硫磺锚固技术交底(2021新版)
硫磺锚固施工技术交底

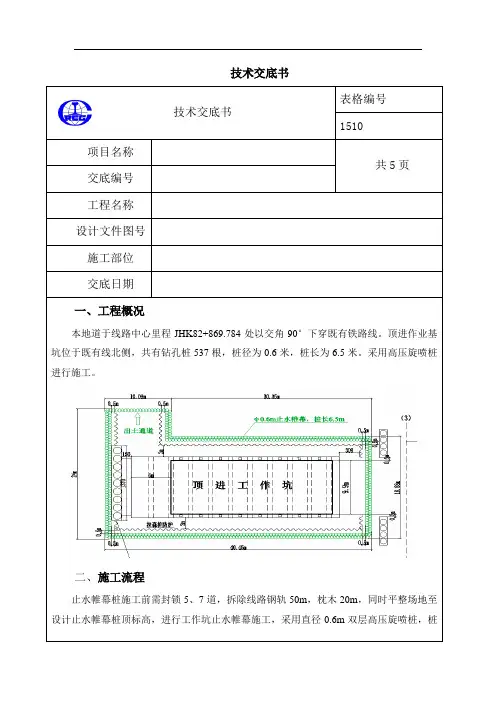

技术交底书表格编号技术交底书1510项目名称共5页交底编号工程名称设计文件图号施工部位交底日期一、工程概况本地道于线路中心里程JHK82+869.784处以交角90°下穿既有铁路线。
顶进作业基坑位于既有线北侧,共有钻孔桩537根,桩径为0.6米,桩长为6.5米。
采用高压旋喷桩进行施工。
二、施工流程止水帷幕桩施工前需封锁5、7道,拆除线路钢轨50m,枕木20m,同时平整场地至设计止水帷幕桩顶标高,进行工作坑止水帷幕施工,采用直径0.6m双层高压旋喷桩,桩长6.5m,采用2台高压旋喷桩机,分别由后背桩向既有线方向进行打桩。
(1)施工流程施工现场平整及准备→定位→预拌下沉→制备水泥浆→喷浆搅拌提升→清洗→移位。
施工流程图(2)施工方法1) 场地平整及准备施工前进行场地平整。
施工区域遇低洼地时抽水和清淤,并分层夯实,承载力满足喷浆搅拌机平移、行走稳定的要求。
施工前对施工机械进行检查、保养并测试机械运转情况,保证施工顺利进行。
2) 工程定位按设计要求测量放线,利用白灰撒设控制线。
定位后,将喷浆搅拌机移到指定桩位,对中后调整机架的垂直度,钻机竖直,确保止水帷幕垂直度达到设计要求。
3) 预拌下沉开启钻机,进行钻进作业,直至钻头钻至设计标高位置。
4) 制备水泥浆待钻机钻头进到一定深度后,即开始按设计配合比拌制水泥浆,在压浆前将水泥浆倒入集料斗中准备喷浆。
5) 喷浆搅拌提升施工安全注意事项施工安全教育培训的重要性随着项目工程的施工生产局面逐步打开,施工机械增多,劳动力增加,危险源也随之而来。
更显示出强化安全教育和培训的紧迫感、必要性、重要性。
不仅是特殊作业人员要进行安全教育和培训、持证上岗,包括一般工人、管理人员以及指挥者和各级领导都必须要经过安全教育和培训。
如何控制或减少伤亡事故的发生,是我们当务之急需要解决的一项重要课题。
确保安全施工的关键之一是“强化对人的安全教育和培训”。
众所周知,人员伤亡的发生是事故的结果,而事故发生的具体原因很多,绝大多数事故发生的原因都与人的不安全行为有关。
硫磺锚固技术交底

Ⅲ型轨枕螺纹道钉硫磺锚固技术交底一、使用材料1、硫磺,硫磺使用一般工业粉状或块状硫磺。
其含硫量不低于95%,不得含有木屑、草歇、灰土等杂质,并要求保持干燥。
块状硫磺需要粉碎,使其粒径不大于5mm。
2、水泥,水泥使用普通硅酸盐水泥。
水泥如果受潮结块,也需粉碎后粒径不大于2mm方可使用。
3、砂子,粒径不得大于2mm,含泥量不得大于5%,并保持清洁。
使用前,应出去水分,保持干燥。
4、石蜡,一般工业用石蜡。
使用前,将其磨碎,粒径不大于5mm。
二、制浆1、按配比分好各种材料,要求误差不超过1%。
少量制溶时配比为硫磺:砂:水泥:石蜡=1:1.5:0.5:0.02。
2、先将砂倒入加热至120度时,加入水泥,搅拌均匀。
当温度达到130-150度时,将硫磺石蜡一并加入,继续加热均匀搅拌。
当温度达到150-180度时,即可出浆入温浆锅内使用。
3、出浆后,如出现气泡,则应继续维持在150-180度中加热,使浆内水分继续挥发,直至无气泡出现,方可使用。
4、熬制时注意事项:加热不宜过猛,小火加热。
温度要控制在180度以内。
溶制过程中要不断搅拌,防止浆液燃烧。
制浆点应设在下风处,制浆点禁止吸烟。
每锅溶制量不大于50KG,不得在空锅内先加入硫磺。
三、螺纹道钉锚固程序:清孔、封底→制浆→锚固→清理→涂防锈绝缘料→质量评定。
1、将放置平稳的混凝土轨枕锚空内杂质清理干净,保证孔内干燥。
用粘土将空地添堵捣实,使灌注的硫磺砂浆不至流出。
保证锚固深度大于160mm。
灌浆深度应大于道钉锚入深度20mm。
2、将螺纹道钉插入锚固架上卡紧放正,保证插入锚固孔后道钉位置摆放正确。
3、将制好温度不低于130度的硫磺水泥浆,用灌浆勺注入混凝土轨枕预留口内。
灌至轨枕离承轨槽面20mm左右,使插入螺旋道钉后硫磺砂浆与承轨槽平。
4、将锚固架上插好的螺纹道钉插入灌好浆的锚固孔中,用力不宜过大,锚固架不得歪放。
倾斜不得大于2度,位置偏差不得大于2mm。
螺纹道钉圆台底面应高出承轨槽面2mm。
螺旋道钉硫磺锚固安全技术交底

编号:AQ-GL-07645( 安全管理)单位:_____________________审批:_____________________日期:_____________________WORD文档/ A4打印/ 可编辑螺旋道钉硫磺锚固安全技术交底Safety technical disclosure of sulfur anchoring of screw spike螺旋道钉硫磺锚固安全技术交底备注:企业安全管理的目的就是提高生产,而同时又不造成安全事故。
一个出过安全事故的企业,不管在劳动者还是消费者的心中都是没有可信度的。
所以只有加强企业的安全管理,才能树立良好的企业形象,从而赢得市场。
铺轨前应选择合适的位置进行螺旋道钉锚固,锚固方法采用正锚。
螺旋道钉要用特制的模具固定在混凝土枕上,以保证螺旋道钉与承轨槽面的垂直度、螺旋道钉高出承轨槽面的高度、螺旋道钉中线与预留孔中心位置等符合施工规范要求。
钢筋混凝土枕硫磺锚固,采用在站内施工现场集中锚固的方法进行锚固。
硫磺水泥砂浆配方及配制工艺,应符合规定的要求。
硫磺水泥砂浆由硫磺、水泥、砂子、石蜡配制而成,根据气侯和材料条件,由试验选定各种材料用量。
螺旋道钉锚固料配制工艺必须满足规范要求。
硫磺水泥砂浆配合比选用。
各种材料的配合比大致在以下范围内选用,硫磺:砂子:水泥:石蜡=1:(1~1.5):(0.3~0.6):(0.01~0.03)在决定配合比之前,用实际采用的材料做成试件进行试验,以求得最佳配合比,螺旋道钉锚固后的抗拔力不得低于60KN,抗拔试验合格后方可交付铺轨。
硫磺砂浆熬制工艺及质量要求。
根据生产规范及熬浆锅大小,按规定的配合比,称好各种材料的一次熔制量。
先倒入砂子加热到100~120℃时,将水泥倒入加热130℃,最后加入硫磺和石蜡,继续搅拌加热到160℃,熔浆由稀变稠成液胶状时,即可使用。
加热的火候要控制,火候不得过猛。
熔制过程不断搅拌。
浆液温度不得超过180℃。
硫磺锚固技术交底

技术交底记录1技术交底书表格编号项目名称第页交底编号共页工程名称大成站站场轨道工程设计文件图号京沈施桥-233交底项目硫磺锚固技术交底交底日期年月日一.主要设备、材料、构件的型号、规格和质量要求(包括下料单名称编号)。
(1)、水泥用普通硅酸盐水泥PO42.5,如有结块,配制前必须过筛。
(2)、砂子粒径不得大于2mm,含泥量不大于5%,配料前烘干。
(3)、石蜡用一般工业用石蜡,配制前需破成碎块。
(4)、硫磺采用2-3级工业硫磺,纯度不小于 95%。
配制前需破成碎块。
如受潮,配制前必须干燥。
(5)、各种材料内不得混有杂物。
二、技术要求和质量标准:(1)、配合比:硫磺∶水泥∶砂子∶石蜡=1∶0、6∶1、25∶0、02(2)、配制成的溶液,应较稠而又不影响灌注时应具备的流动度。
三、施工工艺1.熔浆:⑴按配合比选定材料的一次性用量。
先放入砂子,加热炒拌到100℃~120℃,再将水泥倒入,炒拌至130℃,最后加入硫磺、石蜡,继续加热搅拌,使其均匀由稀变稠呈浓胶状,温度升至160℃左右时,即可使用。
⑵熔浆时火候不可过猛,先小火熔化,温度控制在180℃以内,应不断搅拌,不得有水或雨进入锅内。
2.灌浆:⑴锚固前将予留孔内杂物和螺旋道钉上粘附物清除于净,螺旋道钉需干燥。
⑵干砂填堵锚固孔底,并捣实防止漏浆,填砂高度应净剩锚固深度160毫米,螺旋道钉高出承轨槽70mm,±5mm、⑶灌浆时,保持熔液温度不小于130℃,防止离析。
⑷送浆时一孔一次送完,送浆深度比道钉插入深度大2cm、螺纹道钉应缓慢插入,插入后锚固浆顶面与承轨槽面取平,清除残渣。
⑸螺纹道钉与承轨槽面垂直,歪斜不大于2°,道钉圆台底应高出承轨槽面,但不得大于2mm、⑹每个螺旋道钉抗拔力不得小于60kN、3、安全注意事项⑴熔浆地点应在下风处与锚固作业距离不宜过远。
⑵操作人员备带防护用品,注意中毒及防火。
⑶锚固浆温度不得大于180℃。
⑷雨雪天不得锚固。
螺旋道钉硫磺锚固安全技术交底

编号:AQ-GL-07645( 安全管理)单位:_____________________审批:_____________________日期:_____________________WORD文档/ A4打印/ 可编辑螺旋道钉硫磺锚固安全技术交底Safety technical disclosure of sulfur anchoring of screw spike螺旋道钉硫磺锚固安全技术交底备注:企业安全管理的目的就是提高生产,而同时又不造成安全事故。
一个出过安全事故的企业,不管在劳动者还是消费者的心中都是没有可信度的。
所以只有加强企业的安全管理,才能树立良好的企业形象,从而赢得市场。
铺轨前应选择合适的位置进行螺旋道钉锚固,锚固方法采用正锚。
螺旋道钉要用特制的模具固定在混凝土枕上,以保证螺旋道钉与承轨槽面的垂直度、螺旋道钉高出承轨槽面的高度、螺旋道钉中线与预留孔中心位置等符合施工规范要求。
钢筋混凝土枕硫磺锚固,采用在站内施工现场集中锚固的方法进行锚固。
硫磺水泥砂浆配方及配制工艺,应符合规定的要求。
硫磺水泥砂浆由硫磺、水泥、砂子、石蜡配制而成,根据气侯和材料条件,由试验选定各种材料用量。
螺旋道钉锚固料配制工艺必须满足规范要求。
硫磺水泥砂浆配合比选用。
各种材料的配合比大致在以下范围内选用,硫磺:砂子:水泥:石蜡=1:(1~1.5):(0.3~0.6):(0.01~0.03)在决定配合比之前,用实际采用的材料做成试件进行试验,以求得最佳配合比,螺旋道钉锚固后的抗拔力不得低于60KN,抗拔试验合格后方可交付铺轨。
硫磺砂浆熬制工艺及质量要求。
根据生产规范及熬浆锅大小,按规定的配合比,称好各种材料的一次熔制量。
先倒入砂子加热到100~120℃时,将水泥倒入加热130℃,最后加入硫磺和石蜡,继续搅拌加热到160℃,熔浆由稀变稠成液胶状时,即可使用。
加热的火候要控制,火候不得过猛。
熔制过程不断搅拌。
浆液温度不得超过180℃。

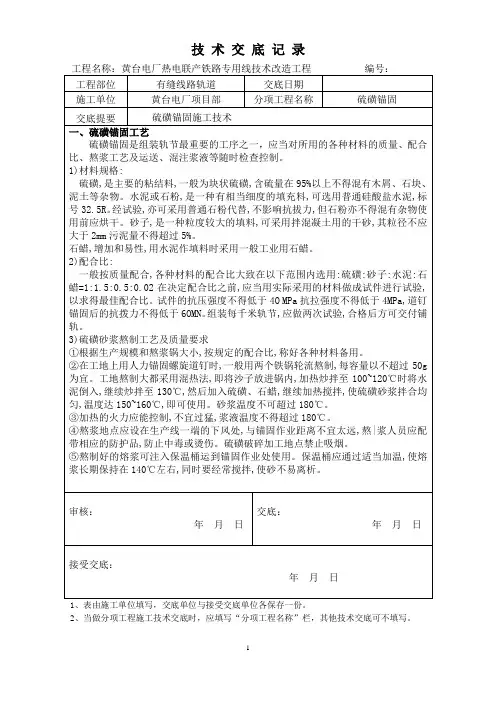

090821硫磺锚固技术交底

为防止螺旋螺旋道钉圆〈方〉台下及四周承轨槽表面涂防锈绝缘涂料。涂料在不同最低气温下的配方见表
防锈绝缘涂料配方表
地区温度
石油沥青
滑石粉
油
最低气温≯20℃
160(四〉
25~30
10~15(机油〉
最高气温>20℃
100〈五〉
3)硫磺砂浆熬制工艺及质量要求
①根据生产规模和熬浆锅大小,按规定的配合比,称好各种材料备用。
②在工地上用人力锚固螺旋道钉时,一般用两个铁锅轮流熬制,每容量以不超过50g为宜。工地熬制大都采用混热法,即将沙子放进锅内,加热炒拌至100~120℃时将水泥倒入,继续炒拌至130℃,然后加入硫磺、石蜡,继续加热搅拌,使硫磺砂浆拌合均匀,温度达150~160℃,即可使用。砂浆温度不可超过180℃。
③加热的火力应能控制,不宜过猛,浆液温度不得超过180℃。
④熬浆地点应设在生产线一端的下风处,与锚固作业距离不宜太远,熬|浆人员应配带相应的防护品,防止中毒或烫伤。硫磺破碎加工地点禁止吸烟。
⑤熬制好的熔浆可注入保温桶运到锚固作业处使用。保温桶应通过适当加温,使熔浆长期保持在140℃左右,同时要经常搅拌,使砂不易离析。
④螺旋道钉圆〈方〉台的底面,距混凝土枕承轨槽面的值按扣件类型确定。若为
铺设重轨和使用弹条型扣件的线路,其值应不大于2mm,以确保圆〈方〉台不与轨距扣板底面相碰。
⑤螺旋道钉中心线与预留孔中心线的偏差≯2mm道钉歪角度升≯2℃螺帽拧紧后螺杆丝扣应高出螺帽顶拧紧螺帽力矩约为12ON·m。
⑥锚固后,必须将残留在承轨槽表面的残渣清除干净以保证垫板和铁座能平整安装。
硫磺锚固
交底提要
硫磺锚固施工技术
4)锚固作业
型轨枕螺纹道钉硫磺锚固技术交底

型轨枕螺纹道钉硫磺锚固技术交底简介型轨枕螺纹道钉硫磺锚固技术是一种常用的铁路道钉固定技术,通过将硫磺锚固物填充到道钉孔中,以提高道钉的固定效果。
本文将详细介绍型轨枕螺纹道钉硫磺锚固技术的工艺流程和注意事项。
工艺流程1. 道钉孔准备首先,需要根据实际的道钉安装要求,在型轨枕上预留好道钉孔。
道钉孔的直径和深度应符合道钉的规格要求。
2. 道钉清洁清洁道钉孔以确保道钉的固定效果。
可以使用专门的清洁剂进行清洗,也可以用水冲洗道钉孔,确保道钉孔内没有杂物和灰尘。
3. 填充硫磺锚固物将硫磺锚固物倒入一个干燥的容器中,根据道钉孔的尺寸,取适量的硫磺锚固物。
将硫磺锚固物均匀地倒入道钉孔中,直至填满道钉孔。
4. 加热硫磺锚固物使用火焰枪或其他加热设备,加热填充在道钉孔中的硫磺锚固物。
加热的目的是使硫磺锚固物熔化,填满道钉孔,并与道钉形成牢固的连接。
5. 道钉安装在硫磺锚固物还没有完全冷却之前,将道钉插入道钉孔中。
道钉应插入到适当的深度,以确保道钉稳固地固定在型轨枕上。
6. 等待硫磺锚固物固化硫磺锚固物需要一定的时间来固化。
在固化期间,避免对道钉施加过大的力量,并确保锚固物处于稳定状态,以确保道钉固定效果的持久性。
注意事项•在施工前,应对道钉孔进行检查,确保孔的质量符合要求,并消除孔内的杂质和灰尘。
•为了确保硫磺锚固物的固化效果,施工时需注意气温和湿度。
较低的气温和较高的湿度可能会影响硫磺锚固物的固化时间和效果。
•在进行加热操作时,应注意安全。
确保加热设备的使用安全,防止火焰和高温造成危险。
•施工人员应佩戴个人防护装备,如手套和防护眼镜,以确保施工过程中的安全。
•在道钉安装后,应及时清理施工现场,并对施工工具进行妥善保管,以避免设置杂物造成安全隐患。
总结型轨枕螺纹道钉硫磺锚固技术是一种常用的铁路道钉固定技术,通过填充硫磺锚固物来提高道钉的固定效果。
本文介绍了该技术的工艺流程和注意事项,希望对相关施工人员和利用者有所帮助。
技术交底书(硫磺锚固)

主送单位 工程名称 铺设范围: 二环路特大桥和青弋江特大桥 铺设方法: 一、技术要求 1.1 螺旋道钉用硫磺水泥砂浆锚固。 1.2 硫磺水泥砂浆成分配合比按下列规定选用: 1.2.1 锚固料根据气候和材料技术条件,按下列规定的重量配合比范围 由试验选定各种材料用量: 硫磺:水泥:砂子:石蜡=1:0.5: 1.5:0.02配制成的溶液应较稠而又不 影响灌注时应具备的流动度。 1.3 硫磺水泥砂浆螺旋道钉锚固的抗拔力不得小于60kN。 二、施工程序与工艺流程 2.1 施工程序:锚固方法分为反锚与正锚。本项目采用正锚。 2.1.1正锚:堵孔→灌浆→安锚固架→插钉→修理钉孔面 2.2 工艺流程(见图 1) 铺轨架子队 桥枕硫磺锚固 日期 根据图号 2010 年 11 月 9 日
编制: 复核:
接收单位: 接收人:
日期:编制: 复核: Nhomakorabea接收单位: 接收人:
日期:
开
始
正 锚
堵孔
灌浆
安装锚固架
插入螺旋道钉
结
束
图 1 钢筋混凝土枕硫磺锚固施工工艺流程
三、 施工要求 3.1 按选定的配合比,称好各种材料的一次熔制量。 3.2 先倒入砂子加热到100~120℃时,将水泥倒入加热到130℃,最后加 入硫磺和石蜡,继续搅拌加热到160℃,熔浆由稀变稠成液胶时即可使用。 3.3 火力要可控制,火候不得过猛。熔制过程应不断搅拌。 3.4 工地锚固道钉时,可用两个铁锅轮流熔制。熔制地点与锚固作业点 距离不宜过远。 3.5 锚固前,轨枕预留孔内杂物和螺旋道钉上粘附物应清除干净曰螺旋 编制: 复核: 接收单位: 接收人: 日期:
道钉应干燥,锚固时其温度宜保持在0℃以上。 3.6 正锚时,预留孔底部应堵塞严密,严防漏浆,锚固浆从枕面注入孔 内后,螺旋道钉应立即左右旋转缓慢垂直插入定位。 3.7 硫磺水泥砂浆注入孔内时的温度不得低于130℃,并应防止离析,一 次一孔灌完。 3.9 锚固浆顶面应与承轨槽面平齐,溢出的残渣凝固后应铲除整平。 3.10 螺旋道钉应与承轨槽面垂直,歪斜不得大于2°。 3.11 道钉中线与承轨槽面的交点,偏离预留孔中心不得大于2mm。 3.12 道钉圆台底应高出承轨槽面3mm, 螺旋道钉的锚固抗拔力不得小于 60kN。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
Companies want to improve production, safety is the top priority. The occurrence of unsafe accidents must be stifled in the cradle.
(安全管理)
单位:___________________
姓名:___________________
日期:___________________
硫磺锚固技术交底(2021新版)
硫磺锚固技术交底(2021新版)导语:企业想要提高生产,安全问题就是重中之重。
如果不具备安全管理条件,企业生产就不能顺利进行。
想要企业顺利生产,就要不断更新安全技术,把不安全事故的发生扼杀在摇篮中。
交底内容:
一、锚固原理
砼轨枕螺旋道钉硫磺锚固采用硫磺砂浆作为填充料将螺旋道钉与砼轨枕紧固在一起,一般其抗拔力可达到60KN以上。
二、主要设备
熬制设备:熬制炉2台/处
保温设备:保温桶1台
三、熬制工艺原理
硫磺砂浆的熬制:先将砂、水泥炒热,再加入硫磺、石蜡,利用加热溶化的硫磺浆与水泥、砂紧裹在一起,形成凝胶状的硫磺水泥砂浆。
注:硫磺砂浆在加热过程中随温度的升高逐渐形成凝胶状液体,浇注至砼轨枕预留孔后随温度降低逐渐凝结形成固体。
四、锚固浆的制作工序
硫磺锚固浆是用硫磺、水泥、砂和石蜡按试验提供的重量配置比熬制而成。
熬制前应将块状硫磺、石蜡碾碎并保持干燥。
熬制时,先倒入砂子加热到120℃左右,再倒入水泥加热到130℃左右后,最后加入硫磺和石蜡,继续用文火加热和搅拌均匀,温度控制在140~150℃,直至浆液中残余水分完全蒸发,不再出现水泡,装入保温箱,运到锚固作业台即可使用。
注:浇注前硫磺砂浆温度不得低于140℃,故应在保温桶中持续保温,文火加热。
五、锚固料各项材料要求及其他技术指标
1、硫磺用纯度不小于95%的一般工业硫磺。
2、水泥用普通硅酸盐水泥,采用P.O42.5。
3、石蜡为一般工业用石蜡。
4、砂子粒径不得大于2毫米,泥污量不得大于5%。
5、配制成分配合比按下列规定选用:
根据气候和材料技术条件,按下列规定的重量配合比范围,由试验人员选定各种材料用量:规范推荐参考值。
硫磺:水泥:砂子:石蜡=1:(0.3~0.6):(1~1.5):(0.01~0.03)
配制成的溶液,应较稠而又不影响灌注时应具备的流动度。
六、施工注意事项
1、火力要可控制,火候不得过猛熔制过程应不断搅拌。
2、石蜡配制前应破成碎块。
3、水泥如有结块,配制前应过筛。
4、硫磺前应破成碎块,如受潮应在配制前干燥。
5、工地锚固道钉时,可用两个铁锅轮流熔制。
每个熔制量不宜大于50公斤。
熔制地点与锚固作业距离不宜过远。
6.应派有经验的人员进行硫磺砂浆的熬制工作,且施工前人员上岗前要提前半小时制作硫磺砂浆,以免影响整个工序的生产。
七、硫磺锚固质量控制与检验
1、不定时对硫磺水泥砂浆制作的各工序进行温度测试,以便控制温度。
2、锚固质量的检测,根据规范要求进行抗拔试验,每公里做3个道钉的抗拔试验。
3、螺旋道钉偏离预留孔中心不得大于2mm,与承轨槽垂直,偏斜度不得大于2度,每2km抽检10个道钉。
道钉圆台底应高出承轨槽面:弹条扣件0-2mm;扣板扣件0-5mm;
每2公里抽检10个道钉。
八、熬制硫磺砂浆时,应遵守下列安全事项
1、熬制温度不得大于180℃。
2、施工作业人员应在上风处,并配戴防护用品。
3、熬制场地严禁堆放易燃品,并远离电力线。
4、收工时,应将火彻底熄灭,防止火灾。
5、现场锚固混凝土轨枕时,应由专人操作,并有防烫措施,如装硫磺锚固砂浆容器不得装满,现场应配备防烫伤药品。
