掘进机回收措施
拆除回收掘进机等机电设备的安全技术措施

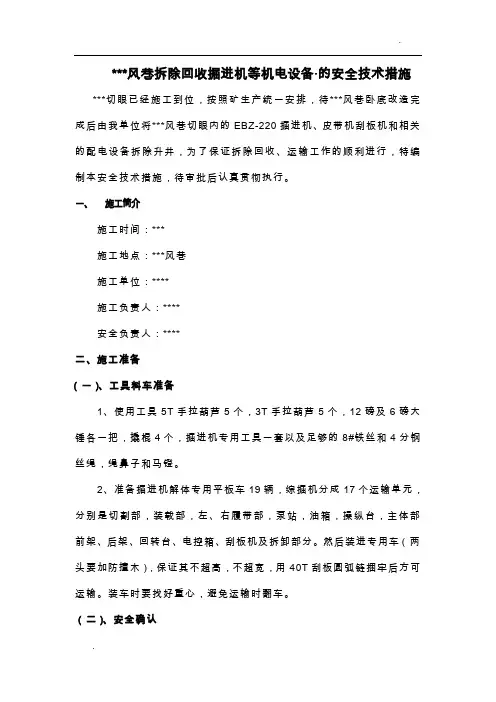

***风巷拆除回收掘进机等机电设备·的安全技术措施***切眼已经施工到位,按照矿生产统一安排,待***风巷卧底改造完成后由我单位将***风巷切眼内的EBZ-220掘进机、皮带机刮板机和相关的配电设备拆除升井,为了保证拆除回收、运输工作的顺利进行,特编制本安全技术措施,待审批后认真贯彻执行。
一、施工简介施工时间:***施工地点:***风巷施工单位:****施工负责人:****安全负责人:****二、施工准备(一)、工具料车准备1、使用工具5T手拉葫芦5个,3T手拉葫芦5个,12磅及6磅大锤各一把,撬棍4个,掘进机专用工具一套以及足够的8#铁丝和4分钢丝绳,绳鼻子和马镫。
2、准备掘进机解体专用平板车19辆,综掘机分成17个运输单元,分别是切割部,装载部,左、右履带部,泵站,油箱,操纵台,主体部前架、后架、回转台、电控箱、刮板机及拆卸部分。
然后装进专用车(两头要加防撞木),保证其不超高,不超宽,用40T刮板圆弧链捆牢后方可运输。
装车时要找好重心,避免运输时翻车。
(二)、安全确认1、班队长对施工地点顶板及后路巷道支护等情况进行检查,如果施工地点、后路巷道存在安全隐患,必须及时整改;确保施工地点及后路的巷道支护完好,瓦斯不超限。
2、对所用的专用车辆、工具、拴拉起吊用具和生根点进行安全确认,并确保有足够的安全系数。
3、斜巷走勾时要对所使用绞车、安全设施及信号进行确认。
4、拴拉起吊时,要对起吊用具、起吊点的稳固,重心的位置进行全面确认。
5、要对运输过程中所使用的轨道进行确认,轨道铺设质量要符合要求。
6、进行其它工作时,都要根据现场实际对周围安全情况进行安全确认。
7、利用绞车辅助牵引综掘机,防止综掘机下滑,确保绞车与综掘机间无、综掘机下方无人行走或逗留。
8、采用道木垫铺综掘机机头侧时,保证所垫道木牢固可靠,切实起到防止下滑的作用。
(三)、运输路线准备1、运输路线:***风巷→36轨道→36轨道下部车场→北大巷→井口。
井下设备回收安全技术措施

煤矿井下设备回收安全技术措施为了顺利完成井下设备回收工作,确保回收期间的安全,特制订本全技术措施:一、巷道维修安全技术措施1、维修巷道时,每组至少要三人操作,要指派一人观察顶板及周围支架情况,不准一人单独操作。
2、扩大和维修连续撤换支架时,必须保证有在发生冒顶堵塞巷道时人员能撤出的安全出口。
安全出口中的杂物要清理干净,通道要畅通。
3、在独头巷道或多处垮塌巷道内维修支架时,必须由外向内逐架进行,并严禁人员进入维修地点以内。
4、撤掉支架前,应详检查维修地点周围的安全情况,处理好后,由外向里逐渐进行,架设和拆除支架时,在一架未完工之前,不得中止工作。
撤换支架的工作应连续进行;不连续施工时,每次工作结束前,必须接顶封邦,确保工作地点安全。
5、维修斜井时,应停止行车,严禁上、下段同时作业。
6、维修巷道时,必须由跟班瓦检员首先检查通风瓦斯情况,当瓦斯积聚时,必须按规定排放,只有在风流中瓦斯浓度不超过1.0%、二氧化碳浓度不超过1.5%,空气成分符合《煤矿安全规程》第100条的要求时,才准作业,严禁瓦斯超限作业,无风、微风作业。
7、维修区内的电源要切断,严禁带电搬移电器设备、拉扯电缆等。
二、回采工作面回收期间安全技术措施1、强化现场管理,坚持领导24小时值班制,矿领导入井跟班作业制。
2、严格入井检身制度,入井人员必须配戴隔绝式自救器。
3、严格执行交接班制度,实行现场交接班。
交接班时,跟班队长、两班班长要对工作面隐患进行排查,发现问题及时处理,存在重大隐患的要立即停止工作,撤出人员,并向矿跟班领导或调度室汇报。
4、采面要有足够的新鲜风量,及时排出有害气体,否则,必须采取措施调节。
5、瓦检员要跟班作业,严格瓦斯检查制度,严禁空班漏检和班中脱岗睡觉。
6、回收期间要保证监控系统运行正常,井下探头吊挂位置合理,地面监控室坚持24小时值班,发现异常及时汇报处理。
监控数据要准确。
7、井下严禁瓦斯超限作业,严禁无风或微风作业。
150掘进机回收安装

晋煤集团成庄矿150掘进机回收安装安全技术措施工程名称:4310面开口总工:副总:…………………徐建兵2009-5-3技术室:成东平2009-5-3机电室:…………………孔文军2009-5-3安检科:焦满屯2009-5-3通风科:…………………范裕良2009-5-3调度室:赵海玉2009-5-3地测科:…………………监测队:施工队组:…………………祁海青2009-5-3施工单位:准备六队编制人:…………………张海清编制日期:2009年5月3日— 1 —S150J机组拆、装及回收安全技术措施一、工程概况:根据技术室总体安排,我队施工完4310面开口工作后搬家到4217巷。
现需回收4310面S150J掘进机上井检修,检修后下井到4217巷安装,为保证机组拆、装及回收安装期间各项工作安全、顺利进行,特制定本措施。
二、主要负责人:1、项目负责人:侯碧录2、技术负责人:张海青3、安全负责人:闫富年三、安全技术措施:(一)运输1、超重件的装车,重心要找准,放稳,选择好绑扎部位,保证各固定点受力均匀,绑扎必须紧固牢靠,捆绑件不得有松动无力现象。
2、高度超过1.4米的部件在装车时,平板车上只能垫50mm的木板,严禁使用枕木。
3、对于容易被碰撞损坏的部件,必须对被撞击面采取捆绑枕木、背板等措施进行保护。
4、小绞车司机要持证上岗,严格按照《小绞车司机岗位操作规程》认真执行。
5、运输前,要检查绞车的地锚是否松动,手把、信号是否灵敏,绳头、绳卡是否完好,同时要派专人对运输路线进行检查,对不能满足车辆通过的地方,如遇皮带帮不够宽时,则采取拆除皮带;如遇皮带机头处不够宽时,则移机头;如遇开关、风筒障碍物时,则移到不妨碍运输位置;遇绞车帮不够宽时,则采取拨道等措施,处理标准后方可进行运输作业,待车辆通过后,及时将皮带、皮带机头、开关、风筒及轨道恢复到原位置。
6、运输作业时,要在运输区段的两端、各交岔点设岗警戒,严禁人员通行,严格执行“行人不行车,行车不行人”规定。
综掘工作面设备回收安全技术措施

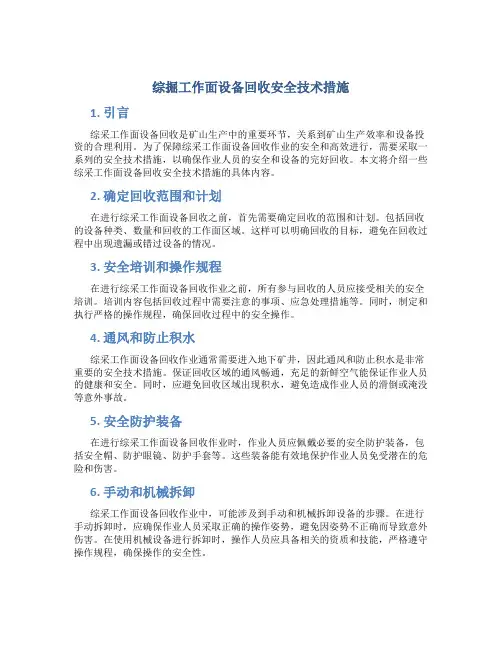

综掘工作面设备回收安全技术措施1. 引言综采工作面设备回收是矿山生产中的重要环节,关系到矿山生产效率和设备投资的合理利用。
为了保障综采工作面设备回收作业的安全和高效进行,需要采取一系列的安全技术措施,以确保作业人员的安全和设备的完好回收。
本文将介绍一些综采工作面设备回收安全技术措施的具体内容。
2. 确定回收范围和计划在进行综采工作面设备回收之前,首先需要确定回收的范围和计划。
包括回收的设备种类、数量和回收的工作面区域。
这样可以明确回收的目标,避免在回收过程中出现遗漏或错过设备的情况。
3. 安全培训和操作规程在进行综采工作面设备回收作业之前,所有参与回收的人员应接受相关的安全培训。
培训内容包括回收过程中需要注意的事项、应急处理措施等。
同时,制定和执行严格的操作规程,确保回收过程中的安全操作。
4. 通风和防止积水综采工作面设备回收作业通常需要进入地下矿井,因此通风和防止积水是非常重要的安全技术措施。
保证回收区域的通风畅通,充足的新鲜空气能保证作业人员的健康和安全。
同时,应避免回收区域出现积水,避免造成作业人员的滑倒或淹没等意外事故。
5. 安全防护装备在进行综采工作面设备回收作业时,作业人员应佩戴必要的安全防护装备,包括安全帽、防护眼镜、防护手套等。
这些装备能有效地保护作业人员免受潜在的危险和伤害。
6. 手动和机械拆卸综采工作面设备回收作业中,可能涉及到手动和机械拆卸设备的步骤。
在进行手动拆卸时,应确保作业人员采取正确的操作姿势,避免因姿势不正确而导致意外伤害。
在使用机械设备进行拆卸时,操作人员应具备相关的资质和技能,严格遵守操作规程,确保操作的安全性。
7. 废弃物和废水处理综采工作面设备回收作业完成后,会产生一定量的废弃物和废水。
在处理这些废弃物和废水时,需要采取相应的措施,以避免对环境造成污染。
废弃物应分类存放和处理,废水应经过净化处理后排放。
8. 定期检查和维护为了确保综采工作面设备回收安全技术措施的有效性,需要定期进行检查和维护。
废旧工程机械资源回收方案

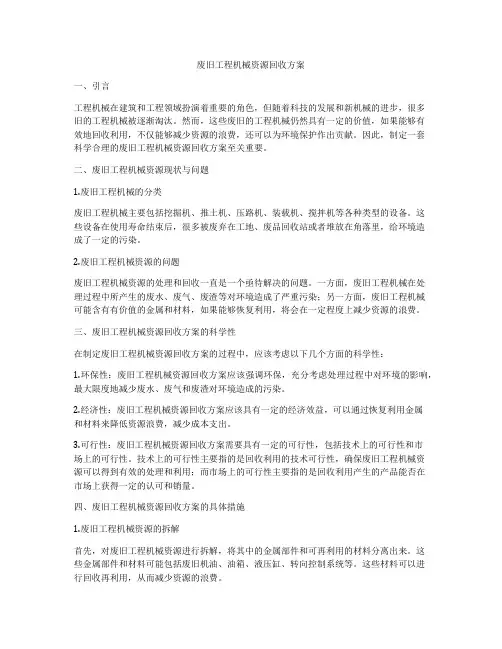

废旧工程机械资源回收方案一、引言工程机械在建筑和工程领域扮演着重要的角色,但随着科技的发展和新机械的进步,很多旧的工程机械被逐渐淘汰。
然而,这些废旧的工程机械仍然具有一定的价值,如果能够有效地回收利用,不仅能够减少资源的浪费,还可以为环境保护作出贡献。
因此,制定一套科学合理的废旧工程机械资源回收方案至关重要。
二、废旧工程机械资源现状与问题1.废旧工程机械的分类废旧工程机械主要包括挖掘机、推土机、压路机、装载机、搅拌机等各种类型的设备。
这些设备在使用寿命结束后,很多被废弃在工地、废品回收站或者堆放在角落里,给环境造成了一定的污染。
2.废旧工程机械资源的问题废旧工程机械资源的处理和回收一直是一个亟待解决的问题。
一方面,废旧工程机械在处理过程中所产生的废水、废气、废渣等对环境造成了严重污染;另一方面,废旧工程机械可能含有有价值的金属和材料,如果能够恢复利用,将会在一定程度上减少资源的浪费。
三、废旧工程机械资源回收方案的科学性在制定废旧工程机械资源回收方案的过程中,应该考虑以下几个方面的科学性:1.环保性:废旧工程机械资源回收方案应该强调环保,充分考虑处理过程中对环境的影响,最大限度地减少废水、废气和废渣对环境造成的污染。
2.经济性:废旧工程机械资源回收方案应该具有一定的经济效益,可以通过恢复利用金属和材料来降低资源浪费,减少成本支出。
3.可行性:废旧工程机械资源回收方案需要具有一定的可行性,包括技术上的可行性和市场上的可行性。
技术上的可行性主要指的是回收利用的技术可行性,确保废旧工程机械资源可以得到有效的处理和利用;而市场上的可行性主要指的是回收利用产生的产品能否在市场上获得一定的认可和销量。
四、废旧工程机械资源回收方案的具体措施1.废旧工程机械资源的拆解首先,对废旧工程机械资源进行拆解,将其中的金属部件和可再利用的材料分离出来。
这些金属部件和材料可能包括废旧机油、油箱、液压缸、转向控制系统等。
这些材料可以进行回收再利用,从而减少资源的浪费。
掘进工作面退综掘机、回撤设备安全技术措施

掘进工作面退综掘机、回撤设备安全技术措施一、工程概况:现施工的4301-2切眼已施工到位,到位后将切眼内的运输设备及EBZ160型综掘机回收;为确保施工期间的安全,特编制本安全施工技术措施,并严格、认真贯彻执行。
二、施工方法及技术要求:1、拆除切眼内的两部40T溜子;再拆除4301-2回风顺槽的80型皮带机一部,40T溜子一部;拆除后人工转运到集中运输上山装车,再使用绞车运输至东翼运输巷;2、EBZ160型综掘机退至东翼运输大巷,行走路线为:4301-2切眼→4301-2回风顺槽→回风绕道→总回风巷→集中回风上山→东翼回风巷→东翼运输巷回风绕道→东翼运输巷。
三、安全技术措施:刮板输送机的拆除:1、先将刮板输送机空转几圈将槽内清净。
通知输送机司机停刮板输送机,由输送机司机把输送机的开关手把打到断电位置并闭锁,挂上“有人工作,禁止合闸”的警示牌。
切断刮板输送机的控制电源,用于电源相适应的验电器验电,验明无电后,方可放电,打设短路地线,并有专人看守停电开关。
各项工作准备结束后,拆除电机负荷线,此项工作由施工负责人统一指挥,负责现场全面工作。
2、把刮板输送机上槽两根上链固定在机头上,然后用导链把链子拉松掐开,如掐不开,可用钢锯锯断链环或螺栓。
然后把刮板机机头拆解,用导链把机头拆解的各部分吊到专用平车上,并加固牢靠,然后用人工拉到指定地点,此项工作必须有施工负责人统一指挥。
3、拆除完毕后,靠帮摆放整齐,待回收。
4、拆除时,必须设专人指挥,管理人员现场监督,其他人员听从指挥,做好自主保安和相互保安。
5、拆卸螺丝时,必须使用尖锥或螺丝刀等工具,拆除后严禁把手指探入孔内,以防伤手。
6、掐断链条时首先用工具实验导链的松紧情况,确保链条松动方可掐断,防止链条绷紧时掐断伤人。
皮带的拆卸:1、打起吊锚杆:根据现场的实际情况在机头处先打设4根起吊锚杆。
2、松皮带、割皮带:当现场皮带储带仓存有至少60m皮带时,方可松皮带时;先启动涨紧绞车松开皮带,在确保皮带不受力的前提下,在皮带的接口处(要在主滚筒的上方)把穿条拉出断开皮带,将机头处的皮带全部拽出。
综掘机拆卸回撤安全技术措施

综掘机拆卸回撤安全技术措施综掘机的拆卸和回撤是重要的施工过程,需要遵守一系列的安全技术措施,以确保施工过程中人员和设备的安全。
下面将就综掘机拆卸、回撤的安全技术措施进行详细介绍。
一、拆卸安全技术措施:1.制定拆卸方案:在拆卸综掘机之前,必须制定详细的拆卸方案。
拆卸方案应包括拆卸步骤、拆卸顺序、拆卸工具和设备的使用方法,以及有关的安全注意事项。
2.人员培训:对参与拆卸工作的人员进行专业培训,确保其了解相关安全技术规范和操作步骤,熟悉拆卸工具和设备的使用方法,并具备必要的应急处理能力。
3.现场准备:在进行拆卸工作之前,必须对拆卸现场进行准备。
拆卸现场应保持整洁,防止杂物堆积和工具散落,以避免意外伤害。
4.检查设备状态:在进行拆卸工作之前,必须对综掘机的各项设备进行检查。
确保各个部件运行正常,没有损坏和故障。
5.使用专用工具:在拆卸综掘机时,必须使用专用工具,如扳手、钢丝绳、起重机等。
使用工具时必须按照操作规范进行操作,严禁使用损坏和失效的工具。
6.稳固支撑:在进行拆卸工作时,必须保证综掘机的稳固支撑。
使用支撑物、滑轮等来稳定综掘机的位置,防止其倾覆。
7.坚守安全区域:在综掘机拆卸过程中,必须确定安全区域,并告知相关人员。
安全区域内禁止闲杂人员进入,以避免被拆卸部件伤到。
8.轻拆重组:在拆卸综掘机时,应尽量避免使用大型机械设备拆卸重要部件。
应采用逐个拆除的方式,轻拆轻组,减少安全隐患。
二、回撤安全技术措施:1.制定回撤方案:在进行综掘机的回撤作业之前,必须制定详细的回撤方案。
回撤方案应包括回撤路径、回撤速度、人员布置等,以及相关的安全注意事项。
2.人员疏散:在进行综掘机回撤作业时,必须保证施工现场的人员疏散安全。
主要采取人员撤离、安全通道设置等措施,确保人员远离回撤区域。
3.设备检查:在综掘机回撤前,必须对设备进行检查,确保其工作状态良好,避免因机械故障引发的安全事故。
4.密切沟通:在综掘机回撤过程中,必须与相关人员进行密切沟通。
矿井收作回收安全措施

矿井收作回收安全措施随着环保意识的加强和资源的日益匮乏,矿井收作回收逐渐成为了当今世界的重要话题。
然而在矿井收作回收过程中,安全是一个非常重要的问题。
本文将从矿井收作回收的定义入手,探讨矿井收作回收所需的安全措施。
矿井收作回收的定义矿井收作回收是指在采煤过程中,对上层煤层覆盖不足的煤层引起的矿井收作现象进行回收,以提高煤炭资源的利用率。
过程中需要借助技术手段,如钻孔、注浆等,以保证整个回收过程的安全性和经济性。
矿井收作回收的危害如果不采取有效的安全措施,矿井收作回收可能会造成以下危害:1.局部地表下陷:由于回收过程中煤层的重新塑造,使得地表上会出现不同程度的下陷。
如果无法及时排除地表的危险,可能会对附近房屋的基础结构和道路造成严重的破坏。
2.井下安全事故:回收过程中可能会遇到井下不稳定的地质结构,如水脉、软岩等,如果在处理过程中未能及时发现并处理,可能会发生坍塌等井下安全事故,造成人员伤亡。
3.地下水资源受到污染:在回收过程中如果未能有效防止煤层中的有害成分渗漏到地下水中,可能会给地下水资源带来潜在的威胁。
矿井收作回收的安全措施为了保障矿井收作回收过程的安全性,需要采取以下措施:1. 评估地质条件在矿井收作回收前,需要对周边地质条件进行全面的评估和研究。
因为地质条件不同,回收方案也会不同。
评估地质条件包括:•周边建筑物和道路•地下水资源•井下地质结构根据评估结果,设计适合地质条件的回收方案,以避免发生不必要的安全事故。
2. 加强地质勘查除了评估地质条件,还需要根据评估结果加强地质勘查和分析。
通过勘查,可以了解井下的具体地质状况,包括煤层构造、变形情况、裂隙等。
同时还能探测可能存在的地下水、瓦斯等有害气体,以及地下岩层的稳定性,为下一步的作业提供可靠的依据。
3. 制定安全作业规程在实现回收方案之前,必须建立一个完整的安全作业规程。
规程制定需要考虑到地质勘查结果、设备条件、人力资源和技术工艺等多方面因素,确保所有工人都能够按照规定程序工作,并保证工人的安全。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
掘进工作面退综掘机、回撤设备安全技术措施
龙煤矿山建设有限公司七台河分公司
2016年12月28日
审批栏
掘进工作面退综掘机、回撤设备安全技术措施
一、概况:
龙煤矿山建设有限公司七台河分公司施工的龙王沟项目已结束,现需将六煤西翼大巷EBZ200型、水仓EBZ260型和变电所EBZ160型三台综掘机及其附属设备进行回收;为确保回收期间的安全,特编制本安全施工技术措施,并严格、认真贯彻执行。
二、回收领导小组名单
组长:李海军
副组长:陈中
组员:
三、施工方法及技术要求:
1、先拆除刮板输送机;再拆除皮带机,掘进机二运;拆除后由防爆铲车运到防爆运输车上,再由防爆运输车运至地面。
2、分别将三台综掘机退至地面。
四、安全技术措施:
刮板输送机的拆除:
1、先将刮板输送机空转几圈将槽内清净。
通知输送机司机停刮板输送机,由输送机司机把输送机的开关手把打到断电位置并闭锁,挂上“有人工作,禁止合闸”的警示牌。
切断刮板输送机的控制电源,用于电源相适应的验电器验电,验明无电后,方可放电,打设短路地线,并有专人看守停电开关。
各项工作准备结束后,拆除电机负荷线,此项工作由施工负责人统一指挥,负责现场全面工作。
2、把刮板输送机上槽两根上链固定在机头上,然后用导链把链子拉松掐开,如掐不开,可用钢锯锯断链环或螺栓。
然后把刮板机机头拆解,用导链把机头拆解的各部分吊到防爆铲车车斗里,再由防爆铲车运送到防爆运输车上并加固牢靠,然后由防爆运输车运至地面,此项工作必须有施工负责人统一指挥。
3、拆除时,必须设专人指挥,管理人员现场监督,其他人员听从指挥,做好自主保安和相互保安。
4、拆卸螺丝时,必须使用尖锥或螺丝刀等工具,拆除后严禁把手指探入孔内,以防伤手。
5、掐断链条时首先用工具实验导链的松紧情况,确保链条松动方可掐断,防止链条绷紧时掐断伤人。
皮带的拆卸:
1、打起吊锚杆:根据现场的实际情况在机头处先打设4根起吊锚杆。
2、松皮带、割皮带:当现场皮带储带仓存有至少60m皮带时,方可松皮带时;先启动涨紧绞车松开皮带,在确保皮带不受力的前提下,在皮带的接口处(要在主滚筒的上方)把穿条拉出断开皮带,将机头处的皮带全部拽出。
3、闭锁开关:把皮带开关打到零位,闭锁开关,闭锁开关需由专业电工负责,并安排专人进行看护。
4、安设夹具:在距皮带机头50米、机尾50米处上下皮带各打设一道皮
带卡,夹具要安设牢靠稳固,确保在拆除皮带时不滑落皮带。
5、卸皮带电机和减速器:将两个10T的手拉葫芦悬挂在起吊锚杆上,利用倒链把皮带电机、减速器吊起,卸开,然后缓慢平稳的放在地上,及时防爆铲车运送到防爆运输车上并加固牢靠,然后由防爆运输车运至地面。
6、卸卸载滚筒:把卸载滚筒处的调节螺丝松开,把卸载滚筒卸下,由防爆铲车运送到防爆运输车上并加固牢靠,然后由防爆运输车运至地面。
7、卸卸载架:把卸载架处的螺丝松开,把卸载架吊起,由防爆铲车运送到防爆运输车上并加固牢靠,然后由防爆运输车运至地面。
8、松螺丝、卸主滚筒:把主滚筒与大架连接处的螺丝卸开,把倒链挂上,把主滚筒拖到防爆铲车内,并由铲车运送到防爆运输车上并加固牢靠,然后由防爆运输车运至地面。
9、卸机头大架:将机头大架分部分节卸开,由防爆铲车运送到防爆运输车上并加固牢靠,然后由防爆运输车运至地面。
10、卸涨紧绞车与电机:将涨紧绞车电机与涨紧绞车逐一卸开,并由防爆铲车运送到防爆运输车上并加固牢靠,然后由防爆运输车运至地面。
11、以上部分卸开并转运完成后,从机头至机尾开始逐步回收皮带、拆除三节棍、皮带边杆、下托辊、H架,并及时由防爆铲车运送到防爆运输车上并加固牢靠,然后由防爆运输车运至地面。
12、皮带的所有设备(包括各种滚筒、电机、减速器、卸载架、机头大架、H架、三节棍、下托辊、旧皮带)必须分类整齐的码放在巷道一侧并及时由防爆铲车运送到防爆运输车上并加固牢靠,然后由防爆运输车运至地面。
掘进机二运的拆卸:
1、选择顶板支护完好,并垂直于二运机尾的地方进行打设专用悬吊锚杆2根,用1个10T的手拉葫芦起吊时除起吊人员外其余人员均必须撤离到起吊物2m半径范围外,起吊人员拉倒链的角度不得小于30度,将二运机尾垂直平稳吊住,当倒链完全受力时,停止拉倒链,并保证倒链不动。
2、倒链吊稳后,由一人站在后支撑右侧(离帮2m处),与拉倒链人员保持距离,将二运销轴用绳套(固定在销轴上部的螺孔中)人工拽出,其余要人员要监护好二运及倒链情况,确保二运的平稳可靠。
3、待全部人员撤离出距二运1.5米以外时,拉倒链人员缓慢放下倒链,将二运平稳放在地上,由防爆铲车运送到防爆运输车上并加固牢靠,然后由防爆运输车运至地面。
退掘进机:
1、退掘进机之前需将巷道内的杂物全部清理,并将巷道不平处全部平整,保证巷道内的设备及杂物与综掘机保证有0.6米的安全距离。
2、启动掘进机之前,需发出开机信号,有三人距综掘机5米处看护综掘机电缆,其余无关人员需撤离掘进机10米之外。
3、一人负责安全监护,安全监护人员应站在综掘机后方5m之外,且监护人与综掘机之间严禁站人。
安全监护人员应检查巷道高度、宽度是否满足综掘机倒车需求,是否有杂物或物料阻拦,如有异常必须立即发出信号,综掘机停车处理好后,方可继续倒车。
4、启动掘进机,压下铲板,将截割头收起摆正,收起后支撑,开动掘进机逐渐后退。
退掘进机必须配备正副两名司机,正司机负责操作,副司机负责现场监护,看护右帮,避免掘进机后退过程中刮坏网片和锚杆。
5、当掘进机退至大巷时,掘进机必须缓慢后退,并提前准备好枕木,铺于掘进机履带下方,防止破坏轨道;
6、在掘进机后退过程中需将掘进机电缆从电缆钩上取下,整齐的盘放掘进机上。
掘进机每退200米需撤出掘进机电缆,掘进机后退200米后,停止后退,将掘进机停机,隔离开关打到零位,并将掘进机电源上的馈电开关闭锁,卸开200米处的接线盒,撤出电缆,卸下接线盒,重新给掘进机接通电源,然后继续后退,每退200米或遇线盒时需重复以上工作。
7、电缆盘在综掘机上,盘电缆人员应正对综掘机后方,应随时注意巷道高度。
开机前应检查电缆是否绕在巷道其它物体上,如有缠绕应事先松开,确定没有緾绕和绕死现像方可开机,盘电缆时注意防止电缆下滑掉在地上。
盘电缆时应把电缆盘整齐,緾绕及时。
8、司机工作时精神要集中,开机要平稳,看好行走方向,并听从跟班队长指挥。
发现有危及人员安全时,应立即停车,切断电源。
退掘进机时必须有跟班队长现场把关,所有施工人员必须接受统一指挥。
其它相关要求:
1、所有作业人员都必须学习本措施,按时参加班前会,按照队组统一安排分工合作,明确各自的互联保对象,否则不准下井,作业过程中要精力集中,相互配合。
2、起吊大件、拆卸设备时,人员相互配合好,起吊过程中,现场安全监护人统一指挥,人员撤离起吊点范围5-10米安全地点后,再进行起吊作业,保证起吊的安全可靠。
3、起吊大件时,一定要选择顶板完好的支护,起吊过程中要密切观察顶板,并派专人监护。
吊运设备时,所使用吊具、链、倒链等器具承载力必须大于被起吊物重量的3.5倍以上,倒链使用5T以上倒链,绳套用6分钢丝绳或者40T 煤溜刮板链。
使用链环时,马蹄环螺丝要上满扣。
4、各工种作业人员必须持证上岗。
5、人工扛、抬设备时要注意观察周围环境,使用同一肩膀,确保安全,防止碰、挂、摔倒,设备要轻拿轻放。
6、使用手拉葫芦作业时,使用前应做详细检查,如吊钩链条等是否完好,起重链根部销子是否合乎要求,传动部分是否灵活,起重链是否错扭,自锁是否有效,各部件是否有裂纹变形,严重磨损等。
必须打设专用起吊锚杆。
起吊前先检查周围支护是否完好,加固挂导链的锚杆,并检查导链的绳卡、绳扣是否符合要求,所穿螺栓是否闭锁,起吊时应先试吊,试吊高度10cm-20cm,试吊时要查看起吊重物是否平行、绳索是否牢靠、支架是否牢固,确认无隐患后再正式起吊,起吊需要支垫时,必须支稳垫牢保证平稳可靠。
手拉链的方向应与链轮的方向一致,拉链条时用力要均匀,不得突然猛拉。
吊物如需要高处停留一段时间,应将手掰链牢固的拴在起重链上进行保险,并要有安全绳,以防自锁失灵,起吊物下方要垫牢固,防止下滑损坏设备及砸伤人员。
7、所有设备运输至地面时不得少件、缺件,拆卸过程中不得暴力拆卸,以免影响设备的使用性能。
