桩底后压浆施工方案
灌注桩桩后注浆浆施工方案

灌注桩桩后注浆浆施工方案一、引言在土建工程中,灌注桩桩后的注浆工作是至关重要的环节之一。
良好的注浆施工方案能够保证工程结构的稳定性和耐久性,对整个工程质量起着决定性的作用。
本文将从灌注桩桩后注浆浆的施工流程、所需材料、施工要点等方面进行详细介绍。
二、施工准备1. 施工前检查在进行注浆施工前,需要对灌注桩桩的质量进行检查,确保桩身完好无损、桩深符合设计要求等。
2. 准备材料•水泥:选择优质的水泥确保注浆质量。
•砂浆:用于配制注浆浆液。
•水:清洁无杂质的水。
•搅拌设备:搅拌搅拌浆液。
三、施工流程1. 钻孔按照设计要求对灌注桩进行钻孔,孔径、孔深应符合设计要求。
2. 清洗将孔内杂物清理干净,确保施工环境整洁。
3. 注浆混合水泥、砂浆和水,搅拌成浆液,将浆液注入钻孔中,顺着空隙注入,直至注满孔洞。
4. 压浆压浆是为了确保注浆浆液填充充分,消除孔洞中的气泡,提高浆体的密实性。
可以采用泵送设备对浆液进行压浆操作。
四、施工要点1. 浆液稠度控制注浆浆液的稠度应适中,太稀会影响充填效果,太稠则无法顺利注入孔洞中。
需要在搅拌过程中控制好水泥、砂浆和水的比例,确保稠度符合要求。
2. 注浆速度注浆时需控制注浆速度,过快容易造成浆液堵塞或泄露,影响施工效果。
适当调整注浆速度,保持连续稳定的注浆过程。
3. 压浆技术在压浆过程中,需结合实际情况控制压浆力度和时间,使浆液充分填充孔洞,并及时排出气泡。
五、施工质量控制1. 注浆浆液质量检测施工过程中需要定期取样检测注浆浆液的质量,确保浆液符合工程要求。
2. 孔洞充填情况检查施工完成后要对填充的孔洞进行检查,确保注浆充填充分,无漏浆现象。
结语灌注桩桩后的注浆施工是土建工程中一个关键的环节,本文从施工准备、施工流程、施工要点和质量控制等方面进行了详细介绍。
希望对相关从业人员在实际施工中有所帮助,保障工程的质量和安全。
桩基后注浆施工方案

桩基后注浆施工方案一、施工概述桩基后注浆是一种常用的桩基加固方法,通过向桩下注入浆液,可以提高地基的承载力和稳定性。
本文将详细介绍桩基后注浆的施工方案,包括施工步骤、注浆材料、设备要求等。
二、施工步骤1.桩基检查:在开始进行后注浆施工前,需要对桩基进行全面检查,确保桩体无明显结构破坏和缺陷。
如发现问题,应及时进行修补或更换。
2.打孔:在桩体顶部预留孔洞,然后依次进行桩体的打孔。
打孔的直径和间距应根据设计要求确定。
3.清理孔洞:将打好的孔洞进行清理,去除孔洞内积存的泥土和杂质,确保孔洞畅通。
4.固定套管:在清理好的孔洞内安装套管,套管的长度应预留足够的空间来注入浆液。
5.注浆:运用注浆设备将浆液注入套管内,在注浆过程中要保持注浆液的流动性、黏度和密度稳定。
6.养护:注浆完成后,进行养护,保证注浆液充分凝固和固化。
三、注浆材料1.注浆液:注浆液的配比应根据工程要求和场地条件来确定。
常用的注浆材料包括水泥、石膏、纤维素等。
在选择注浆液时,要考虑其流动性、黏度和硬化时间等因素。
2.套管:套管通常采用金属或塑料材料制成,具有良好的密封性和耐腐蚀性。
套管的选择应根据设计要求和施工条件来决定。
四、设备要求1.注浆设备:注浆设备是实施后注浆施工非常重要的设备之一。
一般需要配备有高压泵、搅拌机、浆液搅拌桶等。
在选择注浆设备时,要考虑施工规模、浆液配比、注浆深度等因素。
2.清理设备:清理孔洞时需要使用短头冲击钻、风洞等设备来清除孔洞内的泥土和杂质。
根据不同孔洞的直径和深度,可以选择合适的清理设备。
五、安全注意事项1.防护措施:在进行桩基后注浆施工时,施工人员应佩戴合适的安全帽、眼镜、防护服等,确保人身安全。
2.火灾防范:注浆液中含有火灾能力,施工现场应配备灭火器材,并做好防火措施。
3.通风条件:注浆液有一定的气味,施工区域应确保通风良好,保证施工人员的健康。
4.施工人员培训:所有参与施工的人员应经过专业培训,熟悉施工步骤和安全注意事项。
后压浆方案

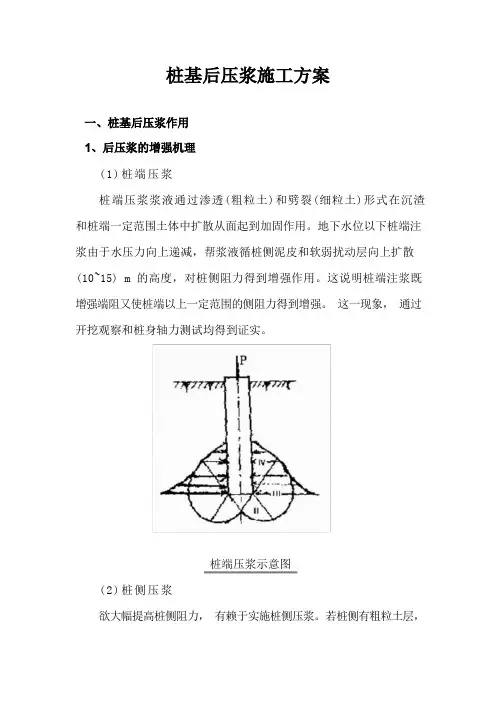

(1)桩端压浆桩端压浆浆液通过渗透(粗粒土)和劈裂(细粒土)形式在沉渣和桩端一定范围土体中扩散从面起到加固作用。
地下水位以下桩端注浆由于水压力向上递减,帮浆液循桩侧泥皮和软弱扰动层向上扩散(10~15) m 的高度,对桩侧阻力得到增强作用。
这说明桩端注浆既增强端阻又使桩端以上一定范围的侧阻力得到增强。
这一现象,通过开挖观察和桩身轴力测试均得到证实。
桩端压浆示意图(2)桩侧压浆欲大幅提高桩侧阻力,有赖于实施桩侧压浆。
若桩侧有粗粒土层,桩侧压浆宜安设于粗粒土层对应的钢筋笼上,通过桩侧压浆,在一个或者多个断向形成加固土体扩张,并对注浆点上下一定范围的桩侧泥皮和软弱层进行加固。
桩侧压浆示意图(1)钻孔灌注后压浆桩的施工工艺特点钻孔灌注桩施工时,在钢筋笼上预先埋设桩侧、桩端后压浆的输浆钢管及设置在管端的桩侧、桩端压浆阀;钻孔灌注桩钻成孔后,放置设有后压浆输浆管、压浆阀的钢筋笼入孔就位,灌注混凝土成桩;成桩后,通过桩中的压浆管和压浆阀向桩侧、桩端地基中压入水泥固化剂,加固桩侧、桩端泥皮、沉渣及地基土,以达到提高桩的侧阻力、端阻力暨桩的竖向承载力的目的。
该类桩称之为:采用后压浆技术和工艺的钻孔灌注后压浆桩。
(2)桩端压浆的加固效应桩端压浆的加固效应分别为:通过渗入、压密注浆,使桩端沉渣产生充填、压密和固化效应,加固桩端沉渣;通过压密、劈裂注浆,形成浆脉和浆泡,使桩端主要受力的持力土层产生压密、加筋和固化效应,提高桩端持力层的承载力;通过渗入、压密注浆,使部份浆液沿桩侧上溢,在桩侧表面和桩周土中形成水泥土结石和浆脉,产生充填胶结和压密、加筋效应,提高桩侧阻力。
单纯桩端注浆,对于长径比小于 30 倍的钻孔灌注桩提高桩的承载力有显著效果,对于桩端为砂土地基的钻孔灌注桩有更显著效果。
(3)桩侧压浆的加固效应桩侧加固的效应分别为:通过渗入注浆,浆液沿桩侧面充填胶结附在桩侧面的泥皮,形成固化的水泥土结石,使桩土剪切变形转移到水泥土结石与桩侧土之间,从而增大了桩土抗剪强度及阻力。
桩底后压浆施工方案

桩底后压浆施工方案主要内容:一、压力灌浆提高桩基承载力的原理二、施工工艺流程三、压浆工程所用设备及材料压浆提高桩基承载力的原理:用泥浆护壁钻进的钻孔灌注桩存在的一大弱点,就是成桩后桩底残留软弱沉渣,这沉渣极大地降低桩的承载能力,增大沉降,而桩底压浆可以处理掉这些沉渣,使其压密、脱水、变薄.固化桩侧土体,同时压浆时还可压密桩底周围土体,并形成扩大头,这都会极大地提高桩端承载力。
另外,桩侧压浆还可以提高桩的侧摩阻力。
从已经应用的例子来看,承载力至少提高80%,当地层条件适当时,会成倍提高承载力。
二、施工工艺流程:1、准备好灌浆管:桩底灌浆管二根Φ20钢管,每节长度由施工接长时方便而定,节与节之间的连接用螺纹管箍、生胶带连接,总长度由桩长确定,桩底注浆管长度大约为:桩长+空桩+0。
5m的出露孔口长度=实际注浆管长。
为了避免浪费及顺利施工,可备若干短节灌浆管。
2、造孔施工,清孔至设计要求,此步骤同一般灌注桩造孔施工。
3、下设钢筋笼:首先后起吊钢筋笼,对正孔口,缓缓下入孔内。
4、边下放钢筋笼边接长灌浆管,桩底2根灌浆管紧贴钢筋笼内侧均匀对称布置,并在适当位置用12#铁丝绑扎使其稳固。
5、当钢筋笼及灌浆管下设完毕后,就可以进行浇注工作,砼浇注同一般桩的水下浇注。
此时注意的是(尤其注意)保护好灌浆管及管口,不使杂物及砼落入管中。
6、灌浆前,把止浆阀联结到灌浆管上,其中一止浆阀不用钢球,起排水气作用。
如焊接,注意不使焊渣落入灌浆管中,最好螺纹连接。
7、把两个连接件分别连接到止浆阀上。
之所以用两个连接件是为了万一一只管不通,可用另一管来补救。
两止浆阀的唯一区别是其中一只没有钢珠。
8、准备两个堵头和与高压胶管相同规格的接头。
9、检查压浆泵,泵要完好,压力高,出浆量少的为佳。
10、把高压胶管两端分别连接到泵及灌浆管上。
11、泵送清水,清洗管路及灌浆腔,从一边注水,另一端出水说明管路通畅,此时不需用大的压力,只用缓缓的小水流就行(一边人工注水,另一边出水,也说明通畅)。
桩基后注浆专项施工方案

桩基后注浆专项施工方案一、施工前准备在进行桩基后注浆专项施工之前,需进行充分的施工前准备工作。
具体步骤如下: 1. 对施工现场进行勘察,了解地质情况和周边环境,制定施工方案。
2. 确保施工人员持有相关证书和资质,具备相关经验。
3. 准备好所需的设备和药剂,确保施工的顺利进行。
4. 制定详细的施工计划和安全措施,做好施工人员的培训和安全教育工作。
二、施工步骤1. 桩基后注浆前的准备工作在进行桩基后注浆之前,需要进行一些准备工作,包括: - 清理桩基周围的杂物,确保施工区域干净整洁。
- 检查桩基的质量和稳定性,确保桩体完好。
- 定位需要注浆的部位,并钻孔。
2. 注浆设备的安装将注浆设备搬运至现场,安装好设备,连接管道,并进行测试,确保设备正常运行。
3. 开始注浆根据注浆计划,开始进行注浆作业,确保注浆药剂能够充分渗透到桩基空隙中,提高桩基的承载力和稳定性。
4. 注浆后的处理待注浆作业完成后,清理施工现场,整理设备,并进行施工记录和数据整理,以便后续的检测和评估工作。
三、施工质量控制在进行桩基后注浆专项施工时,要严格控制施工质量,确保施工效果达到预期。
具体控制措施包括: - 定期进行施工记录和数据检查,确保施工过程符合规范要求。
- 对注浆质量进行抽查和检测,确保注浆质量符合标准。
- 做好施工过程的监督和验收工作,及时发现和解决问题。
四、安全注意事项在进行桩基后注浆专项施工时,要注意安全事项,确保施工过程安全。
具体注意事项包括: - 严格遵守安全操作规程,确保施工人员的人身安全。
- 使用设备时要注意安全防护,防止意外伤害。
- 检查施工现场的安全情况,做好现场安全管理工作。
以上是关于桩基后注浆专项施工方案的一些基本内容,希望能够对相关施工人员提供一些帮助。
灌注桩后压浆施工方案

灌注桩后压浆施工方案在灌注桩的施工过程中,压浆是一个非常关键的环节,它能够有效地提高灌注桩的承载能力和稳定性。
本文将介绍灌注桩后压浆的施工方案,包括压浆的具体过程、施工注意事项以及质量控制措施。
1. 压浆施工准备工作在进行灌注桩后的压浆施工之前,需要做好以下准备工作:•检查灌注桩的垂直度和水平度,确保灌注桩的位置和高程符合设计要求。
•准备好所需的压浆设备和材料,包括压浆泵、压浆管道、水泥浆料等。
•确保施工现场通风良好,并设置好安全警示标识。
2. 压浆施工步骤2.1 压浆孔洞准备首先需要在灌注桩的设计孔洞中设置好压浆管道,确保管道与桩壁之间的间隙均匀。
然后通过管道将浆料注入灌注桩内部。
2.2 压浆施工在进行压浆施工时,需要根据设计要求控制好浆料的流量和压力,保证浆料能够充分填充灌注桩的空隙,同时避免浆料泄漏或堵塞管道。
压浆过程中要及时清理管道和监测浆料的流动情况。
2.3 压浆结束当灌注桩内部充满浆料后,需要停止压浆,并等待一定时间让浆料充分凝固。
在凝固后,可以进行后续的验收和监测工作。
3. 施工注意事项在进行灌注桩后的压浆施工过程中,需要注意以下事项:•严格按照设计要求进行压浆,控制好浆料的流量和压力。
•定期清理压浆管道,防止堵塞影响施工进度。
•注意施工现场的安全,确保施工人员和设备的安全。
4. 质量控制为了保证灌注桩后的压浆施工质量,可以采取以下措施:•对压浆浆料进行质量检测,确保其符合相关标准要求。
•定期对灌注桩的承载性能进行检测,检查压浆效果是否符合设计要求。
•做好施工记录和档案管理,便于日后的维护和监测工作。
通过以上措施,可以有效地提高灌注桩后的压浆施工质量,确保工程的顺利进行和长期稳定性。
以上就是灌注桩后压浆施工方案的相关内容,希望对您有所帮助。
后压浆灌注桩施工方案

后压浆灌注桩施工方案1. 概述后压浆灌注桩是一种常用的地基处理方法,适用于各类土质。
本文档将对后压浆灌注桩的施工方案进行详细介绍。
2. 施工准备2.1 设备准备在进行后压浆灌注桩施工前,需要准备以下设备:•钻机:用于钻孔,选择钻机型号应根据工程需要和土层情况进行选择。
•管线:用于输送压浆材料,应选择材质坚固可靠的管线。
•搅拌机:用于搅拌和制备灌注桩用的浆液。
2.2 材料准备在进行后压浆灌注桩施工前,需要准备以下材料:•砂浆:用于制备灌注桩的浆液,应选择符合规范要求的砂浆材料。
•水泥:用于制备灌注桩的浆液,应选择符合规范要求的水泥材料。
2.3 现场准备在进行后压浆灌注桩施工前,需要对施工现场进行准备:•路基和基础的清理:清除施工现场上的杂物和障碍物。
•桩位标志:在施工现场上标明桩的位置和编号。
•施工场地围护:设置围栏或其他隔离措施,确保施工区域安全。
3. 施工步骤3.1 钻孔根据设计要求,在桩位上使用钻机进行钻孔。
钻孔直径和深度应符合设计要求。
钻孔过程中,应注意以下事项:•钻孔进度的监测:对钻孔的进度和深度进行监测,确保钻孔符合设计要求。
•钻孔过程中的水泥浆注入:根据需要,在钻孔过程中注入适量的水泥浆,以增强孔壁的稳定性。
3.2 下管在钻孔完成后,将管线插入孔内。
管线的长度应根据设计要求进行调整。
将管线固定在孔内,确保其位置准确稳定。
3.3 灌注浆液使用搅拌机将水泥和砂浆按照一定比例混合,并制备成浆液。
然后,通过管线将浆液注入到桩孔中。
注入浆液的速度应适中,过快或过慢都会影响灌注效果。
3.4 后压浆在灌注浆液完成后,使用压力泵对桩孔进行压浆处理。
压浆的过程中,需要注意以下事项:•压浆速度的控制:根据桩孔的情况和设计要求,控制压浆的速度,确保浆液充分填充桩孔。
•压浆压力的控制:根据设计要求,控制压浆的压力,确保浆液能够充分渗透到土层中。
3.5 养护在后压浆完成后,对施工的桩进行养护。
养护的时间和方法应根据设计要求进行调整。
桩基后压浆施工方案

桩基后压浆施工方案桩基后压浆施工是土木工程中关键的一环,它能够提高桩基的承载力和稳定性,确保工程的安全和可靠性。
本文将介绍桩基后压浆施工方案的准备工作、施工步骤、注意事项等内容。
准备工作在进行桩基后压浆施工前,需要进行充分的准备工作。
首先要对施工区域进行清理,确保没有障碍物。
同时,要准备好所需的压浆材料、设备和工具,包括水泥、水、搅拌机、压浆泵等。
施工步骤1.准备桩基:首先要对桩基进行检查,确保其表面干净、坚实。
如有损坏或松动的部分,需及时修补。
2.搅拌压浆材料:按照配比要求,将水泥和水混合搅拌成均匀的浆料。
搅拌过程中要注意控制水泥的用量,以确保浆料的质量。
3.压浆施工:使用压浆泵将搅拌好的浆料注入桩基中,填满桩孔,并确保压浆过程中无气泡产生。
4.固化:浇注完压浆材料后,等待一定时间让压浆材料固化结实。
这个时间根据压浆材料的性质和环境温度而定。
5.检测:待压浆材料固化后,进行必要的质量检测,包括压浆均匀性、密实度等。
确保施工质量符合要求。
注意事项1.严格按照配比要求搅拌压浆材料,以确保施工质量。
2.控制压浆泵的压力和流量,保证压浆均匀、充实。
3.施工现场要保持整洁,防止杂物混入压浆材料中影响质量。
4.施工过程中注意安全,避免发生意外事故。
5.严格按照压浆材料固化时间进行后续工作,不可过早操作。
综上所述,桩基后压浆施工是土木工程中关键的一步,影响着工程的整体质量和安全。
只有严格按照施工方案进行操作,且注意事项,才能确保施工质量和效果。
希望以上内容对于压浆施工感兴趣的读者有所帮助。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
桩底后压浆施工方案
主要内容:
一、压力灌浆提高桩基承载力的原理
二、施工工艺流程
三、压浆工程所用设备及材料
压浆提高桩基承载力的原理:
用泥浆护壁钻进的钻孔灌注桩存在的一大弱点,就是成桩后桩底残留软弱沉渣,这沉渣极大地降低桩的承载能力,增大沉降,而桩底压浆可以处理掉这些沉渣,使其压密、脱水、变薄。
固化桩侧土体,同时压浆时还可压密桩底周围土体,并形成扩大头,这都会极大地提高桩端承载力。
另外,桩侧压浆还可以提高桩的侧摩阻力。
从已经应用的例子来看,承载力至少提高80%,当地层条件适当时,会成倍提高承载力。
二、施工工艺流程:
1、准备好灌浆管:桩底灌浆管二根Φ20钢管,每节长度由施工接长时方便而定,节与节之间的连接用螺纹管箍、生胶带连接,总长度由桩长确定,桩底注浆管长度大约为:桩长+空桩+0.5m的出露孔口长度=实际注浆管长。
为了避免浪费及顺利施工,可备若干短节灌浆管。
2、造孔施工,清孔至设计要求,此步骤同一般灌注桩造孔施工。
3、下设钢筋笼:首先后起吊钢筋笼,对正孔口,缓缓下入孔内。
4、边下放钢筋笼边接长灌浆管,桩底2根灌浆管紧贴钢筋笼内侧均匀对称布置,并在适当位置用12#铁丝绑扎使其稳固。
5、当钢筋笼及灌浆管下设完毕后,就可以进行浇注工作,砼浇注同一般桩的水下浇注。
此时注意的是(尤其注意)保护好灌浆管及管口,不使杂物及砼落入管中。
6、灌浆前,把止浆阀联结到灌浆管上,其中一止浆阀不用钢球,起排水气作用。
如焊接,注意不使焊渣落入灌浆管中,最好螺纹连接。
7、把两个连接件分别连接到止浆阀上。
之所以用两个连接件是为了万一一只管不通,可用另一管来补救。
两止浆阀的唯一区别是其中一只没有钢珠。
8、准备两个堵头和与高压胶管相同规格的接头。
9、检查压浆泵,泵要完好,压力高,出浆量少的为佳。
10、把高压胶管两端分别连接到泵及灌浆管上。
11、泵送清水,清洗管路及灌浆腔,从一边注水,另一端出水说明管路通畅,此时不需用大的压力,只用缓缓的小水流就行(一边人工注水,另一边出水,也说明通畅)。
12、检查泵上的压力表处于完好状态,以便记录压力。
13、安装百分表至桩上:需两只百分表,两个磁性表座,一个基准架。
基准架属于临时用,用工地上的工字钢或槽钢即可。
14、检查搅浆机,处于完好状态,搅浆筒内清扫干净。
15、搅拌水泥浆:水灰比0.6。
16、搅拌好的浆液通过滤网,滤去杂物及没搅拌开的水泥团后,放入储浆筒内备用。
17、开始注浆:(桩身砼养护5天后开始注浆,注浆前压5天令期试块一组,砼强度达到C20)。
桩端注浆为双管。
当另一注浆管冒浆时,停泵,封堵冒浆管,并记录下百分表的初读数。
然后继续开泵灌浆:灌浆过程中要认真记录灌浆时间,灌浆压力,灌浆量及桩的上抬量。
注浆排量控制在每分钟32-60升范围内。
19、如浆液灌不进且压力升高很快,就有可能是发生堵管。
堵管一般发生在高压胶管及泵内,处理后继续灌浆。
如果判别不是堵管,可稳压10分钟后结束灌浆。
有时也可采用连续反复开关泵的方法进行加压。
20、由于高压灌浆,为了防止发生损坏机器及人身事故,不使用大于4MPa的压力。
21、注浆过程采用三控的办法进行控制:
1)、注浆量的控制:桩底压浆达到设计水泥量,不管压力高低,即停止注浆;
2)、压力控制压浆压力达到4MPa,稳定十分钟;
3)、桩体上抬量控制,桩体上抬量不得超过3mm。
22、关闭止浆阀(自动)或耐高压阀门止浆(手动)。
23、冲洗干净高压胶管及泵、搅拌机、料筒。
记录百分表的数值卸表。
三、压浆工作所用设备及材料
灌浆泵一台(满足要求,压力大于6MPa);
灰浆搅拌机一台(工作效率满足要求,不要搅浆太慢,与灌浆泵协调);
储浆筒(容量满足要求);
滤网(过滤浆液用);
32.5硅酸盐水泥(按水灰比0.6,桩底、桩侧压浆每桩注浆2.5吨水泥备料,以免料不够);
桩底灌浆管壁厚2.2mm Φ20钢管2根,每根管的长度按设计长度高出地面0.5m计,两头攻丝(每节长度由现场确定,备适量短管);
7、止浆阀2只;堵头2只;百分表2只,磁性表座2只;
8、高压灌浆胶管一条(起施工方便作用,长度满足施工即可);
9、高压灌浆胶管与灌浆管的连接件2只,(方便装卸);
10、其它如焊条、铁丝、电焊机、管钳等。
