园林景观工程的造价控制
园林绿化工程建设中的成本控制(精选5篇)

园林绿化工程建设中的成本控制(精选5篇)第一篇:园林绿化工程建设中的成本控制园林绿化工程建设中的成本控制【摘要】随着城市化不断推进,园林工程建设市场竞争日趋激烈,成本控制便成为重要课题,这关系到企业是否能够可持续发展。
本文结合笔者的工作实践,探讨了园林绿化成本控制存在的问题,提出成本控制的一些方法。
【关键词】园林工程;成本控制;工程建设近年来,随着城市规模不断扩大,对园林景观的要求也是越来越高,这也导致园林绿化企业数量不断增加,市场竞争也越来越激烈。
由此可见,传统粗放型的园林绿化管理已经不适应时代发展,推行有效地成本控制,在保证质量的同时提高效益是企业未来的发展趋势。
一、园林绿化工程建设成本控制存在的问题园林绿化工程建设当中还存在粗放型管理的现象,多数企业整体水平不高,效益相对底下。
长期以来,大家简单地认为成本控制只是财务成本部门分管的事,与技术部门关系不大,技术人员只负责技术和质量,资料员负责资料的报验等。
表面上看,分工明确,各司其职,但实际上忽略了成本控制责任,如:施工现场负责人为了赶工期而盲目地增加工人和设备,必然会增加不必要的开支;施工员现场安排不合理,必然会导致窝工而浪费人工费;技术人员为保证工程质量,采用不经济的技术措施,更会使成本增大。
由此可见,项目部对于成本控制同样起着重要的作用。
另外,很多施工企业对于项目成本控制措施的制定都过于敷衍、流于形式,普遍存在着按照以往的经验编制施工组织设计、编制成本计划和制定成本目标,没有考虑该工程的现场情况、施工条件等,不能起到成本控制的作用。
另外,很多企业的项目经理不知道所负责工程的计划成本、预算成本和实际成本情况,在施工过程中不进行阶段性、分部、分项成本控制和成本分析,不能有效地控制成本。
还有就是成本控制意识不强,责任不够明确,如在在施工过程中,大部分企业没有经济分析台账,很少有企业做到成本先算后做,经常是边干边做,甚至是先干后做。
通常,项目部只重视工程质量与工期,而忽视现场成本控制;预算员现场跟踪预算不到位,会计、材料员、预算员等核算不及时,工作脱节。

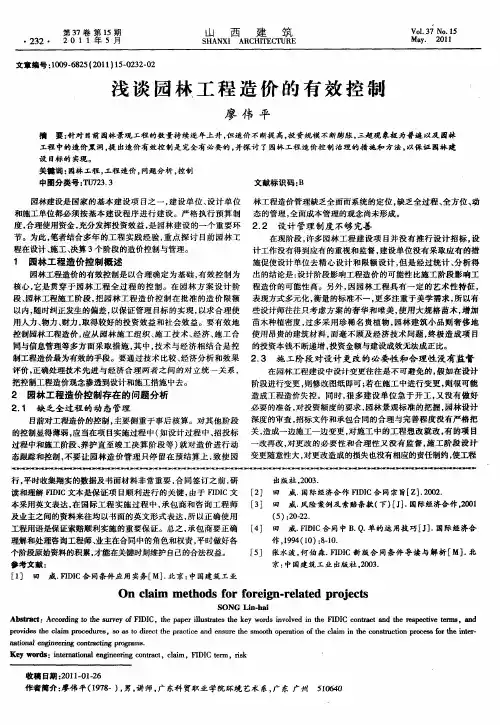

浅谈园林工程造价的有效控制

同与信息管理等 多方 面采 取措施 , 中, 术与 经济相结 合是控 的投 资本钱不断递增 , 其 技 投资金额与建设成效无法成正 比。
制工程造价最为有效 的手段 。要通过技术 比较、 经济 分析和效果 2 3 施 工阶段 对设计 更改 的必要性 和合理 性没有监督 . 评价 , 正确处理技术 先进与 经济合理 两者之 间的对立 统~关 系 , 在园林工程建设中设计变更往往是不 可避 免的 , 假如在 设计
设 目标 的 实现 。
关键 词 : 园林 工程 , 工程 造价 , 问题 分析 , 制 控 中 图分 类 号 :U 2 . T 733 文 献 标 识 码 : B
园林建设是国家 的基 本建 设项 目之 一 , 设单位 、 建 设计单 位 林工程造价管理缺乏全 面而系统 的定位 , 缺乏全过程 、 全方位 、 动 和施工单位都必须按基 本建设 程序进行 建设 。严格执 行预算 制 态 的管理 , 全面成本管理的观念 尚未形成。 度, 合理使用资金 , 充分发挥投资效益 , 园林建设 的一个重 要环 2 2 设计 管理制度 不 够完善 是 . 节 。为此 , 笔者结合 多年 的工程实践 经验 , 重点 探讨 目前园林 工 在现阶段 , 许多园林工程 建设项 目并没有 推行 设计招 标, 设
把控制工程造价观念渗透到设计和施工措施 中去 。
2 园林工程 造价控 制存在 的 问题 分析
2 1 缺 乏全过程 的动 态管理 .
阶段进行变更 , 则修改图纸 即可 ; 若在施工 中进行变 更 , 则很 可能 造成工程造价失 控。同时 , 很多建 设单位 急于开 工 , 又没有 做好 必握 , 园林 设计
威. 国际经济合作 FD C合同宗 旨[ ]2 0 . II Z .02

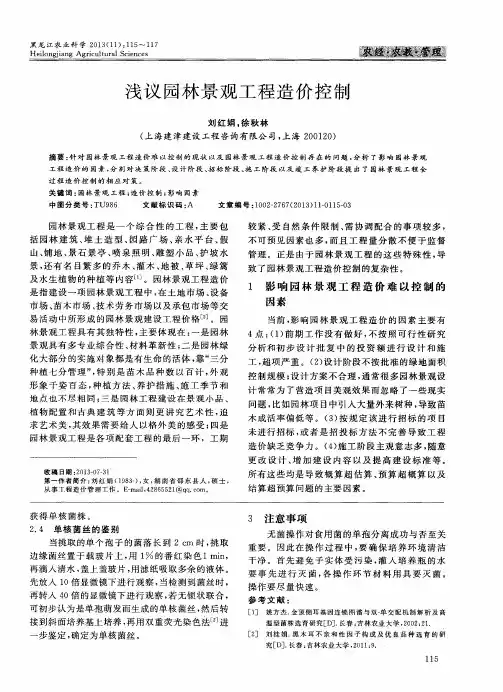

浅议园林景观工程造价控制

关键词 : 园林 景 观 工 程 ; 造 价控 制 ; 影 响 因 素 中 图分 类 号 : T U9 8 6 文献标识码 : A 文章 编 号 : 1 0 0 2 — 2 7 6 7 ( 2 0 1 3 ) l l — O l 1 5 一 O 3
1 影 响 园 林 景 观 工 程 造 价 难 以 控 制 的
凼 素 当前 , 影 响园 林 景 观工 程 造 价 的 因 素主 要 有 4 点: ( 1 ) 前期 工 作 没 有 做好 , 不 按 照 可行 性 研 究 分析 和初 步 设 计 批 复 中 的 投 资 额 进 行 设 计 和 施 工, 超 项严 重 。( 2 ) 设 计 阶段不 按批 准 的绿地 面积
造价 缺乏 竞争力 。( 4 ) 施 工 阶段主 观意 志多 , 随意
更 改设 计 、 增 加 建 设 内容 以及 提 高 建设 标 准 等 。
收 稿 日期 : 2 0 1 3 - 0 7 — 3 1 第 一 作者 简 介 : 刘 红娟 ( 1 9 8 3 一 ) , 女, 湖南省 邵东 县人 , 硕士 , 从事l T程 造 价 管 理 工 作 。 E — ma i l ; 4 2 8 6 5 5 2 1 @q q . c o n。 r
管理 。正 是 由于 园林 景 观 工 程 的 这些 特 殊 性 , 导 致 了园林 景观工 程造 价控 制 的复杂 性 。
景, 还 有 名 目繁 多 的乔 木 、 灌木 、 地被、 草坪 、 绿 篱 及水 生植 物 的种植 等 内容n ] 。园林景 观工 程 造价
是指 建设 一项 园林 景 观工 程 中 , 在 土地市 场 、 设 备 市场 、 苗 木市 场 、 技术 劳务 市场 以及 承包 市场 等交
园林景观设计阶段工程造价控制

园林景观设计阶段工程造价控制【摘要】:园林工程设计阶段的造价控制是园林工程建设造价控制的重点。
文章介绍了园林景观设计阶段工程造价控制的重要性,分析了我国园林景观工程设计阶段造价控制存在的问题,提出了设计阶段造价控制的有效措施。
【关键词】:园林景观;景观设计;造价控制中图分类号: tu986 文献标识码: a 文章编号:引言园林景观工程的造价控制主要集中在设计、招标和施工3个阶段,目前园林景观行业的建设已经具备一套相对完整的管理体系,但还不够完善。
在园林景观工程建设中经常出现的施工更改现象、“三超现象”、建设效果与设计方案大相径庭、报价不平衡现象,都与园林景观工程设计阶段的造价控制有着直接的关联。
如何加强对园林景观工程设计阶段造价控制与管理,最大限度地提高效益,是项目管理者面临的重要问题。
一、园林景观设计阶段工程造价控制的重要性园林是一门艺术,不仅具有感官休憩功能,更重要的是体现一种精神意境,需要表达的是一种文化韵味、历史底蕴和人文气息。
设计质量的优劣,不仅会影响到工程的投资和使用,也会影响这座城市的文化、经济发展。
经分析发现,在决策正确的情况下,设计阶段对工程造价的影响程度占75%,因此控制设计阶段的工程造价具有十分重要的意义。
设计阶段控制造价能充分体现事前控制的思想。
由于设计阶段毕竟是项目要实施而未实施阶段,调整、改动都比较容易,为了避免不必要的修改,减少设计变更造成的工程造价的增加,应该把设计做细、做深入,尤其是施工图设计。
因为设计的每一笔都需要投资来实现,所以在没有开工之前,把好设计关尤为重要。
设计阶段的造价控制是造价的源头控制,也是最根本、最重要的控制[3]。
设计阶段控制造价是花小钱办大事,如果在此阶段做好的话,才是真正意义上的控制造价。
该阶段的造价控制不只是表面意义上的控制估算、概算、预算,而其实际意义在于通过控制造价,达到提高设计质量,降低工程成本的目的,达到真正意义上的控制造价。
二、园林工程设计阶段造价控制的问题分析1、缺乏完善的园林工程造价体系目前我国的园林工程缺乏完善的造价体系,尤其对于通常被大家忽视的设计阶段。
园林景观工程的造价控制

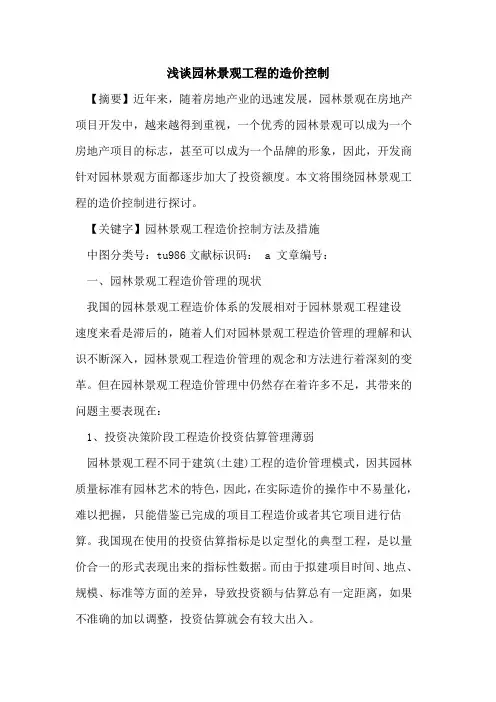

浅谈园林景观工程的造价控制【摘要】近年来,随着房地产业的迅速发展,园林景观在房地产项目开发中,越来越得到重视,一个优秀的园林景观可以成为一个房地产项目的标志,甚至可以成为一个品牌的形象,因此,开发商针对园林景观方面都逐步加大了投资额度。
本文将围绕园林景观工程的造价控制进行探讨。
【关键字】园林景观工程造价控制方法及措施中图分类号:tu986文献标识码: a 文章编号:一、园林景观工程造价管理的现状我国的园林景观工程造价体系的发展相对于园林景观工程建设速度来看是滞后的,随着人们对园林景观工程造价管理的理解和认识不断深入,园林景观工程造价管理的观念和方法进行着深刻的变革。
但在园林景观工程造价管理中仍然存在着许多不足,其带来的问题主要表现在:1、投资决策阶段工程造价投资估算管理薄弱园林景观工程不同于建筑(土建)工程的造价管理模式,因其园林质量标准有园林艺术的特色,因此,在实际造价的操作中不易量化,难以把握,只能借鉴已完成的项目工程造价或者其它项目进行估算。
我国现在使用的投资估算指标是以定型化的典型工程,是以量价合一的形式表现出来的指标性数据。
而由于拟建项目时间、地点、规模、标准等方面的差异,导致投资额与估算总有一定距离,如果不准确的加以调整,投资估算就会有较大出入。
2、忽视前期阶段的造价管理我国长期以来普遍忽视项目前期工作阶段的工程造价管理,往往把主要精力集中在施工阶段,虽然也有效果,但事倍功半。
因此要有效地控制园林景观工程的造价,就必须把工作重点转移到建设前期阶段上来,这样才能做到事半功倍的效果。
3、招投标方法不完善现行招投标工作存在的问题主要反映在“评标办法”上。
目前采用的评标办法主要有:经评审的最低价法、综合评估法和法律法规允许的其它评标办法。
“经评审的最低价法评标”和“综合评估法评标”人为因素的随意性较强,造成评审结果有失偏颇。
不能从根本上保证评标过程的公平、公开、公正。
此外,有一些设计招标强调绿化效果图的美观与否,对于工程造价的经济指标及其忽略,这及不利于景观工程的造价管理。
园林景观设计阶段工程造价控制

园林景观设计阶段工程造价控制1. 引言1.1 园林景观设计阶段工程造价控制的重要性园林景观设计阶段工程造价控制的重要性在整个园林景观设计过程中起着至关重要的作用。
通过对工程造价的控制,可以有效节约成本,提高项目的经济效益。
在园林景观设计中,工程造价往往是一个重要的预算项目,合理控制造价可以使项目更加符合预算要求,避免预算超支等问题的发生。
园林景观设计阶段工程造价控制可以保证设计的质量和实施的可行性。
通过精准控制造价,可以保证设计方案的实施不受资金限制,从而使得设计方案能够充分体现园林景观设计的美学和功能性。
工程造价控制也可以提高项目的竞争力,使得项目在市场上更具吸引力。
通过合理控制造价,可以保证项目的价格优势,从而吸引更多的投资和合作伙伴,推动项目的顺利进行。
园林景观设计阶段工程造价控制的重要性不言而喻,它是保证项目顺利进行和取得成功的重要一环。
1.2 园林景观设计阶段工程造价控制的现状分析当前,园林景观设计阶段工程造价控制在实际应用中存在一些问题和挑战。
由于设计方案的灵活性和复杂性,造价控制难度较大。
设计方案的变化会导致造价估算的不确定性,因此需要在设计阶段就进行多轮的造价预算和调整。
市场竞争激烈,设计单位为了提高竞争力可能会降低造价控制的标准,导致工程实际成本超支。
园林景观设计项目中涉及多方合作,如设计单位、施工单位和监理单位之间的沟通协调问题也可能影响工程造价控制的效果。
随着社会经济的不断发展和人们对环境品质要求的提高,园林景观设计在项目要求和技术标准方面也面临着新的挑战。
现代园林景观设计注重生态环境保护和可持续发展,需要在工程造价控制中考虑更多的绿色设计要素和环保标准,这对设计单位和施工单位的技术水平和管理水平提出了更高的要求。
园林景观设计阶段工程造价控制需要不断创新和完善,以适应市场需求和发展趋势。
1.3 园林景观设计阶段工程造价控制的研究意义园林景观设计阶段工程造价控制的研究意义在于提高园林景观设计项目的质量和效率,实现成本控制和风险管理,促进行业发展和提升竞争力。
浅析小区园林景观工程项目中的造价控制措施

现在 小 区广场 、 路 使用 花 岗岩 石材 铺 装 是 趋 势 , 些 道 这 各式 各样 的天然 石材 被 开采 , 加工 的过 程 不但 破坏 了生态 环 境, 也加 大工 程建设 成 本 。 其一 些设 计师 追求 标新 立异 , 尤 没 有 考 虑石 头加 工 的难 度 , 最 后石 材 加工 费 比石 材材 料 费 以致
2 1 年 第 1 期 02 6
现代 园艺
浅析小区园林景观工程项 目中的造价控制措施
沈翠萍
f 州 市荟景 绿化有 限公 司 , J 一 广东 广州 50 0) 100
摘
要: 园林景观工程是 当代小 区建设的重点, 而工程造价控 制贯 穿工程建设的全过程。本文在项 目决策、 方案设
计到招投标 、 工管理 、 施 竣工结算等阶段 浅述 了小区园林工程的成本控制 的一 些措施 。
关键 词 : 园林工程; 造价控制 ; 成本; 管理
随着科技 的发展 、 社会 的进步 和人 民生活水平 的提高 , 社 会各界对 城市 园林绿 化的认识 已提高到保 护生态平衡 的高度 。
价 , 致 出现 流标 情 况 , 导 或投 标 人 恶 意低 价 中标 后通 过 各 种
手段和理 由要求价格补偿而使工程结算价超标 。
成 本 。运 至现 场未 能栽 植 的树 苗也 要 做适 当的保 护 , 止 因 防 置 放时 间长 被烈 日晒死 , 尽快 种植 。 也要
33 人 工 成 本 与 机 械 设 备 利 密度 , 这些苗木根挤根 、 叶挤
叶, 生长不 良是必然后 果 , 方面积造 价也 因此 大幅度提高 。 而单
12 盲 目追求 大树 , . 高价树 与 高密度种 植
园林景观工程造价控制重点及对策

园林景观工程造价控制重点及对策摘要:景观工程是城市建设的基础。
如今,随着经济的快速发展,它也呈现出持续增长的趋势。
然而,随着园林工程建设的加速,该项目也出现过高的成本,成本管理混乱和其他问题。
针对目前园林工程造价中存在的问题,提出了园林工程造价控制的要点及相应对策,以供参考关键词:园林景观;工程造价;控制重点;对策景观是一个全面的项目,其中包括基础设施如广场、建筑、公园和假山,以及植被如树木、树篱和草坪。
园林工程造价直接关系到工程的施工内容、标准和规模。
它与支出的预算管理有关。
作为项目投资控制的核心,它直接影响到投资的利用率和工程资源的优化配置。
因此,为了实现原生态森林景观工程的投资效益,应加强对工程造价的管理和控制。
1景观园林的概念和内涵1.1景观概念园林景观作为环境景观的一部分,不仅表现出优美的风景,而且反映出其文化特征。
园林景观按材质分为树、水、光、风、雨等软景观和墙、地、篱笆等硬景观;更深层次的分类根据其属性进行划分。
一种是由光、形、色等感官因素决定的自然属性,另一种是因其观赏价值而改善环境,从而引发人们内心情感的联想和想象,具有一定的人文内涵属性。
1.2景观的内涵园林景观的魅力不仅在于创造出具体、逼真的园林景观,起到美化环境、净化空气的作用,而且体现了人们的美好愿望和精神文化追求。
1.3景观工程造价概述景观工程成本是指景观建设过程中形成的工程价格,包括土地交易价格、设备购置、技术劳动力使用、建筑材料配置等。
2园林景观工程造价控制重点及对策分析2.1园林景观工程造价控制重点2.1.1投资决策缺乏一定的科学性和经济性从景观工程的角度来看,绿化工程实施得好坏将在一定程度上影响人们的日常生活和公园功能的正常使用。
然而,由于受少数设计师的影响,在研究项目可行性时,他们的工作态度不严谨、不科学,缺乏广泛深入的调查,没有对各种方案进行比较就做出最终决定。
因此,投资决策往往依赖于复杂的人际关系来获得成功。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
园林景观工程的造价控制
【摘要】目前园林景观工程在房地产建设工程中越来越受到重视,因为园林景观,特别是绿化部分,如果说设计规划的比较合理,会把整个小区品质提高很多,且树木做为软性景观,随着时间推移,一般会越来越茂盛,给庭院及整个小区带来生机勃勃,郁郁葱葱的感觉。
庭院及整个小区的水景、亭台楼阁与园路、假山形成一个有机的整体,给人以心旷神怡的感受。
做为一个房地产企业,外部环境的良好给销售带来更大的动力。
所以现在的高端别墅群体,园林景观工程所占整个造价比例往往高于建筑安装工程。
【关键词】园林景观;工程造价;要点;分析
1 园林景观工程造价控制的概述
(1)园林景观工程造价控制目标。
因为目前园林景观工程占整个工程造价比重逐渐增大因此很有必要对其造价加强控制,要明确控制目标便于项目实施过程中有的放矢。
(2)实施过程中的各种因素多变性。
项目在实施过程中,园林景观工程因基本不受质量安全约束,而且主要考核指标为观感效果,仁者见仁,智者见智,因此基本上没有不变更调整的,造价的控制受各方面的因素制约较多,很有可能失控。
(3)达到控制目的的方法主要还是事前控制,事中控制,事后控制。
2 分阶段控制的要点
(1)投资估算阶段:投资估算阶段的造价控制一般采用指标控制方法,园林景观工程的面积来估算造价。
估算指标应合理,如果有相同或相似的工程可以参考的话尽量参考,如果没有就应根据整体投资规划来进行分解。
(2)设计阶段:设计阶段是园林景观工程造价控制的重点,一般来说设计任务委托书应要求设计公司限额设计,并要求设计公司提供
设计概算,如果设计概算与投资估算出现重大偏差,不能一概否认设计方案,应合理分析,采用功费比的方式来对设计进行优化调整。
(3)招标投标阶段:涉及到招标文件编制,工程量清单的编制,清标及开标,授于合同等。
造价控制工作主要是对招标文件的工作范围及与其它专业工作交界面一定要划分清楚,避免以后工程实施过程中出现互相扯皮推逶的现象。
清标工作必不可少,对报价的分析要客观公正,特别是清单报价中不平衡的现象,还得通过澄清,质疑的工作,避免投标人对设计方案等出现重大误解。
(4)工程施工阶段:控制好设计变更与现场签证,对于设计变更前已完成的工作须拆除的,必须与现场工程师及监理工程师、施工方等四方现场计量及签证。
对于工期及质量问题影响造价方面的,也要掌握第一手资料,客观公正的进行判定。
(5)工程竣工结算阶段:依据合同及相关规范及时进行结算,要对现场进行查看,点数计量。
因为园林景观工程不比建筑安装工程,有些设计上的施工内容,现场不管有意无意,都是有可能遗漏,而不会影响到质量安全,因此必须到现场复核。
3 成本归集及分析
(1)与投资估算的对比分析,园林景观工程实施完成,结算定案后应及时更新成本,并与原投资估算进行对比,分析超出或节约成本的原因。
(2)总结及项目后评估报告,针对对比分析的结果出总结或评估报告,对原因更深一步的探究,归类为建设规划原因、设计原因、现场管理原因、成本预算原因等。
判断沉没成本,总结先进经验。
(3)出各种指标,为后续工作作出指导意见。
对已实施完成且分析完成任务的园林景观工程更新指标,为后期工程投资估算做准备。
4 与各部门在控制阶段的沟通协作,分工与责任
(1)造价控制部门与设计部门:对设计提出限额要求,采用功费对比方式提出设计的优化要求。
严格审核设计变更。
(2)造价控制部门与工程部门:参与或抽查对现场材料及苗木规格树径的检验,参与隐蔽工程验收,参与整体工程竣工验收。
5 总结
(1)图纸会审制度:图纸在发放编标前必须进行会审,确定工作范围及工作交界面的划分,特别是不同设计公司的专业交叉设计及范
围划分要注意,以免造成后期造价的失控。
(2)设计交底制度,设计公司与施工及业主及时沟通,将设计意图准确传达,避免造成各方理解偏差,影响造价。
(3)交叉施工中注意的问题:与市政工程、建筑工程交叉施工应由监理及总包、建设单位加强沟通协调,相互影响的工序应分别设立
节点目标,对于相互破坏对方产品引起的造价方面索赔要避免,最好
在合同方面签订关于互相损害方面的责任归属。
6 具体案例
(1)某工程在结算时发生因招标清单名称不清引起的纠纷:施工单位提出,其中有个清单按玻璃幕墙立项,计算单位为平方米,实际
为一个玻璃叠加的园林小品一个构筑物,特征为具体照某版图纸。
投
标时施工单位按幕墙及平方单位来考虑,比实际施工成本低40余万元,要求甲方调整造价并补偿此部分费用。
建设方认为,虽说清单立项有
偏差,但清单特征按节点图纸,图纸未发生变更,因此此部分属于施
工单位投标报价失误,应不予以考虑调整造价。
经双方协调未果申请
造价仲裁。
经造价工程师分析:1)该园林景观工程为招标投标项目,清单由建设单位提供,清单立项明显偏颇,且该按立方米计量的却按
外面一圈平方米计量,造成投标单位报价偏差,主要责任应由建设单
位承担。
2)清标、质标应由建设单位来组织实施,明显低于成本价格的居然没有发现,也是建设单位的一个失误。
3)且经调查,所以投标单位的此部分价格都是按幕墙来组价的,因此所造成的后果是普遍的。
因此根据以上分析,判定此部分增加的造价由建设单位承担。
教育意义:园林景观绿化工程工程量清单立项要严谨,计量单位
要严格。
清标工作要严肃、严密。
(2)某小区景观绿化工程,工程结束后进入工程结算审计,造价工程师对绿化色带部分现场查勘发现,苗木种的比较稀疏,对此表示
疑问,施工单位解释,小苗长大后就感觉不到了,且施工单位严格按
设计标注的密度进行种植。
经现场反复丈量和测算,发现问题主要在
进行大范围种植时公共边应存在一定的折减系数,施工单位在报价时
未考虑此部分折减数,因此造成小苗单位造价较高。
经造价工程师计
算分析,施工单位同意按实际量来调整单价。
教育意义:园林景观绿化工程结算时应该到现场实际丈量,特别是一些种植密度,应该
按最终单位种植数来调整。
(3)清单描述不清引起的索赔:某园林景观绿化工程,在乔木的清单特征描述为d=15。
具体施工时施工单位认为d代表地径,因此现场所进的乔木都是是按地径规格来进货,而建设单位现场代表认为乔
木主要指标为胸径,图纸中也明确为胸径清单中d=15表示胸径为
15CM的乔木,现场所进苗木均不合格,偏小2~3CM,要求更换。
经现场工程师及监理工程师、设计师讨论后判定:施工单位施工就按图
纸进行施工而不是按清单进行施工所以现场所进苗应退场,所发生的
费用由施工单位自己承担。
清单描述与图纸不一致应由建设单位补偿
苗木树径规格的差异部分价格。
教育意义:乔木各种数字符号代表意思不同,台如D为土球直径,d为地径,Φ为胸径,P为蓬径等,最好用汉字来表述,避免结算和实际施工时引起争议。
(4)现场太湖石计量引起的争议:某高档别墅小区,设计师为了提升品质,在别墅主要区域设计了大量的太湖石假山。
太湖石假山的
绘制设计采用手绘方式来进行,只是一个最终一个效果的设计。
编制
清单时根据效果图及经验数值确定了一个工程量。
具体施工时,施工
单位进了大批量的太湖石把假山堆砌得高高大大。
设计师现场察看,
发现影响整体景观效果,也与本身效果图纸有差异,要求消减。
最终
结算时,施工单位单此部分造价申报了近1000万元。
建设单位现场查勘并对其资料进行审核发现,施工单位按原先施工好的照片进行计量
所以价格大大高出原价,引起争议。
经调解达不成一致意见进行造价
鉴定。
经造价工程师分析认定:1)关于假山吨数,根据现有的计价规范明确做为预算时可以按照图示最大投影尺寸乘以高度及密度各扣减
系数来计算,而结算时明确必须过磅单来计量结算,以进货数减去出
货数来计量,这个在计价规范中有明确规定。
因此工程量应由施工单位提供有效的过磅单来计量。
2)返工的工程量应不予以计量,虽然假山只有效果图纸,但是太湖石的本质是要求体现“皱、漏、瘦、透”的感观之美,施工单位不管是恶意的也好,还是无意为之的也好,都是是违反园林景观造景的基本原则,如果是有意为之则是想扩大工程量,结算多算点,动机本身就不纯,如果无意为之,本身体现施工单位管理水平及景观造景的技术水平,所以责任在于施工单位。
最终的结算金额为300万元。
教育意义:园林景观工程造价不仅需要熟悉各种清单计价规范,而且必须结合现场实际情况。
景观设计有时不会很精准,需要现场丈量和与设计、施工沟通,明确设计意图,来判别造价的纠纷。
