雨水管道技术交底

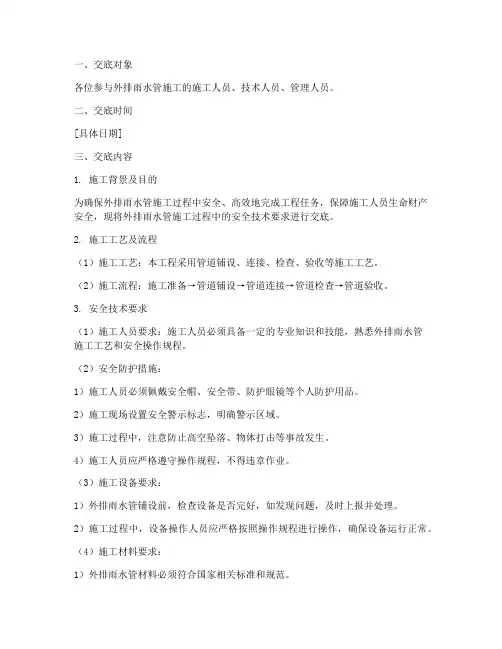

外排雨水管安全技术交底模板

一、交底对象各位参与外排雨水管施工的施工人员、技术人员、管理人员。
二、交底时间[具体日期]三、交底内容1. 施工背景及目的为确保外排雨水管施工过程中安全、高效地完成工程任务,保障施工人员生命财产安全,现将外排雨水管施工过程中的安全技术要求进行交底。
2. 施工工艺及流程(1)施工工艺:本工程采用管道铺设、连接、检查、验收等施工工艺。
(2)施工流程:施工准备→管道铺设→管道连接→管道检查→管道验收。
3. 安全技术要求(1)施工人员要求:施工人员必须具备一定的专业知识和技能,熟悉外排雨水管施工工艺和安全操作规程。
(2)安全防护措施:1)施工人员必须佩戴安全帽、安全带、防护眼镜等个人防护用品。
2)施工现场设置安全警示标志,明确警示区域。
3)施工过程中,注意防止高空坠落、物体打击等事故发生。
4)施工人员应严格遵守操作规程,不得违章作业。
(3)施工设备要求:1)外排雨水管铺设前,检查设备是否完好,如发现问题,及时上报并处理。
2)施工过程中,设备操作人员应严格按照操作规程进行操作,确保设备运行正常。
(4)施工材料要求:1)外排雨水管材料必须符合国家相关标准和规范。
2)材料进场时,应进行检查,确保材料质量合格。
3)材料堆放应整齐,不得占用消防通道和施工通道。
4. 紧急预案(1)发生事故时,立即停止施工,立即上报上级领导。
(2)采取有效措施,防止事故扩大。
(3)根据事故情况,采取相应救援措施。
(4)事故发生后,做好事故调查和处理工作。
四、交底总结本次安全技术交底,旨在提高全体施工人员的安全意识,确保外排雨水管施工过程中的安全。
请各位施工人员认真学习,严格遵守安全技术要求,共同保障工程顺利进行。
五、注意事项1. 施工过程中,严格遵循安全技术要求,确保施工安全。
2. 施工人员应自觉遵守施工现场各项规章制度,服从现场管理。
3. 加强施工过程中的沟通与协作,确保工程进度和质量。
4. 定期对施工人员进行安全教育培训,提高安全意识。
雨水管施工技术交底

雨水管施工技术交底关键信息项:1、雨水管施工的材料要求2、施工工艺流程3、施工质量标准4、安全注意事项5、成品保护措施1、施工准备11 技术准备111 施工前应认真熟悉施工图纸,按照设计要求和相关标准规范,编制施工方案,并向施工人员进行技术交底。
112 熟悉雨水管安装的相关技术要求和质量标准,明确施工中的关键控制点。
12 材料准备121 雨水管及管件的规格、型号应符合设计要求,并有质量证明文件。
122 管材和管件的外观质量应符合以下要求:表面应无裂纹、砂眼、凹陷等缺陷;管材的壁厚应均匀,管件应无变形、扭曲等现象。
123 胶粘剂等辅助材料应选用与管材相匹配的产品,并具有质量证明文件。
13 施工机具准备131 准备好电钻、电锯、电焊机、扳手、锤子、水平尺、线坠等施工工具。
132 对施工机具进行检查和调试,确保其性能良好,能够正常使用。
2、施工工艺流程21 测量放线211 根据设计图纸,在建筑物上放出雨水管的安装位置线,包括立管的位置和支管的坡度走向。
212 用水平尺和线坠对安装位置线进行复核,确保其水平度和垂直度符合要求。
22 支架安装221 按照设计要求和施工规范,安装雨水管的支架。
支架的间距应符合规定,固定应牢固可靠。
222 对于金属支架,应进行防腐处理;对于塑料支架,应保证其强度和稳定性。
23 雨水管安装231 将雨水管按照设计要求和安装位置进行组装,连接方式应符合设计和规范要求。
232 对于塑料雨水管,采用胶粘剂连接时,应先将管材和管件的连接部位清理干净,涂上胶粘剂,迅速插入连接,并保持一定时间。
233 对于金属雨水管,采用焊接或法兰连接时,焊接应符合焊接工艺要求,法兰连接应严密,螺栓应紧固均匀。
24 雨水斗安装241 在屋面雨水口处安装雨水斗,雨水斗的型号和规格应符合设计要求。
242 雨水斗与屋面的连接处应严密,不得有渗漏现象。
25 通水试验251 雨水管安装完成后,应进行通水试验,检查管道是否畅通,有无渗漏。
室外雨水排水管道安装技术交底

室外雨水排水管道安装技术交底
一、安装目的
本文档旨在交底室外雨水排水管道的安装技术要求,确保管道系统的有效运行和排水功能。
二、安装位置
1. 管道应沿着建筑物外墙或主干道路铺设,确保排水畅通。
2. 管道的坡度应根据排水要求逐渐下降,以确保顺畅排水。
3. 管道距离建筑物和其他地下设施的最小安全距离应符合相关法规和要求。
三、材料使用
1. 管道材料应符合相关标准和规范,选用耐腐蚀、耐压和耐久的材质。
2. 防水材料和密封材料应选用符合标准的产品,确保接口密封可靠。
四、安装要求
1. 管道应按照设计布置的尺寸和坡度进行安装。
2. 管道连接应采用密封可靠的连接方式,避免漏水和渗漏。
3. 管道的支撑和固定应牢固可靠,能够承受正常使用和自然灾害带来的压力。
4. 管道的检修口和阀门应设置在易于维修和操作的位置,方便日常维护和清洁。
5. 安装前应对土地进行勘察,确保没有地下障碍物和不稳定的土质。
五、验收标准
1. 将管道系统与其他系统进行连接和测试,确保管道连通性。
2. 进行水压试验,确保管道系统的密封性。
3. 检查排水效果,确保排水顺畅。
4. 管道系统安全稳定,无泄漏和渗漏现象。
六、安全注意事项
1. 安装过程中严禁使用损坏的或不合格的材料。
2. 安装人员应佩戴防护装备,注意施工安全。
3. 完工后应清理施工现场,确保周边环境整洁。
以上为室外雨水排水管道安装技术交底,如有疑问请及时咨询相关人员。
雨水管道施工技术交底

雨水管道施工技术交底引言:在城市建设过程中,雨水管道的施工是一个必不可少的环节。
正确的施工技术和方法可以确保雨水管道的稳定性和长期可靠性,从而有效解决城市的雨水排放问题。
本文将详细介绍雨水管道施工的关键技术和要点。
一、施工前准备工作1. 方案设计:在施工之前,需要根据实际情况制定详细的方案设计,包括管道的布置、材料的选择和施工顺序等。
方案设计需要考虑到地质条件、交通情况和周围环境等因素,以确保施工过程的顺利进行。
2. 材料采购:根据方案设计的要求,采购符合标准的雨水管道材料。
材料的选择应考虑管道的直径、承载能力和耐腐蚀性等因素,以确保雨水管道的质量和稳定性。
二、施工技术和方法1. 基坑开挖:根据方案设计的要求,在地面上开挖出相应的基坑。
基坑的宽度和深度应符合管道的要求,并确保周围环境的安全。
在基坑的底部铺设合适的基底材料,如砂石或混凝土,以提供坚实的基础支撑。
2. 管道安装:在基坑中先安装主管道,然后依次连接分支管道。
管道的连接应采用可靠的、耐腐蚀的连接方式,如橡胶密封或焊接。
同时,在管道的每个接口处应采取密封措施,以防止泄漏。
3. 测试和检验:在管道安装完成后,进行必要的测试和检验,以确保管道的质量和可靠性。
具体的测试方法和标准可以根据实际情况确定,常用的测试方法包括水压测试和漏水测试等。
4. 后期处理:在管道安装完成后,需要进行必要的后期处理工作,如填充和夯实基坑的土壤、修复地面和恢复交通等。
后期处理工作需要按照相关规范和要求进行,以确保施工现场的整洁和安全。
三、施工安全和注意事项1. 安全措施:在施工过程中,必须严格遵守相关的施工安全规范和要求。
施工现场应设置明显的警示标志,确保施工人员的安全。
同时,施工人员应佩戴符合要求的个人防护装备,如安全帽、安全鞋、手套等。
2. 施工质量:施工过程中需要严格按照相关标准和要求进行,确保施工质量和管道的可靠性。
施工人员应进行必要的质量检查,并及时处理施工中出现的问题和隐患。
外墙雨水管道安全技术交底模板

一、交底目的为确保外墙雨水管道施工过程中的安全,预防事故发生,特制定本安全技术交底。
二、施工范围本次安全技术交底适用于外墙雨水管道的施工全过程,包括管道安装、调试、验收等环节。
三、施工人员要求1. 施工人员必须经过专业培训,具备相应的施工技能和安全生产知识。
2. 施工人员必须持有有效的上岗证,方可上岗作业。
3. 施工人员应熟悉本安全技术交底内容,并严格遵守各项安全操作规程。
四、施工安全措施1. 施工前准备- 施工前进行现场勘察,了解施工区安全情况,排除事故隐患。
- 对施工人员进行安全教育培训,提高安全意识。
- 检查施工工具、设备,确保其安全可靠。
2. 施工过程中安全措施- 测量放线- 施工前进行现场勘察,了解施工区安全情况,排除事故隐患。
- 测量打桩时注意周围行人的安全,不得对面使锤。
钢钎和其他工具不得随意抛弃。
- 测量人员在高压线附近工作时,必须保持足够的安全距离。
遇雷雨时不得在高压线、大树下停留。
- 在陡坡及危险地段测量时应系好安全带,脚穿软底轻便鞋。
- 在公路、街道、交通繁忙的道路上测量时,必须有专人警戒,防止交通事故。
- 沟槽开挖- 在测量人员的标高控制下进行沟槽开挖。
- 开挖沟槽要求位置准确,深度符合规定要求,槽底平坦,坡度适宜。
- 沟槽开挖完毕,确定检查井、污水井位置。
- 进入施工现场必须遵守安全各项规章制度,正确佩戴安全帽,不准违章作业。
- 机械开挖前应先发出信号,在挖掘机的回旋半径内严禁立人和进行其他工作。
- 机械施工时与附近房屋、架空输电线路保持规定的安全距离。
- 机械挖土跟清底操作人员应与机械保持一定距离,并戴好安全帽。
- 经常检查沟槽边坡的稳定性,特殊情况及时采取措施。
- 机械挖土配合车辆外运时,车辆停放在沟槽边外一定距离处,车上不准留人,以保证车辆和装土安全。
- 土方开挖必须由上而下顺序放坡进行,严禁采用挖空底脚的操作法。
- 管道安装- 用车辆运输管材、管件,要绑扎牢固,人力搬运,起落要一致,通过沟、井,要搭马道,不得负重跨越。
雨水管道工程施工安全技术交底

六、沟槽两边应筑土埂和临时排水设施,以免雨水流入沟内造成塌方。
七、工程所用材料应堆放整齐,距槽边两米以外。
八、开挖时应严格控制中线和边坡,以免造成挖偏或超挖等,而影响沟槽的直顺和沟壁的稳定性。槽壁应平整,不得出现凹凸现象,以免影响沟壁的稳定性而造成沟壁坍塌。
6、在回填过程中,需拆除固壁支撑时,应采取先下后上的办法拆除。如因土质很差、难以拆除时,可先拆去下部撑杆,撑板暂时不拆,待回填到一定高度时,再用倒链或其他起重工具将撑板拔出。拆除支撑时,必须要有技术人员进行指导,严禁私自乱拆。
沟槽回填中主要的风险是:打夯机对施工人员的触电伤害。
采取的措施:当发生触电伤害时,应迅速切断电源开关,是触电者脱离电源;如触电者伤势不严重,可就地休息1-2小时,并严密观察;如触电者伤势严重,应进行人工呼吸或胸外心脏挤压进行抢救,并及时拨打“120”进行急救。
安全技术交底
年月日
工程名称
分部名称
雨水工程
分项工程
沟槽开挖
交底内容:
一、槽内人员必须带安全帽,施工现场禁止穿拖鞋、高跟鞋和赤脚,严禁在坑内休息。
二、开挖土方必须放在槽边2米以外,高度不超过1.5米。
三、上下沟槽必须设立梯,立梯应坚固不缺层,严禁攀登支撑或乘机械设备上下沟槽。
四、机械挖土时,跟机修坡清底操作人员应与铲斗保持一定安全距离,必要时应停机,然后再操作。车辆配合外运土时,在机械装土时,任何人不得在车上停留,以保证装土安全。
6、在填料过程中,需拆除固壁支撑时,应采取先下后上的办法拆除。如因土质很差、难以拆除时,可先拆去下部撑杆,撑板暂时不拆,待回填到一定高度时,再用倒链或其他起重工具将撑板拔出。拆除支撑时,必须要有技术人员进行指导,严禁私自乱拆。
雨水管道施工安全技术交底

雨水管道施工安全技术交底在雨水管道的施工中,安全问题是必须要高度关注的。
只有严格执行施工安全规范,才可以保证施工人员的生命安全,同时也可以避免因安全问题造成的经济损失。
那么,下面就来详细了解一下雨水管道施工的安全技术交底。
一、施工前的安全准备在进行雨水管道施工前,需要进行充分的安全准备。
主要包括以下几点:1. 做好安全培训对于参与雨水管道施工的工作人员,必须进行全面的安全培训。
培训内容包括施工现场的安全规范、操作注意事项、应急措施等等。
只有工作人员熟知安全规范并能够严格执行,才可以保证安全施工。
2. 做好现场安全围挡在工地的外围设置安全围挡,可以确保施工区域的安全,避免外来的人员和车辆进入施工区域。
同时,也可以将经过的行人引导路线设明确,并在安全围挡处设置醒目的警示标志,以提醒过往行人和车辆注意施工区域的安全。
3. 保证施工区域的安全清洁在施工区域内及其周边,需要保证安全清洁。
首先,需要保证施工区域平整,以便于作业。
其次,要确保施工区域内没有杂物和空罐损物,避免对施工人员及设备造成危险。
最后,保持道路通畅,避免施工和经过行人和车辆的冲突。
二、施工中的安全措施在雨水管道施工过程中,需要充分注意工作人员的安全。
主要的安全措施如下:1. 优先保护生命安全在任何情况下,工作人员的生命安全都是第一位的。
当发生危机时,工作人员的安全必须得到充分保护。
如果发现环境危险或出现事故,需要立即停止施工,确保施工人员的生命安全。
2. 施工人员必须佩戴防护用具在进行雨水管道施工时,施工人员必须佩戴相应的防护用具。
佩戴防护用具能够保护施工人员的生命安全和健康,同时也可以让工作人员更加自信地进行施工。
3. 在施工现场设置警示标志在进行雨水管道施工时,需要在施工现场设置警示标志,以引起过往行人和车辆的注意。
同时,也可以设置明显的指示标志,在施工区域内进行指示,避免施工人员出现误操作。
4. 合理分工在进行雨水管道施工时,需要合理地分工。
雨水污水管道安全技术交底模板

一、交底目的为确保雨水污水管道施工过程中安全生产,预防事故发生,提高施工人员的安全意识,现将雨水污水管道施工安全技术交底如下。
二、施工范围本次交底适用于雨水污水管道的施工全过程,包括管道开挖、管道铺设、管道连接、管道试压、管道回填等环节。
三、施工安全注意事项1. 施工人员必须佩戴好安全帽、安全带、防尘口罩等个人防护用品。
2. 施工现场必须设置安全警示标志,明确警示区域。
3. 施工人员必须遵守施工现场的安全规章制度,严禁违章作业。
4. 施工过程中,必须确保施工现场的通风良好,避免有毒有害气体积聚。
5. 严禁在施工现场吸烟、饮酒。
6. 机械设备操作人员必须经过专业培训,取得相应资格证书。
7. 施工现场应设置消防器材,并定期检查、维护。
8. 施工过程中,如发现地下管线、文物等,应立即停止施工,并及时上报相关部门处理。
四、施工技术要求1. 管道材料必须符合设计要求,严禁使用不合格产品。
2. 施工前,必须对施工现场进行勘察,了解地下管线、地形地貌等情况。
3. 沟槽开挖:根据设计图纸,按照沟槽中心线和高程控制桩进行开挖。
沟槽底部应平整,坡度适宜。
4. 管道铺设:管道铺设应按照设计要求进行,确保管道连接牢固。
5. 管道连接:管道连接处应进行密封处理,防止渗漏。
6. 管道试压:管道铺设完成后,应进行试压,确保管道质量。
7. 管道回填:管道回填前,应对沟槽进行平整,回填材料应符合设计要求。
五、应急处置措施1. 突发事故:如发生火灾、触电等事故,应立即切断电源,拨打119、120等救援电话,并组织人员进行救援。
2. 管道泄漏:如发现管道泄漏,应立即关闭泄漏管道的阀门,通知相关部门进行维修。
3. 人员伤害:如发生人员伤害事故,应立即拨打120等救援电话,并组织人员进行救治。
六、交底时间本次安全技术交底时间为:____年____月____日。
七、交底人交底人:____(姓名)八、验收人验收人:____(姓名)九、备注1. 施工单位应严格按照本交底内容执行,确保施工安全。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1、测量放样
对《枝江市双寿桥北段道路及排水工程施工图设计》中的排水平面图、排水纵段面图、施工图设计说明及设计所采用的标准图集06MS201中的相关图纸进行复核,确认无误后据此进行放样;轴线由项目部测量人员测设,引桩及开挖放线等工作由施工班组自行完成,并经项目部施工员及质检员复核无误后方可开挖及进行其它工序施工。每段管道及其配套构筑物施工时由项目部测量人员在较近的地方布设控制点,由施工班组自行完成高程控制。同时,在对项目部测量人员交桩时认为有误的,应现场及时提出及时处理。
1、砌筑井
砌筑砂浆强度等级:M7.5抹面及勾缝砂浆:1:2防水水泥砂浆(体积比)
砖强度等级:MU10红砖钢筋:HPB300、HPB335
井基:C15商砼井盖井座:D700复合材料成品井盖井座(公路承载力Ⅱ级)
盖板:C25商砼井圈:C30商砼
踏步:塑钢踏步(Φ16钢筋冲压成型、高密度聚乙烯注塑成型)(成品)
基础的相关尺寸取定、施工要求及其它未尽事宜请按照《06MS201-1混凝土排水管道基础及接口》、《给水排水管道工程施工及验收规范》(GB50268-2008)的相关规定执行。
(4)、质量验收标准
1)主控项目
a、混凝土基础强度符合设计要求;
b、砂石基础的压实度符合设计及规范要求。
2)一般项目
a、原状地基、砂石基础与管道外壁接触均匀、无空隙;
5、管座施工
(1)、混凝土管座
1)混凝土浇筑
管道吊装完毕经验收合格后应及时浇筑管座混凝土,混凝土采用就地浇筑工艺,混凝土采用商砼,由混凝土输送泵泵送入模(根据现场实际情况可调整为其它输送方式,但应保证混凝土自由下落的高度小于2m)。浇注混凝土前,由施工班组提前申报项目部质检员报监理同意后方可组织实施,商砼进场时检查混凝土的均匀性和坍落度,并对支架、模板、钢筋和预埋件进行检查,符合设计要求后方可浇注。模板内的杂物、积水、与基础接合处的浮浆、钢筋上的污垢必须清理干净。模板如有缝隙应填塞严密,模板内面涂刷脱模剂。混凝土按照30cm层厚分层浇筑,采用插入式振动棒振捣,振捣时与侧模应保持50~100mm的距离,振捣上层时应插入下层混凝土50~100mm,每一处振捣完毕后应边振捣边徐徐提出振动棒,振捣时间为15~20s,防止漏振、少振或过振。振捣时注意不要触及模板及预埋件。当混凝土浇注至管座顶面时,用水准仪辅以尼龙绳控制高程,压平、收光。
安装时,按照测量放线位置将模板竖起后,利用加宽方木(10cm×10cm)将相邻模板连接在一起。模板之间的缝隙在模板间的结合面粘贴双面胶,模板安装做到线条顺直、接缝严密不漏浆,使混凝土表面光滑平整。模板应稳定可靠的用方木或钢管支撑在沟槽侧壁上,模板与混凝土的接触面必须清理干净并涂脱模剂,脱模剂涂刷应均匀全面。浇注混凝土前,模型内的积水和杂物应清理干净。
管座
肩宽
+10,-5
钢尺量测,挂高程线钢尺量测,每侧一点
肩高
±20
2
土(砂及砂砾)基础
高程
0,-15
水准仪测量
平基厚度
不小于设计要求
钢尺量测
土弧基础腋角高度
不小于设计要求
钢尺量测
4、管道安装
(1)、安装前检查
管道安装前应仔细检查基础的厚度、平整度及纵坡是否满足设计要求,检查管节是否有裂缝、保护层脱落、空鼓、接口掉角等质量缺陷,管节及基础不能满足设计及规范要求时不得进行管道安装。所有管道经项目部质检员验收合格后方可吊装下车。
若基础不能与本道工序连续施工时应预留不小于30cm厚的土层待下步工序施工时再挖,防止扰动及雨淋泡槽。当降水不力及基底被扰动时必须进行地基处理(换填)。基槽开挖完成施工班组自检合格后报项目部质检员及监理工程师验收,施工期间基槽四周应做好安全围护。
基槽质量验收标准:
(1)、主控项目
a、原状地基土不得扰动、受水浸泡;
(3)、质量验收标准
管座的质量验收标准参照“4、管道基础施工—(4)、质量验收标准”执行。
(2)、砂石基础施工
地基处理完毕验收合格后用人工或机械将砂石混合料(可采用中、粗砂或天然级配砂石、级配碎石、石屑等地方材料,最大粒径不大于25mm)沿基槽均匀的铺设在基槽内,松铺厚度应适当大于设计厚度(松铺系数由现场试验确定,应保证夯实后砂石基础的厚度满足设计要求),然后用蛙式打夯机仔细夯实,夯击时应夯夯相连,密实度应大于等于85%。
2、钢筋混凝土管道
Ⅱ级企口管、Ⅲ级企口管、Ⅱ级承插管,Ⅲ级承插管
3、雨水口
砌筑砂浆强度等级:M10抹面及勾缝砂浆1:2防水水泥砂浆(体积比)
砖强度等级:MU15红砖钢筋:HPB300、HPB335
基础:C15商砼井盖井座:700×700矩形轻型井盖井座(公路承载力Ⅱ级)
钢筋砼盖板:成品过梁:C30商品砼预制
放样→基槽开挖(验槽)→砂石基础铺筑及夯实→管道安装→中间验收→砂石管座施工→接口处理→砌筑与管道相连的检查井→中间验收→沟槽回填。
五、砌筑井施工主要控制工序
1、砌筑检查井
放样→基础开挖(验槽)→井基混凝土浇筑(C15商品砼)→井壁及井内构筑物砌筑→中间验收→盖板安装(如果有)→井筒砌筑→井圈混凝土浇筑→井室、井筒抹面、勾缝→复合井座、井盖安装→检查井回填。
施工技术交底技术单
项目名称:编号:
工程名称
雨污水管道及其配套构筑物工程
技术交底名称
施工方案及相关措施
桩号部位
K0+000~K0+845
交底时间
年月日
一、工程概述
本项目雨水工程包括雨水管道和与之连接的砌筑检查井、侧立式双箅雨水口以及八字进出水口,从K0+060至K3+700均有布置,管道总长约为7041m。管道分为过街横管、雨水口连接管及纵向雨水管,管径涵盖了D300~D2000;其中YS17~YS17-1(K1+280处)采用D1500钢筋混凝土Ⅲ级企口管,YS45~YS46(K0+465处)采用D1000钢筋混凝土Ⅲ级承插管,YS47~YS48(K0+465处)采用D1800钢筋混凝土Ⅲ级企口管,其它未作特殊说明的雨水管道采用钢筋混凝土Ⅱ级承插管,管径大于DN1000时采用钢筋混凝土Ⅱ级企口管。管道基础为分为180°砂石基础、180°混凝土基础,其中车行道下雨水管道采用15cm厚C15砼满包加固。雨水管网砌筑井工程量如下:(以实际发生为准)
+10,0
支架和拱架
纵轴的平面位置
跨度的1/1000或30
4、管道基础施工
(1)、混凝土基础施工
模板验收合格后采用C15商品砼浇筑,砼公司将砼运输至施工现场,然后用输送泵输至浇筑点(根据施工现场实际情况可调整为其它输送方式,但须保证混凝土自由下落的高度小于2m),人工整平之后用平板振动器振捣密实,在初凝后将基础与管座接合部位的混凝土表面凿毛并清扫干净,待基础混凝土达到设计强度的75%之后方可进行下道工序施工。
模板质量验收标准:
a、模板制作质量验收标准:
木模板制作
检验项目
允许偏差(mm)
(1)模板的长度和宽度
±5
(2)不刨光模板相邻两板表面高低差
3
(3)刨光模板相邻两板表面高低差
1
(4)平板模板表面最大的局部不平
刨光模板
3
不刨光模板
5
(5)拼合板中木板间的缝隙宽度
1
(6)支架、拱架尺寸
±5
(7)榫槽嵌接密度
b、混凝土基础外光内实,无严重缺陷;混凝土基础的钢筋数量、位置准确;
c、管道基础的允许偏差符合下表规定:
序号
检查项目
允许偏差
检查数量
检查方法
范围
点数
1
混凝土基础、管座
平基
中线每
侧宽度
+10,0
每个验收批
每10m测1点,且不小于3点
挂中心线钢尺量测每侧一点
高程
0,-15
水准仪测量
厚度
不小于设计要求
钢尺量测
φ1000砖砌污水井
2座
φ1250砖砌污水井
1座
D1200矩形直线砖砌污水井
1座
D1500矩形直线砖砌污水井
1座
φ1000砖砌雨水井
28座
φ1250砖砌雨水井
6座
φ1500砖砌雨水井
9座
φ700管涵井筒
18座
D1200矩形直线砖砌雨水井
3座
D1500矩形直线砖砌雨水井
6座
D1800矩形直线砖砌雨水井
2
b、模板安装质量验收标准:
项次
检验项目
规定值或设计值(mm)
1
模板高程
基础
±15
柱、墙和梁
±10
2
模板内部尺寸
上部构造的所有构造
+5,0
基础
±30
3
轴线偏位
基础
15
梁
10
4
装配式构件支承面的高程
+2,-5
5
模板相邻两板表面高低差
2
模板表心线位置
10
预留孔洞截面内部尺寸
2、基槽开挖(验槽)
测量放样复核无误后,根据开挖深度及槽宽(结构尺寸+工作面+模板或根据《给水排水管道工程施工及验收规范》GB50268-2008P14中表4.3.2的规定)用石灰标线,现场由施工班组施工员指导开挖,根据施工图设计开挖边坡坡率为1:1。
基槽开挖前必要时根据地形进行坡顶截水沟设置,开挖的土石方运走或堆置于离坡顶线3m以外的地方,开挖时分层进行,开挖至离基底高程10cm时停止机械开挖,由人工开挖至基底标高。基槽开挖时施工班组施工员必须及时跟测确保开挖高程,严禁超挖,超挖时必须反填夯实或浇筑C15砼。在开挖过程中发现有地下水时,在基槽两侧设置排水沟,在排水沟下游设置积水坑,排水沟应低于基底面30cm,坑内的积水及时用水泵抽出,积水坑的深度要能保证将地下水位降低至结构层以下50cm。
