SUP-19沥青下面层总结报告

合集下载

沥青砼下面层试验段铺筑总结

沥青砼下面层试验段铺筑总结

Xxx段路面工程沥青砼下面层试验段铺筑总结标项目部沥青砼下面层试验段铺筑总结我项目部于2007 5月29日进行了沥青砼下面层试验段铺筑,试验段铺筑中严格按照监理驻地办所批复的试铺方案进行。

虽然在铺筑前项目部也做了大量准备工作,但仍有许多不尽人意的地方。

在铺筑当中业主公司、业主试验检测中心各级领导以及总监和各级监理对沥青混合料的油石比、沥青加热温度、矿料级配以及摊铺、碾压工艺都进行了具体指导并进行了全过程的铺筑督导,再加上项目部全体成员共同努力,使得本次试验段铺筑获得成功。

现将试验段铺筑总结如下:一、试验段目的:本次试验段施工的目的是为得到路面下面层的压实设备最佳组合方式、碾压段长度,碾压遍数及碾压速度、下面层的松铺厚度、松铺系数指标。

验证目标配合比确定生产配合比。

确认拌和设备的计量精度、产量、拌和时间及均匀性,以及配套所需的装载机、水车、混和料运输车辆数量。

并编写出合理规范的下面层施工规程,为下面层的施工提出真实可靠的技术资料和数据,指导大面积施工。

二、本次试验段投入的人员、机械1、工程技术人员:施工负责人:质检负责人:试验负责人:质检员:施工员:拌和站负责人:测量员:试验员:2、劳力投入:拌和站: 10人摊铺现场:16人机械设备配备三、沥青砼下面层混合料生产配合比确定:1、目标配合比:由业主指定的具有法定资质的山西交通建设工程质量检测中心,用工程实际使用材料的筛分结果,按照工程设计的级配范围,配合成符合规定的AC-20矿料级配,进行了马歇尔试验,为我合同段提供了目标配合比。

目标配合比:10-25mm: 5-10mm:3-5mm:0-3mm:矿粉=34%:30%:15%:17%:4%;最佳油石比为4.4%,设计密度为2.455g/cm3。

2、验证配合比:目标配合比一经确定,高监办试验室与项目部试验室共同对该目标配合比进行了验证,经验证调整为10-25mm: 5-10mm:3-5mm:0-3mm:矿粉=46%:19%:15%:16%:4%;最佳油石比为4.3%,设计密度为2.452g/cm3。

下面层试验段总结

下面层试验段总结

同沿高速公路路面工程B3合同段沥青砼下面层试验段施工技术总结中港第二航务工程局同沿高速公路B3合同段项目经理部目录一、施工概述二、试验段的准备工作三、试验段的施工情况1、透层油的洒布2、现场准备情况3、沥青砼下面层的级配和控制及热料仓筛孔尺寸4、测量放样5、混合料的拌和6、运输7、摊铺8、碾压9、纵缝的处理10、检测四、对实铺结果的评析五、试验段工程的质量检测结果六、确定了工程质量保证措施和质量控制方法七、试验段施工中有待改进的问题八、试拌试铺评语九、附表部分同沿高速公路B3合同段沥青砼下面层试验段施工技术总结一、施工概况在银武高速公路建设指挥部、总监办及驻地办各位监理工程师的大力支持和精心指导下,经过我部全体员工的认真筹备和精心组织于2005年9月5日成功地进行了沥青砼下面层试验段的施工。

随后召集了全体工程技术人员、试验检测人员、测量人员、机械操作手对试验段的施工工作进行了认真的分析、讨论和总结,确定了沥青砼下面层(Superpave-19)的施工方法及有关技术参数。

试验段施工时间及桩号:试验段施工时间:2005年9月5日试验段桩号:K105+200~K105+400试铺结果:经检测,外观质量及内在质量等各项指标符合技术规范及设计要求。

经试拌、试铺,证明拟订的施工方案可行,工艺科学合理。

二、试验段的准备工作根据实际工作需要,设立了生产指挥体系、技术指导小组、测量及试验检测机构。

在试铺过程中指挥部、总监办及驻地办及监理工程师和项目部负责人、试验室主任及现场技术人员在施工现场进行检查和指导,监理工程师现场监督检查为试验段的成功铺筑提供了强有力的保障。

1、生产指挥系统总指挥—何文柱,负责试铺工作的全面指挥。

副总指挥—欧云峰,负责现场的施工管理及外部协调。

技术质量总负责—秦词峰,负责试铺施工全过程的技术指导和监督,安排检测沥青混合料的质量,负责安排现场的各项质量检测。

施工负责人—高威,负责试验段施工各项具体组织协调工作。

SUP-19沥青下面层总结报告

SUP-19沥青下面层总结报告

SUP-19沥青下面层总结报告小磨高速公路勐腊总监代表处、第六高监办、第七高监办:小磨高速公路路面第四合同段于2007年8月23日,在勐腊进口联络线LK0+310~LK0+550左幅路段铺筑了SUP-19沥青下面层试验路段,在监理工程师和总监代表处的指导和要求下,一切施工工艺正常。

并通过钻芯对空隙率和密度进行检验,对其他各项指标进行检查,均符合设计和规范要求,试验路段具有指导沥青下面层施工的意义。

通过试验路段确定了机械设备和人员的配置、摊铺工艺及控制方法、碾压工艺及碾压遍数,确定了松铺系数等指导施工数据,验证了沥青混合料配合比和最佳沥青用量。

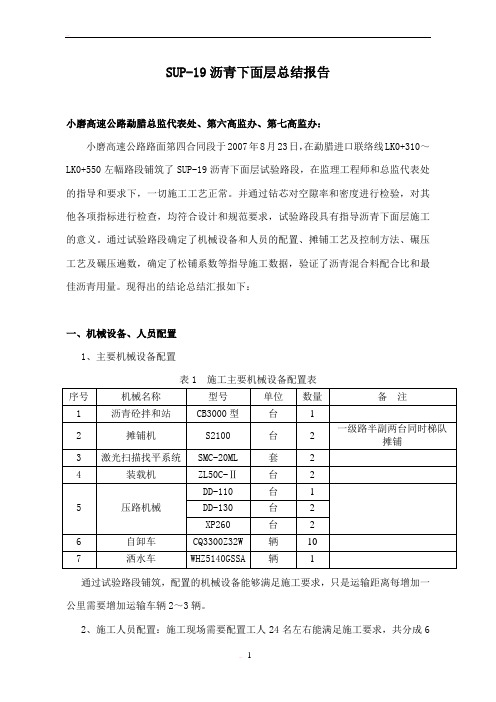

现得出的结论总结汇报如下:一、机械设备、人员配置1、主要机械设备配置表1 施工主要机械设备配置表通过试验路段铺筑,配置的机械设备能够满足施工要求,只是运输距离每增加一公里需要增加运输车辆2~3辆。

2、施工人员配置:施工现场需要配置工人24名左右能满足施工要求,共分成6个组,除在拌和站工人外各组分工明确责任到位,并且整体配合人员机动调配。

表2 工人配置表3、施工现场配备管理技术人员8名,各负其责,相互配合,对沥青下面层的施工质量进行层层把关。

表3 管理技术人员配置表二、铺筑工艺及控制方法施工工序:清扫→拌和→拌料检测→运输→摊铺、整型→碾压→养生、交通管制→验收,进行下一个分项工程施工。

(一)清扫在铺筑前,对下承层进行检查,需要清理和修整的地方进行处理。

有杂物散落的进行清扫,有泥土污染的进行清洗,对于冷接缝先进行切除。

(二)拌和1、拌和时每种规格的集料、矿粉和沥青都必须按批准的生产配合比准确计量,计量误差控制在规范规定的范围内。

2、拌和出厂前,现场试验人员通过目测,看混合料是否有花白、结团现象,沥青的用量是否正常,并检测温度,无异常时方可运出使用。

现场试验人员随时进行抽样,如果发生偏差,及时指导拌和站进行调整。

3、每天拌和的头几盘沥青混合料,操作人员和试验人员应共同在现场负责观察沥青混和料的颜色,检查矿粉的级配比例、拌和温度。

沥青下面层实验路施工总结

沥青下面层实验路施工总结

广西玉林至铁山港高速公路路面工程№A合同段沥青下面层试验路施工总结广西壮族自治区公路桥梁工程总公司沥青下面层实验路施工总结一、实验路段概况1﹑工程概况广西玉林至铁山港高速公路是广西壮族自治区高速公路网计划中“4纵6横”布局中的第2纵荔浦至铁山港高速公路的重要组成部份。

本工程项目位于广西壮族自治区东南部,起于陆川县马坡镇,途经广西陆川县、玉林市福绵区,终于玉林市福绵区新桥镇。

我合同段起讫桩号为K0+000~K43+400,长,设计时速120千米,路面宽度为28米,其结构类型为:4cm厚 AC-13C 沥青砼+6cm厚 AC-20C沥青砼+8cm厚 AC-25C沥青砼。

路面下面层结构采纳AC-25C沥青混凝土,其设计厚度为8cm,宽度,总设计工程量为:万㎡。

矿料级配组成设计按“均匀﹑嵌挤﹑密实”的要求进行,采纳粗集料断级配骨架密实型的沥青砼。

2﹑实验路段工程概况1﹑本项目沥青路面下面层采纳AC-25C型沥青混凝土,其矿料级配组成为:粗集料段级配骨架密实型结构。

2﹑本项目沥青路面下面层设计工程量大,施工线路长,施工难度大,合理安排本项目沥青路面下面层施工就尤其重要。

因此,为了探讨沥青下面层施工机具的适应性及施工工艺,也为以后大面积施工提供体会及相关数据,我部已按打算在2021年5月10日在K7+670~K8+540左幅进行沥青路面下面层实验段施工,其摊铺长度为870m,设计宽度为11.75m,面积约为10223m2,下面层压实厚度为8cm。

3﹑施工天气情形:晴,气温23~31℃,湿度89%,东南风2级。

3、沥青下面层试验路施工的目的实验段的试铺目的:确信沥青下面层施工的各项技术指标和确信合理的施工机械配备及组合方式。

包括:⑴、依照沥青路面的施工机械应相匹配的原那么,确信合理的施工机械配备及组合方式。

⑵、验证沥青混凝土拌和站的实际生产能力,验证按施工配合比确信的材料的控制精度,确信沥青混凝土混合料拌和温度和操作工艺。

沥青试验段----总结(下面层)

沥青试验段----总结(下面层)

省道邯临线临西县城至邢临线段路面养护工程沥青混凝土下面层试验段审批单工程名称:省道邯临线临西县城至邢临线段路面养护工程合同号:施工单位:编号:河北省省道邯临线临西县城至邢临线段路面养护工程试验段施工总结AC-20C型沥青混凝土下面层编制:审核:保定昌顺道路绿化工程有限公司省道邯临段项目经理部二〇一三年八月沥青混凝土下面层试验段施工总结我项目部于2013年8月22日选择了具有代表性的施工段落K108+500-K108+800路段300米作为沥青混凝土下面层试验段,进行AC-20C型沥青混凝土下面层摊铺碾压试验。

通过试验段的施工,施工人员熟悉了AC-20C型沥青混凝土下面层施工的施工工艺,确定了施工机械的选型,完善了各种机械的配套组合及施工人员的配备,完成了施工中各种参数的选定,为后续大规模沥青混凝土下面层的施工积累了经验。

经过试验段施工,取得了一套切实可行的沥青混凝土下面层施工工艺,用于指导施工。

具体施工工艺总结如下:一、说明:试验段沥青混合料采用日本新泻生产的NP2000CA型拌设备集中拌和,两台摊铺机同时进行梯队摊铺的施工工艺。

试验段的下面层的设计宽度为11.4 m,压实厚度为5.0cm,稳定度要求≥10KN,二、原材料:在AC-20C型沥青混合料下面层施工前,首先要严把原材料质量关。

质量好的原材料是取得优质工程的前提和保证。

我项目部首先成立材料采购评价小组,进行原材料料源评价,材料员、试验员一起到料场取样,从中择优选择质量好、价格便宜符合规范和设计要求的原材料,确保原材料的质量和供应数量。

2-1、沥青:采用秦皇岛生产的70#A级重交通道路石油沥青,经检测该沥青针入度、延度、软化点均满足规范要求。

2-2、集料:粗集料:采用赞皇县生产优质石灰岩碎石,该碎石石质坚硬、洁净、不含风化颗粒、无杂质。

碎石规格为10-20mm碎石、5-10mm碎石、3-5mm碎石。

经试验室检测其压碎值、含泥量、针片状、粘附性等各项指标满足规范要求。

沥青生产工作总结

沥青生产工作总结

沥青生产工作总结随着城市建设的不断发展,沥青生产工作也变得越来越重要。

作为道路建设和维护的重要材料,沥青的生产工作对于城市交通和基础设施建设起着至关重要的作用。

在过去的一段时间里,我们的沥青生产工作取得了一些成绩,也遇到了一些挑战。

在此,我对沥青生产工作进行一下总结,希望能够更好地指导未来的工作。

首先,我们的沥青生产工作在技术上取得了一些进步。

我们引进了一些先进的生产设备和技术,提高了生产效率和产品质量。

通过不断的技术创新和改进,我们的沥青产品在耐久性、抗压性和耐磨性等方面都有了很大的提升。

这些技术上的进步为城市道路的建设和维护提供了更好的材料保障。

其次,我们在生产管理方面也取得了一些成绩。

我们建立了科学的生产计划和管理体系,提高了生产效率和产品质量。

同时,我们也加强了安全生产管理,确保了生产过程中的安全和稳定。

这些管理上的改进为沥青生产工作的稳定运行和持续发展提供了坚实的保障。

然而,我们也面临着一些挑战。

首先,原材料成本的上涨给我们的生产带来了一定的压力。

沥青的生产需要大量的原材料,而原材料的价格波动对我们的生产成本造成了一定的影响。

其次,环保压力也在不断增加。

作为化石能源的一种,沥青生产会产生一定的环境污染,我们需要加强环保设施建设和管理,减少对环境的影响。

总的来说,我们的沥青生产工作取得了一些成绩,也面临着一些挑战。

在未来的工作中,我们将继续加强技术创新和管理改进,提高生产效率和产品质量。

同时,我们也将积极应对原材料成本上涨和环保压力,努力推动沥青生产工作的可持续发展。

相信在大家的共同努力下,我们的沥青生产工作一定会取得更大的成就。

沥青下面层试验段总结报告

深圳市宝安区观光路改造工程标沥青下面层试验路段总结报告深圳市交运路面投资发展有限公司2012年7月16日目录1、试验路段概况2、批准的目标配合比3、机械设备和人员组成4、沥青混合料试拌5、沥青混合料摊铺6、沥青混合料压实方案7、下面层松铺系数8、施工缝处理方法9、试铺路段各项技术指标检查结果10、结论和意见一、试验段概况浙江登峰交通集团有限公司承建,浙江江南工程管理股份有限公司、上海斯美科汇建设工程咨询有限公司共同监理的合肥市蒙城北路沥青砼B、C标路面工程。

施工桩号为B标(K3+240—K5+900)、C标(K5+900-K8+700),全长5.46km。

快车道面层结构类型:7cm厚AC—25(C)沥青混凝土+6cm厚AC—20(C)改性沥青混凝土+5厚AC16(C)—改性沥青混凝土(上面层碎石采用玄武岩,其余各层均采用石灰岩);试验段桩号K3+500(B标起点)~K3+800长300m。

本次试验路仅施工下面层即厚7cmAC—25沥青混凝土.施工日期:2007年5月12日,施工天气情况:晴,气温:30℃,施工最高气温:33℃,最低气温:25℃,风力:小于3级。

在试铺前,项目部按已编制的实施性施工组织设计制定了实施细则,对车辆与摊铺机进行了防离析技术小改造.在机械设备的维修和保养、原材料的组织进场与检测、混合料配合比的申报、拌和机的调试、试拌岗位责任的明确、施工人员的技术交底、下面层的自检及报检等方面做好了各项准备工作,并在人员组织、机械设备、原材料检测等方面严格按照指挥部和监理组下发的技术性文件及设计要求、交通部颁发《公路沥青路面施工技术规范》(JTJ F40 2004)中的要求来组织施工,以确保沥青下面层的施工质量。

在指挥部、驻地办、市质检站检测工程师的全过程督导下,经项目部全体员工的努力,于2007年5月12日,顺利完成了沥青下面层的试铺工作。

本次沥青下面层试验路段铺筑段落桩号为:K3+500—K3+800快车道左幅,铺筑长度300m,试验段铺筑时间为:2007—5-12上午10:00至下午1:00.通过试验段试铺施工,主要确定并检验了采用的施工设备能否满足备料、拌和、摊铺和碾压及施工质量、进度等方面的要求,以及达到规定压实度的压实工艺与压实程序,明确了碾压时间、压实顺序、碾压温度、碾压速度、静压与振压最佳遍数,压路机类型组合,压路机型号与吨位、压路机振幅、频率与行走的组合等,并确定了沥青下面层松铺系数。

沥青混凝土下面层分项工程试验段总结报告(精)

冯旺路沥青混凝土下面层分项工程试验段总结报告2011年11月7日,在驻地监理处的监督及帮助下,我合同段完成K0+160-K0+260段沥青混凝土下面层试验段施工,本次施工从摊铺到碾压成型,严格按照监理处批复的方案执行,中间加强过程控制,根据检验结果及相关数据的分析,证明本次施工取得了不错的效果,各项指标均达到规范要求,现对试验段施工总结如下:一、施工方案验证1、技术交底:开工前进行详细的技术交底,使技术人员及施工人员领会设计意图,工程施工中再加以指导,使得工程技术标准能够得以贯彻执行。

2、原材料及成品料控制:所用的配合比试验前期已批复,沥青含量4%,通过试验段摊铺、碾压规定及设计,达到技术标准要求。

3、施工工艺本次首件施工中,主要对摊铺机摊铺的质量及均匀性以及机械组合碾压遍数、配合比的准确性进行了控制,通过数据分析,各试验结果能够有效指导施工,现对施工工艺控制总结如下:(1)清扫清扫水稳基层,对水稳基层上的养生毯、草毡、尘土等杂物进行清理,个别地方进行水车冲刷、人工清理,达到洒透层要求。

(2)施工放样:①根据设计要求进行中桩及边桩放样。

并根据下面层的宽度进行高程控制布点。

布点要求纵向10m一点,横向根据摊铺机摊铺宽度布点,量出每个点用红漆或钢钉标记。

量完成之后专人推着小铁车,用干净的小石子覆盖住点位,防止喷洒乳化沥青之后找不到点位。

②挂线对于水稳平整度不好的路段,要进行挂线施工,其它路段用平衡梁进行路面平整度控制。

挂线路段根据桩号砸钢钎、挂钢丝绳,中边桩根据点位高程置架铝合金杆(5m)。

钢钎要稳固,防止挂线高度偏移和挪位。

高程挂线完成之后再进行复测。

(3)乳化沥青、石屑撒布施工放样完成之后按照设计要求及试验段的撒布量,采用智能撒布车撒布乳化沥青和石屑。

如有遗漏则用人工撒布。

喷洒过量的部分应铲除。

①撒布完成之后封闭交通,除运输车外,外来车辆一律不得入内。

②天气:气温不低于10℃以下、刮风降雨时不得喷洒③下承层接茬、施工缝处应铺设土工格栅。

沥青下面层试验段总结报告

--270省道邳州北段工程沥青下面层试验段工艺试验成果总结报告一、试验段概况根据总体性施工组织设计及沥青下面层试验段施工方案,2016年4月29日我合同段在K28+400-K28+750(左幅)进行了沥青下面层试验段施工。

试验段施工当天,本合同项目经理、总工、副经理、各部门负责人、测量人员和试验人员均参加了这次工艺试验,同时还邀请了指挥部、驻地办相关人员前来指导我项目本次沥青下面层试验段的施工。

试验段施工路段设计横坡度为2%。

下承层(基层)已经施工完毕并报验合格。

沥青下面层设计厚度为8cm,设计宽度:顶宽为11.29m,下宽为11.37m。

沥青采用SBS改性沥青,经检测,各项指标符合设计及规范要求。

施工采用厂拌法施工,大型运输车进行运输,采用1台沃尔沃7820、1台沃尔沃8820型摊铺机半幅全宽梯队摊铺成型。

现将沥青下面层试验段施工总结如下。

二、试验段原材料组成及配合比设计1.沥青本次试验段采用SBS改性沥青,各项技术指标均符合设计及规范要求;2.碎石碎石采用邳州燕子埠石场生产的碎石,碎石各项技术指标均符合设计及规范要求;3、矿粉----矿粉采用徐州塔山石料有限公司加工生产的矿粉,该矿粉各项技术指标能够满足我部沥青下面层施工的需要。

4.混合料配合比设计混合料配合比由技术服务单位及我部试验室通过试验确定,试验段配合比设计已经得到监理办监理工程师批准。

沥青混合料的生产配合比为:1#热料仓(26.5-31.5mm):2#热料仓(16-26.5mm):3#热料仓(12-16mm):4#热料仓(6-12mm):5#热料仓(4-6mm):6#热料仓(0-4mm):矿粉=13:25:9:23:5:22:3,沥青用量为3.9%。

三、下面层施工机械设备为了做好本次沥青下面层试验段的试铺工作,我项目配备了以下机械设备用于本次试验段:1、德基4000沥青拌和站 1台2、沃尔沃7820沥青混凝土摊铺机 1台沃尔沃8820沥青混凝土摊铺机 1台3、BW203AD-4双钢轮压路机 3台4、XP303胶轮压路机 4台5、ZL50装载机 3台6、后八轮自卸车 24辆8、洒水车 1辆四、沥青下面层试验段施工工艺4.1.施工工艺流程图(见附图)4.2.施工工艺----沥青下面层沥青混合料采用集中厂拌法施工,由德基4000型沥青拌和站进行生产,拌和能力为320t/h。

沥青试验段总结下面层

目录一.施工技术方案的确定1.施工准备1.1 技术准备1.1.1 生产配合比的确定和生产配合比的验证1.1.2 松铺系数的确定1.1.3 测量放样1.2施工设备的准备1.3 施工人员的组织1.4 施工现场的准备二.沥青路面下面层的试验段实施2.1 混合料的拌合2.2 混合料的运输2.3 混合料的摊铺2.4 混合料的碾压2.5 施工过程中的检测2.5.1 温度2.5.2 摊铺厚度2.5.3 平整度三.试验段数据的统计和分析四.质量评估五.现场发现的问题和需要改进的地方一.施工技术方案的确定1.1施工准备试验段的施工是关系后续施工能否保证质量的关键,为了保证沥青混凝土下面层试验段的施工质量,我项目部根椐设计文件、合同任务及实际条件已编制好了详细的施工组织设计方案,试验室配备了足够的试验检测仪器,且已全部标定能够满足沥青面层的使用。

我项目部特成立了以项目经理为组长的施工领导小组,负责沥青混凝土下面层试验段施工,试验段施工成立质量管理小组,由项目经理总体负责,项目总工负责现场技术,项目部副经理负责现场施工,拌和、运输、摊铺、碾压,各个岗位分别设专人盯岗,且现场配备主要技术管理人员2名、施工员2名、测量员1名、试验员2名、质检员1名对各项技术参数进行全过程控制和检测,另外现场配备民工25名,负责配合机械施工。

1.1.1 生产配合比的确定和生产配合比的验证沥青混合料配合比设计依据《公路沥青路面施工技术规范》(JTGF40-2004),试验规程按《公路工程沥青及混合料试验规程》(JTG E20-2011)、《公路工程试验规程》(JTGE42-2005)。

沥青混合料级配拌合楼控制的关键性筛孔(方孔筛)如下:沥青混凝土矿料级配控制的关键性筛孔表由工地试验室以目标配合比为依据进行沥青混合料生产配合比及验证配合比试验,通过从拌合楼各热料仓的材料中取样进行筛分,最终确定各热料仓的材料比例,合成混合料的级配,满足招标文件和设计要求;反复调试最终达到供料均衡,并得出目标配合比设计的沥青用量,最佳沥青用量±0.2%等三个沥青用量试拌后,进行马歇尔试验,确定生产配合比的最佳沥青用量。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

SUP-19沥青下面层总结报告小磨高速公路勐腊总监代表处、第六高监办、第七高监办:小磨高速公路路面第四合同段于2007年8月23日,在勐腊进口联络线LK0+310~LK0+550左幅路段铺筑了SUP-19沥青下面层试验路段,在监理工程师和总监代表处的指导和要求下,一切施工工艺正常。

并通过钻芯对空隙率和密度进行检验,对其他各项指标进行检查,均符合设计和规范要求,试验路段具有指导沥青下面层施工的意义。

通过试验路段确定了机械设备和人员的配置、摊铺工艺及控制方法、碾压工艺及碾压遍数,确定了松铺系数等指导施工数据,验证了沥青混合料配合比和最佳沥青用量。

现得出的结论总结汇报如下:一、机械设备、人员配置1、主要机械设备配置表1 施工主要机械设备配置表页脚内容- 1 -通过试验路段铺筑,配置的机械设备能够满足施工要求,只是运输距离每增加一公里需要增加运输车辆2~3辆。

2、施工人员配置:施工现场需要配置工人24名左右能满足施工要求,共分成6个组,除在拌和站工人外各组分工明确责任到位,并且整体配合人员机动调配。

表2 工人配置表页脚内容- 2 -3、施工现场配备管理技术人员8名,各负其责,相互配合,对沥青下面层的施工质量进行层层把关。

表3 管理技术人员配置表页脚内容- 3 -二、铺筑工艺及控制方法施工工序:清扫→拌和→拌料检测→运输→摊铺、整型→碾压→养生、交通管制→验收,进行下一个分项工程施工。

(一)清扫在铺筑前,对下承层进行检查,需要清理和修整的地方进行处理。

有杂物散落的进行清扫,有泥土污染的进行清洗,对于冷接缝先进行切除。

(二)拌和1、拌和时每种规格的集料、矿粉和沥青都必须按批准的生产配合比准确计量,计量误差控制在规范规定的范围内。

2、拌和出厂前,现场试验人员通过目测,看混合料是否有花白、结团现象,沥青的用量是否正常,并检测温度,无异常时方可运出使用。

现场试验人员随时进行抽样,如果发生偏差,及时指导拌和站进行调整。

3、每天拌和的头几盘沥青混合料,操作人员和试验人员应共同在现场负责观察沥青混和料的颜色,页脚内容- 4 -检查矿粉的级配比例、拌和温度。

在装车时,应检查沥青混和料是否塌陷缓慢、粗集料是否离析、粘稠性是否良好。

4、试验人员对当天拌和的混合料,抽样进行试验,并作记录,及时汇报当天的工作情况。

5、在拌和过程中,各岗位人员应统一协调,步调一致,随时监督和检查拌和质量,观察设备运行,发现问题及时处理。

每班结束时,清洁拌和设备,放空管道中的沥青,做好各项检查记录。

6、拌和温度控制:改性沥青的温度要比普通沥青混合料提高10~20℃,沥青加热的温度在160~165℃,集料加热温度在190~220℃,混合料的出场温度在170~185℃,但混合料的出厂温度不能超过195℃,超过后应废弃。

对于运输距离较远的路段,为了保温只有加强保温措施、加快运输速度、减少等待时间来保证,但不能使混合料温度加热超过195℃。

SUP混合料拌和因为粗集料较多的原因,混合料难于加热和干燥。

为保持集料含水量最小,除在料场搭建钢架天棚和做好排水设施外,在材料的运输和拌和过程中做好防雨保温措施。

(三)拌和质量检测1、直观检查拌和操作人员除在拌和过程中严格把关外,在装料和运料过程中,也可以通过操作人员和跟车质检人员目测,发现拌和质量是否存在明显的问题。

例如混合料呈现黄烟则表明过热;装车困难或沥青裹覆不匀,则表明温度过低;运料车上混合料堆积很高,则表明混合料欠火或沥青含量不足;出现花白现象,则表明拌和不足或沥青含量不足等。

2、拌和质量测试拌和站试验室人员必须按照规定采用红外测温仪随时检查混合料在料车上的温度,并按照设计要求和规范进行随机取样测试,测试的主要内容为:马歇尔稳定度、流值、沥青抽提试验和抽提后的矿料级配组成,试验人员必须能准确解释试验数据和提出拌和要求。

3、检测记录拌和站检测人员必须做详细的拌和检验记录,真实地反映拌和情况,对异常情况必须进行说明,以便分析查证,及时解决问题,提高拌和质量。

(四)运输页脚内容- 5 -1、沥青混合料采用有金属底板的自卸汽车运输。

车槽内在未装料前先进行打扫,保持车内洁净,不得沾有杂物。

同时,为防止沥青与车厢底板粘结,在车厢侧板和底板上涂一层隔离剂,涂刷时排除可见游离余液。

2、从拌和机向运料车装料时,每卸一斗混合料就挪动一下汽车的位置,以减少粗集料的离析现象。

装车时分三次装载,先装前、再装后、最后装中间,装成山形。

3、运输过程中运料车辆覆盖蓬布,用以保温、防雨、防污染。

如运输距离较远,除覆盖蓬布外,为了充分保温,在蓬布下面再覆盖棉被。

已经离析或结成团块或在运料车辆卸料时滞留在车上的混合料,以及低于规定铺筑温度或被雨水淋湿的混合料都应废弃。

4、运送沥青混合料的自卸汽车,在后轴轮胎与摊铺机接触前10~30cm处停车,严防撞击摊铺机。

此时汽车应挂空档,等候摊铺机推动前进。

5、装满沥青混合料的自卸汽车,不得随意在中途停留,而降低混合料的温度。

(五)摊铺、整型1、摊铺前认真检查摊铺机的各种性能是否良好。

为防止沥青与摊铺机粘结,在摊铺机料仓内接触表面喷洒少量柴油。

摊铺机在操作前30~60min开始将熨平板加热,温度不低于100℃后方能摊铺。

沥青混合料的摊铺温度不能小于160℃。

2、在准备阶段,认真测量好基层高程,不满足要求的及时处理。

测量放线工作做在前面,用粉笔标出中线和边线。

铺筑时采用电子平衡浮动梁控制平整度,使路面更加平整,达到规范要求。

铺筑时通过随时检测厚度的方法,控制铺筑的厚度和高程。

3、摊铺时采用两台摊铺机组成梯队联合摊铺(由于SUP-19沥青下面层相对粗集料较多,在摊铺过程中也容易出现离析现象,所以摊铺机熨平板不能装太长,在铺筑一级路半幅10m宽时,也要两台摊铺机梯队联合摊铺),确定松铺厚度将混合料均匀地摊铺在规定的宽度上,确定的摊铺速度连续不断地进行,两台摊铺机前后错开间距不宜大于10~20m,以保证纵向接缝质量,不留痕迹。

两幅之间应有3~6cm的搭接宽度,应将先铺沥青混合料部分预留10~20cm暂不碾压,作为后摊铺沥青混合料的基准面用。

摊铺速度应根据拌和站生产能力控制,按S=Q*n/(60*b*H*r)计算出摊铺速度。

式中:S—摊铺机行进速度(m/min);页脚内容- 6 -Q—拌和站每台机小时生产量(t/h);n —拌和机台数;b—摊铺层宽度(m);H—摊铺层厚度(m);r —沥青混合料击实后密度(t/m3)摊铺速度宜控制在2~6m/min范围内,为使摊铺工作能连续进行,保证在施工现场等候卸料的运料车不少于5台。

4、摊铺过程中派专人随时检查其宽度、厚度、平整度、路拱及温度,对不合格的地方及时进行调整,并做好记录。

5、对外形不规则、空间受到限制以及人工构造物接头等摊铺机无法工作的地方,经监理工程师批准后采用人工铺筑。

人工摊铺时应扣锹摊铺,边摊铺边用刮板整平,往返刮2~3次,摊铺完后立即进行碾压。

6、硬路肩边缘辅以人工修整,使沥青面层边缘顺适、美观。

7、摊铺时,施工气温及路床温度均不得低于10℃时,并处于上升趋势。

8、施工中注意天气预报,工地上备有彩条布等防雨工具,并做好基层的防雨措施。

基层和面层下潮湿时,均不得摊铺沥青混合料。

对未经压实即遭雨淋的沥青混合料要全部清除,更换新料。

9、出现需要人工局部找平或更换混合料时,必须听从现场管理人员的指挥。

缺陷较严重部分,应予铲除,重新调整摊铺机进行施工。

在拌和施工中应重点注意的事项:1、由于改性沥青马蹄脂SUP-19混合料的粗集料比传统的用量要多,因此这些混合料更易出现离析现象。

施工过程中主要有三大离析点(一是在装料过程,二是在卸料过程、三是在摊铺过程),在施工过程中,抓住每一个环节,采取措施,严格控制。

a、混合料装入货车的方法必须得当,混合料不应以细流方式进入车厢,应以大块倾倒方式进入。

同样应从车厢前部、后部、中部分三次装料,每卸一斗汽车移动一次位置。

采取此种方式可以很好地页脚内容- 7 -减少装车时离析现象的发生。

b、汽车在卸料时粗颗粒容易跑到摊铺机盛料斗两侧,摊铺机需将盛料斗中两侧离析的沥青混合料收入中央,此时下一车沥青混合料又要倒入盛料斗中,仍然是粗集料先下,如此反复,造成沥青混合料人为产生离析现象,这样铺出的路面每隔一段距离就会出现一个粗糙断面。

因此,严禁摊铺机在施工中盛料斗中的刮料板外露。

当汽车走后收斗时,不等盛料斗中的沥青混合料用完再收斗,要保持盛料斗中始终有较多的沥青混合料。

c、摊铺机的螺旋送料器调节到合适高度,一般螺旋送料器的下缘距下卧层顶面高度在100mm左右,以免摊铺后出粗细集料不均现象。

摊铺机在摊铺过程中,控制好料位传感器的高度,使储备料箱中的螺旋送料器始终埋入沥青混合料2/3的高度,以减少在摊铺过程中沥青混合料产生离析。

2、Superpave混合料由于含有改性剂,施工出好的紧密纵缝有些困难,因此在摊铺机摊铺后还要提供足够无离析的混合料。

(六)碾压压实是沥青路面最后一道工序,良好的路面质量最终要通过压实成型来体现,无论选料、拌料、摊铺等工作做得多好,但压实工作有缺陷,仍然会前功尽弃,因此,必须重视碾压设备的配套、碾压方法及碾压遍数。

对SUP路面来说,保证及时碾压非常重要,压路机要紧跟摊铺机,混合料经摊铺、整平后立即进行压实作业,压实分初压、复压、终压(包括成型)三个阶段进行。

1、碾压机械配合和碾压遍数:先用钢轮压路机初压1-2遍,再用胶轮压路机碾压2遍,终压用钢轮压路机振动2遍静压1~2遍达到表面平整,无轮迹印为止。

初压:初压温度大于150℃。

采用钢轮压路机碾压1-2遍,紧跟在摊铺机后碾压,碾压时从外侧向中心碾压,超高路段由低向高碾压,坡道上将驱动轮从低处向高处碾压。

碾压过程中不得产生推移、发裂。

碾压时,碾压路线和方向不得突然改变,压路机的起动、停止必须减速缓慢进行,保证铺筑路面有良好的平整度和整体性。

压完一遍后,将压路机大部分重量位于已压实的混合料面上再压边缘,以减少向外推移。

复压:紧接在初压后进行,不得随意停顿。

压路机碾压的总长度不超过40~60m,采用胶轮压路机页脚内容- 8 -碾压2遍。

复压完后紧跟着初压完的段落进行碾压。

终压:复压压路机离开后立即进行终压,采用双钢轮压路机振动2遍静压1~2遍,达到表面平整,无轮迹印为止。

但也不能碾压遍数过多,导致表面石料被压碎,出现发白现象。

终压宜在混合料温度仍能保持并足以消除碾压轮迹时进行。

终压完成的表面温度不能小于90℃。

2、特殊部位碾压处理a. 横向接缝碾压横向接缝先用双钢轮压路机横向碾压,碾压带外侧放置供压路机行驶的垫木。

碾压时,压路机位于已压实的混合料层上,碾压新铺层的宽度为15cm,然后每压一遍推进15~20cm,直到全部压到新铺层上为止,改为纵压。
