雨水方涵施工方案

合集下载

雨水方涵施工方案

雨水方涵施工方案

雨水方涵施工方案关键信息:1、施工范围:____________________2、施工期限:____________________3、施工质量标准:____________________4、工程造价:____________________5、施工安全责任:____________________6、违约责任:____________________1、工程概述11 工程名称本雨水方涵施工工程的具体名称。

12 工程地点明确工程施工的具体地理位置。

2、施工准备21 技术准备熟悉施工图纸和相关技术规范,进行技术交底。

22 材料准备确保所需的各类材料质量合格,数量充足。

23 设备准备调配施工所需的各类机械设备,并确保其性能良好。

3、施工工艺流程31 测量放线精确测量确定方涵的位置和走向。

32 土方开挖按照设计要求进行土方的挖掘,注意边坡防护。

33 基础处理对基础进行夯实、加固等处理,确保基础牢固。

34 钢筋工程按照设计要求进行钢筋的加工和安装,保证钢筋的规格、数量和间距符合标准。

35 模板工程选用合适的模板材料,保证模板的安装牢固、平整。

36 混凝土浇筑控制混凝土的配合比和浇筑质量,确保混凝土的强度和密实度。

37 养护按照规定的时间和方法对方涵混凝土进行养护。

4、施工质量控制41 原材料质量控制对各类原材料进行严格检验,不合格材料严禁使用。

42 施工过程质量控制设立质量控制点,加强对关键工序的监督和检查。

43 质量验收按照相关标准进行分部分项工程的质量验收。

5、施工安全措施51 建立安全管理制度制定完善的安全管理制度,明确责任。

52 安全教育培训对施工人员进行定期的安全教育培训。

53 安全防护措施配备必要的安全防护用品,设置警示标志。

54 机械设备安全管理加强对机械设备的维护和管理,确保其安全运行。

6、环境保护措施61 减少扬尘污染采取洒水、覆盖等措施控制施工扬尘。

62 控制噪声污染合理安排施工时间,减少施工噪声对周边环境的影响。

雨水涵施工方案

雨水涵施工方案

雨水涵施工方案1. 引言雨水涵是一种用于收集和排水雨水的设施,它通常由预制的混凝土管道构成。

在城市和农村地区,雨水涵被广泛应用于道路、停车场、居民区等场所。

本文将介绍雨水涵的施工方案,包括施工准备、施工材料、施工步骤等内容。

2. 施工准备在开始施工之前,需要进行一系列的准备工作,以确保施工的顺利进行。

以下是施工准备的主要步骤:2.1 设计和排布首先,需要根据具体的场地情况进行设计和排布。

根据道路的宽度和水流量等因素,确定雨水涵的尺寸和数量。

在排布时,需要考虑到雨水涵的连接方式和排放位置,以便将雨水导入污水处理设施或自然水体。

2.2 土方开挖根据设计要求,在施工现场进行土方开挖工作。

开挖的深度和宽度应根据雨水涵的尺寸来确定。

开挖结束后,需要对开挖面进行清理和夯实,以确保雨水涵的基础坚固。

2.3 施工材料准备准备雨水涵施工所需的材料,包括预制混凝土管道、砂浆、水泥等。

确保材料的质量达到设计要求,并储存在合适的地方,以防止受到外界的影响。

2.4 人员组织和安全措施安排专业施工人员,包括工程师、技术人员和施工工人等。

根据施工现场的具体情况,制定并执行相关的安全措施,以确保施工过程的安全。

3. 施工步骤3.1 预制管道的安装首先,将预制混凝土管道按照设计要求运送到施工现场。

然后,在开挖的坑底铺设一层砂浆作为基础。

将管道逐段安装在基础上,并且确保管道之间的连接紧密。

3.2 排管口的设置根据设计要求,在管道的适当位置设置排管口。

排管口通常采用与管道相同或类似的材料制成,以确保连接的紧密性。

同时,需要根据排放目标和环境要求,进行适当的处理和安装。

3.3 现浇砼沟槽的施工在管道两侧,挖掘一定宽度和深度的沟槽。

在沟槽底部铺设一层砂浆并夯实,然后浇筑混凝土,使其与管道连接紧密。

最后,对浇筑的混凝土进行养护,以确保其强度和稳定性。

3.4 清理和验收施工完成后,对施工现场进行清理,清除所有的垃圾和杂物。

随后,进行雨水涵的验收,确保施工质量符合设计要求和相关标准。

现浇雨水方涵安全施工方案

现浇雨水方涵安全施工方案

现浇雨水方涵安全施工方案1. 引言现浇雨水方涵是城市雨水排水系统中的重要组成部分。

为了确保施工过程中的安全性,减少施工风险,本文将介绍现浇雨水方涵的安全施工方案。

2. 施工前准备在进行现浇雨水方涵施工之前,施工方应进行充分的准备工作以确保施工安全。

具体的准备工作包括但不限于:•调查设计要求:仔细研读现浇雨水方涵的设计图纸和相关施工文件,了解施工要求和安全注意事项;•组织力量:合理安排施工人员,并确保他们具备相关的技术和经验;•安全防护设施:准备所需的安全防护设备,如安全帽、安全鞋、防护眼镜、手套等,确保施工人员的人身安全;•环境清理:将施工现场进行清理,清除杂物和障碍物,确保施工过程中没有妨碍施工安全的因素。

3. 现浇雨水方涵施工步骤现浇雨水方涵的施工步骤需要按照设计图纸和相关施工文件的要求进行,确保施工质量达到设计要求。

一般的施工步骤如下:步骤一:设置基准线和控制点施工方应根据设计要求,使用测量工具确定施工现场的基准线,并标明控制点,以确保施工的准确性和一致性。

步骤二:模板制作和安装根据设计要求,施工方应制作适当的模板,用于浇筑混凝土。

施工方应确保模板的质量和稳定性,并按照设计要求进行安装。

步骤三:钢筋安装根据设计要求,施工方应安装适当的钢筋以增强混凝土的承载能力和抗震能力。

施工方应确保钢筋的准确位置和正确连接,以确保施工质量。

步骤四:混凝土浇筑在进行混凝土浇筑之前,施工方应根据设计要求进行混凝土配比并进行试验,以确保混凝土的质量。

施工方应在模板和钢筋安装完毕后,按照设计要求进行混凝土的浇筑。

步骤五:混凝土养护混凝土浇筑完成后,施工方应进行适当的养护工作,以确保混凝土的强度和耐久性。

养护期间,施工方应避免混凝土表面的干裂和温度变化过大。

4. 安全措施为确保现浇雨水方涵的施工安全,施工方应采取一系列的安全措施,包括但不限于:•确保施工人员参加必要的安全培训,并具备相关的技术和经验;•配备完善的安全防护设备,如安全帽、安全鞋、防护眼镜、手套等;•施工现场设立明显的安全警示标志,提醒工人注意施工安全;•确保施工现场的通风条件良好,避免有害气体的积聚;•定期检查和维护施工设备和工具,确保其正常运行;•建立应急预案,以应对突发情况。

雨水箱涵施工方案

雨水箱涵施工方案

雨水箱涵施工方案1.背景介绍雨水是宝贵的自然资源,有效收集雨水可以有效解决城市供水问题。

雨水箱涵作为一种集雨与蓄水的设施,被广泛应用于城市建设中。

本文旨在提出一种雨水箱涵施工方案,以合理规划、设计和建设雨水箱涵,为城市供水提供可靠的保障。

2.施工前的准备工作2.1 立项评估:明确需求、成本预估、施工规模等2.2 方案设计:确定雨水箱涵的位置、体积、材料等参数2.3 材料采购:根据设计需求采购相关材料,并做好质量检验2.4 人员组织:组建施工团队,明确各人员职责和工作安排2.5 施工许可:申请相关建设许可,确保合法施工3.施工过程3.1 地面准备:清理施工区域,确保施工安全顺利进行3.2 基础施工:按照设计要求进行基础地面的挖掘和混凝土浇筑3.3 雨水箱涵制作:根据设计要求,对雨水箱涵进行制作,包括外围结构和内部的隔板设置3.4 安装:将制作好的雨水箱涵运至施工现场,并进行准确且牢固的安装3.5 测试与调整:对雨水箱涵进行压力测试和泄漏测试,确保其正常运行3.6 完工验收:经过测试合格后,进行最终验收并做好记录工作4.施工要点和技术要求4.1 地基基础:选择地基坚实、无渗透性强的地点进行基础施工4.2 材料选用:选用高强度、耐腐蚀、抗渗透的材料,确保雨水箱涵运行的可靠性和长寿命4.3 导流措施:合理设置雨水箱涵与周围环境的导流方式,确保雨水能够有效地进入箱涵4.4 安全措施:施工过程中要做好安全防护工作,避免人员伤亡和设备损坏4.5 环保要求:施工过程中要合理利用资源,减少对环境的影响5.施工管理和质量控制5.1 施工管理:建立完善的施工管理机制,包括进度控制、质量监督和安全管理等5.2 施工记录:详细记录施工过程中的各项数据和检测结果,便于后期分析和审查5.3 质量控制:严格按照设计要求和施工规范进行施工,确保雨水箱涵质量合格5.4 工程验收:按照相关标准进行最终验收,确保施工质量达到或超过预期效果6.施工后的维护与管理6.1 定期检查:定期对雨水箱涵进行检查,清理污物和杂物,保证其正常运行6.2 维修与更换:如发现雨水箱涵存在损坏或老化等情况,及时进行维修或更换6.3 数据监测:建立雨水箱涵的运行监测系统,实时监测水位和水质等指标,及时发现问题并采取措施处理6.4 管理培训:对相关管理人员进行培训,提高其操作和维护雨水箱涵的能力7.结语本文提出的雨水箱涵施工方案旨在通过合理规划、设计和建设,为城市供水提供可靠的保障。

雨水涵施工方案

雨水涵施工方案

雨水涵施工方案雨水涵施工方案为了有效地收集和利用雨水资源,我们提出了以下雨水涵施工方案。

1. 方案目标:- 收集雨水,降低城市排水量。

- 提供清洁的雨水用于植物灌溉等非饮用水用途。

- 减少地表径流,防止洪水发生。

2. 方案内容:- 雨水收集系统:在建筑物的屋顶和其他水平表面安装雨水收集设备,如雨水口和雨水桶,以收集和集中存储雨水。

- 雨水过滤系统:在雨水进入储存设备之前,设置过滤器去除杂质,确保储存的雨水洁净无污染。

- 储存设备:选择适当的容器,如雨水桶或地下储存箱,以存储雨水供后续使用。

容器应具有足够的容量,同时能够保持储存的雨水清洁卫生。

- 再利用系统:建立与建筑物的非饮用水供应系统连接,如植物灌溉、地面清洁等用途。

为确保水质安全,可以使用适当的水处理设备。

3. 施工步骤:- 预先施工:在施工开始前进行现场勘测和设计,确定适宜的雨水涵位置和系统布局,并制定详细施工计划。

- 设备安装:按照设计图纸和规范要求,进行雨水涵设备的安装,包括井口、管道、过滤器等。

- 系统接口:将雨水涵系统与建筑物非饮用水系统连接,确保雨水能够有效地利用。

- 品质检验:对建设完成的雨水涵进行检查和测试,确认设备安装稳固可靠,水质符合要求。

- 系统维护:完成施工后,进行系统的定期检查和维护工作,确保设备运行正常,水源清洁安全。

4. 环境影响:- 减少地表径流,降低城市排水量,缓解城市洪涝问题。

- 利用雨水灌溉植物,减少对自来水的需求,降低用水成本。

- 降低对水资源的依赖,减少淡水资源的消耗。

5. 社会效益:- 提高城市人民的生活质量,为居民提供更多的绿化和休闲空间。

- 增加就业机会,促进雨水灌溉系统的建设和运营。

- 降低城市的环境负荷,推动可持续发展。

在施工过程中,需要遵守相关法律法规和安全规范,确保施工安全和环境保护。

合理利用并管理雨水资源,将有利于提高城市的生态环境和可持续发展。

雨水涵施工方案

雨水涵施工方案

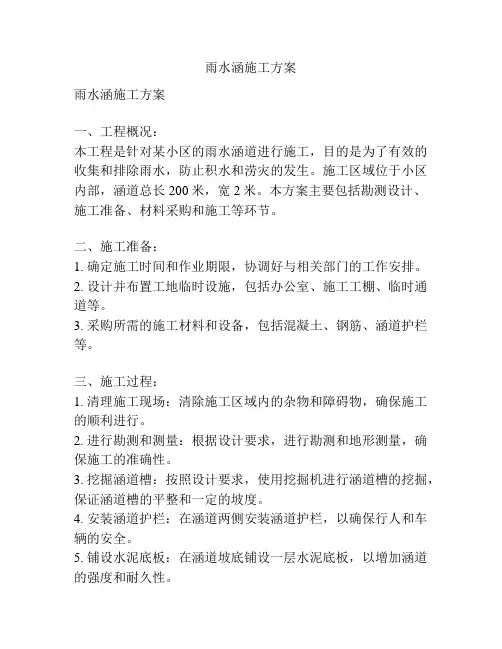

雨水涵施工方案雨水涵施工方案一、工程概况:本工程是针对某小区的雨水涵道进行施工,目的是为了有效的收集和排除雨水,防止积水和涝灾的发生。

施工区域位于小区内部,涵道总长200米,宽2米。

本方案主要包括勘测设计、施工准备、材料采购和施工等环节。

二、施工准备:1. 确定施工时间和作业期限,协调好与相关部门的工作安排。

2. 设计并布置工地临时设施,包括办公室、施工工棚、临时通道等。

3. 采购所需的施工材料和设备,包括混凝土、钢筋、涵道护栏等。

三、施工过程:1. 清理施工现场:清除施工区域内的杂物和障碍物,确保施工的顺利进行。

2. 进行勘测和测量:根据设计要求,进行勘测和地形测量,确保施工的准确性。

3. 挖掘涵道槽:按照设计要求,使用挖掘机进行涵道槽的挖掘,保证涵道槽的平整和一定的坡度。

4. 安装涵道护栏:在涵道两侧安装涵道护栏,以确保行人和车辆的安全。

5. 铺设水泥底板:在涵道坡底铺设一层水泥底板,以增加涵道的强度和耐久性。

6. 浇注混凝土:在涵道槽中浇注混凝土,保证涵道的平坦和坚固。

7. 完善施工细节:进行施工验收,检查涵道的质量和工程的安全性。

8. 清理施工现场:清理施工区域内的杂物和残留物,恢复原貌。

四、施工安全:1. 严格按照安全操作规程进行施工,提供安全教育培训,确保施工人员的安全意识和安全技能。

2. 加强现场巡视和监管,及时发现和解决施工中的安全隐患。

3. 设置警示标志和安全警示灯,引导行人和车辆绕行施工现场。

4. 根据现场情况,设置防护设施,如围栏和警示线等,防止人员误入施工区域。

五、施工质量控制:1. 严格按照施工图纸和规范要求进行施工,保证施工质量和工程安全。

2. 合理调配施工人员和设备,确保施工进度和质量的控制。

3. 定期进行施工检查和验收,发现问题及时整改,确保施工质量和效果的合格。

六、环境保护:1. 施工过程中,合理利用水资源,减少水的浪费和污染。

2. 加强施工现场的环境和噪声管理,确保周边居民的生活环境安宁。

雨水涵施工方案及施工组织设计

雨水涵施工方案及施工组织设计

目录1.工程概况 (3)1.1编制依据 (3)1.1.1主要规范、规程 (3)1.2工程概况 (3)1.3工程水文地质概况 (3)2.施工部署 (3)2.1施工组织结构 (3)2。

2施工部署 (3)2。

2.1施工区域划分....................................................... 错误!未定义书签。

2。

2。

2施工顺序安排 (3)2。

2.3施工组织机构原则 (4)2.3施工准备 (4)2。

3.1技术准备 (4)2。

3。

2现场准备 (4)2。

4施工机械和材料计划 (4)2.4.1 施工机械 (4)2.5施工进度计划安排 (5)3.钢筋混凝土雨水方涵施工 (5)3。

1测量定位 (5)3.2。

1测量方法管理 (5)3.2工程施工工艺流程图 (5)3。

3开槽 (7)3。

4垫层施工 (7)3.5混凝雨水方涵结构施工 (7)3。

5。

1钢筋工程施工 (7)3.5.2模板工程施工 (8)3。

5.3混凝土工程 (9)4。

雨季施工措施 (10)5.质量保证体系及措施 (10)5。

1管理体系 (10)5。

2质量管理措施 (10)6。

安全保证体系及措施 (11)6。

1安全保证体系 (11)6.2安全保证措施 (11)7。

施工保证措施 (13)8。

环境保护措施 (14)1.工程概况1。

1 编制依据1。

1.1主要规范、规程1、本工程施工图纸、设计说明;2、本工程地质勘察报告;8、《混凝土强度检验评定标准》;9、《钢筋焊接及验收规程》(JGJ 18-2003);10、《建筑机械使用安全技术规程》(JGJ 33—2001);1。

2工程概况B1区10轴至11轴之间及11轴以南15m处,共长50m的钢筋混凝土雨水涵。

雨水涵北侧与集水井相连,南侧与G6排水沟相连。

1。

3工程水文地质概况本场地为人工填土以下均为杂填土、粘土、亚砂土、粉细砂等组成。

2.施工部署2.1施工组织结构为确保工程质量及施工进度,我公司项目经理部分别组建专业分部承担施工任务,专业分部在项目部的统一组织和协调下进行施工,由我项目部统一进行管理。

雨水方涵施工方案

雨水方涵施工方案

雨水方涵施工方案1. 引言雨水方涵是指在道路、铁路或其他建筑物下,为了引导和排水附近的雨水而建设的管道系统。

它的设计和施工十分重要,因为它直接影响到道路和建筑物的安全和正常使用。

本文档将介绍雨水方涵的施工方案,包括施工前的准备工作、具体施工步骤以及施工后的验收和维护。

2. 施工前的准备工作在开始雨水方涵施工之前,需要进行以下准备工作:2.1 设计方案确认施工前需要确认相关的设计方案,包括雨水方涵的尺寸、材料、施工方式等。

确认设计方案的准确性和可行性,确保施工过程中顺利进行。

2.2 施工场地准备清理施工现场,确保施工区域没有杂物和障碍物。

根据设计方案,进行测量和标记,确定雨水方涵的位置和尺寸。

2.3 施工材料准备采购施工所需的材料和设备,包括雨水方涵管道、连接件、防水材料、混凝土等。

确保材料的质量,以及数量的充足性。

3. 施工步骤雨水方涵的施工步骤如下:3.1 开挖基坑根据设计方案的要求,在施工现场进行基坑的开挖。

注意遵循安全操作规程,确保基坑的稳定性和安全性。

开挖深度和尺寸需符合设计要求。

3.2 铺设基底在基坑内铺设一层砂石或碎石作为基底,保证基底的平整度和稳定性。

根据设计要求,进行必要的填土和压实。

3.3 安装雨水方涵管道将雨水方涵管道按照设计要求进行连接和安装。

保证连接件的密封性和牢固性,以及管道的坡度和排水方向的正确性。

3.4 浇筑混凝土保护层在已安装的雨水方涵管道上方,浇筑一层混凝土作为保护层。

混凝土的厚度和质量应符合设计要求,保证雨水方涵的稳定性和耐久性。

3.5 完善其他施工细节根据设计要求,完成其他施工细节,如安装检查井、防水处理、排水口的设置等。

确保雨水方涵的功能完善,并符合相关的安全和环保标准。

4. 施工后的验收和维护雨水方涵施工完成后,需要进行验收和维护工作,以确保其正常运行和使用。

具体包括以下方面:4.1 验收进行雨水方涵的验收,检查施工质量和规范性。

包括检查方涵管道的连接情况、混凝土保护层的质量、防水处理的效果等。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录1.工程概况 (3)1.1编制依据 (3)1.1.1主要规范、规程 (3)1.1.2主要应用法规 (3)1.2工程概况 (3)1.3工程水文地质概况 (3)2.施工部署 (4)2.1施工组织结构 (4)2.2施工部署 (4)2.2.1施工区域划分......................................................... 错误!未定义书签。

2.2.2施工顺序安排 (4)2.2.3施工组织机构原则 (5)2.3施工准备 (5)2.3.1技术准备 (5)2.3.2现场准备 (5)2.4施工机械和材料计划 (5)2.4.1 施工机械 (5)2.5施工进度计划安排 (6)3.钢筋混凝土雨水方涵施工 (6)3.1测量定位 (6)3.2.1测量方法管理 (6)3.2工程施工工艺流程图 (7)3.3开槽 (8)3.4垫层施工 (8)3.5混凝雨水方涵结构施工 (8)3.5.1钢筋工程施工 (8)3.5.2模板工程施工 (9)3.5.3混凝土工程 (11)4.冬季施工措施 (12)5.质量保证体系及措施 (13)5.1管理体系 (13)5.2质量管理措施 (13)6.安全保证体系及措施 (14)6.1安全保证体系 (14)6.2安全保证措施 (14)7.施工保证措施 (17)8.环境保护措施 (18)1.工程概况1.1 编制依据1.1.1主要规范、规程1、本工程施工图纸、设计说明、合同文件;2、本工程地质勘察报告;3、《排水管(渠)工程施工质量检验标准》(DBJ01-13-2004)4、《北京市给水排水管道工程施工技术规程》(DBJ01-47-2000)5、《市政基础设施工程资料管理规程》(DBJ01-71-2003)6、《城市测量规范》(CJJ8-99);7、《市政基础设施工程质量检验与验收统一标准》(DBJ01-90-2004);8、《混凝土强度检验评定标准》;9、《钢筋焊接及验收规程》(JGJ 18-2003);10、《建筑机械使用安全技术规程》(JGJ 33-2001);11、《北京市建筑工程施工安全操作规程》(DBJ 01-62-2002);1.1.2主要应用法规1.《工程建筑法规文件》2.《建筑工程质量管理条例》3.《中华人民共和国环境保护法》4.《关于在基本建设工程中加强地下文物保护管理的通知》1.2工程概况林萃路位于北京市朝阳区、海淀区和昌平区交界处。

是城北地区南北向主要交通干道。

实施规划后能有效地加强回龙观地区、西三旗地区与市区的交通联系,同时还可改善该地区居民出行条件。

本工程为林萃路(五环路~回南北路)道路工程3#标段回南路方涵工程,回南路方涵位于林翠路K7+315.46处,长58米,断面尺寸为6000mm×2000mm;顶底板及侧墙厚40mm,涵洞洞口处设八字墙,并在洞口处设海墁铺砌。

方涵中心线与施工中线的夹角为88.10°。

回南路方涵面积394.4平方米。

1.3工程水文地质概况本场地为人工填土以下均为杂填土、亚粘土、亚砂土、粉细砂等组成。

表层为素填土和杂填土,厚度:0.8~1.2m,平均厚度1.07m,底层标高:39~39.65m。

亚粘土平均厚度3.6~6m,层底标高:33~35.46m。

粉细砂层厚:1.8~2.2m,层底标高33.26~33.65m,亚粘土层厚:3.4~3.9m,层底标高29.10~30.25m。

粉细砂,该层未穿透。

经综合评定,该地区场地类别为Ⅲ类,场地土为中软土。

拟建场区所处位置地貌类型为温榆河冲积扇。

场地在15m深度范围内见一层地下水为第四季潜水;根据地勘资料,对场地地下水质分析结果,本场地地下水对普通混凝土结构无腐蚀性;对钢筋混凝土结构中的钢筋在长期浸水条件下无腐蚀性,在干湿交替条件下有弱腐蚀性。

2.施工部署2.1施工组织结构为确保工程质量及施工进度,我公司项目经理部分别组建专业分部承担施工任务,专业分部在项目部的统一组织和协调下进行施工,由我项目部统一进行管理。

2.2施工部署钢筋加工场地设置在5+630西侧,占地面积500m2;施工生产用电靠1台200KVA变压器提供,变压器设置在5+640道路西侧;施工用水沿线借用。

雨水方涵由项目部各个部室全面负责工程的施工、质量、安全、技术等工作,下设技术员、施工员、领工员及测量员等,负责工程各方面的具体工作。

2.2.1施工顺序安排总体安排:首先进行雨水方涵土方施工、其次进行雨水方涵基础施工、再次进行雨水方涵结构(墙体、顶板、检查井)施工、最后进行雨水方涵验收和管道土方回填的施工。

细部安排:1.开槽基地处理 2.垫层 3.基础钢筋绑扎 4.基础模板 5.验收 6.基础混凝土浇注 6.混凝土凿毛处理 7.调整预留侧墙钢筋位置和清理钢筋上灰浆 8.搭设模板(绑扎钢筋)脚手架,拼装内模9. 绑扎侧墙钢筋、拼装外模 10.顶板钢筋 11.验收钢筋 12.清理工作缝 13.验收模板及工作缝 14.浇筑砼、养护 15.拆模、继续养护。

2.2.2施工组织机构原则1)为保证雨水工程优质、顺利按期完工,我项目经理部按照业主对工程的施工要求,结合本工程特点,组建高素质、高水平、有经验的单项施工队伍。

同时在施工中坚持科学管理、严密组织、精心部署,确保施工目标的实现。

2)项目部组织专业的雨水施工队伍进行施工。

专业施工队伍由项目经理部组织,专业施工队下设土方和结构两个专业施工班组,由项目负责人负责管辖对雨水工程的实施和管理工作。

2.3施工准备2.3.1技术准备1)编制施工方案:施工前组织技术人员,现场管理人员进行实地勘察,审阅地质勘察报告和施工图纸。

2)设计编制人员及技术主管同现场技术及施工人员召开会议、做详细技术交底及总体施工规划,并根据工程特点,对重点、关键部位提出科学、可行的技术攻关措施。

3)组织学习有关技术规范、规程和质量标准,及时编制材料计划,并提供给材料部门2.3.2现场准备1)由我项目部组织进行施工场区现况地下管线的了解和实地探查和标识,并对各专业分部进行书面交底。

2).施工区域场地平整,钢筋堆放场地硬化。

施工用水、施工用电、用水的准备和施工临时设施的搭设。

3).专业分部对施工人员进行生产、技术、质量、安全等全方面的交底,并形成文字记录。

2.4施工机械和材料计划2.4.1 施工机械根据工程数量和工期安排,投入的主要施工机械设备如下:(施工中根据实际需要适当调整。

)2.5 施工进度计划安排雨水方涵长58米,断面尺寸为6000mm×2000mm;计划在天之60内完成。

计划开工及竣工日期:2007年5月10日~2005年7月10日(祥见附图表6:雨水方涵进度计划横道图)3.钢筋混凝土雨水方涵施工3.1测量定位3.2.1测量方法管理通过道路轴线和道路与管线的相对关系使用全站仪放出管道轴线桩并做好栓桩工作,再根据设计管道与现况地面的高差计算出沟槽开挖时的上口开挖线(按1:0.5计算)用白灰标明。

由我项目部设一名测量工程师,负责测量统筹管理和复核,经二级复核合格后,方可施工。

测量班配备如下测量仪器和设备:全站仪一台,J2级经纬仪1套,DS3水准仪2套。

3.2工程施工工艺流程图3.3开槽1)挖槽以前技术人员认真熟悉施工图纸及有关规范、工艺标准、勘探现场,充分了解挖槽段的土质、地下水、地下构筑物、沟槽附近地上建筑物及施工环境等情况,按设计要求及施工规范确定挖槽断面,在原有道路路口挖土时采取导行或导段施工的方法,从而保证交通不中断。

土方施工采用机械施工,施工时,合理选用施工机械,并制定必要的安全措施,以确保施工质量及安全。

开槽前,首先了解路面结构厚度情况,便于确定开槽深度;2)在现有地下管线附近挖槽时,事先与有关管理单位联系,采取措施,挖探坑探明地下物后再进行施工,防止损坏管道。

3)本工程采用机械开挖人工配合,为保证槽底土壤不被扰动或破坏,机械只开挖到设计槽底高程以上20cm处,由人工进行清槽。

在此过程中测量人员要严格按照槽底高程、沟槽方向要严格控制。

4)堆土在沟槽边5m以外存放。

本工程边坡均采用1 ∶0.5,严禁超挖。

5)雨水管线持力层为新近沉积层或第四纪沉积层,当管道基地落在人工填土①层、含杂填土①1层时,由于其均匀性较差,承载力低,须将此层土清除,换填灰土或级配砂石。

6)当槽底出现土质松软,或发现坟穴、枯井、土质不均匀或地基土壤不符合设计要求,需要换土时,会同监理工程师、设计人员共同研究处理措施并办理设计变更洽谈商手续。

7)沟槽经监理工程师验收合格后,方可进行下道分项。

3.4垫层施工对检查井进行支模模板采用方木,并用木桩,用以内外固定,浇筑混凝土时内支撑逐步清除干净,不得埋入混凝土中。

在浇筑之前应检验此模板支搭的厚度及大小要符合设计要求,浇筑混凝土时要注意振捣密实。

3.5混凝雨水方涵结构施工本工程雨水方涵采用C30现浇钢筋混凝土结构。

雨水方涵顶板底板及侧墙厚40cm。

垫层混凝土等级C15厚度为15cm。

断面尺寸为6000mm×2000mm;具体结构尺寸形式见北京市林萃路市政工程回南路方涵设计图纸。

3.5.1钢筋工程施工1)钢筋加工1.进场钢筋有出厂合格证等质量证明文件,试验人员现场取样进行复试。

平整钢筋笼加工场地。

钢筋进场后保留标牌,按规格分别堆放整齐,下部用方木垫高,防止污染和锈蚀。

2.进厂的钢筋必须先进行检验评定,合格后方可使用。

钢筋加工成型需在钢筋加工场统一制作,加工前要按设计要求及施工质量要求由施工员编制,并经主管领导复核后向加工场提交钢筋加工单及钢筋下料表,加工场要有专人对加工单进行审核无误后,方可预以加工。

3.钢筋加工成型后需挂满注明型号、级别,及使用部位及分类码放。

钢筋成型后,暂存在钢筋场内,依现场进度要求分批、散件运到现场绑扎,钢筋加工厂和绑扎作业班组之间必须有工序交接验收,验收后再送到现场。

场内存放的钢筋应防止水泡,长时间不用的上面要加盖苫布防雾雪。

2)钢筋绑扎1.钢筋绑扎及安装按图纸尺寸进行施工,钢筋绑扎分底板钢筋和墙体及顶板钢筋两部分绑扎。

纵向筋搭接位置要相互错开,搭接长度52d(钢筋接头率50﹪)钢筋锚固长度33d,施工时应满足设计要求。

2.为保证两层钢筋之间的间距,在两层钢筋之间设架立筋(即梯子筋)。

架立筋用上下两根纵向筋,两筋之间加焊短立筋而制成,用钢筋排架控制上下层钢筋间距及稳定性。

钢筋排架按每隔四根主筋放置一个排架立筋,立筋的长度严格按“设计底板厚—上下层保护层厚—上下层钢筋直径”来计算,控制上下层钢筋的间距误差不超过±5mm。

3.钢筋绑扎时要严格控制钢筋保护层厚度,本雨水方涵工程保护层厚度为4公分。

垫块厚度应与设计钢筋保护层厚度相同,垫块数量一般每平米2块,在仓端头钢筋较密处加密,垫块呈梅花状分布,严禁用石子、砖块等代替垫块。
