《建设项目用地预审管理办法》(国土资源部令第7号)
国土资源部关于进一步改进建设用地审查报批工作提高审批效率有关问题的通知

国土资源部关于进一步改进建设用地审查报批工作提高审批效率有关问题的通知国土资发…2012‟77号各省、自治区、直辖市国土资源主管部门,新疆生产建设兵团国土资源局,各派驻地方的国家土地督察局,部机关各司局:近年来,国土资源主管部门积极适应国家宏观经济调控的需要,主动应对自然灾害、国际金融危机带来的影响,按照积极主动服务、严格规范管理的要求,锐意进取、改革创新,不断改进建设用地审查报批工作,提高用地审查报批效率,有力保障了经济建设发展用地需要,促进了稳增长、调结构和经济发展方式的转变。
随着我国工业化、城镇化、农业现代化同步推进,土地供需矛盾依然突出,结构调整压力凸显,双保难度加大。
为更好地适应经济社会发展需要,必须进一步改进和规范建设项目用地审查报批工作,切实提高用地审批效率,增强用地保障能力。
现通知如下:一、部省联动,强化各级职责建设用地审查报批从建设单位向县(市)提出用地申请,到逐级审查上报,涉及层级多,是一项系统性、整体性较强的工作。
做好用地审查报批工作,需要各级国土资源主管部门共同努力,积极履行各自职责,主动作为,部省联动,提升用地服务水平和质量,提高用地审批效率。
各级国土资源主管部门要按照《国土资源部关于改进报国务院批准单独选址建设项目用地审查报批工作的通知》(国土资发…2009‟8号)中明确的职责要求,认真做好用地审查报批工作。
市、县国土资源主管部门要做好用地组卷报批工作,对申报材料的真实性负责;省级国土资源主管部门履行好实质性审查职责,对审查内容和意见的真实性、合法合规性负责;部重点对省级国土资源主管部门的审查内容和意见进行复核性审查,必要时依据有关规定进行实地核实。
各地要进一步完善用地审查工作规章制度,健全岗位责任制,将用地审查报批工作纳入绩效考核管理,确保职责履行到位。
二、优化程序,简化报件(一)改进用地审查要求。
一是优化用地审查中地质灾害危险性评估审核程序。
按照《建设项目用地预审管理办法》(部第42号令)规定,对于批准项目建议书的审批类建设项目与备案类建设项目,在项目用地预审环节审核涉及的地质灾害危险性评估相关内容,用地报批时不再重复审查;对于其他审批与核准类建设项目,在项目用地预审环节不审核地质灾害危险性评估相关内容,但在预审复函中要求建设单位依据地质灾害防治规划,对于项目用地位于地质灾害易发区的,要按规定做好地质灾害评估和防治工作,在用地报批时由负责地质灾害评估备案一级国土资源主管部门对相关内容审核把关。
建设项目用地预审管理办法

建设项目用地预审管理办法第一条为保证土地利用总体规划的实施,充分发挥土地供应的宏观调控作用,控制建设用地总量,根据《中华人民共和国土地管理法》、《中华人民共和国土地管理法实施条例》和《国务院关于深化改革严格土地管理的决定》,制定本办法。
第二条本办法所称建设项目用地预审,是指国土资源主管部门在建设项目审批、核准、备案阶段,依法对建设项目涉及的土地利用事项进行的审查。
第三条预审应当遵循下列原则:(一)符合土地利用总体规划;(二)保护耕地,特别是基本农田;(三)合理和集约节约利用土地;(四)符合国家供地政策。
第四条建设项目用地实行分级预审。
需人民政府或有批准权的人民政府发展和改革等部门审批的建设项目,由该人民政府的国土资源主管部门预审。
需核准和备案的建设项目,由与核准、备案机关同级的国土资源主管部门预审。
第五条需审批的建设项目在可行性研究阶段,由建设用地单位提出预审申请。
需核准的建设项目在项目申请报告核准前,由建设单位提出用地预审申请。
需备案的建设项目在办理备案手续后,由建设单位提出用地预审申请。
第六条依照本办法第四条规定应当由国土资源部预审的建设项目,国土资源部委托项目所在地的省级国土资源主管部门受理,但建设项目占用规划确定的城市建设用地范围内土地的,委托市级国土资源主管部门受理。
受理后,提出初审意见,转报国土资源部。
涉密军事项目和国务院批准的特殊建设项目用地,建设用地单位可直接向国土资源部提出预审申请。
应当由国土资源部负责预审的输电线塔基、钻探井位、通讯基站等小面积零星分散建设项目用地,由省级国土资源主管部门预审,并报国土资源部备案。
第七条申请用地预审的项目建设单位,应当提交下列材料:(一)建设项目用地预审申请表;(二)建设项目用地预审申请报告,内容包括拟建项目的基本情况、拟选址占地情况、拟用地是否符合土地利用总体规划、拟用地面积是否符合土地使用标准、拟用地是否符合供地政策等;(三)审批项目建议书的建设项目提供项目建议书批复文件,直接审批可行性研究报告或者需核准的建设项目提供建设项目列入相关规划或者产业政策的文件。

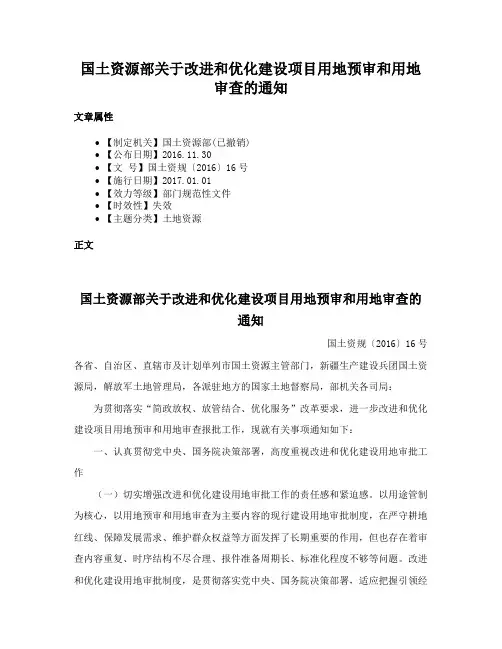

国土资源部关于改进和优化建设项目用地预审和用地审查的通知

国土资源部关于改进和优化建设项目用地预审和用地审查的通知文章属性•【制定机关】国土资源部(已撤销)•【公布日期】2016.11.30•【文号】国土资规〔2016〕16号•【施行日期】2017.01.01•【效力等级】部门规范性文件•【时效性】失效•【主题分类】土地资源正文国土资源部关于改进和优化建设项目用地预审和用地审查的通知国土资规〔2016〕16号各省、自治区、直辖市及计划单列市国土资源主管部门,新疆生产建设兵团国土资源局,解放军土地管理局,各派驻地方的国家土地督察局,部机关各司局:为贯彻落实“简政放权、放管结合、优化服务”改革要求,进一步改进和优化建设项目用地预审和用地审查报批工作,现就有关事项通知如下:一、认真贯彻党中央、国务院决策部署,高度重视改进和优化建设用地审批工作(一)切实增强改进和优化建设用地审批工作的责任感和紧迫感。
以用途管制为核心,以用地预审和用地审查为主要内容的现行建设用地审批制度,在严守耕地红线、保障发展需求、维护群众权益等方面发挥了长期重要的作用,但也存在着审查内容重复、时序结构不尽合理、报件准备周期长、标准化程度不够等问题。
改进和优化建设用地审批制度,是贯彻落实党中央、国务院决策部署,适应把握引领经济发展新常态,积极推进供给侧结构性改革的内在要求;是深入落实“简政放权、放管结合、优化服务”的具体体现;是优化发展环境,激发市场活力,降低制度性交易成本,增强发展动能的务实举措;是回应社会关切,进一步提升国土资源服务效能的迫切需要。
各级国土资源主管部门要充分认识改进和优化建设用地审批制度的重要意义,以思想的统一促行动上的自觉,以敬民之心,行简政之道,扎实抓好改进优化工作。
(二)准确把握改进和优化建设用地审批制度的总体要求。
按照“明确定位、突出重点,系统梳理、减少重复,统筹衔接、强化协同,放管结合、优化服务”的原则,以依法依规、方便行政相对人为导向,部修正了《建设项目用地预审管理办法》和《建设用地审查报批管理办法》,通过去枝强干、调整时序、简化内容、优化流程等,实现建设用地审批“材料简化、时间缩短、难度降低”的目标。

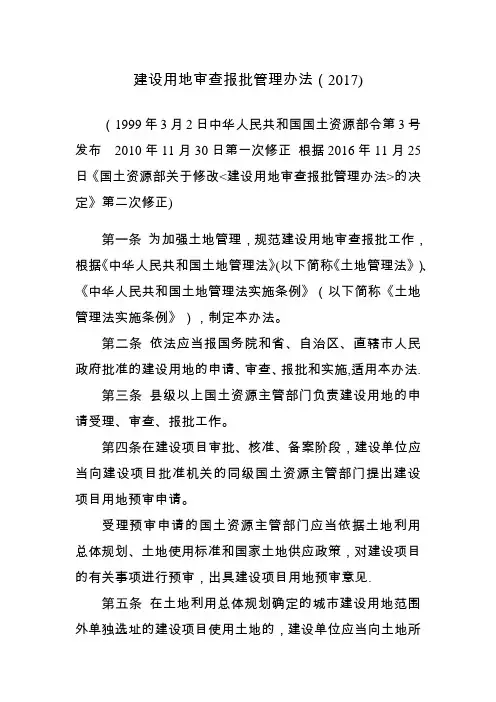

建设项目用地预审管理办法(2017最新)

建设用地审查报批管理办法(2017)(1999年3月2日中华人民共和国国土资源部令第3号发布2010年11月30日第一次修正根据2016年11月25 日《国土资源部关于修改<建设用地审查报批管理办法>的决定》第二次修正)第一条为加强土地管理,规范建设用地审查报批工作,根据《中华人民共和国土地管理法》(以下简称《土地管理法》)、《中华人民共和国土地管理法实施条例》(以下简称《土地管理法实施条例》),制定本办法。
第二条依法应当报国务院和省、自治区、直辖市人民政府批准的建设用地的申请、审查、报批和实施,适用本办法.第三条县级以上国土资源主管部门负责建设用地的申请受理、审查、报批工作。
第四条在建设项目审批、核准、备案阶段,建设单位应当向建设项目批准机关的同级国土资源主管部门提出建设项目用地预审申请。
受理预审申请的国土资源主管部门应当依据土地利用总体规划、土地使用标准和国家土地供应政策,对建设项目的有关事项进行预审,出具建设项目用地预审意见.第五条在土地利用总体规划确定的城市建设用地范围外单独选址的建设项目使用土地的,建设单位应当向土地所在地的市、县国土资源主管部门提出用地申请。
建设单位提出用地申请时,应当填写《建设用地申请表》,并附具下列材料:(一)建设项目用地预审意见;(二)建设项目批准、核准或者备案文件;(三)建设项目初步设计批准或者审核文件。
建设项目拟占用耕地的,还应当提出补充耕地方案;建设项目位于地质灾害易发区的,还应当提供地质灾害危险性评估报告。
第六条国家重点建设项目中的控制工期的单体工程和因工期紧或者受季节影响急需动工建设的其他工程,可以由省、自治区、直辖市国土资源主管部门向国土资源部申请先行用地。
申请先行用地,应当提交下列材料:(一)省、自治区、直辖市国土资源主管部门先行用地申请;(二)建设项目用地预审意见;(三)建设项目批准、核准或者备案文件;(四)建设项目初步设计批准文件、审核文件或者有关部门确认工程建设的文件;(五)国土资源部规定的其他材料.经批准先行用地的,应当在规定期限内完成用地报批手续。

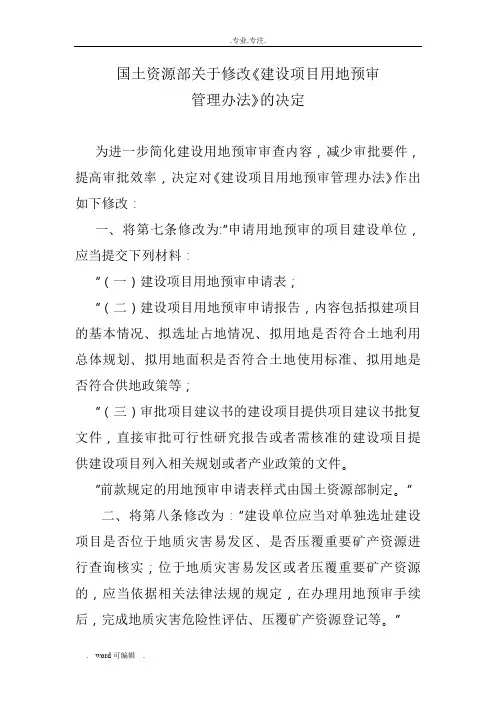

建设项目用地预审管理办法(2017年1月1日最新)

国土资源部关于修改《建设项目用地预审管理办法》的决定为进一步简化建设用地预审审查内容,减少审批要件,提高审批效率,决定对《建设项目用地预审管理办法》作出如下修改:一、将第七条修改为:“申请用地预审的项目建设单位,应当提交下列材料:“(一)建设项目用地预审申请表;“(二)建设项目用地预审申请报告,内容包括拟建项目的基本情况、拟选址占地情况、拟用地是否符合土地利用总体规划、拟用地面积是否符合土地使用标准、拟用地是否符合供地政策等;“(三)审批项目建议书的建设项目提供项目建议书批复文件,直接审批可行性研究报告或者需核准的建设项目提供建设项目列入相关规划或者产业政策的文件。
“前款规定的用地预审申请表样式由国土资源部制定。
”二、将第八条修改为:“建设单位应当对单独选址建设项目是否位于地质灾害易发区、是否压覆重要矿产资源进行查询核实;位于地质灾害易发区或者压覆重要矿产资源的,应当依据相关法律法规的规定,在办理用地预审手续后,完成地质灾害危险性评估、压覆矿产资源登记等。
”三、将第九条修改为:“负责初审的国土资源主管部门在转报用地预审申请时,应当提供下列材料:“(一)依据本办法第十一条有关规定,对申报材料作出的初步审查意见;“(二)标注项目用地范围的土地利用总体规划图、土地利用现状图及其他相关图件;“(三)属于《土地管理法》第二十六条规定情形,建设项目用地需修改土地利用总体规划的,应当出具规划修改方案。
”四、将第十一条修改为:“预审应当审查以下内容:“(一)建设项目用地是否符合国家供地政策和土地管理法律、法规规定的条件;“(二)建设项目选址是否符合土地利用总体规划,属《土地管理法》第二十六条规定情形,建设项目用地需修改土地利用总体规划的,规划修改方案是否符合法律、法规的规定;“(三)建设项目用地规模是否符合有关土地使用标准的规定;对国家和地方尚未颁布土地使用标准和建设标准的建设项目,以及确需突破土地使用标准确定的规模和功能分区的建设项目,是否已组织建设项目节地评价并出具评审论证意见。
关于公布国土资源部现行规章和规范性文件目录的通知

关于公布国土资源部现行规章和规范性文件目录的通知
根据《国务院关于鼓励支持和引导个体私营等非公有制经济发展的若干意见》(国发〔2005〕3号),我部于2006年3月至6月组织有关人员,对2006年1月1日前发布的现行国土资源规章和规范性文件进行了全面清理。
为落实政务公开要求,进一步加强我部规范性文件的管理,此次清理工作完成后,决定将我部发布的、涉及行政相对人权利义务的规章和规范性文件目录向社会公布,并逐步予以扩充完善。
二〇〇六年八月二十八日
附:国土资源规章目录
国土资源部发布的规范性文件目录
国土资源规章目录
(2005年12月31日前)
国土资源规范性文件目录(2005年12月31日前由国土资源部发布的)。
青海省国土资源厅关于印发青海省建设项目用地预审管理办法实施细则的通知

青海省国土资源厅关于印发青海省建设项目用地预审管理办法实施细则的通知文章属性•【制定机关】青海省国土资源厅•【公布日期】2011.03.28•【字号】•【施行日期】2011.03.28•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】机关工作正文青海省国土资源厅关于印发青海省建设项目用地预审管理办法实施细则的通知各州(地、市)、县国土资源局,厅直属各事业单位:为保证土地利用总体规划的实施,充分发挥土地供应的宏观调控作用,积极服务全省经济社会发展,切实加强建设项目用地预审工作,厅根据《建设项目用地预审管理办法》(国土资源部第42号令),结合本省实际,制定了《青海省建设项目用地预审管理办法实施细则》,并经2011年第2次厅长办公会议审议通过。
现印发你们,请遵照执行。
附件:青海省建设项目用地预审管理办法实施细则二〇一一年三月二十八日附件:青海省建设项目用地预审管理办法实施细则为保证土地利用总体规划的实施,充分发挥土地供应的宏观调控作用,积极服务全省经济和社会发展,切实加强建设项目用地预审工作,提高用地预审效率。
根据《建设项目用地预审管理办法》(国土资源部第42号令),结合本省实际,制定本实施细则。
第一条建设项目用地预审,是指国土资源管理部门在建设项目审批、核准、备案阶段,依法对建设项目涉及的土地利用事项进行的审查。
第二条建设项目分为审批、核准、备案三种类型。
建设单位在申请用地预审时,需在申请文件中注明项目的申报类型。
(一)审批项目。
在建设项目建议书批复后、可行性研究报告报批前,由建设用地单位向项目审批机关同级的国土资源管理部门提出用地预审申请;(二)核准项目。
在建设项目申请报告核准前,由建设用地单位向核准项目机关同级的国土资源管理部门提出用地预审申请;(三)备案项目。
在建设项目办理备案手续后,由建设用地单位向备案机关同级的国土资源管理部门提出用地预审申请。
农村宅基地,城镇建设规划区内实施招标、拍卖、挂牌的房地产开发,用地规模不增加、用途未发生变化及土地使用权人不改变的在原址上进行改建,地下管网建设项目不进行用地预审。

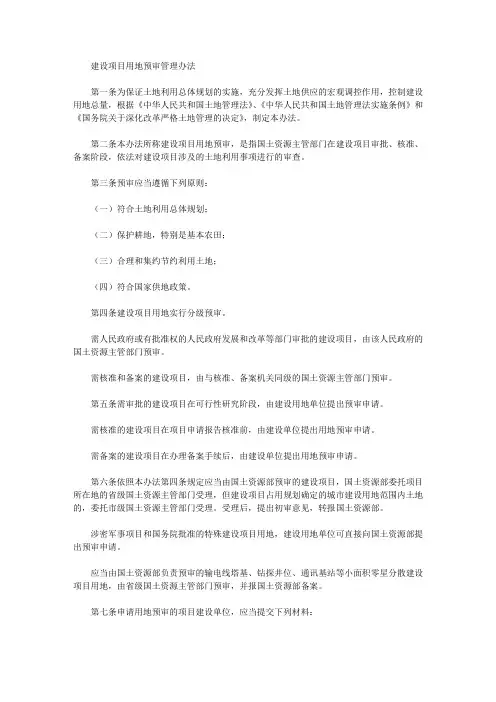

建设项目用地预审管理办法

建设项目用地预审管理办法(2001年7月25日中华人民共和国国土资源部令第7号发布2004年10月29日修订2008年11月12日第一次修正根据2016年11月25日《国土资源部关于修改<建设项目用地预审管理办法〉的决定》第二次修正)第一条为保证土地利用总体规划的实施,充分发挥土地供应的宏观调控作用,控制建设用地总量,根据《中华人民共和国土地管理法》、《中华人民共和国土地管理法实施条例》和《国务院关于深化改革严格土地管理的决定》,制定本办法。
第二条本办法所称建设项目用地预审,是指国土资源主管部门在建设项目审批、核准、备案阶段,依法对建设项目涉及的土地利用事项进行的审查。
第三条预审应当遵循下列原则:(一)符合土地利用总体规划;(二)保护耕地,特别是基本农田;(三)合理和集约节约利用土地;(四)符合国家供地政策.第四条建设项目用地实行分级预审。
需人民政府或有批准权的人民政府发展和改革等部门审批的建设项目,由该人民政府的国土资源主管部门预审.需核准和备案的建设项目,由与核准、备案机关同级的国土资源主管部门预审。
第五条需审批的建设项目在可行性研究阶段,由建设用地单位提出预审申请。
需核准的建设项目在项目申请报告核准前,由建设单位提出用地预审申请.需备案的建设项目在办理备案手续后,由建设单位提出用地预审申请.第六条依照本办法第四条规定应当由国土资源部预审的建设项目,国土资源部委托项目所在地的省级国土资源主管部门受理,但建设项目占用规划确定的城市建设用地范围内土地的,委托市级国土资源主管部门受理.受理后,提出初审意见,转报国土资源部。
涉密军事项目和国务院批准的特殊建设项目用地,建设用地单位可直接向国土资源部提出预审申请。
应当由国土资源部负责预审的输电线塔基、钻探井位、通讯基站等小面积零星分散建设项目用地,由省级国土资源主管部门预审,并报国土资源部备案。
第七条申请用地预审的项目建设单位,应当提交下列材料:(一)建设项目用地预审申请表;(二)建设项目用地预审申请报告,内容包括拟建项目的基本情况、拟选址占地情况、拟用地是否符合土地利用总体规划、拟用地面积是否符合土地使用标准、拟用地是否符合供地政策等;(三)审批项目建议书的建设项目提供项目建议书批复文件,直接审批可行性研究报告或者需核准的建设项目提供建设项目列入相关规划或者产业政策的文件。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
《建设项目用地预审管理办法》(国土资源部令第7号)
《建设项目用地预审管理办法》,已经2001年6月28日国土资源部第5次部务会议通过,现予发布,自发布之日起施行。
部长田凤山(章)
二○○一年七月二十五日
建设项目用地预审管理办法
第一条为保证土地利用总体规划的实施,控制建设用地总量,规范建设项目用地预审管理工作,根据《中华人民共和国土地管理法》和《中华人民共和国土地管理法实施条例》,制定本办法。
第二条本办法所称建设项目用地预审(以下简称"预审"),是指在建设项目可行性研究阶段,有关人民政府土地行政主管部门依法对建设项目涉及土地利用的事项进行的审查。
第三条预审应当遵循下列原则:
(一)土地用途管制;
(二)切实保护耕地;
(三)合理和集约利用土地;
(四)保障基础设施、国家重点建设项目用地。
第四条能源、交通、水利、矿山、军事等建设项目依照法律规定确需使用土地利用总体规划确定的城市建设用地范围外的土地,涉及农用地的,建设项目由人民政府批准的,预审工作由该人民政府的土地行政主管部门负责;建设项目由有批准权的人民政府所属部门批准的,预审工作由该部门的同级土地行政主管部门负责。
第五条建设项目需要占用土地利用总体规划确定的城市建设用地范围内的国有建设用地,预审工作由建设项目所在地的市、县人民政府土地行政主管部门负责。
第六条建设单位提出预审申请时,应当提交下列材料,由负责预审工作的人民政府土地行政主管部门直接受理:
(一)申请预审的正式文件;
(二)项目建议书批复文件;
(三)建设项目可行性研究报告,其中应当包含土地利用的章节,内容包括规划选址情况、用地总规模和用地类型、补充耕地资金落实情况等;
(四)单独选址的建设项目,拟占用地质灾害防治规划确定的地质灾害易发区内土地的,还应当提供地质灾害危险性评估报告。
第七条负责预审工作的人民政府土地行政主管部门,对符合本办法第六条规定的预审申请,应当受理。
对不符合本办法第六条规定的预审申请,应当在2个工作日内通知申请人,逾期不通知申请人的,视为受理。
第八条有关人民政府土地行政主管部门应当对建设项目的下列内容进行审查:
(一)建设项目用地选址是否符合土地利用总体规划,是否符合土地管理法律、法规规定的条件;
(二)建设项目是否符合国家供地政策;
(三)建设项目用地选址是否符合地质灾害防治规划;
(四)占用耕地的,补充耕地资金是否落实,计列费用是否合理。
第九条受理预审申请的人民政府土地行政主管部门,应当在受理之日起15个工作日内完成审查工作,并出具预审意见。
预审意见应当抄送建设项目所在地的人民政府土地行政主管部门。
特大型建设项目的预审,预审时间经批准后可以延长,但最长不超过30个工作日。
第十条有关人民政府土地行政主管部门进行预审,应当实行内部会审制度。
第十一条负责预审工作的人民政府土地行政主管部门出具的预审意见应当包括对本办
法第八条规定的内容的结论性意见和对建设单位的具体要求。
第十二条凡应进行预审的建设项目,未申请预审的,市、县人民政府土地行政主管部门不受理建设用地申请,上级人民政府土地行政主管部门不接受下级人民政府土地行政主管部门上报的建设项目呈报说明书和有关方案。
第十三条本办法自发布之日起施行。
