工程合同价款暂估价怎么算

工程合同价款中的暂估价是指在工程招标阶段,因设计尚未完成或某些材料、设备、工程的价格波动较大,难以准确确定其价格,因此由招标人在工程量清单中提供的用于支付必然发生但暂时不能确定价格的材料的单价以及专业工程的金额。
暂估价是工程合同价款的重要组成部分,其准确性和合理性对工程造价控制和工程顺利进行具有重要意义。
暂估价的计算方法如下:1. 材料暂估价的计算材料暂估价的计算主要依据市场价格、供应来源、材料规格、质量等因素。
首先,对所需材料进行分类,如钢材、水泥、木材等;然后,收集各种材料的市场价格信息,包括单价和供应价格;最后,根据工程量和市场价格信息计算出材料暂估价。
材料暂估价 = 材料单价× 工程量其中,材料单价是指市场供应价格,工程量是指工程设计图纸中所标注的材料用量。
2. 设备暂估价的计算设备暂估价的计算主要依据设备类型、品牌、性能、市场价格等因素。
首先,对所需设备进行分类,如电梯、空调、发电机等;然后,收集各种设备的市場价格信息,包括单价和供应价格;最后,根据工程量和市场价格信息计算出设备暂估价。
设备暂估价 = 设备单价× 工程量其中,设备单价是指市场供应价格,工程量是指工程设计图纸中所标注的设备用量。
3. 专业工程暂估价的计算专业工程暂估价的计算主要依据专业工程的特点、工程量、市场价格等因素。
首先,对所需专业工程进行分类,如园林绿化、智能化系统、给排水工程等;然后,收集各种专业工程的市场价格信息,包括单价和供应价格;最后,根据工程量和市场价格信息计算出专业工程暂估价。
专业工程暂估价 = 专业工程单价× 工程量其中,专业工程单价是指市场供应价格,工程量是指工程设计图纸中所标注的专业工程用量。
需要注意的是,暂估价的计算并不是一成不变的,随着工程进展和市场价格波动,暂估价可能需要进行调整。
因此,在工程合同中应明确规定暂估价的调整条件和程序,以保证工程造价控制的准确性和合理性。
暂估价的处理方法

一、材料暂估价的处理首先,应明确列为材料暂估价的材料是甲供材料还是承包人自行采购的材料。
若是甲供材料,该部分材料的费用属于招标人费用。
招标人编制工程量清单时应提供甲供材料暂估价表。
招标人编制招标控制价时应按川建函[2004]96号文《关于颁布总承包服务费标准的通知》的规定计列相应的总承包服务费。
招标时应要求投标人报总承包服务费,避免施工中就配合协调招标人进行工程材料采购保管的费用产生争议。
投标人报价时按招标人工程量清单中提供的甲供材料购置费清单在招标人费用中计列,而不计入综合单价中,且对给定的甲供材料购置费清单不得作任何调整。
施工中,由于甲供材料属于招标人费用,属于依法必须招标的,必须通过招标方式确定材料单价和供应商。
若是承包人自行采购的材料,该部分材料的费用属于投标人费用。
招标人工程量清单应按川建价发[2009]3号文规定的材料暂估单价表仅提供材料的暂估单价,在其他项目清单与计价汇总表中材料暂估价的金额不再列出。
招标人编制招标控制价时应按提供的材料暂估单价计入综合单价。
投标人报价时按招标人工程量清单的材料暂估单价表列出的单价计入综合单价,对给定材料的暂估单价不得作任何调整。
施工中,由于该部分材料仅仅是因为招标人对此部分材料的标准不能确定而暂定了一个价,且投标人已按给定的单价计入了综合单价,故不论该部分材料暂估价的价值多少,是否达到必须招标要求,都不再进行招标,而是由招标人确定标准后双方协商确认单价,结算时作调整材料价差处理,但作为暂估单价处理的材料应是装饰工程、安装工程、绿化工程等工程中较为特殊的材料或是信息中没有的材料,比如装饰上程中的面层饰材、安装工程中的个别灯具、绿化工程中的盆景等。
设备材料暂估价询价流程

设备材料暂估价询价流程一、啥是设备材料暂估价。
咱先得明白设备材料暂估价是个啥。
简单说呢,就是在工程或者项目里,有些设备和材料啊,咱们还不能确定它准确的价格,就先给它估一个价。
这个估价可重要啦,它会影响到整个项目的预算和成本呢。
比如说咱们盖房子,可能有一种新型的环保建筑材料,市场上还不常见,那这时候就得先给它暂估个价。
二、为啥要询价。
那为啥要对这个暂估价进行询价呢?这就跟咱出去买东西得货比三家一个道理。
询价就是为了找到一个比较合理的价格范围呀。
要是不问,那这个暂估价可能就高得离谱或者低得不合理。
高了呢,项目成本就上去了,老板可能要心疼死啦;低了呢,到时候找不到合适的供应商,项目又得耽搁,那可就麻烦大喽。
三、开始询价前的准备。
1. 确定需求。
在询价之前,咱们得把设备材料的需求搞清楚。
比如说这个设备的规格、型号、性能要求啥的。
就像你去买手机,你得知道自己是想要大屏幕的还是小屏幕的,要多少内存的,对拍照功能有没有特殊要求。
对于设备材料也是一样,得详细得不能再详细。
2. 整理资料。
把和这个设备材料有关的资料都整理好。
这资料可都是咱们的“武器”呢。
像产品说明书啊,如果有之前类似项目用过这个设备材料的记录也一并拿出来。
这样在和供应商沟通的时候,咱们就有理有据,不会被人家忽悠啦。
四、寻找供应商。
1. 线上搜索。
现在网络这么发达,咱肯定得利用起来呀。
在各种搜索引擎上输入设备材料的关键词,就会出来一堆供应商。
不过这里面的信息可就鱼龙混杂啦,得仔细筛选。
比如说有些网站可能看起来很不正规,那这种的咱们就得小心啦。
2. 线下渠道。
线下也不能放过哦。
问问同行有没有推荐的供应商,参加一些行业展会也是个不错的办法。
在展会上可以直接看到产品,还能和供应商面对面交流,这种感觉可比在网上聊天真实多了呢。
五、和供应商沟通。
1. 礼貌很重要。
和供应商联系的时候,可一定要有礼貌哦。
就像咱们平时和朋友聊天一样,“您好,我想了解一下您这边关于某某设备材料的价格呢。
关于材料是否列入暂估价的分析

关于哪些内容能列入暂估价的分析
根据《天津市建设工程计价办法》规定,“材料暂估价:是招标阶段直至签订合同协议时,招标人在招标文件中提供的用于报价中确定必然要发生但暂时不能确定价格的材料单价。
专业工程暂估价是指招标阶段直至签订合同协议时,招标人需另行发包的专业工程金额。
在招标阶段肯定要发生,只是需要由专业承包人完成,暂时无法确定其价格或金额。
”凡属以上暂估价内容,均可在清单中列出。
根据GB50500-2008《建设工程工程量清单计价规范》规定,“暂估价中的材料单价应根据工程造价信息或参照市场价格估算;暂估价中的专业工程金额应分不同专业,按有关计价规定估算。
”
根据最新津政令第30号规定,“以暂估价形式包括在总承包范围内的材料、重要设备和专业工程,应当依法另行招标。
”。

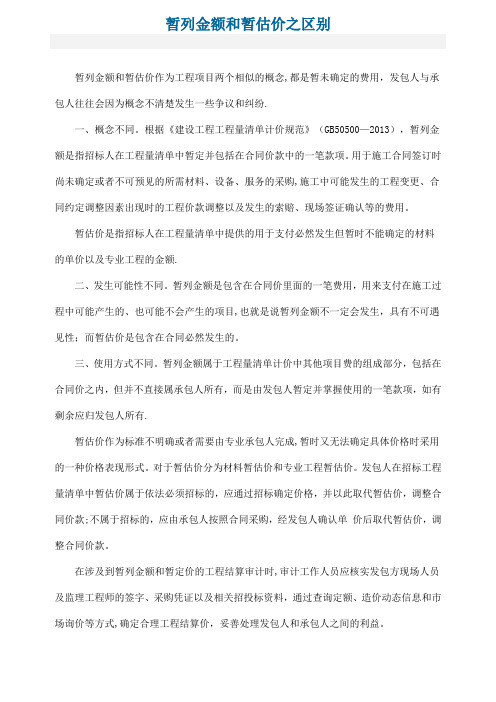

暂列金额和暂估价之区别-暂列金额的概念

暂列金额和暂估价之区别暂列金额和暂估价作为工程项目两个相似的概念,都是暂未确定的费用,发包人与承包人往往会因为概念不清楚发生一些争议和纠纷.一、概念不同。
根据《建设工程工程量清单计价规范》(GB50500—2013),暂列金额是指招标人在工程量清单中暂定并包括在合同价款中的一笔款项。
用于施工合同签订时尚未确定或者不可预见的所需材料、设备、服务的采购,施工中可能发生的工程变更、合同约定调整因素出现时的工程价款调整以及发生的索赔、现场签证确认等的费用。
暂估价是指招标人在工程量清单中提供的用于支付必然发生但暂时不能确定的材料的单价以及专业工程的金额.二、发生可能性不同。
暂列金额是包含在合同价里面的一笔费用,用来支付在施工过程中可能产生的、也可能不会产生的项目,也就是说暂列金额不一定会发生,具有不可遇见性;而暂估价是包含在合同必然发生的。
三、使用方式不同。
暂列金额属于工程量清单计价中其他项目费的组成部分,包括在合同价之内,但并不直接属承包人所有,而是由发包人暂定并掌握使用的一笔款项,如有剩余应归发包人所有.暂估价作为标准不明确或者需要由专业承包人完成,暂时又无法确定具体价格时采用的一种价格表现形式。
对于暂估价分为材料暂估价和专业工程暂估价。
发包人在招标工程量清单中暂估价属于依法必须招标的,应通过招标确定价格,并以此取代暂估价,调整合同价款;不属于招标的,应由承包人按照合同采购,经发包人确认单价后取代暂估价,调整合同价款。
在涉及到暂列金额和暂定价的工程结算审计时,审计工作人员应核实发包方现场人员及监理工程师的签字、采购凭证以及相关招投标资料,通过查询定额、造价动态信息和市场询价等方式,确定合理工程结算价,妥善处理发包人和承包人之间的利益。
暂估价的解释

暂估价的解释1.材料暂估价是指发包方在招标文件中规定的材料暂定价格,包括除设备暂估价之外的材料暂估价格。
2.意义:暂估价一叫暂定价,是为了甲方控制造价、投标单位在投标时平等竞争所采用的一种方法,最后按实结算。
3.例如在08规范中提出了一个新的慨念:暂估价,从规范上看,对暂估价的叙述条款有:第2.0.7条,暂估价招标人在工程量清单中提供的用于支付必然发生但暂时不能确定价格的材料的单价以及专业工程的金额。
第3.4.1条其他项目清单宜按照下列内容列项:1.暂到金额;2.暂估价:包括材料暂估价、专业工程暂估价;第4.1.7条招标人在工程量清单中提供了暂估价的材料和专业工程展于依法必须招标的,由承包人和招标人共同通过招标确定材料单价与专业工程分包价。
若材料不属于依法必须招标的,经发、承包双方协商确认单价后计价。
若专业工程不属于依法必须招标的,由发包人、总承包人与分包人按有关计价依据进行计价。
第4.2.4条第三款招标文件提供了暂估单价的材料,按暂估的单价计入综合单价。
第4.2.6条第二款暂估价中的材料单价应根据工程造价信息或参照市场价格估算;暂估价中的专业工程金额应分不同专业,按有关计价规定估算。
第4.3.6条第二款材料暂估价应按招标人在其他项目清单中列出的单价计入综合单价;专业工程暂估价应按招标人在其他项目清单中列出的金额填写。
第4.8.6条第二款暂估价中的材料单价应按发、承包双方最终确认价在综合单价中调整;专业工程暂估价应按中标价或发包人、承包人与分包人最终确认价计算。
以上叙述,应该是很清楚的。
但在实际应用过程中,在招标阶段确实常遇到一些肯定要发生,但因为材料标准不明确或暂时无法确定标准,或者需要由专业承包人完成但暂时又无法确定具体价格的情况,采用这种价格形式既与九部委第56号令发布的施工合同通用条款中的定义一致,同时又对施工招标阶段中一些无法确定价格的材料(设备)或专业工程分包提出了具体的解决办法。
对暂估价的理解和处理还存在一些疑问:比如暂估价是属于招标人费用还是属于承包人费用?列为暂估价的甲供材料如何处理,是否按08规范第4.3.6条计入综合单价?列为暂估价的由承包人采购的材料按规范第4.1.7条是否招标?招标人将大量的材料和专业工程在招标清单中列为暂估价,暂估价甚至达到了控制价的51.46%,招完标后属于依法必须招标的按08规范第4.1.7条的规定如何“共同”招标?……等等,这些问题都需要进一步的规范和明确,通过实际工程情况的处理,笔者认为可以按以下方式处理。
依法招标的暂估价项目标准
依法招标的暂估价项目标准
一、材料暂估单价
材料暂估单价是指招标人在工程量清单中提供的用于构成合同价格的暂估单价材料。
为了确保材料暂估单价的合理性,以下标准应作为依据:
1. 参考当地工程造价管理机构发布的材料指导价或市场价格;
2. 考虑材料的质量、性能、规格、品牌等因素;
3. 结合招标工程的具体情况和市场行情进行合理估价。
二、工程设备暂估单价
工程设备暂估单价是指招标人在工程量清单中提供的用于构成合同价格的暂估单价工程设备。
为了确保工程设备暂估单价的合理性,以下标准应作为依据:
1. 参考当地工程造价管理机构发布的设备指导价或市场价格;
2. 考虑设备的质量、性能、规格、品牌等因素;
3. 结合招标工程的具体情况和市场行情进行合理估价。
三、专业工程暂估价
专业工程暂估价是指招标人在工程量清单中提供的用于构成合同价格的暂估单价专业工程。
为了确保专业工程暂估单价的合理性,以下标准应作为依据:
1. 参考当地工程造价管理机构发布的专业工程指导价或市场价格;
2. 考虑专业工程的难易程度、技术要求、施工条件等因素;
3. 结合招标工程的具体情况和市场行情进行合理估价。
四、其他注意事项:
1. 暂估价项目应按照上述标准进行合理估价,不得高于当地同期同类项目的价格水平;
2. 招标人应根据工程实际情况和自身实力进行合理报价,不得通过虚高暂估价来提高招标控制价;
3. 投标人应根据自身实力和市场行情进行合理报价,不得通过虚低报价来恶意竞争;
4. 中标后,合同双方应按照合同约定对暂估价项目进行最终结算,确保结算的合理性和公正性。
暂估价是什么意思
暂估价是什么意思
“暂估价”是指发包人在工程量清单或预算书中提供的用于支付必然发生但暂时不能确定价格的材料、工程设备的单价、专业工程以及服务工作的金额。
招标投标中的暂估价是指总承包招标时不能确定价格而由招标人在招标文件中暂时估定的工程、货物、服务的金额。
由于暂估价为《标准施工招标文件》中的新增术语,发包人与承包人在采用之前的标准(或示范)文本签订合同之后,在合同履行过程中往往会发生一些争议和纠纷。
因适用暂估价的主动权和决定权在发包人,发包人可以利用有关暂估价的规定,在合同中将必然发生但暂时不能确定价格的材料、工程设备和专业工程以暂估价的形式确定下来,并在实际履行合同过程中及时根据合同中所约定的程序和方式确定适用暂估价的实际价格,如此可以避免出现一些不必要的争议和纠纷。
招标文件暂估价材料单价
一、招标项目概述本招标项目为(项目名称),建设地点位于(具体地址),建设规模为(具体规模),项目总投资为(总投资额)。
根据工程量清单和设计图纸,现将部分材料进行暂估价,特制定本招标文件。
二、招标范围及内容1. 招标范围:本项目暂估价材料采购及安装。
2. 招标内容:暂估价材料包括但不限于以下类别:(1)钢材:螺纹钢、圆钢、焊管等;(2)水泥:普通硅酸盐水泥、矿渣硅酸盐水泥等;(3)砂石:河砂、碎石等;(4)木材:建筑模板、方木、圆木等;(5)石材:花岗岩、大理石等;(6)装饰材料:瓷砖、油漆、涂料等;(7)电气设备:电缆、电线、配电箱等;(8)管道及配件:钢管、PVC管、阀门等;(9)其他材料:消防器材、安防设备等。
三、暂估价材料单价1. 钢材:(1)螺纹钢:暂估价为(元/吨);(2)圆钢:暂估价为(元/吨);(3)焊管:暂估价为(元/吨)。
2. 水泥:(1)普通硅酸盐水泥:暂估价为(元/吨);(2)矿渣硅酸盐水泥:暂估价为(元/吨)。
3. 砂石:(1)河砂:暂估价为(元/立方米);(2)碎石:暂估价为(元/立方米)。
4. 木材:(1)建筑模板:暂估价为(元/平方米);(2)方木:暂估价为(元/立方米);(3)圆木:暂估价为(元/立方米)。
5. 石材:(1)花岗岩:暂估价为(元/平方米);(2)大理石:暂估价为(元/平方米)。
6. 装饰材料:(1)瓷砖:暂估价为(元/平方米);(2)油漆:暂估价为(元/平方米);(3)涂料:暂估价为(元/平方米)。
7. 电气设备:(1)电缆:暂估价为(元/米);(2)电线:暂估价为(元/米);(3)配电箱:暂估价为(元/台)。
8. 管道及配件:(1)钢管:暂估价为(元/米);(2)PVC管:暂估价为(元/米);(3)阀门:暂估价为(元/个)。
9. 其他材料:(1)消防器材:暂估价为(元/套);(2)安防设备:暂估价为(元/套)。
四、投标要求1. 投标人须具备合法有效的营业执照,具备相应材料供应和安装资质。
暂估价及其暂估项目的招标
暂估价及其暂估项目的招标Company number:【0089WT-8898YT-W8CCB-BUUT-202108】暂估价项目的定价及招标流程一、暂估价的定义对暂估价的定义,基本上差不多。
下面摘自几个比较权威的定义:《建设工程工程量清单计价规范》GB50500-2013的定义是:暂估价:招标人在工程量清单中提供的用于支付必然发生但暂时不能确定价格的材料、工程设备的单价以及专业工程的金额。
【不含服务工作】注:与2008版相比,2013版增加了工程设备。
《建设工程施工合同》GF-2013-0201(第页)的定义是:暂估价:是指发包人在工程量清单或预算书中提供的用于支付必然发生但暂时不能确定价格的材料、工程设备的单价、专业工程以及服务工作的金额。
上述定义的差异就是一个含服务工作,一个不含服务工作。
合同文本没有对服务工作作解释,不能确定其具体内容。
《建设工程工程量清单编制与计价规程》DB13(J)/T150-2013河北省工程建设标准的定义是:暂估价:招标人在工程量清单中提供的用于支付必然发生但暂时不能确定价格的材料或设备的单价以及专业工程的金额,包括材料暂估价、设备暂估价和专业工程暂估价。
二、对暂估价的理解从定义上看,至少包括三个方面的内容:材料、工程设备、专业工程,而且是必然要发生的。
暂估价的出现,相关的文件与规范,GB50500-2003规范中没有提暂估价;1999版的施工合同文本更没提暂估价;原国家计委等七部委的30号令《工程建设项目施工招标投标办法》(2003年)也没有提暂估价。
到2005年发改委等七部委的27号令《工程建设项目货物招标投标办法》中看到了“暂估价”这一名词。
在之后的有关规范及其文件中均有提到暂估价(如GB50500-2008、GB50500-2013、GF-2013-0201及标准施工招标文件等)。
注:以上30号令、27号令2013年均进行了修订(见发改委2013年第23号令)三、规范对暂估价的规定招标人在工程量清单中提供了暂估价的材料和专业工程属于依法必须招标的,由承包人和招标人共同通过招标确定材料单价与专业工程分包价。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
3 法兰超声波热表 DN80 4 法兰超声波热表 DN100 5 恒温调节阀门 DN20 6 三通恒温调节阀门 DN20 7 法兰压差控制阀门 DN80 1800*1200钢制板式散热 8 器 9 仪表此表由招标人填写“暂估单价”,并在备注栏说明暂估价的材料、工程设备拟用在那些清 单项目上,投标人应将上述材料、工程设备暂估单价计入工程量清单综合单价报价中 表—12—2
材料(工程设备)暂估单价及调整表
工程名称:摄影棚-采暖 序 材料(工程设备)名称、规 计量 号 格、型号 单位 1 2 散热器(柱型) 足片 760钢铝复合 铸铁散热器 柱型760-钢 铝复合 片 片 个 个 个 个 个 组 套 单价 (元) 确 暂 确 暂估 认 估 认 485.518 85 数量 1051.702 1 1 70.7 72.72 1 36 8 85 750 750 55 75 500 ### 45 合价(元) 暂估 41269.03 89394.67 750 750 3888.5 5454 500 61200 360 第 1 页 共 1 页 差额± (元) 确 单 合 认 价 备注
