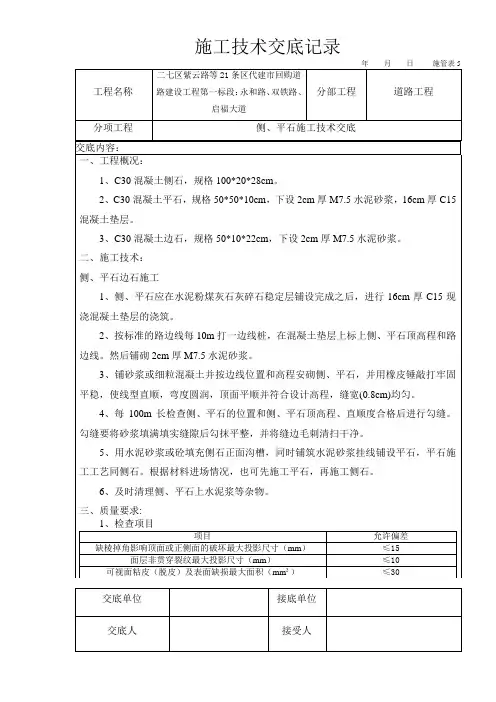

人行道侧平石技术交底
侧平石施工技术交底

1、C30混凝土侧石,规格100*20*28cm。
2、C30混凝土平石,规格50*50*10cm,下设2cm厚M7.5水泥砂浆,16cm厚C15混凝土垫层。
3、C30混凝土边石,规格50*10*22cm,下设2cm厚M7.5水泥砂浆。
二、施工技术:
侧、平石边石施工
1、侧、平石应在水泥粉煤灰石灰碎石稳定层铺设完成之后,进行16cm厚C15现浇混凝土垫层的浇筑。
5、用水泥砂浆或砼填充侧石正面沟槽,同时铺筑水泥砂浆挂线铺设平石,平石施工工艺同侧石。根据材料进场情况,也可先施工平石,再施工侧石。
6、及时清理侧、平石上水泥浆等杂物。
三、质量要求:
1、检查项目
项目
允许偏差
缺棱掉角影响顶面或正侧面的破坏最大投影尺寸(mm)
≤15
面层非贯穿裂纹最大投影尺寸(mm)
≤10
2、按标准的路边线每10m打一边线桩,在混凝土垫层上标上侧、平石顶高程和路边线。然后铺砌2cm厚M7.5水泥砂浆。
3、铺砂浆或细粒混凝土并按边线位置和高程安砌侧、平石,并用橡皮锤敲打牢固平稳,使线型直顺,弯度圆润,顶面平顺并符合设计高程,缝宽(0.8cm)均匀。
4、每100m长检查侧、平石的位置和侧、平石顶高程、直顺度合格后进行勾缝。勾缝要将砂浆填满填实缝隙后勾抹平整,并将缝边毛刺清扫干净。
可视面粘皮(脱皮)及表面缺损最大面积(mm²)
≤30
贯穿裂纹
不允许
分层
不允许
色差、杂色
不明显
2、平石或侧石应用干硬性砂浆铺砌,砂浆饱满,厚度均匀。直线段顺直,曲线段圆顺,缝隙均匀。
3、平石或侧石宜采用M10水泥砂浆灌缝,灌缝后常温期养护不少7天。
四、产品防护:
侧平石、人行道施工技术交底

市政基础设施工程市政施管—10 工程名称承包单位交底单位交底范围侧平石、人行道分包单位交底日期交底人/交底内容:1、平侧石、人行道、单车道施工前必须进行全面测量放线,按路中线和高程引出边桩。
2 、侧、平石的安装应对材料的质量、外观进行检验,安装时按测量边桩及桩顶上的高程分段通线,安装应平稳,并应线直、弯顺、无折角,顶面平整无错牙,侧石勾缝应严密,不得阻水。
以校正边线及高程无误后再进行勾逢及侧石后座施工,侧石背后回填必须密实。
3 、人行道铺筑须稳定层强度达到要求方能进入施工,铺筑前应对基层淋水,按标高纵横挂线,每隔3-5 米先铺一块控制点,然后以挂线为依据铺砌,铺砌时先按配合比配制水泥砂浆,砂浆应为干性,不能过湿,然后将砂浆用铝合金尺进行找平,试铺彩色釉面砖,用木锤或橡胶锤敲击。
确保砂浆密实。
人行道砖铺砌方式按设计要求进行排布。
铺好后用水泥砂浆填灌砖缝,并用灰勺捣插砖缝砂浆至饱满,不得有翘动现象。
注意平整度及砖缝直顺,大小一致,人行道面层与其它构筑物应接顺,不得出现积水现象。
4 、单车道砼施工前对支好的模板,要复测高程,检查直顺度和固定的牢固程度,不达标部分要进行调整加固,做到高程准确,线条直顺,固定牢固,内部与顶部光滑平整,棱角整齐。
使其能经受2KW 振捣器振动30S 不变不移。
摊铺好的混凝土混合料,应迅即用平板振捣器和插入式振捣器均匀地振捣。
再用平直的滚杠进一步滚揉表面,使表面进一步提浆并调匀。
最后挂线检查平整度,发现不符合之处应进一步处理刮平,直到平整度符合要求为止。
以上工序完成后约 3 小时表面强度达到要求后,洒水养护,养护时用湿麻袋遮盖,并经常洒水使路面保持湿润。
参加单位(部门、班组) 江西省第二建筑工程公司侧平石、人行道班组参加人员王志龙高叶洪编号:会签栏。
侧平石工程施工技术交底

侧平石工程施工技术交底一、项目概述侧平石工程是指在道路、桥梁、隧道等交通建设中,为了保证路基的平整度和稳定性,采用石头进行填筑和夯实的工程。
本文将详细介绍侧平石工程施工的技术要求和步骤。
二、施工前准备1. 设计准备:根据工程要求,制定详细的施工方案,并进行设计审核。
2. 材料准备:准备好所需的石料、石粉、砂子等施工材料,并进行质量检验。
3. 设备准备:准备好挖掘机、推土机、压路机等施工设备,并进行检修和调试。
4. 人员准备:组织施工人员进行技术培训,确保施工人员具备相关的技术能力。
三、施工步骤1. 清理工作:清理施工现场,清除杂物和障碍物,确保施工区域干净整洁。
2. 开挖基坑:根据设计要求,使用挖掘机进行基坑开挖,保证基坑的尺寸和形状符合要求。
3. 基层处理:对基坑底部进行夯实处理,确保基层的平整度和稳定性。
4. 石料填筑:将预先准备好的石料进行填筑,注意石料的均匀分布和夯实程度。
5. 石料夯实:使用压路机对填筑的石料进行夯实,确保石料的密实度和稳定性。
6. 石粉撒铺:在石料表面撒铺一层石粉,提高石料的粘结性和稳定性。
7. 石粉夯实:使用压路机对石粉进行夯实,确保石粉与石料的密切结合。
8. 确定平整度:使用水平仪对侧平石工程进行平整度检测,确保达到设计要求。
9. 检查验收:对施工质量进行检查验收,确保侧平石工程符合相关标准和规范。
四、施工注意事项1. 施工现场安全:施工人员应严格遵守安全操作规程,佩戴必要的安全防护用品。
2. 施工质量控制:严格按照施工方案和设计要求进行施工,确保施工质量符合标准。
3. 施工进度控制:合理安排施工进度,确保按时完成侧平石工程的施工任务。
4. 施工记录和报告:及时记录施工过程中的关键数据和问题,并及时向相关部门汇报。
五、施工质量控制1. 施工材料质量:对所使用的石料、石粉、砂子等施工材料进行质量检验,确保符合要求。
2. 施工工艺控制:严格按照施工方案和设计要求进行施工,确保施工工艺正确无误。
侧平石工程施工技术交底

侧平石工程施工技术交底一、项目概述侧平石工程是指在道路、铁路、水利等工程中,为了保证工程的稳定性和安全性,对山体或者边坡进行石方加固的一种施工技术。
本文将详细介绍侧平石工程施工技术的要点和注意事项。
二、施工前准备1. 资料准备施工前,需要准备相关的设计文件、施工图纸、施工方案等资料,以便施工人员了解工程的具体要求和施工流程。
2. 人员配置根据工程的规模和施工难度,合理配置施工人员,包括项目经理、技术负责人、施工人员等,确保施工过程中的安全和质量。
3. 施工设备准备根据工程需求,准备相应的施工设备,包括挖掘机、破碎机、运输车辆等,确保施工的顺利进行。
三、施工工艺1. 清理工程首先,对施工现场进行清理,清除杂物和障碍物,确保施工区域的整洁。
2. 剥离岩石使用挖掘机等设备对施工区域的岩石进行剥离,确保施工面的平整和稳定。
3. 凿岩处理对需要凿岩的部份,采用凿岩机等设备进行凿岩处理,确保施工面的平整和坚固。
4. 安装支护结构根据设计要求,安装支护结构,包括锚杆、锚索、喷锚网等,以增强施工面的稳定性和承载能力。
5. 石方填筑采用挖掘机等设备将石方填筑到支护结构之上,逐层夯实,确保填筑的石方坚固稳定。
6. 排水处理在施工过程中,注意排水处理,确保施工面的排水畅通,避免积水对工程造成影响。
四、质量控制1. 施工材料质量检查在采购施工材料时,要严格按照规定的标准进行检查,确保材料的质量符合要求。
2. 施工过程监控在施工过程中,要进行现场监控,确保施工按照设计要求和施工方案进行,及时发现和处理问题。
3. 施工质量验收施工完成后,进行质量验收,确保工程质量达到设计要求和相关标准。
五、安全注意事项1. 安全教育培训施工前,对施工人员进行安全教育培训,提高其安全意识和应急处理能力。
2. 安全防护设施在施工现场设置合理的安全防护设施,包括警示标志、安全网等,确保施工人员的安全。
3. 安全监测施工过程中,要进行安全监测,及时发现和处理可能存在的安全隐患,确保施工的安全进行。
侧平石工程施工技术交底

侧平石工程施工技术交底一、项目概述侧平石工程是指在山体侧面进行石工衬砌,以增加山体的稳定性和防止山体滑坡等地质灾害的发生。
本文将详细介绍侧平石工程施工技术的要点和注意事项。
二、施工前准备1. 设计方案确认:在施工前,需确认设计方案,包括石工衬砌的材料、尺寸、坡度等参数。
2. 施工图纸准备:根据设计方案,制定详细的施工图纸,包括衬砌石的布置、连接方式、固定方法等。
3. 材料准备:准备好所需的石材、水泥、砂浆等材料,并进行质量检验,确保符合要求。
三、施工步骤1. 清理施工现场:清理施工区域内的杂物和植被,确保施工区域的清洁。
2. 基础处理:根据设计要求,对山体进行基础处理,如挖掘基坑、清理表面杂物等。
3. 石材加工:根据设计图纸,对石材进行加工,包括切割、修整等,确保尺寸和形状符合要求。
4. 石工衬砌:根据设计图纸,将加工好的石材按照要求进行衬砌,注意石材之间的连接和固定。
5. 砂浆施工:在石材之间填充砂浆,确保石材之间的间隙被填满,并利用工具进行压实。
6. 后处理:对已完成的石工衬砌进行清理,清除多余的砂浆和杂物,确保施工质量。
四、施工注意事项1. 安全第一:施工过程中,要严格遵守安全操作规程,佩戴好安全防护装备,确保施工人员的人身安全。
2. 石材选择:选择质量好、形状规整的石材进行衬砌,以确保石工工程的稳定性和美观度。
3. 石材连接:石材之间的连接要牢固可靠,可以采用锁口、榫卯等方式进行连接,确保整个工程的稳定性。
4. 砂浆配比:砂浆的配比要合理,确保砂浆的黏结力和抗压强度,以增加石工衬砌的稳定性。
5. 施工质量控制:在施工过程中,要进行质量检查,确保衬砌石的尺寸、位置和连接等符合设计要求。
6. 施工环境保护:施工过程中,要注意保护环境,避免对周围生态环境造成破坏,合理利用施工材料和资源。
五、施工验收1. 施工质量验收:对已完成的石工衬砌进行质量验收,检查石材的尺寸、位置、连接等是否符合设计要求。
侧平石安全技术交底模板

一、交底对象工程名称:________________________施工单位:________________________参与施工人员:____________________二、交底目的为确保侧平石施工过程中的安全,提高施工人员的安全意识,预防安全事故的发生,特进行本次安全技术交底。
三、交底内容1. 侧平石施工基本要求(1)侧平石采用C30混凝土预制,要求符合设计图纸要求。
(2)侧平石施工前,应进行严格的质量检查,确保其质量符合规范要求。
2. 施工现场安全措施(1)施工现场应设置明显的安全警示标志,提醒施工人员注意安全。
(2)施工人员必须佩戴安全帽、安全带等个人防护用品。
(3)施工现场应设置安全通道,确保人员通行安全。
3. 施工过程中的安全注意事项(1)施工人员在进行侧平石施工前,应熟悉施工图纸和施工工艺,了解施工过程中可能存在的安全隐患。
(2)施工人员应严格按照施工方案进行施工,不得擅自改变施工工艺。
(3)施工过程中,应确保施工机械、工具等设备处于良好的工作状态,避免因设备故障导致安全事故的发生。
(4)施工人员在进行侧平石切割、安装等操作时,应确保操作空间足够,避免因操作空间狭小导致事故发生。
(5)施工过程中,应随时清理施工现场,确保施工现场整洁、有序,防止因杂物导致安全事故的发生。
4. 伸缩缝施工安全措施(1)伸缩缝施工前,应检查伸缩缝材料的质量,确保符合设计要求。
(2)伸缩缝施工过程中,应确保施工人员操作规范,防止因操作不当导致安全事故的发生。
(3)伸缩缝施工完成后,应进行质量检查,确保伸缩缝安装牢固、平直。
5. 施工现场应急救援措施(1)施工现场应配备必要的应急救援物资和设备,如急救箱、消防器材等。
(2)施工人员应掌握基本的急救知识和技能,以便在发生事故时能够及时进行自救和互救。
(3)施工现场应制定应急救援预案,明确应急救援的组织、程序和措施。
四、交底要求1. 施工单位应将本次安全技术交底记录备案,确保交底内容准确无误。
侧平石工程施工技术交底

侧平石工程施工技术交底引言概述:侧平石工程是一项重要的施工工程,它涉及到建造物的基础稳定性和安全性。
为了确保工程质量,施工技术交底是必不可少的环节。
本文将详细介绍侧平石工程施工技术交底的内容和要点。
一、施工前准备1.1 现场勘察与设计分析在施工前,必须进行现场勘察和设计分析,以了解地质情况、土壤特性和地下水位等。
这些信息对于选择合适的施工方法和材料至关重要。
1.2 施工方案制定根据现场勘察和设计分析的结果,制定详细的施工方案。
施工方案应包括施工方法、施工顺序、使用的材料和设备等内容,以确保施工过程的顺利进行。
1.3 安全措施和环保措施在施工前,必须制定安全措施和环保措施,以确保工地的安全和环境的保护。
例如,设置警示标志、采取防护措施、合理安排施工人员等,以减少事故的发生和对环境的影响。
二、基础处理2.1 地面清理和平整在施工前,必须清理地面上的障碍物,确保施工区域平整。
这样可以为后续的施工工作提供良好的条件。
2.2 基础开挖根据设计要求,进行基础开挖工作。
开挖的深度和宽度应符合设计要求,并确保基础的稳定性。
2.3 基础处理和加固在基础开挖完成后,对基础进行处理和加固。
这可以包括填充土壤、加入混凝土或者其他加固材料等,以提高基础的承载力和稳定性。
三、石材安装3.1 石材选择和加工根据设计要求和现场情况,选择合适的石材,并进行必要的加工。
石材应具有足够的强度和耐久性,以满足工程的要求。
3.2 石材安装方法根据石材的特点和工程要求,选择合适的安装方法。
这可以包括直接粘贴、机械固定或者其他特殊的安装方式。
3.3 石材质量检查在石材安装完成后,进行质量检查,确保石材的安装质量符合要求。
检查的内容可以包括石材的平整度、固定坚固度和表面的质量等。
四、施工质量控制4.1 施工过程监控在施工过程中,进行监控和检查,确保施工的质量和进度符合要求。
监控的内容可以包括施工方法的正确性、材料的使用情况和设备的运行状态等。
侧平石工程施工技术交底

侧平石工程施工技术交底标题:侧平石工程施工技术交底引言概述:侧平石工程是一种常见的道路工程施工技术,其施工过程需要严格遵守规范和技术要求。
在进行侧平石工程施工前,必须进行技术交底,确保施工人员了解施工要求和步骤,提高施工质量和效率。
一、施工前准备1.1 确定施工范围和工期:在进行侧平石工程施工前,需要明确工程范围和工期要求,确保施工计划的合理性。
1.2 准备施工材料和设备:根据工程要求,准备好所需的侧平石材料和施工设备,确保施工顺利进行。
1.3 安排施工人员和监理人员:确定施工人员和监理人员的数量和职责,保证施工过程中的监督和管理。
二、施工方案确定2.1 制定详细的施工方案:根据工程要求和实际情况,制定详细的侧平石工程施工方案,包括施工步骤、施工顺序和质量要求。
2.2 确定施工方法和技术:根据地形和材料特点,确定适合的侧平石施工方法和技术,确保施工质量和安全。
2.3 制定应急预案:在施工方案中制定应急预案,应对可能出现的突发情况,保证施工过程的顺利进行。
三、施工过程控制3.1 确保施工质量:在施工过程中,严格按照施工方案和要求进行操作,确保侧平石的质量符合标准。
3.2 加强安全管理:加强施工现场的安全管理,保证施工人员的安全和施工设备的正常运行。
3.3 定期检查和验收:定期对施工进度和质量进行检查,及时发现和解决问题,确保施工质量和进度。
四、施工结束验收4.1 完成工程验收:在侧平石工程施工结束后,进行工程的验收,确保工程符合设计要求和施工标准。
4.2 整理施工资料:整理施工过程中的相关资料和记录,包括施工日志、材料清单和验收报告,便于工程的后续管理和维护。
4.3 提出改进建议:根据施工过程中的经验和教训,提出改进建议,为今后的侧平石工程施工提供参考。
五、总结反思5.1 总结施工经验:对侧平石工程施工过程进行总结,总结经验和教训,为今后的施工提供参考。
5.2 反思施工问题:反思施工过程中出现的问题和不足,探讨解决方法,提高施工质量和效率。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
人行道侧平石技术交底
1.侧平石的施工
1.1侧平石的制作
侧平石的施工采用石料、规格、尺寸根据设计要求制作,现场收料时需认真进行成品质量检验,合格后方可使用。
1.2侧平石铺砌施工工艺
侧平石施工根据施工图确定的平面位置和顶点标高排砌,相邻侧石接缝必须对齐,缝宽为1.0cm。
平石和侧石需错缝对接,平石缝宽0.5cm,与侧石间的隙缝≤1.0cm。
施工中要注意:
1.3采用架子车搬运,要小心轻放,掉角及破损侧平石不得用于本工程。
(1) 侧平石基础采用C10细石砼基础,侧石平石应错缝对中相接,缝宽1cm,M10水泥砂浆铺砌,灌浆必须饱满嵌实,平石勾缝以平缝为宜,侧石勾缝为凹缝,深度0.5cm,接缝要进行三三以上的湿治养护。
(2) 在做完基层后,按照设计边线或其它施工基准线,准确放线、定桩。
侧石、平石安放须稳固,做到线段直顺,曲线圆滑;侧石顶面平整无错牙,勾缝饱满严密,整洁坚实。
(3) 雨水口处侧石、平石安放,应与雨水口施工配合,做到安放牢固,位置准确,平式雨水口的标高应比平石低落1cm,以利汇水。
2.人行道施工
本工程人行道设计的结构形式为20*10*6混凝土面砖,底层铺2cm1:2.5的水泥砂浆,8cm的C20素混凝土,40cm的10%石灰土,底下用素土填至标高。
人行道板砖施工:
(1) 土路基要在接近最佳含水量时,用小型压路机压实,要求做到表面平整,密实。
(2) 人行道的垫层为40cm的10%石灰土,压实度≥90%。
(3) 人行道的基层为8cm厚的水泥混凝土。
(4) 2cm厚的水泥砂浆用于找平和铺砌混凝土面砖,施工时要严格控制含水量,一般要求是捏起来能成团,便于铺设上层的面砖。
混凝土面砖铺砌时要求表
面湿润,有利于砂浆与地面砖的结合。
(5) 铺砌地面砖一般采用“放线定位法”顺序铺砌,板底应紧贴砂浆层,砂浆应饱满、密实,不得有“虚空”现象。
(6) 要经常用3米直尺纵横和斜角方向靠量面层平整度,发现不符合要求的及时整修。
(7) 盲道触感导向块材料的色彩与相邻无触感背景区有明显对比,块材表面为深黄色。
(8) 盲道停步快块块材距离缘石及障碍物30cm,导向块材和停步块材成垂直向铺装。
(9) 盲道在缘石尽端处及缘石坡道位置要避开雨水口位置。
(10) 人行道中地下管线井盖与地面接平。
(11) 美观是地面砖人行道施工质量控制的关键,砖底的水泥砂浆找平层应平整、密实,地面砖完全坐实,上下层结成整体,相邻块紧贴,表面平整,线条挺刮,图案拼装正确。
