陶粒混凝土垫层施工技术交底(正式)

合集下载

陶粒混凝土安全技术交底模板

陶粒混凝土安全技术交底模板

一、交底目的为确保陶粒混凝土施工过程中的安全,预防安全事故发生,特制定本安全技术交底。

二、交底对象全体参与陶粒混凝土施工的施工人员、管理人员及监理人员。

三、交底内容1. 进场安全教育所有施工人员必须接受公司一级安全规章制度教育和现场施工管理人员安全技术交底,经考核合格后持证上岗。

2. 安全防护设施- 严禁私自拆除工地任何安全防护设施,必须拆除需有工长通知。

- 安全防护设施未完善的临边处、高处严禁施工作业。

- 使用井架运送陶粒混凝土时,听从井架操作人员指导作业,车辆要放到位,不超载,严禁自行操作井架设备,严禁攀爬井架或搭乘井架上下。

3. 材料运输与堆放- 陶粒混凝土材料运输过程中,应确保车辆稳定,防止材料洒落。

- 堆放陶粒混凝土材料时,应整齐有序,防止滑落伤人。

4. 施工操作- 陶粒混凝土搅拌时,应遵守操作规程,确保搅拌充分均匀。

- 使用插入式振动器时,应穿胶鞋,带绝缘手套,电缆线不得有破皮漏电,电源线要架空,开关要有人看护。

- 浇灌陶粒混凝土时,应设操作台,不得直接站在模板或支撑上操作。

临边还必须有脚手架和安全网等安全防护设施。

5. 用电安全- 施工层必须设置施工层分配电盘,各分路都必须设置漏电保护器,每个分路隔离开关只准接一台施工设备、做到一机一闸一保护,严禁一闸多机。

- 每个施工面的每台设备电源线包括施工照明线路都必须使用电缆,严禁使用花线及其他导线。

6. 高处作业- 高处作业人员必须佩戴安全帽、安全带,并按规定使用安全绳。

- 高处作业平台必须牢固可靠,并设置防护栏杆。

- 高处作业时,严禁抛掷工具和材料。

7. 紧急处理- 施工过程中发生安全事故,应立即停止作业,及时上报,并采取相应措施进行处理。

四、注意事项1. 施工人员应严格遵守各项安全规章制度,确保自身和他人的安全。

2. 施工现场应设置明显的安全警示标志,提醒施工人员注意安全。

3. 施工过程中,应密切注意天气变化,做好防暑、防寒、防雨等措施。

陶粒混凝土安全技术交底模板

陶粒混凝土安全技术交底模板

一、交底目的为确保陶粒混凝土施工过程中的安全,预防事故发生,提高施工人员的安全意识和操作技能,特进行本次安全技术交底。

二、适用范围本交底适用于所有参与陶粒混凝土施工的施工人员、管理人员和监理人员。

三、交底内容1. 进场须知1.1 施工人员必须接受公司一级安全规章制度教育和现场施工管理人员安全技术交底后才准上岗作业。

1.2 严格遵守安全生产六大纪律,确保施工安全。

2. 施工准备2.1 陶粒混凝土的原材料、配合比、施工工艺等应符合设计要求和相关标准。

2.2 施工前应进行技术交底,明确施工要求和安全措施。

2.3 施工现场应设置安全警示标志,提醒施工人员注意安全。

3. 施工操作3.1 陶粒混凝土的搅拌、运输、浇筑、振捣等操作应符合规范要求。

3.2 搅拌过程中,不得将工具伸入搅拌筒内,防止发生意外。

3.3 运输过程中,车辆应保持平稳,严禁超速、超载。

3.4 浇筑过程中,应注意模板支撑的稳固性,防止模板变形或坍塌。

3.5 振捣过程中,应确保振捣密实,避免出现蜂窝、麻面等质量问题。

4. 安全防护4.1 施工现场应设置安全防护设施,如安全网、脚手架、防护栏杆等。

4.2 施工人员应正确佩戴个人防护用品,如安全帽、安全带、防尘口罩等。

4.3 高处作业时,必须系好安全带,并扣好保险钩。

4.4 电气设备应定期检查,确保安全可靠。

5. 应急措施5.1 施工现场应配备必要的应急救援设备,如急救箱、灭火器等。

5.2 施工人员应熟悉应急救援措施,一旦发生事故,能迅速采取有效措施进行处置。

四、交底要求1. 施工人员应认真听取安全技术交底,掌握施工安全知识和操作技能。

2. 施工过程中,严格遵守安全技术交底内容,确保施工安全。

3. 施工管理人员应加强对施工过程的监督检查,及时发现和纠正安全隐患。

4. 监理人员应按照相关标准对施工安全进行监督检查,确保施工安全。

五、交底时间(此处填写交底时间)六、交底人(此处填写交底人姓名及职务)七、接受交底人(此处填写接受交底人姓名及职务)八、备注1. 本安全技术交底应结合具体施工情况进行调整。

陶粒混凝土垫层施工技术交底(正式)

陶粒混凝土垫层施工技术交底(正式)

陶粒混凝土垫层施工技术交底一、前言陶粒混凝土垫层是一种常用的建筑材料,常用于屋面、墙面、地面等建筑构件的保温隔热。

本文将详细介绍陶粒混凝土垫层的施工技术和注意事项,希望能够对相关从业人员有所帮助和指导。

二、材料准备1. 陶粒陶粒是指经高温处理后的陶土产品,常用于建筑保温隔热材料的制造。

选择优质的陶粒材料对于陶粒混凝土垫层的质量至关重要。

2. 水泥水泥是混凝土的主要粘结材料,可以选择普通硅酸盐水泥、矿渣水泥等多种类型的水泥。

3. 砂浆砂浆是用于调配陶粒混凝土的原材料之一,常用于混凝土中的骨料。

一般需要选择规格均匀的中砂。

4. 麻绳用于做陶粒混凝土垫层体积较大时的抗裂增强措施。

三、施工步骤1. 清洁基层在施工陶粒混凝土垫层之前,需要对基层进行清洁、处理等预备工作,确保基层表面没有灰尘、油污等杂物,并且基层表面需要平整。

2. 增加防水层(可选)建议在施工陶粒混凝土垫层之前,先进行一定的防水措施,可以使用化学防水剂或者粘贴防水膜等方式实现。

3. 调配混凝土材料将预先准备好的陶粒、水泥、砂浆按照一定比例进行混合,在混合的过程中需要注意保持适当的水泥浆和砂浆比值。

4. 加强抗裂增强措施(可选)如果陶粒混凝土垫层较厚,需要考虑加强抗裂效果,可以在混合好的材料中加入麻绳等增强材料或者在陶粒混凝土层表面处理后,直接贴上抗裂纤维增强层。

5. 浇筑陶粒混凝土垫层将调好的混凝土直接倒在基层上面,并且使用木板或者水平尺进行验收,确保施工打造出来的陶粒混凝土垫层平整光滑。

由于陶粒混凝土的制造工艺需要膨松烘干,所以在施工后需要对垫层进行一定的时间等待。

6. 荫蔽和养护在施工陶粒混凝土垫层之后,需要对其进行荫蔽和养护,防止受到雨水等自然环境的影响。

通常需要等到陶粒混凝土垫层固化后,才进行下一步的操作。

四、注意事项1.施工现场需要保持干燥、洁净,不得有灰尘等杂物。

2.施工前需要仔细检查材料,确保材料的质量满足要求。

3.在混合混凝土材料的过程中,需要根据实际情况适当调整水泥浆和砂浆比率。

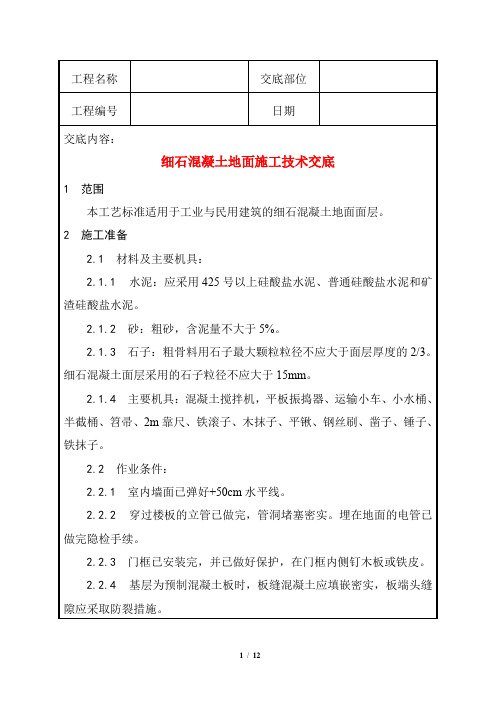

细石混凝土地面施工技术交底+陶粒混凝土垫层施工技术交底

细石混凝土地面施工技术交底+陶粒混凝土垫层施工技术交底
2.2.5冬期施工室内温度应保持在+5℃以上。
3操作工艺
3.1工艺流程:
基层处理

找标高弹水平控制线

陶粒过筛、水闷

搅拌

铺设陶粒混凝土

养护
3.1.1基层处理:在浇筑陶粒混凝土垫层之前将混凝土楼板基层进行处理,把粘结在基层上的松动混凝土、砂浆等用錾子剔掉,用钢丝刷刷掉水泥浆皮,然后用扫帚扫净。
3.1.2找标高弹水平控制线:根据墙上的+50cm水平标高线,往下量测出垫层标高,有条件时可弹在四周墙上。
采用强制式搅拌机的加料顺序是:先加细骨料、水泥和粗骨料,搅拌约lmin,再加水继续搅拌不少于2min。
搅拌时间比普通混凝土稍长,约3min左右。
3.1.5铺设、振捣或滚压:浇筑陶粒混凝土垫层其厚度不得小于60mm,强度等级应不小于C10。
3.1.5.1在已清理干净的基层上洒水湿润。
3.1.5.2涂刷水灰比官为0.4~0.5的水泥浆结合层。
2.1.1.1页岩陶粒:粒径5~30mm,松散密度为500~700kg/m3,吸水率3.5%~5%(干燥状态下30mm计),未熟化的片状物应小于10%~15%,粉末及源自径小于5mm的颗粒含量应小于5%。
2.1.1.2粘土陶粒:粒径5~30mm,松散密度为580~680kg/m3,吸水率8.3%~10%(干燥状态下1h计),粉末及粒径小于5mm的含量应小于5%。
2.2作业条件:
2.2.1主体结构工程质量已办完验收手续,门框安装完,+50cm水平标高线已弹在四周墙上。
2.2.2穿过楼板的暖卫管线已安装完,管洞已浇筑细石混凝土并填塞密实。铺设在楼板上的电气管线已办完隐检手续。
2.2.3陶粒混凝土的配合比通过试验室确定。

陶粒混凝土技术交底

陶粒混凝土技术交底
1.3主要机具
手推车、磅秤、筛子、铁锹、小线、木拍板、刮杠、木抹子等。
1.4作业条件
(1) 楼地面基层施工完毕,暗敷管线等已经验收合格,并作好记录。
(2) 垫层混凝土配合比已经确认,混凝土搅拌后对混凝土强度等级、配合比、搅拌制度、操作规程等进行挂牌。
配合比——水泥:水:砂:陶粒
275:190:629:691
2.3 搅拌
先将骨料、水泥、水和外加剂均按重量计量。骨料的计量允许偏差应小于3,水泥和外加剂计量允许偏差应小于±2%。轻骨料宜在搅拌前预湿,因此根据配合比确定用水量时,还须计算骨料的含水量(搅拌前应测定骨料含水率),给予相应的调整,在搅拌过程中应经常抽测。配合比中的水灰比可用总水灰比表示,总用水量应包括配合比有效用水量和轻骨料1h吸水量两部分。搅拌时间应比普通混凝土时间稍长,其搅拌时间约3min左右,坍落度一般控制在10~30mm。采用人工搅拌时应注意搅拌质量,水泥、砂、陶粒人工搅拌时,应达到搅拌次数,干三遍,湿三遍,才能使用。
审核人
交底人
接受交底人
2.5 铺设振捣或滚压
根据设计要求,及后期卫生间铺贴瓷砖技术规范,浇筑陶粒混凝土垫层其厚度宜100㎜以上,不得大于120㎜(严格根据水平控制线进行铺设),其强度等级不宜低于C15。浇灌时按施工部署和运输路线,即先远后近、先里后外的施工顺序,先在浇灌基层面上洒水湿润,再涂刷1:0.5 水泥浆结合层,做好找平墩,铺设时按找平墩用铁锹铺灰、用平板振捣器捣实,随即用大杠找平,用木抹子搓平或用铁滚滚压密实。此项工作要一次完成,要一次浇够厚度,全部操作过程应在2h内完成 。
(2)施工前应有施工方案,有详细的技术交底,并交至施工操作人员。
(3)各种进场原材料进行进场验收,材料规格、品种、材质等符合设计要求,同时现场抽样进行复试,有相应施工配比通知单。

陶粒砌块垫层技术交底

陶粒砌块垫层技术交底

陶粒砌块垫层技术交底1 施工准备1.1 材料及主要机具1.1.1 水泥采用普通硅酸盐水泥,其强度等级为32.5级。

1.1.2砂采用中砂,含泥量不大于3%。

1.1.3轻集料的级配要适宜,其最大粒径应小于30mm。

1.2主要机具手推车、磅秤、筛子、铁锹、小线、木拍板、刮杠、木抹子等。

1.2 作业条件:1.2.1 原楼地面拆除完毕并验收合格,基层清理完毕,暗敷管线等已经验收合格,并作好记录。

1.2.2垫层混凝土配合比配合比-- 水泥:水:砂:陶粒390:190:829:291折合成每袋水泥用量及其它材料所用量为:50公斤/袋:24.5公斤:106公斤:37.5公斤1.2.3地垄完成,水平标高控制线已弹完。

2 操作工艺2.1 工艺流程:基层处理→找标高弹水平控制线→陶粒过筛、水闷→搅拌→铺设陶粒混凝土→养护2.1.1 基层处理:在浇筑陶粒混凝土垫层之前将混凝土楼板基层进行处理,把粘结在基层上的松动混凝土、砂浆等用錾子剔掉,用钢丝刷刷掉水泥浆皮,然后用扫帚扫净。

2.1.2 找标高弹水平控制线:根据墙上的+100cm水平标高线,往下量测出垫层标高,有条件时可弹在四周墙上。

如果房间较大,可隔2m左右抹细石混凝土找平墩。

有坡度要求的地面,按设计要求的坡度找出最高点和最低点后,拉小线再抹出坡度墩,以便控制垫层的表面标高。

2.1.3 陶粒过筛、水闷:为了清除陶粒中的杂物和细粉末,陶粒进场后要过两遍筛。

第一遍用大孔径筛(筛孔为30mm),第二遍过小孔径筛(筛孔为5mm),使5mm粒径含量控制在不大于5%的要求,在浇筑垫层前应在陶粒堆上均匀浇水,将陶粒闷透,水闷时间应不少于5d。

2.1.4 搅拌:先将骨料、水泥、水和外加剂均按重量计量。

骨料的计量允许偏差应小于±3%,水泥、水和外加剂计量允许偏差应小于±2%。

由于陶粒预先进行水闷处理,因此搅拌前根据抽测陶粒的含水率,调整配合比的用水量。

2.1.5 铺设、振捣或滚压:浇筑陶粒混凝土垫层其厚度不得小于60mm,强度等级应不小于C10。

技术交底陶粒混凝土施工

技术交底陶粒混凝土施工陶粒混凝土是一种以陶粒为骨料,水泥为胶凝材料,加水搅拌而成的轻质混凝土。

由于其具有质轻、保温、隔热、抗震等优点,在建筑工程中得到了广泛的应用。

为了确保陶粒混凝土施工的质量和安全,现将施工技术交底如下:一、施工准备1、材料准备(1)陶粒:陶粒的品种、规格、强度等级应符合设计要求,其堆积密度应小于 800kg/m³,筒压强度应大于 4MPa,吸水率应小于 10%。

(2)水泥:宜采用 325 级以上的普通硅酸盐水泥或矿渣硅酸盐水泥。

(3)砂:中砂或粗砂,含泥量不大于 3%。

(4)水:应采用洁净的自来水。

2、主要机具(1)搅拌机:强制式搅拌机或自落式搅拌机。

(2)运输工具:手推车、翻斗车、吊斗等。

(3)振捣工具:插入式振捣器、平板振捣器等。

(4)计量工具:磅秤、台秤、量具等。

3、作业条件(1)主体结构工程已完成,并经验收合格。

(2)基层已清理干净,并浇水湿润。

(3)弹出水平控制线和标高控制线。

(4)模板已安装完毕,并经验收合格。

(5)对施工人员进行技术交底和安全交底。

二、施工工艺流程基层处理→找标高弹水平控制线→陶粒过筛、水闷→搅拌→铺设陶粒混凝土→振捣→找平→养护1、基层处理将基层上的杂物、灰尘清理干净,并用清水冲洗干净,确保基层表面平整、干净、湿润。

2、找标高弹水平控制线根据墙上的水平标高控制线,往下量测出陶粒混凝土的上平标高,并弹在四周的墙上。

3、陶粒过筛、水闷陶粒在使用前应过筛,筛去粒径小于 5mm 的颗粒和粉末。

然后将陶粒用水闷透,时间不少于 5h。

4、搅拌(1)先将水泥、砂、陶粒按配合比计量后,倒入搅拌机内干拌均匀。

(2)然后加入水搅拌均匀,搅拌时间不少于 2min。

5、铺设陶粒混凝土(1)将搅拌好的陶粒混凝土用运输工具运至施工部位,然后均匀铺设。

(2)铺设时应注意控制铺设厚度,一般为 100mm 至 200mm。

(3)铺设过程中应避免陶粒混凝土出现离析现象。

陶粒混凝土垫层施工技术交底(正式)

浇筑陶粒混凝土垫层时尽量不留或少留施工缝,如必须留施工缝时,应用木方或木板挡好
断槎处,施工缝最好留在门口与走道之间,或留在有实墙的轴线中间,接槎时应在施工缝处涂刷水泥浆(W/C为0。4~0。5)结合层,再继续浇筑。浇筑后应进行洒水养护。强度达1.2MPa后方可进行下道工序操作。
2.7冬期施工:冬期施工环境温度不得低于5℃。如在负温下施工时,混凝土中应掺加防冻剂,防冻剂应经检验合格后方准使用,防冻剂掺量应由试验确定.混凝土垫层施工完后,应及时覆盖塑料布和保温材料。
技术交底记录
表C2—1
编 号
工程名称
平谷区金海湖镇韩庄新村项目回迁住宅工程
交底日期
2010年10月25日
施工单位
北京城建七建设工程有限公司
分项工程名称
地面与楼面工程
交底提要
陶粒混凝土垫层施工技术交底共5页 第3页
交底内容:
2.6。3混凝土铺设应从一端开始,由内向外铺设。
2。6.4铺已搅拌好的陶粒混凝土,用铁锹将混凝土铺在基层上,以已做好的找平墩为标准将灰铺平,比找平堆高出3mm,然后用平板振捣器振实找平。如厚度较薄时,可随铺随用铁锹和特制木拍板拍压密实,并随即用刮杠找平,用木抹子搓平或用铁滚滚压密实,全部操作过程要在2h内完成。
技术交底记录
表C2—1
编 号
工程名称
平谷区金海湖镇韩庄新村项目回迁住宅工程
交底日期
2010年10月25日
施工单位
北京城建七建设工程有限公司
分项工程名称
地面与楼面工程
交底提要
陶粒混凝土垫层施工技术交底共5页 第 1页
交底内容:
1、施工准备
1。1材料及主要机具
1.1。1陶粒
粘土陶粒:粒径5~30mm,松散密度为580~680kg/m3,吸水率8。3%~10%(干燥状态下1h计),粉末及粒径小于5mm的含量应小于5%。

混凝土垫层施工技术交底+陶粒混凝土垫层施工技术交底

大面积地面垫层应分区段进行浇筑。分区段应结合变形缝位置、不同材料的地面面层的连接处和设备基础位置等进行划分。
铺设混凝土前先在基层上洒水湿润,刷一层素水泥浆(水次比为0.4~0.5),然后从一端开始铺设,由室内向外退着操作。
3.1.5振捣:用铁锹铺混凝土,厚度略高于找平堆,随即用平板振捣器振捣。厚度超过20cm时,应采用插入式振捣器,其移动距离不大于作用半径的1.5倍,做到不漏振,确保混凝土密实。
陶粒混凝土垫层允许偏差表7-3
序号
项目
允许偏差(mm)
检验方法
1
表面平整度
10
用2m靠尺和楔形塞尺检查
2
标高
±10
用水准仪和尺量检查
3
坡度
2/1000,且不大于30
用坡度尺检查
4
厚度
个别地方不大于设计厚度的1/10
用尺量检查
6应注意的质量问题
6.1垫层空鼓开裂:陶粒闷水不透、铺设时与水泥浆结合层粘结不好或基层清理不干净等因素,都会造成空鼓开裂。
6.2强度低:主要是配合比不准确、搅拌时间短拌合不匀、施工操作全过程时间过长、滚压或拍压不实(尤其是靠墙根边部)、使用过期水泥等原因,都是造成陶粒混凝土垫层强度低的因素。施工时应正确掌握配合比,严格控制加水量和搅拌时间,加强垫层的浇筑过程的检查工作,铺平、振捣、压实、滚压等等都应认真操作。
6.3表面平整度及标高不符要求:主要是在铺设过程中没有勤拉水平线进行控制或在墙上没有弹垫层上平标高线,另外面积大的房间应先抹找平墩,便于铺陶粒混凝土时控制平整度。
3.1.6冬期施工时,陶粒上洒水不得受冻,应有足够的保温材料覆盖。室内操作温度要在+5℃以上。
4质量标准
4.1保证项目:

陶粒混凝土施工技术交底

交底内容: CL7.5轻集料混凝土垫层施工。

一、施工准备:1.1、材料准备:1.1.1 CL7.5轻集料混凝土(商混)。

1.2、机具准备:手推车、铁锹、抹子、小白线、錾子、钢丝刷、水桶、扫帚、2m大杠、1m 大杠、水平尺等。

二、作业条件:2.1粉刷石膏、腻子等施工结束,地面清理干净,无散落的石膏、腻子。

2.2轻集料混凝土有开盘鉴定、配合比等材料证明文件。

2.3施工前已做好水平标高抄测,在结构墙上弹出水平建筑1m标准标高线。

2.4 水电地埋管敷设完成,地埋管叠加部位不高于垫层厚度。

2.5 卫生间防水施工完成后。

三、操作工艺:3.13.1.1、找标高弹水平控制线:根据墙上建筑1m水平标高线,往下量测出1030mm 弹垫层标高线,弹在四周墙上,垫层厚度60mm,施工过程中要控制标高。

3.1.2、根据弹好的建筑1m线,向下反1060mm做水泥砂浆灰饼,灰饼横竖向间距小于2m,垫层上平距装修地面完成面30mm。

地埋管接口处预留250×250方盒。

3.2.3、在铺设陶粒混凝土前,在已清理干净的基层上洒水湿润,并对地面进行涂刷素水泥浆,以防止地面空鼓。

铺设顺序应先里后外,逐步退至门口。

用铁锹将陶粒混凝土铺在基层上,以已做好的灰饼为标准将陶粒混凝土铺平,比找平堆高出3㎜,并随即用大杠找平,用木抹子搓平后,立即用铁抹子压第一遍,直到出浆为止。

待混凝土初凝后,人踩上去,有脚印但不下陷时,用扫帚沿同一方向进行拉毛,拉毛的方向及深浅要一致,对于墙根、边角周围不易滚压处,应用木拍板拍打密实,并沿墙根顺方向进行拉毛。

3.2.4、养护:浇筑完毕24小时后应及时进行洒水养护,保持24小时地面湿润,养护时间不小于7d。

四、主控项目4.1、轻集料混凝土应有出厂合格证、试验报告合格证,坍落度等符合设计要求;4.2、地面应平整、洁净,不得有空鼓、脱皮、起砂现象;4.3、地埋管无裸露现象,地埋管接口处应方正。

五、一般项目基层的标高、坡度、厚度应符合交底要求,基层表面应平整,其允许偏差应符合下表的规定;(后附房师傅地面检查点位图)六、成品保护6.1、垫层施工完后,养护期内严禁上人;6.2、垫层施工过程中不得碰撞门框及踩压地埋管;6.3、做油漆、砂浆时不得污染地面。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

1、本表由施工单位填写,交底单位与接受交底单位各保存。

2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。

1、本表由施工单位填写,交底单位与接受交底单位各保存。

2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。

1、本表由施工单位填写,交底单位与接受交底单位各保存。

2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。

1、本表由施工单位填写,交底单位与接受交底单位各保存。

2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。

1、本表由施工单位填写,交底单位与接受交底单位各保存。

2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
