建筑工程地下室后浇带防水节点处理技术

建筑工程地下室后浇带防水节点处理技术摘要:根据工程实例介绍地下室工程后浇带的施工技术。

关键词:后浇带施工地下室构造措施构造处理施工质量砼浇筑
中图分类号:tu74 文献标识码:a文章编号:
现代建筑除了向高空发展外,还向地下发展,充分利用现有资源,将停车库、商场、人防等设在地下室,充分利用有限的用地面积,达到最优性价比。

但是由于地质比较复杂,特别是当地下土层含有地下水,而建筑物超长或层数相差较大,需要设置后浇带时,往往给施工带来了较大的困难,并且得采取降水措施,这是极其不经济的。

如果建筑周围已有建筑物,降水不当,则有可能造成已有建筑物的不
均匀沉降,使该建筑物成为危房,给国家和人们的生命财产造成损失。

如何解决该问题是我们设计工作者的不可忽视的责任。

下面笔者用一个具体的工程实例说明解决该问题的方法和构造做法。

1模板支撑体系控制
在地下室外墙超前止水带挡板墙内预埋螺栓,以作后浇带内侧墙板模板拉结用,保证后浇带混凝土与地下室内墙先浇墙面的一致性。

超前止水后浇带墙板模板拆除时,要注意保护超前止水墙板内的预埋螺栓。

模板支撑体系主要是地下室顶板的模板支撑,要求模板支模架子一次性安装成型,待后浇带混凝土浇筑好以后再进行拆除,以确保板底平整。

后浇带混凝土浇筑前,其跨内的梁板两侧结
构长期处于悬臂受力状态,因此,本跨内的模板和支撑在施工期间不能拆除,否则会影响各部分结构的承载能力和稳定。

该部分模板支撑体系,必须待后浇带混凝土强度达到设计强度后,由上向下依次拆除。

2两侧接缝收口控制
考虑到底板和墙壁混凝土浇筑时后浇带处的侧压力较大,通过采用“顶”与“拉”的措施来固定钢丝网侧模,以保证后浇带位置和几何尺寸准确。

“拉”即斜拉筋反作用于侧模板,对侧模板产生拉力,以抵消部分侧压力;“顶”即在后浇带处加设支撑,以抵抗混凝土的侧压力。

底板后浇带的两侧面、外墙后浇带的三面采用钢筋作骨架,铺设 3 层钢丝网作为侧模。

钢丝网侧模采用10、5 和 3 目钢丝网各一层,绑扎在钢筋骨架上;钢筋骨架竖向立筋采用φ20@400,水平筋为φ14@150~200。

钢筋骨架不宜焊在底板、外墙板结构钢筋上。

安装的钢丝网片必须绷紧,并且钢丝网片与钢筋支架绑扎必须牢固;钢丝网片之间的接口及下口50mm 保护层的接口必须封闭,50mm 保护层露口下方遇底板纵向钢筋处,可采用将下翻网片剪开的方法施工;在浇筑混凝土过程中,振捣棒距钢丝网片的距离应控制在300mm 左右,避免强振及贴边振捣,并且将振点间距严格控制在400mm左右。

3防渗漏控制(加设止水施工缝、排水槽)
按设计理念,底板超前止水后浇带部位的混凝土挡板与基础底
板混凝土整体浇筑,但考虑到止水后浇带部位标高低,易造成积浆、积水,且整体浇筑时极易造成超前止水后浇带部位的混凝土上翻到结构后浇带内,难以清理,故在浇筑混凝土基础底板时,对底板超前止水带先行浇筑,混凝土强度等级及抗渗等级均同底板混凝土的质量要求,使超前止水后浇带混凝土提前初凝。

具体措施如下:①在超前止水后浇带面层的两侧留 50mm×100mm水平止水凹槽,防止施工缝渗漏。

②在底板超前止水后浇带顶面中间位置,留出一条混凝土凹槽作排水槽。

从排水槽最浅处 50cm 起,按0.5%的坡度做成由中间向两端的坡面;排水槽两端各设置一个小集水坑,放置小型潜水泵。

排水槽和集水坑的作用,是在底板浇筑混凝土时,用于排除底板内的积水和混凝土泌水;后浇带留置期间,用于排除积水;后浇带封闭前,便于杂物的冲洗清除。

通过加设止水施工缝、排水槽,不仅方便了积浆、积水的排除,也有效地减少了清理工作量。

4混凝土浇筑质量控制
①先行施工超前止水后浇带混凝土时,要从橡胶止水带两侧同时下料,不得将混凝土直接对着中部的橡胶止水带下料;振动棒距橡胶止水带 300mm以上并从两侧同时振捣,避免橡胶止水带、木质纤维沥青板填缝材料在混凝土中的位置发生偏移,影响止水效果。

②混凝土采用振动棒振捣,操作时应“快插慢拔”,每点振捣时间一般为 10~30s,以混凝土表面不再显著下沉、不出现气泡、表面泛出灰浆为宜。

在混凝土初凝前进行二次回振,以排除混凝土因泌
水在粗骨料、水平钢筋下部生成的水分和空隙,提高混凝土与钢筋的握裹力,防止因混凝土沉落而出现裂缝,减少内部微裂,增加混凝土密实度。

③在混凝土浇筑完毕后的12h以内,对混凝土进行覆盖保湿养护,养护期为 14d。

④超前止水后浇带中配置φ16@200的钢筋锚入底板中的长度必须符合设计及规范要求,且底板超前止水后浇带浇筑完成后 3d 内不准撞击φ16@200 的钢筋,以提高混凝土抗渗效果。

5后浇带封闭控制
①在两侧混凝土初凝前,用高压水枪及时清理后浇带内的浮浆,水枪清理不动的浮浆及时用长钎捣碎。

这样即使有一些松散、松动的积沉物,以后清理起来也比较容易。

②在两侧混凝土终凝后,将钢丝网及时清除,将两侧混凝土的松散石子凿除,表面清洗干净,保持湿润,养护 14d。

养护措施可采取喷洒混凝土养护剂的方法,有效保持混凝土内水分不蒸发,在不影响后续工序施工的情况下,使混凝土得到有效养护,避免混凝土表面裂缝的产生。

③在后浇带排水端头部位砌筑集水井,用来清理后浇带中的垃圾及积水。

两侧集水井应及时抽水,保持后浇带处于无积水状态,降低对钢筋锈蚀产生的影响。

④后浇带放置期间,为防止杂物、污水淌入,在底板后浇带两侧砌筑120mm宽、120mm 高的砖带,砖带与底板面转角处用 1∶2 水泥砂浆抹成圆弧作止水埂,上部及墙体后浇带在楼面部位采用胶合板覆盖,防止混凝土、砂浆结块污染及建筑垃圾大量堆
积,防止工程施工中钢筋被污染,保证钢筋不被踩踏。

⑤后浇带混凝土浇筑前,拆除后浇带两侧与顶面的封闭设施,检查后浇带内有无杂物、污水淌入,如有则要及时清理。

后浇带施工结束后,对其进行了全面的检查。

检查结果表明,地下室后浇带部位无渗漏,无积浆、积水,地下室超前止水后浇带混凝土渗漏问题得到了解决,并由此避免了因后浇带处渗漏、积浆、积杂物而造成的抽排水及清理费用,确保了工程质量。

参考文献:
[1]赵基达,徐有邻,黄小坤,等. gb 50010-2010 混凝土结构设计规范[s].北京: 中国建筑工业出版社,2010.
[2]哈成德,朱忠厚,冀文政,等. gb 50208-2002 地下防水工程质量验收规范[s].北京: 中国建筑工业出版社,2002.。

合集下载

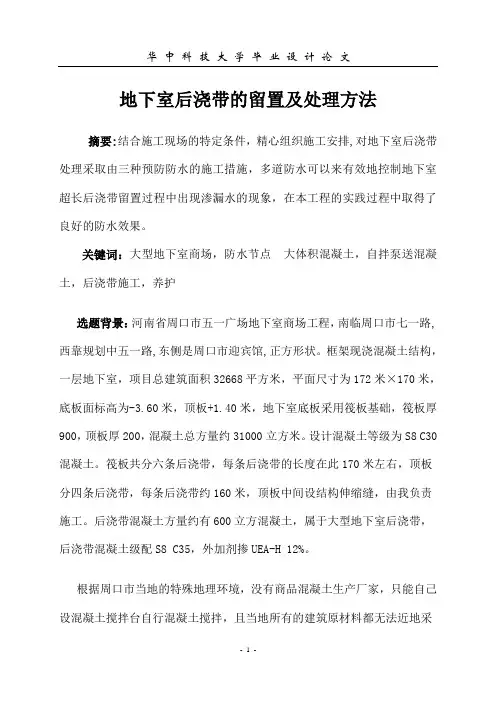

地下室后浇的的处理

地下室后浇的的处理

地下室后浇带的留置及处理方法摘要:结合施工现场的特定条件,精心组织施工安排,对地下室后浇带处理采取由三种预防防水的施工措施,多道防水可以来有效地控制地下室超长后浇带留置过程中出现渗漏水的现象,在本工程的实践过程中取得了良好的防水效果。

关键词:大型地下室商场,防水节点大体积混凝土,自拌泵送混凝土,后浇带施工,养护选题背景:河南省周口市五一广场地下室商场工程,南临周口市七一路,西靠规划中五一路,东侧是周口市迎宾馆,正方形状。

框架现浇混凝土结构,一层地下室,项目总建筑面积32668平方米,平面尺寸为172米×170米,底板面标高为-3.60米,顶板+1.40米,地下室底板采用筏板基础,筏板厚900,顶板厚200,混凝土总方量约31000立方米。

设计混凝土等级为S8 C30混凝土。

筏板共分六条后浇带,每条后浇带的长度在此170米左右,顶板分四条后浇带,每条后浇带约160米,顶板中间设结构伸缩缝,由我负责施工。

后浇带混凝土方量约有600立方混凝土,属于大型地下室后浇带,后浇带混凝土级配S8 C35,外加剂掺UEA-H 12%。

根据周口市当地的特殊地理环境,没有商品混凝土生产厂家,只能自己设混凝土搅拌台自行混凝土搅拌,且当地所有的建筑原材料都无法近地采购。

水泥供应由河南金灯水泥厂供货,离施工现场约380公里,砂、石200公里;气候条件恶劣,天气炎热少雨,但暴雨现象较多。

根据勘察地质报告中常年地下水位较高在-0.50米。

由于该项目为周口市当地市重点项目,完成后商场上面为市民中心广场,下面开设大型超市及精品房,人流量较多。

本工程后落带总计约有关1700米,如果后浇带处理方法不当,造成渗漏问题相当严重,而且在以后的使用过程中解决费工费时。

所以在选择后浇带留置及处理过程中经过多方的商讨和研究。

设计定后浇带宽度一米,顶板也是一米。

方案论证:1、施工方案:根据地质情况,首先对基坑进行深井降水处理,整个施工场地范围设有32口18深米的集水井,24小时不间断进行降水,基坑中间水井布置按后浇带留置的交叉点均各设一口,计九口,其余设置在基坑周边,间距约三十五米设一口深井,确保地下室筏板板施工过程中基坑的干燥;为了能在暴雨后及时排除基坑内的积水,设四个集水井,放置四只大型的水泵,功率7.5kw。

建筑工程地下室防水施工技术

建筑工程地下室防水施工技术

建筑工程地下室防水施工技术摘要:随着当前社会经济的高速发展,人们的生活水平也在不断提高,住宅的防渗漏水已经成为重要的社会问题,这对于人们的生活具有重要影响,形成了极大的困扰,目前人们也开始关注此问题,同时积极地寻求解决方案。

在本次研究中主要对房屋地下室建筑防水施工技术、质量通病以及防治措施进行了深入的分析,通过对地下室防水工程进行综合性的分析可以了解到地下工程的渗漏问题主要与防水材料、建筑设计以及施工等具有重要关联,例如混凝土材料的抗渗性与其孔隙率具有较强的关联性,因此可以通过外加剂以及施工等方式实现对混凝土孔隙率的控制,由此对混凝土结构的渗漏问题进行改善。

关键词:防水工程;技术措施;质量通病;渗漏1.引言随着当前市场经济的不断发展,房地产行业出现了更多的相关联企业,同时随着当前建筑行业技术的不断完善以及建筑市场的可持续发展的需求,使得近年来房地产市场日渐繁荣,建筑规模也在不断增大,通过近几年的相关数据可以显示,我国民用住宅的建筑面积已经从2012年的15.8亿平方米逐渐升高到2019年的18.3亿平方米,但是伴随着房地产行业的飞速发展也出现了较多的问题,其中就包括建筑行业当中地下室的防水渗漏等问题。

在建筑工程地下室防水施工中,主体结构主要采用防水混凝土,迎水面应当依据防水等级的要求做好相应的防水措施。

地下建筑中例如施工缝、后浇带、穿墙管、预埋件等细部特殊建筑点,对于防水具有更高的要求。

2工程概况2.1项目介绍此项目的地理位置是位于长沙的市中心,其中地下室的建设尺寸主要为100x80米。

两层地下室(位于基坑最深处):一层用作停车场(主要用于停放大型卡车,层高约6m),第二层主要的作用是用来存储相关的设备。

因为建设地区靠近湘江水域,所以地下水位很高,水势压力大,在农历五月是长沙最大的降雨时期,水位在短时间内急剧上升,此时在地下室底板上具有更大的压力。

本项目中的地下室防水等级是一级,防水混凝土主要用在有覆土的地下室、车道顶板、人防等几个建筑部分。

后浇带施工处理措施

后浇带施工处理措施

中铁产业园·诺德中心2-4#商业办公楼基础后浇带整改处理措施编制单位:中铁建工集团有限公司编制人:马军审核人:韩法智编制日期:2011年5月21日目录一、概述 (3)1、地下结构防水体系的构成 (3)2、后浇带的设置和施工进度 (3)二、产生的问题 (3)三、原因分析 (3)四、整改措施 (4)1、技术措施 (4)2、管理措施 (4)五、整改验收程序 (5)六、后续工作安排 (5)七、附件:后浇带节点构造 (5)中铁产业园·诺德中心2-4#商业办公楼基础底板后浇带整改处理措施一、概述1、地下结构防水体系的构成本工程地下结构外防水为3+4厚SBS改性沥青卷材防水,结构本身防水措施主要有三点:一是迎水面混凝土均为C30S8抗渗混凝土;二是施工缝采取加设止水钢板和橡胶止水条的防水措施;三是后浇带采用高一标号的微膨胀混凝土进行浇筑。

整个防水体系除卷材防水需做好外,后浇带和施工缝的细部处理是整个地下结构防渗漏的重点。

2、后浇带的设置和施工进度中铁产业园·诺德中心2-4#商业办公楼已施工4#楼,其中4#楼基础施工阶段设有3条后浇带,后浇带设在4#楼北侧、东侧、南侧,且均为沉降后浇带。

根据设计要求,其作用为处理主楼与车库之间产生的沉降差,后浇带留设宽度1米,厚度0.5米。

目前,北侧、南侧后浇带两侧混凝土已经浇筑完成,东侧左边混凝土浇筑完成。

二、产生的问题1、后浇带的留设不规则,杂乱无章,细部节点构造不明确,不利于防水,存在隐患。

2、后浇带墙体处止水钢板不交圈。

三、原因分析1、技术部门交底工作不明确。

2、没有把握好关键工序,对关键部位的重视度不够3、管理不到位,操作工人随意性强。

四、整改措施1、技术措施(1)后浇带两侧模板拆除后,按设计留设尺寸在后浇带两侧混凝土底板表面弹通线。

(2)用切割机沿线切割,切割后将多余混凝土贯通后浇带底板垂直剔凿平整。

(3)沿剔凿后的后浇带的边缘后返40mm弹通长线,用切割机沿线切割,切割后将多余混凝土垂直剔凿至后浇带底板1/2处,即下剔125mm,并沿水平方向找平,将后浇带两侧上半部形成“L”形。

地下室外墙后浇带混凝土导墙(防水节点)施工工法

地下室外墙后浇带混凝土导墙(防水节点)施工工法

地下室外墙后浇带混凝土导墙(防水节点)施工工法地下室外墙后浇带混凝土导墙(防水节点)施工工法一、前言地下室外墙的施工是建筑工程中关键的一部分,且地下室外墙的防水措施尤为重要。

本文将介绍一种地下室外墙后浇带混凝土导墙(防水节点)施工工法,该工法具有工艺原理清晰明了、施工工艺细致完善、质量控制严格等特点,能够为实际工程提供可靠的指导。

二、工法特点该工法采用后浇带混凝土导墙来增加地下室外墙的防水性能。

具体而言,将玻纤布与导墙混凝土层融合,形成一层连续、致密、无孔隙的“防水层”,可防止渗水和水汽渗透。

三、适应范围该工法适用于各类地下室的外墙施工,特别适合于水域周边、地下水位较高的地区,能够有效防止地下水渗透进入地下室。

四、工艺原理通过采用带有导墙的后浇带混凝土施工工法,形成一道防水层,能够将地下室外墙与地面之间形成一个导水层,将地下水引导到设计的排水系统中,避免渗水问题的发生,确保地下室的干燥。

导墙的设计与施工要求严格,需要考虑地下室的结构特点以及周围环境条件,以确保防水效果。

五、施工工艺1. 准备工作:确定施工方案、制定施工计划、组织劳动力和材料供应等。

2. 后浇带混凝土导墙施工:将导墙布与混凝土搅拌均匀,倒入导墙模板中,并利用振动棒进行震实。

导墙布覆盖在混凝土表面,确保与混凝土融合。

3. 后浇带混凝土施工:根据设计要求,进行混凝土的配制和浇筑,确保彻底填满导墙,并利用抹灰机将混凝土表面抹平。

4. 养护:对刚浇筑的混凝土进行适当养护,保持足够的湿度,防止开裂。

六、劳动组织根据具体项目规模确定劳动力组织,包括施工队伍、安全人员、质检人员等。

七、机具设备该工法需要的机具设备主要包括混凝土搅拌机、导墙模板、振动棒、抹灰机等。

八、质量控制该工法的质量控制主要包括导墙混凝土配合比的控制、导墙布与混凝土的融合质量监测、混凝土浇筑的均匀性检验等,以确保施工质量达到设计要求。

九、安全措施施工中需遵守相关安全规范,对作业区域进行隔离、设置警示标识,施工人员应佩戴必要的防护设备,并进行相关安全培训,提高施工安全意识。

防水工程节点施工细部做法,告别渗漏!

防水工程节点施工细部做法,告别渗漏!

防水工程节点施工细部做法,告别渗漏!1、基坑侧边防水卷材铺贴要求基坑侧边及距坡顶、坡底800mm 宽度范围内防水卷材必须实铺。

2、桩头防水做法①桩顶、桩侧及桩周边250 范围先刷一道渗透结晶防水涂料;②渗透结晶防水涂料上抹20 厚聚合物防水砂浆;③大面防水施工于聚合物防水砂浆上,边缘至桩边;④大面防水与桩交接处以及桩头锚筋根部密封膏密封;3、底板沉降后浇带超前止水构造做法①沉降后浇带均采用超前止水构造;②先浇筑超前止水构造的砼,再浇筑底板砼;③底板砼浇筑前应对先浇筑的砼表面凿毛处理;④超前止水伸缩缝下增设500 宽防水附加层;4、施工后浇带构造做法(有降水)①地下水位高于基础底板时,基础垫层施工时在后浇带位置设置抗水压垫层,构造做法如图所示;②抗水压沉垫单独浇筑,混凝土标号同基础底板;③防水卷材附加层在抗水压垫层下通长布置并在两边各超出250mm;④此位置各层顺序为:地基→垫层→防水层→防水附加层→抗水压垫层→底板;结点做法与设计不符时,以设计为准。

5、施工后浇带构造做法(无降水)①地下水位低于基础底板时,按图示做法设置后浇带;②后浇带砼接缝处位置500 宽防水附加层;6、无外伸基础底板边缘处防水构造做法(砖胎模)①底板施工前砌筑砖胎模并施工防水卷材及附加层;②施工基础底板及导墙;③上部墙体施工完毕后将砖胎模顶部后拆部分拆除;④施工墙体防水卷材;7、有外伸基础底板边缘处防水构造做法(砖胎模、木模板)一、采用砖胎模施工①基础底板施工前砌砖胎模;②施工防水及附加层,防水在砖胎模顶部留出甩茬,此处防水留齐槎;③施工基础底板及导墙;④施工其余外部防水卷材,与砖胎模甩槎卷材搭接200宽;二、采用木模板施工①基础底板施工前支设木模;②施工防水卷材及附加层,端部钉嵌至木方上;③施工基础底板及导墙;④拆除侧边木模,施工其余防水卷材,卷材在筏板侧边搭接200 宽。

8、基础内降水井封井做法①降水井的封井时间依现场实际情况而定;②封井时,先向井内填充碎石,后向井内灌注混凝土,井内混凝土从垫层向下高度应大于一米;③井口处焊接封堵钢板;④降水井应高出底板30mm;⑤预埋钢管直径应满足取泵要求200,壁厚不小于3mm;9、不同平面止水钢板焊接位置及做法① 止水钢板搭接处需要双面紧贴满焊,搭接长度为100mm;② 不同平面转角处的止水钢板采用整块板弯折后贯通;③ 止水钢板搭接位置距离转角不应小于300mm;10、同一平面止水钢板焊接位置及做法同平面止水钢板相遇焊接时应将两块钢板边缘弯折处适当压平,使两块钢板在平直段进行搭接,搭接长度不低于100mm,之后再进行双面紧贴满焊;11、止水钢板穿柱、梁部位的箍筋加固方法① 当止水钢板需穿过柱子和梁箍筋时,此箍筋应使用开口箍,与止水钢板进行焊接;② 单面焊接长度不小于10d 且不允许将止水钢板焊穿;12、止水螺杆的质量要求①双面焊接饱满;②无砂眼、无夹渣、无漏焊;③螺栓直径d 不应小于14mm;④止水环厚度3mm;13、地下室外墙止水螺杆端部处理方法①拆除墙体模板;②取下锥形螺套;③ 烧断锥形螺套内外露螺杆;④ 聚合物水泥砂浆封堵;⑤做防水附加层;14、地下室中间层楼板与外墙施工缝处防水构造做法① 地下室外墙顶部施工时预埋100x100 木方在图所示位置,后拆除,形成施工缝;② 在施工缝位置安装膨胀止水条;③ 浇筑楼板及墙体混凝土;15、地下室外墙根部防水做法①转角位置做50mm 圆弧;②转角、变形缝、施工缝、管根处做防水附加层,宽度不小于500mm;③防水卷材搭接宽度须符合规范要求;④相连卷材接头应错开不小于500mm;⑤上下两层和相邻两幅卷材的接缝应错开1/2幅宽且两层卷材不得垂直铺贴;16、出墙群管管根做法①出墙群管管根应设置混凝土墩台,与外墙混凝土同时浇筑,外侧群管外皮距墩台外边混凝土300mm;②群管横竖向净间距不小于100mm;③群管端头采用钢板临时封堵时,钢板不应超出管边,以便正面模板安装;④墩台内侧应设置模板定位支架,保证墩台浇筑尺寸;⑤墩台外侧模板采用钢管加固;17、车库顶板阳角防水节点①阳角防水附加层顶部不低于250mm,立墙处在施工缝向下不小于250mm;②立面与平面转角处,卷材接头应留在平面上,距立面不小于600mm;③立墙与平面防水卷材的搭接宽度均不小于150mm;18、外墙卷材防水收头做法① 地下墙体收头部位应高出设计室外地坪500mm。

关于地下室后浇带的施工保护

关于地下室后浇带的施工保护

关于地下室后浇带的施工保护地下室后浇带施工保护是指地下室主体结构浇筑完毕后,对其进行一系列的保护措施,以确保地下室结构施工质量和安全。

地下室后浇带施工保护工作包括:保护、养护和监测等方面。

下面将详细介绍地下室后浇带施工保护的相关内容。

保护措施:地下室后浇带保护主要是为了防止外界因素对地下室结构的破坏。

在施工过程中,应根据具体情况采取以下措施:1. 加强围护墙和地下室之间的连接:在地下室后浇带与围护墙之间的连接处,应进行加固处理。

可以采用拼装式的预制零件和锚固杆等方式,确保地下室和围护墙之间的连接紧密可靠。

2. 加固地下室结构的节点:地下室结构的节点是结构的重要部分,需要进行加固处理。

可以采用增设钢筋、加厚构件等方式,提高节点的承载能力。

3. 防水处理:地下室后浇带的防水处理尤为重要。

可以采用防水涂料、防水板等材料对地下室后浇带的表面进行涂覆或铺设。

在地下室后浇带施工完毕后,应及时进行水压试验,确保防水层的质量。

养护措施:地下室后浇带的养护是保证地下室后浇带施工质量的关键环节。

养护措施应根据具体施工情况和材料的特性进行合理选择。

1. 养护时间:地下室后浇带施工完毕后,应及时进行养护。

根据混凝土强度的要求,常规养护时间为28天。

2. 养护方法:地下室后浇带的养护可以采取覆盖养护和水养护两种方式。

覆盖养护是指在地下室后浇带表面覆盖草包、麻袋等材料来保持湿度。

水养护是指利用淋水或浸水的方法来保持地下室后浇带的湿润。

1. 监测设备的设置:可以设置应变计、加速度计等监测设备来监测地下室后浇带的变形和振动情况。

通过实时监测数据,及时发现地下室结构的问题。

2. 监测人员的巡检:监测人员应定期进行巡检,检查地下室后浇带的施工质量和变形情况。

并及时采取措施,防止出现问题。

地下室后浇带施工保护是确保地下室结构施工质量和安全的关键措施。

通过加强保护措施、合理养护和有效监测,可以有效地提高地下室后浇带的施工质量,并延长其使用寿命。

外墙后浇带防水混凝土处理

外墙后浇带防水混凝土处理一、地下室的防水节点控制设计1.防水层保护好地下结构,不能让地下水浸泡钢筋混凝土结构。

一旦结构渗水,会导致钢筋锈蚀、断截面减小、膨胀,混凝土裂缝增大、抗压强度减弱,建筑基础受损,建筑寿命降低,最终危及安全。

2.设计前应充分掌握地下工程所在地及其附近地下水运动规律和状况,确定设计最高地下水位标高,同时结合地质、地形、地下工程结构、防水材料供应及当地施工条件等全面研究地下工程防水方案。

地下钢筋混凝土外墙、底板均应采用抗渗混凝土,抗渗等级根据防水混凝土的设计壁厚和地下水的最大水头比值。

3.独立式全地下室工程应做全封闭,附建式全地下室或半地下室防水设置,卷材防水和涂膜防水层可在室外平坦处改用防水浆完成设防高度。

4.地下室最高水位高于地下室地面时,地下室设计应考虑整体钢筋混凝土结构,保证防水效果;在特殊要求下可采用架空地面和夹壁墙。

5.地下室外防水层宜采用软保护层,如聚苯板或聚乙烯板等。

二、地下室防水施工1.外墙后浇带处理为防止回填土挤坏挡土墙,应每隔三皮砖在灰缝中放置2Φ8通长拉接钢筋。

挡土墙及盖板阴阳角应用微膨胀抗裂胶泥抹成直径50~80mm小圆角,以防止破坏SBS卷材防水层。

2.变形缝处防水处理措施变形缝处应增加卷材附加层,附加层总宽度为600mm。

变形缝两侧的混凝土应分两次浇筑。

在施工时,把止水带的中部夹于变形缝端模上,同时沥青木丝板钉在端模上,并把止水带的翼边用铅丝固定在底板钢筋上,然后浇筑混凝土,待混凝土强度达到一定强度后拆除端模板,用铅丝将止水带另一翼边固定在底板钢筋上,再浇筑另一侧混凝土。

木丝板端用密封油膏填严。

在施工中,要保证止水带与混凝土牢固结合,除混凝土的水灰比和水泥用量要严格控制外,接触止水带的混凝土不应出现粗骨料集中或漏振现象。

在支设模板和浇筑混凝土不得将止水带破坏。

对于热力管道穿过混凝土外墙,可采用防水橡胶止水套管以适应因温度引起的管道涨缩变形。

即先将带法兰的止水套管预埋在结构中,在套管无法兰的一端沿管周剔凿,用素灰嵌填。

地下室防潮结露施工方法

地下室防潮结露施工方法首先,在进行地下室构造防潮结露施工前,需要对地下室的土壤进行处理。

对于含有较高地下水位的场地,需要将土壤进行削平,并安装排水系统,确保地下水能够顺利排出。

在土壤表面铺设层厚约为5厘米的细石子,并进行打实,以提供良好的排水松散层。

接下来,需要对地下室墙体进行防潮处理。

首先,将墙体清理干净,确保其表面无任何杂物和污垢。

然后,在墙体表面涂刷防水涂料,可以采用乳胶漆或者油性防水剂进行涂刷。

涂刷防水涂料时,需要均匀涂抹,并保证涂膜的厚度均匀。

之后,等待防水涂料完全干燥,通常需要24小时以上。

在墙体防潮处理完成后,需要进行地下室地板的防潮结露施工。

首先,在地下室地板上铺设防潮膜。

防潮膜可以采用聚乙烯薄膜或者防水胶膜。

将防潮膜铺设在地板上,需要将膜边部分留有一定的余量,并将膜边部分用压条或者压蹄钉固定住。

在铺设防潮膜的同时,需注意将膜连接处进行重叠,并用胶带进行封口,确保防潮膜的连续性。

在防潮膜施工完成后,需要进行地下室地板的保温处理。

可以采用发泡保温板或者挤塑保温板进行施工。

将保温板按照设计要求进行铺设,之后进行切割、修整等工序,确保保温板与地面的贴合度较高。

在保温板施工完成后,需要在保温板表面涂刷一层保护涂料,以提高其防潮性能和使用寿命。

最后,在地下室防潮结露施工完成后,需要进行验收和维护。

验收时,需要检查施工质量和材料使用是否符合相关标准要求。

维护时,需要定期检查地下室的防潮状况,如有损坏或者漏水现象,及时进行修复和处理。

总结下来,地下室防潮结露施工方法包括基础处理、墙体防潮处理、地板防潮结露处理三个步骤。

通过合理的施工方法和正确的材料选择,可以有效降低地下室的潮湿程度和结露现象,提高地下室的使用寿命和舒适度。

建筑施工地下室防水构造做法(附各节点详图)

地下室防水节点做法第一节结构自防水一般规定第一条防水混凝土应采用硅酸盐水泥或普通硅酸盐水泥,防水混凝土掺入粉煤灰的级别不得低于二级。

第二条预拌防水混凝土入泵坍落度控制在120mm~160mm,并做好现场实测。

底板防水混凝土施工前要做好降排水工作,不得在有积水的环境中浇注混凝土。

第三条地下室穿外墙群管部位应现场用竹胶合板模板套孔封堵,不得采用钢丝网封堵。

第四条外墙和底板防水混凝土应分层浇注,分层厚度不大于 500mm,每层应振捣密实。

如坍落度损失不能满足施工要求时,严禁直接加水后使用。

第五条防水混凝土应按后浇带分块连续浇注,尽量少留施工缝。

第六条模板拆除后防水施工前及时割除一次性止水螺杆,并用防水砂浆将螺杆端头封闭。

第二节地下室其它防水一般规定第七条若地下室采用除结构自防水之外的其它防水做法,防水应包裹整个地下室;除渗透结晶防水做法之外,其它防水基层阴阳角应抹成50mm的圆弧角。

第八条不管采用何种防水材料,防水基层无杂质、打磨修补平整,施工面过于光滑的应打磨成粗糙面。

第九条涂料防水前后两遍应相互垂直涂刷,涂膜厚度必须达到设计要求或规范规定。

第三节地下室防水细部做法(适用卷材防水)第十条后浇带防水细部做法1.底板、外墙、地下室顶板后浇带部位必须做防水附加层,防水附加层宽度需在两侧各伸出后浇带 250mm 以上。

2.结构底板、外墙、地下室顶板后浇带结构施工时必须居中预埋钢板止水带,同时封堵严密,固定牢固,振捣密实。

3.后浇带浇筑必须满足设计的要求时间;收缩型后浇带一般在两侧混凝土龄期达到图纸规定时间后施工,沉降型后浇带必须待高层部位主体结构施工结束、沉降基本完成后浇筑。

4.后浇带应采用补偿收缩混凝土浇筑,其抗渗和抗压等级按设计要求,且不应低于两侧混凝土。

5.后浇带混凝土应一次浇筑,不得留设施工缝;混凝土浇筑后应及时养护,养护时间不少于 28 天。

6.节点图(止水钢板详结构图)底板后浇带节点图第十一条施工缝防水细部做法1.地下室底板上返导墙的施工缝必须居中预埋钢板止水带,其它水平施工缝埋设钢板止水带或膨胀止水条;止水钢板接长时两块钢板搭接处必须满焊,同时钢板 U 型口朝向迎水面一侧;止水条应居中、连续,不得间断。

地下室后浇带漏水原因及处理方法

地下室后浇带漏水原因及处理方法随着城市化进程的加快,城市建设的地下室越来越大,越来越深,这是城市建筑大型化、高层化以及充分利用地下空间带来的结果。

然而地下室属于隐蔽工程,如果在今后使用过程中出现漏水现象,后果将不堪设想,因而地下室的防水工程就显得尤为重要和突出。

地下室底板特别是后浇带位置是渗漏的高发区,做好其处理尤为重点。

在此,笔者简要谈谈地下室后浇带防水渗漏处理的有关内容和要求。

一、后浇带渗漏的原因(一)设计原因1.对地下室防水工程的重要性认识不足。

目前,大型地下室与大型建筑的地下室相连,有一层甚至多层。

它们是结合平时和战时设计的。

它们通常被用作停车场、购物中心和超市。

在设计过程中,设计人员认为局部渗漏对结构和使用影响不大,未对本工程的地下水环境进行分析,未按设计中的等级要求对防水工程进行处理,缺乏有效的防水方案,导致后浇带泄漏。

2.工程水文地质资料把握不全或不准。

未按规范要求进行钻探或钻探数量少,参照以往的地质资料来推断所建地下工程的地质情况,造成防水设计方案失误。

3、结构处理及防水设计不当。

由于工程结构复杂,与防水结合不好,后浇带位置不利于防水;防水与管线配合不好,细部构造不当,导致管道沿线地下水渗入,造成后浇带渗漏。

(二)施工原因1.施工质量差。

后浇带施工时,底板未按规定时间施工,后浇带施工仓促;底板侧面未清理、粗糙或有杂物,致使后浇带与底板粘结不好,造成渗漏;后浇带施工时,可随意增加水灰比;浇捣不密实或振捣时间过长,表面浮浆过厚或漏捣,造成蜂窝;混凝土养护时间不足,表面干燥、冷热,极易产生裂缝和渗漏。

2.建筑材料质量不符合要求。

采用的水泥强度虽然很高,但稳定性差,凝固后容易产生裂缝;采用的料石受爆破震裂,产生裂缝,强度降低,地下水极易从料石的裂缝中渗入;采用的遇水膨胀止水条等材料质量不符合要求,安装不到位等。

二、后浇带渗漏分类和检查方法(一)渗漏分类1.缓慢渗水:如果渗水现象不明显,用刷子擦拭渗漏,不能立即发现渗漏。
