地下室顶板及后浇带防水处理
地下室顶板及后浇带防水处理
在高层建筑地下室工程施工中,地下室防水及后浇带施工是两个比较关键的工序。
地下室防水施工过程中,往往重视底板、外墙的防水而忽视了顶板防水及后浇带的施工。
1、地下室顶板防水这里所说的地下室顶板系指其上无建筑物的那部分顶板,它往往为回填土、室外广场砖或花坛所隐蔽,既要承受车辆、行人等荷载,又要经历风霜雪雨,因而其防水尤为重要。
地下室顶板一般由与底板、外墙同强度等级及抗渗等级的防水混凝土浇筑。
对混凝土自防水能力进行检测的一个重要手段是进行蓄水试验,而设计施工中往往未对地下室顶板的自防水检验引起足够重视。
尤其值得注意的是有些地下室顶板设有反梁,遇雨水则形成顶板“水池”,为确保地下室无渗漏,应对这部分顶板进行更细致的防水处理。
1.1试水检验应参照地下室外墙对地下室顶板进行试水检验,特别是对设有反梁的顶板更不能疏忽,及时对渗漏部位进行补强、补漏处理。
蓄水试验可以根据施工需要分段分片进行,但要保证该部分顶板全部进行检验。
1.2施工防水层在对地下室顶板进行试水及补漏处理后,开始施工防水层。
地下室顶板宜采用柔性材料作防水层,并采用水泥砂浆或细石混凝土设置良好的保护层。
施工管理上,应使防水层施工、保护层设置及回填土等工序连续进行,以减少和避免对防水层、保护层的破坏。
1.3调坡在进行地下室顶板找平时,应形|考试|大|成一定的坡度,使雨水不积存于顶板。
遇地下室顶板设有反梁时,应事先预留泄水孔。
2、地下室后浇带地下室后浇带施工中,有后浇带防水及后浇带支模两个值得注意的问题。
2.1后浇带防水许多工程中的后浇带,设计要求必须待结构封顶乃至更晚方可进行封闭,因而在后浇带封闭前,必须设置后浇带防水。
中南地区通常采用的后浇带防水做法参见《中南地区通用建筑标准设计》(88ZJ311)。
实际施工中,应依据不同工程作相应的调整。
2.1.1基础梁的防水处理后浇带封闭前的防水应构成一个整体,因而后浇带处基础梁的防水处理需事先安排,不可遗漏。
为方便施工,该部分基础梁侧模宜采用砖模,且应抹平后做防水。
梁底则可参照底板后浇带防水进行处理。
2.1.2后浇带处混凝土垫层
为防止地下水产生突涌的措施较多,如果工程采用了降水方法,则对于后浇带处混凝土垫层施工应考虑到后浇带未封闭时,因地下室施工等因素使降水减少甚至停止,因而要对该处垫层进行加强。
如采用加厚、提高混凝土强度等级及配筋等措施,以防止突涌。
混凝土垫层的厚度、配筋量可依据后浇带宽度、地下水压力等计算确定。
2.1.3外墙后浇带防水采用88ZJ311的外墙后浇带防水做法,由于施工中支模加固、混凝土浇捣等影响,极易造成护墙及防水层的破坏。
2.2后浇带支模留置后浇带时,后浇带两侧模板支撑不仅要牢固紧密,还应易拆除或一次性使用不拆除。
采用一次性单层钢板网,往往造成混凝土及混凝土浆流入后浇带,不易清理。
施工中可采用以下做法:梁板底筋以下用防水水泥砂浆在支模处做成一道宽约5cm的阴拦坝,避免混凝土从底筋下涌入后浇带。
对于较深、较厚、不易清理的梁板,则采用双层网作一次性模板,双层网中一层为钢板网,一层则为细网眼铁丝网,两层网片可事先绑扎固定在一起。
双层网用定型钢筋支撑,定型钢筋与底筋、面筋焊接固定。
有条件时,也可采用一次性模板,如快易收口网等。
地下室外墙及顶板防水
地下室外墙及顶板防水一,工艺流程:基层处理→刷冷底子油→弹线→阴阳角、管口附加层→内贴第二层留槎与外贴第一层接槎从下往上铺贴→验收第一层防水→内贴第一层与外贴第二层接槎从下往上铺贴→封边→验收二,地下室的穿墙螺栓孔用干硬性1:2.5 水泥砂浆内掺微膨胀剂的水泥砂浆填充捣实,并与墙表面抹平,外墙面形成的温度裂缝用环氧树脂胶对裂缝进行封堵。
三,墙面混凝土的流痕应剔除铲平,施工缝的接茬处混凝土高低不平者应将疏松的石子剔除,用1:2.5 水泥砂浆打面使其顺平,用刷子及烧碱将油污、浮尘清除干净,要求基层坚硬,无空鼓、起砂、裂缝、凹凸不平等缺陷。
四,外墙后浇带:采用在后浇带处外墙外侧砌筑水泥砂浆砖墙,面层采用1:2.5 水泥沙浆抹光,铺贴防水卷材附加层,见下图。
墙体后浇带节点示意图:五,穿墙管周围用防水卷材环状附加带,穿墙管道防水柔性穿墙管道防水节点:六,拆除原底板防水保护墙中用白灰砂浆所砌筑的砖,墙面满刷冷底子油两道,不得漏刷露白,待冷底子油彻底干燥后,方可铺贴防水卷材。
七,先铺贴底层3mm 厚卷材,验收合格后铺贴第二层卷材,采用满粘法,粘合率应大于80%,先铺贴各阴阳角,再向大面展开。
八,铺贴时,先从接茬下方自下而上铺贴卷材,再将底板外侧预留防水层粘在上部,搭接方法具体见图。
九,卷材长边搭接100mm,短边搭接150mm,两层卷材之间全部热熔法粘接,上下层顺铺,禁止互相垂直铺贴,上下卷材间搭接均错开1/3~1/2 幅宽。
十,卷材粘接热融后立即滚铺,用钢辊压平,滚压时应排除卷材下面的空气,不得有皱折、翘边和封口不严现象,粘结牢固,接缝熔焊粘结后再用火焰及抹子在接缝边缘上均匀地加热抹压一遍,并有明显沥青条。
十一,防水保护层:外墙防水卷材粘贴完成,外侧粘贴50 厚聚苯板防水保护层。
地下室外墙及顶板防水

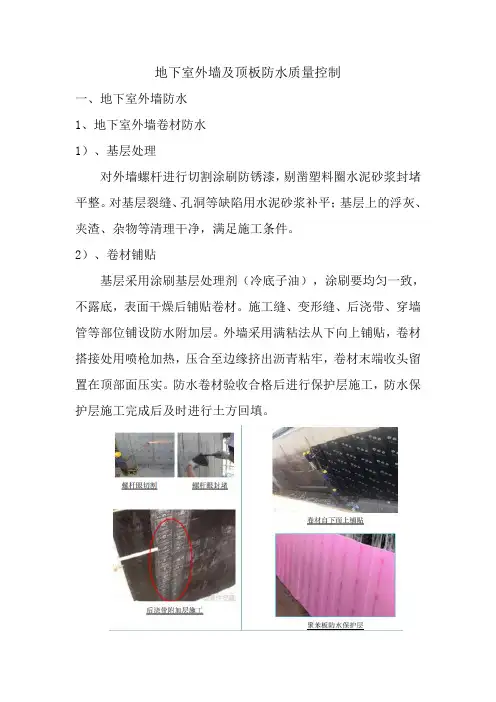

地下室外墙及顶板防水质量控制一、地下室外墙防水1、地下室外墙卷材防水1)、基层处理对外墙螺杆进行切割涂刷防锈漆,剔凿塑料圈水泥砂浆封堵平整。
对基层裂缝、孔洞等缺陷用水泥砂浆补平;基层上的浮灰、夹渣、杂物等清理干净,满足施工条件。
2)、卷材铺贴基层采用涂刷基层处理剂(冷底子油),涂刷要均匀一致,不露底,表面干燥后铺贴卷材。
施工缝、变形缝、后浇带、穿墙管等部位铺设防水附加层。
外墙采用满粘法从下向上铺贴,卷材搭接处用喷枪加热,压合至边缘挤出沥青粘牢,卷材末端收头留置在顶部面压实。
防水卷材验收合格后进行保护层施工,防水保护层施工完成后及时进行土方回填。
2. 地下室外墙涂料防水1)、基础处理对外墙螺杆切割,基层裂缝、孔洞等缺陷修补平整;基层上浮灰、夹渣、杂物等清理干净,满足施工条件。
2)、加强层施工在转角处、穿墙管道、变形缝等部位先进行涂料加强层施工。
3)、防水层施工涂料应分层涂刷,涂层应均匀,第一遍涂刷完干燥成膜后涂刷第二遍防水涂料;每遍涂刷时应交替改变涂层的涂刷方向。
4)、验收对防水层随机抽取防水切片,用游标卡尺检测防水层厚度,涂料防水层的平均厚度应符合设计要求,最小厚度不得低于设计厚度的 90%。
验收合格后进行保护层施工,及时进行土方回填。
二、地下室顶部防水1、基层要求地库顶板砼浇筑收面压光一次成型;铺贴卷材前基层上浮灰、夹渣、杂物等清理干净不得有积水;2、细部处理阴阳角处做 45°坡角或圆角;在阴阳角、转角处、穿墙管道、变形缝等部位先进行加强层施工,附加层宽度为 500mm。
3、防水层施工在验收合格的基层上涂刷基层处理剂,涂刷均匀待基层干燥后铺贴防水卷材。
铺贴卷材时,相邻两幅卷材短边搭接缝错开不应小于 500mm;上下层两幅卷材的搭接缝应错开 1/3 幅宽以上;卷材搭接长短边均不小于100mm;防水收头应和侧墙预留的防水卷材搭接粘贴密实;防水卷材遇结构上返回填土以上不小于 200mm,顶部收口采用金属压条固定。
地下室外墙防水施工及后浇带防水措施【图】
地下室外墙防水施工及后浇带防水措施地下室外墙防水层为1.5mm厚双组份防水涂料,施工范围为地下室底板预留位置到地下一层顶板挑檐根部底标高。
施工前首先施工找平层。
具体如下。
1)找平层施工找平层采用20mm厚1:2.5水泥砂浆。
搭设操作平台施工。
(1)基层处理将墙面的模板接缝处突出水泥浆及杂物等清理干净,并将刚拉片外露的部分剔除,以免扎破卷材,特别是墙根部的砂浆混凝土等必须清理干净。
(2)找平层施工施工前先将基层洒水湿润,然后拉线做灰饼开始施工。
砂浆采用现场搅拌,塔吊运输,溜槽下料;施工时分两次成活,第一层抹成鱼鳞状,待第一层硬结后施工第二层,阴阳角及管道根据做成R=20mm的圆弧,找平层表面必须进行二次压光,达到满足防水层施工的要求,接茬处留置直茬,再次施工时注意接茬处的处理。
在和底板交接位置必须做到底板留槎处。
在施工到后浇带时找平层边线距离施工缝200mm,并留置直茬。
见图2)防水层施工防水层施工的主要控制部位为阴阳角附加层的铺设,卷材的搭接,管道根部的处理及和底板防水层的连接处理。
采用满粘法施工。
施工时首先铺设阴阳角及管道根部的附加层,阴阳角附加层宽度为500mm,两侧各搭接250mm,管道根部附加层为300mm,搭接到管道和墙面各位150mm;细部处理完毕后,开始大面积施工,施工顺序为从上到下连续施工,不得分段施工,卷材长边搭接为100mm,短边搭接为120mm,当施工到和底板交接位置时,将底板预留卷材上的木板移走,并用小锤轻轻击碎卷材表面的保护砂浆,然后清理干净,掀开保护塑料布露出卷材,进行搭接处理,搭接长度为不小于200mm。
平面部分施工完毕后立即施工50mm厚细石混凝土保护层,并加强养护,防止卷材遭到破坏。
在后浇带位置卷材铺贴到距离施工缝200mm的位置,并采取覆盖保护措施。
地下室外墙保温层、保护砖墙、回填土本工程设计外墙外部构造设计的质量控制难点存在如下两个方面,第一为70mm厚挤塑板保温层直接贴到卷材防水层上,不进行粘贴,此工艺控制难点为保温层容易移动造成板间出现缝隙,影响保温效果;第二为保护砖墙的厚度为120mm,且高度超过7m,稳定性不好,一次砌筑无法完成。
地下室顶板防水方案
地下室顶板防水方案一、工程概述本工程为_____项目地下室顶板防水工程,顶板面积约为_____平方米。
地下室顶板主要用于停车场、设备用房等功能。
二、防水设计原则1、以防为主,多道设防采用多种防水措施相结合,形成一个完整的防水体系,提高防水的可靠性。
2、刚柔结合刚性防水材料与柔性防水材料相结合,充分发挥各自的优势。
3、节点加强处理对阴阳角、变形缝、后浇带等节点部位进行加强处理,确保防水效果。
三、防水材料选择1、防水卷材选用高质量的改性沥青防水卷材,具有良好的耐高低温性能、耐老化性能和防水性能。
2、防水涂料采用聚合物水泥防水涂料,粘结力强,能适应基层的变形。
四、施工准备1、技术准备熟悉施工图纸,编制施工方案,进行技术交底。
2、材料准备根据设计要求,采购合格的防水材料,并进行进场检验。
3、现场准备清理基层表面的杂物、灰尘和油污,确保基层平整、坚实、干燥。
五、施工工艺流程1、基层处理(1)将基层表面的突出物、砂浆疙瘩等铲除,并将尘土杂物清扫干净。
(2)对阴阳角、管根等部位进行抹圆角处理,半径不小于 50mm。
(3)基层表面如有裂缝,应先用密封材料进行处理。
2、涂刷基层处理剂在基层表面均匀涂刷基层处理剂,不得漏刷或露底。
3、铺贴防水卷材(1)先在基层上弹出卷材铺贴控制线。
(2)将卷材展开,平铺在基层上,对齐控制线,然后从一端开始铺贴。
(3)用火焰喷枪加热卷材底面和基层表面,使卷材底面的沥青融化,边加热边向前滚铺卷材,并压实排除卷材下面的空气。
(4)卷材搭接宽度不小于 100mm,相邻卷材的搭接缝应错开。
4、节点处理(1)阴阳角处增设一层附加卷材,宽度不小于 500mm。
(2)变形缝处采用中埋式止水带,并在缝两侧增设卷材加强层。
(3)后浇带处先做一层卷材加强层,再铺贴大面卷材。
5、涂刷防水涂料(1)在卷材表面均匀涂刷一层防水涂料,增强防水效果。
(2)防水涂料应分多遍涂刷,每遍涂刷厚度不宜超过 1mm,待前一遍干燥后再涂刷下一遍。
丹东市德龙家园地下室顶板及后浇带防水处理
地下室顶板及后浇带防水处理
地下室顶板及后浇带防水处理摘要:近年来,我国建筑工程的数量、规模呈现快速上涨的趋势,另一方面,人们对建筑的功能需求也不断提升,特别对地下室而言,房屋建筑的地下室现阶段得到了更加广泛的应用。
对房屋建筑而言,地下室作为其结构基础,地下室防水处理的效果会影响房屋建筑的使用功能、使用质量以及使用寿命。
而地下室顶板及后浇带的防水处理又是地下室防水的难点任务。
基于此,本文对房屋建筑的地下室及后浇带的防水处理技术进行了详细的分析,并从实际运用的角度出发,提出了有效的质量控制措施,旨在为我国房建工程地下室防水技术的发展提供一定借鉴意义。
关键词:地下室;防水处理;顶板;后浇带;功能需求近年来,我国房屋建筑的结构更加复杂化,功能也趋于多样化,人们对建筑的使用需求也不断提升,作为房屋建筑整体功能之一的地下室,得到了越来越广泛的运用。
同时,地下室防水特别是顶板及后浇带的防水处理,是影响地下室质量的关键因素,直接影响到房屋建筑的整体使用情况,如果地下室顶板及后浇带的防水处理不当,会严重影响房屋建筑的整体质量,也会给人们的正常使用增加负担。
1、地下室顶板的防水处理措施在房屋建筑工程的施工中,对地下室顶板的防水处理是整个防水工程的重要内容之一。
地下室顶板的位置往往与室外广场、花坛等外部建筑所联系,所以日常既要承载气候变化带来的影响,也要承载过往车辆、行人的荷载,因此对其做好防水处理显得尤为重要。
在实际施工中,地下室顶板一般由防水混凝土浇筑而成,其防水性能与抗渗等级与建筑的底板、外墙的强度相同,但该措施还远不能达到地下室顶板全面防水的要求,因此还必须从以下几个部分对其作更加有效的防水处理。
1.1、地下室顶板的试水检验首先应对地下室顶板试水检验,这也是做好防水的关键步骤,并且试水检验中对设有反梁的礓板部位不能遗漏。
经过试水实验后,可有效发现地下室顶板存在渗漏的部位,然后采用针对性措施对渗漏部位进行补漏、补强。
试水检验的是通过对地下室顶板进行蓄水然后进行检验的方式,在实际检验中,应根据顶板的具体情况,对其进行分段、分片检验,从而确保检验结果的全面可靠,切忌对其中的任何一个环节造成遗漏。
关于地下室后浇带的施工保护
关于地下室后浇带的施工保护地下室后浇带施工保护是指地下室主体结构浇筑完毕后,对其进行一系列的保护措施,以确保地下室结构施工质量和安全。
地下室后浇带施工保护工作包括:保护、养护和监测等方面。
下面将详细介绍地下室后浇带施工保护的相关内容。
保护措施:地下室后浇带保护主要是为了防止外界因素对地下室结构的破坏。
在施工过程中,应根据具体情况采取以下措施:1. 加强围护墙和地下室之间的连接:在地下室后浇带与围护墙之间的连接处,应进行加固处理。
可以采用拼装式的预制零件和锚固杆等方式,确保地下室和围护墙之间的连接紧密可靠。
2. 加固地下室结构的节点:地下室结构的节点是结构的重要部分,需要进行加固处理。
可以采用增设钢筋、加厚构件等方式,提高节点的承载能力。
3. 防水处理:地下室后浇带的防水处理尤为重要。
可以采用防水涂料、防水板等材料对地下室后浇带的表面进行涂覆或铺设。
在地下室后浇带施工完毕后,应及时进行水压试验,确保防水层的质量。
养护措施:地下室后浇带的养护是保证地下室后浇带施工质量的关键环节。
养护措施应根据具体施工情况和材料的特性进行合理选择。
1. 养护时间:地下室后浇带施工完毕后,应及时进行养护。
根据混凝土强度的要求,常规养护时间为28天。
2. 养护方法:地下室后浇带的养护可以采取覆盖养护和水养护两种方式。
覆盖养护是指在地下室后浇带表面覆盖草包、麻袋等材料来保持湿度。
水养护是指利用淋水或浸水的方法来保持地下室后浇带的湿润。
1. 监测设备的设置:可以设置应变计、加速度计等监测设备来监测地下室后浇带的变形和振动情况。
通过实时监测数据,及时发现地下室结构的问题。
2. 监测人员的巡检:监测人员应定期进行巡检,检查地下室后浇带的施工质量和变形情况。
并及时采取措施,防止出现问题。
地下室后浇带施工保护是确保地下室结构施工质量和安全的关键措施。
通过加强保护措施、合理养护和有效监测,可以有效地提高地下室后浇带的施工质量,并延长其使用寿命。
地下室后浇带防水施工做法(底板 顶板 墙面)
养护。
养护时间不少于28d 。
工艺流程:地下室外墙后浇带两侧混凝土清理—支后浇带外墙模板—浇后浇带混凝土—防水层(含防水附加层)—保护层后浇膨胀混凝土钢板止水带地下室侧墙后浇带示意图地下室底板后浇带做法说明:后浇带用于不允许留设变形缝的工程部位。
应设在受力和变形较小的部位。
在两侧混凝土龄期达到42d 后再施工。
采用补偿收缩混凝土浇筑,其抗渗和抗压等级不应低于两侧混凝土。
混凝土应一次浇筑,不得留设施工缝;混凝土浇筑后应及时养护,养护时间不少于28d 。
在后浇带两侧设3mm 厚300mm 宽止水钢板。
不同块钢板连接必须满焊。
钢板U 型口朝向迎水面。
止水钢板上下安装好钢丝网片。
底板混凝土浇筑前要对后浇带止水钢板进行隐蔽验收。
工艺流程:清理底板后浇带内垃圾、抽除后浇带内积水—浇筑底板后浇带混凝土—养护 地下室底板后浇带地下室外墙后浇带做法说明:外墙后浇带两侧按施工缝做法预留好钢板止水带,在外墙混凝土浇筑前在后浇带两侧安装好钢丝网。
外墙后浇带模板应加固牢靠,防止涨模及漏浆。
外墙后浇带混凝土尽可能与地下室顶板后浇带混凝土同时浇筑。
在后浇带两侧设3mm 厚300mm 宽止水钢板。
不同块钢板连接必须满焊。
钢板U 型口朝向迎水面,在施工缝处安装钢网片。
将后浇带两侧混凝土表面的浮浆、松动的石子及松散混凝土剔除,表面凿毛,并浇水湿润24h 以上。
后浇带选用具有补偿收缩作用的微膨胀混凝土。
混凝土应分层浇筑并振捣密实。
拆模后应注意覆盖和及时地下室顶板后浇带做法说明:顶板后浇带两侧按施工缝做法预留好钢板止水带,在顶板混凝土浇筑前在后浇带两侧安装好钢丝网。
要拆除后浇带位置模板时,要对后浇带两侧现浇梁板结构做好回顶。
后浇带支撑及模板加固应牢靠、模板与后浇带两侧混凝土结构拼缝应严密。
在后浇带两侧设3mm厚300mm 宽止水钢板。
不同块钢板连接必须满焊。
钢板U 型口朝向迎水面。
工艺流程:后浇带两侧混凝土清理—后浇带位置梁板模板支设—顶板后浇带混凝土—防水层(含防水附加层)防水附加层2厚聚氨酯防水层。
地下室超前止水后浇带防水构造做法详解
2023.2后浇带 :为适应环境温度变化、混凝土收缩、结构不均匀沉降等因素影响,在梁、板(包括基础底板)、墙等结构中预留的具有一定宽度且经过一定时间后再浇筑的混凝土带。
底板顶板外墙一般规定:5.2.1 后浇带宜用于不允许留设变形缝的工程部位。
5.2.2 后浇带应在其两侧混凝土龄期达到42d 后再施工;高层建筑的后浇带施工应按规定时间进行。
5.2.3 后浇带应采用补偿收缩混凝土浇筑,其抗渗和抗压强度等级不应低于两侧混凝土。
施工缝:按设计要求或施工需要分段浇筑,先浇筑混凝土达到一定强度后继续浇筑混凝土所形成的接缝。
(它只是因先浇筑混凝土超过初凝时间,而与后浇筑的混凝土之间存在一个结合面)施工缝常用防水止水带施工缝分为水平、垂直缝施工缝常用防水止水带底板后浇带防水构造1、后浇带应设在受力和变形较小的部位,其间距和位置应按结构设计要求确定,宽度宜为700~1000mm 。
2、后浇带两侧可做成平直缝或阶梯缝。
后浇带设计基本要求:3、后浇带混凝土应一次浇筑,不得留设施工缝;混凝土浇筑后应及时养护,养护时间不得少于28d 。
4、后浇带需超前止水时,后浇带部位的混凝土应局部加厚,并应增设外贴式或中埋式止水带。
超前止水后浇带跟普通后浇带区别:1、在实际建筑工程中,由于后浇带的保留时间一般都较长。
2、当建筑物基础位于地下水位以下时采用传统的后浇带方式, 后浇带必须在主体结构施工完成后再浇筑后浇带的砼。
3、这就要求在主体施工过程中持续进行降水,保证地下水保持在基础以下, 等到主体结构完工并浇筑后浇带砼后才能停止降水。
4、缺点,第一、增加工程成本;第二、基础长时间暴露于空气中,由于昼夜温差的存在, 基础外墙易产生伸缩裂缝;第三、基础完工后不立即回填土存在安全隐患;第四、基础土方不回填影响后续工序的施工。
1、超前止水是在后浇带未浇注之前(结构自防水功能暂不能实现)提前进行后浇带局部 超前防水施工,实现防水和变形缝的双重功能。
地下室剪力墙后浇带封堵防水施工工法(2)
地下室剪力墙后浇带封堵防水施工工法地下室剪力墙后浇带封堵防水施工工法一、前言地下室剪力墙后浇带封堵防水施工工法是为了加强地下室结构的抗震能力和防水性能而提出的一种施工方法。
通过在地下室剪力墙的顶部浇筑混凝土,形成连续的水平构造,并在其表面应用防水材料,从而实现剪力墙后浇带的密封和防水,提高地下室的整体安全性和使用寿命。
二、工法特点1. 改善抗震性能:地下室剪力墙后浇带能够提高地下室结构的整体刚度和强度,增加结构的抗震能力,减少弯矩和剪力的集中作用,提高地下室的抗震稳定性。
2.防水效果好:通过在剪力墙后浇带表面应用防水材料,可以有效防止地下室内外水的渗透,防止墙体漏水和水蒸气对结构的侵蚀,保证地下室的干燥和防潮。
3. 施工简便快捷:地下室剪力墙后浇带封堵防水施工工法采用现浇混凝土施工,施工过程简单,施工周期短,可快速实现施工效果。
4. 经济实用:地下室剪力墙后浇带封堵防水施工工法采用常规材料和工艺,成本相对较低,适用于不同规模和类型的地下室工程。
三、适应范围地下室剪力墙后浇带封堵防水施工工法适用于各类地下室工程,尤其适用于地下室结构复杂、地质条件较差、地下水位较高等情况下的施工。
四、工艺原理地下室剪力墙后浇带封堵防水施工工法采用了以下技术措施:1. 剪力墙与后浇带的连接:通过预埋连接件和基础的连续钢筋,形成剪力墙与后浇带的连接,确保二者能够协同工作,提高整体的抗震能力。
2. 防水材料的选择与施工:在剪力墙后浇带的表面应用防水材料,如防水涂料、防水卷材等,以形成一层连续、致密的防水层,从而实现剪力墙后浇带的防水效果。
3. 封堵措施:在地下室剪力墙后浇带与结构墙之间设置防水封堵带,确保结构的封堵与安全。
五、施工工艺1. 剪力墙与后浇带的连接:在剪力墙顶部预留连接孔,安装连接件并焊接连接钢筋。
在基础浇筑过程中,将连接孔填充混凝土,使连接件与基础贴合。
2. 后浇带的浇筑:在剪力墙完成浇筑固定后,进行后浇带的浇筑,根据设计需求控制浇筑层数和浇筑时间,并确保混凝土的质量。
