写字楼物业接管验收标准

合集下载

写字楼物业管理服务标准

写字楼物业管理服务标准

1 范围本标准规定了写字楼物业管理服务活动中顾客服务、房屋和设施设备运行维护服务、写字楼秩序维护和安全服务、环境保洁服务、绿化摆放与养护服务、专项特约服务等内容及要求。

本标准合用于本市行政区域内写字楼物业管理服务活动。

2 术语和定义本标准采用以下术语和定义:2.1 写字楼为商务、办公活动提供空间的建造及附属设施、设备和场地。

2.2 物业管理物业产权人通过选聘物业管理企业,由业主和物业管理企业按照物业服务合同约定,对房屋及配套的设施设备和相关场地进行维修、养护、管理,维护相关区域内的环境卫生和秩序的活动。

2.3 物业管理承接验收以保证物业管理服务正常实施和物业共用部位、共用设施设备正常使用为目的的检查验收。

2.4 顾客接受物业管理服务的组织或者个人。

示例:物业产权人、使用人及其他相关方。

2.5 专项特约服务写字楼物业管理机构在《物业管理服务合同》约定的服务内容之外,提供为满足顾客个性需求的服务。

2.6 突发性公共事件在写字楼物业管理范围内发生的自然灾害 (包括气象灾害,地震灾害,地质灾害,生物灾害等)、事故灾难(包括各类安全事故,交通运输事故,公共设施和设备事故,辐射事故,环境污染和生态破坏事件)、公共卫生事件(包括传染病疫情,群体性不明原因疾病,食品安全和职业危害,动物疫情,以及其他严重影响公众健康和生命安全的事件) 和社会安全事件 (包括恐怖袭击事件,经济安全事件,涉外突发事件和群体性事件)等。

3 基本要求3.1 物业管理企业的资质要求从事写字楼管理的物业管理企业应具有相应的资质,符合建设部《物业管理企业资质管理试行办法》的要求。

3.2 物业管理承接验收3.2.1 物业管理企业应依据相关规定,与业主方进行物业管理承接验收;3.2.2 物业管理承接验收的条件应符合《成都市物业管理承接验收指导意见》的规定;3.2.3 移交的物业资料记录清晰,签订了《承接验收协议》,对遗留问题的处理进行了约定;3.2.4 完成为了承接验收备案。

甲级写字楼标准、物业

甲级写字楼标准、物业

高档物业(甲级写字楼)(1)楼宇品质:建筑物的物理状况优良,建筑质量达到或超过有关建筑条例或规范的要求;其收益能力能与新建成的办公楼建筑媲美。

①装饰标准:外立面采用大理石、高级面砖、铝板、玻璃幕墙等材料;有大堂,大堂地面应为大理石、花岗岩、天然石材等,墙面应为大理石、花岗岩、或高级墙纸等材料,应有吊顶,柱应包大理石、不锈钢等材料;公共部分的地面应为大理石、花岗岩、高级地砖或铺高级地毯,墙面应为高级墙纸或高级漆(如立邦漆等),应有吊顶,电梯间应有不锈钢、大理石或木门套;卫生间安置进口名牌洁具,如科马、科勒、美标、TOT0等等。

②配套设施:应有配套商务、生活设施,如会议室、邮局、银行、票务中心、员工餐厅等,专用地上、地下停车场,停车位充足。

③设备标准:应有名牌中央空调;有楼宇自控;有安全报警;有综合布线。

(2)建筑规模:1—5万平米。

(3)客户进驻:有知名的国内外大公司,客户大多是进行研发、技术服务、电子商务或知名品牌代理等方面的业务。

(4)物业服务:由经验丰富的知名公司管理,完善的物业管理服务包括24小时的维护维修及保安服务。

(5)交通便利:有多种交通工具直达。

(6)所属区位:位于主要商务区或副都心区。

(7)智能化:3A及3A以上。

3、中档物业(乙级写字楼)(1)楼宇品质:建筑物的物理状况良好,建筑质量达到有关建筑条例或规范的要求;但建筑物的功能不是最先进(有功能陈旧因素影响),有自然磨损存在,收益能力低于新落成的同类建筑物。

①装饰标准:外立面采用面砖或瓷砖;有大堂,大堂地面为地砖,墙面为瓷砖或高级漆,有吊顶;公共部分的地面为地砖或铺中档地毯,墙面刷白;卫生间采用合资或国产中高档洁具等。

②配套设施:有专用地上、地下停车场。

③设备标准:有中央空调系统;无楼宇自控;有安全报警;无综合布线。

(2)建筑规模:无限制。

(3)客户进驻:客户多为国内的中小公司,从事销售代理、产品研发。

(4)物业服务:有物业公司服务。

物业设备设施移交接管标准

物业设备设施移交接管标准

1.1.1 提供管理用房办公场所;1.1.2 交付使用前提供垃圾回收房或者垃圾中转回收站;1.1.3 配备安防宿舍;1.2.1 做好园区及楼栋标识牌;1.2.2 做好车场划线及标识牌;1.2.3 做好楼层公共区域标识牌;1.3.1 做好交付前外墙清洁开荒工作;1.3.2 做好交付前的各类水池、化粪池等开荒清洁工作;1.3.3 做好交付前的建造装修开荒工作;1.3.4 做好交付前园区开荒工作。

1.4.1 供配电设备1.4.1.1 收楼前做好各机电设备的开荒检测工作;1.4.1.2 收楼前做好发机电带负荷试运行工作;1.4.1.3 交付使用前,各双电源供电回路必须具备双电源供电的能力;1.4.2 电梯运输系统1.4.2.1 交楼前需做好电梯验收移交工作,确保电梯正常运行;1.4.2.2 交付使用前,电梯必须具备 5 方通话功能;1.4.2.3 写字楼项目电梯必须具备上下班高峰功能;1.4.3 消防系统交楼前,必须做好消防系统的验收检测工作,确保消防系统正常运作。

1.4.4 空调系统1.4.4.1 交楼前,做好中央空调水处理及预膜工作;1.4.4.2 确保交付使用前能正常启用中央空调系统。

1.4.5 安防系统交付使用前,必须完善监控报警系统、周界防范及门禁系统;1.4.6 通信系统交付使用前,电信、电视、网络必须具备开通条件;1.5.1 各设备房交付使用前,通风降温设备能正常运行;1.5.2 交付使用前,必须配套提供消防灭火器到各公共场所及设备房;1.5.3 交付使用前,必须配套提供消防应急照明灯具;1.5.4 交付使用前,必须配套提供与项目风格相协调的垃圾桶;1.5.5 项目交付接管前,必须在园区(广场)周围或者重要场所提供用电电源插座与水源接驳处;1.5.6 交付前,必须开通员工及施工人员通道;1.5.7 项目接管时,施工单位或者开辟商必须提供 0.5-5%的备用材料给物业公司;1.5.8 园区弱电、消防设备设施必须做好防雷防护。

某地产新建物业接管验收标准

某地产新建物业接管验收标准

某地产新建物业接管验收标准1. 引言本文档旨在规定某地产公司在新建物业接管验收过程中的标准和要求。

准确的验收过程可以确保新建物业的质量,满足客户的需求,并实现公司的商业目标。

本文档适用于整个新建物业项目的验收和交付阶段。

2. 验收准备阶段在新建物业接管验收过程中,为了准备充分,确保验收过程顺利进行,以下工作应在验收前完成:•建立项目验收小组,并明确各成员的职责和任务;•验收人员培训,确保他们熟悉验收的各项标准、规范和流程;•确认验收所需的文件和资料,并组织归档;•验收现场准备,包括准备必要的验收设备和工具;•与承包商进行沟通,确保他们了解验收标准,并完善相关的整改工作。

3. 验收标准3.1 设备和设施验收标准在验收设备和设施方面,以下标准应被满足:•设备和设施的安装是否符合相关的规范和要求;•设备和设施的性能是否正常;•设备和设施的运行是否稳定,并能够正常地交互和协同工作;•设备和设施的材料是否符合质量标准;•设备和设施的外观是否整洁、无损伤;•设备和设施的操作手册和保养手册是否齐全并易于理解。

3.2 工程施工验收标准在验收工程施工方面,以下标准应被满足:•建筑物结构是否符合相关的设计要求;•墙体、地板和屋顶是否牢固且无渗漏;•给排水系统是否正常运行;•电气系统是否符合安全标准;•楼梯和通道是否合乎人身安全要求;•建筑物外墙和窗户是否密封良好;•消防系统是否完善并符合相关规范。

3.3 室内装修验收标准在验收室内装修方面,以下标准应被满足:•室内装修材料是否符合环保标准;•墙壁、天花板和地面是否平整、无明显破损;•门窗框是否牢固、无变形;•空调、照明和水电设备是否正常运行;•家具和装饰品是否符合设计要求;•室内装修是否符合相关的规范和要求。

4. 验收流程4.1 验收准备在开始验收之前,验收小组应确保以下准备工作已完成:•收集项目相关文件和资料,包括设计图纸、合同、施工进度报告等;•核对各项设备、设施和工程施工的验收标准;•与承包商进行沟通,确保他们了解验收的要求和标准;•确定验收的时间和地点,并准备好必要的验收设备和工具。

物业接管验收及移交程序管理规定

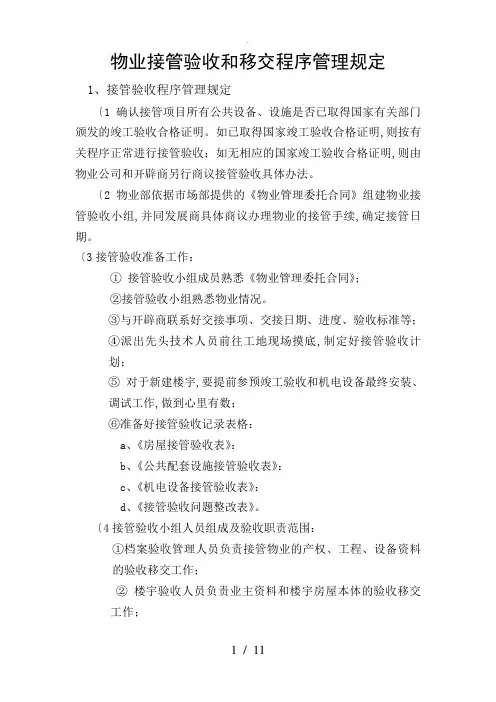

物业接管验收及移交程序管理规定

物业接管验收和移交程序管理规定1、接管验收程序管理规定〔1确认接管项目所有公共设备、设施是否已取得国家有关部门颁发的竣工验收合格证明。

如已取得国家竣工验收合格证明,则按有关程序正常进行接管验收;如无相应的国家竣工验收合格证明,则由物业公司和开辟商另行商议接管验收具体办法。

〔2物业部依据市场部提供的《物业管理委托合同》组建物业接管验收小组,并同发展商具体商议办理物业的接管手续,确定接管日期。

〔3接管验收准备工作:① 接管验收小组成员熟悉《物业管理委托合同》;②接管验收小组熟悉物业情况。

③与开辟商联系好交接事项、交接日期、进度、验收标准等;④派出先头技术人员前往工地现场摸底,制定好接管验收计划;⑤ 对于新建楼宇,要提前参预竣工验收和机电设备最终安装、调试工作,做到心里有数;⑥准备好接管验收记录表格:a、《房屋接管验收表》:b、《公共配套设施接管验收表》:c、《机电设备接管验收表》:d、《接管验收问题整改表》。

〔4接管验收小组人员组成及验收职责范围:①档案验收管理人员负责接管物业的产权、工程、设备资料的验收移交工作;② 楼宇验收人员负责业主资料和楼宇房屋本体的验收移交工作;③ 运行维修验收人员负责公共设施和机电设备的接管验收及水电表等计量器具的原始数据抄表。

④ 警队验收人员负责对区域消防系统及器材、监控系统、巡更系统、停车场〔库及其配套设施设备等安保设施设备进行接管验收。

⑤ 园林绿化验收人员负责对区域绿化规模、绿化标准、绿化资料及绿化设备设施进行接管验收。

〔5接管验收的工作程序①下达接管验收指令。

②组建接管验收小组。

③作好接管验收准备。

④进行资料验收移交。

验收合格标准:① 资料正确、真实、齐全;②硬件设施正常,符合设计要求。

验收不合格处理办法:①是否要求发展商限时整改:② 开辟商书面确认后,记录归档。

〔6接管验收资料的类别①物业产权资料:a、项目开辟批准报告;b、规划许可证;c、投资许可证;d、土地使用合同;e、建造开工许可证;f、用地红线图。

甲级写字楼标准、物业

甲级写字楼标准、物业

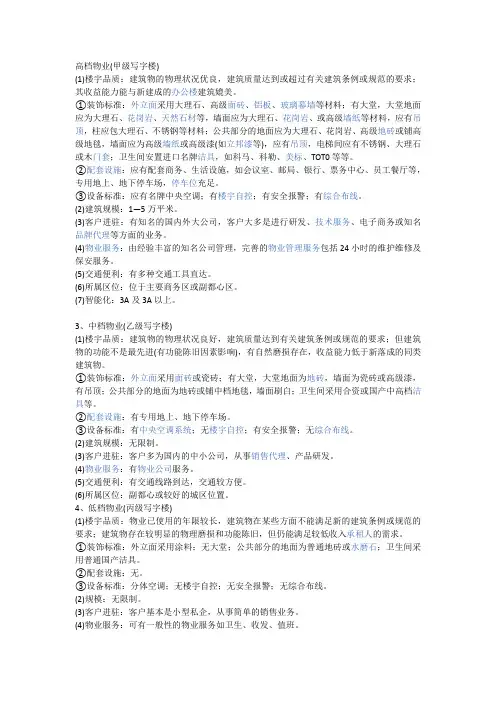

高档物业(甲级写字楼)(1)楼宇品质:建筑物的物理状况优良,建筑质量达到或超过有关建筑条例或规范的要求;其收益能力能与新建成的办公楼建筑媲美。

①装饰标准:外立面采用大理石、高级面砖、铝板、玻璃幕墙等材料;有大堂,大堂地面应为大理石、花岗岩、天然石材等,墙面应为大理石、花岗岩、或高级墙纸等材料,应有吊顶,柱应包大理石、不锈钢等材料;公共部分的地面应为大理石、花岗岩、高级地砖或铺高级地毯,墙面应为高级墙纸或高级漆(如立邦漆等),应有吊顶,电梯间应有不锈钢、大理石或木门套;卫生间安置进口名牌洁具,如科马、科勒、美标、TOT0等等.②配套设施:应有配套商务、生活设施,如会议室、邮局、银行、票务中心、员工餐厅等,专用地上、地下停车场,停车位充足。

③设备标准:应有名牌中央空调;有楼宇自控;有安全报警;有综合布线。

(2)建筑规模:1-5万平米。

(3)客户进驻:有知名的国内外大公司,客户大多是进行研发、技术服务、电子商务或知名品牌代理等方面的业务.(4)物业服务:由经验丰富的知名公司管理,完善的物业管理服务包括24小时的维护维修及保安服务。

(5)交通便利:有多种交通工具直达。

(6)所属区位:位于主要商务区或副都心区.(7)智能化:3A及3A以上。

3、中档物业(乙级写字楼)(1)楼宇品质:建筑物的物理状况良好,建筑质量达到有关建筑条例或规范的要求;但建筑物的功能不是最先进(有功能陈旧因素影响),有自然磨损存在,收益能力低于新落成的同类建筑物。

①装饰标准:外立面采用面砖或瓷砖;有大堂,大堂地面为地砖,墙面为瓷砖或高级漆,有吊顶;公共部分的地面为地砖或铺中档地毯,墙面刷白;卫生间采用合资或国产中高档洁具等。

②配套设施:有专用地上、地下停车场。

③设备标准:有中央空调系统;无楼宇自控;有安全报警;无综合布线。

(2)建筑规模:无限制。

(3)客户进驻:客户多为国内的中小公司,从事销售代理、产品研发.(4)物业服务:有物业公司服务。

写字楼物业交接方案

写字楼物业交接方案

写字楼物业交接方案篇一:物业管理进退场交接方案若我公司有幸中标,为了顺利地进行XX的物业交接验收,我司制定了以下交接计划。

一、交接范围管理范围内的房屋、设施、设备、停车场、绿化及资料。

二、交接分类A、设备B、物业C、资料三、四、交接日期:拟于XX年X月X起正式分批进行交接参加交接人员A、业主方面有关人员B、XX物业公司C、原物业服务单位五、交接计划XX物业公司参加人员及具体负责接收工作。

总指挥:交接组组长:组员:(1)具体工作:负责设备交接验收配电室生活水泵消防系统电梯(2)具体工作:负责物业交接验收综合办公楼人防出口生产区装饰工程停车场绿化钥匙交接(3)具体工作:负责资料交接验收1、土建施工资料:含消检合格证、电检合格证、开工许可证、施工许可证、立项批文、土建、电、消防、水、风、热、煤气、弱电等。

2、设备资料:含配电室(变压器、开关柜、电容柜、计量柜);中央空调、电梯、热力站、消防系统(消防泵、喷淋、烟感、消防栓);给排水系统、闭路电视、监控系统、弱电系统(电话、电视、网络)。

六、交接进度:根据交接的实际情况,争取在XX交接完毕。

公司进场,以安全平稳渡过、无缝对接为前提。

按照招标文件的要求,并按照政府规定为员工缴纳养老、医疗等保险。

(1)物业接管工作安排A、成立接管小组由物业公司在物业接管前组织企业管理和清洁、安保、工程等部门有关人员前往现场,对接管工作中所涉及问题等进行考察。

在此基础上,提交公司或经理办公室会议讨论确认,并制定接管工作方案,在公司领导下成立接管小组。

(2)物业接管中的工作A、组成联合接管小组,商定接管注意事项和正式交接日期:管理处验收、接管小组主动与原物业公司联系,协商物业交班问题,及时将协商情况汇报给甲方。

由甲方和物业公司二方共同组成联合交接小组,指定接管方案,同意接班标准,商定接管注意事项和接班日期。

B、全面接管:接管时须有甲方方面委托乙方代为接班后与甲方和原物业公司三方共同参加,逐项进行验收,填写记录单,每份验收记录单上应有三方人员的签名,验收记录单一式三份,三方各执一份。

物业接管验收标准作业规程

物业接管验收标准作业规程

物业接管验收标准作业规程一、目的为了规范物业接管验收工作,确保物业管理工作的顺利进行,提高物业服务质量,特制定本规程。

二、适用范围本规程适用于物业公司对新建、改建、扩建等项目进行物业接管验收的工作。

三、基本原则1. 依法依规:物业接管验收工作应遵循国家法律法规、行业规范和合同约定。

2. 公平公正:物业接管验收工作应保证各方利益,确保验收结果的公平公正。

3. 实事求是:物业接管验收工作应以事实为依据,客观评价项目的实际情况。

4. 严格标准:物业接管验收工作应严格按照验收标准和程序进行,确保验收质量。

四、组织与职责1. 物业公司应成立物业接管验收工作小组,负责组织、协调、指导和监督物业接管验收工作。

2. 物业接管验收工作小组成员应具备相应的专业知识和经验,能够独立完成验收工作。

3. 物业接管验收工作小组的主要职责包括:制定验收计划、组织实施验收、编写验收报告、处理验收争议等。

五、验收程序1. 物业公司与业主、建设单位签订物业接管验收协议,明确验收范围、标准、时间等内容。

2. 物业公司根据验收协议,制定详细的验收计划,包括验收时间、地点、人员、方法等。

3. 物业公司组织验收人员对项目进行实地查验,对照验收标准,逐项进行检查。

4. 对于不合格项目,要求建设单位限期整改,并进行复验。

5. 对于合格项目,物业公司与业主、建设单位共同签署物业接管验收报告。

6. 物业公司将验收报告报送相关部门备案。

六、验收标准1. 建筑质量:建筑物结构安全、设备设施完好、装修符合规定等。

2. 环境卫生:公共区域清洁卫生、绿化良好、排水畅通等。

3. 安全管理:消防设施齐全、安全出口畅通、电梯运行正常等。

4. 服务设施:物业服务中心设立合理、公共设施完善、停车管理有序等。

5. 其他约定事项:合同约定的其他验收标准。

七、争议处理1. 对于验收过程中出现的争议,物业公司应积极协调,与业主、建设单位协商解决。

2. 如协商无果,可申请调解或仲裁,直至诉诸法律途径解决。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

第一太平物业对写字楼执行接管验收标准的实例第一章大厦土建装饰的验收标准及程序一. 验收前需具备的图纸资料和文件1. 设计图纸、文件、设计修改和材料代用文件。

2. 材料出厂质量证书、出厂合格证、检验合格证。

3. 预制构件出厂质量证书。

4. 隐蔽工程验收文件。

5. 施工安装自检记录。

6. 结构硅酮密封胶相容性试验报告及幕墙物理性能检验报告。

二. 组织验收小组人员熟悉合同、图纸、招投标文件及各项洽商变更。

三. 验收时间由甲方、物业、总包方、监理四方订出一个切实可行的时间表。

1. 外围玻璃幕墙干挂大理石。

2. 大厦室内大理石墙面、地面。

3. 木墙面。

4. 防火门、门锁、油漆、粉涮。

四.大理石干挂墙验收1.大理石应表面整洁,线条顺直,对缝宽窄一致,色泽一致。

2.保温层完好(不得渗水、不透风)。

3.石材安装牢固无损坏,表面不应有咬色现象等。

4.石材出厂合格证、检验合格证。

五.玻璃幕墙及遮阳板验收(一)玻璃幕墙及遮阳板验收前应将其表面擦洗干净。

(二)玻璃幕墙及遮阳板观感检验符合下列要求:1.明框玻璃、框料应横平竖直,缝宽应均匀,并符合设计要求。

2.玻璃品种、规格与设计相符,整幅玻璃色泽应均匀,不应有水纹、气泡、折碱、发霉和镀膜脱落等现象。

3.铝合金料不应有脱膜现象。

4.装饰压板表面应平整,不应有肉眼可察觉的变形、波纹或局部压砸等缺陷。

5.幕墙、遮阳板的上下边及侧边封口沉降缝、伸缩缝、防震缝的处理及防雷体系应符合设计要求。

6.幕墙隐蔽节点的遮封装修整齐美观。

7.幕墙不得渗漏。

(三)玻璃幕墙及遮阳板工程抽样检验应符合下列要求:1.铝合金材料及玻璃表面平滑、整洁,表面不应有划伤或凹凸不平等现象。

2.玻璃应安装或粘结牢固,橡胶条和密封胶应镶嵌密实,填充平整。

3.钢化玻璃表面不得有伤痕。

4.遮阳板远看线条一致,近看各个连接点安装牢固。

5.玻璃幕墙活动窗支撑架灵活。

6.玻璃外窗五金齐全(手柄支撑架多点锁)。

(四)玻璃幕墙、遮阳板工程抽样检验数量,每幅幕墙竖向构件或竖向拼缝和横向构件或横向拼缝应各抽查5%,并均不得小于3根,每幅幕墙分格应各抽查5%,并不得小于10个,所抽检质量均应符合中华人民共和国行业标准,玻璃幕墙工程技术规范JGJ102—96。

六.楼顶验收(楼顶平台地面)1.排水坡度有无倒泛水现象,地面防水是否有渗漏现象,防水做完后是否做闭水试验,是否有闭水试验记录。

2.雨水管泄水口是否畅通。

3.雨蓖子是否齐全。

4.女儿墙是否完整。

5.各种机座是否表面平整,不空鼓、表面不应有脱皮。

七.地库验收地下一层、地下二层停车场地面应做防水并有做防水记录。

八.楼地面验收1.面层与基层必须粘结牢固,不空鼓,不缺棱掉角、表面平整,接逢均匀顺直。

2.卫生间地面不应有积水,不允许倒泛水和渗漏。

3.楼地面应平整牢固,接缝密合,不允许有裂缝、脱皮和起砂等缺陷。

九.装修验收1. 钢木门窗应安装平整、牢固,无翘皮变形。

开关灵活,零配件装配齐全,钢木门窗缝隙严密、适度。

2. 木装修表面光洁,线条顺直,对缝严密,不露钉帽,与基层必须钉牢。

3. 抹灰面应平整,不空鼓、不起泡和裂缝等。

4. 地砖和墙砖应表面平整,阴阳角与线角顺直,无缺棱掉角,无空鼓。

5. 油漆、刷浆应色泽一致,表面不应有脱皮、漏涮、咬色等现象。

6. 锁开关灵活、安装牢固,表面光洁无划痕、零配件齐全。

7. 所有木墙木门要用防火阻燃材料涮制。

十.责任由于在短时间的现场检查中有些问题可能不能及时显现出,接管验收后在正常运行中发现的有关质量问题将随时提出,并可再次召开各方会议落实相关的问题。

验收中所发现的问题整理出清单,组织协调会议,明确存在问题的责任并落实整改负责人及完成日期,会议纪要由各方签字认可。

第二章电梯工程验收标准第一节电气部分一.电源与照明1.电梯电源应由配电室直接送至机房,电压波动不应太大(7%)。

2.机房照明应与电梯电源分开,应在机房靠近入口处设照明开关。

3.电梯主开关及其副开关应符合;(1)各接线紧固,开关设备等安装牢固。

(2)每台电梯均应设置能切断该电梯最大负荷电流的主开关。

(3)主开关不应切断下列供电电路。

①轿厢照明通风和报警。

②机房、隔层和井道照明。

③机房、桥顶和底坑电源插座。

(4)主开关的位置应能从机房入口处方便、迅速地接近。

(5)各电梯主开关均应有识别标志。

(6)轿顶应装设照明装置,或设置以安全电压供电的电源插座并有明显标志。

(7)井道内应装设足够照明,电源应由机房照明回路获得。

4.电气设备接地应符合下列规定:(1)所有电气设备的外露可导电部分均应可靠接地或接零。

(2)电梯轿厢可利用随行电缆的钢芯或芯线作保护线。

当采用电缆芯线作保护线时,保护线不应少于2根。

二.配线1.机房和井道内的配线应用电线管或电线槽保护。

且不得使用可燃材料。

2.轿顶配线应走向合理,防护可靠。

3.电线管应用卡子固定,固定点间距均匀。

4.电线槽连接处应锁紧,管口应装保护口。

5.电线槽安装应牢固,接口严密。

6.电线管电线槽均应可靠接地或接零,不得作保护回路线使用。

7.配线应绑扎整齐,并有清晰的接线编号。

8.接地线应与其它导线有明显标记,宜用黄绿相间。

9.随行电缆的安装应符合下列规定:(1)随行电缆两端以及不运动部分应可靠固定。

(2)圆型随行电缆应绑扎固定在轿底和井道电缆架上。

扁平型随电缆固定应使用楔形插座或卡子。

(3)随行电缆在运动中有可能与井道内其它部件挂、碰时,必须采用防护措施。

三.电气设备安装1.电柜、控制柜(屏、箱)的安装应布局合理,固定牢固,且应符合下列规定:(1)尽量远离门、窗。

(2)屏、柜和双面维修屏安装应便于核查与维修。

2.门召唤盒、指示灯盒及开关盒的安装应符合下列规定:(1)盒体应平整、牢固不变形,埋入墙内盒口不应突出装饰面。

(2)面板安装后应与墙面贴实,不得有明显的凹凸变形和歪斜。

(3)安装位置正确不得有过大偏差,且按规定安装,排列要整齐。

(4)有消防功能的电梯须有消防开关且按“安装规范”安装。

第二节安全保护装置一.电气安全部分1. 电梯的各种安全保护开关必须可靠固定,不得焊接固定。

2. 与机械相配合的各安全保护开关应工作可靠,在下列情况时应可靠断开或立即停止运行。

(1)限速器速度接近动作速度时。

(2)安全钳拉杆动作时。

(3)超载时。

(4)轿、厅门未关或未锁紧时。

(5)安全窗开启时。

(6)缓冲器衩压时。

3. 电气系统中的安全保护装置检查(1)错相、断相、欠电压、过电流、弱磁、超速等保护与产品要求及“安装规范”相符并通过对检验合格有合格证明。

(2)急停、检修、程序转换等按钮和开关动作应灵活可靠,标示清楚。

(3)极限、限位、缓速开关及其碰轮和碰铁应符合“电梯安装规范”,如无法试验,可出示相关各部分验收合格证明。

二.机械安全部分1.限速器(1)动作可靠。

(2)钢绳和绳套无断丝、折曲、扭曲和压痕。

(3)夹绳钳(楔块)与限速器绳之间的间隙应为3mm,无堵塞物。

(4)润滑良好,绳轮无裂纹。

(5)张紧装置无松动或移位(零部件无磨损破裂。

)2.安全钳(1)动作可靠。

(2)操作机构和制停机构所有构件灵活无损。

(3)钳楔块面与轿厢导轨工作面间隙应为2~3mm。

(4)安全嘴无裂损及污物塞入。

3.缓冲器油压的无漏油,若是弹簧的应无锈蚀及螺栓松动,底坑无积水。

4.终端限位保护(1)强迫减速开关、终端限位开关、终端极限开关应安装牢固。

(2)磁轮灵活可靠。

(3)轿厢外侧的开关打板无扭曲变形。

(4)其各电气连接线及元器件无脱落,正常无损。

(5)需油的零部件无缺油。

第三节电梯各组成部分一.曳引与导靴部分(有验收合格证书)1.导轨(1)压板固定牢固。

(2)润滑良好,表面无凹坑、毛刺及划伤,无变形。

(3)两导轨端部接头处台阶大小应合适(控制在0.05mm)2.导靴(1)润滑良好,靴衬工作面磨损量应不超过1mm。

(2)靴衬与导轨部隙不大于1mm。

(3)导靴与轿厢架联结紧固。

(4)导靴运行中无啃道。

3.导轨架(1)无变形、裂纹、移位,无脱焊,无锈蚀。

(2)水平度无起差。

4.配重(1)配重架上绳头组无松动,螺母紧固,卡绳无脱落。

(2)导靴磨无损或缺油润滑。

(3)配重架上配重块无松动、无晃动,铺垫平正。

(4)安全钳应灵活可靠。

5.曳引机(1)噪声小,传动及换速平稳。

(2)联结件紧固。

(3)承重梁架设稳固完好,支承比度应符合规范,下部防震胶齐全完好。

6.制动器:(1)无卡震,表面无划伤、高温焦化料及油污。

(2)电磁线圈接头无松动,绝缘良好。

(3)噪音小,运动灵活。

(4)制动器板手,盘车手轮应可靠,位置明显醒目。

7.减速器(1)运转平稳,无撞击声和振动,无漏油。

(2)温度正常(不大于20%)。

(3)连接件无松动。

8.连轴器(1)无螺母松动。

(2)无冲击,机械零部件无裂纹或磨损。

9.曳引轮(1)无异声漏油。

(2)钢丝绳与轮槽无滑动。

(3)各紧固螺栓无松动。

10.钢丝绳(1)无磨损,锈蚀及断丝现象。

(2)绳头组合装置无损环。

二.轿厢、层门和电梯门系统(有验收合格书或纪录)1.轿厢(1)厢内整洁、干净。

(2)厢架与厢体联接螺栓紧固。

(3)轿底轿壁、顶位置无错位现象。

(4)轿顶轮或绳头组合无裂纹、松动、移位。

(5)轿壁无翘曲,嵌头螺钉无脱落松动。

(6)无震动声响。

(7)超载装置动作灵敏可靠。

2.轿厢门(1)门板无变形划伤、撞蹭、下坠及掉漆。

(2)门导轨、门地坝无松动。

(3)门靴在门坝槽内运动灵活,间隙适中,无杂物,无卡阻,无划损。

(4)门刀、螺栓无松动变形,且与层门有关构件间间隙应符合要求。

(5)安全触板或光电感应功能动作灵敏可靠。

(6)轿门闭合装置应可靠和准确。

3.层门(1)门须灵敏、可靠、保险。

(2)联动机构滑轮无损,传动绳无松动。

(3)噪音小。

(4)开关门过程灵活、平滑、平稳、无抖动。

(5)与轿厢门配合准确无撞击声或其它异声。

(6)门扇运动中无跳动。

4.轿顶安全窗(1)安全窗打开后电梯应可靠停止运行。

(2)开启无卡阻。

5.层楼指示器。

召唤箱、厢内控制板及全部信号系统无故障、无错误、整洁且操作灵活。

6.补偿装置。

与轿厢底联结牢固,噪音小,无脱环或断丝爆股。

第四节机房部分1.温度及通风应符合规定(5~40℃)。

2.主机控制屏应与门窗距离适宜。

3.有相应防水措施。

4.电机墙之间距离应方便检查。

5.相应绳孔有预留。

6.有防尘防水措施。

7.合格安装避雷设备。

第三章电气工程验收标准一.高压开关的隔离柜、PT柜、主进柜、出线柜、联络柜应传动良好,压线结实,二次保护动作准确,有耐压试验合格报告、二次保护动作试验报告。

1. 高压柜的耐压试验报告。

2. 高压柜二次继电保护试验报告。

二.变压器1. 变压器的保护试验及耐压试验应合格,保护装置整定值符合规定:2. 变压器应进行五次空载全电压冲击合闸应无异常情况,第一次受电后持续时间不应少于10min,励磁涌流不应引起保护装置的误动作。
