工程施工索赔的计算

合集下载

工程施工索赔费用

工程施工索赔费用

工程施工索赔费用是指在工程施工过程中,由于各种原因导致承包商遭受经济损失,需要向业主或者相关方索赔的费用。

工程施工索赔费用的计算和索赔过程是一个复杂的问题,需要根据合同条款、工程实际情况和相关法律法规进行合理计算和有力论证。

本文将从工程施工索赔费用的构成、计算方法和注意事项三个方面进行阐述。

一、工程施工索赔费用的构成1.直接费用:直接费用包括人工费、材料费、设备费、施工机具使用费等。

这些费用是直接用于工程施工的,可以根据实际消耗的数量和单价进行计算。

2.间接费用:间接费用包括项目管理费、公司管理费、临时设施费等。

这些费用是工程施工过程中不可避免的间接成本,通常按照一定的比例或者依据实际发生情况进行计算。

3.利润:利润是指承包商在工程施工中应得的正常利润。

利润的计算通常按照合同约定的利润率进行计算。

4.违约金:违约金是指由于业主或者相关方违约导致的损失,根据合同约定进行计算。

5.其他费用:其他费用包括由于工程变更、工程延期、安全事故等原因导致的额外费用。

二、工程施工索赔费用的计算方法1.实际费用法:实际费用法是根据实际发生的费用进行计算,包括直接费用、间接费用和利润。

计算公式为:索赔金额 = 直接费用 + 间接费用 + 利润。

2.预算费用法:预算费用法是根据工程施工预算进行计算,包括直接费用、间接费用和利润。

计算公式为:索赔金额 = 预算直接费用 + 预算间接费用 + 利润。

3.类比法:类比法是根据类似工程的施工经验和费用进行估算,包括直接费用、间接费用和利润。

计算公式为:索赔金额 = 类比直接费用 + 类比间接费用 + 利润。

三、工程施工索赔费用的注意事项1.充分准备证据:在进行工程施工索赔费用时,承包商需要充分准备相关证据,包括合同条款、工程图纸、施工记录、费用凭证等,以证明索赔费用的合理性和合法性。

2.合理计算费用:承包商在进行工程施工索赔费用计算时,应确保费用的合理性,避免过高或者过低。

如有必要,可以聘请专业造价师进行计算和论证。

建设工程施工索赔的计算

建设工程施工索赔的计算

建设工程施工索赔的计算建设工程施工索赔的计算是一个比较复杂的过程,需要考虑到很多因素和情况。

在进行索赔计算时,需要根据合同约定、相关法律法规和工程实际情况进行综合分析和测算。

下面将就建设工程施工索赔的计算进行详细的介绍。

一、建设工程施工索赔的类型1. 工期索赔:工期索赔是指因为业主或其他原因导致工程进度延误而造成的索赔。

工期索赔一般是按照合同约定的工期计算,计算方式可以是按天计算或按进度计算。

2. 价格索赔:价格索赔是指因为工程变更、材料价格上涨或其他原因导致工程造价增加而造成的索赔。

价格索赔的计算比较复杂,需要考虑到很多因素,如材料价格、人工费用、设备费用等。

3. 质量索赔:质量索赔是指因为施工方施工质量不达标或其他原因导致工程质量问题而造成的索赔。

质量索赔一般是要求施工方承担修复费用或其他费用。

二、建设工程施工索赔的计算方法1. 工期索赔的计算方法工期索赔一般是按合同约定的工期计算的。

如果工期索赔是按天计算,那么可以根据实际工期与合同约定工期的差异来计算索赔金额,计算公式为:工期索赔金额=实际工期-合同约定的工期×日租金。

如果工期索赔是按进度计算,那么可以根据施工进度计算索赔金额。

一般是按照施工进度完成的百分比来计算索赔金额,计算公式为:工期索赔金额=合同价×进度完成百分比。

2. 价格索赔的计算方法价格索赔的计算比较复杂,需要考虑到很多因素。

价格索赔一般是根据实际发生的费用和合同约定的费用之间的差异来计算的。

计算方法可以根据具体情况来确定,一般是按照材料价格、人工费用、设备费用等来计算。

3. 质量索赔的计算方法质量索赔一般是根据修复费用或其他损失费用来计算的。

如果因为施工方施工质量不达标而导致工程质量问题,一般要求施工方承担修复费用或其他费用。

计算方法可以根据实际情况来确定,一般是按照修复费用或其他费用的实际情况来计算。

三、建设工程施工索赔的注意事项1. 在建设工程中,双方签订合同时需要明确索赔的相关规定,包括工期索赔、价格索赔和质量索赔等。

施工索赔的赔偿计算与结算规则

施工索赔的赔偿计算与结算规则

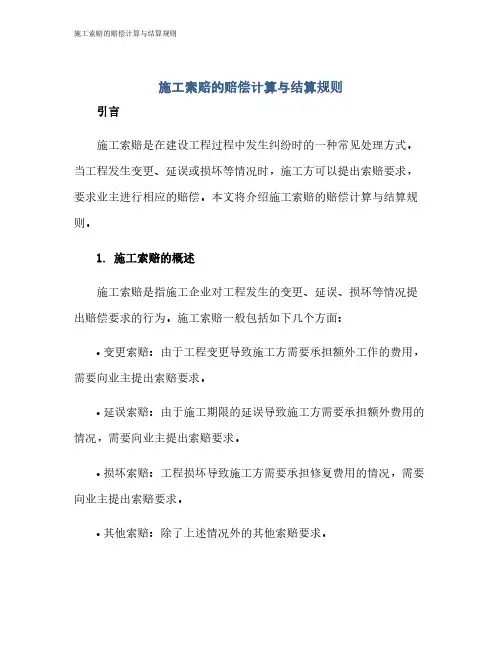

施工索赔的赔偿计算与结算规则引言施工索赔是在建设工程过程中发生纠纷时的一种常见处理方式。

当工程发生变更、延误或损坏等情况时,施工方可以提出索赔要求,要求业主进行相应的赔偿。

本文将介绍施工索赔的赔偿计算与结算规则。

1. 施工索赔的概述施工索赔是指施工企业对工程发生的变更、延误、损坏等情况提出赔偿要求的行为。

施工索赔一般包括如下几个方面:•变更索赔:由于工程变更导致施工方需要承担额外工作的费用,需要向业主提出索赔要求。

•延误索赔:由于施工期限的延误导致施工方需要承担额外费用的情况,需要向业主提出索赔要求。

•损坏索赔:工程损坏导致施工方需要承担修复费用的情况,需要向业主提出索赔要求。

•其他索赔:除了上述情况外的其他索赔要求。

2. 施工索赔的赔偿计算1.确定索赔范围:首先需要明确索赔的范围,即索赔要求的具体内容。

2.收集证据:施工方需要收集相关证据来证明索赔的合法性,包括合同文件、变更通知书、施工记录等。

3.计算索赔金额:根据施工索赔的具体情况,可以采用不同的计算方法来确定索赔金额。

例如,变更索赔可以根据实际增加的施工量和工程单价来计算;延误索赔可以根据实际延误的天数和合同约定的延误单价来计算;损坏索赔可以根据修复费用来计算。

4.编制索赔报告:将计算得出的索赔金额整理成报告形式,包括索赔的理由、计算方法以及相关证据等。

5.提交索赔报告:将编制好的索赔报告提交给业主,并遵循合同约定的程序进行相关的申请和沟通。

3. 施工索赔的结算规则1.确认索赔申请:业主收到施工方的索赔报告后,需要对其进行审查和认可。

如果认可索赔请求,则进入下一步骤。

2.确定赔偿金额:业主根据索赔报告中的计算方法和证据,对索赔金额进行核实和确定。

3.付款方式:根据合同约定的付款方式,业主向施工方支付赔偿金额。

4.结算单据:双方应当在支付赔偿金额后,及时制作结算单据以确认支付事项已完成。

5.动态维护:对于长期工程或分期付款的情况,应确保索赔款项与工程进展相匹配,并采取相应的动态维护措施。

工程施工合同索赔金额规定

工程施工合同索赔金额规定

工程施工合同索赔金额规定一、总则1. 本合同所涉及的索赔金额规定,是为了明确在工程施工过程中因一方违约或不可抗力等因素导致另一方损失时,应支付的赔偿金额或者补偿金额。

2. 双方应本着公平、公正的原则,合理确定索赔金额,确保双方权益不受损害。

二、索赔条件1. 当甲方(业主)未能按照合同约定提供必要的施工条件,导致乙方(承包商)无法按时开工或正常施工时,乙方有权向甲方提出索赔。

2. 若因乙方原因导致工程质量问题或延期交付,甲方有权向乙方提出索赔。

3. 因不可抗力因素导致工程损失或延误的,受影响一方应及时通知对方,并提供相应证明,依法进行索赔。

三、索赔金额的计算1. 索赔金额的计算应以实际损失为基础,包括但不限于直接经济损失、间接损失以及合理的利润损失。

2. 直接经济损失包括材料费、人工费、机械使用费等因违约或不可抗力导致的额外成本。

3. 间接损失包括管理费、融资费用、市场信誉损失等因违约或不可抗力导致的额外支出。

4. 利润损失应根据合同约定的利润分配比例及实际可预期的利润进行计算。

四、索赔程序1. 一方提出索赔时,应书面通知对方,并详细说明索赔原因、损失计算方式及相关证明材料。

2. 收到索赔通知的一方应在规定时间内回应,并提出自己的意见或者解决方案。

3. 双方应协商一致后确定最终的索赔金额,如协商不成,可依照合同约定的争议解决方式进行处理。

五、其他条款1. 本合同项下的索赔不影响合同其他条款的执行,除非双方另有约定。

2. 任何一方不得以未进行索赔或者索赔未达成一致为由,拒绝履行合同其他义务。

3. 本合同的修改和补充应以书面形式进行,并经双方授权代表签字盖章后生效。

六、结语。

工程施工费用索赔计算方法

工程施工费用索赔计算方法

工程施工费用索赔计算方法一、索赔范围在工程施工中,由于各种原因可能会发生工程施工费用索赔的情况。

工程施工费用索赔的范围包括但不限于以下几种情况:1. 违约索赔:施工方由于不履行施工合同中的责任而导致损失的,业主有权要求施工方进行索赔。

2. 变更索赔:施工过程中,由于设计变更或其他原因导致施工费用增加的,施工方可向业主提出索赔。

3. 延期索赔:由于不可抗力等原因导致施工延期,使施工方增加了成本的,施工方有权提出索赔。

4. 差错索赔:由于设计方面的缺陷或施工方面的错误导致了额外费用的发生,施工方有权提出索赔。

5. 其他索赔:其他未列明的情况,但合理且必要的情况下,施工方亦可提出索赔。

二、索赔计算方法1. 违约索赔计算方法施工方的违约索赔费用可分为直接损失和间接损失两类。

直接损失主要包括因施工方不履行合同义务而导致的工程材料的浪费、人工的增加、设备的租赁费用等直接成本的增加。

间接损失主要指施工方不履行合同义务而导致的其他损失,如业主因延期付款而导致的财务成本增加、业主因施工延误而导致的项目进度延误等。

违约索赔费用的计算方法一般遵循以下步骤:(1)确定违约责任:首先要明确违约责任的归属,确定是业主方违约还是施工方违约。

(2)评估损失:对于直接损失,可以通过对实际发生的费用进行核算来确定损失的具体金额;对于间接损失,可以通过衡量其对项目的影响来确定损失的具体金额。

(3)协商解决:在确定违约责任和损失金额后,双方可协商解决,商定索赔金额。

(4)如双方无法协商,可请专业律师介入,进行法律诉讼。

2. 变更索赔计算方法变更索赔费用的计算方法主要包括以下几个步骤:(1)确定变更内容:首先要确定变更的具体内容,包括变更的图纸、设计要求、工艺要求等。

(2)评估费用:对变更内容进行分析,核算变更造成的额外费用,包括材料费用、人工费用、设备费用等。

(3)编制索赔报告:根据评估结果,编制变更索赔报告,明确变更内容和额外费用。

工程索赔费用怎么计算

工程索赔费用怎么计算

⼯程索赔费⽤怎么计算⼯程索赔有⼏类?索赔的程序?⼯程索赔费⽤怎么计算?⼯程索赔是指在合同履⾏过程中,对于并⾮⾃⼰的过错,⽽是应由对⽅承担责任的情况造成的实际损失向对⽅提出经济补偿和(或)时间补偿的要求。

店铺⼩编为您总结了相关知识,供您参考,希望可以帮助到您。

索赔⽬的分类:1、⼯期索赔:⼯期索赔是承包商向业主要求延长施⼯的时间,是原定的⼯程竣⼯⽇期顺延⼀段合理时间。

2、经济索赔:经济索赔就是承包商向业主要求补偿不应该由承包商⾃⼰承担的经济损失或额外开⽀,也就是取得合理的经济补偿。

⼯程索赔的程序(1)索赔事件发⽣后28d内,向监理⼯程师发出索赔意向通知。

(2)发出索赔意向通知后的28d内,向监理⼯程师提交补偿经济损失和(或)延长⼯期的索赔报告及有关资料。

(3)监理⼯程师在收到承包⼈送交的索赔报告和有关资料后,于14d内给予答复。

(4)监理⼯程师在收到承包⼈送交的索赔报告和有关资料后,14d内未予答复或未对承包⼈作进⼀步要求,视为该项索赔已经认可。

(5)当该索赔事件持续进⾏时,承包⼈应当阶段性向监理⼯程师发出索赔意向通知。

在索赔事件终了后28d内,向监理⼯程师提供索赔的有关资料和最终索赔报告。

⼯程索赔的费⽤⑴总费⽤法⼜成为总成本法,通过计算出某项⼯程的总费⽤,减去单项⼯程的合同费⽤,剩余费⽤为索赔费⽤⑵分项法按⼯程造价的确定⽅法,逐项进⾏⼯程费⽤索赔.可分为:⼈⼯费、机械费、管理费、利润、材料费、保险费、设备费等索赔费⽤.以上就是为您总结的相关资料,希望可以帮助到您,店铺⼩编提醒您:⼯程现场施⼯中,可以根据索赔事件的实际增加天数确定索赔⼯期;通过发包⽅与承包⽅协议确定索赔⼯期。

本⽹站致⼒于打造优秀的法律咨询平台,如果您还有疑问,欢迎进⼊律师咨询。

工程索赔的几种计算方法

工程索赔的几种计算方法

工程索赔的几种计算方法工程索赔是指在工程建设过程中,由于合同、设计、施工等方面的问题,导致工程进度延误或工程质量不达标,受到损失的一方向承包商或责任方提出要求补偿的行为。

索赔计算是确定索赔金额的重要环节,在实际操作中有多种计算方法。

下面将介绍几种常用的工程索赔计算方法。

1.实际成本法:实际成本法是按照实际支出的成本来计算索赔金额。

其计算公式为:索赔金额=实际支出的成本+合理利润。

实际成本包括直接成本和间接成本,直接成本包括人工费用、材料费用、设备费用等,间接成本包括管理费用、预算费用、利息等。

合理利润是指在正常的经营状况下,承包商可以合理获得的利润。

2.估算成本法:估算成本法是按照承包商预估的成本来计算索赔金额。

其计算公式为:索赔金额=承包商估算的成本+合理利润。

估算成本是根据已发生的变更和索赔要求,结合施工实际情况进行合理推算,并经过双方协商确认的。

合理利润是指在正常的经营状况下,承包商可以合理获得的利润。

3.等价补偿法:等价补偿法是根据工程变更前后的材料和工程量的差异,将原材料价格和工程量计算出的价值进行补偿。

其计算公式为:索赔金额=(变更前材料价格-变更后材料价格)×变更后工程量。

此方法适用于在工程建设过程中由于设计变更或变更指令导致材料和工程量的变化。

4.时间成本法:时间成本法是根据工程进度延误导致的额外成本进行补偿。

其计算公式为:索赔金额=时间成本×延误时间。

时间成本是指承包商每延误一天需要支付的费用,包括人工成本、设备成本、租金等。

延误时间是指工程建设进度超过合同规定的时间。

5.公正补偿法:公正补偿法是根据工程实际造价和工程损失的程度进行补偿。

其计算公式为:索赔金额=工程损失×赔偿率。

工程损失是指由于工程质量不达标等原因,导致承包商需要承担的损失,包括修复费用、重建费用等。

赔偿率是指根据双方协商或法律规定确定的补偿比例。

以上所介绍的计算方法只是常用的几种,实际操作中可以根据情况采用综合的计算方法,以确保索赔金额的合理性和公正性。

浅析工程施工索赔的计算方法

浅析工程施工索赔的计算方法

租 赁费率 进行 折减 计算 , 二是 按 定额 标准 的计 算方 法 , 一般 建 议将其 中的不 变费 用 和可变 费 用分 别扣 除一 定 的百 分 比
进 行计算 。对 于工 程师指令 进行计 E工 作 的 , l 按计 日工 作表 中的费率 计算 。 () 4 现场 管理费 索赔 计算 。现 场管理 费包括 工地 的临时
或 时 间上要求 补偿 的权 利 。

( )人工 费索 赔。人工 费索 赔包括 额外 雇佣劳务 人 员 、 I
加 班 工作 、 资上 涨 、 工 人员 闲置 和劳 动 生 产率 降 低 的费 用 。 对 于劳 动生 产率 降低 导致 的人 工 费索 赔 ,一般 可 用如 下方 法 计算 : 第一 , 实际成 本 和预算 成 本 比较法 。这 种方 法 是对 受 干 扰 影 响 工 作 的 实 际成 本 与 合 同 中 的预 算 成 本 进 行 比
值, 以此为基 础进行 索赔 。
() 2 材料 费索赔 。材料费 索赔包 括材料 消耗 量增加 和材
控 制 。 能依据 网络计 划 提 出工 期索赔 。按 照 网络分析得 出 才
的工期 索赔 值是科 学合 理 的 , 容易得 到认可 。
2比 例 计 算 法 的公 式 。 .
料 单位成 本增 加两个 方 面 。追加 额外 工作 、 更工 程性 质 、 变
四是历史 数据法 , 即采用 以往 相似工程 的管 理费率 。
的责任 ; 第四, 由于该项索赔事件的性质以及现场记录的不
较, 索赔其差 额 。这种 方法需 要有 正确合 理 的估 价体 系和详

工 期 索 赔 计 算
工期 索赔 的计 算 主要有 网络 图分析 和 比例计算 法两 种 。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

精品文档就在这里--------------各类专业好文档,值得你下载,教育,管理,论文,制度,方案手册,应有尽有---------------------------------------------------------------------------------------------------------------------------------------------------------工程索赔的计算工程索赔的计算分为工期索赔和费用索赔。

(一)工期索赔1.工程拖期的分类及处理措施工程拖期可分为两种情况:(1)由于承包商的原因造成的工程拖期,定义为工程延误,承包商须向业主支付误期损害赔偿费。

工程延误,也称为不可原谅的工程拖期。

如承包商内部施工组织不好,设备材料供应不及时等,这种情况承包商无权获得工期延长。

(2)由于非承包商原因造成的工程拖期,定义为工程延期,承包商有权要求业主给予工期延长。

工程延期也称为可原谅的工程拖期。

它是由业主、工程师或其他客观因素造成的,承包商有权获得工期延长,但是否能获得经济补偿要视具体情况而定。

因此,可原谅的工期拖期又可分为:可原谅并给予补偿的拖期,拖期的责任者是业主或工程师;可原谅但不给予补偿的拖延,这往往是由于客观因素造成的拖延。

上述两种情况的工期索赔可按下表处理。

工期索赔处理原则索是否可拖期原责任处理原索赔结原)修改设业可给予工期)施工条件变工期+程长;可补偿济补)业主原因拖济损可原谅拖工程师原因拖期)(4期工程进度)异常恶劣气候(1可给予工期延拖延工期)工人罢工长;不给予经客观原因2(济补偿)天灾3(索赔失败;不可原谅不延长工期;承包商1()工效不高无权索赔的拖期不补偿经济损---------------------------------------------------------精品文档---------------------------------------------------------------------精品文档就在这里---------------------------各类专业好文档,值得你下载,教育,管理,论文,制度,方案手册,应有尽有--------------------------------------------------------------------------------------------------------------------------------------------(2)施工组织不好失向业主支付误期损害赔偿设备材料供应不(3)费及时共同延误时工期索赔的有效期处理2.承包商,工程师或业主,或某些客观因素均可造成工程拖期,但在实际施工过程中,工程拖期经常是由上述两种以上的原因共同作用产生的,称为共同延误。

在共同延误情况下,要具体分析哪一种情况延误是有效的,即承包商可以得到工期延长,或既可得到工期延长,又可得到经济补偿。

在确定拖期索赔的有效期时,可依据下述原则:(1)首先判别造成拖期的哪一种原因是最先发生的,即确定“初始延误”者,它应对工程拖期负责。

在初始延误发生作用期间,其他并发的延误者不承担拖期责任。

(2)如果初始延误者是业主,则在业主造成的延误期内,承包商既可得到工期延长,又可得到经济补偿。

(3)如果初始延误者是客观因素,则在客观因素发生影响的时间段内,承包商可以得到工期延长,但很难得到经济补偿。

(二)费用索赔中的费用组成费用索赔是索赔的重点,施工可索赔费用应与投标报价的每一项费用相对应,其费用组成为:1.直接费包括人工费、材料费、施工机械费,具体内容为:(1)人工费。

包括人员闲置费、加班工作费、额外工作所需人工费用、劳动效率降低和人工费的价格上涨等费用。

(2)材料费。

包括额外材料使用费、增加的材料运杂费、增加的材料采购及保管费用和材料价格上涨费用等。

(3)施工机械费。

包括机械闲置费、额外增加的机械使用费和机械作业效率降低费等。

2.间接费包括现场管理费、上级管理费、利润及其他应予以补偿的费用,具体内容为:(1)现场管理费。

包括工程师食宿设施、承包商人员食宿设施、监理费、代理费、交通设施费用以及其他费用等。

(2)上级管理费。

包括办公费、通讯费、差旅费和职工福利费等。

---------------------------------------------------------精品文档---------------------------------------------------------------------精品文档就在这里---------------------------各类专业好文档,值得你下载,教育,管理,论文,制度,方案手册,应有尽有--------------------------------------------------------------------------------------------------------------------------------------------(3)利润。

索赔利润一般包括合同变更利润、工程延期利润机会损失、合同解除利润和其他利润补偿。

(4)其他应予以补偿的费用。

包括利息、分包费、保险费用、各种担保费等。

在具体分析费用的可索赔性时,应对各项费用的特点和条件进行单独审核论证,使其具有很强的说服力。

费用索赔值的计算又可分为单项索赔值计算和总费用索赔值计算两种方法。

(三)单项索赔值的计算1.人工费计算人工费中的各项费率可按下述所列方法取值:(1)人员闲置费费率=工程量表中适当折减后的人工单价(2)加班费率=人工单价×法定加班系数(3)额外工作所需人工费率=合同中的人工单价或计日工单价(4)劳动效率降低索赔额=(该项工作实际支出工时-该项工作计划工时)×人工单价(5)人工费价格上涨的费率=最新颁布的最低基本工资率-提交投标书截止日期前第28天最低基本工资率2.材料费计算材料费用索赔包括两个方面:实际材料用量超过计划用量部分的费用,即额外材料的费用索赔和价格上涨费用的索赔。

在材料费索赔计算中,要考虑材料运输费、仓储费以及合理破损比率的费用。

(1)额外材料使用费=(实际用量-计划用量)×材料单价(2)增加的材料运杂费、材料采购及保管费用按实际发生的费用与报价费用的差值计算(3)某种材料价格上涨费用=(现行价格-基本价格)×材料量基本价格是指在递交投标书截止日期以前第28天该种材料的价格。

现行价格是指在递交投标书截止日期以前第28天后的任何日期通行的该种材料的价格。

材料量是指在现行价格有效期间内所采购的该种材料的数量。

3.施工机械费计算(1)机械闲置费=计日工表中机械单价×闲置持续时间(2)增加的机械使用费=计日工表或租赁机械单价×持续时间---------------------------------------------------------精品文档---------------------------------------------------------------------精品文档就在这里---------------------------各类专业好文档,值得你下载,教育,管理,论文,制度,方案手册,应有尽有--------------------------------------------------------------------------------------------------------------------------------------------(3)机械作业效率降低费=机械作业发生的实际费用-投标报价的计划费用4.现场管理费的索赔计算现场管理费的索赔费用是指承包商完成额外工程,可进行索赔的工作和工期延长期间的现场管理费用,包括管理人员、临时设施、办公、通讯、交通等多项费用。

其计算方法是:(1)根据计算出的索赔直接费款额计算现场管理费索赔值:增加的现场管理费=(现场管理费总额÷工程直接费总额)×直接费索赔总额(2)根据工期延长值计算现场管理费索赔值:每周现场管理费=投标时计算出的现场管理费总额÷要求工期(周)要求工期是指工程师最后批准的项目工期。

现场管理费索赔值=每周现场管理费×工期延长周数5.上级管理费(1)根据工期延长值计算上级管理费索赔值:每周上级管理费=投标时计算出的上级管理费总额÷要求工期(周)要求工期是指工程师最后批准的项目工期。

上级管理费索赔值=每周上级管理费×工期延长值(2)根据计算出的索赔直接费款额计算上级管理费索赔值:该方法是按照投标报价书中上级管理费占合同总直接费的比例(3%~9%)计算上级管理费索赔值;上级管理费索赔值=索赔直接费款额×合同中上级管理费比例。

6.利润通常是指由于工程变更、工程延期、中途终止合同等使承包商产生利润损失。

在FIDIC合同条件中,有如下九项内容可让承包商进行利润索赔。

(1)因工程师提供的原始基准点、基准线和参考标高数据错误,导致承包商放线错误,对纠正该错误所进行的工作;(2)工程师指示打钻孔、进行勘探开挖,而这些工作又不属于合同工作范围;(3)修补由于业主风险造成的损失或损坏;(4)根据工程师的书面要求,为其他承包商提供服务;(5)在缺陷责任期内,修补由于非承包商原因造成的工程缺陷或其他毛病;(6)实施变更工作;---------------------------------------------------------精品文档---------------------------------------------------------------------精品文档就在这里---------------------------各类专业好文档,值得你下载,教育,管理,论文,制度,方案手册,应有尽有--------------------------------------------------------------------------------------------------------------------------------------------(7)特殊风险对工程造成损害(包括永久工程、材料和工程设备),承包商对此进行的修复和重建工作;(8)业主违约终止合同;(9)货币及汇率变化产生的利润损失。

利润索赔值的计算方法如下:利润索赔值=利润百分比×(索赔直接费+索赔现场管理费+索赔上级管理费)7.利息利息索赔主要分为两种情况:一是指由于工程变更和工程延期,使承包商不能按原计划收到合同款,造成资金占用,产生利息损失;二是延迟支付工程款的利息。
