模板质量样板引路验收记录表
模板质量样板引路验收记录表

项目负责人:
日期:
采用满堂脚手架布设,竖向钢管间距≤1100,管底采用木质垫块;扫地杆距离地面≤200;往上一道横向钢管距离扫地杆≤1700;横纵方向皆设置剪刀撑;顶托至钢管间距≤200,上方有设置双钢管;木方均匀布置,且间距≤300,符合规范要求。
安装和加固方法
模板安装和加固方法符合质量验收及模板施工方案中要求。
防止涨模、漏浆的技术措施
模板定位后四周拉杆松紧一致及加固到位;在模板接缝用胶条进行密封。
截面尺寸
柱、梁现场各实测6处,分别为4mm、3mm、4mm、3mm、3mm、4mm
层高垂直度
现场实测4处,分别为3mm、3mm、2mm、4mm,符合规范要求。
相邻两板表面高低差
现场实测4处,分别为1mm、2mm、2mm、1mm,符合规范要求。
表面平整度
现场实测4处,分别为4mm、5mm、4mm、4mm,符合规范要求。
附件
质量技术交底
验收评定结论
经检查符合质量验收规范要求,本次一层梁板柱模板安装工程样板作为主体结构工程施工及验收标准的依据。
建设单位
(盖章)
项目负责人:
日期:
监理单位
(盖章)
项目总监:
日期:
施工单位
(盖章)项目经ຫໍສະໝຸດ :日期:其他单位梁板柱模板安装工程质量样板引路验收记录表
项目名称
建设单位
监理单位
施工单位
验收依据
验收
规范
□《混凝土结构工程施工质量验收规范2011年版》GB50204-2002 、□《建筑施工模板安全技术规范》JGJ162-2008 、□《建筑结构荷载规范》GB50009-2001
图纸
编号
验收项目
检查评定记录
支撑体系
质量样板引路专项施工方案【最新范本模板】

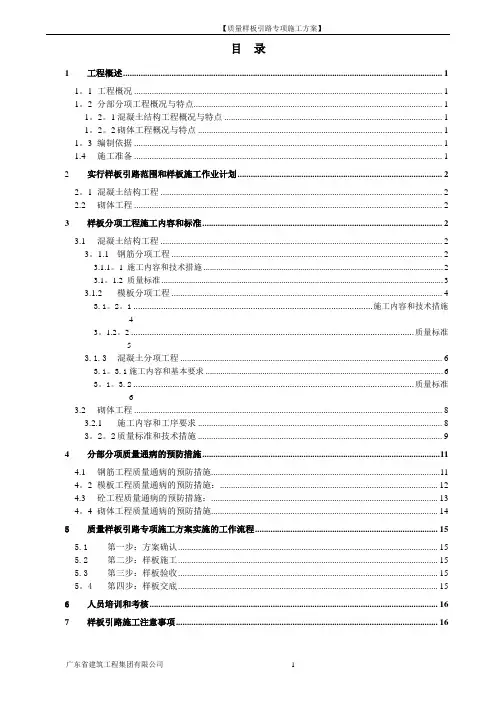

目录1工程概述 (1)1。
1工程概况 (1)1。
2分部分项工程概况与特点 (1)1。
2。
1混凝土结构工程概况与特点 (1)1。
2。
2砌体工程概况与特点 (1)1。
3编制依据 (1)1.4施工准备 (1)2实行样板引路范围和样板施工作业计划 (2)2。
1混凝土结构工程 (2)2.2砌体工程 (2)3样板分项工程施工内容和标准 (2)3.1混凝土结构工程 (2)3。
1.1钢筋分项工程 (2)3.1.1。
1施工内容和技术措施 (2)3.1。
1.2质量标准 (3)3.1.2模板分项工程 (4)3.1。
2。
1 ........................................................................................................ 施工内容和技术措施43。
1.2。
2 ........................................................................................................................... 质量标准53.1.3混凝土分项工程 (6)3.1。
3.1施工内容和基本要求 (6)3。
1。
3.2 .......................................................................................................................... 质量标准63.2砌体工程 (8)3.2.1施工内容和工序要求 (8)3。
2。
2质量标准和技术措施 (9)4分部分项质量通病的预防措施 (11)4.1钢筋工程质量通病的预防措施 (11)4。
2模板工程质量通病的预防措施: (12)4.3砼工程质量通病的预防措施: (13)4。
4砌体工程质量通病的预防措施 (14)5质量样板引路专项施工方案实施的工作流程 (15)5.1第一步:方案确认 (15)5.2第二步:样板施工 (15)5.3第三步:样板验收 (15)5。
质量管理标准化手册

第九章项目质量管理主要管理活动:质量计划、过程监控、质量验收。
1 质量计划1.1 由项目质量总监(总工程师)根据《项目管理策划书》及现场实际情况,编制《质量实施计划》,作为《项目部实施计划书》的组成部分。
内容包括:质量目标、管理要求、管控措施。
1.2 质量创优实施计划1.2.1有创优目标的项目,由项目部质量总监(总工程师)组织编制《质量创优实施计划书》(ZJSJ-XB-ZL-001),经项目部评审后,向(分公司)公司工程部和主管领导报审,国家级创优工程必须报公司评审;根据审核意见修改完善后对项目部管理人员进行交底并形成记录表(ZJSJ-XB-ZL-002)。
1.2.2《质量创优实施计划书》应实行动态管理及调整,当合同、图纸和施工工艺等发生较大变化影响实施时,由项目部质量总监组织进行调整。
1.2.3项目部每月接受分公司、每季接受公司对《质量创优实施计划书》实施情况考核。
2 过程监控2.1 施工前质量控制:建立质量保证体系,成立项目质量管理领导小组,明确项目相关部门和岗位的质量职责;收集有关质量法律、法规、规范、图集、质量管理文件并组织学习并做好记录;建立健全质量制度;建立质量管理对外沟通机制,开展与业主、监理、地方质量主管部门、质量检测单位的对接工作。
2.2 施工中质量控制2.2.1交底:项目部质量总监根据质量目标、《关键工序、特殊部位质量监控计划表》(ZJSJ-XB-ZL-003)中的内容,分阶段组织交底;各工区或作业面工程师再对各作业队进行技术交底或培训。
2.2.2通病防治:项目部质量总监根据《质量通病防治措施》和工程实际情况,将易出现的质量通病及治理措施做成宣传牌,张挂于施工现场明显部位。
2.2.3监视测量(1)工序交接中做好“四检制(ZJSJ-XB-ZL-004)”(即操作者“自、互检”和责任·1·工程师中间“交接检”及质量工程师“专检”)记录。
(2)项目部质量工程师应坚持巡检和周检,发现问题时下发《质量整改通知单》(ZJSJ-XB-ZL-005),并对整改情况跟踪落实;根据发生的质量问题,建立《不合格品台帐》(ZJSJ-XB-ZL-06),统计不合格品发生的部位和处理情况。
砌体工程质量样板引路验收记录表

项目负责人:
日期:
监理单位
(盖章)
项目总监:
日期:
施工单位
(盖章)
项目经理:
日期:ቤተ መጻሕፍቲ ባይዱ
1、户型须先砌筑样板间并经甲方、监理验收合格后方允许大面积展开施工
构造柱、过梁设置:当墙长大于或等于层高的1.5倍时,或墙长超过6M时,应在墙长中部设置钢筋混凝土构造柱;当墙厚不小于180mm,墙高超过4.0M或墙厚小于180mm,墙高超过3.0M时,宜在墙体半高处设置与主体结构柱、承重墙连接且沿墙全长贯通的钢筋混凝土水平配筋带或系梁。
符合规范及设计要求
填充墙底部、顶部的处理:
水平灰缝厚度检查结果为
竖向次缝宽度检查结果为
满足规范要求。
砌体垂直度:层高≤3M时允许偏差为5mm;层高>3M时允许偏差为10mm
检查结果为
砌体表面平整度:允许偏差为8mm
检查结果为
附件
质量技术交底
验收评定结论
经检查符合质量验收规范要求,本次对楼层砌体工程样板作为砌体结构工程施工及验收标准的依据。
建设单位
填充墙设计要求采用中蒸压加气混凝土砌块。有合格证和试验报告,报告编号为( ),符合设计要求。
墙体拉结钢筋:每隔2皮砌块且高度不超过600mm设置2¢6钢筋,抗震强度为6、7度时,拉结筋伸入砌块墙内长度不小于墙长的1/5且不小于700mm。
填充墙拉结筋为Φ6@700沿填充墙通长设置,已做抗拉拔试验,报告编号为 ,符合设计要求。
砌体工程样板房质量验收记录表
项目名称
南陵县开元相府二期工程6#
建设单位
南陵开元置业投资有限公司
监理单位
安徽建大项目管理有限公司
施工单位
安徽荣鼎建设有限公司
样板引路方案

样板引路方案
1.1工程样板引路制度
工程质量样板引路是工程施工质量管理的一种行之有效的做法,鉴于当前建筑施工工人文化程度和职业技能不高的现状,推行工程质量样板引路这一做法,进行可视化技术交底培训,使之成为施工质量管理的一项措施,有利于加强对工程施工重要工序、关键环节的质量控制,明确各工序质量标准,避免工程质量通病,提高工程质量的整体水平。
我司将针对本项目工程质量要点实施“2+2+1”的样板引路管理方案。
1.2施工工艺样板清单
组交底会议。
墙钢钢筋绑扎、模板支撑样板砌体、抹灰工程样板
楼梯、模板支撑样板外墙面装修样板
内墙面装修样板地下室外墙防水施工样板地面线槽安装样板屋面工程做法样板风管样板机电管线样板
钢筋连接、箍筋绑扎样品水电工程材料样品展示
工法样板施工完毕,各项目应及时组织工法样板验收工作,分公司质量管理人员参与验收。
工法样板验收合格后,各工序施工前,应组织相关作业班组进行交底培训,考核合格后由其进行实体样板施工。
实体样板施工完毕后,再次组织验收,验收合格后组织工人进行技术交底培训,培训合格的相关人员方可上岗作业,进行大面积施工。
未完成样板设置,验收的主要施工内容不得展开相关施工作业。
工程质量验收记录表

北京富力欧美园林工程质量验收记录表(试行稿)2016年7月目录绿地地形整理工程质量验收记录表 (1)种植穴、槽的挖掘工程质量验收记录表 (2)乔灌木种植质量验收记录表 (3)绿篱、组团色块、花坛花镜、木本地被种植质量验收记录表 (4)竹类植物种植质量验收记录表 (4)草坪播种工程检质量验收记录表 (5)水生植物种植工程质量验收记录表 (6)苗木支撑质量验收记录表 (7)防寒施工质量验收记录表 (8)养护分项工程质量验收记录表 (9)假山叠石分项工程质量验收记录表 (10)园路、广场路基分项工程质量验收记录表 (11)园路、广场模板、钢筋分项工程质量验收记录表 (12)混凝土浇筑分项工程质量验收记录表 (13)侧石安装分项工程质量验收记录表 (14)碎拼面层分项工程质量验收记录表 (15)卵石面层分项工程质量验收记录表 (16)嵌草地面面层分项工程质量验收记录表 (17)大理石、花岗岩面层分项工程质量验收记录表 (18)冰裂面层分项工程质量验收记录表 (19)砌筑分项工程质量验收记录表 (20)抹灰分项工程质量验收记录表 (21)透水砖铺装分项工程质量验收记录表 (22)真石漆分项工程质量验收记录表 (23)石材干挂分项工程质量验收记录表 (24)铁艺栏杆安装分项工程质量验收记录表 (25)防腐木安装分项工程质量验收记录表 (26)聚氨酯防水分项工程质量验收记录表 (27)SBS防水分项工程质量验收记录表 (28)膨润土防水分项工程质量验收记录表 (29)塑胶场地分项工程质量验收记录表 (30)园林喷淋分项工程质量验收记录表 (31)给水管道安装分项工程质量验收记录表 (32)收水井分项工程质量验收记录表 (33)小型排水沟分项工程质量验收记录表 (34)给水管管沟及井室分项工程质量验收记录表 (35)排水管道安装分项工程质量验收记录表 (36)排水管沟及井池安装分项工程质量验收记录表 (37)排水管(水泥管)线分项工程质量验收记录表 (38)排水管(双臂波纹管)线分项工程质量验收记录表 (39)电缆沟槽开挖分项工程质量验收记录表 (40)电缆沟槽回填分项工程质量验收记录表 (41)灯具安装工程质量验收记录表 (42)配电箱子分项工程质量验收记录表 (43)雨水篦子分项工程质量验收记录表 (44)花架分项工程质量验收记录表 (45)旱喷泉分项工程质量验收记录表 (46)驳岸分项工程质量验收记录表 (47)景观灯具安装分项工程质量验收记录表 (48)***分项工程质量验收记录表(样板) (49)苗木进场检验记录 (50)隐蔽工程检查验收记录 (51)工序交接/验收记录表(样板) (52)施工样板验收表(样板) (53)绿地地形整理工程质量验收记录表种植穴、槽的挖掘工程质量验收记录表乔灌木种植质量验收记录表绿篱、组团色块、花坛花镜、木本地被种植质量验收记录表竹类植物种植质量验收记录表编号:草坪播种工程检质量验收记录表水生植物种植工程质量验收记录表编号:苗木支撑质量验收记录表编号:防寒施工质量验收记录表养护分项工程质量验收记录表编号:假山叠石分项工程质量验收记录表编号:园路、广场路基分项工程质量验收记录表园路、广场模板、钢筋分项工程质量验收记录表混凝土浇筑分项工程质量验收记录表编号:侧石安装分项工程质量验收记录表编号:碎拼面层分项工程质量验收记录表卵石面层分项工程质量验收记录表编号:嵌草地面面层分项工程质量验收记录表大理石、花岗岩面层分项工程质量验收记录表冰裂面层分项工程质量验收记录表砌筑分项工程质量验收记录表抹灰分项工程质量验收记录表编号:透水砖铺装分项工程质量验收记录表真石漆分项工程质量验收记录表编号:石材干挂分项工程质量验收记录表铁艺栏杆安装分项工程质量验收记录表编号:防腐木安装分项工程质量验收记录表聚氨酯防水分项工程质量验收记录表编号:SBS防水分项工程质量验收记录表膨润土防水分项工程质量验收记录表塑胶场地分项工程质量验收记录表编号:园林喷淋分项工程质量验收记录表编号:给水管道安装分项工程质量验收记录表收水井分项工程质量验收记录表小型排水沟分项工程质量验收记录表编号:给水管管沟及井室分项工程质量验收记录表排水管道安装分项工程质量验收记录表排水管沟及井池安装分项工程质量验收记录表排水管(水泥管)线分项工程质量验收记录表编号:排水管(双臂波纹管)线分项工程质量验收记录表电缆沟槽开挖分项工程质量验收记录表编号:电缆沟槽回填分项工程质量验收记录表灯具安装工程质量验收记录表配电箱子分项工程质量验收记录表雨水篦子分项工程质量验收记录表编号:花架分项工程质量验收记录表旱喷泉分项工程质量验收记录表驳岸分项工程质量验收记录表编号:。
质量样板引路施工方案交底

技术交底记录
JJ 005
2、成品保护⑴模板安拆时轻起轻放,不准碰撞,防止模板变形。
⑵拆模时不得用大锤硬砸或撬棍硬撬,以免损伤混凝土表面和棱角。
⑶模板在使用过程中加强管理,分规格堆放,及时涂刷脱模剂。
⑷支完模板后,保持模内清洁,上柱帽设置清扫口,以使掉入柱帽模板内的杂物易于清理。
⑸搞好模板的日常保养工作
和维修工作。
混凝土分项工程
施工内容和基本要求
( 1) 混凝土结构工程应做到内坚外美,并应保证梁、板、柱截面尺寸准确、节点方正。
整体结构混凝土密实整洁,面层平整,棱角整齐平直,梁柱节点、墙板交角、线、面顺直清晰,起拱线、面平顺;无蜂窝、麻面、掉皮、孔洞;无漏浆、跑模、涨模、错台、烂根、裂缝。
施工缝结合严密平整、无夹杂物、无冷缝、无砂浆隔离层。
实施时间:2012年9月10日—2012年9月25日
(2) 实施部位:1-A-~1-E\1-24~1-28 轴B3层墙、柱、B2层梁板
实施部位:1-A-~1-E\1-24~1-28 轴B3层墙、柱、B2层梁板
质量标准
已得超载使用,严禁堆放过量建筑材料;当承受施工荷载大于计算荷载时,必须经过核算加设临时支撑。
山东省建设工程质量监督总站监制。
现场施工质量管理样板引路制度流程1.doc

现场施工质量管理样板引路制度流程1精心整理样板引路制度一、施工样板制度:每一分项工程施工前,综合工长依据施工方案和技术交底及现行的国家质量验收规范,组织施工队伍进行分项或工序样板间/墙施工,以样板引路;对工程质量,要先抓样板间/墙的施工质量和细部作法,经总包单位、业主和监理检查评议验收,提出改进措施和要求后,确定整体工艺流程、建检查”班组成员之间的相互检验、质量员对本班组工人的抽检等。
“交接检”就是综合工长对经班组“自、互检”合格的工序或完成的检验批,组织班组长进行中间交接检查,发现问题及时组织班组按要求进行整改,经检查合格后并带中间交接记录表向专职质量员报验;“专检”就是专职质量员对经综合工长中间交接检查合格的检验批,进行内部质量验收,经验收合格后上交报验资料向监理报验,经监理验收合格,并签字认可后转入下道工序施工。
采用“三检制”是操作者和管理者全员参与检验工作,确保工程质量的一种有效方法。
为此,班组在完成某一检验批后必须首先进行自、互检,判断合格与否,对不合格者进行处理整改;管理者和其他检验批操作者对上道工序进行中间交接检,如上道工序不合格不允许转入下道工序施工;专检是专职质量员保证质量的有效措施,通过抽检对质量把关,杜绝不合格品的出现,实现分项工程的质量目标。
“三级检查制度”是指在总承包的模式下,落实多级检查。
包括分包自检、总包复检、监理验收检查的三级检查制度。
通过多级检查保证检验批和分项工程的施工质量,同时将存在于施工工序质123456我们以项目质量保证体系来规定和划分每个管理人员的岗位质量职责,对现场操作人员,我们采取挂牌施工。
标牌管理体现在以下两个方面:其一,标明小组负责施工区域及责任人,现场管理人员如发现某段施工质量有问题,可以立即根据标牌查找到具体的操作人员,及时提出整改要求。
其二,现场悬挂施工交底标识,直接将施工操作顺序和工艺标准现场交底给工人,让工人在操作过程中始终可以方便地对照交底,从而实现高标准、高质量的目标。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
安装和加固方法
模板安装和加固方法符合质量验收及模板施工方Байду номын сангаас中要求。
防止涨模、漏浆的技术措施
表面平整度
现场实测4处,分别为4mm、5mm、4mm、4mm,符合规范要求。
附件
质量技术交底
验收评定结论
经检查符合质量验收规范要求,本次一层梁板柱模板安装工程样板作为主体结构工程施工及验收标准的依据。
建设单位
(盖章)
项目负责人:
日期:
监理单位
(盖章)
项目总监:
日期:
施工单位
(盖章)
项目经理:
日期:
其他单位
(盖章)
项目负责人:
日期:
梁板柱模板安装工程质量样板引路验收记录表
项目名称
建设单位
监理单位
施工单位
验收依据
验收
规范
□《混凝土结构工程施工质量验收规范2011年版》GB50204-2002 、□《建筑施工模板安全技术规范》JGJ162-2008 、□《建筑结构荷载规范》GB50009-2001
图纸
编号
验收项目
检查评定记录
支撑体系
模板定位后四周拉杆松紧一致及加固到位;在模板接缝用胶条进行密封。
截面尺寸
柱、梁现场各实测6处,分别为4mm、3mm、4mm、3mm、3mm、4mm
层高垂直度
现场实测4处,分别为3mm、3mm、2mm、4mm,符合规范要求。
相邻两板表面高低差
现场实测4处,分别为1mm、2mm、2mm、1mm,符合规范要求。
