景观设计管控要点-含安全管控要点版
市政综合性园林景观工程实践及管理要点

市政综合性园林景观工程实践及管理要点沐潇潇(佛山市南海区桂城街道城市运维中心,广东佛山528200)摘要:从建设单位角度,以佛山市南海区半月岛生态公园工程管理为例,结合目前市政综合性园林景观工程管理的现状和存在问题,提出该类项目前期策划、工程设计、工程施工等全过程各阶段的管理要点,供同类型建设工程管理参考。
关键词:建设单位;园林景观;市政综合性公园;工程管理中图分类号:TU986.3文献标识码:A 文章编号:1005-7897(2023)22-0031-030引言当前,“绿水青山就是金山银山”的生态文明思想理念已深入人心,高水平规划、高质量建设的市政公园,是增强人民群众幸福感、获得感、安全感的重要举措之一。
随着社会发展人民生活水平的不断提高,群众对环境的要求也日益提高,而园林行业的不断发展,则促使市政综合性公园建设的规模、内容和品质发生了较大变化,项目复杂程度比以往成倍增加[1],财政投资的市政园林景观工程的监管体系也日益完善,项目建设不仅要遵循工程管理制度、还要符合政府项目招投标管理制度、财政资金使用及财务管理制度等[2],并且从前期策划、立项一直贯穿到工程实施、结算归档的整个过程中。
建设单位作为项目全过程的把控方,工程管理的重要执行者,肩负着保障工程顺利实施、技术安全可靠,公共财政得到高效使用的任务,这对建设单位工程管理人员自身技术水平、相关专业的综合能力、项目管控能力方面提出了更高的要求。
1工程概况半月岛生态公园为佛山市市级大型综合性市政公园,位于佛山市南海区、禅城区和顺德区三地交汇的东平河畔西岸,项目建设总面积24hm 2。
公园由美国SWA公司负责方案设计,结合半月岛原有基底的特点,在充分尊重原有地形和资源的前提下,对岛内及周边进行园林景观建设,完善功能及设施,打造集科普教育、湿地观光、休闲娱乐、生态环保于一体的都市田园主题公园。
项目建设前现场如图1所示。
半月岛生态公园除了公园常规的园路,管理用房、厕所等建构筑物,儿童游乐设施等,还涉及水利工程内容,将邻近的东平河河水引进公园内湖体,再经过新建溪流流返东平河,实现公园内自然水体的循环流动。
园林景观设计管控要点

园林景观设计管控要点1.规划设计阶段的管控:在规划设计阶段,要对设计方案进行全面的审查和评估,确保设计方案符合相关规划和设计标准,满足项目的需求和目标。
同时,要对设计方案进行可行性分析,确定设计方案的可行性和实施条件。
2.施工阶段的管控:在园林景观设计实施的过程中,需要对施工过程进行监督和管理,确保设计方案的准确实施。
要对施工单位进行资质审查,确保施工单位有充足的经验和技术能力进行工程施工。
同时,要进行现场监督,确保施工过程符合设计方案的要求。
3.质量管控:在园林景观设计过程中,要注重对项目质量的管控,确保设计方案能够按照要求提供高质量的景观效果。
要对设计方案进行细致的质量控制,包括对材料的选择、施工工艺的控制等。
同时,要对施工过程进行质量监督,及时发现和纠正问题,确保项目质量达到预期目标。
4.安全管控:在园林景观设计过程中,要注重对项目安全的管控,确保设计方案和施工过程的安全性。
要对设计方案进行安全评估,确定设计方案的安全性和可行性。
同时,在施工过程中要严格遵守施工安全规范,进行安全教育和培训,提高工人的安全意识和技能水平。
5.成本管控:在园林景观设计过程中,要注重对项目成本的管控,确保设计方案在预算范围内实施。
要对设计方案进行成本估算和预算控制,及时发现和解决预算超支的问题。
同时,在施工过程中要严格控制成本,节约材料和资源,并提高施工效率,降低成本。
6.进度管控:在园林景观设计过程中,要注重对项目进度的管控,确保设计方案按照计划进行实施。
要对设计方案进行进度计划和控制,确定项目的工期和里程碑节点,并制定相应的进度监督和管理措施。
同时,在施工过程中要加强进度管理,及时发现和解决进度延误的问题,保证项目按时完成。
以上就是园林景观设计管控的一些要点,通过对这些要点的有效管控,可以确保园林景观设计方案能够按照规定的标准和要求进行实施,满足项目的需求和目标。
园林景观设计施工控制点

园林景观设计施工控制点1.设计准备控制点:-确定设计的目标和要求:明确园林景观设计的目标和要求,包括景观风格、功能需求、材料和植物选择等。
-进行场地勘测:对设计场地进行详细的勘测和测量,获取准确的场地信息,包括地形、土壤质地、水源情况等。
-编制设计方案:根据场地情况和设计要求,制定合理的景观设计方案,包括平面布局、硬质和软质景观元素的选择、植物配置等。
2.施工前期控制点:-确定施工组织方案:根据设计方案,制定合理的施工序列和施工组织方案,包括工程分期、施工顺序、人员调配等。
-澄清施工合同:与施工方签订合同前,明确合同条款、工程量清单、质量要求等,并进行合同评审和签订。
-确定材料和设备供应计划:根据设计方案和施工组织方案,确定所需材料和设备的供应计划,及时采购和调配。
3.施工过程控制点:-施工质量控制:对施工过程中的每个工序和关键节点进行质量控制,包括土方开挖、基础建设、道路铺设、植物栽种等。
-进度管控:及时跟进施工进度,制定合理的施工计划和进度安排,监督施工方按计划进行施工,确保项目按时完成。
-安全管理:制定安全操作规程和工艺流程,加强安全培训和监督,确保施工过程安全可控。
-环境保护:采取措施减少施工对环境的影响,如垃圾分类、水源保护等。
4.施工后期控制点:-竣工验收:对园林景观工程进行验收,确认工程质量和完成度,并与设计方和施工方共同办理竣工手续。
-质保维护:施工完成后,对园林景观进行一定的质保维护,包括植物养护、景观设施维修等,确保项目质量长期稳定。
-后期验收:在质保期满后,进行项目的最终验收,确保设计要求的实现和客户满意度的达到。
以上是园林景观设计施工过程中的一些控制点,可以根据具体项目的情况进行调整和补充。
在实施过程中,需要建立相应的管理和监督机制,进行数据追踪和问题处理,确保施工质量和进度按照设计要求进行。
景观全过程管控要点

景观全过程管控要点2015 年试行版)目录总则 (3)1、编制目的 (3)2、适用范围 (3)3、阶段划分 (3)4、模板使用要求 (3)各阶段管控要点 (3)一、项目启动阶段 (3)(一)项目基础资料收集 (3)(二)景观设计任务书 (4)(三)设计单位选择 (4)(四)项目启动会 (4)二、设计阶段 (5)(一)景观设计启动 (5)(二)景观概念设计评审 (5)(三)景观方案设计评审 (5)(四)景观扩初设计评审 (6)(五)景观施工图设计评审 (6)三、招标阶段 (7)(一)招标启动会 (7)(二)施工单位考察 (7)(四)评标、定标 (8)四、施工阶段 (8)(一)施工交底会 (8)(二)施工启动会 (9)(三)样板带路 (9)(四)过程点评 (9)(五)交付前景观风险排查 (10)五、项目交付后(质保期).........................................10(一)移交物业 (10)(二)质保期 (10)六、景观成本复盘.................................................10总则1 、编制目的为规范景观实施过程管理动作,加强对项目景观实施效果、成本、品质管理,避免出现过程管理漏洞,规避实施过程中出现的风险。
明确集团管控节点、平台管控节点,各个节点的管控内容。
明确景观管理人员在景观实施过程中需要管控的点,为参与景观管理人员提供管理工具。
2、适用范围适用于集团内部所有项目。
3、阶段划分根据集团现行管理要求和景观实操性,划分六个阶段:项目启动会阶段、设计阶段、招标阶段、施工阶段、项目交付后、成本复盘,每个阶段又细分若干管控节点,共计21 个管控节点。
管控节点中项目启动会阶段(景观部分)、交付前景观风险排查为一级管控节点,是集团重点管控节点。
设计阶段的景观方案设计评审、招标阶段的招标启动会、施工阶段的施工启动会、景观成本复盘为二级管控节点,是平台重要管控节点。
景观绿化工程安全管理制度

景观绿化工程安全管理制度
景观绿化工程是一项需要严格管理和控制风险的活动,为了保障工程人员和公众的安全,需要建立和执行一套完整的景观绿化工程安全管理制度。
以下是一个可能的景观绿化工程安全管理制度的内容:
1. 安全管理目标和原则:明确景观绿化工程的安全管理目标,如确保工程人员的生命安全和工程质量,严格执行安全管理原则,如预防为主、综合治理、全员参与等。
2. 组织架构:明确安全管理的组织架构,包括设立安全管理部门或指派专人负责安全管理,并明确各级安全管理人员的职责和权限。
3. 安全责任制度:明确工程各方的安全责任,包括业主、设计单位、施工单位、监理单位等,要求各方在整个景观绿化工程过程中负有相应的安全责任。
4. 安全管理制度:制定景观绿化工程的安全管理制度,包括安全操作规程、作业指导书、安全交底等,规范工程人员的安全行为,防范事故风险。
5. 安全培训与教育:制定安全培训计划,对工程人员进行必要的安全培训和教育,提高他们的安全意识和操作能力。
6. 风险评估与控制:对景观绿化工程的各类风险进行评估和控制,制定相应的控制措施,如施工现场的防护设施、安全警示标识、紧急救援方案等。
7. 安全检查与监督:建立定期的安全检查制度,对景观绿化工程进行安全检查和评估,及时发现和处理安全隐患,确保工程的安全进行。
8. 事故应急管理:制定应急管理措施和预案,做好突发事故的应对准备工作,包括设置应急通道、组织演练等。
9. 安全档案管理:建立和管理景观绿化工程的安全档案,记录安全事故、事故调查处理情况、安全教育培训记录等,为后续工作提供参考。
景观绿化工程安全管理制度需要根据工程实际情况进行具体制定,并严格执行,以保障工程安全和人员健康。
景观工程安全管理制度

景观工程安全管理制度第一章总则第一条为了规范景观工程施工过程中的安全管理工作,确保景观工程施工过程中安全生产,保障员工身体健康,维护企业形象,促进景观工程发展,特制定本制度。
第二条本制度适用于所有从事景观工程施工的单位及相关人员。
第三条景观工程施工单位应严格遵守国家有关安全生产法律法规,加强安全生产教育和培训,提高全员安全意识,确保景观工程施工安全。
第四条景观工程施工单位应建立健全安全管理制度,配备必要的安全设施和设备,建立健全安全管理体系,确保景观工程施工安全。
第五条景观工程施工单位应建立安全责任制,明确责任人、责任部门及责任范围,落实安全管理职责。
第六条景观工程施工单位应定期组织安全检查,发现安全隐患及时整改,提高工作人员安全生产意识,切实落实安全措施。
第七条景观工程施工单位应建立安全生产档案,记录重要事件及安全措施,便于日后查询和总结经验。
第八条景观工程施工单位应加强安全宣传教育,提高全员安全意识,不断强化安全管理。
第二章安全管理机构第九条景观工程施工单位应当设立专门的安全管理机构,负责景观工程施工安全管理工作。
第十条安全管理机构的主要职责包括:1.制定安全管理制度和操作规程;2.组织开展安全培训和教育;3.组织安全检查,发现安全隐患及时整改;4.协调处理安全事故,及时报告有关部门;5.定期总结和评估安全管理工作。
第十一条安全管理机构应设立安全管理人员,具备相关专业技能和工作经验,做好景观工程施工安全管理工作。
第十二条安全管理机构应于景观工程施工前制定详细的安全管理方案,包括安全措施和应急预案,确保工程施工安全。
第三章安全生产教育和培训第十三条景观工程施工单位应定期开展安全生产教育和培训,提高全员安全意识。
第十四条安全生产教育和培训内容包括:1.国家安全法律法规及政策法规;2.安全生产知识和安全操作规程;3.应急处理措施及逃生途径;4.工作岗位的安全操作规程。
第十五条景观工程施工单位应委托具有资质的安全生产培训单位或机构进行安全生产教育和培训,确保培训效果。
景观绿化工程安全管理制度[2]

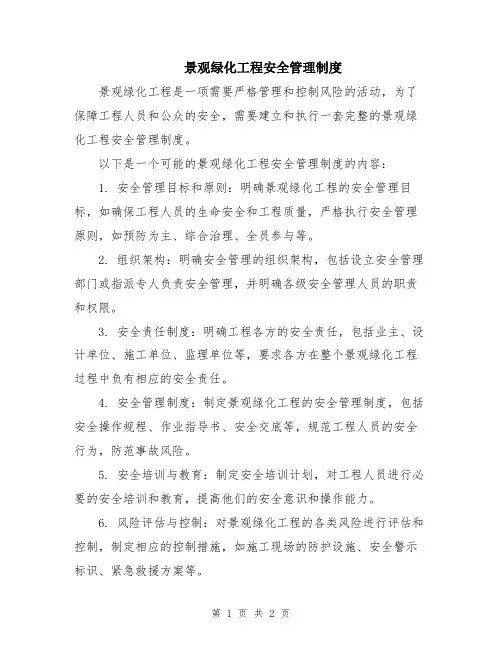

![景观绿化工程安全管理制度[2]](https://img.taocdn.com/s3/m/174153740812a21614791711cc7931b765ce7b3e.png)
景观绿化工程安全管理制度一、总则为确保景观绿化工程施工过程中的安全以及人员和物资的安全保障,订立本安全管理制度。
本制度适用于全部景观绿化工程项目,包括设计、施工、运输、维护等各个环节。
各相关部门和人员必需严格遵守本制度的各项规定,确保工程的顺当进行和人员的安全。
二、安全生产责任1.项目经理是景观绿化工程的安全生产第一责任人,负责订立和落实安全管理制度,组织安全培训和演练,适时处理安全事故。
2.各级管理人员要切实履行安全生产责任,加强对员工的安全培训和教育,督促员工遵守安全操作规程。
3.全部参加景观绿化工程的人员都有安全生产责任,必需遵守操作规程,切实保护本身和他人的安全。
三、安全培训和教育1.对参加景观绿化工程的人员进行必要的安全培训和教育,使其谙习工程的安全要求和操作规程。
2.定期组织安全培训和演练,提高人员的安全意识和应急处理本领。
3.在施工现场设置明显的安全警示标志,包括警示牌、安全带等,提示人员注意安全。
四、施工现场安全管理1.依照工程的安全要求和操作规程,合理布置施工现场,确保人员和物资的安全。
2.订立认真的施工计划,包括施工次序、安装次序等,统筹协调各个施工环节,避开事故发生。
3.对施工现场进行定期巡查,发觉安全隐患适时处理,确保施工过程的安全。
4.施工现场必需配备必要的消防设备,并定期检查和维护。
五、人员安全防护1.全部参加景观绿化工程的人员必需配备安全防护用品,包括安全帽、安全鞋、口罩等。
2.确保施工现场的人员持证上岗,具备相关工种的操作技能和安全意识。
3.对施工过程中的高处作业、机械作业等,必需规范操作,配备必要的安全设施和人员。
六、安全事故处理1.发生安全事故时,立刻报告项目经理,并实行紧急措施掌控事故扩大。
2.伤者应立刻送医院救治,同时对伤者适时进行急救。
3.对安全事故进行调查处理,找出事故原因,整改相关问题,避开同类事故再次发生。
七、安全考核和奖惩1.对参加景观绿化工程的人员进行定期的安全考核,评估其安全操作本领和责任心。
风景园林工程的施工要点及措施分析

风景园林工程的施工要点及措施分析风景园林工程是指对人工园林景观进行整体规划、设计和施工的过程,旨在打造出美观、实用、环保的园林景观。
施工过程中需要注意以下要点和措施。
1. 基础准备:施工前需要进行地勘工作,了解土地质量和地貌特点,选择合适的施工方式。
对于坡地施工,应进行坡面整理和防护措施,确保施工安全。
2. 设计理念贯彻:在施工过程中,要贯彻设计理念,充分理解设计意图。
保持与设计师的沟通,确保施工过程中能够表达设计理念,并及时解决设计方案的疑问和问题。
3. 施工细节把控:施工过程中需要严格控制细节,确保施工质量。
在绿化施工中,要注意植物选用与搭配的合理性,规范操作技术,避免损坏植物根系;在景观材料的施工中,要注意材料的选用和施工质量,确保景观效果的实现。
4. 合理施工工序:施工过程中要根据不同的工序合理安排施工进度,避免错位和冲突。
在景观石的铺设中,应考虑到重量、尺寸、地形等因素,先进行设计的布局规划,再进行石材铺设。
5. 环保措施:在施工过程中,要做好环保工作,避免对环境造成不良影响。
在土方工程中,应注意避免土壤流失和水土流失,对施工现场进行合理的管控。
6. 安全措施:在施工过程中要注意施工人员的安全。
进行必要的安全培训,提供必要的防护设施,严格执行施工现场作业安全规范,确保施工人员的生命安全和身体健康。
7. 质量控制:对施工质量进行全过程的控制和检查,及时发现并解决施工中出现的问题。
在土壤改良工程中,要根据设计要求进行土壤配方和施工工艺的调整,以保证施工质量达到设计要求。
风景园林工程的施工要点和措施包括基础准备、设计理念贯彻、施工细节把控、合理施工工序、环保措施、安全措施和质量控制等方面。
在施工过程中要注重细节,严格按照设计要求进行施工,确保施工质量和安全,并达到设计师的意图和要求。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
管控分项
序号
管控要点
交底确认
设计自检
项目公司审核
规划院审核
1
关于结构和机电方面由大商业施工图单位审核并盖章确认
□
□
□
□
交通
组织
2
禁止在消防车动线(含4米净空)及消防登高面及消防回转场地上设置影响消防车使用的景观设施。消防车道与高层建筑之间无树木和其他影响操作的构筑物。
□
□
□
□
3
消防通道满足最小转弯半径和最大坡度要求。消防及登高面满足最大坡度要求。
□
□
□
45
整体效果是否落实并优化集团签批方案
□
□
□
□
46
主入口部位是否落实并优化集团签批方案
□
□
□
□
□
□
□
□
11
水景、户外设施、坡道、假山叠石等采取安全防护措施,并配备使用说明及安全警示提示。
□
□
□
□
12
泳池壁及压顶,铺地必须作防撞防滑处理。池面应有明显的水深度、深浅水区警示标识。
□
□
□
□
小品
13
所有灯杆、标识、立柱广告、道旗等其突出柱体的悬挂物底端距地面高度应不小于2米。
□
□
□
□
14
休闲椅设计时菱角采用圆角过渡,避免尖角伤害儿童。
□
□
□
□
22
排水沟盖板选择需要满足道路正常荷载要求,并应结合铺装统一设计
□
□
□
□
23
井盖位置必须避开商业广场及酒店主入口,应为装饰井盖
□
□
□
□
24
铺装与建筑立面交接处理考虑铺装沉降
□
□
□
□
25
地面灯带要求达到室外使用标准,满足“见光不见灯”要求的
□
□
□
□
铺装施工封样
26
施工材料是否达到设计材料封样要求
□
□
□
□
14
所有室外小品设计风格风格统一,尽量与项目整体设计风格统一,未出现单独设置的情况。坐椅座面不得使用金属材质等高热传导材料。
□
□
□
□
15
外广场垃圾箱应选择具有由可回收和不可回收功能桶体,配备烟灰缸,并固定于地面。垃圾箱间隔距离宜为30~50米,且应靠近绿化带、休闲椅等设置
□
□
□
□
16
灯箱广告、雕塑、坐椅、垃圾桶的尺度、点位及数量由商管确认;室外用电量、用电点及用水点位置由商管确认
□
□
□
□
4
尽头式消防车道回车场满足最小尺寸要求。
□
□
□
□
5
室外停车场满足汽车疏散口要求。停车组之间满足最小防火间距
□
□
□
□
6
入口人流动线满足疏散要求。
□
□
□
□
竖向
7
场地坡度不大于3%;个别场地高差较大的项目,在不影响主入口和消防车动线的前提下允许设台阶,并增设残疾人坡道或室外自动扶梯。
□
□
□
□
8
盲道及残疾人坡道设计结合市政人行道设置,不能和景观构筑物、标识发生冲突,材料要求同周边铺装材料。
□
□
□
□
照明
效果
27
室外环境电箱与花池或其他小品组合设计,未出现单独设置的情况
□
□
□
□
照明施工封样
28
照明照度及色温必须满足效果要求,并分平日和节庆两种以上灯效控制;灯具选型符合空间尺度和打亮方向,并进行现场封样
□
□
□
□
29
景观照明及泛光照明灯光不应对主通道行人及驾驶员造成眩光影响
□
□
□
□
30
广场灯位置不与LOGO塔或其他标志性构筑物发生效果冲突
□
□
□
□
9
室外平台超过0.75米临空面设置防护栏杆。栏杆高度满足规范。
□
□
□
□
水景和泳池
10
水池深度为0.3-0.6m左右,池壁顶面距离地面高度为0.3-0.45m。管道采用铜或不锈钢管材。池表面应减少外露的管道设备。水下照明灯必须按照泳池用电设计规范使用12伏安全电压。必须设置自动补水装置和溢流管路。水质达到泳池和儿童嬉水标准(详见泳池水质标准CJ244-2007和景观娱乐用水水质标准)。
□
□
□
□
10
商铺入口及商业主入口不出现台阶,排水流畅,不得出现倒灌现象
□
□
□
□
建筑
小品
11
大商业室外道旗灯杆设计需考虑泛光灯安装位置,造型美观
□
□
□
□
12
地下室采光井、风井、排烟井景观处理后的采光和通风面积符合规范要求,各种突出地面的设备应有美化设计
□
□
□
□
景观、雕塑小品
13
雕塑应有夜景照明且效果良好
□
□
□
□
17
室外景观构筑物与照明灯具、导向标识牌关系清晰,不发生冲突
□
□
□
□
18
所有灯杆、标识、立柱广告、道旗等其突出柱体的悬挂物底端距地面高度应不小于2米;底座预留检修口,方便维修及美陈取电
□
□
□
□
铺装基础
19
基础构造设计结合当地作法
□
□
□
□
铺装
细节
20
建筑各主入口重点处理
□
□
□
□
21
地面铺装材料考虑防滑设计,避免大面积光面材料
□
□
□
□
3
城市规划人行道与地下通道接口等与广场交通流线一致;
□
□
□
□
4
主要道路上应设计公交车站和出租车泊接停靠站,设置符合《景观设计导则》要求;酒店入口满足大巴和中巴的转弯半径模版要求
□
□
□
□
5
主要出入口区域不宜设置井盖、通风竖井、取水阀等影响品质的功能设施;车库出入口是否按集团签批总图设置及优化,并进行美化或弱化处理
□
□
□
□
室外导视
6
整体导向标识系统与景观关系清晰,符合人流行进动向
□
□
□
□
竖向
7
商铺入口及商业主入口不能出现台阶,高差通过场地自然找坡解决
□
□
□
□
8
对于竖向变化较大的场地,购物中心两个广场每处均应保证有一处点位与道路高差不宜超过0.5米,以无障碍过渡为最佳
□
□
□
□
9
盲道及残疾人坡道设计结合市政人行道设置,不能和景观构筑物、标识发生冲突,材料要求同周边铺装材料
□
□
□
□
屋顶美化
37
植物种植完成后必须做到不露土
□
□
□
□
38
屋顶应做景观美化设计
□
□
□
□
地面
美化
39
屋顶美化与降噪的结合
□
□
□
□
40
满足高层建筑向下看和室内透过采光顶向外观看的视觉效果
□
□
□
□
38
各种突出地面的设备应有美化设计
□
□
□
□
39
煤气调压站的安全与美化处理
□
□ቤተ መጻሕፍቲ ባይዱ
□
□
酒店景观
41
酒店景观设计应满足酒店主入口前停车要求
□
□
□
□
15
景观构筑物不应存在坠落等安全隐患。
□
□
□
□
雕塑
16
景观雕塑方案设计,雕塑的材料不应存在安全隐患,禁止使用易燃材料,禁止设计可能坠落的雕塑组件。
□
□
□
□
铺装
17
回填土部分应注明铺装材料及压实系数要求。
□
□
□
□
18
隐形消防通道做法应符合消防车行驶要求。车行道石材厚度为50mm,一般混凝土标号为c15.
□
□
□
□
19
地面铺装材料考虑防滑设计,禁止出现光面铺地材料
□
□
□
□
照明
20
室外照明最暗处不低于200勒克斯。
□
□
□
□
21
所有电缆选用及接线盒的选择必须符合专业安全规范
□
□
□
□
22
高杆灯应照亮广场,高度为14m,8个头,每个为400 W金卤投光灯。高杆灯基础必须经结构专业复核。
□
□
□
□
植物
23
植物不得选用有毒、飞絮、飞粉等容易引起人体不良反应及存在安全隐患的植物。近人区禁止使用带刺及针叶类植物。
□
□
□
□
全专业合图
42
酒店前广场及后花园硬铺、软植、水景、导向、雕塑等小品、光环境五大部分是否落实并优化集团签批方案,酒店景观是否采用大乔木+大灌木+草坪的方式
□
□
□
□
43
与市政管网、泛光、幕墙、室外导视、消火栓、屋顶设备及市政边界条件、现场实测标高等进行合图
□
□
□
□
整体效果
44
每次更改后再次合图
□
□
□
□
□
31
大树设置照树灯,重点地方设置绕树灯;
□
□
□
□
