SNS柔性防护网施工专项实施方案
SNS柔性防护网施工方案

黄登水电站工程安全防护-被动柔性防护网施工措施批准:陈龙审核:杨宁校核:田熹编制:李轶宇中国水利水电第三工程局有限公司云南黄登电站工程项目部二〇一〇年七月十日被动柔性防护网施工措施一、概述为了防止骨料运输洞梅冲河出口洞脸边坡上方滚石,对下方施工人员设备及确保后期皮带洞运行的安全,经过相关单位现场查看,建议在梅冲河出口上方设置被动柔性防护网,设置形式见附图1,工程量暂定为200m2二、防护网说明防护网拟采用FSS-PD-500型柔性防护网,FSS-PD-500型防护网为采用锚杆、钢柱、支撑绳和拉锚绳等固定方式将钢丝绳网在坡面上形成栅栏形式的拦石网,从而实现拦截落石的一种边坡柔性防护系统。
其功能是拦截和堆存坡面落石。
1、主要构件性能(1)钢丝绳网①钢丝绳的质量要求应符合《制绳用钢丝》(GB/T8919)的要求;其中钢丝绳的镀锌量应符合GB/T8919表6中B类镀锌钢丝绳的要求,其公称抗拉强度不小于1770MPa,最小断裂拉力不小于40KN(Φ8mm钢丝绳)或不小于20KN(Φ6mm钢丝绳)。
②根据施工需要选择相应的网孔大小,网目边长不大于20mm。
③钢丝绳的编制应符合以下要求:上下交错编织;编制成网的钢丝绳不得有断丝、脱丝现象;交叉节点处用扣压件固定,接头处用搭接件压接, 不得遗漏,钢绳露出搭接件长度至少为10mm;编网时扣压件和搭接件用机械压接,表面不得有破裂和明显损伤;网的形状平整、绳不得有打结明显扭曲现象。
④搭接件长度不小于35cm,外径不大于3cm,壁厚不小于3mm。
⑤钢丝绳网交叉处固定用的扣压件厚度不小于2mm,并采用镀锌处理,镀锌层厚度不小于8μm。
⑥编网用扣压件的材质、结构尺寸和压接工艺必须保证其拉滑力(抗错动能力)不小于5kN,拉脱落力不小于10kN。
(2)钢丝网宜采用由直径不小于2.2mm的热镀锌钢丝编制的,网孔为50mm×50mm的钢丝网。
钢丝应满足《一般用途低碳钢丝》(GB/T 343)的要求。
SNS柔性被动防护网施工方案

SNS柔性被动防护网施工方案系统说明:纵横交错的%%c16横向支撑绳和%%c12纵向支撑绳与4.5m×4.5m正方形模式(边沿局部根据需要有时为4.5m×2.5m)布置的锚杆相联结并进行预张拉,支撑绳构成的每个4.5m×4.5m(或4.5m×2.5m)(网格内铺设一张DO/08/300/4×4m(或4×2m)型钢丝绳网,每张钢丝绳网与四周支撑绳间用缝合绳缝合联结并拉紧,该预张拉工艺能使系统对坡面施以一定的法向预紧压力,从而提高表层岩土体的稳定性,尽可能地阻止崩塌落石的发生并将小部分落石限制在一定的空间内运动(GPS1和GAR1型为部分阻止崩塌落石的发生并将落石限制在一定的空间内运动),同时,在钢绳网下铺设小网孔的格栅网,以阻止小尺寸岩块的崩落或限制局部岩土体的破坏;施工顺序及工法1、清除坡面防护区域内威胁施工安全的浮土及浮石,对不利于施工安装和影响系统安装后正常功能发挥的局部地形(局部堆积体和凸起体等)进行适当修整;2、放线测量确定锚杆孔位(根据地形条件,孔间距可有0.3m的调整量),在孔间距允许的调整量范围内,尽可能在低凹处选定锚杆孔位;对非低凹处或不能满足系统安装后尽可能紧贴坡面的锚杆孔(一般连续悬空面积不得大于5m ,否则宜增设长度不小于0.5m的局部锚杆,该锚杆可采用直径不小于%%c12的带弯钩的钢筋锚杆或直径不小于2%%c12的双股钢绳锚杆),应在每一孔位处凿一深度不小于锚杆外露环套长度的凹坑,一般口径20cm,深20cm;3、按设计深度钻凿锚杆孔并清孔,孔深应大于设计锚杆长度5cm~10cm,孔径不小于%%c42;当受凿岩设备限制时,构成每根锚杆的两股钢绳可分别锚入两个孔径不小于%%c35的锚孔内,形成人字形锚杆,两股钢绳间夹角为15°~30°,以达到同样的锚固效果;当局部孔位处因地层松散或破碎而不能成孔时,可以采用断面尺寸不小于0.4×0.4m的C15砼基础置换不能成孔的岩土段;4、注浆并插入锚杆,采用标号不低于M20的水泥砂浆,宜用灰砂比1:1~1.2、水灰比0.45~0.50的水泥砂浆或水灰比0.45~0.50的纯水泥浆,水泥宜用42.5普通硅酸盐水泥,优先选用粒径不大于3mm的中细砂,确保浆液饱满,在进行下一道工序前注浆体养护不少于三天;5、安装纵横向支撑绳,张拉紧后两端各用2~4个(支撑绳长度小于15m时为2个,大于30m时为4个,其间为3 个)绳卡与锚杆外露环套固定连接;6、从上向下铺挂格栅网,格栅网间重叠宽度不小于5cm,两张格栅网间以及必要时格栅网与支撑绳间用 %%c1.5铁丝进行扎结,当坡度小于45°时,扎结点间距一般不得大于2m,当坡度大于45°时,扎结点间距一般不得大于1m(有条件时本工序可在前一工序前完成即将格栅网置于支撑绳之下);7、从上向下铺设钢绳网并缝合,缝合绳为钢绳,每张钢绳网均用一根长约31m(或27m)的缝合绳与四周支撑绳进行缝合并预张拉,缝合绳两端各用两个绳卡与网绳进行固定联结。
SNS柔性防护网施工专项方案

SNS柔性防护网施工专项方案一、项目背景近年来,随着城市建设的不断发展和人们对环境的要求越来越高,各种柔性防护网也应运而生。
SNS柔性防护网作为一种创新的环境保护材料,具有结构简单、安装方便、经济实用等优点,在各类工程中得到广泛应用。
为了保证施工质量,提高工效,特制定本专项方案。
二、施工前的准备工作1.物资准备:根据施工需要,准备好各种工具和器材,如锤子、扳手、电钻、刷子等;根据工程的规模和要求,选购好质量的SNS柔性防护网材料。
2.人员准备:确定施工队伍人数和分工,明确各个人员的职责和任务,确保施工过程的协调和顺利进行。
3.工地准备:对施工现场进行清理整理,保持施工的整洁和安全;做好防护措施,确保施工人员的安全。
三、施工步骤1.准备工作:检查物资准备是否齐全,确认施工人员已经就位,检查工地的安全情况。
2.评估项目:根据实际工程的要求,评估工程场地的尺寸、地势、土质等情况,确定施工方案。
3.确定起始点:根据评估结果,选择适当的起始点,并用标志物标明。
4.建立固定基础:在起始点附近挖掘适当大小的基坑,清理坑内杂物,然后浇筑混凝土,形成扎实的基础。
5.安装网支撑结构:根据施工方案,搭设网支撑结构,确保结构牢固、平整。
6.固定SNS柔性防护网:将SNS柔性防护网展开,根据测量结果进行裁剪和修整,然后用插头和法兰件将其固定在支撑结构上。
7.清理整洁:在完成SNS柔性防护网的固定后,进行清理整洁工作,保持施工现场的整洁。
四、施工要求1.施工过程中,要根据工程的实际要求和施工方案进行操作,确保施工的准确性和质量。
2.施工人员要做好必要的防护措施,佩戴好安全帽、手套等防护用品,确保施工的安全。
3.施工现场要保持整洁,材料要摆放整齐,垃圾要及时清理,确保施工过程的有序进行。
4.施工完毕后,要进行验收工作,确保工程的质量符合要求,并及时处理施工中出现的问题。
五、质量控制1.施工过程中,要严格按照施工方案进行操作,不得擅自修改或忽略工艺要求。
(完整版)SNS柔性防护网施工专项方案1要点

昭通市昭阳至永善公路改建工程施工SG3标SNS柔性防护施工方案编制:审核:审批:中铁十六局集团第五工程有限公司昭通市昭永公路改建项目经理部2015年7月目录一、编制目的、依据、原则 (1)1、编制目的 (1)2、编制依据 (1)3、编制原则 (1)4、适用范围 (2)二、工程概况 (2)1、工程简介 (2)2、沿线地形、气候、水文等自然特征 (2)三、施工准备 (3)1、组织准备 (3)2、材料准备 (3)3、技术准备 (3)4、现场准备 (3)5、测量准备 (3)四、施工技术方案 (4)1、SNS柔性防护网 (4)3、SNS柔性防护网施工中注意事项 (5)五、SNS柔性防护网施工安全保证措施 (6)1、危险源 (6)2、预防措施 (6)六、SNS柔性防护网施工质量保证措施 (8)1、质量保证体系 (8)2、施工准备阶段的质量控制措施 (9)3、施工过程质量控制措施 (9)七、SNS柔性防护网施工应急预案 (10)SNS柔性防护网施工方案一、编制目的、依据、原则1、编制目的由于昭永公路施工SG3标段高边坡施工工程量大、施工难度大、施工危险系数高,为确保正常安全生产,明确高边坡施工工艺流程、施工注意事项,保证总体工期,特编制高边坡施工专项方案,指导现场施工。
2、编制依据(1)现行公路工程施工规范、标准、规程及其相关质量验评标准。
(2)现场踏勘调查所获得的工程地质、水文地质、当地资源、交通状况及施工环境等调查资料。
(3)我单位多年积累的高边坡施工经验。
(4)昭阳至永善公路改建工程施工SG3标(K84+860~K116+085.891)两阶段施工图设计。
(5)《爆破安全规程》GB 6722-2003(6)其他有关雨季施工规定、国家法令、法规。
3、编制原则(1)坚持科学性、先进性、经济性、合理性与实用性相结合的原则。
(2)整体推进,均衡生产,确保总工期的原则。
(3)保证重点,突破难点,质量至上的原则。
(4)保持施组设计严肃性与动态控制相结合的原则。
SNS柔性防护网专项方案

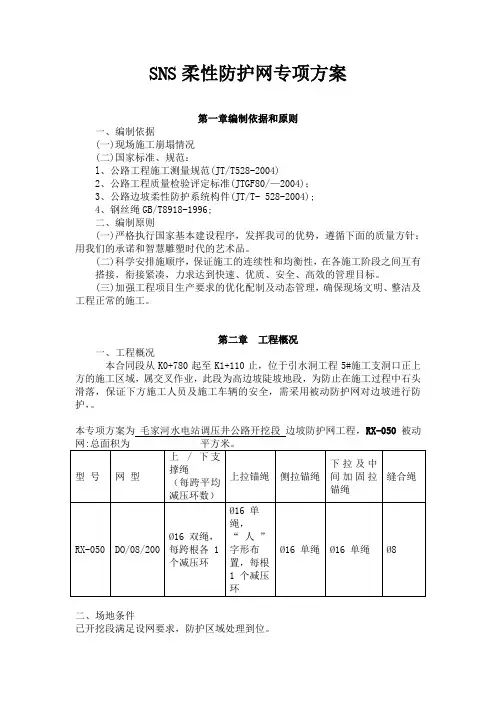

SNS柔性防护网专项方案第一章编制依据和原则一、编制依据(一)现场施工崩塌情况(二)国家标准、规范:l、公路工程施工测量规范(JT/T528-2004)2、公路工程质量检验评定标准(JTGF80/—2004);3、公路边坡柔性防护系统构件(JT/T- 528-2004);4、钢丝绳GB/T8918-1996;二、编制原则(一)严格执行国家基本建设程序,发挥我司的优势,遵循下面的质量方针:用我们的承诺和智慧雕塑时代的艺术品。
(二)科学安排施顺序,保证施工的连续性和均衡性,在各施工阶段之间互有搭接,衔接紧凑,力求达到快速、优质、安全、高效的管理目标。
(三)加强工程项目生产要求的优化配制及动态管理,确保现场文明、整洁及工程正常的施工。
第二章工程概况一、工程概况本合同段从K0+780起至K1+110止,位于引水洞工程5#施工支洞口正上方的施工区域,属交叉作业,此段为高边坡陡坡地段,为防止在施工过程中石头滑落,保证下方施工人员及施工车辆的安全,需采用被动防护网对边坡进行防护,。
本专项方案为毛家河水电站调压井公路开挖段边坡防护网工程,RX-050被动二、场地条件已开挖段满足设网要求,防护区域处理到位。
三、工程特点边坡高度大,地质结构及环境条件。
施工工序多,交叉施工,施工难度大,且高空作业,安全隐患多。
被动防护系统是由钢丝绳网、高强度铁丝格栅网、锚杆、工字钢柱、上下拉锚绳、消能环、底座及上下支撑绳等部件构成。
系统由钢柱和钢绳网联结组合构成一个整体,对所防护的区域形成坡面防护,从而阻止崩塌岩石的下坠,起到边坡防护的作用。
第三章施工布置一、工程目标(—)质量目标确保工程质量满足规范要求。
(二)工期目标总工期为天(日历天),施工准备天,基础施工天,安装为天,清理现场天。
(三)安全目标杜绝死亡、火灾及设备等重大事故(四)文明施工目标确保文明工地。
二、组织机构(一)项目部组织柜架根据工程的特点和规模,按照项目法施工的原则,组建工程项目部,使之成为由项目负责人领导的项目管理组织机构。
柔性主动防护网施工方案及对策

307省道洛商二级改扩建工程LJ2标SNS柔性网〔主动防护〕边坡防护施工案路桥集团第一工程XX2016年4月SNS柔性网〔主动防护〕边坡防护施工案一、工程概况本合同起讫桩号为K81+200-K93+000,路线全长11.8公里,为三级路改二级路工程。
SNS柔性防护施工围:K82+105-K82+160,长度为55m,挂网面积1092m2, K85+458-K85+526挖第二级边坡,长度为68m,挂网面积1183m2, K85+463-K85+520挖第三级边坡,长度为57m,挂网面积1008m2。
二、SNS柔性边坡防护网施工工艺1、主动防护系统说明纵横交织的Φ16纵向支撑绳和Φ16横向支撑绳与4.5×4.5m正形模式布置的锚杆相联结并进展预拉, 支撑绳构成的每个4.5×4.5m网格铺设一D0/08/300/4×4m型钢绳网,每钢丝绳网与四支撑绳间用缝合绳缝合连结并拉紧,该预拉工艺能使系统对坡面施以一定的法向预紧压力,从而提高表层岩土体的稳定性,尽可能地阻止崩塌落的发生,并将小局部落限制在一定的空间运动,同时,在钢绳网下铺设S0/2.2/50型格栅网,以阻止小尺寸岩块的塌落。
2、清理坡面:人工对坡面防护区域的浮土及浮进展去除;3 、放线测量确定锚杆位〔根据地形条件,间距可有0.3m的调整量〕,并在每一位处凿一定深度不小于锚杆外露环套长度的凹坑,一般口径20cm,深15cm;4 、钻A、锚钻进:成匀速钻进,格控制钻速度,以防止钻弯曲和变形,钻进到达设计深度后,不停钻,在停顿进尺的情况下,稳钻1-2分钟;B、造精度要求a、径误差:造径不小于42mm;b、深:锚设计深度大于5cm以上;c、当受凿岩设备限制时,构成每根锚杆的两股钢绳可分别锚入两个径不小于Φ35 mm的锚,形成人字形锚杆,两股钢绳间夹角为15°~30°,以到达同样的锚固效果;5、钢绳锚杆制作A、钢绳锚杆验收:锚杆下料后,应去除外表浮锈污物,油污和泥土;B、在施工现场制作钢绳锚杆时,应根据进度做到随制随用,并注意防水、防污染。
sns防护网施工方案

SNS防护网施工方案1. 简介SNS防护网是一种用于保护人员和设备安全的重要设施。
该网是由高强度的材料制成,并固定在需要进行防护的区域。
本文将介绍SNS防护网的施工方案,包括施工前的准备工作、施工流程以及常见问题的处理方法。
2. 施工前的准备工作在进行SNS防护网的施工前,需要进行详细的准备工作,以确保施工的顺利进行。
2.1 确定需求和规范在开始施工之前,需要明确SNS防护网的需求和规范。
这包括确定施工区域的大小、高度和安全要求等。
同时,还需要了解当地相关法规和政策,确保施工符合法律要求。
2.2 确定施工材料和设备根据需求和规范确定施工所需的材料和设备。
通常情况下,SNS防护网的材料采用高强度的防护网,可以选择适合的规格和质量等级。
此外,还需要准备相应的工具和设备,如梯子、起重机等。
2.3 制定施工计划和安全措施在进行施工前,需要制定详细的施工计划和安全措施。
施工计划应明确施工的顺序、时间和进度安排。
安全措施包括确保作业人员的安全,如佩戴安全帽、安全绳等,并规定必要的紧急救援措施。
3. 施工流程3.1 建立施工现场在进行施工之前,需要清理施工区域,确保没有杂物和障碍物。
在建立施工现场时,应设置警示标识和围栏,确保施工区域与外界隔离。
3.2 安装支撑结构在建立好施工现场后,需要安装支撑结构。
支撑结构主要用于固定防护网,确保其能够承受外力和压力。
安装支撑结构时,需要按照设计要求进行固定和调整,以确保防护网的稳定性和牢固性。
3.3 安装防护网安装支撑结构后,可以开始安装防护网。
防护网应根据施工区域的大小和形状进行剪裁,并用相应的工具进行固定。
在安装过程中,需要保持防护网的平直和紧张,使其能够有效地防护人员和设备。
3.4 检查和调整安装完成后,需要进行检查和调整,确保防护网的质量和性能符合要求。
检查内容包括防护网的固定是否牢固、网孔大小是否符合规范、网面是否平直等。
如果发现问题,应及时进行调整和修复。
4. 常见问题及处理方法4.1 防护网脱落如果防护网发生脱落,应立即采取措施修复。
SNS柔性防护网施工专项方案

SNS柔性防护网施工专项方案一、项目背景SNS柔性防护网是一种多功能、高强度的保护工程材料,广泛应用于水利、铁路、公路、市政等领域的防护工程中。
其具有抗拉强度高、耐疲劳、耐倾覆等特点,能有效防止土方塌方、山体滑坡等自然灾害的发生,保护周边居民和基础设施的安全。
本施工专项方案旨在对SNS柔性防护网的施工进行详细规划,确保施工过程安全、合理、高效。
二、前期准备工作1.项目规划:根据工程要求,制定项目施工计划,明确工程范围、施工时间、人员配置等。
2.材料准备:根据工程设计要求,准备充足的SNS柔性防护网,确保质量合格。
3.技术人员准备:安排经验丰富的工程技术人员,负责项目的施工现场管理和技术指导。
4.设备准备:准备必要的设备和工具,如塑料锤、钢绳、网夹等。
三、施工流程1.现场勘测:根据工程设计图纸,现场勘测确定施工范围、地形地貌、土质情况等,并对现场情况进行记录。
2.地基处理:对施工区域进行清理,清除障碍物,确保施工基地平整。
3.支撑结构搭建:根据设计要求,进行SNS柔性防护网的支撑结构搭建,包括立柱、横梁、纵梁等。
4.预埋加固处理:对支撑结构进行预埋加固处理,包括钢筋混凝土浇筑、混凝土硬化等。
5.网片安装:将预制好的SNS柔性防护网片安放在预埋的支撑结构上,注意对接缝进行拉平、衔接。
6.网夹固定:使用网夹将网片与支撑结构进行固定,确保牢固可靠。
7.护面装置安装:根据需要,对SNS柔性防护网进行护面装置的安装,包括护板、警示牌等。
8.验收与保养:对施工过程进行逐项验收,确保工程质量合格。
完成施工后,对SNS柔性防护网进行保养和维护,包括定期检查、清洗、修复等。
四、安全措施1.施工现场应设立明显的警示标志,加强安全教育,确保工人掌握相关安全知识。
2.工人应配备必要的个人防护用具,包括安全帽、护目镜、防滑鞋等。
3.设立专人负责现场管理,确保施工过程中的安全。
4.严禁在强风、暴雨等恶劣天气条件下施工,以免造成人员伤亡和设备损坏。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
SNS柔性防护网施工专项方案————————————————————————————————作者:————————————————————————————————日期:昭通市昭阳至永善公路改建工程施工SG3标SNS柔性防护施工方案编制:审核:审批:中铁十六局集团第五工程有限公司昭通市昭永公路改建项目经理部2015年7月目录一、编制目的、依据、原则 01、编制目的 02、编制依据 03、编制原则 04、适用范围 (1)二、工程概况 (1)1、工程简介 (1)2、沿线地形、气候、水文等自然特征 (1)三、施工准备 (2)1、组织准备 (2)2、材料准备 (2)3、技术准备 (2)4、现场准备 (3)5、测量准备 (3)四、施工技术方案 (3)1、SNS柔性防护网 (3)3、SNS柔性防护网施工中注意事项 (5)五、SNS柔性防护网施工安全保证措施 (6)1、危险源 (6)2、预防措施 (6)六、SNS柔性防护网施工质量保证措施 (8)1、质量保证体系 (8)2、施工准备阶段的质量控制措施 (9)3、施工过程质量控制措施 (9)七、SNS柔性防护网施工应急预案 (10)SNS柔性防护网施工方案一、编制目的、依据、原则1、编制目的由于昭永公路施工SG3标段高边坡施工工程量大、施工难度大、施工危险系数高,为确保正常安全生产,明确高边坡施工工艺流程、施工注意事项,保证总体工期,特编制高边坡施工专项方案,指导现场施工。
2、编制依据(1)现行公路工程施工规范、标准、规程及其相关质量验评标准。
(2)现场踏勘调查所获得的工程地质、水文地质、当地资源、交通状况及施工环境等调查资料。
(3)我单位多年积累的高边坡施工经验。
(4)昭阳至永善公路改建工程施工SG3标(K84+860~K116+085.891)两阶段施工图设计。
(5)《爆破安全规程》GB 6722-2003(6)其他有关雨季施工规定、国家法令、法规。
3、编制原则(1)坚持科学性、先进性、经济性、合理性与实用性相结合的原则。
(2)整体推进,均衡生产,确保总工期的原则。
(3)保证重点,突破难点,质量至上的原则。
(4)保持施组设计严肃性与动态控制相结合的原则。
(5)强化组织指挥,加强管理,保工期、保质量、保安全。
(6)优化资源配置,实行动态管理。
(7)文明施工,保护环境。
4、适用范围适用于昭阳至永善公路改建工程施工SG3标段。
二、工程概况1、工程简介昭通市昭阳至永善公路改建工程项目是昭通市公路网的重要组成部分。
项目位于云南省永善县境内,路线在区域地貌上位于青藏高原和云贵高原向四川盆地过渡的斜坡地带。
本项目的建设完善了昭通市公路网,提高了昭通市公路等级结构水平,优化了昭通市域内公路网络系统,缩短了市域县市之间的空间距离,为昭通市经济快速增长提供了基础条件。
本标为SG3标段,起点位于水竹,桩号为K84+860.000,终点位于黄华丫口,桩号为K116+085.891,长30.744公里,含长链2517.935m,包含桥梁19座(其中大桥4座、中桥15座)、涵洞83座、隧道4座。
2、沿线地形、气候、水文等自然特征路线区地处云南省西南永善县境内,在区域地貌上位于青藏高原和云贵高原向四川盆地过渡的斜坡地带,地势总体北、西两侧底,东南两侧高,重峦叠障,峰高谷深,地貌错综复杂,有深切中山,中切中山,岩溶高原、段陷河谷坝。
线路所经区域地形地貌划分为二个地貌单元,即:第一类是弱侵蚀、剥蚀低中山地形地貌单元,地质作用以构造剥蚀作用、流水侵蚀、溶蚀作用为主;第二类是强侵蚀中高山峡谷地形地貌单元,地质作用以构造作用、河流下切侵蚀及地下水溶蚀作用为主。
路线区域属亚热带、暖温带共存的高原季风立体气候,具低纬高原大陆季风气候的特点。
冬季气温较低,夏季气候凉爽,干湿两季分明。
气候明显地受地形影响,特别是受高程的控制,海拔2200米以上地带, 9-12月常常阴雨连绵,雾罩期长,因此区内气候垂直分带明显,而水平变化不大。
全年无霜期220天左右,年平均气温16.8℃,最热月7月均温19.8℃,最冷月1月均温2℃,年均总日照时数1056.3小时,年总降水量825.2毫米,雨季多集中在6~10月,约占全年降水量的79%。
路线所经区域沿线发育多条河流,均属金沙江水系,主要河流为龙冲河、冷水河、小河等,另外在山间盆地内发育有季节性地表迳流。
路线所经区域局部地表鱼塘较多,地下水位较高,地表河沟较多,地下水对工程影响较大。
地下水类型可划分为: 松散岩类孔隙水、基岩裂隙水、岩溶水三类。
地下水主要靠大气降水和地表河流补给,顺沿线河谷排泄。
三、施工准备1、组织准备为了保证在SNS主动防护网施工期间,在正常施工生产或发生大雨、暴雨天气等险情时,能够及时组织人员进行抢险救灾,施工领导小组。
组长:王爱东副组长:王超俊、刘立伟组员:张志永、贾金刚、袁园、娄健民、李腾飞、张晓亮、王录、李明、赵利、蔡春伦、邓世斌2、材料准备项目部根据施工技术人员统一安排,保障部集中统一进行购买,保证每个工作面不受物资影响导致停工,提前做好施工材料准备。
现场材料准备如燃油、机械零配件、钢筋、水泥、小五金等。
3、技术准备组织全体施工人员复核施工图纸、对图纸的疑问及时向监理工程师提出,学习掌握施工技术规范、合同文件以及监理实施办法,并作好施工技术交底。
4、现场准备开工前选择、修建好物资存放场地和进出场地的便道;场地的清理包括清除残渣、排除和处理危险源。
5、测量准备根据已复核且经监理工程师批准,技术员和测量人员把锚杆位置进行放样,由施工队人员对锚杆位置进行标记。
四、施工技术方案1、柔性防护网施工方案1.1、柔性防护网是高边坡作业杜绝上下交叉作业,根据高边坡的安全技术交底应分段分边坡作业,要从上往下一级一级的施工作业。
组织合理的工序穿插,利用各种有利条件和措施减少资金消耗,保证工程质量,加快施工进度。
1.2、柔性防护网施工工序①清坡,排除危险源②测量放样③搭建施工平台④钻机就位调试⑤锚杆成孔⑥清孔安装锚杆⑦制浆,注浆⑧安装支撑绳⑨铺设柔性防护网⑩安装缝合钢丝绳⑪清场,验工1.3、要对边坡面防护区进行清表和人工排险,不得使用人工爆破排险。
1.4、放线测量确定锚杆位置,根据地形的变化情况锚杆间距调整量在30cm 左右,并做标记,并在每个锚杆空位处凿一个深度不小于锚杆外露套环长度的凹坑,口径不小于20cm×20cm。
1.5、按照设计锚杆长度钻孔并清空,孔深要超出设计孔深5cm,孔径不得小于Φ42.1.6、注浆并插入锚杆,锚杆外露不能超出原地面,并且套环不能注浆,以确保支撑绳张拉紧贴地面。
在插入锚杆之前应先把水泥砂浆注入孔深的1/3然后再插锚杆在继续注浆,在注浆时应及时排除空气,防止注浆不饱满,中间发生空洞。
注浆采用M30水泥砂浆,宜用灰砂配合比1:1~1:2、水灰比0.45~0.5的水泥砂浆,水泥采用42.5号普通硅酸盐水泥,砂采用粒径不大于3mm的中细砂,确保注浆饱满,锚杆抗拔力在≥50KN在进行下一道工序应养护3天以上。
1.7、安装横向支撑绳,张拉紧后间隔7~9米安装一个绳卡和锚杆外露套环固定连接。
1.8、从上往下铺设挂格栅网,挂格栅网搭接重叠宽度不得小于5cm,两张网格栅之间要用Φ1.5铁丝按1米间距进行绑扎。
1.9、铺设钢丝绳网要严格从上往下进行施工作业,钢丝绳采用Φ8,每张钢丝绳网均用一根27~30m钢丝绳进行缝合并且预张拉。
4、柔性防护网施工中注意事项1、SNS柔性防护网施工中要记录施工工序。
2、对于材料(水泥、锚杆)要有产品合格证和出厂证明。
3、在搭建施工平台和安放钻机要牢靠稳固,杜绝一切安全隐患。
4、铺设SNS柔性防护网防止小尺寸岩体塌落。
5、发现现场地质条件与设计有较大的出入,要及时与设计人员联系。
五、高边坡施工安全保证措施1、危险源SNS柔性防护网在高边坡的施工因地形条件的复杂、从业人员的素质较低、因此它是高风险和易发生安全事故的施工作业。
从人、机、料、方法、环境等因素综合分析识别确认有4个可能造成人员伤害、财产损失的危险源为:1)机械伤害机械运转工作时,因机械意外故障或违规操作可能造成的人身伤害或机械损害。
2)车辆伤害在施工过程中,司机疲劳驾驶或超重运行等造成人身伤害或财产损害。
3)高处坠落施工过程中,边坡稳定性不够,爆破后没及时的对不稳定的岩石进行安全排除,造成的人身伤害。
4)坍塌和滑坡路基因地质、施工方法不当,机械使用不当,造成的坍塌和滑坡,对人身或机械造成的伤害或损害。
2、预防措施1)所有机械设备进场后,必须由设备部负责人会同安全员和使用机械的人员共同对该机械设备进行进场验收工作,经验收发现安全防护装置不齐全的或有故障的应退回进行维修。
使用前要对设备使用人员进行必要的安全技术交底和教育工作,使用人员必须严格执行交底内容及最近操作规程操作。
使用中经常对设备进行维修保养。
各种机械设备必须专人专机,凡属特种设备,其操作负责人要按规定每周对施工现场的所有机械设备进行检查,发现问题及隐患及时解决处理,确保机械设备完好,防止机械伤害事故的发生。
2)为防止SNS柔性防护网出现坍塌和滑坡事故,特制定防护措施施工,对施工的地质情况,施工情况等信息进行动态监测,对地质有出入的应联系设计部门进行相应设计修改。
3)加强安全生产的综合管理:在工程施工过程中,严格按照各项操作规程和专项安全施工方案施工和监督检查,认真落实整改。
认真落实各级安全生产责任制,建立健全各项管理制度,杜绝一切人为事故的发生。
加强对员工队伍人员的安全教育,提高作业人员素质和安全生产自我保护意识。
增强各级管理人员安全责任意识,加强安全专业知识培训。
严格加强各种危险源预防管理工作,结合工程特点,针对确认的危险源实施相应的预防控制措施。
5)切实加强安全交底制度的落实交底必须在施工作业前进行,任何项目在没有交底前不准施工。
交底必须履行交底人和被交底人的签字模式,书面交底一式二份,一份交底给被交底人,一份附入安全生产台帐备查。
被交底者在执行过程中,必须接受项目部的管理、检查、监督、指导,交底人也必须深入现场检查交底后的执行落实情况,发现有不安全因素,应马上采取有效措施,杜绝事故隐患。
六、SNS 柔性防护网施工质量保证措施1、质量保证体系项目部成立专门的工程质量保证组织机构,项目经理为工程质量第一责任人,项目总工程师为工程质量直接责任人,工程质量管理实行项目总工程师领导下的质检工程师负责制,通过专职质检员和各部门、工区主管及兼职质检员,对工程进行全面控制。
质量管理组织机构见图:项目经 项目总 项目安 项目部质项目部测量班 项目部试验室 各工区业务指管理线各施工班组、施工队负责人3、施工准备阶段的质量控制措施3.1、编制实施性施工组织设计,制定施工计划,制定科学合理的施工顺序。
