围堰工程钢板桩施工方案一、施工前准备在进行围堰工程钢板桩施工前,需要做好以下准备工作: 1. 制定详细的施工计划和方案,包括施工流程、安全防护措施等。

2. 确定施工现场,清理施工区域,保证施工区域的平整度和稳定性。

3. 准备所需的钢板桩、施工机械设备、工具以及施工人员。

4. 对施工现场进行勘察,了解地质情况、地下管线等情况,并做好相应的防范措施。

二、施工步骤1. 钢板桩的安装1.根据设计要求和施工图纸的要求,确定钢板桩的安装位置和间距。

2.进行钢板桩的挖孔作业,保证孔洞的准确度和孔壁的平整度。

3.将钢板桩逐一安装到预定的位置,确保桩身的垂直度和水平度。

4.在安装过程中,注意检查桩间的垂直度和连接的牢固性。

2. 钢板桩墙的组装1.将已安装的钢板桩以特定的方式连接在一起,形成围堰工程所需的桩墙。

2.在组装过程中,注意调整桩墙的水平度和垂直度,确保桩墙的稳固性和密封性。

3.根据需要,可在桩墙内部进行填土或加入其他辅助材料,增加围堰工程的承载能力和密封性。

3. 围堰工程的验收1.完成钢板桩施工后,对围堰工程进行验收,检查围堰工程的牢固性、平整度、密封性等指标,确保工程质量达标。

2.如发现问题或不合格情况,及时进行整改,并重新验收,直到工程达到设计要求和标准要求为止。

三、施工注意事项1.施工现场需严格遵守安全操作规程,做好安全防护工作,保障施工人员的人身安全。

2.施工过程中需密切关注天气变化,避免在恶劣天气下进行作业。

3.对施工现场进行定期清理,保持施工区域整洁,确保施工机械设备的正常运转。

4.露天作业时需采取防护措施,避免发生因自然灾害引起的意外事件。

四、施工总结通过以上施工方案的实施,可以有效地完成围堰工程钢板桩的施工工作,保障工程的质量和安全,同时提高工程进度的效率。

在实际施工中,应根据实际情况灵活调整施工方案,确保工程的顺利进行和顺利竣工。

钢板桩围堰施工方案

钢板桩围堰施工方案

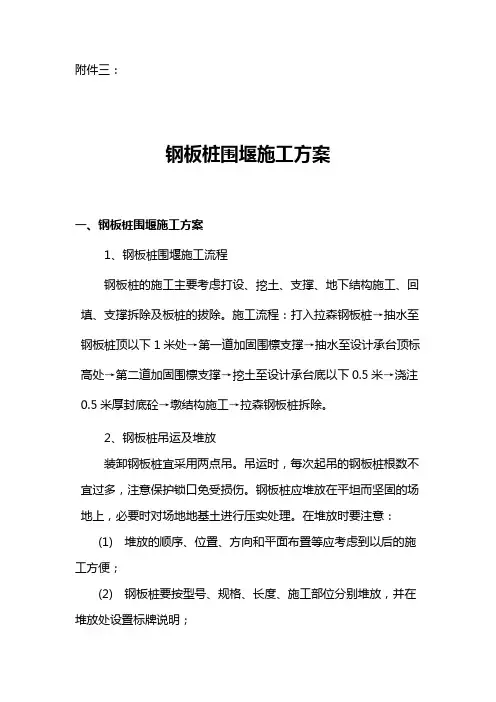

附件三:钢板桩围堰施工方案一、钢板桩围堰施工方案1、钢板桩围堰施工流程钢板桩的施工主要考虑打设、挖土、支撑、地下结构施工、回填、支撑拆除及板桩的拔除。

施工流程:打入拉森钢板桩→抽水至钢板桩顶以下1米处→第一道加固围檩支撑→抽水至设计承台顶标高处→第二道加固围檩支撑→挖土至设计承台底以下0.5米→浇注0.5米厚封底砼→墩结构施工→拉森钢板桩拆除。

2、钢板桩吊运及堆放装卸钢板桩宜采用两点吊。

吊运时,每次起吊的钢板桩根数不宜过多,注意保护锁口免受损伤。

钢板桩应堆放在平坦而坚固的场地上,必要时对场地地基土进行压实处理。

在堆放时要注意:(1)堆放的顺序、位臵、方向和平面布臵等应考虑到以后的施工方便;(2)钢板桩要按型号、规格、长度、施工部位分别堆放,并在堆放处设臵标牌说明;(3)钢板桩应分别堆放,每层堆放数量一般不超过5根,各层间要垫枕木,垫木间距一般为3~4m,且上、下层垫木应在同一垂直线上,堆放的总高度不宜超过2m。

3、钢板桩的打拔(1)打桩围檩支架(导向架)的设臵。

为保证钢板桩沉桩的垂直度及施打板墙墙面的平整度,在钢板桩打入时应设臵打桩围檩支架,围檩支架由围檩及围檩桩组成。

围檩采用双面布臵形式,双面围檩之间的净距应比插入板桩宽度放大8~10mm。

下层围檩可设在离地面约500mm处。

围檩支架采用H型钢。

围檩与围檩桩之间用连接板焊接。

(2)钢板桩打设单桩打入法以一块或两块钢板为一组,从一角开始逐块插打,直至合拢。

①先用振动打桩机将钢板桩吊至插点处进行插桩,插桩时锁口要对准,每插入一块即套上桩帽,轻轻加以锤击;②在打桩过程中,为保证钢板桩的垂直度,用水平尺在两个方向加以控制;③为防止锁口中心线平面位移,在打桩进行方向的钢板桩锁口处设卡板,阻止板桩位移。

同时在围檩上预先算出每块板桩的位臵,以便随时检查校正;④开始打设的一、二块钢板桩的位臵和方向应确保精度,以便起到样板导向作用,故每打入1m测量一次,打至预定深度后应立即用钢筋或钢板与围檩支架焊接固定。

拉森钢板桩围堰施工方案(3篇)

拉森钢板桩围堰施工方案(3篇)

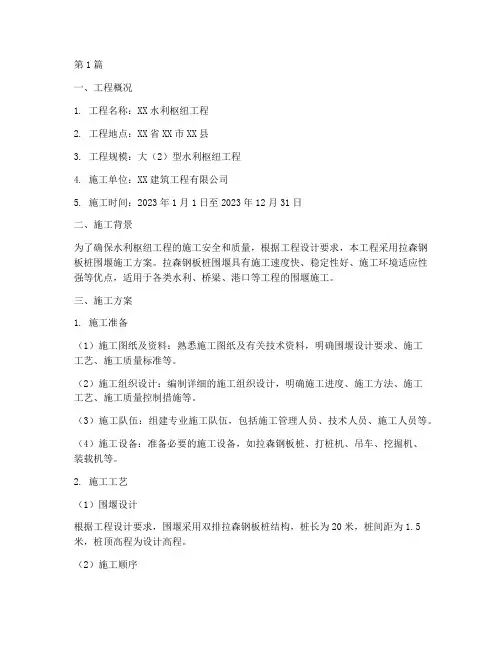

第1篇一、工程概况1. 工程名称:XX水利枢纽工程2. 工程地点:XX省XX市XX县3. 工程规模:大(2)型水利枢纽工程4. 施工单位:XX建筑工程有限公司5. 施工时间:2023年1月1日至2023年12月31日二、施工背景为了确保水利枢纽工程的施工安全和质量,根据工程设计要求,本工程采用拉森钢板桩围堰施工方案。

拉森钢板桩围堰具有施工速度快、稳定性好、施工环境适应性强等优点,适用于各类水利、桥梁、港口等工程的围堰施工。

三、施工方案1. 施工准备(1)施工图纸及资料:熟悉施工图纸及有关技术资料,明确围堰设计要求、施工工艺、施工质量标准等。

(2)施工组织设计:编制详细的施工组织设计,明确施工进度、施工方法、施工工艺、施工质量控制措施等。

(3)施工队伍:组建专业施工队伍,包括施工管理人员、技术人员、施工人员等。

(4)施工设备:准备必要的施工设备,如拉森钢板桩、打桩机、吊车、挖掘机、装载机等。

2. 施工工艺(1)围堰设计根据工程设计要求,围堰采用双排拉森钢板桩结构,桩长为20米,桩间距为1.5米,桩顶高程为设计高程。

(2)施工顺序1)基础处理:清除施工场地内的杂物、树根等障碍物,平整场地,确保施工环境满足施工要求。

2)桩位放样:根据设计图纸,准确放样桩位,确保桩位偏差在允许范围内。

3)打桩施工:采用打桩机进行打桩,确保桩垂直度、桩位偏差及桩长符合设计要求。

4)锁口施工:在桩顶设置锁口,确保围堰整体稳定性。

5)连接施工:采用拉森钢板桩连接件将相邻钢板桩连接牢固。

6)围堰封闭:在围堰内侧设置挡水板,确保围堰封闭效果。

(3)施工步骤1)基础处理:采用挖掘机、装载机等设备进行基础处理,确保场地平整。

2)桩位放样:使用全站仪等测量设备,准确放样桩位。

3)打桩施工:采用打桩机进行打桩,确保桩垂直度、桩位偏差及桩长符合设计要求。

4)锁口施工:在桩顶设置锁口,确保围堰整体稳定性。

5)连接施工:采用拉森钢板桩连接件将相邻钢板桩连接牢固。

承台钢板桩围堰专项工程施工设计方案

承台钢板桩围堰专项工程施工设计方案
的发生。
05 环境保护、节能减排举 措汇报
环境保护法规遵守情况说明
1
严格遵守国家及地方环境保护法律法规,确保施 工过程中的各项环保指标达标。
2
定期对施工现场进行环保检查,及时发现并整改 存在的环保问题。
3
加强环保宣传教育,提高施工人员的环保意识, 确保施工过程中的环境保护措施得到有效执行。
节能减排技术应用案例分享
在施工过程中采用绿色施工技术,如封闭式施工、扬 尘控制等,降低施工对周边环境的影响。
加强施工现场的绿化工作,提高施工现场的绿化率, 营造良好的施工环境。
未来改进方向和目标设定
进一步完善环保管理体系,提高环保管理水平,确保施工 过程中的各项环保指标持续稳定达标。
加大节能减排技术研发和推广应用力度,推动绿色施工技 术的创新和发展。
施工现场周边环境复杂,需考虑对周 边建筑物、道路和管线等设施的影响 。
设计目标与要求
01
02
03
04
确保承台钢板桩围堰在施工过 程中的稳定性、安全性和止水
效果。
满足承台施工的各项工艺要求 ,保证施工质量。
尽可能降低施工成本,提高施 工效率。
减少对周边环境的影响,确保 施工环保。
相关法律法规及标准规范
施工准备
进行场地平整、测量放线、材料准备等工作 。
围堰结构施工
进行围堰内部支撑系统、止水系统、排水系 统等结构的施工。
钢板桩施工
按照布置方案进行钢板桩的插打、拔出和回 收等施工操作。
安全监测与应急处理
在施工过程中进行安全监测,并制定应急处 理预案以应对可能出现的异常情况。
03 结构设计与计算分析
钢板桩结构受力特点分析
针对安全风险点控制不足的问题,建议加强现场安全管理和监控,及 时发现和处理安全隐患。

钢板桩围堰工程方案

钢板桩围堰工程方案

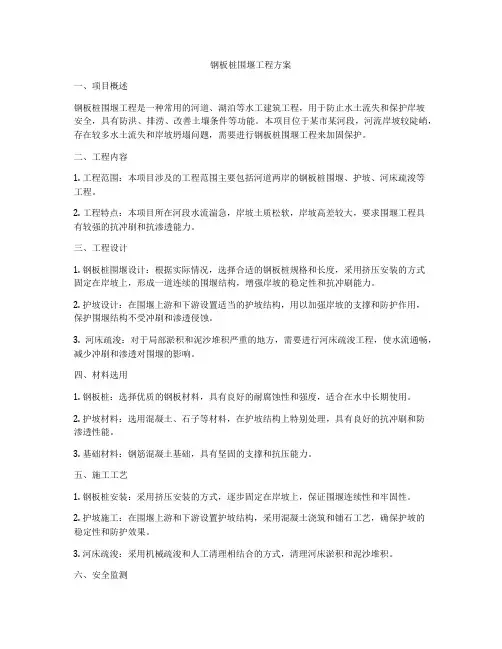

钢板桩围堰工程方案一、项目概述钢板桩围堰工程是一种常用的河道、湖泊等水工建筑工程,用于防止水土流失和保护岸坡安全,具有防洪、排涝、改善土壤条件等功能。

本项目位于某市某河段,河流岸坡较陡峭,存在较多水土流失和岸坡坍塌问题,需要进行钢板桩围堰工程来加固保护。

二、工程内容1. 工程范围:本项目涉及的工程范围主要包括河道两岸的钢板桩围堰、护坡、河床疏浚等工程。

2. 工程特点:本项目所在河段水流湍急,岸坡土质松软,岸坡高差较大,要求围堰工程具有较强的抗冲刷和抗渗透能力。

三、工程设计1. 钢板桩围堰设计:根据实际情况,选择合适的钢板桩规格和长度,采用挤压安装的方式固定在岸坡上,形成一道连续的围堰结构,增强岸坡的稳定性和抗冲刷能力。

2. 护坡设计:在围堰上游和下游设置适当的护坡结构,用以加强岸坡的支撑和防护作用,保护围堰结构不受冲刷和渗透侵蚀。

3. 河床疏浚:对于局部淤积和泥沙堆积严重的地方,需要进行河床疏浚工程,使水流通畅,减少冲刷和渗透对围堰的影响。

四、材料选用1. 钢板桩:选择优质的钢板材料,具有良好的耐腐蚀性和强度,适合在水中长期使用。

2. 护坡材料:选用混凝土、石子等材料,在护坡结构上特别处理,具有良好的抗冲刷和防渗透性能。

3. 基础材料:钢筋混凝土基础,具有坚固的支撑和抗压能力。

五、施工工艺1. 钢板桩安装:采用挤压安装的方式,逐步固定在岸坡上,保证围堰连续性和牢固性。

2. 护坡施工:在围堰上游和下游设置护坡结构,采用混凝土浇筑和铺石工艺,确保护坡的稳定性和防护效果。

3. 河床疏浚:采用机械疏浚和人工清理相结合的方式,清理河床淤积和泥沙堆积。

六、安全监测1. 安全监测:在施工过程中,设立专人负责工程安全监测,及时发现存在的安全隐患并采取相应的安全措施。

2. 工程验收:工程结束后,对围堰结构和护坡工程进行检测和验收,确保工程质量和安全。

七、环保措施1. 环境保护:施工过程中,要严格按照环保要求,避免产生噪音、粉尘和污染,减少对周边环境的影响。

承台基坑钢板桩围堰施工方案

承台基坑钢板桩围堰施工方案

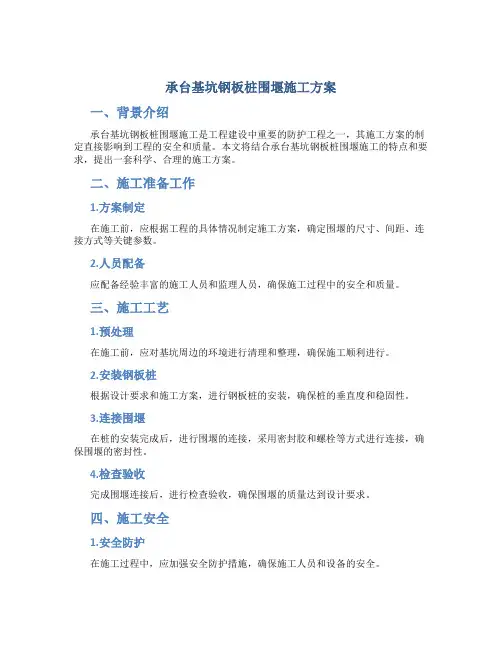

承台基坑钢板桩围堰施工方案一、背景介绍承台基坑钢板桩围堰施工是工程建设中重要的防护工程之一,其施工方案的制定直接影响到工程的安全和质量。

本文将结合承台基坑钢板桩围堰施工的特点和要求,提出一套科学、合理的施工方案。

二、施工准备工作1.方案制定在施工前,应根据工程的具体情况制定施工方案,确定围堰的尺寸、间距、连接方式等关键参数。

2.人员配备应配备经验丰富的施工人员和监理人员,确保施工过程中的安全和质量。

三、施工工艺1.预处理在施工前,应对基坑周边的环境进行清理和整理,确保施工顺利进行。

2.安装钢板桩根据设计要求和施工方案,进行钢板桩的安装,确保桩的垂直度和稳固性。

3.连接围堰在桩的安装完成后,进行围堰的连接,采用密封胶和螺栓等方式进行连接,确保围堰的密封性。

4.检查验收完成围堰连接后,进行检查验收,确保围堰的质量达到设计要求。

四、施工安全1.安全防护在施工过程中,应加强安全防护措施,确保施工人员和设备的安全。

2.施工监管加强对施工过程的监管,及时发现和解决安全隐患,确保施工的顺利进行。

五、施工质量控制1.质量检测在施工过程中,应对围堰的质量进行检测,确保其满足设计要求。

2.施工记录对施工过程进行记录和整理,确保施工质量有据可查。

六、施工结束1.清理收尾在施工结束后,应及时清理施工现场,做好施工的收尾工作。

2.验收交付完成施工后,进行验收交付,保证工程的顺利竣工。

结语通过本文的对承台基坑钢板桩围堰施工方案的详细介绍,相信读者对这一工程的施工流程和要点有了更清晰的了解。

在实际施工中,应严格按照设计要求和施工方案进行操作,确保工程的安全和质量。

钢板桩围堰方案

钢板桩围堰方案

钢板桩围堰方案一、方案背景钢板桩围堰是一种常见的隔离水体的围护结构,广泛应用于河道、港口、水库等水利工程以及建筑工程中。

它能有效地保护工程施工现场、加固土壤和土石方,起到隔离和稳定的作用。

二、方案概述钢板桩围堰方案是利用钢板桩作为隔水及抗渗结构,将其拼装精准地围合施工区域,阻止水体进入施工现场。

其主要优点包括施工简便、经济实用、施工效率高,以及可反复使用等。

三、施工流程1. 定位测量:在施工现场确定围堰范围,并进行测量,确保围堰精确安装。

2. 安装钢板桩:按照设计要求,将钢板桩嵌入地面,使其紧密连接,形成闭合结构。

桩的定位和垂直度需通过测量进行控制。

3. 密封处理:将钢板桩之间的间隙用地膜、胶条等材料进行密封,防止渗漏。

4. 施工围堰:将围堰区域内的水排出,确保施工现场干燥。

5. 辅助加固:根据需要,在围堰结构的周围进行辅助加固,如加装横梁或加固支撑桩。

四、方案优势1. 施工简便:钢板桩围堰方案施工简单、效率高,不需要特殊施工技术,适用范围广。

2. 经济实用:采用钢板桩围堰方案相比于传统的围堰结构,成本更低。

3. 施工效率高:钢板桩围堰方案具有施工速度快、易于组装和拆卸的优势,大大缩短了工期。

4. 可反复使用:钢板桩可以反复使用,具有良好的经济和环境效益。

五、方案应用钢板桩围堰方案广泛应用于以下领域:1. 水利工程:河道整治、河堤加固、水库建设等。

2. 港口工程:码头建设、泊位修建等。

3. 基础工程:基坑支护、地下工程开挖等。

4. 建筑工程:施工围护、地下室施工等。

六、方案注意事项1. 安全施工:在进行钢板桩围堰施工时,要加强安全防护措施,确保施工人员的人身安全。

2. 质量控制:在施工过程中,应严格按照设计要求进行施工,并定期检查围堰结构的质量,确保围堰的稳定性和密封性。

3. 环境保护:施工过程中要注意水体的污染防控,采取相应的措施,减少施工对周边环境的影响。

七、方案总结钢板桩围堰方案是一种简单实用、经济高效、易于施工和拆卸的围堰结构方案。

钢板桩围堰施工方案

钢板桩围堰施工方案

钢板桩围堰施工方案1. 引言钢板桩围堰施工方案是指在工程建设中采用钢板桩作为围堰材料,用于实施围堰施工的方案。

本文档将详细介绍钢板桩围堰施工的步骤、注意事项以及施工过程中可能出现的问题及解决方案。

2. 施工步骤2.1 准备工作在进行钢板桩围堰施工前,需要进行以下准备工作:1.确定桩号和位置:根据设计要求,确定钢板桩的桩号和位置,标注在施工图纸上。

2.确定施工方法:根据地质条件、围堰深度等因素,确定合适的围堰施工方法,包括施工顺序、桩间距、桩长等。

3.准备材料和设备:准备好所需的钢板桩、桩头、钢板堵、施工机械等设备和材料。

4.组织人员:组织施工队伍,明确各岗位职责和任务分工,确保施工顺利进行。

2.2 桩基施工1.在确定的桩位上,按照设计要求进行桩基开挖工作,保证桩基的垂直度和平整度。

2.钢板桩根据设计要求,安装在桩基上,确保桩的垂直度和水平度。

3.桩头安装:根据围堰深度和设计要求,安装桩头,以固定和连接钢板桩。

4.桩间连接:根据设计要求,对相邻的钢板桩进行连接,确保围堰的稳定性和密封性。

2.3 围堰施工1.围堰顶部处理:对围堰桩顶进行处理,确保围堰的密封性,防止水渗漏。

2.围堰加固:根据设计要求,在围堰内部加固,采取加固桩、加固钢筋网等措施,增强围堰的稳定性和承载能力。

3.围堰排水:设置排水孔,确保围堰内的水能够及时排出,保证施工现场干燥。

4.施工过程控制:在施工过程中,根据需要采取相应的控制措施,包括加强渗压水力监测、记录孔隙水压力等,确保围堰的稳定性和安全性。

3. 注意事项在进行钢板桩围堰施工过程中,需要注意以下事项:1.掌握地质条件:在进行施工前,必须深入了解地质条件,特别是地下水位、土层情况等,以确定施工方法和加固措施。

2.严格控制施工质量:在进行桩基施工和围堰加固时,要严格按照设计要求进行,保证施工质量。

3.保证施工安全:在进行施工过程中,要严格遵守安全规范,保证工人的人身安全和施工现场的安全。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

松江区十一号河广富林路占压段河道整治工程新开河油墩港开口钢板桩围堰施工方案上海松江水利建筑工程有限公司2013年3月钢板桩围堰施工方案一、工程概况松江区十一号河广富林路占压段河道整治工程施工,因新开河两侧护岸与主干河油墩港接顺,为了便于施工,拟在交叉口外侧油墩港河道内修筑围堰。

围堰采用钢板桩围堰。

经测量,围堰处河道水深2m左右,根据现场情况打设6米长30#b型槽型钢板桩进行围堰。

二、围堰布置围堰的高度控制在常水位以上1.5米(黄海▽4.0),梅雨期间水位急剧上升时围堰顶部用袋装土加固、加高。

围堰采用两侧打钢板桩,并挂竹篱片和防水土工布,中间回填土方,两侧的钢板桩纵向用¢12钢丝绳对拉加固,横向用1.5寸的钢管连接加固,钢板桩外侧迎水面用袋装土加固,背水面填黏土加固。

三、施工要求1、围堰施工应按照《堤防工程施工规范》(SL/T 260-98)的要求进行。

2、本工程钢板桩打在河道内,入土深度控制在2.5米左右,遇到土质较差的地段,钢板桩入土深度应加深,保证钢板桩打入硬土层。

3、施工时打钢板桩可采用平行作业法:已打好钢板桩的部位,先挂好竹篱片和土工布、清除桩间淤泥,再进行填土作业。

围堰宜考虑从两端开始,突击使坝身露出水面,后逐步延伸直至合拢,尽量不要中断以免造成过多的稀泥影响围堰强度。

桩线内外填土须同步进行,内外高差不得超过1米。

围堰必须填筑到设计断面后方可抽水。

4、围堰土料采用粘土,禁止采用淤泥填筑。

因围堰位于水中倒土,预计围堰沉降量较大,施工时须预留沉降量。

在整个取土工程施工期内应成立围堰护堤组查险观测围堰沉降、变形、进行堤身维护。

当堤身高程高出水位不足30cm时,须进行培土加高,以保证围堰安全。

5、桩杆用钢丝绳对拉连接牢固,连成整体。

土工布竹篱片绑扎固定,土工布横向搭接宽度20cm。

6、堰内抽水速度须缓慢,出水土体及时压实。

发现渗水即停止抽水,加固围堰,维护围堰安全。

7、围堰须设置醒目的施工标志,禁止船舶驶近、停靠、系泊,防止螺旋桨掏空围堰坡脚。

施工和运行时须注意风浪和船行波的冲刷。

四. 机械设备及人员进场计划(1)拟投入本工程的主要机具和检测设备表(2)钢板桩若干(3)劳动力计划现场管理人员1人安全员1人打拔人员4人出碴及安装内撑力工4人电焊工3人机械司机2人后勤服务人员1人五、主要施工方案(一)总体安排围堰修筑计划为9天,围堰使用维护工期为25天,围堰拆除工期为4天。

(二)围堰型式围堰主体支撑采用两排钢板桩,纵向联结采用1.2寸的钢管骨架,横向采用ф10钢丝绳对拉,内侧挂竹篱片和土工布,框架内为密实性粘土堰心。

围堰迎水面用袋装土护坡,背水面采用填土加固,迎水面袋装土坡比为1:1,背水面坡比为1:2.5。

钢板桩中心间距为0.5m,横向联结分布于围堰上部。

(三)围堰施工流程围堰施工采用流水作业法,其主要的施工流程为:测量放样--清淤--打桩--安放竹篱片、土工布--安装横向联结钢管及对拉钢丝绳--填筑坝体(包括堰心填土、迎水面填土护坡及背水面覆土加固)--抽水--修整内外边坡--围堰维护――围堰拆除现将具体施工方法叙述如下:(1)测量放样根据河道交叉口施工区域平面位置,将围堰设在交叉口原护岸以外3.5m位置(见附图)。

(2)清淤施工根据现场水深测量,围堰处沿线的淤泥层厚度平均为0.5m左右。

由于淤泥的流动性大、工程质量差,是围堰工程稳定的一大危害因素,必需清除。

现以围堰中心桩线为基准,向迎水面侧清淤10m,向围堰区域内侧清淤3.5M。

清淤要求清除至硬土层为止,确保钢板桩能够打入硬土层。

清淤主要机械设备为配套的挖泥船机组。

①定位:挖泥船的定位,一般需要用六根锚缆,顺流定位,挖泥船拖至挖点浮标附近,先抛尾锚,后下落斗架,抛前锚和边锚。

根据风向,先抛上风锚,后抛下风锚,抛成八字形。

②挖泥:用抓斗挖泥。

为了控制挖泥精度,根据水位,控制下抓斗的深度,根据土质,控制下抓斗的间距(重叠1/4--1/3的抓斗宽度)。

③弃土:采用配套的小型泥驳运土,并弃土于业主或监理工程师同意的弃土区。

(3)打桩施工用于打设水下钢板桩和钢板桩的施工机械主要采用打桩船,配备D/600导杆式柴油锤,锤重1.6T,冲击部分能量0.8T,最大跳跃高度2.0m,最大冲击能量16kn.m。

钢板桩在打设之前,首先用人工配合调整机调直钢板桩入土部分保持顺直,保证钢板桩能顺利垂直插入硬土层。

打桩施工前,应根据围堰中心桩线,放出桩群边线,按照70cm间隔在连接两边桩的圆钢或绳索上,定出每根桩的准确位置。

控制误差为纵横偏向5cm左右。

利用垂直吊锤定出打桩的位置,事先在起重船上设好定位指示器,然后进行起重船定位抛锚,并检查燃油、吊装、润滑、冷却水等系统,做好打桩前的准备工作。

桩锤在运行时要根据桩的下沉速度和燃油燃烧情况合理调整供油量,以保证活塞有适当的跳击高度。

沉桩开始时,每当锤击桩的沉降量超过40cm时,应停锤,暂停供油。

让活塞做自落锤工作,次数不少于4次。

当每次锤击后,桩的总沉降量,即桩的有效贯入度和回弹量少于10mm 时,停止锤击。

同时,应满足桩的顶部标高相对误差控制在5cm之内。

(4)堰体施工①围堰迎水面采用回填土方护坡支护,边坡1:1,背水面填土边坡1:2.5,背水面填土应填至围堰顶高程下方50cm。

②围堰堰心的三个工作面同时对称进行,以确保桩的稳定性。

对围堰堰心、迎水侧袋装土和内侧填、覆土护坡应同时对称进行。

围堰填土施工中必须进行分层填筑,并且应严格控制每层填土高度,待围堰堰心内填土高程高于水面50cm时,暂停填土,等抽水、内外土方填筑到位后方可进行填筑到设计标高。

③围堰堰心用粘土填心防渗。

在风浪较大时,堰外坡可用草(麻)袋内装土方护面,以防渗漏。

④为保证堰心的稳定性,在堰体钢板桩两侧采用1.2寸脚手钢管和扣件搭设成骨架,然后用铅丝将竹篱片绑扎在钢管骨架上,钢管骨架内侧再挂铺土工布。

⑤围堰脚手钢管、竹片骨架和土工布安放到位后,再在钢板桩上部用¢10钢丝绳对拉加固,钢丝绳与钢板桩及脚手钢管对拉连接成整体。

⑥围堰堰心填土时,土方必须采用粘土进行分层填筑,当土方回填出水面时,严格控制回填土方的高度,水中填土用挖泥船的抓斗压实,土方填筑达到对拉钢筋的高度时暂停填土,待土稍加沉降,然后才可继续回填,直至形成设计的围堰断面。

⑦围堰两端与岸连接处可能会发生渗、漏水情况,拟在围堰与河岸连接处迎水侧抛覆防渗三角体,确保堰体的安全及功效。

(5)抽水根据要求,在抽水时应密切注意围堰的情况,每抽降10cm水位就进行观测,应抽一段检测一段,直至围堰内水抽干。

(6)围堰坝体监测围堰施工过程中坝体的监测十分重要,项目部在施工过程中专门成立一个监测小组,由项目经理任组长。

另外配备测量工程师和水工工程师各一名,每天不间断对围堰坝体的监测。

监测的重点在围堰的位移及沉降。

具体的做法是在河边沿岸线设置3~4个控制点,坝体上每隔5米在打入的在钢板桩上设置1个监测点,通过观测监测点相对于控制点的变化来判断围堰的位移与沉降。

一旦发现某个监测点出现大的偏移,立刻组织人员对该处的坝体进行加固处理。

(7)维护自围堰修筑完成的时候开始,特别是随着围堰区内水的抽出,围堰工程将面临考验。

当台风、雨季或汛期时,必须加强对围堰坝体的沉降观测和日常的维护保养。

围堰使用期间内,拟派一个专业队伍进行定时观测和维修。

同时,为了日常维护、防汛和应急抢险的需要,我公司将预先安排0.5m3抓斗挖泥船一条、60m3自航运泥驳一条在该段河道内承担护坝工作。

(五)围堰拆除1、围堰拆除时应由下游开始,由堰顶至堰底,背水面至迎水面,逐步拆除。

用挖泥船将土方装上运泥驳外运到指定抛泥场抛弃处理,防止对水面环境的污染。

2、拆除钢板桩时,应先将钢丝绳割断,槽钢横档割下后,在下游找一组或一块较易拔除的钢板桩,选用60T以上的打捞船将起重钢丝绳套住钢板桩顶部向下2m位置,然后利用起重卷扬机适当收紧,接着用船头压载仓的水翻到船尾压载仓,使扣住钢板桩的钢丝绳受力,当起重钢丝绳到额定受力时,停止翻水,等一段时间,钢板桩出现上移松动后,便可轻松拔出。

打捞船拔松钢板桩后,由可转向的钢丝绳挖泥船将钢板桩完全拔出,清洗干净后按序吊装上运输船外运。

对于个别钢板桩打捞船无法拔出或拔断,可先用挖泥船将钢板桩四周的泥掏空,然后再拔或由潜水员潜水套钢丝绳后再拔。

六、质量保证措施1.质量保证措施。

建立健全质量安全管理网络,分工明确,责任到人,及时发现和清除各种质量安全隐患,防患于未然。

(1)以项目经理为质量第一负责人,任命1至2名合适的有资格人员负责质量管理方面的工作,并保持与设计施工等各方面有效协调。

(2)各种原材料,半成品严格按质量要求进行采购。

(3)钢板桩质量要求:桩的垂直度控制在1%以内;桩底高程误差控制在10mm左右;沉桩要连续,不允许出现不连锁现场;桩的平面位移控制在15cm以内。

(4)钢板桩围堰在使用过程中,防止围堰内水位高于围堰外水位。

在低水位处设置连通管,到围堰内抽水时,再予封闭。

2.工期保证措施:(1)施工队伍上场后立即开展工作,调遣具有丰富同类工程施工经验和责任心强的专业管理人员和施工队伍上场。

(2)实行项目法施工管理方式,做到统一组织、统一管理、统一计划协调、统一物资供应、统一资金收付。

各施工班组在项目部的统一领导下,互相协作配合共同完成所承担的施工任务。

(3)发挥整体优势。

对施工队伍实行动态管理,合理组合。

(4)加强现场人员的思想政治工作,抓住时机,开展以比质量、比安全、比进度、比效益的劳动竞赛,使每一位参加施工的人员都充满责任感、荣誉感和紧迫感,发挥出最大的积极性。

七、安全文明保证措施1.机械设备安全保证措施(1)机械设备操作人员(或驾驶员)必须经过专门训练,熟悉机械操作性能,经专业管理部门考核取得操作证或驾驶证后上机(车)操作。

(2)机械设备操作人员和指挥人员严格遵守安全操作技术规程,工作时集中精力,谨慎工作,不擅离职守,严禁酒后驾驶。

(3)机械设备发生故障后及时检修,决不带故障运行,不违规操作,杜绝机械和车辆事故。

(4)机械操作人员做好各项记录,达到准确、及时,严格贯彻操作制度,认真执行清洁、润滑、坚固、防腐、安全的十字作业法。

(5)设备及工具摆放整齐,不得随意摆放。

2.安全文明施工(1)进入现场施工人员必须佩戴安全帽,讲究文明用语,杜绝打架斗殴,酗酒等不文明行为。

(2)机械车辆进出场,轮胎要清洗干净。

(3)注意工地防火,现场要摆放防火器材。

(4) 施工过程保持设备完好不漏油。

油墩港两排6米长30#b型钢板桩, @70cm河附图:十一号河新开河油墩港开口围堰平面示意图上海松江水利建筑工程有限公司松江区十一号河广富林路占压段河道整治工程现场项目部2013年3月10日。
