刘坡煤矿20万吨年35KV变电所进行初步设计

合集下载

抬头煤矿1

抬头煤矿1

矿山机电专业综合能力练习供电系统设计(中小型矿井)设计人学号:班级:日期:毕业设计是矿山机电专业最后一个教学环节,其目的是是本专业学生大学阶段所学知识联系矿井生产实际进行矿井机电设备设计。

以培养和提高学生分析和解决实际问题的能力,是学生走上工作岗位前进行的一次综合性能力训练,也是对一个机电技术人员的基本训练。

本设计的内容是乡宁县台头前湾子煤矿供电的设计。

是在台头前湾子煤矿井田概况和地质特征的基础上,结合搜索到的其他相关原始资料、运用所学知识、参考《工矿企业供电》、《电机与拖动》等参考资料,在指导老师深入浅出的精心指导下独立完成。

在设计的过程中我受益匪浅。

此次毕业设计是根据国家煤炭建设符合煤矿安全规程、煤矿工业设计规程、煤矿井下供电设计技术规定。

结合设计矿井的实际情况,设计遵循煤炭工业建设的方针政策,在保证供电安全可靠的基础上进行技术经济比较,选用了最佳方案。

设备选型时,采用了定型的成套设备,新技术、新产品,采取措施减少电能损耗,节约能源。

设计质量确保了技术的先进性、经济合理性、安全适应性。

通过本次设计,我看到了许多以往自己欠缺的地方,提高了综合能力,知识水平有了很大提高。

对曹老师的悉心指导在此表示衷心的感谢和深深的敬意!学生:本设计的内容是乡宁县抬头煤矿前湾子煤矿180t/a新井设计。

是在台头前湾子煤矿井田概况和地质特征的基础上,结合搜索到的其他相关原始资料、运用所学知识、参考《工矿企业供电》、《电机与拖动》等参考资料,在指导老师深入浅出的精心指导下独立完成。

此次毕业设计是根据国家煤炭建设的有关方针、政策,结合设计矿井的实际情况,遵照矿山供电涉及大纲的要求,在收集、整理、查阅大量资料的前提下,运用自己所学的专业知识独立完成设计的。

目录第一章井田概况及地质情况第一节井田概况一、交通位置二、地形地貌三、河流湖泊四、气象及地震情况第二节:矿井建设的外部条件一、水源条件二、电源条件三、工农业生产四、井田邻近矿井第三节煤质特征一、区域地质二、区域含煤特征三、煤层对比四、煤质五、煤层顶底板六、瓦斯、煤尘及煤的自然倾向第二章井田境界与储量第一章:井田概况及地质情况第一节:井田概况一、交通位置台头前湾子煤矿位于乡宁县城东北台头村南,距乡宁县城30km,行政区划属乡宁县台头镇管辖,地理坐标为北纬36°01′08″~36°05′05″,东经110°53′53″~110°57′21″。

兴义市白碗窑镇超强煤矿开采方案设计评审意见

兴义市白碗窑镇超强煤矿开采方案设计评审意见

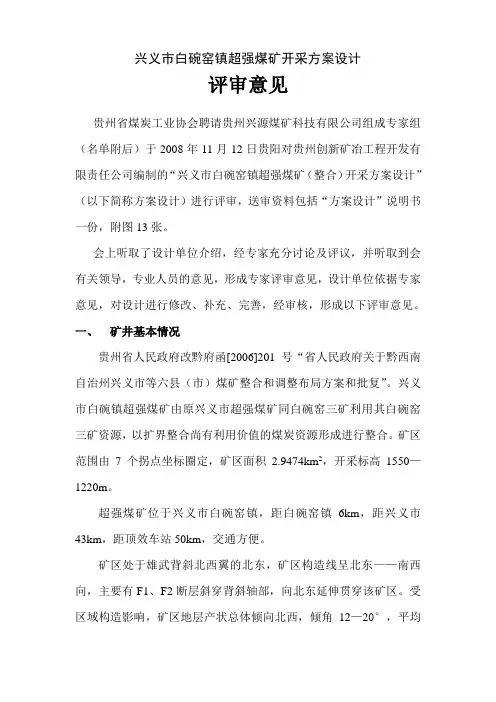

兴义市白碗窑镇超强煤矿开采方案设计评审意见贵州省煤炭工业协会聘请贵州兴源煤矿科技有限公司组成专家组(名单附后)于2008年11月12日贵阳对贵州创新矿冶工程开发有限责任公司编制的“兴义市白碗窑镇超强煤矿(整合)开采方案设计”(以下简称方案设计)进行评审,送审资料包括“方案设计”说明书一份,附图13张。

会上听取了设计单位介绍,经专家充分讨论及评议,并听取到会有关领导,专业人员的意见,形成专家评审意见,设计单位依据专家意见,对设计进行修改、补充、完善,经审核,形成以下评审意见。

一、矿井基本情况贵州省人民政府改黔府函[2006]201号“省人民政府关于黔西南自治州兴义市等六县(市)煤矿整合和调整布局方案和批复”。

兴义市白碗镇超强煤矿由原兴义市超强煤矿同白碗窑三矿利用其白碗窑三矿资源,以扩界整合尚有利用价值的煤炭资源形成进行整合。

矿区范围由7个拐点坐标圈定,矿区面积2.9474km2,开采标高1550—1220m。

超强煤矿位于兴义市白碗窑镇,距白碗窑镇6km,距兴义市43km,距顶效车站50km,交通方便。

矿区处于雄武背斜北西翼的北东,矿区构造线呈北东——南西向,主要有F1、F2断层斜穿背斜轴部,向北东延伸贯穿该矿区。

受区域构造影响,矿区地层产状总体倾向北西,倾角12—20°,平均16°,为一单斜构造。

超强煤矿最低浸蚀基准面为1040m,而矿井最低开采深度为1200m,矿井无大的地表水系,矿井主要充水是大气降水及顶板裂隙充水。

矿井正常涌水量为39.9m3,最大涌水量为95.88m3。

该矿可采煤层四层,C1煤层平均厚度1.3m,C2煤层平均厚度2.02m,C3煤层平均厚度1.01m,C4煤层平均厚度1.17m。

煤层倾角平均16°。

C1、C2、C3、C4均为低—中灰、中—高硫、中—高发热量无烟煤。

超强煤矿2007年矿井瓦斯等级鉴定相对瓦斯涌出量11.59m3/t,绝对瓦斯涌出量1.61m3/min。

35kV变电站新建工程初步设计

35kV变电站新建工程初步设计

35kV变电站新建⼯程初步设计35kV变电站新建⼯程初步设计XX玻璃35kV变电站新建⼯程设计说明书XX电⼒勘测设计院有限责任公司设计资质证书:勘测资质证书:⼆○⼀○年七⽉⽬录1⼯程概况 (1)1.1 设计依据 (1)1.2 接⼊系统及站址概况 (1)2 电⽓⼀次部分 (1)2.1 变电站建设规模 (1)2.2 短路电流计算及主要设备选择 (1)2.3 站区平⾯布置 (4)2.4 防雷保护及接地 (4)2.5 站⽤电 (4)2.6 全站照明 (5)2.7 电缆敷设与电缆防⽕ (5)3 电⽓⼆次部分 (5)3.1 综合概述 (5)3.2 保护部分 (6)3.4 当地监控功能 (8)3.5 计量系统 (9)4 交直流系统 (9)4.1 直流系统 (9)4.2 交流系统 (9)5 谐波监测系统 (10)6 110kV变电站出⼝ (10)7 ⼟建部分 (10)7.1 站址⽔⽂⽓象条件 (10)7.2 地震烈度 (10)7.3 变电站建筑及结构 (11)7.4 消防系统 (11)1⼯程概况1.1 设计依据(1)2010年5⽉10⽇XX市XX玻璃有限公司⽂件《XX市XX玻璃有限公司关于建⽴35kV变电站项⽬的申请》。

(2)XX供电发展[2010]46号《关于XX市XX玻璃有限公司新建35kV变电站供电⽅案的批复》。

(3)XX市XX玻璃有限公司提供的相关资料。

1.2 接⼊系统及站址概况新建XX玻璃35kV变电站位于XX市⾦百家⼯业园区中⼼,杜村村南,距杜村变电站1.7公⾥处,主要供⼚区内⽣活、⽣产⽤电,占地⾯积约5.01 亩。

新建XX玻璃35kV变电站出线占⽤杜村110 kV变电站35kV I母线3332间隔和II母线3443间隔,正常⽅式3332出线作主供电源,3443出线作备⽤电源。

2 电⽓⼀次部分2.1 变电站建设规模根据规划和负荷预测,本变电站建设规模如下:1、主变压器:终期规模为两台,本期⼀次建成;额定容量为:2X12500kVA ;额定电压⽐:35/10.5kV。

35KV供电设计毕业论文

35KV供电设计毕业论文

35KV供电设计毕业论文目录1 绪论 (1)1.1灵北基本情况简介 (1)1.2灵北煤矿原始情况 (1)1.2.1 地面用电负荷统计 (1)1.2.2 井下采区设计原始资料 (2)2 灵北35KV煤矿供电设计方案及论证 (5)2.1灵北煤矿总体设计方案 (5)2.2方案的可行性论证 (5)2.2.1 技术方面论证 (5)2.2.2 经济方面论证 (6)3 矿井地面变电所设计 (7)3.1地面用电负荷计算 (7)3.2地面变电所位置选择 (10)3.3地面变电所的主接线 (11)3.3.1 35kV侧主接线 (11)3.3.2 10kV侧主接线 (12)4 井下中央变电所及供电设计 (15)4.1井下电力负荷计算 (15)4.1.1 井下负荷的计算方法 (15)4.2.2 井下负荷的计算 (16)4.3井下中央变电所位置选择原则 (17)4.4井下中央变电所主接线 (18)5 短路电流计算 (20)5.1短路电流计算选择 (20)5.2计算短路电流的目的 (20)5.3三相短路电流的计算方法 (21)5.3.1 电源为无限容量时的短路电流计算 (21)5.3.2 电源为有限容量时的短路电流计算 (22)5.4短路电流计算 (23)6 设备选择 (30)6.1一般的选择方法 (30)6.2短路动、热稳定性校验原则 (31)6.3变压器选择 (31)6.4地面设备选择举例 (31)6.4.1 35kV设备的选择 (32)6.4.2 10kV设备的选择 (34)6.5井下设备选择 (35)6.5.1 电缆选择计算 (35)6.5.2 井下开关选择 (37)7 保护装置 (38)7.1继电保护装置 (38)7.2防雷保护及接地 (39)7.2.1 变电所防雷装置 (39)7.2.2 地面变电所保护接地网 (40)7.2.3 井下保护接地网 (40)8 结论 (43)致谢 (44)参考文献 (45)摘要本设计是在煤矿实习的基础上完成的。

关于富县牛武镇柳梢湾煤矿变更设计的说明

关于富县牛武镇柳梢湾煤矿变更设计的说明

关于富县牛武镇柳梢湾煤矿变更设计的说明韩城矿务局设计院:根据本矿井田煤层储存条件及地质特征,在贵院设计的基础上。

我矿特对矿井的开拓系统进行适当变更。

一、回风井口的变更:根据设计新建一个主斜井,一个回风斜井,利用原主斜井作为副井,形成了三斜井开拓方式,但在实际实施中,原主斜井距新建主斜井距离较远(1200m),而且原主斜井断面较小(4.32m)井下巷道湾道多,维修困难较大,贯通后巷道距离远,维护费用高,前期投资较大,且建井时间较长,为此我矿在新建主斜井北东方向20º、350m处打一立井作回风井,把新建回风井作为副斜井,承担排矸、下料,行人,这样前期投资少、见效快。

二、主斜井运输方式变更:原主斜井设计串车提升,修改为胶带输送机运输,井底建一个1﹟集中煤仓,(300t)。

这样能缩短运输时间,提高运输效率,完成设计能力。

三、井下开拓方式变更:(1)为了提高主要巷道的运输能力,减少运输环节,将现在第一水平大巷移至主斜井底煤仓处,东西方向掘进至井田边界,双翼布置顺槽。

(2)将井底正北主要运输大巷掘进1100m,建2﹟集中煤仓100—300t,开拓第二个东西水平大巷,布置北部顺槽。

三、盘区布置变更:(1)、将第一水平大巷以南划规为第一盘区。

(2)、将第一水平大巷以北划规为第二、三盘区。

(3)、将第二水平大巷以北划规为第四盘区。

四、井下中央变电所、水仓、炸药库变更:根据回风井口定位情况,我们可以把井下中央变电所,集中水仓,炸药库移至主井底正北主要运输大巷与回风大巷之间,形成独立通风系统。

五、变更理由:(1)、通过变更井口的开拓,使我矿的投资少、见效快,同时还减少通风阻力。

(2)、串车运输变更成胶带运输与建立煤仓,能提高效率,增加生产的连续性。

(3)、开拓巷道变更能提高运输能力,减少环节。

(4)、井下变电所、水仓、炸药库变更,管理集中,并能形成独立通风系统。

六、通过这次变更达到投资少、建井工期短,标准化程度高的目的。

某尾矿库初步设计报告

某尾矿库初步设计报告

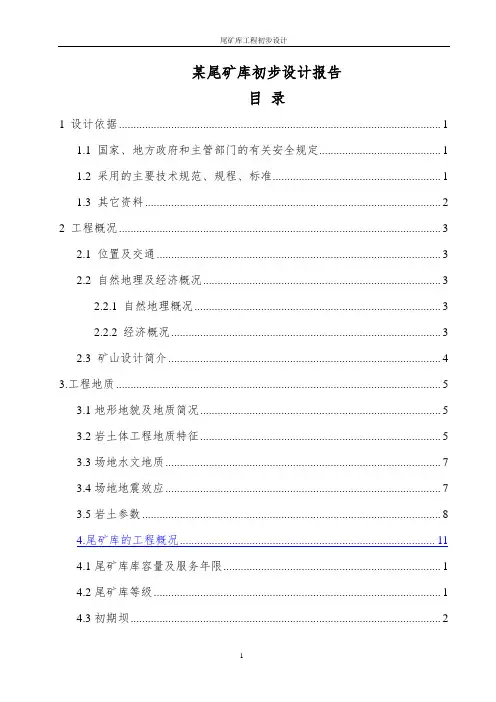

某尾矿库初步设计报告目录1 设计依据 (1)1.1 国家、地方政府和主管部门的有关安全规定 (1)1.2 采用的主要技术规范、规程、标准 (1)1.3 其它资料 (2)2 工程概况 (3)2.1 位置及交通 (3)2.2 自然地理及经济概况 (3)2.2.1 自然地理概况 (3)2.2.2 经济概况 (3)2.3 矿山设计简介 (4)3.工程地质 (5)3.1地形地貌及地质简况 (5)3.2岩土体工程地质特征 (5)3.3场地水文地质 (7)3.4场地地震效应 (7)3.5岩土参数 (8)4.尾矿库的工程概况 (11)4.1尾矿库库容量及服务年限 (1)4.2尾矿库等级 (1)4.3初期坝 (2)4.5拦水坝 (5)4.6库区内排水系统 (6)4.7库区上游(拦水坝以上)排水系统 (7)4.8排渗水设施 (7)4.9尾矿输送 (8)4.10尾矿回水 (8)4.11尾矿库的观测设施 (9)4.12值班室、供电及通讯 (9)4.13 尾矿库的破坏危害程度 (9)5 尾矿坝稳定性分析 (10)5.1尾矿坝渗流分析 (10)5.2坝体安全措施 (11)6 尾矿库洪水计算及调洪演算 (13)6.1尾矿库防洪标准 (13)6.2洪峰流量计算 (13)6.3洪水总量计算 (14)6.4 调洪演算 (15)6.5 库区泄水能力计算 (16)6.6 库区上游(拦水坝以上)排洪系统泄流能力演算 (21)7 尾矿库安全管理 (22)7.1 尾矿库管理 (22)7.3 尾矿库水位控制与防汛 (25)7.4 排渗设施管理与渗流控制 (26)7.5 尾矿库防震与抗震 (27)7.6 尾矿库汛期安全检查 (27)7.7 排水构筑物安全检查 (28)7.8 尾矿坝安全检查 (28)7.9 尾矿库库区安全检查 (29)7.10 尾矿库区范围内违章建设情况 (29)7.11 尾矿库的事故及其处理措施 (29)7.12 尾矿库所在区域的人文、自然地理情况 (30)7.13 人员编制 (31)7.14 应急救援预案 (31)7.15 补充建议 (31)8 尾矿库安全设施专项资金 (32)1 设计依据1.1 国家、地方政府和主管部门的有关安全规定(1)《中华人民共和国安全生产法》;(2)《中华人民共和国矿山安全法》;(3)《中华人民共和国矿山安全法实施条例》;(4)《中华人民共和国矿山资源法》;(5)《建设项目(工程)劳动安全卫生监察规定》;(6)《尾矿库安全监督管理规定》。

35kv变电站工程申请立项可行性研究报告

35kv变电站工程申请立项可行性研究报告

35千伏输变电工程可行性研究报告生产技术部xxxx年十月批准:审核:校核:编制:目录1 工程概述1.1 工程概况1.2 设计水平年1.3 主要设计原则2 地区概况2.1 **乡经济概况3 系统一次部分3.1 **乡电网现状3.2 2005年**乡供用电情况3.3 **乡负荷预测3.4 工程建设的必要性3.5 工程建设规模3.6 接入系统方案论证3.7 无功补偿计算及主变选型3.8 电气主接线原则意见4 系统二次4.1 系统继电保护4.2 安全自动装置4.3 系统通信4.4 系统远动5 所址选择及工程设想5.1 所址选择5.2 水文、气象、地质条件5.3 工程设想6 送电线路6.1 送电线路路径选择6.2 导线截面选择7 工程投资估算7.1 变电部分7.2 线路部分7. 3 编制依据7.4 **变电站部分投资估算7.5 **输变电工程总投资估算8经济评价8.1 编制依据8.2 原始数据8.3 资金及偿还方式8.4 投资使用计划8.5 盈利能力分析8.6 结论1、工程概况1.1 工程概况根据**乡国民经济发展规划,为解决**乡用电需要,进一步完善**乡的电网结构,提高供电可靠性和供电质量,在**乡建设**35KV 输变电工程,**变按照无人值班变电站的要求进行设计,变电站设计规模为:主变压器:远期2×5000KVA,本期1×5000KVA。

出线回路数:35KV出线远期3回,本期2回;10KV出线远期6回,本期4回。

其他设备:35KV PT间隔1个,本期建设;35KV站变1台,本期建设;10KV PT间隔远期2个,本期1个;10KV电容器间隔远期2个,本期1个。

继电保护和自动装置:采用微机保护。

1.2 设计水平年设计水平年为2007年,远景水平年为2011年。

1.3 主要设计原则(1)《35~110KV变电所设计规范》(GB50059-92)(2) 设计深度应能满足开展初步设计的要求2、地区概况2.1 **乡经济概况**乡地处***东南部,北距***县城18公里,南距新余市47公里,全乡总面积74.28平方公里,辖14个村委,总人口1.31万人。

(简 本) - 鄂尔多斯市煤炭局

(简 本) - 鄂尔多斯市煤炭局
由于征地、村民搬迁困难等原因,经建设单位向管理部门申请后,由原来可研设 计确定的南部拉沟方案变为北部拉沟,工业场地及其配套设施位置、外排土场位置也 相应变化,为此,建设单位委托内蒙古煤矿设计研究院有限责任公司于 2011 年 4 月编 制完成《鄂尔多斯市东胜区潮脑梁煤矿整合改造修改初步设计》。
依据《中华人民共和国环境保护法》、《中华人民共和国环境影响评价法》和《建 设项目环境保护管理条例》,项目需重新编制环境影响报告书,为此 2012 年 8 月建设 单位委托中煤国际工程集团北京华宇工程有限公司编制该项目的环境影响报告书。接 受委托后,我公司立即组织技术人员对项目进行现场调查,仔细研究了本工程的设计
整合而成)
井工
在建
(2)矿田内煤矿 潮脑梁煤矿矿田范围内近年生产的煤矿只有店圪卜露天煤矿,其它小煤窑均已废 弃多年。 店圪卜煤矿位于矿田西北部,2008 年底已经停止采掘。原名东胜市杨永飞煤矿, 斜井开拓,巷柱式采煤,开采 6-1 上煤层,实际生产能力 0.03Mt/a。2003 年改为露天 开采,设计生产能力 0.06Mt/a,2003 年 12 月内蒙古自治区国土资源厅颁发了有效期 限至 2004 年 12 月的采矿许可证(许可证号:1500000330715),矿田面积 0.4474km2。 为治理矿田范围内原有小煤窑开采形成的塌陷发火区,2004 年内蒙古自治区国土资源 厅发文内国土资采划字[2004]0208 号,批复东胜市杨永飞煤矿更名为鄂尔多斯市东胜
随着我国西部大开发的深入开展,位于内蒙古自治区中西部的东胜煤田越来越显 示出煤炭资源优势,逐步成为我国西部地区重要的能源基地,各地勘单位在东胜煤田 进行了大量的地质勘查工作,东胜煤田四道柳勘查区在原普查找煤勘查的基础上,大 部地段进行了进一步的地质勘查,煤炭资源开发的外部条件也已经成熟。内蒙古金泰 煤业有限责任公司为扩大煤炭资源储量,特向内蒙古自治区国土资源厅申报扩大矿田 范围。内蒙古自治区国土资源厅于 2007 年 9 月 16 日以“内国土资采划字[2007]0292 号”文进行了划定矿区范围批复,将店圪卜煤矿与原鄂尔多斯市一通煤化有限责任公 司后店沟煤矿整合为“鄂尔多斯市东胜区潮脑梁煤矿”。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

刘坡煤矿20万吨年35KV变电所进行初步设计摘要本设计主要根据刘坡煤矿的年产量、负荷、地质、气象等情况,对刘坡120万吨/年35KV 变电所进行初步设计,包括一次系统和部分二次系统的设计。

由矿井负荷情况,做出负荷统计表,按需用系数作负荷计算,统计出电力系统中各个部分所需要的有功功率、无功功率大小和有功功率、无功功率损失,据此确定主变压器型号及无功功率补偿装置的容量。

根据供电系统的短路电流,选择主接线方案,拟定供电系统的运行方式。

在二次系统中,根据得出的供电系统的短路电流,选择35KV、6KV电气设备,选择与整定继电保护装置。

完成一次系统和部分二次系统的设计后,确定变电所室内、外的布置方案,及变电所的防雷与接地保护设计。

关键词煤矿35KV 变电所设计AbstractThis preliminary design main basis on per yield、atmosphere、geology、burden and well depth of coal mine, to design the LIUPO 35kilovolt transformer substation of 1200 thousand per year . This preliminary design includes the design of primary system and factional secondary system.We can from the burden condition of the colliery, to do the statistics of burden. From the demand factor, to work out the burden, statistics the effective power 、reactive power of every part of whole electric power system, and the loss of effective power、reactive power, to define the main transformer and the capacity measure of reactive power compensation. We can from the short circuit current, to choose the scheme of primary heat transport system, to draft the electric power system. In the secondary system, from the short circuit current of electric power system ,to choose the electrical equipment of 35KV 、6KV, to choose and set the relay protection. After woke out the primary system and fractional secondary system, to work out the layout drawing about transformer station.Keyword colliery 35KV the design of transformer substation— 52 —1 概述 (4)2 负荷计算与变压器选择2.1 负荷分组与计算………………………………………5-62.2 cosΦ补偿与电容器柜选择………………………… 6-82.3 主变压器选择…………………………………………8-82.4 cosΦ及全矿电耗、吨煤电耗的计算……………… 8-92.5 计算选择结果汇总……………………………………9-113 供电系统拟定与短路计算3.1 供电系统的拟定………………………………………12-13 3.2 系统短路计算…………………………………………14-16 3.3 限流电抗器选择………………………………………17-193.4 短路参数(加电抗器后的修正)……………………19-204 变电所电气设备选择4.1 35KV电气设备选择……………………………………20-23 4.2 6KV电气设备选择…………………………………… 23-24 4.3 35KV输电线及母线选择………………………………24-25 4.4 6KV母线、电缆及架空线的选择…………………… 25-294.5 母线瓷瓶、穿墙套管及室外构架的选择……………29-315 继电保护方案的拟定与整定5.1 系统保护方案的分析设置……………………………31-32 5.2 35KV进、出线与联络开关的保护整定…………… 32-36 5.3 主变压器的保护整定…………………………………36-39 5.4 6KV出线、联络开关保护整定………………………39-405.5 保护装置与整定结果汇总……………………………40-416 主控制室各屏的选择6.1 各屏选择说明…………………………………………42-426.2 选择结果汇总…………………………………………43-437 变电所的防雷与接地7.1 保护接地网的设置……………………………………43-46 7.2 变电所的过电压保护…………………………………46-487.3 结果汇总………………………………………………48-488 变电所室内外布置8.1 变电所室内外布置说明………………………………48-49 8.2 变电所平面布置图……………………………………49-49— 52 —毕业设计在培养大学生探求真理,强化社会意识、进行科学研究基本训练、提高综合实践能力与素质等方面,具有不可替代的作用,是教育与生产劳动和社会生产向结合的重要体现,是培养大学生的创新能力、实践能力和创业精神的重要实践环节。

本设计根据《煤矿供电》理论,参考了一些资料和书籍对《刘坡35KV 变电所》进行初步设计。

本设计共分八章。

第一章、对变电所的情况进行概述。

第二章、负荷计算与变压器选择。

第三章、供电系统拟定与短路计算。

第四章、变电所电气设备选择。

第五章、继电保护方案的拟定与整定。

第六章、主控制室各屏的选择。

第七章、变电所的防雷与接地。

第八章、变电所室内外布置。

本设计在设计当中,尽可能采用最优化方案,同时又考虑实际情况,尽可能多选择先进设备,并对各种情况做了分析。

由于水平有限,设计中的错误和不足之处,恳请各位老师批评指正。

本设计是在邹有明老师的精心指导下完成任务的,从论文要求、设计大纲的拟定、参考资料的收集,邹老师提出了指导性的建议,并提供了极大的帮助,使本设计得以顺利完成,在此表示衷心的感谢。

— 52 —— 52 —1 概述刘坡矿井年产量为120万吨,井深0.38km ,低沼气矿井,服务年限为70年,井下允许短路容量不大于50MVA ,供电电压等级为35KV ,电源由距离矿井7km 的变电所供电。

输电方式为双回路架空线路供电,出线处断路器过流保护动作时间为3s ,系统最大运行方式下min *x X =0.30,最小运行方式下max *x X =0.35,两部电价制,按最高负荷收取固定电费。

气象、地质条件为:最热月室外最高气温平均值42=θ℃,最热月室内最高气温平均值30=θ℃,最热月土壤最高气温平均值26=θ℃。

冻土— 52 —层厚度0.3m ,土质为沙质粘土。

矿井原始负荷如下表所示:2 负荷计算与变压器选择变电所负荷容量的大小是确定供电系统、选择变压器及电气设备的依据,完成对全矿负荷计算后,才能确定主变压器的选择、功率因数的补偿问等题。

2.1 负荷分组与计算 2.1.1 负荷分组根据负荷统计表,按电压高低、负荷性质及分布位置等条件分组详见表2-1。

2.1.2 负荷计算利用表2-1中给出的功率因数、工作容量、需用系数等数据,计算设备的有关参数。

⑴ 对于主井提升机有 s tg φ0.670.83s==11e x js P K P ==0.88×1250=1100KW— 52 —js s js P tg Q φ==0.67×1100=737KVar 22js js js Q P S +==227371100+=1329KVA 同理可得其他数据见表2-1。

⑵ 各低压变压器的选择与损耗计算选择原则:与一般工业企业类似,选用一台,只需变压器实际额定容量大于或等于计算容量即可;选择两台,每台的容量应能满足该组一、二级负荷的需要,而且两台的容量应大于或等于计算容量。

① 机修厂、工人村、支农和综采车间变压器选择 选择9S ——630,6/0.4KV 、9S ——500,6/0.4KV 、9S ——400,6/0.4KV 、9S ——315,6/0.4KV 、三相油浸自冷式钢线电力变压器各一台。

② 洗煤厂变压器选择两台9S ——1000,6/0.4KV 钢线电力变压器。

③地面低压变压器选择两台9S ——1000,6/0.4KV 钢线电力变压器。

对于洗煤厂变压器进行损耗计算 空载无功损耗为:0% 1.110011100100k be I Q S KVar ∆==⨯=额定无功损耗% 4.510045100100d e be U Q S KVar ∆==⨯= 单台负荷率β(两台同时运行)β=926.80.46221000j beSS==⨯— 52 —两台变压器总的有功、无功损耗为:kwP P P E K b67.7)1046.072.1(2)(222=⨯+⨯=∆+∆=∆β KVarQ Q Qe K b04.41)4546.011(2)(222=⨯+⨯=∆+∆=∆β同例可算出其他变压器损耗。

见表2-2。

2.2 cos Φ补偿与电容器柜的选择2.2.1 cos Φ的补偿补偿电容器都装设在6KV 母线上,计算全矿6KV 母线上补偿后的计算负荷,即可得出所需要的补偿容量。

但在矿中有同步机的存在,当有同步机负荷率>0.9时,且在过激磁的条件下,其功率因数超前,具有补偿作用,此时同步机的补偿率均为40-60%,取50%计算。

其补偿能力的近似计算公式为: ()2d ND cd NDK P kw Q KVar COS =-Φd K ——需要系数 ND P ——同步机的额定功率1cd Q =292.0160087.0⨯-⨯-=756.5Kvar2cd Q =290.0250387.0⨯-⨯⨯-=362.5KVar∴ cd Q =1cd Q +2cd Q =1119KVar井下低压总负荷折算到6KV 侧,可用近似公式计算其变压器损耗: =∆T P =⨯ca S 02.0kw 82.48244102.0=⨯=∆T Q =⨯ca S 08.00.08×2441=195.28KVar∴ 6ca P =0.8(10179.4+48.82+33.15)=8209.1 kw— 52 —6ca Q =0.8(4755.8+195.28+165.05)=4093 KVar 无功补偿计算中的最大月平均有功负荷为: 68209.10.756156.8av av ca P K P kw ==⨯= av K ——平均负荷因数,取0.75ca P ——全矿6KV 母线上补偿前的计算负荷666156.86480.90.95av ca y P S kw COS φ'==='caQ '==KVar 66ca cacd Q Q Q Q '=--=4093-2023.8-1119=950.2 取平均负荷系数为α=0.75 KVar Q Q 7.71275.0=⨯='2.2.2 电容器柜选择2.7270Q N '== 选择108GR C --高压电容器柜4个。
