城市轨道交通工程审计重点、难点及应对措施
城市地铁施工重难点分析及预防措施

城市地铁施工重难点分析及预防措施引言城市地铁建设是促进城市交通发展、减轻交通压力的重要举措。
然而,在地下施工过程中,我们面临了一些重难点问题,需要充分的分析和合理的预防措施。
本文将对城市地铁施工的重难点进行分析,并提出相应的预防措施。
施工重难点分析1.地下土质情况城市地下土质情况的复杂性是地铁施工中的重要难点之一。
地下土质的不均匀性和变化性会直接影响施工的效率和安全。
特别是在岩层和软土夹层地区,对施工设备和技术要求更高。
2.施工空间有限城市地下施工常面临着空间有限的局限性。
指挥施工车辆和人员在有限空间中操作,容易引发事故。
同时,施工现场的临时设备、材料和垃圾等的堆放也会占用空间,增加了施工的困难。
3.施工期限限制地铁施工通常需要在繁忙的城市区域进行,因此,施工期限限制成为了另一个重要难点。
需要充分考虑在最短时间内完成施工,同时又不能影响周边交通和市民生活的正常进行。
预防措施1.地下土质勘察在地铁施工前,要进行详细的地下土质勘察工作。
通过对地下土层的详细了解,可以制定出相应的施工方案,并选择合适的施工设备和技术。
对于复杂地质条件下的土层处理,可以采用加固和加固方法,确保施工的顺利进行。
2.合理规划和利用施工空间在施工过程中,要合理规划施工空间,确保各种设备和材料的安全堆放。
设计合理的通道和机动空间,方便施工人员和设备的操作和移动,减少事故发生的可能性。
3.细化施工计划、合理资源配置合理的施工计划可以确保在规定时间内完成工作,同时兼顾对周边环境和市民的影响。
通过合理的资源配置和提前准备,可以提高施工效率,缩短施工时间。
4.加强安全管理与监控加强施工现场的安全管理是预防事故的关键。
建立健全的安全管理制度,严格执行安全操作规程。
安装监控设备,及时发现施工现场的安全隐患,并采取相应的措施进行处置。
结论城市地铁施工中的重难点问题需要充分的分析和合理的预防措施。
通过详细的地下土质勘察、合理规划施工空间和施工计划、加强安全管理与监控等措施,可以有效解决施工过程中的重难点问题,确保地铁施工的顺利进行。
分析城市地铁轨道施工重难点及应对措施

分析城市地铁轨道施工重难点及应对措施随着城市化进程的加速和人口规模的不断增长,城市交通问题日益突出。
地铁作为城市交通的重要组成部分,不仅具有大运量、快速、便捷等优势,而且能有效缓解城市交通拥堵问题。
地铁轨道施工作为地铁建设的基础和关键环节,往往面临着诸多的重难点和挑战。
本文将对城市地铁轨道施工的重难点进行分析,并提出相应的应对措施,以期为地铁轨道施工提供更好的参考和指导。
一、地铁轨道施工的重难点分析1. 地下复杂环境带来的施工难度地铁轨道施工往往需要在城市的地下进行,而城市地下环境复杂,地下管线、地质条件、地下水位等因素都会对施工造成影响。
尤其是在老城区,地下管线错综复杂,地质情况不稳定,给施工带来了巨大难度。
2. 施工空间狭小带来的施工难题城市地铁轨道施工空间通常较为狭小,且存在高架、地下、地面多种施工方式。
施工场地狭小、周围环境复杂,会给施工带来很大的压力,同时也容易引发周边环境、交通的安全隐患。
3. 地下水位高引发的施工风险在城市地铁轨道施工过程中,地下水位高是一个十分常见的问题。
高地下水位会导致隧道开挖困难,地下结构的稳定性减弱,施工风险加大。
4. 城市交通影响带来的施工压力地铁轨道施工往往需要在城市繁忙的道路、交通枢纽进行,而这些地方恰恰是城市的交通要道。
施工对周边交通的影响成为施工的一大挑战。
二、应对措施1. 提前进行地质勘察,科学制定施工方案在进行地铁轨道施工前,需要进行充分的地质勘察和地下管线调查,了解地下情况,科学制定施工方案。
根据地质情况和地下管线情况,采取相应的措施,减少地质灾害风险。
2. 加强施工现场管理,确保施工安全在进行地铁轨道施工时,要加强施工现场管理,确保施工安全。
通过合理规划施工空间、严格遵守施工规程、加强施工现场安全防护等措施,有效减少施工现场安全事故的发生。
3. 采用先进的施工技术和设备在地铁轨道施工中,可以采用先进的施工技术和设备,如盾构机、泥水平衡盾构机等,提高施工效率,减少对周围环境的影响,降低施工成本。
轨道交通工程特点、重点难点分析及对策

轨道交通工程特点、重点难点分析及对策一、工程特点1.工程内容齐全,包括两站三区间,涵盖大部分地铁施工工艺。
2.盾构区间与车站施工共用场地干扰大3.车站盾构始发和盾构到达,场地小,车站工期压力很大4.工程位于XX市中心区,尤其是在市政府跟前,环保要求高,文明施工要求高,对规范化管理的要求高5.车站施工地下管线复杂,前期管线处理对工期影响较大。
二、工程重难点分析及对策2.1.合理组织、统筹安排、协调管理、科学安排车站施工,如期完成影响盾构施工的主体结构是本工程的关键。
对策:我们将充分认识到本工程合同是以工期为主线的,组建由有地铁车站与区间施工经验人员组成的精干的项目经理部,配足施工设备,在施工中加强内部外部协调,确保各阶段交通疏解方案的落实,确保里程牌工期按计划实现。
2.2.确保结构防水质量是本工程的重点。
对策:保证结构初支施工质量,提高初支的防水效果。
保证防水层的施工质量。
严格处理防水层基面,做到平顺无尖锐物,没有渗漏水点,防止刺穿防水板;使用焊接时,钢筋与防水板间采取隔离保护措施,防止烧坏防水板;合模前彻底检查防水层,对损坏的部位进行有效修补。
采用高性能补偿收缩防水商品混凝土,优化施工配合比,采用“双掺”技术,严格控制水泥用量、限制水胶比、水泥用量,降低水化热,加强过程控制,确保混凝土内实外光,减少混凝土收缩裂缝,增强结构的刚性自防水。
做好注浆工作。
施工加强初支背后、衬砌背后和施工缝的注浆工作,有利于提高结构的防水效果和耐久性。
加强施工缝、变形缝及结构变化处等特殊部位的控制,确保这些防水薄弱环节的质量。
2.3.XX站确保4号线运营隧道安全是重点。
对策:在施工前建立完善的变位监测系统,在运营隧道的内部设置观测点,进行系统、全面的跟踪测量,实行信息化施工。
根据监测结果及时调整盾构设备吊装施工方案,吊装施工时,合理布置吊车位置,最大限度减小对既有运营隧道影响。
扩大端头加固范围,原设计端头加固范围为线路纵向6.0m,隧道周边3.0m 线以内的范围,如遇强风化岩层,则加固至强风化化岩层顶面。
地铁工程重点难点分析及对策

地铁工程重点难点分析及对策地铁工程是现代城市化发展中的重要部分,不仅能大幅度缓解城市交通压力,还能提高人们的出行效率。
然而,地铁工程面临着一系列的重点和难点问题,需要科学合理的分析并制定对策。
本文将以此为主题,分析地铁工程的重点、难点,并提出相应的解决方案。
首先,地铁工程的重点之一是选址和规划。
地铁线路的选址和规划直接关系到地铁的通达性和覆盖范围,也关系到投资效益和城市发展。
在选址和规划中,需要综合考虑城市规划、交通流量、人口密度、土地利用等方面的因素,以确保地铁线路的合理布局和良好的衔接效果。
同时还需要进行前期研究和评估,确保选址和规划方案的可行性和可持续性。
其次,地铁工程的难点之一是土建施工。
地铁建设必然需要进行大规模的土建施工,面临着施工难度大、施工时间长、施工风险高等问题。
特别是在城市密集区域,土地资源有限,施工空间狭小,需要采取合理的施工方法和技术,以确保工程进度和质量。
同时还需要加强施工安全管理,确保施工过程中的安全和环保。
再次,地铁工程的重点之一是线路布设和设计。
地铁线路的布设和设计直接关系到运营效率和出行体验,也关系到工程的可持续发展。
在线路布设和设计中,需要充分考虑线路的长度、站点的设置、换乘的便利性、列车的运行速度等因素,并进行合理的优化和调整。
同时还需要密切关注技术创新和发展趋势,引进先进的运行控制和列车调度系统,提高线路的运营效率和安全性。
最后,地铁工程的难点之一是运营管理。
地铁运营管理需要面对复杂的运行环境和高度的人流量,同时还需要保障运行的安全性和可靠性。
在运营管理中,需要制定科学合理的运行规程和管理制度,并进行充分的培训和演练,以提高工作人员的应急处理能力。
同时还需要引进智能化监控和安全保障系统,加强信息化管理和数据分析,提高运营的效率和质量。
为了应对上述问题,可以采取一系列的对策。
首先,在选址和规划阶段,需要加强政府部门、专家团队和社会公众的沟通和协调,充分调研和评估各方面的需求和意见,形成共识和合理的方案。
分析城市地铁轨道施工重难点及应对措施

分析城市地铁轨道施工重难点及应对措施随着城市的发展,地铁成为了许多大城市的重要交通方式,它能够减少城市交通堵塞,提高交通效率,改善城市环境,提高城市形象。
地铁的建设与施工也面临着许多重大的困难与挑战。
本文将从地铁轨道施工的重难点及应对措施进行分析,希望能够为相关领域的专业人士提供一些参考和启发。
一、地铁轨道施工的重难点1.土地征用难题地铁线路的建设需要占用大量的土地资源,而城市的土地资源又十分紫稀缺,土地征用难是地铁建设中最为突出的问题之一。
在城市建设中,常常会有一些土地所有权归属不清、产权争议、土地使用交错等情况,都会给地铁建设带来很大的阻力。
2.地下管线交织城市地下埋设着许多的各类管线,如给水管线、电力线、燃气管线等,而且这些管线的分布位置并不是固定不变的,有时候甚至会有未知的管线。
这些管线与地铁的施工会产生交叉、干扰、破坏等问题,给地铁的施工带来了很大的困难。
3.地质条件复杂城市地质情况多样,有的地方土质松软,有的地方岩石坚硬,对于地铁隧道建设来说,这些地质条件都是难题。
土壤条件的不同会影响到隧道的稳定性和施工的难易程度,尤其是针对水文条件复杂的地方,地铁的建设更加困难。
4.环境保护问题地铁施工的过程中会伴随着大量的扬尘、噪音和振动等环境污染问题,而且在城市地下施工的过程中还会伴随着一定的地表沉降。
这些环境问题都是地铁建设难以避免的问题。
二、应对措施建设1.加强土地征用合法性对于土地征用过程中存在的产权争议、所有权问题,应当加强调查和论证工作,确保土地征用的合法性。
加大征地拆迁补偿力度,保障被征地农民的利益,进而降低因土地征用引起的诉讼纠纷。
2.建立管线信息共享平台针对城市地下的管线情况,可以建立管线信息共享平台,将各类管线的信息进行统一管理、共享和调度,加强与地铁的施工部门的协同配合,以达到减少管线干扰和损坏的目的。
3.加强地质调查与风险评估在地铁轨道施工之前,应对周边地质条件进行全面的调查,了解地下水位、土质情况、地下水文条件等。

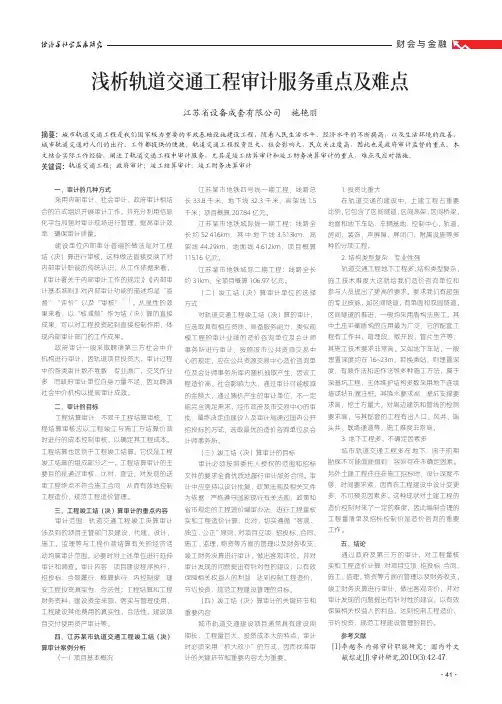

浅析轨道交通工程审计服务重点及难点

(二)竣工结(决)算审计单位的选择 方式
对轨道交通工程竣工结(决)算的审计, 应选取具有相应资质、具备服务能力、类似规 模工程的审计业绩的造价咨询单位及会计师 事务所进行审计,按照该市公共资源交易中 心的规定,应在公共资源交易中心造价咨询单 位及会计师事务所库内随机抽取产生,因该工 程造价高、社会影响力大,通过审计可能核减 的金额大,通过随机产生的审计单位,不一定 能完全满足需求,经市政府及市交易中心的审 批,最终决定由建设人及审计局通过国内公开 招投标的方式,选取最优的造价咨询单位及会 计师事务所。
一、审计的几种方式 采用内部审计、社会审计、政府审计相结 合的方式组织开展审计工作,并充分利用信息 化平台加强对审计现场进行管理,提高审计效 率,确保审计质量。 建设单位内部审计普遍的做法是对工程 结(决)算进行审核,这种做法直接反映了对 内部审计职能的传统认识。从工作依据来看, 《审计署关于内部审计工作的规定》《内部审 计基本准则》对内部审计功能的描述均是“监 督”“评价”以及“审核”[1]。从显性的效 果来看,以“核减额”作为结(决)算的直接 成果,可以对工程投资起到直接控制作用,体 现内部审计部门的工作成果。 政府审计一般采取聘请第三方社会中介 机构进行审计,因轨道项目投资大,审计过程 中的各类审计数不胜数,专业面广,交叉作业 多,而政府审计单位自身力量不足,因此聘请 社会中介机构以提高审计成效。
二、审计的目标 工程结算审计,不同于工程结算审核,工 程结算审核应以工程竣工与施工方结算价款 时进行的成本控制审核,以确定其工程成本。 工程结算也区别于工程竣工结算,它仅是工程 竣工结算的组成部分之一。工程结算审计的主 要目的是通过审核、比对、查证,对发现的送 审工程终点不符合施工合同,从而有效地控制 工程造价、规范工程造价管理。
分析城市地铁轨道施工重难点及应对措施

分析城市地铁轨道施工重难点及应对措施地铁轨道是城市繁荣发展的重要交通工具,然而其施工难度也是极高的。
因此,在地铁轨道施工中,需要针对其重难点进行分析,并采取相应的应对措施。
首先,地铁轨道施工的重难点在于施工场地的选择与布置。
地铁轨道需要经过城市的不同区域,施工场地的选择不仅要考虑到施工需要,还要充分考虑到周边的道路、建筑等因素,以免因为施工导致城市交通的瘫痪,建筑物的损坏等影响。
为此,应该在选址时进行周边环境的认真调研、分析并评估,以综合考虑不同因素之后,才能确定施工场地。
其次,地铁轨道施工过程中,需要生成大量的垃圾和废料,而这些垃圾与废料的清理和处理成为了建设者面临的重要难题。
这其中,施工过程中的噪音和灰尘污染会给施工工人带来身体健康和生命安全的风险,还会影响周边居民的正常生活和健康等。
为了规避这些不利影响,施工工人应始终穿戴防护设备,采取防尘、降噪等行动来降低环境污染的程度。
再者,地铁轨道施工中,需要不断地与周边居民和道路行人交互,这也是施工难度的另外一个方面。
因为不同的行人在行走过程中,会出现很多交通不规范的情况,如乱穿过马路、闯红灯等。
如果施工区域没有妥善的隔离措施,轻则妨碍施工工作的正常进行,重则会造成交通事故等危险现象。
因此,在施工期间,需要做好交通组织和疏导工作,设置合理的施工区域和人行步道,提醒行人遵守交通规则。
最后,地铁轨道施工中,技术方面的难度也是不容忽视的。
因为地铁工程需要的施工深度很大,有时会涉及到地下水位的位置,水位的变动会对施工产生不利的影响。
在这种情况下,需要采取各种措施来防止水流进入拱顶,如采用可控注浆技术,加强拱顶的稳定性。
此外,还要保证施工过程的准确度和稳定性,以确保轨道施工工程的合格性和安全性。
综上所述,地铁轨道施工是一项高难度的任务,需要在施工前后进行全面的规划,并综合分析各个方面的问题和难点,采取相应的措施,确保施工的顺利进行,提高轨道施工效率。
分析城市地铁轨道施工重难点及应对措施

分析城市地铁轨道施工重难点及应对措施地铁是大城市的重要交通基础设施之一,为城市交通拓展和解决交通拥堵提供了重要的解决方案。
然而,在地铁建设过程中,由于城市环境复杂、施工技术复杂、人员多、时间限制紧等因素,施工难度和风险也相应增加。
因此,建设地铁需要综合考虑各个方面的因素,并采取有效的措施加以解决,以确保地铁建设的顺利进行。
地铁建设的重难点1. 地下障碍物在城市中建设地铁时,地下障碍物的处理是一个重要的难点。
城市地下的各种管线、电缆、水系、沉降桩等设施会给地铁施工带来较大的困难和风险。
如何对这些障碍物进行识别和处理,是一个需要重点解决的问题。
2. 城市环境城市环境复杂,地理位置紧凑,交通密集,施工过程中需要避免对周围环境和居民生活的影响。
施工中要注意施工区域的管控和管理,保障周围环境的安全和稳定。
3. 土层条件受城市地质条件和地下结构限制,地铁施工中经常会遇到复杂的土层条件,如软泥质地、含水层等。
施工中如何针对不同的土层条件采取合适的施工工艺和技术,是一个需要重点考虑的问题。
4. 技术难题地铁施工涉及多个方面的技术,如隧道施工、路基建设、地下工程、施工机械操作等,每个环节都需要严格控制,保证施工质量和安全。
应对措施为了应对地铁建设的重难点,需要采取以下措施:1. 加强规划和设计地铁建设前期必须进行详细的规划和设计,对施工区域的地质环境进行充分的调查和分析,特别是对地下障碍物进行综合考虑和分析,确定施工工程方案和技术路线,制定科学合理的施工计划。
2. 实施管控措施对施工现场的人员、设备、材料和环境等进行全面的管理和监控,防止施工现场的杂乱无序和安全隐患,保障施工的顺利进行。
同时,要加强与周边居民的沟通和交流,保障居民生活的正常进行。
3. 加强施工技术管理对地铁建设中涉及到的各项技术进行全面的管理和监督,特别是在施工技术上要加强创新和应用,加强技术攻关,争取高效、安全和可持续的施工效果。
4. 建立健全的应急机制地铁建设是一项复杂的工程,意外事故难以避免。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
城市轨道交通工程审计重点、难点及应对措施
1 审计重点及应对措施
1.1 审核建设程序文件
项目建设程序文件的审核是结算审计工作的首要部分,是整个项目审计的基础性工作。
主要审核工程建设立项报建、招标投标、合同管理、施工过程和竣工验收、结算审查是否按基本建设程序的法律法规执行。
1.2 关注质量控制制度
按照国家审计署领导提出的“投资审计要把工程质量放在比资金使用更重要的地位”的要求,审计机关应关注城市轨道交通工程质量和安全问题。
一是审计设计质量,从工程设计变更入手,结合施工单位索赔资料,分析变更原因,找出是否存在因设计质量问题所产生工程变更,增加工程投资的问题。
二是审查质量管理体系是否完整、管理制度是否完善、施工工艺是否符合标准及规范要求、使用材料的出厂质保资料是否齐全、进场材料试验检验结果是否合格等内容。
三是审查监理单位过程控制质量,审查人员到位情况、进场材料复检结果、监理记录是否完整、工程质量验收程序是否合规、使用质量验收标准
是否正确、项目划分是否符合质量验收标准,验收结论是否准确。
1.3 审核工程量
工程量是决定工程造价的主要因素,核定工程量是工程竣工结算审计的关键。
一是要重点审核投资比例较大的分项工程,如电气安装设备、智能与控制系统等。
二是要重点审核容易混淆或出漏洞的项目。
三是要重点审核容易重复列项的项目。
四是重点审核容易重复计算的项目。
对于无图纸的项目要深入现场核实,必要时可采用现场丈量实测的方法。
1.4 审核工程价款
依据施工合同审核竣工结算书的内容,无变更清单子目的综合单价是否与合同清单一致,所有合价是否正确。
查看合同对综合单价需要调整的情况,对于措施费调整的情况。
对专业工程暂估价中的材料价格发票进行审核,辨别发票的真伪和合法性
1.5 审查隐蔽工程验收记录
隐蔽工程验收记录中记载的内容是可以反映出该项工程是否符合设计及质量要求。
有些建设项目中隐蔽工程没有验收记录,到竣工
结算时,施工企业才找有关人员后补记录,然后列入结算。
有的甚至没有发生也列入结算。
因此,在审核隐蔽工程的价款时,一定要严格审查验收记录手续的完整性、合法性。
1.6 审查设计变更及经济签证
对照建设单位的工程变更洽商费用管理办法,审查变更及签证程序的合规性。
设计变更应由原设计单位出具设计变更通知单和修改图纸,设计、校审人员签字并加盖公章,并经建设单位、监理工程师审查同意。
重大的设计变更应经原审批部门审批,否则不应列入结算。
经济签证一般由承发包双方代表就施工过程中涉及合同价款之外的责任事件所作的签认证明。
现场签证一般情况下需要业主、监理、施工单位三方共同签字、盖章才能生效。
缺少任何一方都属于不规范的签证,不能作为结算的依据。
1.7 审查分部分项工程单价
审查计价原则是否符合合同约定;综合单价是否与合同单价一致;变更项目如果清单中没有相同或类似子目的,其组价是否合理。
1.8 对索赔的审核
审核分析索赔的原因,看索赔的条件是否成立;审核索赔的程序,界定索赔行为;审查索赔证据的真实性、合法性、完整性;审查索赔计算的正确性;建设工程索赔审计要时刻围绕工程合同来进行,凡是作为合同文件组成部分的所有资料都是工程索赔和结算的依据,更是审计的依据。
审计中要根据施工承包合同对工程内容是否符合合同条件要求,质量是否达到约定标准,工期是否在约定期限内完成,结算方法、计价定额、取费标准、暂定金额的确定等方面予以对照核对,达到查错纠弊、节约投资、规避风险之目的。
1.9 重点关注安防工程审计
城市轨道交通的安防工作难度较大,对城市轨道交通审计,应按照《城市轨道交通安全防范系统技术要求》,对视频安防监控系统应当审查监控系统总体、监控系统的基本功能是否符合要求,入侵报警系统应当审查系统总体、系统的基本功能、人工紧急报警功能、高压电子脉冲围栏式周界入侵探测系统是否符合要求等予以重点关注。
2 审计难点及应对措施
2.1 专业设备询价定价困难
城市轨道交通安装工程专业性强,系统复杂,涉及大量专业设备,这些专业的设备询价渠道少,而且价格变化快。
功能相同但品牌不同的设备相差价格较大。
咨询公司应组织具有丰富经验的安装造价人员,对出现的专业设备进行专业市场询价,采集相关信息。
对比审查专业设备的定价合理性。
重视专业材料与设备的询价工作,建立自己的价格信息来源,保证自己的价格信息及时、准确。
并在平时的工作中,注意积累各种专业材料与设备的价格信息,并注意与同行保持交流,在一定范围内做到信息共享。
2.2 圖纸设计深度不够
由于轨道交通工程的特殊性,受工程进度影响,可能存在采用招标图纸编制工程量清单和控制价的现象,而招标图设计深度不够,经常有相互矛盾之处或设计不明确的地方,可能会造成清单漏项或项目特征描述不够清晰、全面、准确,有时也会给设备与材料的选型与定价带来麻烦。
重点审查增补清单的定价,审查是否建立了增补清单的定价程
序,是否严格按照程序执行,定价过程是否合理合法。
2.3 调试费、措施费多
城市轨道交通安装工程包括的专业众多,涉及大量的措施费用和调试费用的确定,如:成品二次保护费、独立系统调试费、系统大联动调试费、防火报警调试费、设备监控调试费、自动售票系统调试费等,极易引起混淆。
一方面审查咨询单位编制的工程量清单是否存在歧义及易混淆内容,是否给工程的计量支付和结算造成困扰,另一方面查阅相关资料,以专业技术经验为依据,提供公平合理的计价依据。
2.4 现行的定额不完善
城市轨道交通工程包括的专业很多,有些并无专业的定额可套,某些专业定额已是二十多年前修编的,明显不能适用当前的技术水平。
审查被审计单位聘请的咨询单位是否具备相关经验,是否在招投标阶段为建设单位提供了有效的咨询服务,审查被审计单位是否根据实际情况制定了应对的相关制度。
审计人员应尽可能多地了解其他地
区的地铁建设的造价资料,积累经验数据,必要时根据现行的技术水平编制补充定额。
2.5设备供应商应做的安装内容与安装工程承包商实施的内容界限不清,易混淆。
部分设备在采购时,约定了供应商应安装就位,在安装工程编标时不易划分工作界限,容易造成工程量重复或漏项。
对于界限划分不清的部分,逐项审查,查看是否存在重复或漏项的部分,建设单位聘请的代建公司是否切实履行了合同义务,在合同和招投标阶段规避了上述难点。
在充分理清各安装专业工程施工范围的前提下,对照各系统图纸,做到各专业内容不重不漏,各安装工程计量计价严格按各专业的规定执行。
总之咨询公司在参与政府投资项目审计过程中应当把握审计的深度,灵活运用审计方法,达到为国家节约资金、增加效益的目的。
