引水隧道施工临时用电方案
2024年隧道施工临时用电应急预案

2024年隧道施工临时用电应急预案
如下:
1. 施工前准备工作
施工前,应确保施工现场的电源供应和用电设备的正常运转。
检查电缆线路、配电箱和开关设备是否完好,消防设备是否齐全,保证安全生产。
2. 临时用电设备配置
在施工现场配置足够数量的发电机组和配电箱,以备电源中断时应急使用。
保持发电机组的定期检查和维护,确保其安全可靠运行。
3. 应急用电备用方案
若发生电源中断或故障,应立即启用发电机组,并通过配电箱调整电力供应,保证施工现场的正常用电需求。
同时,通知相关部门及时处理故障,保障用电安全。
4. 应急处置措施
一旦发现电力设备故障或用电异常,应立即停止施工,并通知电力部门或相关维修人员前来处理。
同时,应及时通知施工人员采取安全措施,避免事故的发生。
5. 应急演练和培训
定期组织应急演练,提高施工人员应对突发事件的应变能力。
举办培训课程,传授用电安全知识和操作技能,提高施工现场的安全意识和应急处置能力。
6. 应急预案的完善
根据施工实际情况和经验教训,不断完善和更新应急预案,提高其实施效果和应对能力。
及时总结交流,以进一步提升施工现场的安全管理水平。
以上就是2024年隧道施工临时用电应急预案的相关内容,希望对施工单位在应对突发事件时起到一定的参考和指导作用。
隧洞临时用电专项方案

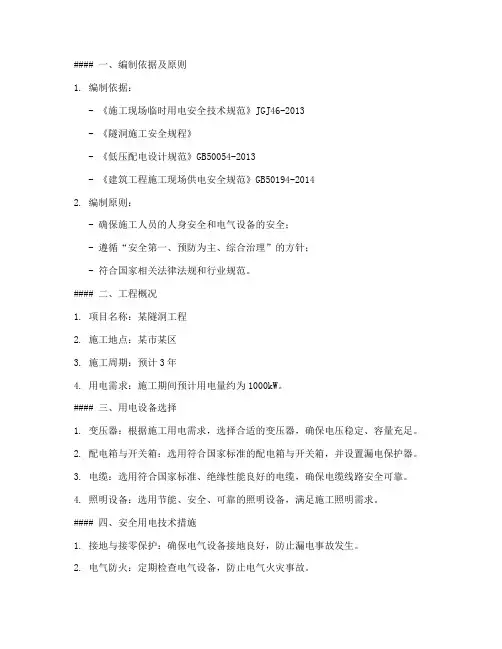

#### 一、编制依据及原则1. 编制依据:- 《施工现场临时用电安全技术规范》JGJ46-2013- 《隧洞施工安全规程》- 《低压配电设计规范》GB50054-2013- 《建筑工程施工现场供电安全规范》GB50194-20142. 编制原则:- 确保施工人员的人身安全和电气设备的安全;- 遵循“安全第一、预防为主、综合治理”的方针;- 符合国家相关法律法规和行业规范。
#### 二、工程概况1. 项目名称:某隧洞工程2. 施工地点:某市某区3. 施工周期:预计3年4. 用电需求:施工期间预计用电量约为1000kW。
#### 三、用电设备选择1. 变压器:根据施工用电需求,选择合适的变压器,确保电压稳定、容量充足。
2. 配电箱与开关箱:选用符合国家标准的配电箱与开关箱,并设置漏电保护器。
3. 电缆:选用符合国家标准、绝缘性能良好的电缆,确保电缆线路安全可靠。
4. 照明设备:选用节能、安全、可靠的照明设备,满足施工照明需求。
#### 四、安全用电技术措施1. 接地与接零保护:确保电气设备接地良好,防止漏电事故发生。
2. 电气防火:定期检查电气设备,防止电气火灾事故。
3. 操作规程:制定严格的操作规程,确保施工人员按照规程进行操作。
4. 安全培训:对施工人员进行安全用电培训,提高安全意识。
#### 五、防护措施1. 外电防护:施工区域周边设置警示标志,防止非施工人员误入。
2. 易燃易爆物防护:对易燃易爆物品进行严格管理,防止火灾事故。
3. 腐蚀介质防护:对腐蚀介质进行妥善处理,防止腐蚀设备。
4. 机械损伤防护:对机械设备进行定期检查、维护,防止机械损伤事故。
5. 电磁感应防护:对电磁感应设备进行防护,防止电磁感应事故。
6. 静电防护:对静电设备进行防护,防止静电事故。
#### 六、应急措施1. 应急处理设备和设施:配备应急处理设备和设施,如消防器材、救护药品等。
2. 应急处理程序:制定应急处理程序,确保事故发生后能迅速有效地进行处理。
隧道施工临时用电方案

隧道施工临时用电方案> 本文档旨在提供隧道施工期间的临时用电方案,确保施工的安全、高效进行。
1. 现状分析目前隧道施工场地的用电需求主要包括照明、通风、机械设备等。
根据施工进度和需求,制定临时用电方案是必要的。
2. 供电方案为了满足施工期间的用电需求,以下供电方案可供参考:2.1. 供电来源- 临时供电柜:搭设临时供电柜,从临时供电线路接入。
临时供电柜:搭设临时供电柜,从临时供电线路接入。
2.2. 供电设备- 发电机组:根据实际用电需求,选择适当容量的发电机组,以确保稳定供电。
发电机组:根据实际用电需求,选择适当容量的发电机组,以确保稳定供电。
- 配电箱:使用合适容量的配电箱,将发电机组输出的电能分配到不同的用电设备。
配电箱:使用合适容量的配电箱,将发电机组输出的电能分配到不同的用电设备。
2.3. 供电线路- 电缆敷设:将临时供电柜和配电箱之间,以及配电箱与不同用电设备之间的电缆进行敷设,确保安全可靠。
电缆敷设:将临时供电柜和配电箱之间,以及配电箱与不同用电设备之间的电缆进行敷设,确保安全可靠。
- 线路保护:合理设置线路保护装置,防止电流过载或短路等情况造成安全事故。
线路保护:合理设置线路保护装置,防止电流过载或短路等情况造成安全事故。
2.4. 供电安全- 接地保护:各供电设备均应有良好的接地保护措施,确保施工现场的安全。
接地保护:各供电设备均应有良好的接地保护措施,确保施工现场的安全。
- 定期检查:定期对供电设备和线路进行巡检,及时发现并解决潜在问题。
定期检查:定期对供电设备和线路进行巡检,及时发现并解决潜在问题。
3. 用电设备管理为了合理使用电能和保障施工期间的安全,应建立用电设备管理制度:- 用电设备清单:建立一份详细的用电设备清单,包括设备名称、功率、使用地点等信息,以备查验。
用电设备清单:建立一份详细的用电设备清单,包括设备名称、功率、使用地点等信息,以备查验。
- 用电设备维护:确保所有用电设备的正常维护和修理,减少故障发生的可能性。
隧道临时用电专项方案

一、编制依据1. 《施工现场临时用电安全技术规范》(JGJ46-2013)2. 《低压配电设计规范》(GB50054-2013)3. 《建筑工程施工现场供电安全规范》(GB50194-2014)4. 《通用用电设备配电设计规范》(GB50055-2011)5. 《隧道施工及验收规范》(GB 50208-2017)二、工程概况1. 隧道工程名称: [隧道工程名称]2. 隧道工程地点: [隧道工程地点]3. 隧道工程规模: [隧道工程规模]4. 隧道工程工期: [隧道工程工期]三、临时用电需求1. 用电负荷计算:根据隧道施工进度和设备需求,进行用电负荷计算,确定临时用电总容量。
2. 用电设备选择:根据用电负荷计算结果,选择合适的变压器、配电箱、电缆等设备。
3. 用电线路敷设:按照规范要求,敷设临时用电线路,确保线路安全可靠。
四、临时用电方案1. 变压器及配电箱设置:在隧道出口或合适位置设置变压器及配电箱,确保供电稳定。
2. 配电线路敷设:采用埋地电缆敷设,电缆应符合规范要求,并做好标识。
3. 接地系统:建立完善的接地系统,确保设备安全运行。
4. 防雷接地:设置防雷接地,防止雷击事故发生。
五、安全用电技术措施1. 安全用电培训:对施工人员进行安全用电培训,提高安全意识。
2. 电气设备检查:定期检查电气设备,确保设备安全可靠。
3. 漏电保护:安装漏电保护器,防止漏电事故发生。
4. 接地保护:确保设备接地良好,防止接地故障。
5. 电气防火:加强电气防火措施,防止火灾事故发生。
六、应急预案1. 停电应急预案:制定停电应急预案,确保施工顺利进行。
2. 电气火灾应急预案:制定电气火灾应急预案,确保人员安全。
3. 漏电事故应急预案:制定漏电事故应急预案,确保人员安全。
七、总结本隧道临时用电专项方案旨在确保隧道施工过程中的用电安全,保障施工顺利进行。
在施工过程中,应严格执行本方案,并根据实际情况进行调整和补充。
隧道施工现场临时用电专项方案

隧道施工现场临时用电专项方案1. 引言本方案旨在确保隧道施工现场的临时用电安全可靠,满足施工期间的用电需求。
方案涵盖了用电系统设计、安全措施、应急预案等内容。
2. 用电系统设计2.1 供电来源隧道施工现场的临时用电将通过市电供应。
施工队将与当地供电公司协商确保稳定供电。
2.2 用电设备在隧道施工现场将使用一下用电设备:- 施工机械设备- 照明设备- 监控设备- 办公设备2.3 电缆布设将使用符合规范的电缆进行布设,并确保其可靠牢固,避免引起安全隐患。
3. 安全措施3.1 安全用电隧道施工现场的临时用电操作必须符合相关电气安全规定,确保用电设备正常运行,杜绝电气事故。
3.2 防火安全临时用电设备和电缆布设必须符合防火要求,防止火灾事故发生。
3.3 人员培训施工人员必须接受用电安全培训,熟悉相关安全规定和操作流程,提高用电安全意识。
4. 应急预案4.1 事故报告与处理一旦发生用电事故,必须立即向项目经理报告,并采取相应的紧急措施进行处理。
4.2 施工区域隔离在紧急情况下,应当迅速采取措施将施工区域与用电设备隔离,确保施工人员的安全。
4.3 电源切断在发生电气事故后,必须迅速切断电源,以避免进一步的安全风险。
5. 监督检查相关部门将定期对隧道施工现场的临时用电进行监督检查,确保方案的执行和用电的安全性。
6. 结论本方案旨在确保隧道施工现场的临时用电安全可靠,通过合理的用电系统设计、安全措施、应急预案等,提高用电安全水平,保障施工人员的身体安全和工程的顺利进行。
(注:本方案仅供参考,具体实施应根据现场情况进行适当调整)。
隧道施工临时用电应急预案模版(三篇)

隧道施工临时用电应急预案模版一、背景介绍:随着城市交通发展,越来越多的隧道被修建,而在隧道施工过程中,临时用电是不可避免的。
然而,隧道施工中的用电存在一定的安全隐患和应急风险,因此,为了保障施工的顺利进行和工人的安全,制定一套完善的隧道施工临时用电应急预案是非常必要的。
二、应急预案目标:1. 确保隧道施工期间,用电设备和线路的正常运行和安全使用。
2. 预防事故的发生,最大限度减少事故造成的损失。
3. 提高应急响应能力,降低应急事件对施工进度造成的影响。
三、应急预案内容:1. 隧道施工临时用电方案设计- 聘请专业电力公司进行用电方案设计,确保符合规范和安全要求。
- 根据隧道施工的具体情况,确定合适的电路布置和用电设备选择。
- 确保所选设备符合国家标准,具有完善的安全保护措施。
2. 电缆线路敷设和接地- 电缆线路敷设应符合国家规定标准,确保线路的质量和安全性。
- 各个电缆线路之间要保持一定的距离,避免相互干扰。
- 使用专业电缆接头和线路保护盒,确保外界因素对线路的影响最小化。
- 严格执行接地标准,确保线路与大地之间有良好的接地连接。
3. 用电设备选购和安装- 选购合格的用电设备,确保设备的品质和安全性能。
- 采用专业人员进行设备安装和调试,确保设备能够正常运行。
- 对设备进行定期检查和维护,及时发现并排除隐患。
4. 用电设备运行管理- 设立用电设备管理制度,明确责任和权限。
- 对设备进行定期巡检,确保设备的正常运行。
- 定期进行用电设备的维护和保养,及时处理设备故障。
- 建立完善的备品备件和维修材料储备体系,确保应急时能够及时维修设备。
5. 应急事件处理- 建立应急响应机制,明确应急责任和流程。
- 对重要设备和线路进行监控和巡检,及时发现故障。
- 在发生应急事件时,立即启动应急预案,包括疏散人员和及时通知相关部门。
- 注重事故的记录和事故的后续处理,总结经验教训,不断完善应急预案。
四、应急演练为了提高应急响应能力和预案的可操作性,每年至少进行一次应急演练。
某隧道工程临时用电专项施工方案

目 录一、工程概况 (1)二、用电负荷统计 (1)三、供电设备选择 (3)四、变压器位置、安装 (3)五、用电管理 (3)六、外电线路及电气设备防护 (3)七、接地 (5)八、配电箱及开关箱 (6)九、施工安全措施 (7)某隧道临时用电专项施工方案一、工程概况某隧道位于某市某区某镇门浦村与大岭下村交界处,隧道最大埋深约47m,设计为双洞六车道连拱隧道,起讫桩号为K3+592~K3+800,全长208m。
本工程三通一平工作已基本上落实或正在落实,工程施工场地已完成平整,施工用电的接驳点1个,根据施工现场情况,电源主干线从洞口南侧边坡箱变(含配电房)处接进,配电房内设总配电箱,再按各项用途设置分配箱、照明箱,施工点设置随机箱,实行三级用电保护措施,各配电箱内配备齐全。
动力、照明分系统、分闸,形成树干型供电网,确保用电安全整齐。
二、用电负荷统计一)主要用电量统计表序号 机 具名称规格型 号单位数量使用动力(KW/台套)1 空压机 20m3/min 台 3 1102 强制搅拌系统 JS1000 台 1 753 砼喷射机 CP-5Z 台4 5.54 通风设备 套 1 755 水泥浆搅拌机 JZ350 台 2 46 电弧焊机 315型 台 3 3.57 型钢弯曲设备 台 1 48 注浆机 ZG6310 台 3 3.59 水泵2寸台 5 510 照明体统套 1 20 二)最大用电负荷计算1. 洞口、空压机房、洞内、搅拌站等用电量计算①电动机设备功率计算空压机3台:∑P=110KW×3=330KW砼喷射机4台:∑P=5.5KW×4=22KW搅拌机1台: ∑P=75KW (含搅拌机提升、搅拌电机;配料机上料电机) 通风设备1台:∑P=75KW单液注浆泵3台: ∑P=3.5KW×3=10.5KW水泥浆搅拌机2台: ∑P=4KW×2=8KW水泵5台:∑P=5KW×5=25 KW液压型钢弯曲机1台: ∑P=4KW×1=4 KW电机合计功率:∑P1=330+22+75+75+10.5+8+25+4=549.5(KW)②电焊机的负荷计算∑P2=3.5KVA×3台=10.5 KVA③洞内照明用电功率计算:洞内工作面碘钨灯:∑P=1KW×6×3=18KW洞内低压照明: P=0.1KW×(200/15)×3=4KW洞外场地照明: P=1KW×6=6KW照明合计功率:∑P3=18+4+6=28(KW)注:洞内低压照明采用100W照明灯,每盏灯间距15m,按3排布置。
隧洞工程临时用电专项施工方案范文

隧洞工程临时用电专项施工方案一、施工现状现有隧洞工程正在进行中,由于使用现场电源无法满足工程需要,需要进行临时用电工作。
二、临时用电方案2.1 设备选型根据现场实际情况和要求,选择以下设备:•发电机组:1台100千瓦柴油发电机组•现场配电柜:1台400安、进线柜断路器400安、总出线1600安、分支断路器20安/32个2.2 线路敷设临时用电线路应平行于人行道,离人行道边缘不少于1.5米,低于横隔板20厘米,线缆架空不能影响行人通行。
线路应有防水保护措施,制定专门的路线图,并定期检查线路是否完好,防止安全问题。
2.3 导线配备临时用电线路应使用耐火性能质量优异的电缆,其规格应符合以下要求:•外径不小于16mm;•芯数不得小于3根;•引入防水箱并配有排水装置,绝缘电阻大于200MΩ,保障线路稳定可靠。
2.4 用电管理在施工现场设立专门的施工区域,并按照用电设备功率与数量划分电源口。
设立明显的电源按钮和应急开关,以备应急情况。
在进入施工区域时要进行安全检查,并佩戴好防护装备,保证用电安全。
定期检查用电设备的使用状况,并保证用电设备按照生产厂家要求进行日常保养。
三、施工人员管理工程现场需配备安全生产指导组成员,对安全事故的处理、现场安全管理、用电管理等进行指导和监督。
同时,对工程现场进出人员进行管理,确保人员进出安全,不外泄施工机密,确保施工安全。
四、施工技术要求•施工现场必须按照相关施工规范进行施工,不得违反有关施工规范;•进行临时用电操作时,必须对有关设备进行专项操作培训,保证工作人员安全;•施工现场应设立专门的作业区域,并进行有效隔离,防止非作业人员进入施工区域。
五、安全防范措施•严格禁止在施工现场吸烟、乱扔垃圾等行为,防止引发火源;•操作路线进行标记,并进行安全引导,防止跌倒、滑倒等事故的发生;•工作现场应设立足够的应急灭火器材,并进行维护及检查;•使用液化气等易燃易爆物品时,应按照操作规程进行,加强现场安全保障。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录一、编制依据二、工程概况及施工条件三、用电负荷计算四、安全用电技术措施五、施工现场预防发生电气火灾的措施六、临时用电系统图一、编制依据施工现场临时用电安全技术规范JGJ46-2005云阳县青杉水库工程总干渠工程施工图二、工程概况及施工条件1、本工程为:***********工程,位于重庆市云阳县洞鹿乡和红狮镇境内,倒虹管及隧洞进水洞口在云阳洞鹿乡,出水洞口及明渠在红狮镇境内。
引水渠长4.978km,其中隧洞4.8789km,倒虹管0.0991km。
该渠承担红狮镇、龙洞乡场镇供水任务。
隧洞设计为无压隧洞,隧洞采用圆拱直墙型式,园拱中心角为180°,隧洞设计流量3.0m3/s,纵坡1/2000,Ⅴ类围岩开挖断面尺寸为2.6×3.4m,Ⅱ~Ⅳ类围岩开挖断面尺寸为2.5×3.3m;Ⅴ类围岩采用30cm厚C20钢筋砼衬砌,Ⅳ类围岩采用25cm厚C15素砼衬砌,Ⅱ、Ⅲ类围岩底板为15cm厚C15砼,边墙和顶拱为喷砼。
隧洞进出口段采用C20钢筋砼衬砌。
隧洞出口设泄水闸及泄水陡槽。
打碗石沟倒虹管由进口段、倒虹钢管段、出口段三部分组成。
2、本工程在进口处较开阔,主要施工设备分布在拟建工程的进口处,主要是空压机安放场地、钢管模板堆放场地、砂石堆放场地,混凝土搅拌场地,钢筋制作场地,水泥库房,办公室等设施。
浴室、厕所伙房等设施设在甲方统一布置的生活区内等。
3、临时用电电源由甲方供给,总配电箱设在导流洞出口,现场供电方式主要采用TN-S系统。
4、施工现场设备用电统计三、负荷计算隧道开口端拟投入主要设备(电动)表:总用电负荷合计:406.65kw根据我司拟投入的机械设备,在隧道开口端施工用电总负荷406.65kw以上,施工期间按60%的同时用电设备作业,406.65*60%=244kw,加上办公、生活用电20kw,电损10%计,用电负荷应在290.4kw以上,故申请设置负荷315kw的变压器1台。
四、安全用电技术措施本工程根据部颁布标准JGJ46-2005,采用TN-S系统,实行三级配电两级保护,为了安全用好电,制定如下技术措施:1、施工现场TN-S供电系统供电,施工现场总箱中零线做出重复接地后引出一根专用PE线,除了总箱外,其它各处不得把N线和PE线连接,PE线上不许安装开关和熔断器,也不得把大地兼做PE线,PE线也不得进入漏电保护器,将电气设备的金属外壳与保护零线连接。
2、设置漏电保护器(1)施工现场的总配电箱和开关箱设置两极漏电保护器,而且两级漏电保护器的额定漏电动作电流和额定漏电动作时间应作合理配合,使之具有分级保护的功能。
(2)开关箱中必须设置漏电保护器,施工现场所有用电设备,除作保护接零外,必须在设备负荷线的首端处安装漏电保护器。
开关箱处内的漏电保护器其额定漏电动作电流应不大于30mA,额定漏电动作时间应小于0.1s。
潮湿场所用的电器设备开关箱,水泵控制箱、流动箱内的漏电保护器其额定漏电动作电流应不大于15mA,动作时间小于0.1s。
3、电气设备的设置符合下列要求:(1)设置室外总配电箱分配电箱和开关箱,实行分级配电。
(2)动力配电箱与照明配电箱分别设置。
(3)开关箱由末级分配电箱配电,开关箱实行“一机一箱一闸一漏”制。
(4)总配电箱设在靠近电源的地方,分配电箱装设在用电设备或负荷相对集中的地区。
分配电箱与开关箱的距离不得超过30m,开关箱与其控制的固定式用电设备的水平距离不宜超过3m。
(5)配电箱、开关箱周围不得堆入任何有碍操作、维修的物品,周围应有足够两人同时工作的空间。
(6)配电箱、开关箱安装要端正、牢固,移动式的箱体应装设在坚固的支架上。
固定式配电箱、开关箱的下皮与地面的垂直度距离为1.5m移动式开关箱的下皮与地面的垂直距离0.6m。
配电箱、开关箱铁板厚度大于1.5mm。
(7)配电箱、开关箱中导线的进线口和出线口设在箱体下底面,严禁设在箱体的上顶面、侧面、后面或箱门处。
(8)保护零线不得装设开关或熔断器。
(9)保护零线的截面应不小于工作零线的截面。
同时必须满足机械强度要求。
(10)手持式电动工具的外壳、手柄、负荷线,插头开关等,必须完好无损,使用前必须作空载检查,运转正常方可使用。
(11)在潮湿和易触及带电体场所的照明电源不得大于24伏,在特别潮湿的场所,导电良好的地面工作的电源电压不得大于12伏。
使用行灯的电源电压不超过36伏,灯体与手柄应坚固,,灯头无开关,灯泡外部有保护网。
4、电气设备的安装(1)配电箱内的电器应首先安装在金属或非木质的绝缘电器安装板上,然后整体坚固在配电箱箱体内,金属板与配电箱作电气连接。
(2)配电箱、开关箱内的各种电器按规定的位置坚固在安装板上,不得歪斜和松动。
(3)配电箱、开关箱内的工作零线应通过接线端子板连接,并应与保护零线端子板分设。
保护零线严禁通过任何开关和熔断器,保护零线做为接替保护的专用线,要单独用一线,不能代作他用,即必须采用目前的五芯电缆,重复接地一定充分利用主体接地。
(4)配电箱、开关箱的连接线应采用绝缘导线。
(5)各种箱体的金属构架、金属箱体、金属电器安装板以及箱内电器的正常不带电的金属底座、外壳等必须做保护接零,保护接零应经过接线端子板连接。
(6)配电箱后面的排线需排列整齐,绑扎成束,并用卡钉固定在盘板上,盘后引出及引入的导线留出适当余度,以便检修。
(7)剥削处不应过长,导线压头应牢固可靠,多股导线不应盘固在盘板上,应加装压线端子备的开关箱处设置重复接地。
接地体采用3根2.5米Φ50镀锌钢管,间距5m ,接地线用40×4扁钢,与接地体焊接引上到箱内,与PE线相连接,要求每个重复接地地力阻值小于10Ω。
5、施工现场的电缆线路(1)临时电缆线路必须采用绝缘瓷瓶架设好,严禁沿地面敷设。
(2)电缆在隧洞内不能低于地面2.5m,并在墙上固定好。
6、电气设备的操作与维修人员符合以下要求:(1)施工现场内临时用电的安装和维修必须由经过培训后取得上岗证书的专业电工完成。
(2)各类用电人员应做到。
A、掌握安全用电基本知识和所用设备的性能;B、使用设备前必须按规定穿戴和配备好相应的劳动防护用品,并检查电气装置和保护设施完好,严禁设备带“病”运转;C、停用的设备必须拉闸断电,锁好开关箱;D、保护设备的负荷线、保护零线和开关箱;E、搬迁或移动用电设备,必须经电工切断电源并作妥善处理后进行。
7、电气设备的使用维护(1)施工现场的所有配电箱、开关箱每月一次检查和维护,检查、维护人员必须是专业电工,工作时必须穿戴好绝缘用品,必须使用电工绝缘工具。
(2)检查维修配电箱、开关箱时,必须将前一级相应的电源开关分闸断电,并悬挂停电标志牌,严禁带电作业。
(3)配电箱盘面上标明各路的名称、用途;同时要作出分路标记。
(4)总、分配电箱门应配锁,配电箱和开关箱应指定专人负责、施工现场停止作业1小时以上时,将动力开关箱上锁。
(5)各种电气箱内不允许放置任何杂物,并应保持清洁。
箱内不得挂接其它临时用电设备。
8、安全用电组织措施(1)建立技术交底制度。
向专业电工、各类用电人员介绍临时用电施工组织设计和安全用电技术措施的总体意图、技术内容和注意事项,并应在技术交底文字资料上履行交底人和被交底人的签字手续,注明交底日期。
(2)建立安全检测制度。
从临时用电工程开始,定期对临时用电工程进行检测,主要内容是:接地电阻值、电气设备绝缘电阻值、漏电保护器动作参数等,以监视临时用电工程是否安全可靠,并做好检测记录。
(3)建立电气维修制度。
加强日常和定期维修工作,及时发现和消除隐患,并建立维修记录,记载维修时间、地点、设备内容、技术措施、维修人员、验收人员等。
(4)立安全用电制度。
A、持证上岗制施工现场的施工用电必须由持证上岗的专职电工负责,其它任何工种、个人不得私自乱动,违者按违章处理。
B、停电顺序:开关箱→分配电箱→总配电箱,而全部停电或部分停电的检修工作必须遵循:停电、验电、放电,装临时接地线,设备遮栏,标挂警示牌,其步骤不得省略或跳过。
C、验电措施在停电之后必须履行验电手续,不能只看指示灯信念信号或控制开关,还应用验电笔等工具进行认真检验,以确定确实无电。
对于一些特殊线路、设备,有残存静电的则必须进行放电,放电必须用专用导线,不能用手去摸导线。
D、装设遮栏和标挂警示牌,检修时,可对带电部分进行遮栏,防止触电,为防止他人误合闸,可在相应的位置设置会对性的警示牌。
E、临时配电箱加锁制度为防止某些不听从教育的人误合闸,对于现场的配电箱,加锁防护,电工专人保管。
F、如需对线路进行不停电检修时,必须严格监护,保证足够的安全距离,工人使用的工具要合格,检修人员要经过严格的培训和训练,熟练掌握不停电检修技术与安全操作知识。
9、接地接零保护(1)各种接地电阻的阻值应符合要求;(2)保护零线每一重复接地装置的接地电阻应不大于10Ω;(3)施工现场内所有防雷装置的冲击接地电阻值不大于30Ω。
五、施工现场预防发生电气火灾的措施1、按施工组织设计,正确选择导线截面,从理论上杜绝线路过负荷使用,保护装置要认真选择,当线路出现长期过负荷时,能在规定时间内动作保护线路。
2、电气操作人员要认真执行规定,正确连接导线,要压牢、压实。
各种开关触头要压接牢固,多股导线要用端子或刷锡后再与设备安装,以防加大电阻引起火灾。
3、施工现场严禁使用电炉子。
使碘钨灯时,与易燃物间距要大于30cm,尽可能使用36V碘钨灯;室内不准使用功率超过100W灯泡,严禁使用床头灯。
4、施焊时周围不能有易燃物,并备齐防火设备。
电焊机要放在通风良好的地方。
5、施工设备做好防雷接地。
6、存放易燃物仓库内的照明装置一定要采用防爆型设备,导线设置、灯具安装、导线与设备连接均应满足有关规范要求。
7、配电箱、开关箱内严禁存放杂物及易燃物。
在总配电箱隔离开关的电源处引出消防电源,至消防水泵控制箱。
8、施工现场一旦发生电气火灾时,扑灭火灾应注意以下事项:(1)迅速切断电源,以免事态扩大。
切断电源时应戴绝缘手套,使用有绝缘柄的工具。
当火灾离开关较远需剪断电线时,火线和零线应分开错位剪断,以免在钳处造成短路,并防止电源线掉在地上造成短路使人员触电。
(2)当电源线因其它原因不能及时切断,需一方面派人去供电端拉闸,另一方面灭火时,人体各部位与带电体应保持一定充分的距离,必须穿戴绝缘用品。
(3)扑灭电气火灾时要用绝缘性能好的灭火剂如干粉灭火器,二氧化碳灭火器,1211灭火器或干燥砂子,严禁使用导电灭火剂进行补救。
六、临时用电系统图KDM1—100T 100A W6KDM1—100T 100A W7KDM1—100T 100A W8DZ15E—40/2901 40A W9DZ15E—40/2901 40ADZ15E—40/3901 40A W1 办公室照明引自一机柜W6 DZ15E—二级箱DZ15E—40/3901DZ15E—40/3901 63A W4引自一机柜W3 DZ15E—40/3901二级箱DZ15E—40/3901引自一机柜W2 DZ15E—二级箱引自一机柜W5 DZ15E—二级箱DZ15E—40/2901 40A W9DZ15E—40/2901 40ADZ15E—40/2901 40A W11DZ20C—250T/3300 200ADZ20C—250T/3300 200A1页脚内容11。
