厂区水源井管路吊装施工安全技术措施详细版
水源井水泵起吊安全技术措施

水源井水泵起吊安全技术措施汇报人:2023-11-20•施工准备•安全技术措施•水源井水泵吊装目•安全监督与检查•应急预案与事故处理录01施工准备负责制定和监督安全措施的执行,及时处理安全隐患。
安全管理人员操作人员应急救援人员经过专业培训,熟悉水泵起吊的安全操作规程,能够正确使用起吊设备。
随时待命,能够在发生事故时迅速响应。
030201人员准备包括安全绳、安全带、吊钩等,确保起吊过程的安全性。
安全吊具如吊车、叉车等,用于执行起吊操作。
起重设备准备用于泵体运输的车辆或设备。
泵体运输工具对起吊现场进行环境评估,确保没有障碍物或危险源影响起吊操作。
现场环境评估在现场设置明显的安全警示标志,提醒其他人员注意安全。
安全警示标志根据现场实际情况,制定详细的起吊方案,包括起吊方式、人员分工、应急预案等。
起吊方案制定02安全技术措施遵守操作规程严格按照起重设备的操作规程进行吊装作业,禁止违章操作。
吊装前检查对起重设备进行全面检查,确保设备处于良好状态,严禁带病作业。
佩戴安全防护用品所有参与吊装作业的人员必须佩戴安全帽、防护鞋、手套等安全防护用品。
吊装安全操作规程在吊装作业区域设置明显的安全警示标识,提醒无关人员远离危险区域。
设置警示标识对于夜间吊装作业,应设置反光或带有夜光效果的安全警示标识,确保人员安全。
夜间标识安全警示标识设置操作起重机械的人员必须经过专业培训并取得相应的资格证书,严禁无证操作。
起重机械的起吊重量应严格按照设备规定的限载要求进行,禁止超载作业。
起重机械操作规范限载要求持证上岗03水源井水泵吊装总结词合理选型与充分准备详细描述在选择水泵时,应根据水源井的实际情况和需求,选择合适的型号和规格,确保水泵的流量、扬程等参数符合要求。
同时,应对水泵进行全面的检查和准备,包括外观、紧固件、轴承座等部位的检查,确保水泵处于良好的工作状态。
水泵选择与准备水源井施工与水泵安装规范施工与正确安装详细描述在进行水源井施工时,应严格按照相关标准和规范进行施工,确保井壁的稳定性和密封性。
管井内管道吊装施工方案

管井内管道吊装施工方案一、前期准备工作1.确定吊装方案:根据管道尺寸、重量、长度和工地实际情况确定吊装方案,包括吊装设备选择、吊装点设置、吊装方法等。
2.组织施工人员:确定需要参与吊装工作的人员,包括机械操作人员、信号指挥人员、安全监护人员等。
3.材料和设备准备:准备好吊装所需的材料和设备,如吊车、吊具、起重工具等。
4.安全措施:制定安全措施,确保吊装过程中的安全,如设置警示标志、防护网、安全带等。
二、吊装前的准备工作1.查验吊装设备:对吊装设备进行检查和维护,确保其正常运行,并进行试吊操作,确认吊装设备工作正常。
2.搭建临时工作平台:根据实际情况搭建临时工作平台,以方便施工人员操作和吊装设备进入。
3.确定吊装点:根据实际情况确定吊装点的位置和数量,并进行标识,以便吊装设备准确操作。
三、吊装工作1.安装吊具:根据需要选择适当的吊具,如吊钳、吊钩等,并根据管道的尺寸和形状进行正确安装。
2.识别管道:在管道上标识管道的上下游方向和管道类型,以确保在吊装过程中正确安装管道。
3.吊装操作:根据吊装方案,进行吊装操作,确保操作人员和信号指挥人员紧密合作,以防止管道的倾斜、打滑、脱落等意外情况的发生。
4.监测和调整:在吊装过程中,持续监控管道的位置和状态,并根据需要进行调整,以确保其在吊装过程中保持稳定和正常。
5.安装固定:在管道吊装到位后,及时进行固定,以确保管道在使用过程中不会产生位移和松动。
四、吊装后的工作1.验收:吊装完成后,对吊装的管道进行验收,检查管道的连接是否牢固、管道表面是否有损伤等,以确保管道的质量达到要求。
2.清理:清理吊装现场,将吊装设备、吊具等杂物及时清理干净,并做好记录和存档工作。
3.记录和总结:对吊装过程进行记录和总结,包括吊装设备的使用情况、操作过程中的问题和解决方法等,以便下次吊装工作的改进和提高。
五、安全措施1.安全教育:在吊装前,对施工人员进行必要的安全教育,包括吊装操作流程、注意事项等,提高其安全意识和操作技能。
安装立井管路的安全技术措施

昌盛矿立井安装管路的技术措施
根据生产需要,为保证福昌回风立井顺利贯通,须将昌盛矿井下井底车场内的积水排至地面,为保证排水管路的顺利安装,特制订本措施,望遵照执行:
一、基本情况:
昌盛矿立井井深176米,直径4.5米。
与井底排水点贯通的巷道,施工方案就是将排水管路从地面将管路安装下放井底与水泵连接通,保证正常排水。
二、工作顺序:
1、利用8吨吊车将立井防爆盖打开,放置井筒壁500毫米远并不妨碍作业现场的地方,
并保证不损坏防爆盖。
2、用3毫米厚铁板放在井筒上方将井筒其余部分封闭,在井筒壁旁留300毫米*300
毫米的下方管路的空间。
3、利用原井盖配重架加装一条10号工字钢架在两配重架上,安装滑轮,并在钢梁上
拉一根15.5的平衡钢丝绳与
4、将管路用16*80的螺丝连接紧密后通过25KW绞车下放,管路每10米用8号铁丝
帮扎牢固后与绞车钢丝绳用15的钢丝绳卡紧固牢固。
依次下方直至下方到位。
并
与水泵连接。
三、重量计算:
管路每8米重量加上螺栓重量约为20公斤.200米管路共计25*8,重量约为500公斤,加上2.5吋管路的存水量为
四、安全措施:
1、所有作业必须有安全员在现场安全把关。
2、瓦斯检查员实时检查瓦斯,保证无瓦斯超限现象。
3、在井筒上方作业的人员必须系安全带,并与牢固的地方做可靠连接。
4、。
水源井工程施工方案和技术措施

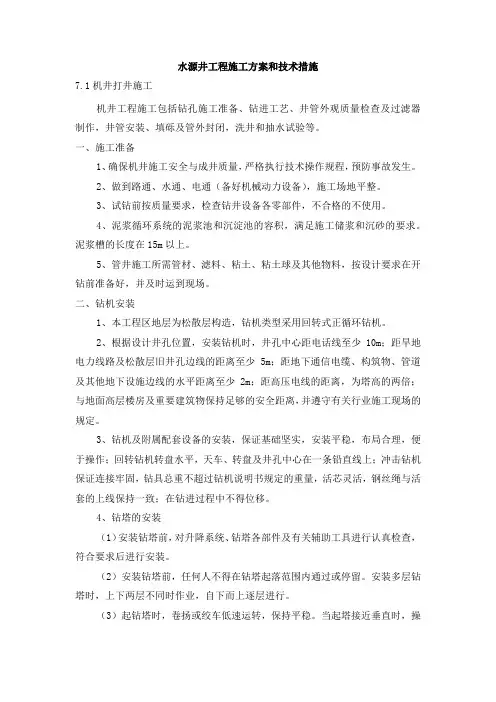

水源井工程施工方案和技术措施7.1机井打井施工机井工程施工包括钻孔施工准备、钻进工艺、井管外观质量检查及过滤器制作,井管安装、填砾及管外封闭,洗井和抽水试验等。
一、施工准备1、确保机井施工安全与成井质量,严格执行技术操作规程,预防事故发生。
2、做到路通、水通、电通(备好机械动力设备),施工场地平整。
3、试钻前按质量要求,检查钻井设备各零部件,不合格的不使用。
4、泥浆循环系统的泥浆池和沉淀池的容积,满足施工储浆和沉砂的要求。
泥浆槽的长度在15m以上。
5、管井施工所需管材、滤料、粘土、粘土球及其他物料,按设计要求在开钻前准备好,并及时运到现场。
二、钻机安装1、本工程区地层为松散层构造,钻机类型采用回转式正循环钻机。
2、根据设计井孔位置,安装钻机时,井孔中心距电话线至少10m;距旱地电力线路及松散层旧井孔边线的距离至少5m;距地下通信电缆、构筑物、管道及其他地下设施边线的水平距离至少2m;距高压电线的距离,为塔高的两倍;与地面高层楼房及重要建筑物保持足够的安全距离,并遵守有关行业施工现场的规定。
3、钻机及附属配套设备的安装,保证基础坚实,安装平稳,布局合理,便于操作;回转钻机转盘水平,天车、转盘及井孔中心在一条铅直线上;冲击钻机保证连接牢固,钻具总重不超过钻机说明书规定的重量,活芯灵活,钢丝绳与活套的上线保持一致;在钻进过程中不得位移。
4、钻塔的安装(1)安装钻塔前,对升降系统、钻塔各部件及有关辅助工具进行认真检查,符合要求后进行安装。
(2)安装钻塔前,任何人不得在钻塔起落范围内通过或停留。
安装多层钻塔时,上下两层不同时作业,自下而上逐层进行。
(3)起钻塔时,卷扬或绞车低速运转,保持平稳。
当起塔接近垂直时,操作缓慢、准确,防止钻塔倾倒、碰坏。
(4)塔腿接触地面处,用垫木垫牢,保持稳定。
(5)绷绳位置安设匀称,绷绳地锚埋设牢固,并用紧绳器绷紧,绷绳与地面所成夹角,不大于450。
(6)钻机转盘中心与井孔中心保持在一条铅直线上。
吊装作业安全措施,完整版.doc

吊装作业安全措施,完整版.doc模板一:吊装作业安全措施一、作业准备1. 指定专职负责人,负责协调吊装作业的全过程。
2. 确定吊装作业时间,避免高峰期进行作业。
3. 检查起吊物件的重量、尺寸和绑扎点,确保符合吊装要求。
二、场地准备1. 确保吊装场地平整且承重能力足够。
2. 尽量清除场地内的障碍物,确保吊装作业的顺利进行。
3. 设置安全警示标志,提醒周围人员注意安全。
三、设备检查1. 检查起重机械、吊装绳索等设备的安全性能,确保完好无损。
2. 检查吊装设备的机构、控制系统、安全装置等是否正常运行。
3. 每日对起重机械进行预使用检查,确认无故障后方可使用。
四、人员安排1. 指定专业操作人员进行吊装作业,要求持有相关的操作证书并具备经验。
2. 分配人员负责监督周围环境,确保无人员靠近作业区域。
3. 对参与吊装作业的人员进行安全技术培训,熟悉各项安全措施。
五、安全控制1. 制定详细的吊装方案,包括起吊物件的位置、角度、高度等信息。
2. 在吊装作业前,进行安全会议,明确工作责任,排除潜在危险。
3. 严格遵守操作规程,禁止超载、歪吊、高速下降等不安全行为。
六、应急预案1. 制定吊装事故应急预案,明确各项应急措施和责任分工。
2. 配备必要的急救设备,进行实操训练,提高事故应急处置的能力。
3. 定期进行事故案例分析和演练,总结经验,不断优化应急预案。
附件:吊装作业安全检查表、吊装作业方案模板、各类吊装设备操作手册法律名词及注释:1. 《安全生产法》:中华人民共和国安全生产领域的最高法律。
2. 《吊装作业安全管理规定》:中国政府发布的用于指导吊装作业安全管理的法规。
模板二:吊装作业安全措施(简洁版)一、作业准备- 指定专职负责人。
- 确定吊装作业时间。
- 检查起吊物件的重量、尺寸和绑扎点。
二、场地准备- 确保场地平整且承重能力足够。
- 清除场地内的障碍物。
- 设置安全警示标志。
三、设备检查- 检查起重机械、吊装绳索等设备的安全性能。
管井施工安全技术措施(DOC)

管井施工安全技术措施管井是指在建筑、道路、桥梁、护堤、隧道等工程中构建地下通道,以供电缆、自来水管、天然气管、污水管等通行。
由于该通道构建在地下,对施工作业安全有较高的要求。
本文将介绍管井施工的注意事项,以及相关的技术措施。
注意事项1.确定施工进度和时间管井施工需要确定施工进度和时间,以适应工程的整体进度安排。
如果施工时间过多、进度缓慢,就会导致整个工程的延误。
2.管井施工位置的选择选择合适的管井施工位置是施工的前置工作之一。
应该遵循经济、安全、方便、实用的原则,确定管井施工的具体位置。
不可选择地质条件恶劣的位置,影响施工质量和安全。
3.施工期间的交通管制管井施工在道路上进行,所以必须进行交通管理和控制。
施工期间应该遵守最低速度限制、注重交通提示和标识,避免发生任何事故。
4.注意作业人员的安全管井施工中作业人员的安全是至关重要的。
作业人员应该安装好安全带,穿着合适的防护服,在操作前要注意检查工具的安全性,确保操作过程中不会出现任何意外事件。
5.注意管井施工的环境保护管井施工对周围的环境造成的影响非常大,必须注意环境保护。
在挖掘土壤时,需要采取措施并进行控制,以避免污染土壤和地下水资源。
技术措施1.施工前的勘测在管井施工之前,必须对需要管井施工的区域进行详细的调查和勘测,以确定地质构造、地下水位、保护措施等情况,为施工提供有用的信息。
2.施工期间的保护在管井施工期间,为了保证施工的安全和质量,必须采取各种措施,如挖孔支护、永久支护等。
3.施工中的动态控制管井施工中,需要进行动态控制,及时处理施工过程中出现的问题,避免施工中出现质量问题和安全事故。
4.施工后的检查管井施工结束后,需要对施工工程进行全面的检查和测试,确保施工质量和安全达到规定的标准,避免后期出现质量问题和安全隐患。
研究管井施工安全技术措施,有助于建立科学的施工标准,提高管井施工的质量和安全性。
在今后的施工中,必须严格遵守技术措施,确保安全和高质量的施工。
水源井水泵起吊安全技术措施

水源井水泵起吊安全技术措施在进行水源井水泵的起吊作业时,必须采取一系列的安全技术措施以确保工作人员和设备的安全。
本文将介绍水源井水泵起吊的安全技术措施及其执行步骤,以便相关人员在操作过程中能够正确地进行。
1. 起吊前的准备工作在进行水源井水泵起吊作业之前,需要做好以下准备工作:1.1 安全检查首先,要确认起吊作业的现场环境是否符合相关的安全要求。
检查起吊设备及周围的环境是否存在安全隐患,如周围是否有杂物堆积、地面是否平整、是否有足够的通风等。
1.2 确定起吊方案根据水源井水泵的重量、形态和工作位置,制定合理可行的起吊方案。
考虑到设备的稳定性和安全性,需明确合理的起吊点、起吊方式和起重机械的技术参数。
1.3 确保起重机械运行正常检查起重机械的工作状态,确保其运行正常,包括但不限于起重机械的起重能力、操作操纵杆、安全限位装置、制动装置和起重钢丝绳的状况等。
1.4 安全设备的准备准备好必要的安全设备,如安全帽、安全绳、防滑鞋、手套、安全网、安全警示标识等,以确保操作人员的个人安全。
2. 起吊过程的安全技术措施在进行水源井水泵起吊作业的过程中,需要注意以下安全技术措施:2.1 操作人员的安全•操作人员应接受相关的专业培训,熟悉起吊作业的安全操作规程和流程,并确保持证上岗。
•操作人员须佩戴正确的个人防护装备,如安全帽、安全绳、防滑鞋、手套等,确保自身的安全。
2.2 起吊点的选择•根据起吊方案,选择合适的起吊点。
起吊点应该能够保证水源井水泵的稳定和平衡。
•确保起吊点和设备之间没有干扰物,防止起吊过程中产生任何意外。
2.3 起吊过程中的指挥•指定专人负责起吊作业的指挥,在整个起吊过程中保持沟通畅通。
•根据实际情况,合理指挥起重机械操作员,确保起吊作业的平稳进行。
2.4 起吊钢丝绳的检查•在起吊前,检查起重机械的起吊钢丝绳,确保其完好无损。
•钢丝绳的直径应符合相关要求,不得有断丝、变形、腐蚀等缺陷。
•在起吊过程中,需要对钢丝绳进行定期的检查,防止出现断裂或损坏的情况。
吊挂管线施工安全技术措施(通用版)

吊挂整理管线施工安全技术措施(通用版)Security technology is an industry that uses security technology to provide security servicesto society. Systematic design, service and management.(安全管理)单位:姓名:日期:编号:AQ-SN-0189Building Safety Technology 建建筑安全技术筑施工吊挂整理管线施工安全技术措施(通用版)为加强井下文明生产环境建设,我单位将对井下管线进行整治。
为规范职工在吊挂整理管线期间的安全操作,确保各项施工程序的安全有序进行,高标准地完成管线整治工作,特编制本技术措施:一、小线电缆(一)、施工前的准备工作:1、梯子、拉线螺丝、钢绞线、钢丝绳卡子、扎线及电工工具等要准备齐全。
2、施工人员要掌握具体的施工计划及工作任务,熟悉施工措施, 掌握电缆吊挂标准,按照计划进行实施。
3、施工前须提前联系修护区负责打固定孔及电缆吊挂点,通风区负责做好电缆吊挂点的标记工作。
(二)、施工程序及安全措施建筑安全技术I Building Safety Technology 建筑施工1、吊挂大巷电缆前,须经调度会协调好施工时间,施工前要汇报调度所得到允许后,方可施工。
2、施工前,由施工负责人负责现场安全确认后,方可进入作业现场进行施工。
3、施工过程中,严格执行停送电制度,提前审批停送电报告,由施工负责人具体协调。
4、施工时,先拉紧钢绞线,两头分别用拉线螺丝固定拉紧,然后将监测电缆、信号电缆、通信电缆依次按照电缆敷设标准使用扎线进行编排吊挂,间距和垂度要保持一致。
5、吊挂施工过程中,小线电缆严禁直接使用铁丝悬挂。
6、小线电缆应悬挂整齐,不交叉,不落地,应有适当弛度,在承受意外重力时能自由坠落。
7、电缆吊挂高度应高于矿车、电机车,在矿车或电机车掉道时不致撞击电缆,且在撞击巷帮后电缆即使落下也不致落在轨道上。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
文件编号:GD/FS-1689
(解决方案范本系列)
厂区水源井管路吊装施工安全技术措施详细版
A Specific Measure To Solve A Certain Problem, The Process Includes Determining The Problem Object And Influence Scope, Analyzing The Problem, Cost Planning, And Finally Implementing.
编辑:_________________
单位:_________________
日期:_________________
厂区水源井管路吊装施工安全技术
措施详细版
提示语:本解决方案文件适合使用于对某一问题,或行业提出的一个解决问题的具体措施,过程包含确定问题对象和影响范围,分析问题,提出解决问题的办法和建议,成本规划和可行性分析,最后执行。
,文档所展示内容即为所得,可在下载完成后直接进行编辑。
一、编制依据、编制目的
(一)编制目的
文家坡煤矿厂区水源井深水泵电机绝缘阻值降低,无法正常运行,现要对电机进行提升检修,为保证吊装过程中设备及人员的安全,特制定此措施。
(二)编制依据
《深井潜水泵安装维护说明》[厂家]
二、工程概况
厂区水源井主要为临建生活区及施工单位供水,管路管深约为378米,每根管长9米,管与管之间用螺栓连接。
三、准备工作
1.组织所有作业人员认真学习本措施并签字确认;
2.准备好所需材料(夹板、自粘性胶带、防水胶带、密封圈、螺栓、铁丝、绳套、绳子、U型环);
3.准备好施工用具:25t吊车、扳手、钢丝绳、钳子、板子、螺丝刀等相应的锁具;
4.准备好安全用具:手套、安全帽、绝缘靴等其它安全用具;
四、指挥领导小组及职责:
1、组长:胡宝通
副组长:贠江峰
施工人员:机电队电钳维护工
2、指挥领导小组办公室设在机电队。
3、指挥领导小组组长对水泵提升及安装过程负
全面领导责任,按职责进行技术指导,安全监督、并拟定安全措施,组织措施,施工技术措施,工程进度。
4、副组长对水泵提升现场的安全全面负责。
五、劳动组织安排
一组成员主要负责水泵提升过程各事项工作
1、水泵提升过程现场指挥,主要负责水泵提升各事项安全检查工作。
2、锁具工两名负责水管的加装锁具,其他一组人员负责配合锁具工完成工作。
二组成员主要负责水管的拆卸工作
1、水管拆卸现场指挥,组织安排把拆卸的水管整齐有序的放在空地,主要负责水管拆卸的各项安全检查工作。
2、二组其他人员配合完成工作,并将管壁电缆
线整齐盘好。
六、吊装示意图
七、起吊与拆卸
1、切断电源,拆除电源线;
2、由于水管为一节一节用法兰相连,所以用吊车吊起水管,逐步拆卸出水管。
3、用夹板将水管夹住,用吊车吊起取出井盖,检查夹板的固定质量,起吊时要平稳缓慢,严禁快速施力,以免损坏电缆或造成水管碰撞损坏,用第一副夹板夹住水管,在第一节水管吊出的时候用另一副夹板夹紧下一节输水管,拆卸第一节输水管,然后用吊车起吊将第一节输水管放到一旁空地,卸下第一副夹板,将钢丝绳挂在第二副夹板上往上吊,这样依次,逐节拆卸将泵吊出井外。
拆卸下的水管依次整齐有序
的放在无人的空地。
4、在水管陆续被提升至地面的过程中,将管壁的电缆线拆下并整齐的盘好。
5、在吊拆过程中,发现有卡住不能强行起吊,应上下左右活动克服卡点安全吊卸,防止管壁电缆线磨损及水管损坏。
八、安装与下放
1、打开注水和放气孔螺栓往泵体内腔注满洁净的清水,一定确保注满,防止假满。
并检查电机各部是否漏水。
发现漏水根据部位应调正胶垫上紧螺栓。
2、仔细检查电缆和接头有无碰伤或损坏,发现问题及时处理。
3、用500伏兆欧表测定绕阻的绝缘电阻不低于l50兆欧。
4、安装好保护开关和起动设备,并检查泵体内水是否灌满然后上紧注水、放气孔螺栓,然后上好护线板、滤水网准备安装下井。
5、在深井泵的出水口安装短输水管一节,并用夹板夹住吊起落入井中,使夹板座落井台上。
6、再用一副夹板夹住另一节输水管,然后吊起降下与短输水管法兰相联接,连接处一定要检查密封圈是否对接牢靠。
升起吊链拆下第一副夹板,使泵管下降井中座落在井台上,依次反复进行安装,下井,直到全部装完,最后一节夹板不卸将泵固定在井口上,注意事项同提升过程。
7、最后放上井盖,弯管,闸阀出水管等。
8、每次连接法兰时要加胶垫,对正后紧固螺钉要对角线方向同时上紧,防止歪斜漏水。
9、电缆线要固定在输水管法兰上凹槽内,每节都用绑绳固定好,下井过程要小心,电缆不能当吊绳使用,更不要碰伤电缆。
10、下泵过程有卡住现象,要想法克服卡点,不能强行下泵,以免卡死损坏电缆或水管。
11、吊车起吊时速度不超过0.5米。
九、深水泵启动
1、用500伏兆欧表测量电机绕阻对地绝缘电阻不低于5兆欧。
2、检查三相电源线路,电压是否符合规定,各种仪表、保护设备及接线正确无误后方可合闸起动。
3、起动后观察电流、电压是否符合规定范围,运转声音有无异常及震动现象发生,若不正常应及时找出原因处理解决。
十、深水泵试转向
为了判明正确的电机旋转方向,应让泵在闭阀状态下,按两个方向运转。
通过调换三相电源的任意两相,改变旋转方向。
旋转方向不同,压力表的读数也不同。
压力较高的方向就是正确的旋转方向。
也可以在阀门打开的情况下,从流量的大小来判别旋转方
向,流量较大的方向为正确的旋转方向。
十一、吊装安全事项
1、所有施工人员严格按照本措施施工,牢固树立安全第一的思想。
2、要安全、正确使用施工工具,每次使用前必须对其安全性能进行检查。
3、施工人员必须佩戴相关安全防护工具,服从现场安全管理。
4、吊车起重期间作业人员必须在安全距离以外
5、起重作业要根据吊装方案正确选取吊具,不能以小代大。
6、现场专人指挥,专人监查,指挥信号要统一,明确。
7、其他未尽事宜按照《煤矿安全规程》相关规定执行。
8、现场有专职安全负责人员监督。
