静力爆破施工方案

静力爆破施工方案

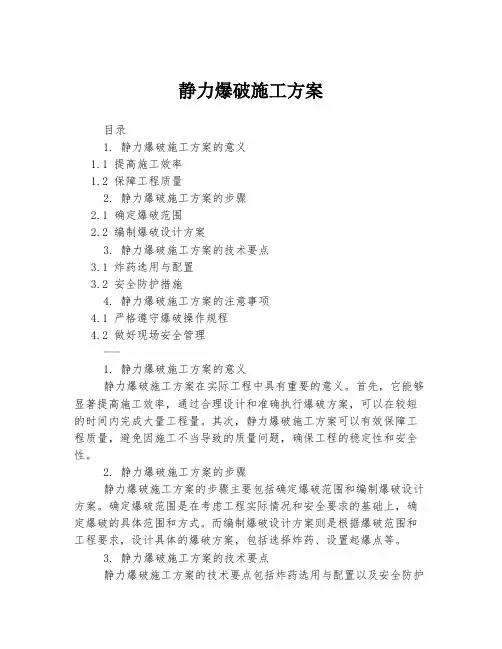

静力爆破施工方案目录1. 静力爆破施工方案的意义1.1 提高施工效率1.2 保障工程质量2. 静力爆破施工方案的步骤2.1 确定爆破范围2.2 编制爆破设计方案3. 静力爆破施工方案的技术要点3.1 炸药选用与配置3.2 安全防护措施4. 静力爆破施工方案的注意事项4.1 严格遵守爆破操作规程4.2 做好现场安全管理---1. 静力爆破施工方案的意义静力爆破施工方案在实际工程中具有重要的意义。

首先,它能够显著提高施工效率,通过合理设计和准确执行爆破方案,可以在较短的时间内完成大量工程量。

其次,静力爆破施工方案可以有效保障工程质量,避免因施工不当导致的质量问题,确保工程的稳定性和安全性。

2. 静力爆破施工方案的步骤静力爆破施工方案的步骤主要包括确定爆破范围和编制爆破设计方案。

确定爆破范围是在考虑工程实际情况和安全要求的基础上,确定爆破的具体范围和方式。

而编制爆破设计方案则是根据爆破范围和工程要求,设计具体的爆破方案,包括选择炸药、设置起爆点等。

3. 静力爆破施工方案的技术要点静力爆破施工方案的技术要点包括炸药选用与配置以及安全防护措施。

在选择和配置炸药时,需要考虑爆破范围、地质条件等因素,确保爆破效果和安全性。

同时,为了保障人员和设备的安全,必须严格执行安全防护措施,包括设置警戒线、限制施工区域等。

4. 静力爆破施工方案的注意事项在实施静力爆破施工方案时,必须严格遵守爆破操作规程,按照设计方案执行,不得擅自更改。

同时,施工现场必须做好安全管理工作,确保人员和设备的安全,避免事故的发生。

只有做好这些注意事项,才能确保静力爆破施工方案的顺利实施。

静力爆破施工专项方案

静力爆破施工专项方案

一、工程概况1. 工程名称:XX项目静力爆破施工2. 工程地点:XX地区3. 工程规模:XX平方米4. 工程内容:本项目涉及静力爆破施工,主要包括岩石爆破、土方爆破等。

二、施工组织与管理1. 施工单位:XX建设集团有限公司2. 施工项目经理:XX3. 施工班组长:XX三、施工方案1. 施工准备(1)组织技术人员对爆破区域进行实地勘察,了解地质、地形、地貌、环境等情况。

(2)制定爆破施工方案,明确爆破方法、爆破参数、爆破顺序等。

(3)组织施工人员学习爆破技术、安全操作规程等相关知识。

(4)准备爆破材料、设备,确保施工顺利进行。

2. 爆破方法(1)岩石爆破:采用钻孔爆破法,钻孔直径为Φ50mm,孔深为1.5m,孔距为1.0m,排距为1.0m。

(2)土方爆破:采用爆破机进行爆破,爆破参数根据土方性质和工程要求确定。

3. 爆破参数(1)岩石爆破:药量根据岩石性质、钻孔直径、孔深等因素确定,一般每米孔深用药量为0.5-1.0kg。

(2)土方爆破:药量根据土方性质、爆破机性能等因素确定,一般每立方米土方用药量为0.5-1.0kg。

4. 爆破顺序(1)岩石爆破:先进行钻孔,再进行装药、堵塞、连接导爆索等,最后进行爆破。

(2)土方爆破:先进行爆破机安装,再进行装药、连接导爆索等,最后进行爆破。

5. 爆破安全措施(1)爆破前,对爆破区域进行清场,确保人员、设备安全。

(2)爆破时,设置警戒线,防止无关人员进入爆破区域。

(3)爆破后,对爆破区域进行清理,确保安全。

四、施工进度计划1. 施工准备阶段:2天2. 爆破施工阶段:10天3. 爆破后清理阶段:3天4. 总工期:15天五、施工质量保证措施1. 严格按照爆破施工方案进行施工,确保爆破效果。

2. 加强对爆破材料的检验,确保材料质量符合要求。

3. 对爆破区域进行监测,及时发现并解决质量问题。

六、环境保护措施1. 爆破施工过程中,严格控制噪声、粉尘等污染物的排放。

2. 对爆破区域进行洒水降尘,减少对环境的影响。

静力爆破施工方案

静力爆破施工方案

静力爆破施工方案1. 引言静力爆破工法是一种常用的岩石爆破技术,广泛应用于岩体控制、矿山开采、隧道建设等工程领域。

本文将介绍静力爆破施工方案的相关内容,包括施工前的准备工作、爆破设计与参数计算、施工流程以及安全措施等。

2. 施工前准备2.1 勘察与设计:在进行静力爆破施工前,必须进行充分的勘察与设计工作。

勘察工作包括地质勘查、水文勘测、地形地貌调查等;设计工作包括爆破参数计算、爆破参数调整等。

只有进行了充分的勘察与设计工作,才能确保施工的安全与高效性。

2.2 施工队伍:静力爆破施工需要专业的施工队伍进行操作。

施工队伍应具备丰富的施工经验、岩石力学基础知识以及爆破操作技能。

2.3 设备与材料:静力爆破施工需要使用专业的爆破设备和材料,包括爆破器材、钻孔设备、药剂等。

保证设备和材料的质量和性能是施工的关键。

3. 爆破设计与参数计算3.1 爆破设计:根据地质勘查和设计要求,确定钻孔布置方式、钻孔直径、钻孔深度、排孔方式等。

钻孔布置应充分考虑岩体的结构特征和工程的要求。

3.2 爆破参数计算:根据地质条件和工程要求,计算爆破参数,包括药剂量、起爆序列、延时时间等。

爆破参数的合理选择对施工效果具有重要影响。

4. 施工流程4.1 钻孔:根据设计要求,使用钻孔设备进行钻孔作业。

钻孔深度、直径和布置应按照设计要求进行。

4.2 装药:将药剂装入钻孔中,这是施工的关键步骤之一。

装药时应注意均匀分布,保证药剂填充的密实度。

4.3 密封:在装好药剂后,用密封材料对钻孔进行封堵处理,以防止药剂泄露。

4.4 延时起爆:根据爆破设计的起爆序列和延时时间,进行延时起爆操作。

延时起爆是为了实现爆破效果的最大化。

4.5 爆破:进行爆破操作后,应及时清理爆破碎片和残留物,以保证施工场地的安全和整洁。

5. 安全措施5.1 职业培训:施工人员应接受相关的职业培训,掌握相关知识和技能,提高施工的安全性和效果。

5.2 管理规范:施工现场应制定相关的管理规范,明确责任分工,加强施工人员的安全意识。

静力爆破施工方案

静力爆破施工方案

静力爆破施工方案1. 引言静力爆破是一种施工方法,用于拆除或破坏建筑物或其他结构物。

它是通过在预先设计的位置放置爆破物,然后引爆爆破物来实现的。

本文将介绍静力爆破施工的步骤、安全措施以及常见的施工工具。

2. 施工流程2.1. 确定施工区域首先,需要确定爆破的施工区域。

施工区域应符合相关的法律法规,并在安全范围内。

2.2. 检查施工区域在施工前,应对施工区域进行检查。

检查的目的是确保没有人员或其他障碍物存在。

同时,还需要检查地下管道、电线等设施,以防止施工过程中的损坏。

2.3. 安装爆破物在确定施工区域后,需要安装爆破物。

选择适当的爆破物,根据设计要求,将其安装在预定的位置。

这一步需要注意安全,确保爆破物的稳定性。

2.4. 引爆爆破物当爆破物安装完成后,需谨慎操作引爆装置。

在远离施工区域的安全位置,适时引爆爆破物。

确保引爆操作的准确性和安全性。

2.5. 清理施工现场在爆破物引爆后,需对施工现场进行清理。

清理的目的是确保施工区域的安全、整洁。

同时,还需检查周边的结构物是否有受损,并采取相应的修复措施。

3. 安全措施在进行静力爆破施工时,必须遵循以下安全措施以确保施工人员和周围环境的安全。

3.1. 施工人员培训所有参与施工的人员必须接受专业的培训,并持有相应的证书和执照。

他们需要了解爆破物的性质、相关设备的操作方法以及应急处理方法。

3.2. 施工区域隔离施工区域必须得到安全隔离,以防止未授权人员进入施工现场。

使用警示栏、标志等措施来提醒人们不要接近施工区域。

3.3. 个人防护装备施工人员必须佩戴适当的个人防护装备,包括安全帽、安全鞋、护目镜、防噪耳塞等。

这些装备可以有效地保护施工人员的安全。

3.4. 爆破物处理施工人员在处理爆破物时必须小心谨慎。

禁止在施工现场吸烟或使用明火。

爆破物必须根据规定的方法妥善处理,以防止意外发生。

4. 施工工具在静力爆破施工中,有一些常见的工具和设备可用于辅助施工:•爆破物:根据需要选择合适的爆破物,如炸药、引爆带等。

静力爆破工程专项施工方案

静力爆破工程专项施工方案

静力爆破工程专项施工方案一、工程概况及施工目标本工程为某城市道路隧道的静力爆破施工,施工范围包括隧道内的岩石和土方爆破及其周边设施的保护,施工目标是保证施工安全、高效、快速完成爆破作业,并最大限度地减少对周边环境和设施的影响。

二、施工前准备工作1、施工前的土建结构安全检查和评估在进行静力爆破施工前,需对施工区域进行全面的土建结构安全检查和评估,包括道路隧道结构、周边建筑物、地下管线等设施的检查。

若有发现需要修复或加固的部位,需提前进行修复和加固工作,以保证施工的安全进行。

2、施工前的环境评估和保护措施在土建结构安全检查和评估完成之后,需要进行周边环境的评估和保护措施的制定。

通过评估周边环境的情况,确定施工时需要保护的部位,采取相应的措施,确保施工对周边环境的影响尽可能降到最低。

3、施工前的人员培训和安全教育施工前需对相关施工人员进行培训,包括静力爆破作业的操作技能和安全知识的培训。

同时对参与施工的人员进行安全教育,确保所有人员了解施工前的风险和安全操作规程。

4、施工前的爆破方案设计和审批在上述工作完成后,需要进行爆破方案的设计和审批工作。

爆破方案需要根据施工的具体条件和目标制定,并经过相关部门的审批,以确保施工的安全和符合相关法规。

5、施工前的设备和材料准备最后,需要对施工所需的设备和材料进行准备工作,包括爆破用具、爆破药剂、安全防护设备等。

确保施工期间能够及时供应所需的设备和材料。

三、施工方案及步骤1、施工方案根据上述的施工前准备工作,制定了以下的施工方案:(1)施工过程中需保持管道和设备的完整,以确保隧道工程施工的顺利进行。

为此,在施工现场需要布置专人对整个施工过程进行监控,及时发现问题并进行解决。

(2)为了防止在施工爆破过程中产生的粉尘和振动对周边环境和设施造成影响,需采取相应的措施进行控制。

对施工现场周边的环境和设施进行封闭保护工作,减少对周边环境和设施的影响。

(3)保障施工工程安全,设施设备的完好率达到100%,确保施工的安全性。

静力爆破施工方案

静力爆破施工方案

静力爆破施工方案二、施工准备:操作前准备:首先确定气温、药剂温度、拌合水温度、岩石温度、容器温度是否与要求相符合;检查药剂包装是否破损。

操作前准备好以下材料物品:1、药剂。

2、洁净拌和水。

3、盛水桶、拌和盆和水瓢。

4、捅棍(水平灌装)。

5、防护眼镜。

6、橡胶手套。

7、备用洁净水和毛巾。

三、施工步骤:(一)布眼:布眼前首先要确定至少有一个以上临空面(自由面),钻孔方向应尽可能做到与临空面(自由面)平行;切割岩石时同一排钻孔应尽可能保持在一个平面上。

孔距与排距布置:孔距与排距的大小与岩石硬度有直接关系,硬度越大时,孔距与排距越小,反之则大,孔距与排距布置,见下表:孔距与排距简易布置表(二)钻孔:1.钻孔直径与破碎效果有直接关系,钻孔过小,不利于药剂充分发挥效力;钻孔太大,易冲孔。

使用直径为38-42mm的钻头。

2.钻孔内余水和余渣应用高压风吹洗干净,孔口旁应干净无土石渣。

(三)钻孔深度和装药深度:孤立的岩石和混凝土块钻孔深度为目标破碎体80%--90%,钻孔深度可根据施工要求选择,一般在1至2米较好。

装药深度为孔深的100%。

(四)装药:1.向下和向下倾斜的眼孔,可在药剂中加入22-32%(重量比)左右的水(具体加水量由颗粒大小决定)拌成流质状态(糊状)后,迅速倒入孔内并确保药剂在孔内处于密实状态。

用药卷装填钻孔时,应逐条捅实。

粗颗粒药剂水灰比调节到0.22-0.25时静态破碎剂的流动性较好,细粉末药剂水灰比在32%左右时流动性较好。

2.水平方向和向上方向的钻孔,可用比钻孔直径略小的高强长纤维纸袋装入药剂,按一个操作循环所需要的药卷数量,放在盆中,倒入洁净水完全浸泡,30-50秒左右药卷充分湿润、完全不冒气泡时,取出药卷从孔底开始逐条装入并捅紧,密实地装填到孔口。

即“集中浸泡,充分浸透,逐条装入,分别捣实”。

也可将药剂拌和后用灰浆泵压入,孔口留五厘米用黄泥封堵保证水分药剂不流出。

3.岩石刚开裂后,可向裂缝中加水,支持药剂持续反应。

静态爆破工程施工方案

静态爆破工程施工方案

静态爆破工程施工方案静态爆破工程是指利用化学能的爆炸作用,通过控制和安全设置,对岩石或者混凝土结构进行破坏或者分解的一种工程技术。

静态爆破在现代工程中得到了广泛的应用,它可以在拆除建筑物、开采矿石、修建道路和水利工程等方面发挥重要作用。

本次施工方案将针对静态爆破工程的施工过程进行详细的介绍,包括前期准备、施工方案、安全措施和施工流程等内容。

二、前期准备1、环境评估:在进行静态爆破工程前,需要对周围环境进行评估,包括周边的建筑物、公共设施、地下管线、人口密集区等情况。

并根据评估结果制定相应的保护措施。

2、岩石分析:在进行爆破工程前需要对岩石进行详细的分析,包括岩石种类、结构、硬度和裂隙分布等情况。

根据分析结果确定合适的爆破参数和施工方案。

3、方案设计:根据环境评估和岩石分析结果,设计合适的静态爆破方案。

包括爆破参数、爆破孔径、装药量、起爆顺序等内容。

4、材料准备:准备好施工所需要的爆破设备、装药材料、起爆装置、安全设施等物资。

5、人员培训:对施工人员进行必要的培训,包括静态爆破的原理、操作方法、安全措施等内容。

三、施工方案1、爆破参数确定根据岩石分析结果和环境评估情况,确定合适的爆破参数。

包括装药量、孔径与孔距、装药方式、起爆顺序、爆破要求等内容。

2、爆破孔的布置根据爆破参数确定合理的孔距和孔径,对爆破孔进行布置。

在布置孔位时需要考虑到岩体的裂隙分布和爆破体积的需求。

3、装药作业根据爆破参数和孔位布置进行装药作业,包括装药量、装药方式、起爆管道布置和固定等内容。

4、起爆执行根据爆破方案进行起爆作业,确保装药安全可靠并严格按照起爆顺序进行。

5、验收评估对爆破效果进行验收评估,包括爆破体积、岩层破碎程度、周围环境影响等内容。

四、安全措施1、施工区域划分:根据爆破范围确定施工区域,对施工区域进行划分,设置警示标志和安全围栏。

2、人员限制:严格限制人员进入施工区域,确保施工过程的安全。

3、通风设施:对于封闭空间进行爆破工程时,需要设置通风设施,保障施工人员的安全。

石方静力爆破专项施工方案

石方静力爆破专项施工方案

石方静力爆破专项施工方案一、施工准备阶段:1.项目调研和设计:对拟爆破区域进行详细调查,确定岩石的性质、强度和结构特点,综合分析设计合理的爆破参数。

2.建立安全标准:根据相关法律法规和安全要求,制定石方静力爆破的安全操作标准,并明确参与施工的人员的安全责任。

3.检查相关设备:确保石方爆破所需的设备和工具处于良好状态,并进行必要的维修和保养。

4.安全防护设施:设置必要的安全防护设施,包括安全帽、护目镜、耳塞、防护鞋等,以确保施工人员的安全。

5.施工人员培训:对参与施工的人员进行专业培训,使其熟悉石方静力爆破的操作流程、安全规范和注意事项。

二、爆破参数设计:1.炸药选择:根据岩石的性质和强度,选择合适的炸药种类和强度,并确定炸药的用量。

2.孔位设计:根据爆破效果和施工要求,设计合理的孔位布置方案,包括孔的直径、深度和间距等参数。

3.次级孔设计:对于较大规模的拆除工程,可以设计次级孔以增强爆破效果,要注意次级孔的数量和角度。

4.防护措施:根据周边环境和施工条件,设立防护措施,如使用岩石网、防护板等,以减少爆破冲击对周围环境和设施的影响。

三、施工操作流程:1.建立安全区域:在施工现场周边设置安全区域,禁止无关人员进入,并设置警示标志。

2.定位和布孔:根据设计要求和工程需要,使用定位设备和钻孔机进行孔位定位和布孔。

3.清理孔口:确保孔口的清洁,以便装填炸药和安装引爆器。

4.装填炸药:根据设计要求,将炸药装填到每个孔中,并保持合适的压实度。

5.安装引爆器:根据设计要求,在每个孔中安装引爆器,并连接好导线。

6.引爆操作:施工现场人员撤离,由专业人员进行引爆操作,确保操作安全。

7.爆破效果评估:爆破后,对爆破效果进行评估,检查是否达到设计要求,如需要进一步爆破,可以调整爆破参数再次进行作业。

四、质量控制和安全监测:1.爆破效果检查:每次爆破后,进行现场检查,评估爆破效果是否达到设计要求。

2.安全监测:对爆破现场周围环境进行安全监测,包括振动、噪音和飞石等,确保施工不对周围环境和设施造成危害。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

一、编制依据
湖北东方化工有限公司综合技改项目1512号建筑物工程基础开挖换填及石方静态爆破专项施工方案
编制单位:十堰慧安建筑工程有限公司
编制人:王海荣
审核人:刘锋
审批人:
编制日期:
目录
一、编制依据
一、工程概况
二、编制依据
三、施工情况说明
四、土方开挖换填
五、石方开挖及静力爆破工艺特点
六、施工流程
七、材料与设备
八、安全措施
九、环保措施
一、工程概况
二、1.工程名称:综合技改项目1512号建筑物工程
2.建设地点:湖北东方化工厂原警押队
3.施工单位:十堰慧安建筑工程有限公司
4.监理单位:北京纵横工程监理有限公司
5. 工程规模:1512号固废暂存站
二、编制依据
1、施工图纸及有关资料、施工前技术交底会议等。

2、国家现行的有关施工规范、标准等:
《土石方开挖施工技术规范》
《施工现场临时用电安全技术规范》(JTJ034-96)
《爆破安全规程》(GB6722—1986)
3、通过现场和本企业的施工技术管理水平和已完工的类似工程成功的施工经验。

三.施工情况说明:
场地标高118.3开挖至设计变更标高A轴117.3(正负0下-1.2M为基底标高)、B轴和C轴117.5(正负0下-1M为基底标高)
石方开挖基底褥垫层0.6M厚(级配砂石分层压实回填)、基底工作面+允许超挖部分向下坡比1:0.4。

土方开挖四类土,挖至粉质粘土超挖部分换填级配砂石分层夯实至设计标高、基底标高工作面向下坡比1:0.4。

现A轴6-12轴挖至粉质粘土超挖2.75M、A轴1-5轴 B轴C轴1-12轴均为普坚石(高硬度石灰岩、判定方法:用轻钻孔机钻孔31min/m)无法用挖掘机挖除的普坚石需要爆破。

为此,建设单位、监理单位与施工单位共同提出采取静态爆破开挖(以下简称静爆开挖)的方法根据爆破安全规程(GB-6722-1986)规定并结合施工现场的条件以及确保工程能如期完工,确定采用静力爆破。

四、土方开挖及换填:
因场地北面为杂填土方、A轴6-12轴的7个基础与40M地梁刚好位于杂填土方部位,挖至持力层深度分别为6轴-10轴均为3.95M、11轴为4.6M、12轴为2.9M、开挖边坡坡比1:0.67、换填部分向下坡比1:0.4。

超挖部分换填级配砂石每0.3M夯实至设计标高。

五、石方开挖及静力爆破工艺特点
静力爆破需要一定的操作工作面,一般需清除石方四周土方让石头至少有2个垂直面。

根据本工程石方特点钻孔布距为25个孔/M2,深度平均为2M局部3M。

静力爆破是一种含有多种元素的无机盐粉末用适量的水调成流动浆体直接装入炮孔中经水化后产生巨大膨胀力施加给孔壁,将岩石膨胀产生分裂后再用液压碎石机解小破除,达到开挖目的。

1、静力爆破特点:
1.1 安全,易管理。

静力爆破剂为非爆炸危险品,施工时不需要雷管炸药,无需办理常规炸药爆破所需要的各种许可证。

操作时不需要爆破等特殊工种。

破碎剂与其它普通货物一样可以购买、运输、使用。

1.2 环保材料。

使用中无声、无振动、无飞石、无毒气、无粉尘,是国际流行的无公害环保产品。

1.3 施工简单,易操作。

用水搅拌后灌入钻孔中即可。

1.4 使用方便。

按破碎要求,设计适当的孔径、孔距、角度,能够达到分裂、切割岩石。

1.5 在不适于炸药爆破环境条件下,更显其超众的优越性。

六、施工流程
对被破碎介质,经过合理的破碎设计(孔径、孔距等的确定)及钻孔,将粉状破碎剂用适量水调成流动状浆体,直接注入钻孔中。

半小时或数小时(主要由水灰比来确定)后,介质(岩石的拉伸强度为5-10Mpa或混凝土的拉伸强度为2-6Mpa)自行胀裂、破碎。

这一过程可通过以下流程图表示,由图可见,施工过程简洁明了。

施工前的准备→履带式挖掘机挖出石方工作面→设计布孔→测量定位→钻孔→装药→药剂反应→履带式液压破碎机破碎解小→清渣→自卸汽车转运进入下个循环
6 操作要点
6.1 破碎前应对建筑物或构筑物的构造、性质、作业环境、工程量、破碎程度、工期要求、气候条件、配置钢筋规格及布筋等情况进行详细调查;对岩石破碎需要了解岩石性质、节理、走向及地下水情况。

钻孔参数、钻孔分部和破碎顺序则需要根据破碎对象的实际情况(材质种类、钢筋配置情况、岩石性状、破碎或切割快度等)确定。

6.2 布眼前首先要确定至少有2个以上的临空面,钻孔方向要尽可能做到与临空面平行,临空面越多,单位破石量越大,经济效益也更高。

切割岩石时同一排钻孔应尽可能保持在一个平面上。

孔距与排距的大小与岩石硬度、有直接关系,根据现场情况孔距定为20CM排距20CM
6.3 钻孔直径与破碎效果有直接关系,钻孔过小,不利于药剂充分发挥效力;
钻孔太大,空口难以堵塞。

孔内的余水应用高压风吹洗干净,孔旁应干净无土石渣。

6.4 钻孔深度可根据施工要求选择,一般在2-3m左右。

装药深度为孔深的100%。

七、材料与设备
八、安全措施
8.1 静力破碎时,发生异常情况,必须停止作业。

查清原因并采取相应措施确保安全后,方可继续施工。

8.2 采用具有腐蚀性的静力爆破剂作业时,灌浆人员必须带防护手套和防护眼镜。

孔内注入破碎剂后,作业人员应保持安全距离,严禁在注孔区域行走。

在相邻两孔之间,严禁钻入或灌入破碎剂同时施工。

8.3 在药剂灌入钻孔到岩石或混凝土开裂前,不可将面部直接近距离面对已装药的钻孔。

药剂灌装完成后,盖上麻袋或棕垫,远离装灌点。

观察裂隙发展情况时应更加小心。

此外,施工现场专门备好清水和毛巾,冲孔时如药剂渐入眼内或皮肤上,应立即用清水冲洗。

情况严重者应立即送医院治疗。

8.4 在破碎施工中需要改变和控制反应时间,必须按照规定加入抑制剂和促发剂,并按要求进行配置使用,严禁擅自加入其它任何化学物品。

8.5 刚钻孔完或冲孔完的孔,孔壁温度较高,应确定温度正常符合要求并清洗干净后才能继续装药。

8.6 破碎剂的运输和存放应防潮,开封后立即使用。

如一次未使用完毕,应立即扎紧袋口,需要时开封。

破碎剂严禁与其他材料混放。

九、环保措施
9.1 在施工现场应按市政污水排放要求做好深沉池,施工用的污水经沉淀合格后方可排入相关市政管道。

9.2 已发生化学反应的药剂不得放回药剂瓶,也不允许随地丢弃。

为防止土壤污染及其他构筑物被腐蚀,要采取未反应完成的药剂放在容器内,待化学反应充分完成后,随弃渣一起外运。
