混凝土梁、柱、板、剪力墙浇筑施工工艺标准

合集下载

混凝土工程施工工艺

混凝土工程施工工艺

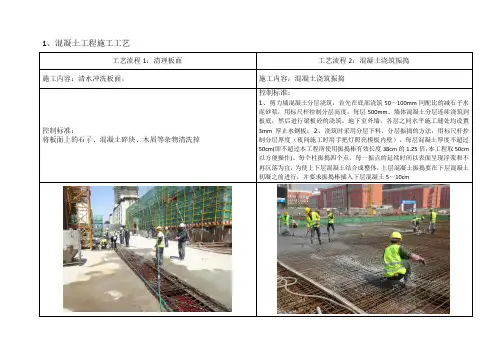

1、混凝土工程施工工艺工艺流程1:清理板面工艺流程2:混凝土浇筑振捣施工内容:清水冲洗板面。

施工内容:混凝土浇筑振捣控制标准:将板面上的石子、混凝土碎块、木屑等杂物清洗掉控制标准:1、剪力墙混凝土分层浇筑,首先在底部浇筑50~100mm同配比的减石子水泥砂浆,用标尺杆控制分层高度,每层500mm。

墙体混凝土分层连续浇筑到板底,然后进行梁板砼的浇筑。

地下室外墙、各层之间水平施工缝处均设置3mm厚止水钢板;2、浇筑时采用分层下料、分层振捣的方法,用标尺杆控制分层厚度(夜间施工时用手把灯照亮模板内壁),每层混凝土厚度不超过50cm(即不超过本工程所使用振捣棒有效长度38cm的1.25倍,本工程取50cm 以方便操作)。

每个柱振捣四个点,每一振点的延续时间以表面呈现浮浆和不再沉落为宜,为使上下层混凝土结合成整体,上层混凝土振捣要在下层混凝土初凝之前进行,并要求振捣棒插入下层混凝土5~10cm工艺流程3:混凝土板面平整度控制工艺流程4:混凝土面收平施工内容:混凝土板面平整度控制。

施工内容:混凝土板面平整度控制。

控制标准:施工过程中拉50cm高标高线检查混凝土表面平整,如有所不足则按照50cm的标高进行调整。

控制标准:混凝土初凝后用磨光机磨光收平。

工艺流程5:人工收面工艺流程6:人工拉毛施工内容:人工收面施工内容:人工拉毛。

控制标准:楼板混凝土的压光。

浇筑混凝土时,用4m刮尺找平,墙体根部采用刮尺找平,并用铁抹子收光,以利于墙体模板支设。

控制标准:按照一个方向进行拉毛。

工艺流程7:混凝土养护施工内容:覆盖薄膜养护。

施工内容:施水养护控制标准:收面完成后立即覆盖薄膜进行养护。

成立混凝土养护小组,混凝土应在浇筑完毕后的12h以内对其进行覆盖和浇水养护,普通砼养护7天,抗渗砼养护时间不得少于14天。

混凝土养护由专人负责,板混凝土强度达到1.2MPa时方可上人操作。

工艺流程8:施工缝清理施工内容:施工缝凿毛控制标准:墙柱等施工缝混凝土表面必须进行凿毛处理,剔除浮动石子,并彻底清除施工缝处的松散游离的部分,然后用压力水冲洗干净。

混凝土浇筑施工方案

混凝土浇筑施工方案

混凝土浇筑施工方案本工程的混凝土施工分为两个作业层,分别为A区和B 区。

每个作业层又分为多个流水施工段,按照施工图纸和设计要求进行划分,每个流水施工段的长度为6米,宽度为车库宽度的一半。

在施工过程中,要严格按照作业层和流水施工段进行施工,保证施工质量和进度。

五、混凝土施工浇筑顺序在混凝土施工中,首先要进行地下室底板的浇筑,然后再进行墙体、柱子和梁的浇筑。

在墙体和柱子浇筑时,要先浇筑一层,等待其达到规定的强度后再进行下一层的浇筑。

在梁的浇筑中,要注意梁的支撑和预留钢筋的位置,确保梁的质量和安全。

六、现浇框架结构混凝土施工在现浇框架结构混凝土施工中,要注意以下几点:1、混凝土浇筑前要先进行模板的安装和检查,确保模板的平整和牢固。

2、在混凝土浇筑前,要先进行钢筋的预埋和绑扎,确保钢筋的位置和数量符合设计要求。

3、在混凝土浇筑时,要控制浇筑的速度和均匀度,避免出现浇筑不均匀或过快过缓的情况。

4、在混凝土浇筑后,要及时进行养护,保持混凝土的湿润和温度,确保混凝土的强度和质量。

七、混凝土施工质量保证措施为保证混凝土施工的质量,本工程采取以下措施:1、严格按照施工图纸和设计要求进行施工,确保混凝土的强度和质量符合要求。

2、对混凝土原材料进行严格的检测和验收,确保原材料的质量和安全。

3、对混凝土浇筑前进行充分的准备工作,包括模板和钢筋的安装、检查和预埋,确保施工的顺利进行。

4、在混凝土浇筑后,要及时进行养护,保持混凝土的湿润和温度,确保混凝土的强度和质量。

八、预防混凝土质量通病技术措施为预防混凝土质量通病,本工程采取以下技术措施:1、加强混凝土搅拌和运输过程中的质量控制,确保混凝土的均匀性和稳定性。

2、对混凝土浇筑前进行充分的准备工作,包括模板和钢筋的安装、检查和预埋,确保施工的顺利进行。

3、在混凝土浇筑后,要及时进行养护,保持混凝土的湿润和温度,确保混凝土的强度和质量。

4、对混凝土施工过程中出现的问题及时进行整改和处理,确保施工质量和安全。

工程墙柱梁板混凝土同时浇筑方案

工程墙柱梁板混凝土同时浇筑方案

某工程梁板墙柱混凝土同时浇筑专项施工方案编制单位:编制:审核:审批:编制日期:年月日目录梁板墙柱混凝土同时浇筑专项施工方案一. 工程概况本工程由*****,****公司设计,*****承担监理任务,****承建,项目地址位于**市**路与**路交汇处西北角,工程包括1#楼、2#楼、3#楼地上层数为32层,地上层数为32层,地下二层,1#楼建筑面积为㎡、2#楼建筑面积为㎡,3#楼建筑面积为㎡;地下室建筑面积为㎡;合计㎡,本工程地下室负一层层高为米,负二层为,一层层高为米,二层以上层高为米。

1#、2#、3#楼建筑总高为米。

基础采用筏板、独立基础,主体结构类型为框剪结构,抗震等级地下室工程(包括商业街)剪力墙二级,其余为三级,框架(地下室中上部主楼范围内)为二级;其余为三级。

抗震设防烈度为6度。

为了加快工程进度,利于施工企业的组织施工,降低施工成本,并且梁柱节点处观感质量较好的情况下,本工程采用进行框架柱钢筋的绑扎,接着进行框架梁、板支撑体系及模板的支设,然后进行梁钢筋的绑扎和安装,同时进行板钢筋的绑扎和框架柱模板的安装,最后将墙柱梁板混凝土一次性浇筑的施工工艺。

根据自治区住房和城乡建设厅(桂建管[2014]42号) 号文件的相关规定:一、严格限制梁板墙柱混凝土同时浇筑施工工艺。

鉴于我区目前的实际状况,原则上在我区施工的房屋建筑工程不得采用梁板墙柱混凝土同时浇筑的施工工艺。

当因工程条件限制确需采用此项工艺时,必须编制专项施工方案。

二、严格限制木模板支撑使用范围。

全区各级住房城乡建设主管部门、施工监理企业必须严格执行包括《建筑施工模板及作业平台钢管支架构造安全技术规范》(DB45/T618—2009)在内的标准规范。

使用木支撑的,材质必须符合要求。

架体高度超过时,禁止使用木材搭设模板支撑。

三、立即开展自查自纠工作。

各施工企业、监理企业、各项目部要立即开展对采用梁板墙柱混凝土同时浇筑施工工艺的全面排查,凡发现采用该工艺的工程,必须立即停工整改,按照本通知第一点的要求组织专家论证。

021_剪力墙结构大模板普通混凝土施工工艺

021_剪力墙结构大模板普通混凝土施工工艺
4.2基本项目:
混凝土应振捣密实,不得有蜂窝、孔洞露筋、缝隙、夹渣。
4.3允许偏差项目,见表4-31。
允许偏差(mm)
砖混
多层大模
1
构造柱中心线位置
10
10
2
构造柱层间错位
8
8
3
标高(层高)
±10
±10
水准仪或尺量
4
截面尺寸
+8 -5
+5 -2
尺量检查
每层
10
10
用2m托线板检查
5
垂直度
10m以下
15
7.4隐检、预检记录。
7.5冬期施工记录。
7.6设计变更及洽商记录。
7.7其它技术文件。
技术负责人:交底人:接交人:
3.2.3正式搅拌前搅拌机先空车试运转,正常后方可正式装料搅拌。
3.2.4砂、石、水泥(散装)必须严格按需用量分别过秤,加水也必须严格计量。
3.2.5投料顺序:一般先倒石子,再倒水泥,后倒砂子,最后加水。掺合料在倒水泥时一并加入。掺外加剂与水同时加入。
3.2.6搅拌第一盘混凝上,可在装料时适当少装一些石子或适当增加水泥和水量。
工程名称
交底部位
共 页
第 页
交底内容:
剪力墙结构大模板普通混凝土施工
1范围
本工艺标准适用于砖混结构,外砖内模,外板内模的构造柱、圈梁、板缝等混凝土浇筑工艺。
2施工准备
2.1材料及本要机具:
2.1.1水泥:用325~425号矿渣硅酸盐水泥或普通硅酸盐水泥。
2.1.2砂:用粗砂或中砂,当混凝土为C30以下时,含泥量不大于5%。
3.6填写混凝土施工记录,制作混凝土试块。
4质量标准

混凝土梁柱钢板剪力墙结构技术规程

混凝土梁柱钢板剪力墙结构技术规程

混凝土梁柱钢板剪力墙结构技术规程第一部分:前言混凝土梁柱钢板剪力墙结构是一种常见的结构形式,具有良好的抗震性能和承载能力,被广泛应用于高层建筑、桥梁、地下车库等工程中。

本技术规程旨在对混凝土梁柱钢板剪力墙结构进行详细的规范和说明,以确保工程质量和安全。

第二部分:材料选择和准备2.1 混凝土混凝土应符合国家标准GB 50010《混凝土结构设计规范》和GB/T 50107《混凝土拌合料试验方法标准》的要求。

在混凝土配制中,应根据实际情况选择不同强度等级的混凝土,并按照设计要求控制配合比和拌合时间。

2.2 钢筋钢筋应符合国家标准GB/T 1499《钢筋混凝土用钢筋》的要求。

在钢筋的选择和使用过程中,应注意钢筋的直径、长度和强度等参数的匹配,并按照设计要求进行弯曲和连接。

2.3 钢板钢板应符合国家标准GB/T 700《碳素结构钢》和GB/T 1591《低合金高强度结构钢》的要求。

在钢板的选择和使用过程中,应注意钢板的尺寸、厚度和强度等参数的匹配,并按照设计要求进行切割和焊接。

第三部分:结构设计3.1 结构模型混凝土梁柱钢板剪力墙结构由混凝土柱、混凝土梁、钢板和剪力墙等组成。

在进行结构设计时,应根据实际情况选择不同的结构模型,并按照设计要求进行优化和调整。

3.2 结构计算混凝土梁柱钢板剪力墙结构的计算应符合国家标准GB 50010《混凝土结构设计规范》和GB 50011《建筑抗震设计规范》的要求。

在进行结构计算时,应根据实际情况选择不同的计算方法,并按照设计要求进行精确的计算和模拟。

第四部分:施工工艺4.1 基础施工混凝土梁柱钢板剪力墙结构的基础施工应符合国家标准GB 50007《建筑地基基础设计规范》和GB/T 50210《建筑工程施工质量验收规范》的要求。

在进行基础施工时,应注意基础的强度、稳定性和平整度等参数的控制。

4.2 立柱施工混凝土梁柱钢板剪力墙结构的立柱施工应符合国家标准GB 50010《混凝土结构设计规范》和GB/T 50210《建筑工程施工质量验收规范》的要求。

现浇结构工程梁板混凝土浇筑施工工艺

现浇结构工程梁板混凝土浇筑施工工艺

现浇结构工程混凝土浇筑施工工艺标准1 范围本工艺标准适用于一般现浇框架、框架剪力墙、剪力墙结构混凝土的浇筑工程。

采用商品混凝土,混凝土输送泵泵送。

2 施工准备2.1 材料及主要机具:2.1.1 水泥:a、水泥拟选用32。

5号及以上的普通硅酸盐水泥。

b、水泥进场时,应有出厂合格证或试验报告,并要核对其品种、标号、出厂日期。

使用前若发现受潮或过期,应重新取样试验。

c、水泥质量证明书中各项品质指标应符合标准中的规定。

品质指标包括氧化镁含量、三氧化硫含量、烧失量、细度、凝结时间、安定性、抗压和抗折强度。

d、混凝土的最大水泥用量不宜大于500kg/m3.2.1.2 砂:a、砂拟优先选用优质河砂,严禁采用含氯量大的海砂.b、对于泵送砼,砂子宜用中砂,砂率宜控制在40%~50%。

c、砂的含泥量(按重量计),当混凝土强度等级高于或等于C30时,不大于3%;低于C30时,不大于5%,对有抗渗、抗冻或其它特殊要求的混凝土用砂,其含泥量不应大于3%,对C15的混凝土用砂,其含泥量可酌情放宽。

2.1.3 石子:a、宜选用花岗岩碎石b、石子最大粒径不得大于结构截面尺寸的1/4,同时不得大于钢筋间最小净距的3/4。

混凝土实板骨料的最大粒径不宜超过板厚的1/2.且不得超过50mm。

对于泵送砼,碎石最大粒径与输送管内径之比,宜小于或等于1:3,卵石宜小于或等于1:2.5。

c、石子的含泥量(按重量计)对等于或高于C30混凝土时,不大于1%;低于C30时,不大于2%;对有抗冻、抗渗或其它特殊要求的混凝土,石子的含泥量不大于1%;对C15的混凝土,石子的含泥量可酌情放宽。

D、石子中针、片状颗粒的含量(按重量计),当混凝土等级高于或等于C30时,不大于15%;低于C30时不大于25%;对C15,可以放宽到40%。

2.1.4 水:符合国家标准的生活饮用水可拌制各种混凝土,不需再进行检验.2.1.5 外加剂:防冻剂、减水剂、早强剂、缓凝减水剂等应符合有关标准的规定,其掺量须经试验符合要求后,方可使用.2.1.6 主要机具:平锹、插入式振动器、平板式振动器、木抹子,长抹子,铁板、塔式起重机等.2.2 作业条件2.2.1 墙柱部位:1、核实墙内预埋件、预留孔洞、水电预埋管线、盒(槽)的位置、数量及固定情况。

剪力墙、柱、梁板施工方案(模板)

剪力墙、柱、梁板施工方案(模板)

模板工程施工方案一、工程概况:本工程为丽苑新城(陇西)住宅小区二期工程16~19#、21、22、24#楼及地下车库。

该工程场地位于陇西县巩昌镇新开发区,东临中天路,南临北环路,西临规划福兴路,北临滨河路。

建筑面积为16#楼980㎡、17#楼8233.83㎡、18#楼8252.07㎡、19#楼8491.03㎡、21#楼8610。

33㎡、22#楼8252。

07㎡、24#楼10014。

05㎡、地下车库38140㎡,16#楼:地下二层,地上2层,一~二层为活动室,结构体系为框架结构.建筑主体高度8。

1米;17#楼、18#楼、22#楼:地下二层,地上11层,地上一层~十一层均为住宅,结构体系为钢筋混凝土剪力墙结构。

建筑主体高度32.8米;19#楼:地下二层,地上二单元11层(一单元18层),地上一层~十八层均为住宅,结构体系为钢筋混凝土剪力墙结构.建筑主体高度:十一层为32。

8米;十八层为53.1米;24#楼:地下二层,地上18层,地上一层~十八层均为住宅,结构体系为钢筋混凝土剪力墙结构.建筑主体高度53。

10米。

本工程结构类型为框剪结构,全楼采用整层整浇法进行施工。

二、施工准备:1、材料准备:(1)木胶模板:尺寸(1220×2440mm)、厚度12mm。

(2)竹胶模板:尺寸(1220×2440mm)、厚度9mm。

(3)方木:50×100mm方木,要求规格统一,尺寸规矩。

(4)对拉螺栓:采用φ14的Ⅰ级钢筋,套丝扣,并且两边带好两个螺母,沾油备用。

(5)隔离剂:严禁使用油性隔离剂,必须使用水性隔离剂。

(6)模板截面支撑用料:采用钢筋支撑,两端点刷好防锈漆。

(7)脚手架采用碗扣式脚手架;2、现场准备工作:(1)模板拼装场地夯实平整。

(2)按设计图尺寸,将竹胶板与方木拼成整片模板,接缝处要求附加小龙骨。

(3)竹胶模板锯开的边及时用防水油漆封边两道,防止竹胶模板使用过程中开裂、起皮.(4)模板加工好后,专人认真检查模板规格尺寸,按照配模图编号,并均匀涂刷隔离剂,分规格码放,并有防雨、防潮、防砸措施。

混凝土梁、板、墙、柱详解

混凝土梁、板、墙、柱详解
2.3工长根据施工方案对操作班组已进行全面施工技术交底,混凝土浇筑申请书已报批。
2.4 落实砼浇筑的施工组织情况达到浇筑条件,落实操作人员、管理协调人员、试验人员均已到岗。
3操作工艺
3.1工艺流程:
作业准备→混凝土运输→柱、梁、板、→养护
3.2作业准备: 浇筑前应将模板内的垃圾、泥土等杂物及钢筋上的油污清除干净,并检查钢筋的保护层垫块是否垫好,模板的清扫口应在杂物及积水清除干净后再封闭好,接茬部位松散混凝土和浮浆全部剔除到露石子并冲洗干净,不留明水。
3.5.2 混凝土自吊斗口下落的自由倾落高度不超过2m,浇筑高度如超过2m时必须采取措施,用串筒或溜槽等。
3.5.3浇筑竖向混凝土时应分段分层连续进行,浇筑高度不得超过为600cm。
3.5.4 使用插入式振捣器应快插慢拔,插点要均匀排列,逐点移动,顺序进行,不得遗漏,振到该层混凝土表面泛浆,不冒气泡,不下沉为止(注意配电筒观察)达到均匀振实,移动间距不大于振捣作用半径的1.5倍(一般为300-400mm,应现场实测)。振捣上一层时应插入下层不小于50mm,以使两层接缝处混凝土均匀融洽。
6.4门窗洞口两侧应同时下灰,同时振捣,防止门窗洞口模板变形。
6.5混凝土墙体浇筑完毕后,将上口甩出的钢筋按水平定距框加以整理,用木抹子按标高线将墙上表面混凝土找平,墙顶高为楼板底高加浮浆厚度5-10mm。
5.5施工缝位置:沿梁方向浇筑楼板,施工缝留置在梁跨度的中间1/3范围内,施工缝上表面应与梁轴线或板面垂直,不得留斜搓。施工缝用齿形模板挡牢。
5.6 施工缝处须待已浇筑混凝土的抗压强度不小于1.2MPa时(人踩上去无脚印),才允许继续接槎浇筑,在继续浇筑混凝土前,水平施工缝应全部剔除软弱层及浮浆到露出石子。垂直施工缝应剔除松动石子和浮浆,露出密实混凝土,并用水冲洗干净,水平施工缝先浇30-50mm厚同混凝土配合比减石子砂浆一层,垂直施工缝先浇一层水泥浆,然后继续浇筑混凝土,应做到操作振实,使新旧混凝土紧密结合。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

混凝土梁、柱、板、剪力墙浇筑施工工艺标准一、工艺流程施工准备→模板、钢筋验收→混凝土运输→混凝土浇筑→混凝土的养护→质量验收标准→成品保护→文明施工及环境保护措施。

二、施工准备1、材料要求:(1)该工程均采用商品混凝土,采用泵送商品混凝土浇筑,由商品混凝土公司提供成品商品混凝土。

(2)为增强混凝土的可泵性,在混凝土中掺入适量的粉煤灰和减水剂,掺量必须经过实验确定。

为保证混凝土的缓凝时间达到4—6小时,能够满足混凝土出机运至现场具有可泵送料条件,在混凝土中掺入适量缓凝剂。

严禁在混凝土中加生水。

混凝土入泵坍落度控制在160~180mm。

2、工序要求:(1)提前签订商品混凝土供货合同,签订时约定具体供应时间、标号、所需车辆数量及其间隔时间。

特殊要求如抗渗、防冻剂、入模温度、坍落度、水泥及预防混凝土碱集料反应所需提供的资料等。

(2)由商品混凝土搅拌站试验室确定配合比及外加剂用量。

(3)混凝土浇筑前组织施工作业人员进行技术交底,对重点部位单独交底,设专人负责,做到人人心中有数。

(4)提前一天提交书面商品混凝土需用计划,说明供应时间、数量、强度等级、供应速度及其他技术措施。

(5)混凝土浇筑前,仔细清理泵管内残留物。

确保泵管畅通,仔细检查井字架加固情况等。

3、主要机具(根据工程情况,按施工方案具体配备)(1)运送机具:商品砼运输车、吊斗、泵送设备、翻斗车、手推车;(2)混凝土搅拌机(当采用现场自搅拌方案时配备)、自动计量系统或磅秤;(3)手持工具:振捣器、铁锹、铁盘、铁(胶)抹子、铁插尺、铝合金刮尺等。

三、模板、钢筋验收(1)钢筋安装的隐检工作已经完成,并已核实预埋件、线管、孔洞的位置、数量及固定情况无误。

(2)模板的预检工作已经完成,模板标高、位置、尺寸准确,符合设计要求,支架稳定,支撑和模板固定可靠,模板拼缝严密,符合规范要求。

(3)剪力墙模板预制细石混凝土高强内撑安放成梅花型,间距为400~600mm之间,两边凹槽卡在横向钢筋上邦扎牢固,符合设计、规范要求。

四、混凝土运输混凝土从搅拌地点运送至浇筑地点,延续时间尽量缩短,根据气温宜控制在0.5~1h之内。

当采用预拌混凝土时,应充分搅拌后再卸车,不允许加水。

已初凝的混凝土不得再使用。

五、混凝土浇筑(一)混凝土垫层浇筑(1)垫层混凝土采用地泵分区浇筑,采用平板振捣器振捣,表面抹平压光。

(2)基槽(基坑)清底完成后,钉控制桩(间距根据实际情况而定),用商砼车泵进行混凝土浇筑。

混凝土振捣采用平板式振捣器振捣,混凝土振捣密实后,以钢筋棍上标高及水平标高线为准检查平整度,高的铲掉,凹的补平,用水平刮尺刮平,表面再用木抹子搓平,最后用铁抹子压光。

(二)混凝土基础浇筑1、人工挖孔桩混凝土浇筑成孔验收合格后,用钢管脚手架吊起钢筋笼放入孔内,钢筋笼外侧固定预制的水泥砂浆垫块,以保证保护层的厚度。

再安放柱子插筋,最后安装串通准备浇筑混凝土。

灌注桩的塌落度控制在4-8CM,自由下落高度控制在2M,采用连续分层浇筑,每层厚不超过1.5M。

浇筑的混凝土用插入式振捣器进行振捣。

混凝土浇筑完12h后进行湿水养护。

2、管桩承台基础或独立柱基础可按台阶分层一次性浇筑完成,也可以按台阶分层浇筑,但不允许留设施工缝。

即顺序先浇柱基的第一层混凝土,待混凝土能承受而第一层混凝土不流动时,再往返回依次第阶层混凝土。

用水平刮尺刮平,表面再用木抹子搓平,最后用铁抹子压光。

3、条形基础或板式基础(1)条形基础应根据其厚度分段分层浇筑,每段长度宜控制在2~3m距离,各层各段应相互衔接,逐层逐段呈阶梯形沿条形基础长度方向向后连续浇筑。

不得先把下层全部浇筑完后再浇上一层。

连续的条形基础,宜一次性浇筑完,不得留施工缝。

(2)板式基础的混凝土浇筑应从板的短方向开始沿板长的方向,由一端向另一端浇筑;也可以分两个小组从中间开始向两端进行浇筑。

(三)柱、剪力墙混凝土浇筑1、柱、墙混凝土浇筑前,要先在柱、墙底部接槎处先浇筑3~5cm厚与柱、墙混凝土同配比减石子砂浆。

2、柱、墙混凝土分层浇筑、振捣,每次浇筑厚度根据现场使用振捣棒(50棒或30棒)而定,为其有效长度的 1.25倍(50棒应为43.75cm,取40cm厚;30棒应为33.75cm,取30cm厚),浇筑厚度采用尺杆配手把灯加以控制。

3、墙洞口两侧混凝土高度保持一致,必须同时下灰,同时振捣,以防止洞口变形,大洞口下部模板开口补充振捣,后封闭洞口留设透气孔。

振捣棒不得触动钢筋和预埋件,除上面振捣外下面要有人随时敲打模板检查是否漏振。

墙体浇筑时振捣棒每隔6m放一台,不得来回搬动。

4、柱、墙分层浇筑时,在浇筑上一层混凝土前,如果遇到先留设的施工缝接头时,必须用无齿锯将施工缝边缘用切割以保证施工缝顺直,切割时严格控制切割深度,不得触动钢筋。

废渣应清理干净,以免影响接槎混凝土浇筑质量。

5、高低标号砼分隔片安装及施工缝留设要求按梁、柱、板、墙高低标号混凝土分隔施工操作工艺标准(含施工缝留设要求)实施执行。

(四)梁、板混凝土浇筑1、混凝土浇筑采用泵送混凝土方式浇筑。

2、梁按框架格顺序浇筑,每个框架格先将梁根据高度分层浇筑成阶梯形,当达到板底位置时即与板的混凝土在一起浇筑,随着阶梯形的不断延展,则可连续向前推进,倾倒混凝土方向与浇筑方向相反。

3、梁侧及梁底部位要用φ30或φ50插入式振捣棒振捣密实,振捣时不得触动钢筋和预埋件。

梁、柱节点钢筋较密时要用小直径振捣棒振捣,并加密棒点。

4、顶板混凝土浇筑宜从一个角开始退进,楼板厚度≥120mm可用插入式振捣棒振捣,楼板厚度<120mm可用平板振捣器振捣。

振捣棒平放、插点要均匀排列,可采用“行列式”或“交错式”的移动,不应混乱。

见下图。

5、混凝土振捣随浇筑方向进行,随浇筑随振捣,要保证不漏振。

6、顶板混凝土用铁插尺检查混凝土厚度,振捣完毕后用3m长刮杠根据标高线刮平,然后拉通线用抹子抹。

靠墙两侧100mm范围内严格找平、压光,以保证上部墙体模板下口严密。

7、为防止混凝土顶板产生收缩裂缝,应进行二次压面,二次压面的时间控制在混凝土终凝之前进行。

8、混凝土浇筑完毕及浇筑过程中设专人清理落地灰及污染在成品上的混凝土颗粒垃圾(配水管接消防立管)。

(五)楼梯混凝土浇筑楼梯混凝土自下而上浇筑,先振实底板混凝土,达到踏步位置后再与踏步混凝土一起浇筑,不断连续向上推进,并随时用木抹子将踏步上表面抹平。

(六)后浇带混凝土浇筑浇筑时间应符合图纸设计要求。

图纸设计无要求时,在后浇带两侧混凝土龄期达到42d后,高层建筑的后浇带应在结构顶板浇筑混凝土14d后,用强度等级不低于两侧混凝土的补偿收缩混凝土浇筑。

后浇带的养护时间不得少于28d。

(七)施工缝的留置和处理(1)墙体水平施工缝留在顶板下皮向上约5mm左右,竖向施工缝留在门窗洞口过梁中间1/3范围内。

(2)顶板施工缝应留在顶板跨中1/3范围内。

(3)施工缝处理:水平施工缝应剔除软弱层,露出石子,竖向施工缝剔除松散石子和杂物,露出密实混凝土。

施工缝应冲洗干净,浇筑混凝土前应浇水润湿,并浇同混凝土配合比相同减石子砂浆。

(八)混凝土浇筑和振捣一般要求(1)分区流水施工,每一流水段内混凝土连续浇筑,如必须间歇,间歇时间尽量缩短,并在下层混凝土初凝前将上层混凝土浇筑完毕。

(2)浇筑混凝土时为防止混凝土分层离析,混凝土由料斗泵管内卸出时,其自由倾浇高度不得超过2m,超过时采用串筒或斜槽下落,混凝土浇筑时不得直接冲击模板。

(3)浇筑竖向结构混凝土前,底部先填以30~50mm厚的同配比减石砂浆。

(4)浇筑混凝土时设专人看模,经常观察模板、支架、钢筋、预埋件和预留孔洞的情况,当发生变形移位时立即停止浇筑,并在已浇筑的混凝土初凝前修整完好。

(5)使用30、50插入式振捣棒要快插慢拔,插点呈梅花型布置,按顺序进行,不得遗漏。

移动间距不大于振捣棒作用半径的1.5倍(50棒应为52.5cm,取50cm;30棒应为40.5cm取40cm)。

振捣上一层时插入下一层混凝土5cm以消除两层间的接缝。

(6)平板振动器的移动间距,保证振动器的平板能够覆盖已振实部分的边缘。

振捣时间以混凝土表面出现浮浆及不出现气泡、下沉为宜。

(九)雨期施工为做好雨期施工的混凝土浇筑工作做好如下规定:(1)搅拌站严格控制混凝土的用水量,计算时将砂石中所含水量计算在内,严格控制坍落度,确保混凝土强度。

(2)已入模振捣成型后的混凝土要及时覆盖,防止突然遇雨,受雨水冲淋。

(3)在浇筑混凝土时如突然遇雨,小雨不停,大雨搭设防雨棚或临设施工缝方可收口,雨后继续施工,要对施工缝进行处理,后再浇筑(4)所有施工机械采取相应防漏电措施。

六、混凝土的养护1、水平构件采用覆盖塑料布浇水养护的方法,竖向墙体采用浇水养护的方法。

浇水次数应能保持混凝土处于湿润状态,覆盖塑料布时,要保证塑料布内有凝结水。

2、混凝土表面不便浇水时,应采用涂刷养护剂的方法养护。

3、混凝土浇筑完毕后,应在12h内加以覆盖并保湿养护。

普通硅酸盐水泥或矿渣硅酸盐水泥拌制的混凝土养护时间不得少于7d,掺加外加剂或有抗渗要求的混凝土养护时间不得少于14d。

七、质量验收标准(一)主控项目1、混凝土使用的水泥、骨料和外加剂等,必须符合技术合同和施工规范、现行行业标准的有关规定,使用前检查出厂合格证、试验报告。

2、混凝土配合比、原材料计量、搅拌、养护和施工缝处理,必须符合相关施工规范的规定标准。

3、混凝土试块按规定取样、制作、养护和试验,其强度评定应符合《混凝土强度检验评定标准》(GBJ107)的要求。

4、混凝土运输、浇筑、及间歇的全部时间不应超过混凝土的初凝时间,同一施工段的混凝土应连续浇筑,并应在底层混凝土初凝之前将上一层混凝土浇筑完毕。

(二)一般项目1 、混凝土振捣密实,墙面及接槎处应平整。

不得有孔洞、露筋、缝隙、夹渣等缺陷。

2、施工缝的位置应在混凝土浇筑前按规范和设计要求在施工技术方案中确定。

施工缝的处理应按施工技术方案执行。

3、后浇带的留置位置应按设计要求(或施工技术方案)确定。

后浇带混凝土浇筑应按设计要求和施工方案进行。

4、应在混凝土浇筑完毕后12小时以内加以覆盖并保湿养护,浇水次数应能保持混凝土处于湿润状态。

八、成品保护1、混凝土浇筑振捣时,不得碰动钢筋、预埋件位移。

2、钢筋负弯矩筋有踩弯、移位或脱扎时,及时调整、修复好。

3、散落在楼面上的混凝土应及时清理干净。

4 、不得任意拆改大模板的连接件及螺栓,以保证大模板的外形尺寸准确。

6、要保证钢筋和垫块的位置正确,不得踩楼板、楼梯的弯矩钢筋,不碰动插筋。

7、已浇筑楼板、楼梯踏步的上表面混凝土要加以保护,必须在混凝土强度达到1.2MPa以上,方可在上面进行操作及安装结构用的支架和模板。
