龙门吊的安装拆除方案
龙门吊安装及拆除安全专项方案

龙门吊安装及拆除安全专项方案一、施工工序1、安装施工准备(1)根据地质资料,原土层测量地基承载力,对龙门吊轨道地基进行处理,龙门吊轨道基础尺寸必须经设计计算确定。
(2)布设龙门吊拼装、拆除安全施工警戒范围、设置各类施工警示标志。
(3)龙门吊轨道基础做好防、排水设施,轨道基础不得有雨水浸泡。
(4)龙门吊拼装、拆除起重机械用吊装钢丝绳等经检查合格,各类辅助钢丝绳使用前严格检查,起重机械操作人员持证上岗。
(5)吊装指挥人员具备多年吊装经验,且持证上岗,吊装现场设专人安全监护。
(6)配备足够的安全防护用品安全带、安全绳等,防护用品验收合格。
(7)对参加拼装及拆除施工人员进行安全技术交底。
2、轨道安装(1)轨道基础施工根据作业区域实际地址情况,梁场内龙门吊轨道地基靠近山体一侧为挖方段,地基承载力能够满足要求,在软基础位置处的轨道基础采用碎石头进行换填,厚度为50cm~100cm。
基础钢筋安装时,需注意埋设轨道预埋件,不得遗漏,与预埋件冲突的钢筋可适当调整位置,预埋件及基础顶面需注意严格控制其标高在规范允许范围之内。
因走道梁较长,施工时合理地进行分段施工。
轨道基础完成后,需做好基础两侧的排水工作。
(2)走形轨道安装龙门吊立柱走行轨道采用钢轨。
走行轨道的安装,应注意做好走道基础的竣工测量,确保其轨道的间距、轴线等无误。
轨道安装应控制轨道的平顺、轨道接头处的顺接,并利用基础预埋件牢固固定轨道,同时在轨道两端尽头设置限位装置。
轨道应可靠固定,螺栓不得松动,压板不得变形,轨面不得有裂纹、疤痕和影响安全运行等缺陷。
具体安装标准以相关规范要求为准。
(3))接地设施安装龙门吊轨道每次每20米进行一次接地。
接地材料使用镀锌扁铁和角钢,使用镀锌角钢打入地下1.5米,使用镀锌扁铁焊制连接轨道和接地角钢,接地电阻应满足规范要求。
3、构件的地面组装(1)主梁的组装主梁一般采用销轴连接,现场施工只需将销轴打入主梁上下弦的阴阳接头中,在打销子时应调整好主梁的直线度,各主梁的高低不能相差太大,绝对不能将销轴用蛮力打入。
龙门吊安装及拆除施工方案

龙门吊安装及拆除施工方案嘿,各位亲爱的朋友们,今天我要给大家分享的是一份关于龙门吊安装及拆除的施工方案。
这可是我根据十年方案写作经验精心打造的哦,保证让你一看就懂,一学就会!一、工程概况我们来了解一下工程概况。
本次施工的龙门吊主要用于大型设备的吊装作业,其安装和拆除都需要严格按照操作规程进行。
下面就是具体的施工步骤和注意事项。
二、龙门吊安装步骤1.施工准备在开始安装前,要对施工现场进行清理,确保场地平整、坚实。
同时,准备好所需的工具和设备,如扳手、螺丝刀、钢尺等。
2.龙门吊主体安装(1)将龙门吊的主体结构运至施工现场,按照说明书进行组装。
(2)安装行走轮和轨道,确保行走轮与轨道的配合良好。
(3)安装主梁和副梁,调整主梁和副梁的高度,使其保持水平。
(4)安装电动葫芦,检查电动葫芦的运行是否正常。
3.电气系统安装(1)按照电气图纸进行布线,确保线路整齐、安全。
(2)安装控制箱,将电源接入控制箱。
(3)安装按钮、限位器等电气元件,检查电气系统是否正常工作。
4.安全防护设施安装(1)安装防护栏杆,确保防护栏杆的高度和强度符合要求。
(2)安装警示标志,提醒操作人员注意安全。
(3)安装紧急停止按钮,以便在紧急情况下及时切断电源。
三、龙门吊拆除步骤1.施工准备拆除前,要对施工现场进行清理,确保场地平整、坚实。
同时,准备好所需的工具和设备。
2.电气系统拆除(1)切断电源,确保施工现场无电。
(2)拆除控制箱、按钮、限位器等电气元件。
(3)收起电缆,确保电缆整齐、安全。
3.龙门吊主体拆除(1)拆除电动葫芦,检查电动葫芦的运行是否正常。
(2)拆除主梁和副梁,注意保持主梁和副梁的水平。
(3)拆除行走轮和轨道,确保行走轮与轨道的配合良好。
4.安全防护设施拆除(1)拆除防护栏杆,注意安全。
(2)拆除警示标志。
四、施工注意事项1.施工过程中,严格遵守操作规程,确保施工安全。
2.施工人员需经过专业培训,持证上岗。
3.定期检查龙门吊的运行情况,发现问题及时处理。
龙门吊安装拆除施工方案(11.26最终)

目录一、编制依据 0二、工程概况 (1)三、MUG45/5T行车结构图及主要部件尺寸及重量 (1)四、钢丝绳及工器具 (2)4.1 钢丝绳主要技术规格 (2)4。
2钢丝绳的安全系数 (2)4。
3钢丝绳的拉力夹角系数 (2)4.4 设备与材料计划 (2)4.5施工计划安排 (3)五、劳动力配置计划及130T吊机性能表 (3)六、施工组织管理 (5)6.1 组织管理措施 (5)6.2 施工准备工作 (5)6.3 安装、拆卸施工工艺流程 (5)6。
4 吊车停放位置及行车部件摆放位置图 (6)6。
5 安装施工步骤 (6)6。
6 安装、拆卸施工技术措施 (9)6。
7 吊机性能计算 (9)6。
8 吊索具工况计算 (10)七、施工质量保证措施 (10)八、安全、文明施工保证措施 (11)九、应急预案 (12)9.1 施工现场应急配套措施 (12)9。
2 触电事故应急措施 (12)9。
3 高处坠落和物体打击事故应急措施 (13)9。
4 防汛防台应急预案 (13)9.5 防突发大风应急预案 (13)一、编制依据(1)《特种设备安全技术规范》TSG Q7016—2008;(2)《机械设备安装工程施工及验收通用规范》GB50231-2009;(3)《电气装置安装工程施工及验收规范》GB50254~50257—96;(4)《起重设备安装工程施工及验收规范》GB50278-2010;(5)《起重机安全使用》GB/T 23723。
1—2009;(6)《起重机械安全规程》GB/T 6067。
1—2010;(7)《起重机通道及安全防护措施》GB/T 24818.1-2009;(8)《起重机械超载保护装置》GB12602-2009;(9)《通用门式起重机》GB/T14406—2011;二、工程概况本工程位于奉贤区金海路上海地铁5号线南延伸段3标。
因现场盾构推进时需要行车吊运土箱和管片的需要,所以要安装双梁45/5T门式起重机一台,用于垂直运输施工。
龙门吊安装与拆除方案

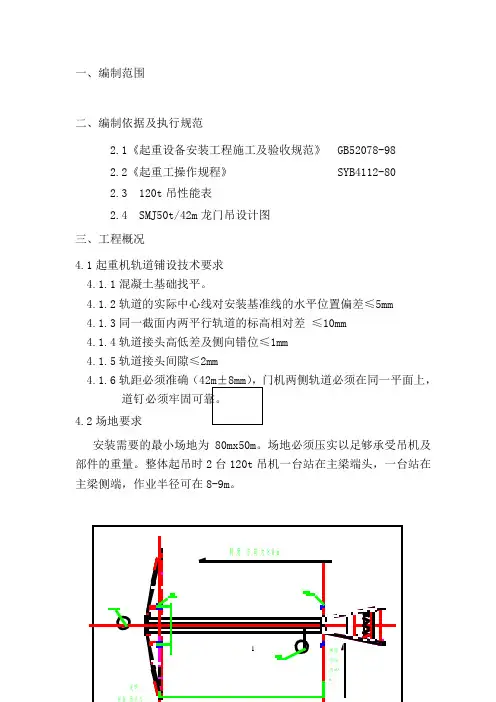

一、编制范围二、编制依据及执行规范2.1《起重设备安装工程施工及验收规范》 GB52078-982.2《起重工操作规程》 SYB4112-802.3 120t吊性能表2.4 SMJ50t/42m龙门吊设计图三、工程概况4.1起重机轨道铺设技术要求4.1.1混凝土基础找平。
4.1.2轨道的实际中心线对安装基准线的水平位置偏差≤5mm4.1.3同一截面内两平行轨道的标高相对差≤10mm4.1.4轨道接头高低差及侧向错位≤1mm4.1.5轨道接头间隙≤2mm4.1.6轨距必须准确(42m±8mm),门机两侧轨道必须在同一平面上,道钉必须牢固可靠。
4.2场地要求安装需要的最小场地为80mx50m。
场地必须压实以足够承受吊机及部件的重量。
整体起吊时2台120t吊机一台站在主梁端头,一台站在主梁侧端,作业半径可在8-9m。
4.3 吊装机具的准备:(见下表)五、安装步骤5.1 各项检查检查各部件及轨道、轨距等情况,待安装零部件准备齐全;5.2大车安装检查组装行走大车并临时安装到轨道上。
5.2.1 在地面上组装行走大车,手动检查大车轮是否灵活,人力松开制动器,用手转动制动轮,使车轮旋转一周时应灵活不得有卡住等非正常现象。
5.2.2确定车轮润滑是否良好,上好大车上竖支腿铰座。
5.2.3 用16t汽车吊将行走大车吊装到预定位置。
5.3 拼装主梁5.3.1 在地面上用枕木搭好临时支撑,临时支撑必须要平稳、保证拼装主梁的安全。
(临时垫墩高度约600mm,须搭设成交叉井字型)5.3.2 将支腿托架与主梁用螺栓连接好,然后将竖支腿和斜支腿分别与托架用销轴连接。
竖支腿与斜支腿之间用横连杆连接。
托架与主梁之间的法兰板间隙须小于1mm。
5.3.3 将主梁横联架与两主梁相连,用16t吊机拼装另一节主梁,并上好支腿托架及主梁横联架。
5.4 拼装刚性支腿将竖支腿与斜支腿与托架相连,竖支腿与斜支腿用横连杆连接。
两竖支腿上连接的拉杆先固定在托架上,等支腿竖立完毕后,再进行连接。
80吨龙门吊拆除施工方案

80吨龙门吊拆除施工方案一、工程概况与设备简介本工程涉及的是80吨龙门吊的拆除工作,龙门吊作为重型吊装设备,广泛应用于各类建筑、桥梁、码头等施工场所。
80吨龙门吊具备结构稳定、吊装能力强等特点,其拆除工作需确保精度与安全性。
二、施工组织及资源配置组建专业拆除团队,成员需具备相关施工经验与技术资质。
配备必要的拆除工具、吊装设备及安全防护用品。
对拆除团队进行安全培训,确保拆除过程中的安全操作。
三、施工前准备工作对龙门吊进行详细检查,确保设备处于安全状态。
清理拆除现场,确保无障碍物干扰施工。
制定详细的施工计划,明确拆除步骤及安全要求。
四、龙门吊拆除步骤使用吊装设备将龙门吊的主要部件进行固定,确保其稳定。
逐步拆除龙门吊的附件,如电气系统、钢丝绳等。
拆除龙门吊的主体结构,注意保持平稳,避免突然倒塌。
对拆除的部件进行分类,方便后续运输与处理。
五、安全警示与措施拆除过程中,现场需设置明显的安全警示标志。
施工人员必须佩戴安全防护用品,如安全帽、手套等。
严格按照施工计划进行,禁止随意更改拆除步骤。
确保施工现场无闲杂人员,避免发生安全事故。
六、质量控制与验收标准拆除过程中,需对每一步骤进行严格的质量控制,确保施工质量。
拆除完成后,需进行验收,确保龙门吊已完全拆除且无遗漏。
验收标准需符合国家及地方相关规范,确保拆除工作的质量与安全。
七、应急预案与处置措施制定应急预案,明确应急处置流程与责任人。
对可能出现的安全事故进行预测,制定相应的预防措施。
定期组织应急演练,提高应急处置能力。
八、施工进度与工期安排制定详细的施工进度计划,明确每个阶段的施工任务与时间节点。
对施工进度进行监控,确保工程按时完成。
如遇不可抗力因素导致工期延误,需及时调整计划并报告相关部门。
本施工方案旨在为80吨龙门吊的拆除工作提供全面的指导与保障,确保施工过程的安全与质量。
在施工过程中,需严格遵守本方案的要求,确保工程的顺利完成。
龙门吊拆除方案

2.拆除现场设置安全警示标志,提醒周边人员注意安全;
3.拆除人员配备个人防护装备,如安全帽、安全带、防尘口罩等;
4.定期对拆除现场进行安全检查,发现问题及时整改;
5.制定应急预案,确保拆除过程中发生意外时能迅速应对。
七、环保措施
1.拆除过程中,采取措施降低噪音、粉尘污染;
(2)对拆除现场进行实地勘察,了解设备状况、周边环境等;
(3)制定详细的拆除方案,明确拆除顺序、施工方法、安全措施等;
(4)组织拆除人员培训,确保拆除人员具备相关技能及安全意识;
(5)准备拆除所需的工具、设备、材料等。
2.拆除实施
(1)切断电源,确保拆除现场无电源危险;
(2)按照拆除顺序,先拆除附属设备,再拆除主体结构;
三、拆除原则
1.严格遵守国家及地方相关法律法规,确保拆除过程合法合规;
2.保障拆除人员及设备安全,预防事故发生;
3.尽量减少拆除过程中对环境的影响;
4.提高拆除效率,缩短拆除周期。
四、拆除范围
本次拆除范围包括:龙门吊主体结构、电气系统、附属设备等。
五、拆除流程
1.拆除前准备
(1)办理拆除手续,取得相关政府部门批准;
第2篇
龙门吊拆除方案
一、前言
龙门吊作为重要的物料搬运设备,广泛应用于各类工业生产场所。随着设备更新换代及工厂布局调整,部分龙门吊需进行拆除。为确保拆除工作的顺利进行,保障人员安全,保护环境,制定本拆除方案。
二、项目目标
1.完成龙门吊的拆除工作,确保施工现场安全、环保、合规;
2.高效利用资源,降低拆除成本;
4.定期对拆除进度进行跟踪,及时调整施工方案。
九、拆除周期及成本
龙门吊安装拆除方案

目录1 编制依据 (3)1.1编制依据 (3)1.2编制目的 (3)2 工程概况 (3)3 施工总体部署 (4)3.1人员组织、分工及有关人员的资格要求 (4)3.2所需的施工机械、工器具及要求: (4)3.3.施工进度计划及要求: (5)3.4龙门吊布置 (6)4 施工方案 (7)4.1龙门吊主要参数 (7)4.2龙门吊安装 (8)4.2.1施工准备 (8)4.2.2工艺流程 (8)4.2.3安装顺序 (8)4.2.4具体安装施工工序 (9)4.2.5交工验收 (13)4.3龙门吊拆除 (13)5 质量保证措施 (14)5.1龙门吊工程检验、验收标准 (14)5.2质量保证措施 (15)6 安全保证措施 (15)6.1安全防护措施 (15)6.2安装过程注意事项 (16)7 应急救援预案 (17)7.1应急领导小组 (17)7.2应急响应 (18)7.3善后处置 (19)7.4各类事故的预防 (19)1 编制依据1.1 编制依据《起重机设计规范》GB3811-1983《起重机设备安装工程施工及验收规范》GB50278-1998《通用桥式起重机可靠性评定试验规范》JB/T50103-1998《起重设备安装工程施工及验收规范》JBJ31-1996《桥式和门式起重机制造及轨道公差》GB10183-1988《起重机安全规程》GB6067-19851.2 编制目的根据现场施工条件,为了满足盾构始发井矿山区间、盾构区间施工出渣及垂直运输,需安装45T龙门吊一座。
为了保证施工期间龙门吊施工的安全、质量,合理的安排施工工期,编制本龙门吊安装拆除方案。
2 工程概况西安路站至交通大学站区间设盾构始发井一座,中心里程DK16+796.63,位于大连市公交客运公司后院空地内,内净空12m×14m。
盾构始发井周围地势平坦,地面高程为8.73m,始发井深33.977m,口部设高于地面的0.5m防淹井圈。
根据现场生产工作需要,将在盾构始发井处安装一台45t龙门吊。
龙门吊安装、拆卸安全施工方案

龙门吊安装、拆卸安全施工方案目录一、项目概述 (3)1. 项目背景介绍 (3)2. 工程目的及意义 (4)二、工程前期准备 (5)1. 施工队伍组织及分工 (6)1.1 负责人及安全监管人员配置 (7)1.2 施工操作人员配置及分工 (8)2. 设备及材料准备 (9)2.1 龙门吊设备检查与验收 (10)2.2 施工材料准备清单 (11)3. 现场勘察与评估 (12)3.1 现场环境评估 (13)3.2 地质条件评估 (14)3.3 危险源辨识与风险评估 (15)三、安装施工方案 (16)1. 安装工艺流程 (18)1.1 基础准备 (18)1.2 龙门吊主体结构安装 (19)1.3 电气系统安装 (20)1.4 安全防护装置安装 (22)2. 安装操作规范及标准 (22)2.1 基础施工规范 (23)2.2 龙门吊安装精度要求 (24)2.3 电气系统接线规范 (26)3. 安全防护措施及应急处理方案 (27)3.1 安装过程中的安全防护措施 (28)3.2 应急预案与应急处理能力建设 (29)四、拆卸施工方案 (30)1. 拆卸工艺流程 (31)1.1 前期准备与检查 (33)1.2 拆卸顺序及步骤 (33)1.3 零部件的保管与运输 (35)2. 拆卸操作规范及标准 (36)2.1 拆卸顺序要求 (37)2.2 零部件的保养与检测标准 (38)2.3 拆卸现场整洁度要求 (39)3. 安全防护措施及注意事项 (40)3.1 拆卸过程中的安全防护措施 (41)3.2 危险源监控与风险控制要点 (42)五、质量保障措施及验收标准 (43)1. 质量保障措施 (44)1.1 施工过程质量控制要点 (45)1.2 质量检测与验收流程 (47)2. 验收标准及方法 (47)2.1 安装完成后的验收标准 (48)2.2 拆卸完成后的验收方法 (49)2.3 功能测试与性能评估方法 (50)六、工程实施进度计划 (51)一、项目概述本次龙门吊安装、拆卸安全施工方案旨在确保在特定工程项目中,龙门吊设备的安装与拆卸过程能够安全、高效、有序地进行。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录一、编制依据........................................................二、编制原则........................................................三、安全管理方针、原则及目标........................................四、工程概况........................................................4.1 工程简介.....................................................4.2 龙门吊安装方案概述...........................................4.3龙门吊拆除方案概述 (7)五、龙门吊拼装、拆除过程中危险源辨识及应对措施 (9)5.2 危险源辨识...................................................5.2 龙门吊安装、拆除安全技术保证措施.............................六、安全管理体系....................................................6.1 安全管理体系.................................................6.2 安全管理机构.................................................七、应急救援预案....................................................7.1 应急预案的任务和目标.........................................7.2 工区成立应急救援指挥小组.....................................7.3 机构职责.....................................................7.4 高空坠落应急处理.............................................7.5 应急预案实施终止后的恢复工作.................................7.6 事故的调查处理...............................................一、编制依据1、《公路工程施工安全技术规程》JTJ076-952、国家及地方关于安全生产等方面的法规。
3、《起重机械安全规程》4、《工程建设安装工程起重施工规范》5、《电气装置安装工程施工及验收规范》6、《起重机械试验规范和程序》7、《预制梁施工组织设计》8、《龙门吊设计图》9、《龙门吊安全技术操作规程》二、编制原则1、认真、全面、系统做好龙门吊机安装及拆除过程中的安全措施。
2、贯彻执行各项技术标准、安全技术规程。
确保龙门吊安装质量,为实现梁板预制顺利进行提供机械保障,以适应施工组织安排的要求。
3、有效对龙门吊安装、拆除过程监控,防止一般及重大安全事故的发生。
三、安全管理方针、原则及目标安全生产方针:坚持“安全第一、预防为主、综合治理”的方针,建立健全安全生产保证体系,制定完善的安全生产管理制度和切实可行的安全生产保证措施,依法对本单位安全生产负全面责任。
安全生产原则:“管生产必须管安全”、“安全生产、人人有责”安全生产目标:防止各类安全事故的发生,有效的保障起重机拆装施工人员的职业安全健康,相关设备的完好,一般工伤率确保小于0.4‰。
四、工程概况4.1 工程简介本合同段1、2、3#梁预制场计划建设在路基上,根据预制场施工要求,拟定配置4台75t、2台50t和4台10t龙门吊,承担本标段所有T梁的预制、安装。
4.2 龙门吊安装方案概述4.2.1 龙门吊安装工艺流程4.2.2 施工准备1)根据地质资料,原土层测量地基承载力,对龙门吊轨道地基进行处理,龙门吊轨道基础尺寸必须经设计计算确定。
2)布设龙门吊拼装、拆除安全施工警戒范围、设置各类施工警示标志。
3)龙门吊轨道基础做好防、排水设施,轨道基础不得有雨水侵泡。
4)龙门吊拼装、拆除起重机械用吊装钢丝绳等经检查合格,各类辅助钢丝绳使用前严格检查,起重机械操作人员持证上岗。
5)吊装指挥人员具备多年吊装经验,且持证上岗。
吊装现场设专人安全监护。
6)选择龙门吊缆风设置位置,计算地锚配重。
7)配备足够的安全防护用品安全带、安全绳等,防护用品验收合格。
8)对参加拼装及拆除施工人员进行安全技术交底。
4.2.3 走形轨道安装1)轨道基础施工根据作业区域实际地质情况,梁场龙门吊基础采用标号C30尺寸60×60cm的条形基础。
测量放样后即可用挖掘机进行基础开挖。
对于场内扩大基础,开挖至设计标高后,可根据实际情况决定是否铺设卵石垫层,且地基承载力要求不得小于0.15MPa,否则应采取相应处理措施。
轨道基础内设置φ12的45cm×45cm的钢筋骨架。
基础钢筋安装时,需注意埋设轨道预埋件,不得遗漏,与预埋件冲突的钢筋可适当调整位置,预埋件及基础顶面需注意严格控制其标高在规范允许范围之内。
因走道梁较长,施工时要合理地进行分段施工,并注意设置伸缩缝和沉降缝。
轨道基础完成后,需做好基础两侧的排水工作。
轨道基础承载力计算见附件。
2)走形轨道安装龙门吊立柱走行轨道采用P43钢轨。
走行轨道的安装,应注意做好走道基础的竣工测量,确保其走行轨道的间距、轴线等无误。
轨道安装应控制轨道的平顺、轨道接头处的顺接,并利用基础预埋件牢固固定轨道,同时在轨道两端尽头设置限位装置。
轨道应可靠固定,螺栓不得松动,压板不得变形,轨面不得有裂纹、疤痕和影响安全运行等缺陷。
具体安装标准以相关规范要求为准。
4.2.4 构件的地面组装1)主梁的组装主梁采用销轴连接,现场施工只需将销轴打入主梁上下弦的阴阳接头中,在打销子时应调整好主梁的直线度,各主梁的高低不能相差太大,绝对不能将销轴用蛮力打入。
最后组装好的主梁的直线度、上拱度、旁弯值、悬臂端上翘度、对角线相对差等均应符合设计及验收要求(具体数据见《起重设备安装工程施工及验收规范》GB50278—98)。
主梁上的平台构件也宜在地面就组装好,并应留出位置进行吊装时绑扎钢丝绳用,在绑扎钢丝绳处应设好保护钢丝绳的包角措施。
2)大车的组装在厂内安装好的大车现场稍经调整即可安装上大车轨道上,由于超长而分开运输的大车,则需要重新安装,组装完成后应做以下检查:a.检查基准b.检查车轮端面的水平偏斜c.车轮找平(包括直线度、垂直度及同位差)3)小车的组装在厂内安装好的小车到现场稍经调整即可安装上小车轨道上,由于超宽而分开运输的大吨位或特殊起重机的小车,则需要重新安装,应检查小车轨道、小车车轮的平行度、垂直度及同位度,是否符合有关技术要求,具体规定见以下:a. 踏面间隙:小车车轮踏面与轨道面之间的最大间隙不应大于小车基距或小车轨距的0.00167倍。
b. 小车轨道要求:轨道在接头处高低差不大于1mm,间隙不大于2mm,横向错位差不大于1mm。
c. 小车车轮跨距:小车跨距小于或等于2500mm时,两侧跨距相对差小于或等于2mm;小车跨距大于2500mm时,两侧跨距相对差小于或等于3mm。
4)支腿的拼装a、支腿拼装在轨道内侧的水平位置进行。
b、将刚性支腿一侧,主副支腿、大车行走、主梁座、均衡梁、操作室底座及爬梯依次连接成整体。
c、另一侧柔性支腿无副支腿、操作室底座及爬梯。
d、用吊车将拼好的支腿立起,置于轨道上,两侧用缆风绳及手动葫芦拉紧固定并调整两支腿相对位置正确。
吊装的天气也很重要,最好是无大风、无雨、能见度好的天气,依照安装方案进行设备的吊装。
选用的吊机应符合吊装要求,要留安全余量,尽可能减少高空作业,能在地面安装的尽量在地面完成,力争一天内完成。
在整个吊装过程中应做到指挥得当、信号明了、高空作业要有防护措施,所有安装人员应注意力高度集中,避免事故的发生。
a、用两台30吨吊车分别将两列拼好的主梁按编号放在支腿上,调整好法兰位置,用螺栓固定;b、将提升小车吊到主梁之上;c、吊装操作室d、穿吊具钢丝绳。
4.2.6 电气安装及调试在整台设备连成一个整体后并将夹轨器夹上,方可进行电气系统的安装工作。
电气系统的安装按该设备的电气设计图施工。
电气施工完毕后应进行调试,保证各行走及起升机构能正常工作、保护装置能及时投入工作,并对要求检测的数据一一记录。
在设备空负荷试运转前,应对设备每个重要个部件及系统进行检查,检查内容为:电气系统、安全连锁装置、制动器、控制器、照明、和信号系统等安装应符合要求,其动作应灵敏和准确;钢丝绳端得固定和其在吊钩、取物装置、润滑组和卷筒上的缠绕应正确、可靠;各润滑点和减速器所加的油、脂的性能、规格和数量应符合设备技术文件的规定;盘动各运动机构制动轮,均应使转动系统中最后一根轴(车轮轴、卷筒轴、立柱方轴、加料杆等)旋转一周不应有阻滞现象。
4.3龙门吊拆除方案概述开始→拆除前准备→起重小车吊装拆除→刚性支腿副支腿(包括电气控制柜及钢爬梯)拆除→刚性支腿和柔性支腿固定→主梁吊装拆除→刚性支腿主支腿吊装拆除→柔性支腿吊装拆除→大车走行拆除→主梁和支腿解体→结束4.3.2 具体拆除施工工序a、将起重小车吊钩放至地面,把起重小车的吊钩绳和吊钩拆除,进行相应标记后倒运至存放地点。
b、将龙门吊车运行至拆除位置,同时把起重小车运行到预定的吊装拆除位置,上紧夹轨器,将大车走行侧面变速箱使用枕木垫支牢靠。
c、将龙门吊车断电,同时拆除各电气部件之间的电缆连接点,并拆除可能妨碍拆除工作的连接电缆。
用吊车将起重小车从主梁上吊装拆除并标记,运输到存放地点。
根据龙门吊图纸,从上至下依次拆除刚性支腿主副支腿之间的电气控制柜、操作室、钢爬梯等部件,然后将刚性支腿副支腿拆除。
在刚性支腿和柔性支腿上端相对拉设4根缆风绳,缆风绳尽量对称,与地面各地锚处用5t手拉葫芦相连接,将缆风绳与地锚收紧使刚性支腿主支腿和柔性支腿垂直固定,并检查支腿的垂直度,两条支腿必须保证竖直。
用二台30t汽车吊整体抬吊主梁左和主梁右。
起吊前要复核吊车的工作位置和作业半径,对主梁吊点、捆绑点包角位置、支腿缆绳进行检查,清除支腿移动方向的全部障碍物。
起吊时,吊车由项目部负责人指挥,同时设安全员1人。
先起吊主梁左离开连接平面10cm,静止观察5分钟,复核桥架的重量和吊车的承载率,复核合格,使主梁重新回位。
重新试验吊车刹车系统,检查没有异常问题后,吊车可以起升,指挥人员与安全监护人员要密切观察,使整个主梁左保持水平、平稳起升,二台吊车同时升杆,起升到适当高度后,旋转主梁左至可以避开主梁右的位置后,将主梁左放置地面。
