加气块砌体施工方案
加气混凝土砌体施工方案

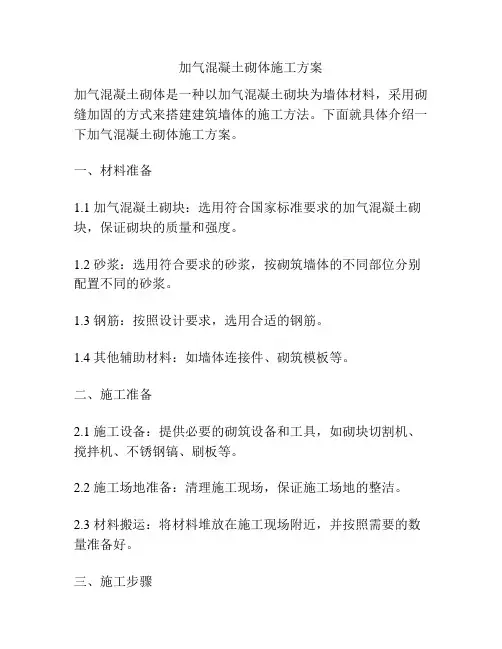

加气混凝土砌体施工方案加气混凝土砌体是一种以加气混凝土砌块为墙体材料,采用砌缝加固的方式来搭建建筑墙体的施工方法。
下面就具体介绍一下加气混凝土砌体施工方案。
一、材料准备1.1 加气混凝土砌块:选用符合国家标准要求的加气混凝土砌块,保证砌块的质量和强度。
1.2 砂浆:选用符合要求的砂浆,按砌筑墙体的不同部位分别配置不同的砂浆。
1.3 钢筋:按照设计要求,选用合适的钢筋。
1.4 其他辅助材料:如墙体连接件、砌筑模板等。
二、施工准备2.1 施工设备:提供必要的砌筑设备和工具,如砌块切割机、搅拌机、不锈钢镐、刷板等。
2.2 施工场地准备:清理施工现场,保证施工场地的整洁。
2.3 材料搬运:将材料堆放在施工现场附近,并按照需要的数量准备好。
三、施工步骤3.1 墙体定位:根据建筑设计图纸和标高要求,在施工现场上进行墙体的定位和标高。
3.2 基础处理:基础施工完成后,进行墙体的基础处理,包括处理基础表面、石膏灰勾缝等。
3.3 墙体砌筑:根据需要,选用适当的砌筑方式,进行墙体砌筑。
首先,在墙体拐角处设立墙角模板,然后根据设计要求,依次将砌块进行砌筑,并用水平仪进行校验。
3.4 加固处理:按照设计要求,在墙体上设置合适的加固件,如加筋、托杆等。
3.5 砌缝施工:墙体砌筑完成后,进行砌缝施工。
选用适当的砂浆进行砌缝,注意保持砌缝的垂直和水平。
3.6 其他工序:根据需要,进行墙体空鼓处理、批灰、刷墙等工序。
四、施工要点4.1 注意材料质量:施工前要对材料进行检查,确保质量符合要求。
4.2 加固处理:根据设计要求,注意墙体的加固处理,保证墙体的稳定性和承重能力。
4.3 砌筑技术:选用合适的砌筑技术,注意保持墙体的垂直和水平。
4.4 施工现场管理:严格按照施工方案进行管理,做好施工现场的安全防护和环境整洁。
以上就是加气混凝土砌体施工方案的一般步骤和要点。
在施工过程中,要严格按照规范要求进行操作,保证施工质量和施工安全。
加气块砌体施工方案完整版

一、材料要求:本工程采取蒸压加气混凝土砌块, M5混合砂浆及M5水泥砂浆。
所用材料进场前必需查看是否有合格证, 不合格材料不许可进入施工现场。
材料进场后由监理人员见证现场取样, 然后送试验室作原材检验, 合格后方可用到工程上。
二、工艺步骤三、作业条件及施工操作1砌筑前, 墙基层应验收合格; 砌筑部位楼地面、灰渣杂物及高出部分应清除洁净。
2、灰缝应横平竖直, 砂浆饱满。
水平灰缝厚度不得大于15mm。
竖向灰缝宽度不得大于15mm。
3、砌到靠近上层梁、板底部时, 可采取20-40*50*100木楔@600连接墙体与框架柱, 后用C25细石砼塞填。
4、砌块墙与承重墙或柱交接处, 应在承重墙或柱内埋拉结筋, 每500 mm高设一道2φ6mm钢筋, 伸入砌块墙水平灰缝内大于1000mm。
钢筋端头出墙面3-5mm。
砌块与门口联结: 当采取后塞口时, 将预置好埋有木砖或铁块混凝土块, 按洞口高度2m以内每边砌筑三块, 洞口高度大于2m时, 每边砌筑四块, 安装门框时用手电钻在边框预先钻出钉孔, 然后用钉子将木框与混凝土内预埋木砖钉牢;当采取先立口时, 在砌块和门框外侧均涂抹粘结砂浆5mm厚积压密实。
同时校正墙面垂直度、平整度和位置。
然后再在每侧均匀钉三个长钉, 与加气混凝土固定6、砌块与楼板或梁底联结, 通常在楼板或梁底每1.5m预留2φ6mm拉结筋插入墙内;如未预留拉结筋时, 可先在砌块与楼板接触面抹粘结砂浆, 每砌完一块, 用小木楔在砌块上皮贴楼板底(梁底1与砌块楔牢, 将粘结砂浆赛实, 灰缝刮平)。
7、加气混凝土砌块墙天天砌筑高度不宜超出1.8m。
四、质量标准(一)确保项目1、使用加气混凝土块及原材料品种、强度等级(标号)必需符和设计要求; 加气混凝土块质量应满足相关材料技术性能指标, 并有出厂合格证。
2、砂浆品种、强度必需符合设计要求; 砌体砂浆必需饱满密实, 砂浆平均强度大于f m,k, 其中任意一组试块强度大于0.75f m,k。
加气块砌筑施工方案

加气块砌筑专项施工方案一、工程概况二、编制依据:2.1《砌体工程施工质量验收规范》GB50203-20022.2《砂加气混凝土砌块墙体应用技术规程》三、材料要求:3.1本工程户内卫生间、厨房、管道井结构砌筑采用加气块砌筑内隔墙,所有墙体(包括轻钢龙骨石膏板墙)均要做,高200mm、厚100mm。
C30混凝土导墙、做完导墙待总包打完地暖保护层后,再进行墙体施工;3.2户内卫生间、厨房砌筑隔墙加气块规格(600×240×100)砌筑至结构梁板底,管井砌筑隔墙加气块规格600×240×75)的加气块,砌筑至结构梁板底,3.3砌筑砂浆、抺灰砂浆采用M5预拌砂浆。
3.4门窗洞上部加横梁及门窗两侧、转角处采用4¢10 ¢6@250, C30混凝土做构造柱及过梁、混凝土地垄钢筋采用4¢12 ¢6@250,C30混凝土地垄3.5所有砌筑墙面及管线开槽等部位、转角处必须铺钢丝网,避免墙体干燥后,表面不平直、有裂缝。
钢丝网规格20×203.6所有材料进场必须有出厂检验报告、复式报告、出厂合格证3.7材料进场现场存放场地应坚实、平整、干燥,不得积水并不受雨、雪影响,码放应整齐,堆置高度不宜超过2M。
装运过程轻拿轻放,避免损坏。
并尽量减少二次倒运。
3.8用于楼层户内墙的加气块宜堆放在室内各层楼面上,但堆载及其他荷载总量不得超过楼板的允许荷载值。
3.9砌筑砂浆、抺灰砂浆现场搅拌水源从就近的临时水源接取,电源从就近的临时电箱接取。
四、施工总体安排施工准备4.1测量准备依据总包交接移交轴线、水平层高标准线、在底板或楼板上放出墙体边线和门窗洞口位置线,并在每层墙柱上放出建筑500mm标高控制线。
4.24.3机具和材料进场计划4.4料场安排砌块必须分规格码放,堆垛上设立标牌,注明砌块的规格,使用部位。
堆放场地必须平整,并作好排水,堆放高度≤1.6m,堆垛之间设1000mm宽的通道。
蒸压加气混凝土砌块填充砌体施工方案

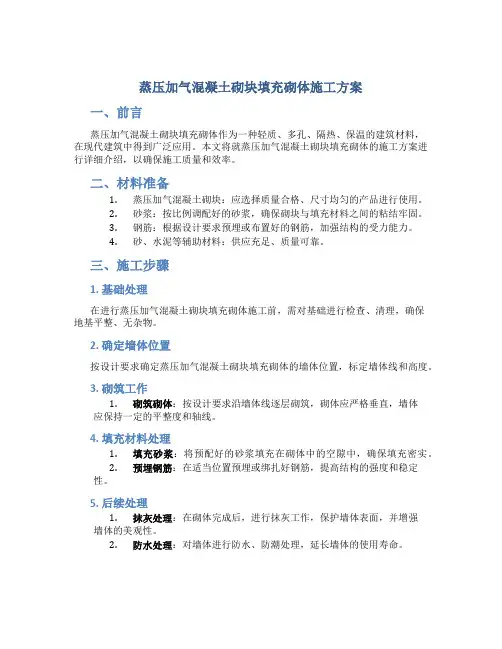

蒸压加气混凝土砌块填充砌体施工方案一、前言蒸压加气混凝土砌块填充砌体作为一种轻质、多孔、隔热、保温的建筑材料,在现代建筑中得到广泛应用。
本文将就蒸压加气混凝土砌块填充砌体的施工方案进行详细介绍,以确保施工质量和效率。
二、材料准备1.蒸压加气混凝土砌块:应选择质量合格、尺寸均匀的产品进行使用。
2.砂浆:按比例调配好的砂浆,确保砌块与填充材料之间的粘结牢固。
3.钢筋:根据设计要求预埋或布置好的钢筋,加强结构的受力能力。
4.砂、水泥等辅助材料:供应充足、质量可靠。
三、施工步骤1. 基础处理在进行蒸压加气混凝土砌块填充砌体施工前,需对基础进行检查、清理,确保地基平整、无杂物。
2. 确定墙体位置按设计要求确定蒸压加气混凝土砌块填充砌体的墙体位置,标定墙体线和高度。
3. 砌筑工作1.砌筑砌体:按设计要求沿墙体线逐层砌筑,砌体应严格垂直,墙体应保持一定的平整度和轴线。
4. 填充材料处理1.填充砂浆:将预配好的砂浆填充在砌体中的空隙中,确保填充密实。
2.预埋钢筋:在适当位置预埋或绑扎好钢筋,提高结构的强度和稳定性。
5. 后续处理1.抹灰处理:在砌体完成后,进行抹灰工作,保护墙体表面,并增强墙体的美观性。
2.防水处理:对墙体进行防水、防潮处理,延长墙体的使用寿命。
四、施工注意事项1.施工过程中,严格按照设计要求和规范进行操作,确保结构的稳定性和安全性。
2.注意材料的质量,做到施工一次成型,避免二次施工导致的质量问题。
3.施工过程中注意保护施工现场环境,确保工作安全,预防事故发生。
五、总结蒸压加气混凝土砌块填充砌体施工是建筑施工中的重要环节,本文针对其施工方案进行了系统介绍,希望能对相关从业人员和建筑工作者提供参考,确保施工质量和效率。
以上为蒸压加气混凝土砌块填充砌体施工方案的相关内容,希望能对施工实践有所帮助。
加气混凝土砌块施工方案

加气混凝土砌块施工方案目录一、项目概述 (2)1. 项目背景介绍 (2)2. 工程概况及规模 (3)二、施工准备工作 (4)1. 施工队伍组织 (5)2. 施工材料准备 (6)3. 施工设备检查与准备 (7)三、施工技术方案 (8)1. 施工流程设计 (10)1.1 前期准备 (10)1.2 加气混凝土砌块施工流程 (11)1.3 后期处理与验收 (12)2. 施工方法与工艺要求 (13)2.1 砌体施工要点 (14)2.2 砌筑质量与要求 (15)2.3 加气混凝土砌块施工工艺参数 (17)四、质量控制与验收标准 (18)1. 质量控制措施及方法 (19)1.1 质量管理体系建立与实施 (20)1.2 质量检查与验收流程 (22)1.3 质量问题的处理措施 (23)2. 验收标准及流程 (23)2.1 验收标准依据 (24)2.2 验收流程及步骤描述 (25)五、安全措施与环境影响分析 (26)一、项目概述本项目旨在通过科学合理的施工方案,完成加气混凝土砌块的铺设工作,构建起坚固、稳定且具有一定节能与环保效益的建筑结构。
加气混凝土砌块作为一种新型建筑材料,具有轻质、高强、隔音、保温等优点,符合现代建筑发展的绿色、低碳、环保理念。
本项目施工区域将严格遵循设计图纸及国家相关规范进行施工,确保砌块铺设的准确性与稳定性。
我们将采取有效措施保障施工安全,降低环境污染,保证施工进度与质量,以期为业主交上一份满意的答卷。
在施工过程中,我们将充分发挥专业优势,注重细节把握,确保每一个环节都精益求精,为打造高品质的建筑工程贡献力量。
1. 项目背景介绍随着城市化进程的加快,建筑行业对建筑材料的需求也在不断增加。
加气混凝土砌块作为一种轻质、高强、保温隔热的新型建筑材料,因其优越的性能和节能环保的特点,越来越受到建筑行业的青睐。
本项目旨在建设一座具有现代化水平的办公楼,采用加气混凝土砌块作为墙体材料,以提高建筑物的整体质量和舒适度。
加气块砌体施工方案

加气块砌体施工方案一、施工准备1.确定施工地点和面积,进行施工图纸的制定和施工计划的安排。
2.准备施工所需的材料和工具,包括加气块、水泥、砂浆、砂子、水泥砂浆搅拌机、切割机、砌筑工具等。
3.进行现场清理和平整,确保施工区域没有障碍物,并搭建起安全的施工场地。
二、基础处理1.根据设计要求进行地基的开挖和处理,确保地基坚实平稳。
2.混凝土基础浇筑完成后,等待其达到设计强度要求。
3.在基础上涂刷沥青防水层,以防止地基渗水。
三、加气块砌筑1.针对设计图纸上的要求和标高高程,确定加气块的铺设起点。
2.用水泥砂浆将加气块均匀放置在基础上,注意保持加气块的水平和垂直度。
3.定期使用水平仪检测墙体的水平度和垂直度,及时调整和修正。
四、砂浆搅拌与涂抹1.将水泥、砂浆和水按照一定比例混合,使用水泥搅拌机搅拌均匀。
2.将搅拌好的砂浆涂抹在加气块的表面,确保整个墙体表面均匀涂抹。
3.使用抹光板将砂浆抹平,使其与加气块表面平整。
五、墙体连接和固定1.根据设计图纸要求,在加气块墙体的两端设置纵向钢筋,以增加墙体的强度和稳定性。
2.将纵向钢筋固定在地基上,并使用支撑材料进行支撑,使其保持垂直。
3.使用搅拌好的砂浆固定加气块墙体和纵向钢筋的连接处。
六、施工管理和安全措施1.确保施工现场的安全、整洁,设置明显的警示标志和保护设施,以防止施工人员受伤。
2.按照工期和施工图纸的要求,合理安排施工流程,并进行现场管理和监督。
3.定期进行质量检查和验收,确保加气块砌体施工质量符合要求。
加气块砌体施工方案的详细步骤和要求可以根据具体工程的条件和设计要求进行调整和修改。
在施工过程中,施工人员应遵守相关的安全操作规程,保证施工质量和工期。
同时,加气块砌体施工方案的实施过程中,也应注意材料的质量和施工工序的安排,确保工程的顺利进行。
加气块砌体施工方案

加气块砌体施工方案1. 引言加气块是一种轻质墙体材料,由水泥、砂、石膏、石粉、气泡剂等原材料制成。
其低成本、环保、隔热、施工简便等特点使其成为建筑施工中常用的材料之一。
本文旨在介绍加气块砌体的施工方案,包括材料准备、工具使用、施工步骤等内容。
2. 材料准备在进行加气块砌体施工前,需要准备以下材料:•加气块:按照设计要求进行采购,并进行充分检查。
•砂浆:选用符合要求的砂浆材料,根据水泥、砂的比例配制砂浆。
•铺垫材料:可选用砂浆、压砂垫、聚苯板等材料。
•钢筋:根据设计要求和墙体结构需要,准备相应的钢筋材料。
•水泥、砂、石膏、石粉、气泡剂等原材料:用于制备砂浆和其他特殊需要。
3. 工具使用在加气块砌体施工过程中,需要使用以下工具:•剪钢板机:用于剪断加气块的钢丝网。
•手动切割机:用于将加气块切割成所需尺寸。
•砂浆搅拌机:用于将水泥、砂等原材料充分混合。
•腻子刀、毛刷、填缝刀:用于涂抹砂浆、修饰墙面等工作。
•手动搅拌器:用于混合小批量砂浆。
•钢筋切割机:用于切割钢筋。
•测量工具:包括尺子、水平仪、直角尺等,用于测量墙体的尺寸、水平度等。
4. 施工步骤步骤1:准备工作在施工前,应确保施工现场整洁、安全。
清理施工区域,并将所需材料、工具摆放整齐。
步骤2:基础墙体施工根据设计要求,进行基础墙体的施工。
按照结构图纸的要求进行钢筋布置,混凝土浇筑,养护固化。
步骤3:墙体铺垫在基础墙体上铺设垫层,可选择使用砂浆、压砂垫或聚苯板等材料。
铺垫要均匀、牢固,保证墙体的平整度和稳定性。
步骤4:加气块砌筑根据设计要求,选择合适的加气块规格进行墙体砌筑。
使用砂浆将加气块粘结在一起,要保证加气块的水平度、垂直度和平整度。
步骤5:门窗洞口处理根据设计要求,在墙体上留出门窗洞口。
门窗洞口周围的加气块要进行精确切割,保证门窗的安装尺寸符合要求。
步骤6:插入钢筋根据设计要求,在墙体中插入钢筋,增强墙体的强度和稳定性。
钢筋应嵌入适当的深度,并与基础墙体的钢筋连接牢固。
加气块砌体施工方案

加气块砌体施工方案一、施工准备工作1.施工前准备:清理施工现场,确保工地整洁,消除安全隐患。
2.搭建施工脚手架及安全网:按照施工高度需求搭建好脚手架,并设置好安全网,确保工人的安全。
二、材料准备1.加气块:加气块是指由水泥、砂、石膏、石膏模、钢筋等原材料通过特定的配方和工艺制作而成的砌筑材料。
根据施工需要,选择适当规格和强度的加气块。
2.砂浆:常用的砂浆有水泥砂浆、石灰砂浆和混合砂浆等。
根据实际情况选择适当的砂浆类型和配比。
3.钢筋:根据设计要求,预先准备好需要的钢筋。
三、施工步骤1.基础处理:对墙体基础进行清理,并在基础两侧进行定位,确定墙体的宽度和位置。
2.板框安装:在墙体基础上按照设计要求搭建钢板框架,用于控制墙体的尺寸和形状。
3.粘贴胶带:将防潮胶带粘贴在板框的内侧,以防止砂浆过度渗透。
4.砂浆配制:按照设计要求配制好砂浆,并进行搅拌均匀。
5.加气块摆放:将加气块依次摆放在砂浆床上,注意保持加气块的垂直度和水平度。
6.加固钢筋:根据设计要求,在墙体内侧设置钢筋,并用砂浆进行加固。
7.砂浆填充:用砂浆将加气块之间的空隙填充,并用抹子进行抹平。
8.铺设第二层加气块:重复以上步骤,进行第二层加气块的铺设。
9.柱、梁设置:根据设计要求,在合适的位置设置柱、梁,并用钢筋进行加固和连接。
10.加固处理:在墙体两端或长墙中间设置横梁或加固柱等结构,以提高墙体的整体强度。
11.外墙处理:根据设计要求进行外墙的装饰和保温层施工。
12.完工处理:对施工完成的墙体进行检查和清理,确保质量和美观。
四、施工注意事项1.施工过程中需保持施工现场干燥整洁,注意安全。
2.加气块砌体需按照设计图纸的要求进行施工,保证墙体的尺寸和空间结构。
3.加气块砌筑需注意砂浆的配制比例和搅拌均匀,以保证墙体的整体强度。
4.施工过程中需注意加气块的摆放位置和水平度,保证墙体的垂直度和水平度。
5.在加气块之间填充砂浆时要用抹子进行抹平,保证墙体表面的平整度。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
.砌筑前准备错误!未定义书签。
.砌筑施工方法错误!未定义书签。
7.砌体施工相关实验.
文明管理错误!未定义书签
、文明施工错误!未定义书签
1.编制依据
1、本工程筑施工图和结构施工图及图纸会审纪要;
2、国家现行有关技术标准、施工验收规范,工程检验及评定标 准;
3、国家标准《建筑工程施工质量验收统一标准》(GB50300-2001);
开发有限公司开发, 陕西信德工程监理有限责任公司监理, 延安红旗 建筑工程有限公司负责承建。建筑物总长米、宽米、地下1层,地上26层,一层为商业房,建筑面积为,地下室建筑面积为,总高度,一 个单元,地下室层高为,一层层高为4m二层以上层高均为、建筑 抗震设防烈度为六度,建筑耐久年限50年,地基为灌注桩基础。主 体结构为剪力墙结构,地下一层至二十六层砼强度等级为C30,地下
3、查阅、学习与砌体施工相关的图集、规范、规程、标准等。
施工管理小组
砌筑结构工程施工管理小组负责人:
管理人员负责人列表
项目经理
李晓东
工长
雷建华
技术负责人
郑光明
质量负责人
王改军
瓦工工长
试验员
石明胜
安全员
岳佳丞
劳动力准备
根据本工程的实际情况,砌体施工选择高素质成建制的施工作业 队伍及有经验的专业工种人员,分级签订劳务合同,施工前进行入场 教育。特殊工种必须进行专业培训,持证上岗,熟练掌握相关施工工 艺和操作方法。现场配备专业砌筑工长,各单体配备瓦工15人,抹
室基础筏板抗渗等级为S6。
砌体工程概况
本工程建筑墙厚为250mm 200mm 120mm加气混凝土砌块, 混 合砂浆砌筑。 ±以下外墙为钢筋混凝土剪力墙, 建筑物内填充墙为非 承重空心砖,厚度同剪力墙。±以上外墙为钢筋混凝土剪力墙,填充 墙为加气块,厚度同墙后卫生间、厨房隔墙如与剪力墙相接、采用加 气块砌体,厚度同剪力墙。卫生间、厨房隔墙如无剪力墙,采用120厚多孔砖,楼板四周除门外做200高的C20混凝土翻边同墙厚。
延长县新洲•汇城限价商品房小区5#娄
加
气
块
砌
项
施
工
方
案
编制人:
审核人:
批准人:
延长红旗建筑工程有限公司新洲•汇城项目部第五施工队
年月日
1.编制依据1
2.工程概况2
.建筑概况
.砌体工程概况
.施工特点
3.施工部署
施工顺序
施工步骤
施工任务划分
施工进度计划
施工现场布置
样板间计划
4.施工准备
技术准备
施工管理小组错误!未定义书签。
劳动力准备错误!未定义书签。
主要施工机械设备准备错误!未定义书签。
主要材料准备错误!未定义书签。
5.设计及施工规定和要求.8
.原材料8
.砌筑砂浆错误!未定义书签。
.构造柱错误!未定义书签。
.墙体拉结筋的设置错误!未定义书签。
.圈梁、过梁错误!未定义书签。
.植筋工艺要求错误!未定义书签。
6.施工方法14
4、本工程单体较多,砌体施工过程中,木工、钢筋工、混凝土 工、植筋工、安装队伍、砖瓦、抹灰工等各工种需密切配合,穿插进 行施工,对施工现场综合管理要求较高。
3.施工部署
.施工顺序
各单体在十八层结构层施工完毕后,报请监理、甲方、质监站对 主体钢筋混凝土结构验收通过后, 即从一层插入砌体施工, 施工从一 层至顶层依次进行。
本工程砌体分项工程分为一两个施工区域,组织一个施工班组进 行施工。砌体结构施工采取样板间引路的方法 (样板间设置详见样板 间计划)。样板间施工结束后,即组织施工人员按每四层为一个施工 区段自下而上进行施工。砌筑时,上部砌体墙上部预留170mn进行后 砌筑,后砌筑应在下部砌体沉实后进行, 一般为下部砌筑完成7天后 进行。
灰工20人。
主要施工机械设备准备
设备名称
型号
单位
数量
砂浆搅拌机
250L
台
1
振捣器
ZX-50
台
1
冲击钻
台
2
小型切割机
©400
台
2
主要材料准备
材料名称
品种规格
数量
加气块
200厚,120厚
1386用
袋装水泥
中砂
中粗
1500mi
混凝土
C25
150mi
.施工步骤
施工准备T圈梁以下砌块施工T圈梁及构造柱施工T圈梁以上
砌块施工T圈梁以上构造柱施工T砌体顶部斜砌封口处理
砌体施工大面积展开前,应先做样板间及样板标准层,根据砌体
样板间及样板标准层,经质检部门、监理及业主各方一致认可,统一
施工方法及质量标准,然后依照样板进行楼层其它部位的砌体施工。
施工任务划分
4.施工准备
技术准备
1、项目技术负责人组织编制、报审施工方案,对现场施工管理 人员进行技术交底,交底内容特别应强调墙体的组砌方式、拉结筋、
墙顶斜砌等。委托试验室进行水泥砂浆配合比设计。
2、在各楼层确定统一标高线,避免标高混乱造成大面积返工,
并弹上门洞、窗台高度的控制线,门洞位置线,在结构柱上弹好砌体 的立边线。根据弹好的门窗洞口位置线,认真核对窗间墙长度尺寸是 否符合排砖模数,并要注意外墙窗边线的上下一条线。 在砌筑的前一 天,将墙体部位楼板上的砂浆和杂物等清除干净, 混凝土砌块砌筑前 向砌筑面适量浇水湿润。
施工进度计划
本工程砌体分项工程计划施工开始日期:2013年10月20日,计 划完成日期:2013年5月30日。
施工现场布置
现场设置一台容量为350L的搅拌机,一台SC200/200双笼施工 升降机。其他详见附图(施工平面布置图) 。
样板间计划
本工程计划在三层先施工一层样板间。待验收合格后,再进行其 他楼层的砌体结构施工。
施工特点
1、本工程砌体与主体的拉结筋方式采用植筋方式。
2、本工程结构层高度3米,内墙分隔及门洞较多,构造柱、过 梁、圈梁、墙体拉结筋等钢筋混凝土构造,这些构造钢筋与主体结构 连接采用植筋的形式, 为了结构达到设计抗震要求, 要加强拉结筋植 筋的质量管理和控制。
3、本工程安装工程包括水电、暖通、消防、综合布线等,电管 也为暗装,因此砌体工程施工时,要切实做好安装管道孔、洞、槽的 配合准确预留工作,尽量避免事后凿打。
4、本工程经审核、批准的《施工组织设计》 ;
5、《砌体结构设计规范》(GB50003-2001);
6、《砌体工程施工质量验收规范》 (GB50203-2002)
国家部委及地方有关规范、规程、规定、标准及条例。
2.工程概况
工程概况
延长县新洲•汇城限价商品房小区5#住宅楼工程位于延长县槐里
坪新区,由北京中景昊天工程设计有限公司设计, 延安新大洲房地产
