后压浆钻孔灌注桩后压浆施工标准工艺

合集下载

后压浆施工工艺

后压浆施工工艺

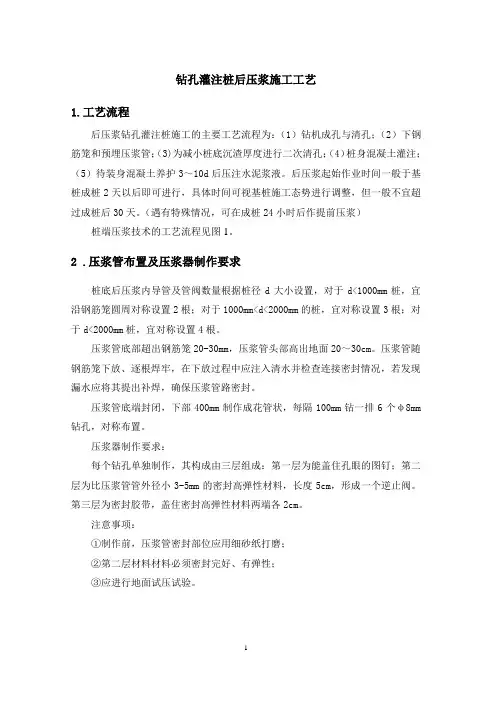

钻孔灌注桩后压浆施工工艺1.工艺流程后压浆钻孔灌注桩施工的主要工艺流程为:(1)钻机成孔与清孔;(2)下钢筋笼和预埋压浆管;(3)为减小桩底沉渣厚度进行二次清孔;(4)桩身混凝土灌注;(5)待装身混凝土养护3~10d后压注水泥浆液。

后压浆起始作业时间一般于基桩成桩2天以后即可进行,具体时间可视基桩施工态势进行调整,但一般不宜超过成桩后30天。

(遇有特殊情况,可在成桩24小时后作提前压浆)桩端压浆技术的工艺流程见图1。

2 .压浆管布置及压浆器制作要求桩底后压浆内导管及管阀数量根据桩径d大小设置,对于d<1000mm桩,宜沿钢筋笼圆周对称设置2根;对于1000mm<d<2000mm的桩,宜对称设置3根;对于d<2000mm桩,宜对称设置4根。

压浆管底部超出钢筋笼20-30mm,压浆管头部高出地面20~30cm。

压浆管随钢筋笼下放、逐根焊牢,在下放过程中应注入清水并检查连接密封情况,若发现漏水应将其提出补焊,确保压浆管路密封。

压浆管底端封闭,下部400mm制作成花管状,每隔100mm钻一排6个φ8mm 钻孔,对称布置。

压浆器制作要求:每个钻孔单独制作,其构成由三层组成:第一层为能盖住孔眼的图钉;第二层为比压浆管管外径小3-5mm的密封高弹性材料,长度5cm,形成一个逆止阀。

第三层为密封胶带,盖住密封高弹性材料两端各2cm。

注意事项:①制作前,压浆管密封部位应用细砂纸打磨;②第二层材料材料必须密封完好、有弹性;③应进行地面试压试验。

1图1桩端压浆技术的工艺流程3 .浆液性能要求浆液一般采取水泥浆液。

水泥浆的结石强度是随着水灰比的降低而提高,但是如果水灰比过小,将液的流动性差,既难于泵松,又不易渗透到较致密的砂层中。

因此,将液的水灰比需要根据底层条件的不同而改变。

a、对渗透性较强的地层(如松散的砂土及软粘土等),桩端压浆的水灰比为0.4~0.5,桩侧压浆为0.5~0.7。

一般采用普硅525#水泥或425#水泥。

钻孔灌注桩后压浆施工工艺

钻孔灌注桩后压浆施工工艺

钻孔灌注桩后压浆施工工艺1 施工工艺1.1工艺流程注浆泵打开压浆阀出露压浆管高压水枪冲洗压水试验制浆(稠度试骏)压浆达到设计给定注浆量或控制压力稳压5min 堵孔。

1.2压浆顺序的确定首先对靠近河流一侧以及承台四周的桩基进行压浆,以期封闭浆液外流;然后进行中间桩注浆,并加大其压浆量,以在控制压浆总量基础上最大限度提高压浆效果。

1.3施工操作工艺1.3.1 开工报验及技术交底压浆施工前,向监理工程师报送施工技术方案及开工报告,未经监理进行下道工序施工。

压浆前,工程技术部门组织现场技术干部、质检员及班组负责人进行书面交底,交底内容包括:施工方案、安全环保措施、注意事项等。

1.3.2 打开压浆阀钢筋笼加工时,在压浆管底部制作安装单向压浆阀,混凝土浇注完毕、凝固前,必须采用注浆泵打开压浆管底部的压浆阀1.3.3 出露压浆管由于桩基施工时,可能间隔安排进行其他工程的施工,场地需要平整,垫实的土层将压浆管埋住,故压浆前应将压浆管管头出露。

一般采用挖掘机配合人工进行开挖,使压浆管管头出露土体50cm以上,并用氧气割去已弯曲变形的钢管,将管头割齐。

1.3.1 清洗压浆管钢筋笼施工过程中,难免会出现压浆管焊接不牢固、不密封等现象,当钢筋笼下放时,泥浆及水泥浆可能渗入管中将其堵塞,故应采用高压水枪清洗压浆管。

清洗时先将清洗机启动,同时将高压管放入管中,慢慢往下放,待放入桩底并将管内的泥浆全部冲出,压浆管管口冒清水为止。

清洗完以后,用带钢筋头的测绳测量深度,直至满足要求为止。

1.3.5 压水试验为确保压浆顺利进行,压浆前必须进行压水试验,确保压浆管未堵且压浆阀已打开。

压水与压浆操作基本相同,只是介质不同。

1.3.6 制浆一般采用水泥浆搅拌机制浆,水泥净浆强度等级不低于C20。

首先按试验室批复的配合比往搅拌机内依次加入水、减水剂和水泥。

为尽快将混合物搅拌均匀,应一边搅拌一边加入水泥,打开倒顺开关,来回搅拌均匀。

为防止未搅拌均匀的颗粒物堵塞注浆泵,出浆口应增设钢丝滤网过滤颗粒物。

钻孔灌注桩后压浆施工工艺

钻孔灌注桩后压浆施工工艺

钻孔灌注桩后压浆施工工艺概述钻孔灌注桩是一种常用于建筑工程中的桩基础,其特点是承载能力较高、适用范围广,因此在建筑工程中得到广泛的应用。

然而,在钻孔灌注桩的施工过程中,需要进行压浆工作,以保证桩体的密实度和稳定性。

因此,本文将针对钻孔灌注桩后压浆施工工艺进行阐述。

施工前的准备工作在进行钻孔灌注桩后的压浆施工时,需要进行一系列的准备工作,以确保施工的顺利进行。

具体的准备工作如下:手动搅拌设备的检查在进行压浆施工前,需要首先检查手动搅拌设备的运行情况和正常性。

其主要内容包括检查搅拌器的转动是否灵活,检查搅拌器的电机是否正常,检查电线是否有破损等。

压浆材料的检查在进行压浆施工前,需要对压浆材料进行检查,以确保其质量符合要求。

具体的检查内容包括检查材料的外观是否干燥、结块,检查材料的颜色是否一致等。

现场环境的检查在进行压浆施工前,还需要对现场环境进行检查,以确保其符合施工要求。

其主要内容包括检查现场的温度、潮湿度、通风情况等。

施工流程进行钻孔灌注桩后的压浆施工时,需要按照一定的流程进行,以确保施工的顺利进行。

具体的施工流程如下:第一步:搅拌压浆首先,需要将预先准备好的压浆材料倒入手动搅拌设备中,并启动设备进行搅拌。

其搅拌时间一般为2~3分钟,直到搅拌均匀。

第二步:钻孔孔口处的处理然后,需要将钻孔孔口处的浆土清除干净,用擦拭毛巾擦干净,确保孔口处的干燥和洁净。

第三步:压浆注入接下来,需要将搅拌好的压浆注入到孔内,注入时应将压浆管顶端置于孔底处,慢慢地往上移动,同时不断地注入压浆。

当压浆管移动到孔口处时,应停止注入,并将压浆管缓慢地向上提拔出孔外,同时继续注入一定量的压浆。

第四步:表面处理最后,需要对压浆处的表面进行处理,用擦拭毛巾将压浆处表面擦拭干净,并用硅油进行喷涂,以保证表面的平整和美观。

注意事项在进行钻孔灌注桩后的压浆施工时,需要注意以下事项:保证施工质量在进行压浆施工时,需要注意保证施工的质量,以确保钻孔灌注桩的密实度和稳定性。

钻孔灌注桩的后压浆技术

钻孔灌注桩的后压浆技术

钻孔灌注桩的后压浆技术钻孔灌注桩的后压浆技术一、引言钻孔灌注桩(或称CFA桩)是一种常用的地基处理方式,通过钻孔向地下注入浆液,形成强固的灌注桩体。

后压浆技术是一种常用的钻孔灌注桩施工工艺,它可以提高桩体的承载能力和稳定性。

本文将详细介绍钻孔灌注桩的后压浆技术以及相关的操作步骤和注意事项。

二、后压浆技术的原理后压浆技术是指在钻孔灌注桩灌注结束后,将浆料反向地注入钻孔中,并在注浆过程中回收混凝土碎屑和损失的液体。

这种技术可以有效地填充钻孔周围的空隙,提高桩体的密实度和承载力。

三、后压浆技术的操作步骤1. 准备工作:a. 检查钻机、灌注机、配料设备等设备的工作状态和准备充足的材料。

b. 确定灌注桩的设计参数和浆液配比。

2. 钻孔准备:a. 在适当位置设置钻孔的起点,并按设计要求进行布置。

b. 使用钻机进行钻孔,同时进行钻孔灌注桩的连续灌注。

3. 后压浆施工:a. 在灌注桩灌注完毕后,将灌注机的排出管插入钻孔中,同时螺旋回收装置负责回收混凝土碎屑和损失的液体。

b. 启动灌注机,将浆液按设计参数进行反向注入,注意控制注浆速度和压力。

c. 在灌注过程中,及时记录注浆参数和观测桩身沉降情况,并根据需要进行调整。

4. 完工检查:a. 施工结束后,进行灌注桩的质量检查和试验。

b. 检查桩身的密实度、承载力和沉降情况,确保符合设计要求。

四、注意事项1. 操作人员应经过专门培训,熟悉相关设备的操作要领。

2. 灌注机的压力和注浆速度应根据具体情况进行调整,以避免桩身的变形和破坏。

3. 确保灌注桩均匀灌注,避免浆液的积聚和泄漏。

4. 在施工过程中及时记录并沟通施工参数和桩身变化情况,以便及时调整施工方案。

附件:1. 钻孔灌注桩设计图纸2. 后压浆施工工艺流程图3. 灌注桩质量检查报告样本法律名词及注释:1. 钻孔灌注桩:一种地基处理方式,通过钻孔注入浆液形成强固的灌注桩体。

2. 后压浆技术:在灌注桩浆注完毕后,反向注入浆液填充钻孔周围的空隙的一种技术。

后压浆施工工艺

后压浆施工工艺

1 施工工艺流程钻孔灌注桩后压浆施工工艺是在钻孔灌注桩成孔后,经清孔,在下放的钢筋笼上预置压浆孔道(预留无缝钢管) ,待桩基砼灌注且达到一定强度后压浆,即先疏通预留压浆管,然后将先拌制好的水泥浆(水灰比有具体规定) 通过压浆机械(压浆泵) 经预留孔压至桩基持力层并渗入持力层孔隙间,达到一定要求后停止压浆,注入的水泥浆凝结后与持力层形成一个整体,从而提高桩基的承载能力。

钻孔灌注桩后压浆工艺流程见图1 。

2 压浆系统的组成压浆系统由储浆筒、压浆泵、压力泵、压浆管等组成,其设备连接如图2 所示。

3 压浆管系的加工与布设1) 压浆管的制作压浆管采用耐压的无缝钢管,其内径以不小于25mm,壁厚不小于3mm为宜。

根据施工的实际要求,压浆管加工可分为上、中、下3 部分,压浆管上端需加工成可方便拆卸、装配有开关、端部入口有拆装灵活的丝扣封头的管节,以便于下笼时管节间的密封情况检查,防止杂物、污泥等进入管内,便于与压浆设备的连接。

压浆管中部由多根钢管连接而成,其加工需根据设计要求适当取材,分节攻丝,以便连接牢固。

压浆管下端是关系压浆能否成功的关键部件,其主要功能是保证底部插入沉渣或桩尖土200 mm ,且需在压水、压浆时起到一个单向阀的作用。

其加工方案是先取一根钢管在其两端攻丝,使其便于与管中部、管底锥体连接,然后在距其下端5~60 cm 周壁上用<2 mm 钻头钻孔,孔形如梅花环形布置,间距纵向5cm、环向3 cm ,外用2 mm 厚橡胶皮包裹,加铅丝绑扎,底部连接封头须用有一定刚度材料加工而成的锥形体。

图2 压浆设备连接示意图2) 压浆管布设桩底压浆管采用2 根钢管,直径不小于25mm,壁厚不小于3mm,桩端注浆导管上端高出地面0.2m,下部伸出钢筋笼底部以下200mm。

将加工后的管件依次连接,置于钢筋笼两侧,用铅丝绑扎牢固或点焊,管节之间的丝扣连接应用生胶带止水。

4 压浆合格的标准及技术参数1) 桩底压注水泥浆应达到设计值。

灌注桩后压浆施工工艺

灌注桩后压浆施工工艺

灌注桩后压浆施工工艺钻孔灌注桩施工工艺钻孔灌注桩采用冲击钻成孔。

该工艺设备简单,操作方便,对保证桩基质量十分有利。

1测量放线及高程控制采用全站仪坐标控制的方法确定桩位平面位置。

高程测量由建设方提供基准点,用水准仪测定各桩孔的井口标高,并在钻机上挂牌记录。

2设备安装调试钻机就位前,须将基础垫平填实,钻机按指定位置就位,在技术人员指导下摆平放稳,保证冲锤垂直对准桩位。

钻机安装就位后,应精心调试,确保施工中不发生倾斜、移位等影响施工质量的情况。

3埋设护筒护筒采用坚实不漏水的钢护筒,人工配合机械开挖护筒坑,坑尺寸为护筒直径增加1m,基坑挖掘完毕,人工安装护筒,护筒直径比桩径大200mm,其位置校核无误后,护筒周围分层回填粘土并夯实,护筒埋设深度为2~4m。

4泥浆池机械开挖泥浆池,用检验合格的粘土制备泥浆。

合理规划泥浆池的深度、尺寸及设置位置,以满足环境保护和文明施工的要求。

为保护施工范围内的环境卫生,钻孔桩废弃的泥浆应在施工完成后,用汽车或罐车将泥浆池中的泥浆清运到指定的排放地点。

5钻孔施工冲击钻机稳固后其钻头吊钻杆绳应与桩位中心线相互重合,方可开钻,以后每班核对位置一次。

钻孔作业应分班连续进行,经常对钻孔泥浆进行检验,不符合要求及时处理改正。

同时,要注意岩层变化,及时捞取渣样,认真做好记录,与地质剖面图进行核对。

如发现地质条件与设计不符,及时报请监理工程师及主管部门,核对并确认后,报请设计单位等上级主管部门。

为提高成孔质量,成孔过程中,钻机的钻进速度应严格控制。

6清孔在终孔检查孔深达设计标高后,且成孔质量符合图纸要求并经监理工程师同意,应迅速清孔,清孔方法采用抽渣法。

清孔时必须保证孔内水头,提管时避免碰孔壁,防止坍孔。

清孔后的泥浆性能指标、沉渣厚度应符合规范要求。

清孔后用检孔器测量孔径,检孔器的焊接可在工地进行,监理工程师检验合格后,即可进行钢筋笼的吊装工作。

7安放钢筋笼8导管法混凝土浇筑水下砼采用导管法进行灌注,导管内径30cm,导管使用前要进行闭水试验(水密、承压、接头抗拉),合格的导管才能使用,导管应居中稳步沉放,不能接触到钢筋笼,以免导管在提升中将钢筋笼提起,导管可吊挂在钻机顶部滑轮上或用卡具吊在孔口上,导管底部距桩底的距离应符合规范要求,一般0.25~0.4m,本工程采用混凝土罐车对导管漏斗直接卸料的施工方法,首批混凝土导管漏斗容积1m³以内即可,当漏斗活门提升打开后,罐车紧跟连续向漏斗中快速卸料,保证首批混凝土体积达6m³左右,保证埋管深度。

钻孔灌注桩后压浆法

钻孔灌注桩后压浆法

钻孔灌注桩后压浆法
引言
钻孔灌注桩作为一种常用的桩基处理方式,其在土木建筑工程
中起到了非常重要的作用。

然而,在钻孔灌注桩施工后,由于孔内
土壤与桩体之间的接触面积不足,可能会导致孔壁周围土体的不稳
定性,从而影响整个桩基的承载能力。

为了解决这个问题,压浆法
被应用在钻孔灌注桩后的桩基处理中。

本文将详细介绍钻孔灌注桩
后压浆法的原理、工艺和施工步骤。

一、原理
钻孔灌注桩后压浆法是指通过向孔内注入高压浆液来填补孔壁
周围的空隙,提高桩与土壤之间的接触面积,增强桩基的承载能力。

压浆法广泛应用于钻孔灌注桩后的桩基处理中,其原理主要有以下
几点:
1.填充孔壁空隙:通过注入高压浆液,将孔壁周围的空隙充填,确保桩体与土壤之间的紧密接触,并增加桩体与土壤的摩擦力。

2.加固土壤:压浆液在注入孔内的过程中,会渗透到孔周围的土壤中,形成固结作用,提高土壤的强度和稳定性。

3.改善孔内土壤性质:压浆液的注入能够改变孔内土壤的结构和物理性质,从而提高桩基的整体承载力。

二、工艺流程
钻孔灌注桩后压浆法的工艺即是在钻孔施工后,通过注入高压浆液进行桩基处理的过程。

其主要分为以下几个步骤:
1.准备工作:
(1)检查孔底是否平整,确保没有杂物和积水。

(2)检查钻孔孔壁是否有松动土或裂缝,如有需要进行修补。

2.制备浆液:
(1)根据工程要求,选择合适的水泥、砂浆等材料,按照一定比例和配方进行混合制备浆液。

(2)搅拌浆液,使其达到均匀、稳定的状态。

3.注入浆液:。

灌注桩后注浆压浆方法及施工工艺

灌注桩后注浆压浆方法及施工工艺

灌注桩后注浆压浆方法及施工工艺灌注桩后注浆指灌注桩成桩后一定时间,通过预设于桩身内的注浆导管及与之相连的桩端、桩侧注浆阀注入水泥浆,使桩端、桩侧土体(包括沉渣和泥皮)得到加固,从而提高单桩承载力,减小沉降。

钻孔灌注桩的后注浆基本是劈裂注浆与渗透注浆相结合。

劈裂注浆即压入的高压浆体克服土体主应力面上的初始压应力,使土体产生劈裂破坏,浆体沿劈裂缝隙渗入土体填充空隙,并挤密桩侧土,促使土体固结从而提高注浆区的土体强度。

压浆方法及注意事项一般在成桩3d后开始压浆。

压浆采用低速慢压的方法,同一根桩的压浆顺序为:上侧管→下侧管→端管;同一承台桩的压浆顺序为:先四周桩后中心桩。

压浆完毕后立即给压浆管拧上堵头,以免因回浆而降低压浆效果。

注意事项1.为防止水泥浆从空孔部分的压浆管接头处压出,空孔部分的压浆管接头应采用生料带进行密封,并且空孔部分的钢管均应采用整根长钢管连接。

2.压浆应低档慢压,先稀后浓。

低档慢压既能有效防止压力突增无法压浆的情况,也能防止浆液顺着桩身上窜或从其他地方冒出,使桩端或桩周土体被水泥浆液逐步填充,随压浆量的增加,压力逐渐增加。

3.同一根桩的压浆管,如其中一根确实无法压浆或压浆量不够,另一根压浆管压浆时应补足相应的压浆量。

邻近桩的相邻压浆管也应补足相应的压浆量。

4.如压浆量未达到设计要求,出现浆液冒出地面,此时应暂停压浆,并将压浆管内的水泥浆用缓凝型水泥浆置换出来,停止1h 左右再进行复压,如此往复,直至达到设计压浆量。

5.当场地附近出现渗浆现象或压浆量满足要求、但压力较小时,不能盲目地认为压浆量达到要求就终止压浆。

此时应采用间隔复压、掺早强剂、封闭渗浆通道等方法,保证有效压浆量。

6.压浆管宜用镀锌钢管或黑铁管,直径Φ2.5c m或Φ3.0cm。

对于超长桩,考虑到管内摩擦阻力对压力的影响,可采用Φ3.0cm 或Φ3.8cm管。

出浆阀以单向截流阀为佳。

7.只要浆液能注入土中,宜低压、慢速注浆,这样可让浆液在桩底或桩侧较均匀渗透和缓慢刺入,以得到最佳加固效果。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

灌注桩后压浆施工标准工艺
一、适用范围
本工艺使用于公路桥梁钻孔灌注桩后压浆施工,所适用的桩基是指严格按照《公路桥涵施工技术规范》(JTJ041-2000)施工且检测合格的钻孔灌注桩。

另外,后压浆钻孔灌注桩施工中与普通钻孔灌注桩相同的部分本标准工艺未赘述,若需要请参考相关工艺。

二、施工工艺流程及操作要点
1、施工工艺流程:后压浆钻孔灌注桩施工工艺流程见下图.
2、操作要点
1)、施工准备
(1)后压浆灌注桩施工宜选择专业队伍进行施工。

施工队伍应进行技术交底培训,培训合格后方可开始施工。

(2)后压浆施工机具进场时必须进行调试和检查,仪器、仪表等必须进行检查和标定。

(3)钢筋笼制作宜采用加劲箍成型法,保证钢筋位置准确无误,以便压浆管道(声测管)精确定位。

混凝土灌注
过程中应注意防止钢筋笼上浮。

(4)寒冷季节施工时应做好压浆管路的防寒保暖工作。

2)、后压浆系统安装
(1)压浆导管利用检测管,但必须在检测管底部设置与桩端压浆阀想匹配的接头以便连接。

(2)压浆导管与钢筋笼采用铅丝绑扎固定,应牢固、均匀。

桩端压浆管绑扎在加强筋箍内侧,并靠近钢筋笼主筋,固定绑扎点为每道加强筋箍处,伸出钢筋笼部分必须另延伸出3根主筋与声测管同步至桩底,以保护声测管伸出部分,如大于2m在中部加一道加强筋。

压浆导管的连接要求同灌注桩检测管连接要求,必须满足《公路桥涵施工规范》的规定。

(3)钢筋笼制作的同时绑扎压浆导管,首节钢筋笼起吊后入孔前安装桩端压浆阀。

钢筋笼主筋如有接头,采用搭接焊时,整个焊接过程必须防护,确保压浆导管和压浆阀的安全。

(4)钢筋笼保护层钢筋在满足相关规范的基础上,每节钢筋笼不少于3组,每组不少于4个,以利于保护压浆导管。

(5)钢筋笼入孔时,应对准孔位,缓慢轻放,避免碰撞孔壁,下笼过程中如遇阻力,不得强行下放,应查明原因后继续下笼并再次检查压浆系统,必须保证压浆系统安全可靠。

(6)压浆导管的顶端应高出桩顶(或工作面)0.5米;桩端压浆导管底端应伸出钢筋笼底端,具体尺寸应根据桩底沉淀层厚度来确定。

钢筋笼下放到位后,将钢筋笼加焊两根悬挂筋在孔口上穿杠固定,钢筋安放标高与设计标高一致,以确保桩端压浆阀位置准确。

3)制浆
(1)水泥浆液水灰比应按设计进行配置,现场施工时可根据地质水文情况及后压浆工艺进行适当调整。

水灰比宜为0.5-0.9。

(2)制浆时宜采用合适的度量方法进行配料,配料的允许误差为±5%。

(3)水泥浆液的搅拌时间:使用普通搅拌机时,应不少于3min;使用高速搅拌机时,不少于30s。

浆液在使用前应过筛。

(4)寒冷季节制浆时,水泥浆液的温度应不小于5℃,拌和料应不含雪、冰和霜。

炎热季节制浆时应采取防热和防晒措施,浆液温度应不超过40℃。

寒冷季节若采用热水制浆,水温不得超过40℃。

(5)水泥浆液从拌制至使用的最长保留时间应由试验来确定,一般不得超过4h。

(6)注浆量大并且集中时,可建立制浆站集中制浆输送。

4)、注浆
(1)当桩基完整性检测合格后,方能进行后注浆作业。

注浆工作宜在成桩后7-30天内进行。

(2)注浆前应对搅拌机、注浆泵等进行运转检查,对注浆管路等进行耐压试验。

(3)注浆顺序应按设计规定执行,若设计文件没有明确,可根据地质、水文情况由有经验的后压浆施工技术人员确定。

注浆顺序一般应遵循先桩侧后桩端、先上部后下部、先外围后中心的原则。

(4)正式注水泥浆之前应先注入一定数量的清水。

(5)注浆终止压力应按设计规定执行,若设计文件没有明确,可根据地质、水文情况由有经验的后压浆施工技术人员确定。

注浆终止压力一般为1.5-8.0MPa,非饱和、细颗粒、密实的土层取高值,相反取低值。

(6)注浆量应按设计规定执行,若设计文件没有明确,可根据《公路桥涵地基与基础设计规范》(JTGD63-2007)有关规定执行。

(7)注浆过程中浆液流量要控制在75L/min以内,终止注浆时浆液流量不大于30L/min。

(8)若注浆量达到设计注浆量的70%,注浆压力超过注浆终止压力,且注浆压力一直较大时,可终止注浆。

(9)注浆终止持压时间为:5min。

(10)注浆过程中出现异常情况时,应查明原因并进行
相应处理后方可继续注浆。

5)、异常情况处理
(1)若遇到压浆阀不能正常开启,可适当调高注浆泵压力,用脉冲法通压浆阀,但最高压力不能超过10MPa。

(2)若出现地面冒浆,应根据具体情况采用堵塞冒浆通道、调整水灰比,降低注浆压力、间歇注浆等方法进行处理。

(3)若注浆量达到设计注浆量的70%,注浆压力还不足注浆终止压力的70%,且注浆压力一直很小时,应采取调整水灰比、间歇注浆、添加剂等方法进行处理。

(4)若遇到特殊地层,如:断裂带、流沙、软弱层、溶洞等,应召开技术专题会议研究处理。

(5)注浆工作必须连续进行,若因故中断,应按以下原则进行处理:
a、尽可能缩短中断时间,尽早恢复注浆工作;
b、中断时间超过30min时,应立即设法冲洗设备、管路等,以防水泥浆固化;
c、恢复注浆后,应先注入大水灰比的水泥浆,当管路及压力阀畅通后再恢复到正常的水灰比水泥浆。

(6)压浆阀全部堵塞不能实施压浆时,可在桩中心和桩周钻取引孔,重新安装压浆系统实施注浆。

但必须注意不损伤桩基钢筋,以及按有关规范处理引孔。

三材料与设备
1材料
(1)水泥
桩基后压浆一般采用普通硅酸盐水泥或水下注浆水泥。

水泥强度等级不应低于32.5。

水泥在使用前应进行抽检,施工过程中应注意防潮和缩短存放时间。

(2)水
桩基后压浆用水应符合拌制混凝土用水要求。

水中不应含有影响水泥正常凝结与硬化的有害杂质、油脂、糖类及游
2-离酸类。

污水、PH值不小于5的酸性水及含硫酸盐量按SO
4计超过水的质量0.27mg/cm3的水不得使用。

(3)外加剂
桩基后压浆用水泥浆一般不掺加外加剂,当遇到特殊施工条件或特殊地质、水文情况时,可适当加入减水剂或速凝剂。

外加剂掺加数量由试验确定。

(4)压浆导管
压浆管按设计采用声测管。

桩端压浆阀应是单向阀。

2、仪器设备
桩基后压浆主要设备包括:注浆泵、水泥浆搅拌机、电焊机、空压机、切割机、发电机、水泵、泥浆比重计、温度计、稠度仪、试模、压力机、吊车、运输车等设备。

(1)水泥搅拌机
搅拌机可选用双层拌浆设置或双筒高速搅拌机。

搅拌机
的拌合能力应与注浆泵的排浆量相适应,并应能保证均匀、连续地拌制浆液。

(2)注浆泵
注浆泵应选用多缸往复式柱塞注浆泵。

注浆泵性能应与浆液浓度相适应,容许工作压力应大于最大注浆压力1.5倍,并应用足够的排浆量和稳定的工作性能。

注浆泵应安装抗震压力表。

压力表量程应大于最大注浆压力1.3倍,精度应不低于2.5级。

四、施工人员
桩基后压浆应根据工地需要配备相应的施工人员。

每组由下列人员组成:组长1人、技术人员2人、机械工2人、修理工1人、电工1人、工人8人。

五、质量控制
1质量控制要点
(1)后压浆灌注桩质量控制为过程控制,施工全过程要求监理全程旁站。

(2)灌注桩后压浆的效果取决于上层特性、注浆工艺流程及参数等因素,故工艺控制和参数调整是该技术的质量关键。

当桩基在成孔过程中出现地质、水文情况与原设计资料不符时,应及时告知设计单位以便进行变更设计。

(3)灌注桩后压浆施工属隐蔽工程,要求必须真实、准确地记录施工情况。

(4)后压浆灌注桩最终质量的确定最有效的方法就是桩基静载试验,但静载试验不可能每根桩基都做,因此宜通过一组试桩来确定后压浆的有关参数。

2质量控制标准
(1)原材料试验符合相关规范要求。

(2)注浆工作时间在成桩后7-30天内。

(3)注浆终止压力不小于设计压力且不大于10MPa。

(4)注浆量不小于设计注浆量最低限值。

(5)水泥浆温度不小于5℃不大于40℃。

(6)水泥浆水灰比符合设计要求。

(7)异常情况处理得当、可靠。

(8)施工记录完整、规范。

六施工安全的措施
保证安全的措施
1、禁止非施工人员进入施工现场,做好明显的施工标志。

2、施工人员进入施工现场地必须戴安全帽,必须按操作规程进行施工操作。

3、给参加施工的机械,在操作台内张贴施工操作规程,以备随时学习提高安全意识和安全操作。

4、工地现场要做好防火、防电等措施。

5、配置安全员到各工地进行巡查、检查、监督。
