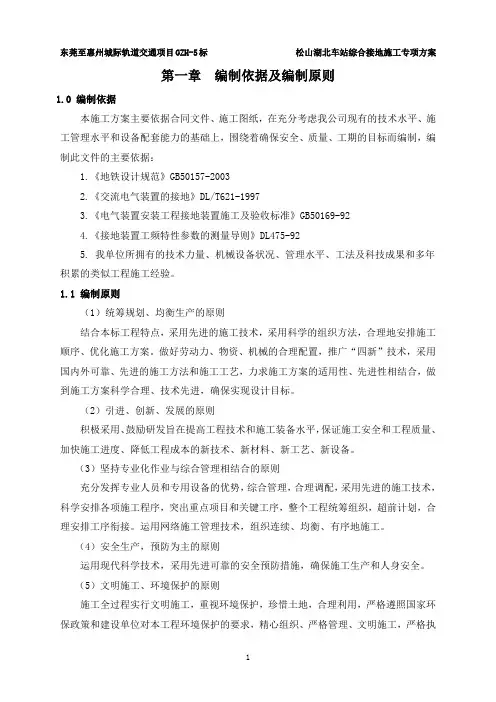

第一章编制依据及编制原则1.0 编制依据本施工方案主要依据合同文件、施工图纸,在充分考虑我公司现有的技术水平、施工管理水平和设备配套能力的基础上,围绕着确保安全、质量、工期的目标而编制,编制此文件的主要依据:1.《地铁设计规范》GB50157-20032.《交流电气装置的接地》DL/T621-19973.《电气装置安装工程接地装置施工及验收标准》GB50169-924.《接地装置工频特性参数的测量导则》DL475-925. 我单位所拥有的技术力量、机械设备状况、管理水平、工法及科技成果和多年积累的类似工程施工经验。

1.1 编制原则(1)统筹规划、均衡生产的原则结合本标工程特点,采用先进的施工技术,采用科学的组织方法,合理地安排施工顺序、优化施工方案。

做好劳动力、物资、机械的合理配置,推广“四新”技术,采用国内外可靠、先进的施工方法和施工工艺,力求施工方案的适用性、先进性相结合,做到施工方案科学合理、技术先进,确保实现设计目标。

(2)引进、创新、发展的原则积极采用、鼓励研发旨在提高工程技术和施工装备水平,保证施工安全和工程质量、加快施工进度、降低工程成本的新技术、新材料、新工艺、新设备。

(3)坚持专业化作业与综合管理相结合的原则充分发挥专业人员和专用设备的优势,综合管理,合理调配,采用先进的施工技术,科学安排各项施工程序,突出重点项目和关键工序,整个工程统筹组织,超前计划,合理安排工序衔接。

运用网络施工管理技术,组织连续、均衡、有序地施工。

(4)安全生产,预防为主的原则运用现代科学技术,采用先进可靠的安全预防措施,确保施工生产和人身安全。

(5)文明施工、环境保护的原则施工全过程实行文明施工,重视环境保护,珍惜土地,合理利用,严格遵照国家环保政策和建设单位对本工程环境保护的要求,精心组织、严格管理、文明施工,严格执行GB/T24001-1996环境管理体系和GB/T28001-2001职业健康安全管理体系。

铁路综合接地系统施工方案

铁路综合接地系统施工方案

铁路综合接地系统施工方案1. 引言铁路综合接地系统是铁路电气化设备中必不可少的一部分,它在保障铁路线路正常运行、确保安全可靠方面起到重要作用。

本文档旨在提供一份铁路综合接地系统施工方案,帮助施工人员顺利完成项目。

2. 施工准备在开始施工之前,需要进行以下准备工作:2.1 施工人员培训确保施工人员具备足够的专业知识和技能,了解铁路综合接地系统的工作原理和施工流程。

2.2 施工材料准备准备所需的施工材料,包括接地导线、接地电极、接地剂等。

2.3 设备检查和维护检查施工所需的设备是否完好并进行必要的维护,确保设备正常使用。

3. 施工流程铁路综合接地系统的施工包括以下步骤:3.1 地质勘察在施工前进行地质勘察,了解施工区域的地质情况,选择合适的地点铺设接地导线和安装接地电极。

3.2 接地导线铺设根据设计要求,选择合适的接地导线规格,将接地导线铺设在合适的位置。

确保导线铺设完整、牢固,并与其他设备连接良好。

3.3 接地电极安装根据设计要求,选择合适的接地电极类型,并进行正确安装。

确保接地电极与土壤有良好接触,并固定稳固。

3.4 接地剂使用根据需要,在接地电极周围施加适量的接地剂,提高接地效果,并确保接地系统的稳定性。

3.5 接地系统连接将铁路综合接地系统与其他设备进行正确的连接,确保接地系统能够正常工作。

3.6 系统测试在施工完成后,对接地系统进行必要的测试,包括接地电阻测试、接地系统性能测试等,确保接地系统符合设计要求,并能够正常工作。

4. 施工安全措施在进行铁路综合接地系统施工时,需要遵循以下安全措施:•施工人员必须佩戴适当的个人防护设备,如安全帽、防护服等。

•施工现场必须清洁整齐,杂物必须清理干净,确保施工安全。

•操作人员必须严格按照施工流程操作,禁止擅自修改或更改施工方案。

•在进行接地系统连接时,必须确保设备处于安全断电状态。

5. 施工质量控制为确保铁路综合接地系统的施工质量,需要进行以下控制措施:•在施工过程中,进行全程监控和记录施工情况,以便后期检查和评估。

地铁车站综合接地系统方案及施工配合要点

地铁车站综合接地系统方案及施工配合要点

地铁车站综合接地系统方案及施工配合要点摘要:城轨交通的发展极大的方便了人们的出行和生活,同时也促进了很多行业的发展,城轨交通在运行过程中,具备速度快、运输能力强的优势,所以城轨交通的发展具有重要意义。

城轨交通的发展对接地系统带来了一定的挑战。

在地铁站接地系统中,直流和交流牵引供电对其构成以及接地方式等有着一定的影响。

文章针对地铁车站综合接地系统方案及施工配合要点进行了分析和探究,并且提出一些合理的意见建议,希望对地铁站综合接地系统有帮助。

关键词:地铁车站;综合接地系统方案;施工;内容;注意事项引言随着城市化进程的不断推进,城市轨道交通成为了城市发展中不可缺少的一个环节,它凭借高速度、舒适快捷的优点,受到了人们的青睐。

另外,城市轨道交通的发展对城市交通压力的缓解有着积极的影响。

1 直流和交流牵引供电系统和接地系统1.1 直流牵引供电系统在地铁站的应用在地铁直流牵引供电系统中,电流引到牵引变电所采用的是750 V 或1 500 V的直流电,电流首先到达的是接触轨然后接触轨与受流器接触过程中产生了电能,电流到达牵引变电所是通过走行轨来实现的。

在此过程中金属构件容易出现电腐蚀现象,这是由于绝缘不到位导致的部分电流流入牵引变电所而形成的腐蚀现象。

1.2 交流牵引供电系统在地铁站的应用电力车的供电一般是使用工频单相交流电,其组成环节很多,包括了三种变电所以及馈电线、走行轨、接触网等。

在向大功率机车供电以及对变电所距离进行增加时,供电系统的简单结构以及高的供电电压对其有着积极的影响,这样能够有效的降低腐蚀作用,从而可以避免设置杂散电流防护装置。

1.3 直流牵引供电系统中进行接地悬浮系统以及不接地系统都称为直流牵引供电系统。

这种情况下,直流牵引供电系统的“地”就是走行轨,交流系统的中性点就是该系统的负极。

在该系统中,负极对地就是直流牵引供电的工作接地。

在该种供电系统下,采用不接地系统能够很好的实现正负极与地绝缘,从而降低杂散电流的腐蚀作用。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

***站综合接地施工方案***轨道交通***一期土建*****站综合接地施工方案编制:复核:审批:*****段项目经理部二○一六年七月目录一、工程概况及周边环境 (1)二、编制依据 (1)三、编制原则 (1)四、综合接地设计参数 (2)五、工程量及施工准备 (2)5.1.工程数量 (2)5.2.材料工具数量 (3)5.3.施工人员 (3)六、施工工艺流程及施工方法 (3)6.1.水平接地体施工 (3)6.2.垂直接地体施工 (4)6.3.接地体连接施工 (5)6.4.围护结构钢筋与人工接地网连接施工 (6)6.4.接地网引出线施工 (7)6.5.接地体电阻的测量 (8)6.6.验收内容 (8)6.6.施工注意事项 (8)七、施工保证措施 (9)7.1.施工管理措施 (9)7.2.施工控制点 (10)八、安全与文明施工措施 (11)***站综合接地施工方案一、工程概况及周边环境车站起止里程YDK19+978.193-YDK20+167.819,总长189.6m,为地下两层岛式车站。

车站结构为明挖地下两层单柱双跨结构,标准段宽19.9m,总高13.23m,顶板覆土厚3.6m。

主体采用明挖法施工,桩撑支护体系。

车站两端均为矿山法区间。

车站附属共设4个地面出入口,2座风道,一个安全疏散口及2个无障碍垂直电梯口。

二、编制依据(1)《地铁设计规范》(GB50157-2003);(2)《交流电气装置的接地设计规范》(GB50065-2011);(3)《电气装置安装工程接地装置施工及验收标准》(GBJ50169-2006);(4)《接地装置工频特性参数的测量导则》(DL/T475-2006);(5)《***轨道交通******路站综合接地》施工图;(6)建筑、结构专业提供的***站土建施工图资料;(7)***站详勘阶段物探测试土电性(电阻率)报告;(8)***轨道交通***一期土建**《施工组织设计》;(9)《***城市轨道交通有限公司关于进一步加强汛期安全生产工作的通知》;(10)《***城市轨道交通有限公司关于切实加强安全生产和文明施工的紧急通知》。

三、编制原则(1)在保证人身安全、设备安全及运营可靠性的前提下,综合接地装置的设计方案应保证综合接地装置的技术性能与价格比合理。

(2)综合接地装置应满足综合接地系统设计要求。

(3)综合接地网的接地电阻应≤0.88Ω,同时应满足接触电压和跨步电压的要求。

(4)综合接地装置设强电设备接地引出线6根、弱电设备接地引出线6根及8个自由接地引出端子。

(5)综合接地系统的设计及施工应充分考虑接地引出线穿越车站结构地板时的防水1措施,做到不渗漏水。

四、综合接地设计参数人工接地网由垂直接地体,水平接地体,深井接地极以及接地引出端子构成。

水平接地体接地引出端子均采用50*5mm铜排。

垂直接地体采用φ50mm紫铜管,紫铜管壁厚不小于5mm。

深井接地极采用φ50mm铜管,紫铜管壁厚不小于5mm,长度不小于25m。

人工接地引出线采用50*5铜排,引出底板的长度不小于0.5m。

自然接地引出端子采用50*5铜排,并与车站底板结构钢筋采用放热焊接。

每根围护桩选取两根竖向主筋焊接做为自然垂直接地体,并用50*5镀锌扁钢引出,接地施工时与水平接地体相连。

***站土壤电阻率按1216Ω·m进行计算。

人工接地网计算面积约为2922m,综合接地网的计算电阻值为0.88Ω。

五、工程量及施工准备5.1.工程数量表一主要工程量总表5.2.材料工具数量表二 机械设备配置5.3.施工人员六、施工工艺流程及施工方法车站设置一个综合接地网,综合接地装置由水平接地体、垂直接地体、深井接地极及接地引出端子组成。

6.1.水平接地体施工车站综合接地装置埋设时避开地下管线位置,设置在车站结构底板垫层下的埋设深度0.8m 处,在下翻梁等局部结构下沉处顺势下沉。

水平接地体四周外圆弧半径要求不小于5m 。

人工接地网与土建施工交叉进行,如与建筑物基础发生冲突,接地网应局部避让。

紫铜排对接热熔焊接图挖沟断面为上宽800mm,下宽600mm,深900mm梯形。

将水平接地体放入沟内,为保证金属接地体处于回填土中,可用小石块进行支撑,使其高过沟底50mm,以便回填土包裹接地体。

按设计要求焊接好,在向敷设完接地体的沟槽中填充土壤时土壤电阻率不大于100Ω.M,必要时增加降阻剂。

填充料需与接地体充分接触、夯实。

详见水平接地体敷设沟槽断面示意图。

人工水平接地体沟槽断面示意6.2.垂直接地体施工垂直接地体及深井接地极采用紫铜管接地体,采用钻孔机钻出孔径为150mm的孔洞,其施工水必须抽出。

敷设垂直接地体,抽出洞中施工水后,再放入紫铜管,应确保垂直接地体位于回填土填充区的中心部位。

深井接地极埋设紫铜管后接地深井中采用压力灌浆工艺灌注高分子复合材料,同时也应确保垂深井接地体位于回填土填充区的中心部位。

见垂直接地体敷设孔洞断面示意图。

人工垂直接地体孔洞断面示意图紫铜排与紫铜管接地体焊接图6.3.接地体连接施工接地体之间的连接直接影响着接地系统质量的好坏。

因此,接地体的所有搭接、焊接都应牢固、无虚焊。

焊接形式如下图:接地引出线与综合接地体焊接图紫铜排搭接应保证其搭接长度为铜排宽度的2倍以上,搭接两铜排中心线需错开7-10mm,保证最大限度焊接,并且各接触棱边均满焊,焊接方式采用放热焊。

水平接地体铜排间焊接完后,会同有关单位进行隐蔽工程的验收,验收合格后才进行下一道工序。

6.4.围护结构钢筋与人工接地网连接施工每根围护桩选取两根竖向主筋焊接做为自然垂直接地体,并用50*5镀锌扁钢引出,接地施工时与水平接地体相连。

人工接地体与围护桩连接图人工接地体与围护桩连接断面图6.4.接地网引出线施工引出接地端子采有在厂家整体加工后在现场安装。

加工时,要求止水环与非磁性钢管之间满焊。

保证接地网引出线从底板钢筋网孔中心穿过,钢筋网严禁碰及非磁性钢管。

在土建施工过程中严禁损伤非磁性钢管,以保证引入线与结构钢筋之间的绝缘要求。

施工图如下:人工接地体接地引出线制作大样图6.5.接地体电阻的测量接地网随车站底板分段施工,为使整体接地网的接地电阻值满足设计要求,在阶段性施工结束后,按设计要求对已完工部分接地网进行接地电阻测量,以此数据推算出整体接地网的接地电阻值。

接地电阻的测量采用三极法原理进行,如图《三极法接地电阻测量原理接线图》所示。

图三极法接地电阻测量原理接线图图接触电位差和跨步电位差测量原理接线图6.6.验收内容(1)接地材料是否满足设计及规范要求,要进场检验,合格后方可使用。

(2)接地槽及深井接地极孔洞尺寸是否满足设计及规范要求。

(3)接地体敷设及焊接是否满足满足设计及规范要求。

(4)接地体施作完毕后,电阻是否满足设计及规范要求。

6.6.施工注意事项(1)接地装置施工在车站结构地板施工前进行,必须严格检查接地装置各连接点,严防虚焊、脱焊、漏焊。

(2)接地装置水平接地体敷设后应严格使用土壤电阻率不大于30Ω.M的素土或粘土回填后夯实,不得以建筑垃圾回填。

(3)为配合车站施工,接地装置敷设宜分段进行。

在阶段性施工结束后,应对阶段性完成部分的接地装置进行接地电阻测量,并据此推算整体接地装置的电阻值。

如果推算结果不能满足设计要求,请及时和设计单位联系,在剩余部分接地装置敷设中应采用相应的补救措施,确保综合接地网接地电阻满足要求。

(4)水平接地体和均压带的紫铜排,应立放,不允许平放。

(5)水平接地体周围半径0.8m位置应回填素土、分层夯实,素土土壤电阻率不超过详勘资料测定的土壤电阻率数值。

(6)垂直接地体间距不宜小于5m,接地网外缘必须闭合,四缘转角部分做成圆弧状,弯曲半径不小于5m。

(7)对于变结构高度位置的室外接地网,变结构高度位置应增设均压带。

(8)接地引上线实施完成之后,应采用金属盒进行防盗处理。

(9)接地体在隐蔽验收前要留有影像资料,以备后期查看。

(10)接地体施工完毕后注意过程成品保护,尤其是接地引出线高出结构底板部分用防护罩保护,保证主体施工中不被破坏。

七、施工保证措施7.1.施工管理措施(1)隐蔽工程采用班组自检,班组互检及专业检查相结合的方式控制质量。

要求每工序的施工班组对本工序的施工质量负责,每一工序完成并自检合格后,报专职质检人员检查,合格后通知监理工程师检查。

(2)每道需隐蔽的工序未经监理工程师的批准,不得进入下一道工序施工。

(3)所有隐蔽工程必须有严格的施工记录,有隐蔽工程的检查、验收都必须认真做好隐蔽工程验收记录和隐蔽工程检查签证资料的整理、存档工作。

(4)所有进场材料必须配有检验合格证,并经试验检验合格方可用于工程施工。

7.2.施工控制点(1)熔模、焊剂、连接体在使用前用烘干箱或喷灯予以加热驱除潮气。

(2)凡附着于熔接物表面的尘土、油脂、镀锌、氧化膜等熔接前必须完全去除,使其光亮后才可以进行熔接作业。

(3)熔模内遗留的矿渣也需及时完全清除,否则将使熔接接头表面不平滑或不光亮。

每次熔接后趁熔模热时,利用自然性毛刷(不可用塑胶毛刷)及布轻挖轻拭除去。

否则冷却时则愈硬,愈难清除。

(4)接地棒的口径小于熔模口径者,很容易使铜水泄漏不能保证熔接质量,此时用铜带包扎接地棒的末端予以补救。

(5)接地体的焊接应采用搭接焊,其搭接长度必须符合下列规定:①扁钢为其宽度的2倍(且至少3个棱边焊接);②圆钢为其直径的6倍③圆钢与扁钢连接时,其长度为圆钢直径的6倍;④扁钢与钢管,扁钢与角钢焊接时,为了连接可靠,除应在其接触部位两侧进行焊接外,并应焊以由钢板弯成的弧形(或直角形)卡子或直接由钢板本身完成弧形(或直角形)与钢管(或角钢)焊接。

(6)接地体为铜与铜或铜与钢的连接工艺热剂焊(放热焊接)时,其熔接接头必须符合下列规定:①被连接的导体必须完全包在接头里;②要保证连接部位的金属完全熔化,连接牢固;③热剂焊(放热焊接)的接头的表面应平滑;④热剂焊(放热焊接)的接头应无贯穿性的气孔。

八、安全与文明施工措施(1)施工现场悬挂醒目的安全标语及安全标志牌,危险部位要设警告、警示标志并有专人负责。

(2)现场所用电气线路必须符合安全、防火的要求,并加强管理,做到安全生产和文明施工。

(3)各种电气设备,电动工具等,线路,绝缘要良好,接“三相五线”时,须采用重复接地,现场电气设备和线路的安装,必须是持有操作证的电工(两人以上)负责安装。

严禁电线拖地使用。

(4)现场的施工用电,临时用电的供电线路敷设要整齐,固定要可靠、无乱拉、乱扯现象,任何人不准私自接电。

(5)配电箱符合统一的标准要求,箱内零件齐全,并符合规范,胶盖闸只作断路开关使用,不得加熔丝。

(6)所有特殊工种人员、各种领班以上人员均必须符合有关规定的资质,并且持有该项工作的上岗证,在施工期间佩带其上岗证供监理工程师随时检查。
