Ⅱa围岩光面爆破技术交底书

合集下载

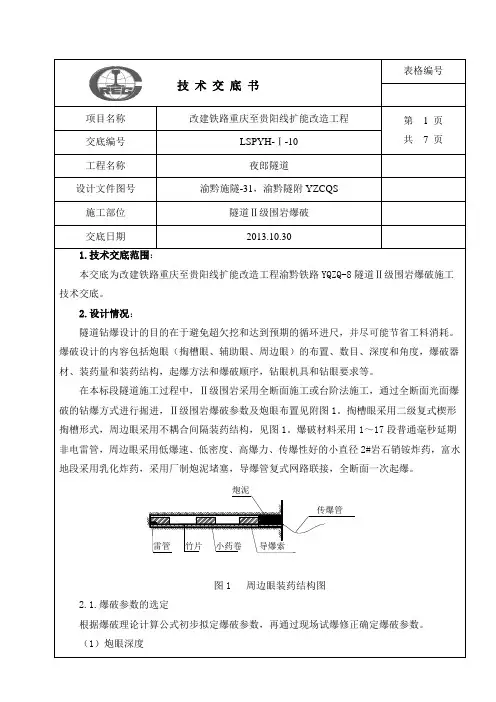

隧道Ⅱ级围岩爆破交底

隧道Ⅱ级围岩爆破交底
开挖部位 拱部 边墙平均线形超挖 仰拱、隧底 平均线形超挖 最大超挖
Ⅱ级围岩允许超挖量
围岩级别 Ⅱ 15cm 25cm 10cm 10cm 25cm
平均线形超挖 最大超挖
5.特殊部位的开挖 (1)软弱围岩地段的爆破开挖 隧道穿越地质软弱破碎带等首先选用非爆破开挖方法,比如采用风镐开挖或人工开挖, 必须爆破时采用微震控制爆破。 爆破器材的选择:软弱围岩的抗拉强度是非常低的,同样它的声阻抗系数比较小,在周
在 95%以上,较完整和完整性稍差的岩石处保持在 80%以上,较破碎和破碎岩石处半孔率不小 于 50%。 10)每次爆破以后,要先进行通风,通风 30 分钟后检查人员方可进入隧道做相应的检查 工作;要及时察看围岩周边光面爆破效果,核对与爆破设计是否相符,如有变化要及时调整 爆破参数,使其达到最佳效果。 7.安全防护措施 1)爆破振动控制及标准 对于洞内外新浇筑混凝土的震速要求,不超过下表 4 的规定值。 表4
表格编号
技 术 交 底 书
项目名称 交底编号 工程名称 设计文件图号 施工部位 交底日期 1.技术交底范围: 本交底为改建铁路重庆至贵阳线扩能改造工程渝黔铁路 YQZQ-8 隧道Ⅱ级围岩爆破施工 技术交底。 2.设计情况: 隧道钻爆设计的目的在于避免超欠挖和达到预期的循环进尺,并尽可能节省工料消耗。 爆破设计的内容包括炮眼(掏槽眼、辅助眼、周边眼)的布置、数目、深度和角度,爆破器 材、装药量和装药结构,起爆方法和爆破顺序,钻眼机具和钻眼要求等。 在本标段隧道施工过程中,Ⅱ级围岩采用全断面施工或台阶法施工,通过全断面光面爆 破的钻爆方式进行掘进,Ⅱ级围岩爆破参数及炮眼布置见附图 1。掏槽眼采用二级复式楔形 掏槽形式,周边眼采用不耦合间隔装药结构,见图 1。爆破材料采用 1~17 段普通毫秒延期 非电雷管,周边眼采用低爆速、低密度、高爆力、传爆性好的小直径 2#岩石销铵炸药,富水 地段采用乳化炸药,采用厂制炮泥堵塞,导爆管复式网路联接,全断面一次起爆。

1、II级围岩全断面技术交底

1、II级围岩全断面技术交底
2、测量放样
测量组根据洞内导放点以及II级围岩设计参数对断面进行测量放样,先测出隧道中线位置并使用红油漆标记。在底部测出底板标高,并用红油漆标记。对隧道开挖轮廓线进行测量放样,沿轮廓线每隔50cm标记一个点。
3、炮眼布置图及装药参数
隧道全断面开挖采用光面爆破方案,即采取微振动控制爆破技术。为控制超挖,周边采用光面爆破方法。炸药采用2号岩石乳化炸药,炸药规格为φ25mm,长度为200mm,每卷重量为200g。根据现场施工机具,炮眼直径选用42mm。
装药与钻孔不得平行作业,若用钻眼台车平行钻眼而且深孔爆破,又采取以下措施不受此限:即制定出操作细则经处总工程师批准,并由值班负责人统一指挥;装药与钻孔必须自上而下进行,钻孔与装药应隔开一排孔,其距离不少于2.5m;装药与钻孔人必须分区负责相对固定。
③网路接好后.应有专人检查是否合格。
点炮人员,必须按计划依次点炮,点炮前应选好撤出路线和躲避点。电雷管起爆时,炮响后应立即取一下放炮器手柄、放炮箱钥匙,然后摘除电线;此手柄和钥匙,应始终由班长掌握。
②装药时,要严格按爆破设计规定的爆破器材类别和药量装药,并堵塞炮泥,最小不少于20cm。不得使用已经冻结或分解的炸药及TNT、苦味酸、黑色火药等产生大量有害气体的炸药;严寒地区禁用胶质炸药。
潮湿或有水工作面的引线和起爆药包,必须进行防潮、防水处理。
严禁使用金属器皿装药,应使用木、竹、塑料棍轻轻送入炮眼,不得冲击,不得挤压引线。
根据围岩情况和隧道断面尺寸,光面孔间距取40cm,取小抵抗线取55cm,光爆密集系数为0.73。每循环的计划进尺3~4m,取炮眼利用率为0.95,则炮眼深度为:L= L1/μ=4/0.95≈4.2m,实际取炮眼深度为4.2m。实际循环进尺为: L循=4.2×0.95=4.0m,掏槽眼及底眼的深度为:L掏、底=4.0+0.2=4.2m,辅助眼及周边眼深度为:L辅、周=4.2m。

爆破前安全技术交底模板

爆破前安全技术交底模板

一、会议目的为确保爆破作业安全,预防事故发生,提高爆破作业人员的安全意识,特召开本次爆破前安全技术交底会议。

二、会议时间[填写具体日期和时间]三、会议地点[填写具体地点]四、参会人员1. 爆破作业负责人2. 爆破作业人员3. 安全管理人员4. 施工现场管理人员5. 监理单位代表五、交底内容1. 爆破作业基本情况(1)爆破工程名称:[填写工程名称](2)爆破工程地点:[填写工程地点](3)爆破工程规模:[填写工程规模](4)爆破工程类型:[填写爆破工程类型]2. 爆破作业安全注意事项(1)爆破器材的接收、储存与运输1)爆破器材由专业公司配送至施工现场,并由专人负责保管。

2)爆破器材存放地点应保持干燥、通风,严禁与易燃易爆物品混放。

3)运输爆破器材时,应采取防雨、防潮、防震措施,确保运输安全。

(2)爆破作业人员安全防护1)爆破作业人员必须佩戴安全帽、防尘口罩、防噪声耳塞等个人防护用品。

2)爆破作业人员应熟悉爆破作业流程和安全操作规程,严格遵守各项安全规定。

3)爆破作业人员应定期参加安全教育培训,提高安全意识和自我保护能力。

(3)爆破作业现场安全管理1)爆破作业现场应设置明显的警示标志,设立警戒区域,禁止无关人员进入。

2)爆破作业前,应检查爆破器材、爆破设备、安全防护设施等,确保其完好有效。

3)爆破作业过程中,应严格执行“一人指挥、一人警戒、一人放炮”的操作规程。

(4)爆破作业起爆时间1)爆破作业起爆时间应根据工程需要和现场环境选择合适的时机。

2)起爆时间应提前告知相关部门和人员,确保周边安全。

(5)爆破作业后的安全检查1)爆破作业结束后,应立即进行现场安全检查,确认无安全隐患后方可撤离。

2)对爆破作业区域进行清理,消除残留的爆破器材和残留物。

3. 爆破作业应急处理(1)发生事故时,立即启动应急预案,组织人员进行救援和处置。

(2)事故发生后,及时上报相关部门,配合进行调查和处理。

六、会议要求1. 爆破作业人员必须认真学习本次交底内容,确保掌握爆破作业安全知识和操作技能。

爆破作业安全技术交底范本模板

爆破作业安全技术交底范本模板

一、前言为确保爆破作业过程中的安全,预防事故发生,提高爆破作业人员的安全意识和操作技能,特制定本安全技术交底范本。

以下内容为爆破作业安全技术交底的主要内容:二、爆破作业安全基本要求1. 爆破作业人员必须具备相应的爆破作业资质,严格遵守国家有关爆破作业的法律法规和安全操作规程。

2. 爆破作业现场应设置明显的警示标志,并配备必要的安全防护设施。

3. 爆破作业前,必须进行现场勘察,了解爆破作业区域的地形、地质、环境等情况,制定切实可行的爆破方案。

4. 爆破作业过程中,应严格按照爆破方案执行,确保爆破作业安全、有序。

三、爆破器材管理1. 爆破器材的采购、运输、储存、使用必须符合国家有关法律法规和安全操作规程。

2. 爆破器材应由专人负责保管,确保储存环境干燥、通风、防火、防盗。

3. 爆破器材的运输应使用专用车辆,并配备必要的安全防护措施。

4. 爆破器材的使用应严格按照爆破方案执行,确保使用过程中的安全。

四、爆破作业现场安全措施1. 爆破作业现场应设置警戒区域,警戒区域内禁止无关人员进入。

2. 爆破作业前,应对爆破作业现场进行安全检查,确保现场安全。

3. 爆破作业过程中,应派专人负责警戒,防止无关人员进入危险区域。

4. 爆破作业结束后,应立即对爆破现场进行清理,确保无安全隐患。

五、爆破作业操作规程1. 爆破作业人员应熟悉爆破器材的性能、使用方法和安全操作规程。

2. 爆破作业人员应佩戴必要的安全防护用品,如安全帽、防尘口罩、防噪声耳塞等。

3. 爆破作业人员应严格按照爆破方案执行,确保爆破作业安全。

4. 爆破作业过程中,应密切观察爆破现场情况,发现异常情况立即停止作业,并采取相应措施进行处理。

六、爆破作业事故处理1. 发生爆破作业事故时,应立即启动应急预案,采取有效措施进行救援。

2. 爆破作业事故发生后,应立即向相关部门报告,并积极配合事故调查。

3. 对爆破作业事故责任人,应根据事故原因和情节,依法依规进行处理。

岩石爆破安全技术交底模板

岩石爆破安全技术交底模板

一、交底目的为确保本次岩石爆破施工安全,保障施工人员及周围环境的安全,特进行本次安全技术交底。

二、交底对象本次交底对象为全体参与岩石爆破施工的施工人员、管理人员及监理人员。

三、交底时间[具体时间]四、交底内容1. 爆破工程设计及审批(1)爆破工程设计必须符合国家相关法律法规和行业标准,由具备相应资质的设计单位进行编制。

(2)爆破工程设计需经爆破工作领导人或主管部门批准后方可实施。

2. 爆破施工安全管理(1)爆破人员必须持证上岗,方可从事爆破作业。

(2)安全员需全程监督民爆物品的领用、使用、退库全过程,杜绝民爆物品被盗、流失或因药量控制不当发生安全事故。

(3)爆破施工必须由爆破负责人统一指挥,由爆破员、安全员按爆破设计规定进行操作,警戒人员负责警戒,其他人员有秩序的进行撤离。

3. 爆破器材管理(1)爆破器材的接收、储存、运输、使用、退库等环节,必须严格按照相关规定执行。

(2)爆破器材应存放于专用仓库,仓库应符合消防安全要求,并有专人看管。

(3)爆破器材的搬运、装卸、堆放等环节,应轻拿轻放,避免碰撞、摔落、摩擦等引发事故。

4. 爆破作业现场安全措施(1)爆破作业现场应设置警戒区域,并悬挂警示标志,禁止无关人员进入。

(2)爆破作业现场应设置警戒线,警戒线外设立安全防护措施,确保人员安全。

(3)爆破作业现场应设置安全通道,通道应保持畅通,便于人员疏散。

5. 爆破作业操作规范(1)炮眼布置应符合设计要求,确保爆破效果。

(2)装药、堵塞、连线等操作,应严格按照操作规程进行。

(3)爆破作业前,应进行安全检查,确保现场安全。

6. 爆破作业现场应急处置(1)发生事故时,应立即启动应急预案,迅速组织救援。

(2)对事故现场进行隔离,防止事故扩大。

(3)对事故原因进行调查分析,采取有效措施防止类似事故再次发生。

五、交底要求1. 施工人员应认真学习本次安全技术交底内容,确保掌握爆破施工安全操作规程。

2. 施工单位应加强对爆破作业现场的安全管理,确保施工安全。

光面爆破技术交底.doc

光面爆破技术交底.doc

光面爆破技术交底书
3.6爆破
确认所有人员均撤离到安全距离外隐蔽后,听指挥起爆。

发现瞎炮,应首先查明原因。

如果是孔外的导爆管损坏引起的瞎炮,则切去损坏部分重新连接导爆管即可,但此时的接头应尽量靠近炮眼。

4隧道爆破设计
4.1Ⅲ级围岩爆破设计
在Ⅲ级围岩地段,根据设计文件,可采用全断面法施工。

为充分发挥Ⅲ级围岩整体性好,支护可相对滞后的有利条件,也可采用中洞超前扩挖成型的施工方法,这有利于提高光面爆破质量,减少爆破对周边围岩的扰动,此外中洞短距离超前还可起到超前探知地质情况的作用,计划循环进尺3.0m。

3
5
7
9
11
13
15
17
19。

隧道Ⅱ级围岩深埋段开挖及初期支护技术交底书

隧道Ⅱ级围岩深埋段开挖及初期支护技术交底书

技术交底书编制单位/部门:第1 页共8页主送单位隧道架子队编号项目名称隧道Ⅱ级围岩深埋段开挖及初期支护日期2011年3月1日交底内容:左线Ⅱ级围岩深埋段起讫里程为LK182+930~LK182+990,LK183+090~LK183+726.305右线Ⅱ级围岩深埋段起讫里程为RK182+940~RK183+030,RK183+090~RK182+712施工中严格遵守“管超前、严注浆、短开挖、强支护、勤测量、早封闭”的原则。

若施工中围岩划分与设计不符时,应根据围岩监控量测结果,及时调整开挖方式和修正支护参数。

本围岩段二次衬砌亦作为承载结构,采用模筑混凝土结构。

一、Ⅱ级围岩一般采用全断面光面爆破法施工。

开挖断面见下图:编制人复核人签收人技术交底书编制单位/部门:第2页共8页主送单位隧道架子队编号项目名称隧道Ⅱ级围岩深埋段开挖及初期支护日期2011年3月1日交底内容:施工工艺见下图:全断面开挖全断面初期支护铺设防水层,模注二次衬砌说明:Ⅱ级围岩采用全断面爆破开挖Ⅱ级围岩深埋段开挖施工工艺框图编制人复核人签收人技术交底书编制单位/部门:第3页共8页主送单位隧道架子队编号项目名称隧道Ⅱ级围岩深埋段开挖及初期支护日期2011年3月1日交底内容:开挖见下图:编制人复核人签收人技 术 交 底 书编制单位/部门: 第4页共8页主送单位 隧道架子队编 号项目名称隧道Ⅱ级围岩深埋段开挖及初期支护日 期2011年3月1日交底内容:钻孔设计见下图:洞轴线②③③②①③Ⅲ级围岩全断面光面爆破开挖周边眼间距E=60cm ,周边眼抵抗线W=70cm ,E/W=0.86,装药集中度q=0.19kg/m ,炮孔用炮泥塞满,详见图。

30151530909022111133332232药卷25药卷炮泥导爆索竹片炮眼类型炮眼深度数量(m)装药量卷/眼kg/眼段药量(kg)药卷种类装填系数起爆次序炮眼角度水平垂直中空眼炸药单耗掏槽眼辅助眼内圈眼底板眼周边眼合计Ⅱ、Ⅲ级围岩炮眼布置示意图周边眼装药布置示意图中空直眼掏槽布置图1044030说明:图中标注尺寸单位为cm.装药参数表404035402511267251439 4.504.504.404.404.504.4090909090909090909097989011.67.38.710.211.7 5.74.302.25.00.8268.4288.1557031.98513.480.850.650.550.750.40图中炮眼旁数字即起爆顺序1.68kg/m 3697.91581010101010101010101010101010101010101010101010101010101010101010101010101088888888888888888888888877777777766666655551010777777777666655566999999999999998888888888887777777776666666655掏槽606060607575857585708585856085858585炮眼类型炮眼深度数量(m)装药量卷/眼kg/眼段药量(kg)药卷种类装填系数起爆次序炮眼角度水平垂直中空眼炸药单耗掏槽眼辅助眼内圈眼底板眼周边眼合计404035402511267251439 4.304.304.204.204.304.2090909090909090909097989010.686.367.649.7711.25.233.741.914.790.7862.76250.5847.7567.0630.42458.570.820.600.500.750.40图中炮眼旁数字即起爆顺序1.52kg/m 3666.3158Ⅱ级围岩装药参数表级围岩Ⅲ编制人 复核人 签收人技术交底书编制单位/部门:第5页共8页主送单位隧道架子队编号项目名称隧道Ⅱ级围岩深埋段开挖及初期支护日期2011年3月1日交底内容:初期(超前)支护施工方法一览表序号支护名称施工方法1 早强水泥砂浆锚杆采用锚杆钻机钻孔,将超前锚杆打入掘进前方稳定岩层内,末端支承在拱部围岩内专为超前锚杆提供支点的径向悬吊锚杆,或支承在作为支护的结构锚杆上,使其起到支护掘进进尺范围内拱部上方2 砂浆锚杆采用锚杆钻机钻孔,成孔后用注浆泵通过钢管注浆,然后快速插入锚杆到埋设长度,然后用半干硬砂浆封实孔口,用楔子固定锚杆,并安设垫板,上好螺帽。

Ⅱ类围岩爆破交底单

Ⅱ类围岩爆破交底单
交底:复核:接底:
技术交底单
编号:ห้องสมุดไป่ตู้尖山(2004)007号
工程名称
大尖山隧道
桩号
K34+310-K34+350
交底项目
中导坑上半部开挖爆破参数
交底日期
2004-9-5
1、隧道中导坑上部周边眼间距控制在35-40cm;最小抵抗线控制在50cm;其余爆破眼距离控制在80cm;底眼间距控制在70cm。
2、掏槽采用五孔直眼掏槽形式,中间爆眼不装药,掏槽眼深度控制在2.5m;其余爆破眼深度控制在2.3m。
3、掏槽眼装药量控制在1.5kg左右;其余爆破眼装药量控制在1.0kg左右。
4、优化设计
1)爆破进尺小于钻眼深度,可能与掏槽眼深度、角度、或掘进眼装药量有关,应调整以上参数。
2)爆破进尺小于钻眼深度,可能与掏槽眼深度、角度或掘进眼装药量有关,应调整以上参数。
3)如爆破后出现欠挖,可能与周边眼间距、角度、装药量有关,应调整其钻孔角度方向平行于线路中心,并减小周边眼间距或增加装药量。
4)如爆破后出现超挖,可能与周边眼间距、角度及预留光爆层厚度薄或装药量有关,应根据情况调整。
5)如爆破后岩渣块度大,可能与周边眼间距大,掘进眼间距大及装药量偏少有关,应调整以上参数。
6)如爆破后岩渣块度小,可能与周边眼间距小,掘进眼间距小及装药量偏多有关,应调整以上参数。
7)如爆破后岩渣抛掷距离远,可能与炮眼装药量有关,应按降低药量并结合是否出现(1)、(2)、(3)、(4)、(5)现象综合考虑调整。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

合福闽赣客运专线工程
技术交底书
工程名称:合福闽赣铁路客运专线工程施工合同段:四标段编号:
表2双线n级围岩全断面光面爆破主要经济技术指标
•爆破工程,必须严格按照经爆破工作领导人或主管部门批准后的单项安全技术方案施工。

2•爆破作业人员(包括爆破员、爆破器材保管员、安全员和爆破器材押运员)须经专门安全技术培训考核合格,并取得公安部门发给的有效安全作业证后,持证上岗操作。

3•联结导火索和火雷管,必须在专用房内加工。

房内不准有电气、金屑设备,无关人员不得人内。

图1隧道光面爆破施工工艺流程图。
