输水系统大坡度超长斜井施工技术
长距离大坡度隧道斜井反坡排水施工技术

长距离大坡度隧道斜井反坡排水施工技术摘要:西藏地区被誉为“中华水塔”,长江、怒江、澜沧江等大江大河均发源于此,地下水资源极为丰富的同时,也对铁路隧道施工组织造成很大影响。
地下水的处理直接影响隧道施工的安全和进度,本文通过长大富水斜井排水施工组织,总结成功经验,为铁路隧道类似施工情况提供参考。
关键词:隧道施工;反坡排水。
中铁十局集团有限公司XX项目经理部承建的XX隧道3#斜井施工期最大日涌水量17000m³,处理好反坡排水才能为隧道安全、快速推进提供先决条件,为此,以设计单位清污分流专项设计为依托,通过现场实践应用,不断优化设计、创新工艺工法和过程管控机制,高海拔大坡度长距离斜井反坡排水取得了良好实际应用效果。
一、隧道反坡排水总体方案1.1隧道反坡排水设计原则隧道排水按照清污分流的原则将清水和污水分别排放,污水指掌子面至已完成衬砌底板段,指掌子面段150m范围内污水及施工污水和路面冲洗污水。
清水指已完衬砌段至洞口段初支、侧沟收集水,以及掌子面段初支渗水较大处收集的清水隧道清污水量均采用对应段落的正常涌水量计算。
水泵及管路配置方面,污水采用最大涌水量,清水采用正常涌水量。
隧道排水遵循“应截尽截”的原则,底板端头设置清水截水沟,掌子面后方30米至50米处设置污水截水沟,其他初支渗水量大的位置按照要求设置截水沟,尽量减少倒流至掌子面。
1.2隧道涌水设计XX隧道3号斜井,正常涌水量2873 m3/d,最大涌水量5746 m3/d,施工期最大日涌水量17000m³,。
清水和污水采用机械排水,隧道侧壁挂设压排水管,斜井每700米在右侧侧壁设置泵站一组,设置清水泵站、污水泵站各一座,掌子面的清水污水分别汇集抽排至移动水箱后经由固定泵站集中抽排至洞外,清水直接排放至地方水系支流,污水经洞口沉淀池沉淀后经污水处理站处理合格后排放。
二、隧道反坡排水实施2.1掌子面抽排掌子面抽排水的特点:水泵移动多、抽水时间急、抽排要干净。
长距离大坡比斜井施工排水控制措施

长距离大坡比斜井施工排水控制措施概述在施工现场,排水控制是施工过程中需要高度重视的一个环节。
特别是在长距离大坡比斜井的施工中,排水控制更是至关重要。
长距离大坡比斜井的水平长度长、坡比大,容易发生水土流失、塌方等问题,因此施工排水控制必须得到有效的规划和执行。
本文将就长距离大坡比斜井施工排水控制措施进行详细介绍,希望能够给施工中的相关人员提供一定的参考和指导。
一、施工前的排水规划1. 地形勘察在施工前,必须对长距离大坡比斜井的地形进行详细的勘察。
通过勘察来了解地势、山势、水流和排水条件等情况,为后续的排水规划和控制提供准确的数据。
2. 排水策划根据地形勘察的结果,制定出详细的排水策划方案。
包括排水管道的布置、排水井的设置、排水坡度的确定等内容,确保排水能够有效顺畅地进行。
3. 排水设备准备在施工前,要做好排水设备的准备工作。
根据排水策划方案,准备好各种排水设备,包括排水管道、排水井盖、排水泵等,确保在施工中能够及时投入使用。
二、施工中的排水控制1. 施工现场管道布置在施工现场,要根据排水策划方案,按照合理的布局和坡度进行排水管道的敷设。
保证排水管道的畅通,避免出现积水现象。
2. 排水井的设置在施工现场,要根据地形条件和排水策划方案,合理设置排水井。
排水井的位置应该选择地势较低、排水范围较广的地方,确保能够有效地接收并排水。
3. 排水泵的使用在施工中,如果遇到大雨或者占水量较大的情况,可以使用排水泵来进行排水。
根据实际情况,及时投入使用排水泵,确保施工现场的排水能够顺畅进行。
4. 排水管道的检查在施工过程中,要对排水管道进行定期的检查和清理。
及时排除管道中的杂物,保证排水畅通,避免因为管道堵塞而引发的排水问题。
三、施工后的排水维护1. 排水设备的清理与维护在施工结束后,要对排水设备进行清理和维护工作。
保持排水设备的干净、畅通,以便下次施工时能够快速投入使用。
2. 地形的修复在施工结束后,要对施工现场的地形进行修复。
长距离大坡比斜井施工排水控制措施

长距离大坡比斜井施工排水控制措施随着城市化进程的加快,道路、建筑物的规模与高度不断增加,诸如雨洪、地下水等排水问题也渐成热点话题。
长距离大坡比斜井施工排水控制措施作为大型建筑物施工中常见的一种排水方式,因其运用方便,施工效率高等特点,被广泛采用。
但在施行中仍需要注意一些控制措施,特别是在排水防渗方面。
一、施工前的准备工作在长距离大坡比斜井施工排水前,需要对场地进行勘测,确定排水终点位置和水流方向等信息,以确定设计排水通道的位置与尺寸。
同时要对排水井进行检查,确保清洁、畅通。
必要时还要逐一设置“禁止抛弃垃圾”的警示牌和标志,以避免被杂物堵塞影响排水。
二、防渗措施1、确定排水线路和周边环境排水线路和周边环境的特点对排水工程非常关键。
要对周边环境进行调查,确定土壤类型,地质结构,地下水位等数据。
根据这些数据,可以制定相应的防渗措施。
当发现钝锐交锋形况,需通过预处理、填挖降坎等手段解决。
2、选择合适的防渗措施对于不同的场地情况,应根据需要选择合适的防渗措施。
例如,在地下水位较高、土壤松软的情况下,可以采用灌浆加固、地下水回填等措施。
在土质坚硬,且坑底周边高差较大的条件下,可以使用钢板桩或钻孔灌注桩进行防渗处理。
此外,在长距离大坡比斜井施工排水中若对地下水位未加特别处理,可对斜井外围进行挖槽排水处理,排除井周渗漏水。
三、排水终端设计在长距离大坡比斜井施工排水中,排水终端设计也十分关键,必要时还需设置止回阀,在水流反向时防止泥沙、垃圾等杂物倒灌进斜井致堵塞。
四、清理保养长距离大坡比斜井施工排水后,需要定期进行清洁与保养。
定期检查其内部情况,清理积聚的沙泥、垃圾,清理终端止回阀等,以确保顺畅的排水系统。
此外,还应设置定期保养的计划,以检修和维护把控斜井排水系统运行情况。
总之,长距离大坡比斜井施工排水控制措施主要包括施工前准备工作、防渗措施的判断与采用,排水终端的设计等方面。
通过以上措施,能够有效地解决长距离大坡比斜井施工排水过程中遇到的诸如浸透、泥沙、垃圾等问题,保证排水系统的完好运行,并确保建筑现场安全生产的顺利进行。

长距离大坡比斜井施工排水控制措施

长距离大坡比斜井施工排水控制措施长距离大坡比斜井是指具有较大坡度和长度的斜井,在其施工过程中,排水控制是一个非常重要的环节。
由于长距离大坡比斜井施工面临的地质条件和施工环境的复杂性,排水控制需要采取一系列的措施来确保施工的安全和顺利进行。
本文将从排水控制的意义、长距离大坡比斜井施工排水控制的难点和影响因素、以及相应的排水控制措施等方面展开论述。
一、排水控制的意义长距离大坡比斜井施工过程中,如果排水控制不到位,会导致以下几个方面的问题:1. 施工现场积水严重,给施工人员的安全带来威胁;2. 地表和斜井内部水文环境失衡,可能会引发滑坡、塌方等地质灾害;3. 施工设备和材料容易受到水的侵蚀和损坏。
排水控制在长距离大坡比斜井施工中具有非常重要的意义。
通过采取合理有效的排水措施,可以保持施工现场的干燥,保障施工作业的安全和顺利进行。
二、排水控制的难点和影响因素1. 地质条件复杂:长距离大坡比斜井通常处于地质条件复杂的区域,地下水位变化大,地形起伏较大,地层构造复杂,这些因素增加了排水控制的难度。
2. 施工环境复杂:长距离大坡比斜井通常位于山区、丘陵地带,施工环境复杂,自然灾害风险较高,面临的土石流、滑坡等灾害风险增加了排水控制的难度。
3. 设备和技术要求高:长距离大坡比斜井施工需要大型施工设备和高端技术,排水控制不仅要求排水设备性能可靠,还需要施工人员掌握相关的排水技术。
这些难点和影响因素使得长距离大坡比斜井施工排水控制成为了一个重要的挑战。
针对长距离大坡比斜井施工排水控制的难点和影响因素,需要采取一系列的排水控制措施,以确保施工的顺利进行:1. 地下水位监测:在施工前需要对井址地下水位进行监测,以了解地下水位的变化规律,为施工排水方案的制定提供数据支持。
2. 排水方案设计:根据地质条件、施工环境和设备技术要求,制定合理的排水方案。
排水方案需要考虑斜井的长度、坡度、地质构造等因素,确保排水方案的可行性和有效性。
输水系统大坡度超长斜井施工技术

输水系统大坡度超长斜井施工技术(视频课程)单选题:(共5题,每题1分)1、钻20m、50m、75m、120m清干泥浆用()和测斜仪进行施工中的监测(我们原计划引进日本的陀螺测斜仪,因涉及军工产品日本政府不允许出口中国,未果)。
A .水准仪B .全站仪C ..经纬仪2、正导法一般是在洞子较短,工期不紧,工作量()的项目上使用;设备选用为有轨道的矿车,卷扬机牵引。
成本较低,安全系数()等。
A .不大高B .大高C .不大中D .大中3、斜井的运输问题:混凝土运输采用8吋钢管,满管运输,混凝土采用多砂微膨胀混凝土,前期采用了BOX管缓冲器和()的钢管运输,后期采用()泵管运输.A .φ150 φ216B .φ150 φ216C .φ216 φ150D . φ216 φ2004、对于电站的输水系统来讲,斜井与竖井相比,具有水道长度(),水力过流条件(),能减少水头损失,保证机组稳定,提高电站效率,节省投资等优点。
A .短好B .长好C .短差D .长差5、实践证明用国内生产的LM-300-500反井钻施工()米以下的斜井较为合适。
A .250B .200C .300D .350判断题:(共5题,每题1分)6.斜井开挖的难点有测量放点准确定位、选定施工方案、选定施工机械、解决洞挖中烟尘雾气干扰、施工人员缺氧,避免塌方和坠石、以人为本。
对错7.当前长斜井施工的主要方法:正导法和反导法。
对错8.根据近年来我们用国产设备施工的18条竖井和斜井,用国产反井钻,竖井不易超过400m,斜井不易超过300m,爬罐施工250m左右较好,超过300m,要有特殊的通风措施,如提前在斜井上部打通风洞,或加强中部的通风喷淋设施。
对错9.水电能源是绿色清洁能源,抽水蓄能电站是节能减排的重要举措。
抽水蓄能电站有着容量、电量和动态效益,既能调峰,又能填谷,具有双调峰功能。
对错10.保证斜井不堵溜碴孔的措施有:所有的开挖、装卸、运输设备操作人员,包括轨道安装人员,设备维护人员都是正式职工。

长距离大坡比斜井施工排水控制措施

长距离大坡比斜井施工排水控制措施随着城市建设的不断推进,斜井工程作为地下空间开发的重要组成部分,受到了越来越多的关注。
而在斜井的施工过程中,排水是一个非常重要的环节,特别是在长距离大坡比的斜井施工中,排水控制更显得尤为重要。
本文将就长距离大坡比斜井施工排水控制措施进行详细探讨。
斜井施工排水控制措施是指在斜井施工过程中,为了防止地下水、地表水或者降雨等外部水体对斜井工程造成不利影响而采取的各种措施。
我们需要明确长距离大坡比斜井施工的特点,长距离意味着排水距离较大,而大坡比则意味着工程面临的排水压力较大。
排水控制措施必须针对这两个特点进行合理设计和施工。
针对长距离大坡比斜井施工排水控制的特点,我们可以从以下几个方面进行措施的制定和实施:1. 地下水位控制:由于地下水位是与地表水紧密相关,而且在大坡比的斜井施工中,地下水位的变化可能对斜井工程造成非常大的影响。
地下水位的控制是非常重要的。
在长距离大坡比斜井施工过程中,可以采取采沉井和水泵的方法,逐级进行降水控制,确保地下水位能够在合理范围内保持稳定。
2. 土体稳定控制:在大坡比的斜井施工中,地表和地下土体的稳定性是非常重要的,特别是在排水过程中,地下水位下降可能对土体稳定性产生影响。
在长距离大坡比斜井施工排水过程中,需要通过加固和支护等方法,确保土体的稳定性,防止因为排水过程中土体失稳而导致斜井工程出现问题。
3. 排水系统设计:在长距离大坡比的斜井施工中,排水系统的设计非常重要。
合理的排水系统设计可以有效地将地下水排除出斜井工程范围,同时避免对斜井工程造成损害。
而在大坡比的斜井施工中,排水系统设计更要考虑到排水负荷较大的情况,需要合理设置排水设施和管道,并保证排水系统的稳定性和可靠性。
长距离大坡比斜井施工排水控制措施是非常重要的,而且也比较复杂。
在斜井施工过程中,我们需要充分考虑地下水位的控制、土体稳定性控制、排水系统设计以及雨水排除措施等方面,综合考虑各种因素,合理制定和实施排水控制措施,确保斜井工程的正常施工和稳定运行。
长距离大坡比斜井施工排水控制措施

长距离大坡比斜井施工排水控制措施
长距离大坡比斜井施工中,排水控制措施是为了确保施工现场排水畅通,防止水患和地质灾害的发生。
以下是一些常见的排水控制措施:
1. 施工前,对施工现场进行详细的水文地质调查,了解地下水位和地质条件,确定合理的排水方案和位置,并且根据调查结果制定相应的施工计划。
2. 在施工前期,进行合理的地表排水设计和施工。
在斜井井口周围设置雨水井和雨水管道,将雨水及时排除,防止积水。
在降雨期间,增加巡视频率,及时清理排水设施以保证畅通。
3. 针对长距离大坡比的施工,应建立专门的地下水监测系统,对施工过程中的地下水位进行实时监测。
当地下水位超过安全范围时,及时采取措施进行降低。
4. 在施工过程中,控制施工区域内的积水量。
在井口周围设置围挡,防止地下水和雨水流入施工区域。
在施工现场附近设置合理的水泥沟,引导地表水流入沟内,避免积水导致泥浆滑坡等事故。
5. 施工过程中,合理安排排水管道的布置和施工。
在斜井下方设置抽水井,通过抽水降低地下水位,确保施工区域的排水通畅。
需要定期检查排水管道的状况,防止堵塞和破裂导致排水困难。
6. 当施工区域发生降雨或地下水位升高等紧急情况时,应及时采取应急措施。
增加排水井的抽水量,加强巡视频率,加大施工区域的排水能力等,以确保施工区域的排水畅通。
长距离大坡比斜井施工排水控制措施的目的是保证施工现场的排水安全和通畅,避免水患和地质灾害的发生。
这需要进行详细的水文地质调查和排水方案设计,合理安排施工和排水设施的布置,并在施工过程中进行实时监测和及时的应急处理。
水利工程大坡度斜井下平段布置及挑顶施工技术研究

水利工程大坡度斜井下平段布置及挑顶施工技术研究摘要:当大坡度斜井开挖到下平段的时候,标志着主洞的全面施工即将启动,对如何加快主洞的施工进度和尽早进入主洞施工,下平段临时设施合理布设和有效的主洞挑顶显得尤为重要,合理而有效的措施是保证工程平稳有序推进的关键。
关键词:水利工程大坡度斜井正洞挑顶技术一、工程基本情况云南省滇中引水工程柳家村隧洞2#施工支洞长713.97m,倾角22°,属大坡度斜井,采用有轨运输,支洞断面采用城门洞型,断面尺寸为6.5m×5.5m(宽×高),最大落差为232.88m。
支洞沿线地形起伏较大,支洞埋深随洞深逐渐增加,最大埋深位于与主洞相交部位,约421m。
二、施工总体布置方案柳家村隧洞2#施工支洞承担主洞施工任务重,洞内采用有轨运输,施工瓶颈多,难度大,效率低,安全风险高,施工组织难度大等施工特点,在保证施工安全、进度的前提下,总体方案为:①主洞运输采用汽运,施工运输采用有轨运输,隧洞内的出渣以及材料的运输都存在转换过程。
运输主要涉及渣土运输、喷锚料的运输、混凝土的运输、钢材运输、人员上下行运输。
②支洞考虑“三线六轨”布置,实现出渣与材料、人员运输分离。
出渣采用双线双向绞车提升系统运输,人员材料运输上下采用独立的施工人车运输轨道,洞口设道岔实现不同功能轨道矿斗车的转换使用。
③主洞混凝土采用溜槽下放至施工底二次搅拌后由混凝土罐车运输至主洞掌子面使用。
喷锚料运输通过矿斗车将喷锚料运至平直段,然后通过卸料装置将喷锚料卸至喷锚运输车中,然后运送至主洞进行使用。
④交叉口平直段设置“三区四室”分别为:转渣扩挖区、混凝土搅拌运输区、材料装卸区;变压器洞室、存渣洞室、材料存放室、泵站室。
⑤平直段架设行吊便于材料装卸、设备安装维护检修并配备监控、通讯、信号、电铃等多重安全保障措施。
图1 柳家村隧洞2#支洞下平段平面布置图(一)、斜井渐变段开挖、支护1.1、尺寸布置柳家村隧洞2#施工支洞开挖断面目前按V类围岩断面开挖支护,断面尺寸7.5m(宽)×6.5m(高),考虑到混凝土溜槽布置及下平段高度,斜井段从LJC2#0+571.239(洞长:615.801m)处开始进行扩挖渐变段施工,至LJC2#0+583.239(洞长:628.332m)圆曲线终点处扩挖渐变段结束进入下平段,宽度由7.5m扩挖至11.8m,高度由6.5m扩挖至10m,具体尺寸及布置详见图3、图4、图5及图6。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

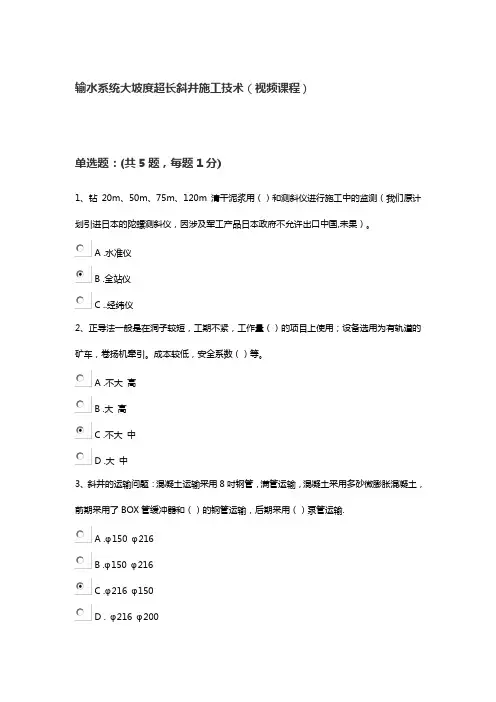

输水系统大坡度超长斜井施工技术(视频课程)
单选题:(共5题,每题1分)
1、正导法一般是在洞子较短,工期不紧,工作量()的项目上使用;设备选用为有轨道的矿车,卷扬机牵引。
成本较低,安全系数()等。
A .不大高
B .大高
C .不大中
D .大中
2、实践证明用国内生产的LM-300-500反井钻施工()米以下的斜井较为合适。
A .250
B .200
C .300
D .350
3、钻20m 、50m 、75m 、120m 清干泥浆用()和测斜仪进行施工中的监测(我们原计划引进日本的陀螺测斜仪,因涉及军工产品日本政府不允许出口中国,未果)。
A .水准仪
B .全站仪
C .经纬仪
4、对于电站的输水系统来讲,斜井与竖井相比,具有水道长度(),水力过流条件(),能减少水头损失,保证机组稳定,提高电站效率,
节省投资等优点。
A .短好
B .长好
C .短差
D .长差
5、斜井的运输问题:混凝土运输采用8吋钢管,满管运输,混凝土采用多砂微膨胀混凝土,前期采用了BOX 管缓冲器和()的钢管运输,后期采用()泵管运输.
A .φ150 φ216
B .φ150 φ216
C .φ216 φ150
D .φ216 φ200
判断题:(共5题,每题1分)
6.当前长斜井施工的主要方法:正导法和反导法。
对错
7.保证斜井不堵溜碴孔的措施有:所有的开挖、装卸、运输设备操作人员,包括轨道安装人员,设备维护人员都是正式职工。
外协队伍只承担钻孔、装药、起爆等单项工序任务;要求扩挖溜碴洞时班班见光,能辨轮廓线;每月停工1~2天
对错
8.斜井开挖的难点有测量放点准确定位、选定施工方案、选定施工机械、解决洞挖中烟尘雾气干扰、施工人员缺氧,避免塌方和坠石、以
人为本。
对错
9.根据近年来我们用国产设备施工的18条竖井和斜井,用国产反井钻,竖井不易超过400m,斜井不易超过300m,爬罐施工250m左右较好,超过300m,要有特殊的通风措施,如提前在斜井上部打通风洞,或加强中部的通风喷淋设施。
对错
10.水电能源是绿色清洁能源,抽水蓄能电站是节能减排的重要举措。
抽水蓄能电站有着容量、电量和动态效益,既能调峰,又能填谷,具有双调峰功能。
对错。
