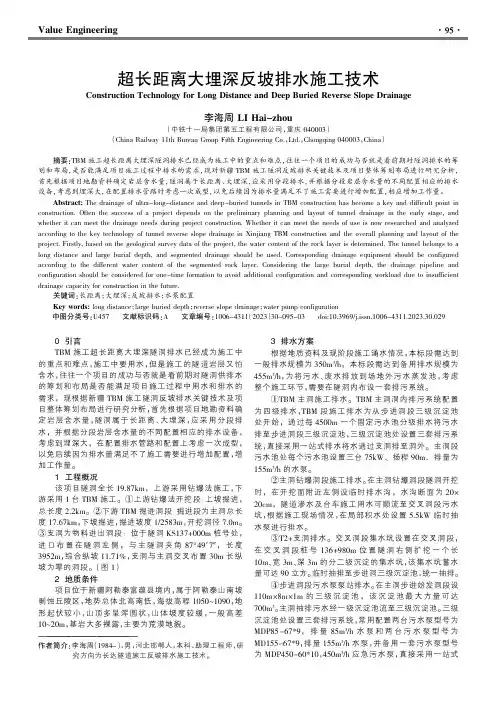

Value Engineering0引言TBM施工超长距离大埋深隧洞排水已经成为施工中的重点和难点,施工中要用水,但是施工的隧道岩层又怕含水,往往一个项目的成功与否就是看前期对隧洞供排水的筹划和布局是否能满足项目施工过程中用水和排水的需求,现根据新疆TBM施工隧洞反坡排水关键技术及项目整体筹划布局进行研究分析,首先根据项目地勘资料确定岩层含水量,隧洞属于长距离、大埋深,应采用分段排水,并根据分段岩层含水量的不同配置相应的排水设备,考虑到埋深大,在配置排水管路和配置上考虑一次成型,以免后续因为排水量满足不了施工需要进行增加配置,增加工作量。

1工程概况该项目隧洞全长19.87km,上游采用钻爆法施工,下游采用1台TBM施工。

①上游钻爆法开挖段:上坡掘进,总长度2.2km。

②下游TBM掘进洞段:掘进段为主洞总长度17.67km,下坡掘进,掘进坡度1/2583m,开挖洞径7.0m。

③支洞为物料进出洞段:位于隧洞KS137+000m桩号处,进口布置在隧洞左侧,与主隧洞夹角87°49′7″,长度3952m,综合纵坡11.71%,支洞与主洞交叉布置30m长纵坡为零的洞段。

(图1)2地质条件项目位于新疆阿勒泰富蕴县境内,属于阿勒泰山南坡剥蚀丘陵区,地势总体北高南低,海拔高程1050~1090,地形起伏较小,山顶多呈浑圆状,山体坡度较缓,一般高差10~20m,基岩大多裸露,主要为荒漠地貌。

3排水方案根据地质资料及现阶段施工涌水情况,本标段需达到一般排水规模为350m3/h,本标段需达到备用排水规模为455m3/h,为将污水、废水排放到场地外污水蒸发池,考虑整个施工环节,需要在隧洞内布设一套排污系统。

①TBM主洞施工排水。

TBM主洞洞内排污系统配置为四级排水,TBM段施工排水为从步进洞段三级沉淀池处开始,通过每4500m一个固定污水池分级排水将污水排至步进洞段三级沉淀池,三级沉淀池处设置三套排污系统,直接采用一站式排水将水通过支洞排至洞外。

抽水蓄能电站引水系统斜井开挖方案(爬罐)

抽水蓄能电站引水系统斜井开挖方案(爬罐)

斜井开挖支护施工措施1、工程概况仙居抽水蓄能电站输水系统分为1#、2#引水主洞,其轴线之间相距32~52m,每一条引水主洞分别包括上平洞、上斜井、中平洞、下斜井及下平洞等主要建筑物。

上下斜井与水平方向夹角53°,引水隧洞斜井长度见表1-1。

表1-1 斜井各段长度表斜井围岩类别主要为Ⅱ、Ⅲ类,仅1#、2#洞下斜井上弯段局部围岩为Ⅳ、Ⅴ类。

根据设计要求,Ⅱ、Ⅲ类围岩无系统支护仅进行局部的随机锚杆支护,开挖过程中对于Ⅳ、Ⅴ类围岩进行全断面锚杆加强支护,引水隧洞斜井段施工主要工程量见表1-2。

表2 主要工程量汇总表2、施工重点、难点分析本工程斜井坡度为530,长度为330m,对地交通路线长,因此施工难度大。

主要表现在以下几个方面:〔1〕全断面扩挖时不利于施工人员上下交通;〔2〕大型机械化施工设备无法布置;〔3〕物资、材料及小型施工设备运输困难;〔4〕支护施工困难,设备材料难以布置;〔5〕施工环境差,平安隐患多;〔6〕测量控制困难,开挖体型不易控制。

3、施工布置3.1风、水、电布置爬罐施工所需风、水、电均由施工支洞已形成的系统接引,通过爬罐轨道所设管路引至工作面。

施工供风、供水:斜井段开挖所用风、水均从原平段施工时供风、供水系统中接引。

斜井段开挖施工供风及供水系统布置将根据开挖部位变化进行调整,具体如下:〔1〕反导井开挖的供风及供水:从原平洞开挖风源接引至爬罐平台,经爬罐自带高压风管输送至工作面。

沿原平洞开挖使用的供水管路引接水管至爬罐工作平台,在爬罐操作平台设置两个200L油桶作为水箱,经爬罐自带高压水泵和导轨高压水管输送至开挖工作面。

〔2〕正导井开挖供风及供水:在斜井上弯段布置一台GA95-8.5型阿特拉斯电动螺杆风冷式空压机〔13m3/min〕,采用高压橡胶风管接引至开挖工作面,并向导井输送新鲜空气。

将平洞开挖使用的供水管路延伸接引向工作面供水。

〔3〕斜井正向扩挖供风及供水:将正导井开挖时布置在上弯段的GA95-8.5型阿特拉斯电动螺杆风冷式空压机〔13m3/min〕更换为GA132-8.5型阿特拉斯电动螺杆风冷式空压机〔22m3/min〕,采用高压风管引接至扩挖工作面,通过高压风包向工作面供风。

大坡度斜井软弱渗水岩层地段施工技术

大坡度斜井软弱渗水岩层地段施工技术

大坡度斜井软弱渗水岩层地段施工技术摘要:结合贵州省夹岩水利枢纽及黔西北供水工程北干渠1标3号施工支洞在开挖过程中穿越软弱渗水岩层的施工技术研究,成功解决在大坡度斜井在软弱渗水岩层换下下的开挖支护难题,颇值类似工程借鉴。

关键词:大坡度斜井、开挖支护、软弱渗水岩层一、引言改革开放以来,我国的市场经济日趋发达,随着西部大开发的伟大战略和中部经济的崛起,西部地区的水资源分配极度不平衡已成为经济发展和人民生活水平提高的一个瓶颈。

区域性的调水兼顾发电的水利工程也越来越收到国家和地方的重视。

输水隧洞在施工中经常会遇到不良的地质环境,面临着诸多的难题。

如何在隧洞不良地质段进行安全高效的时候,如何依据施工环境、地质条件合理施工方案,以保障施工安全、质量、进度,为大坡度下井软弱围岩的同类工程提供施工经验。

二、工程概况贵州省夹岩水利枢纽及黔西北供水工程是国务院确定的172项重大水利工程之一,也是贵州省水利建设“三大会战”的龙头项目。

作为贵州省迄今为止最大的水资源综合配置工程,对贵州省水利建设具有全局意义。

夹岩水利工程由水源工程、毕大供水工程、灌区骨干输水工程等组成。

其中灌区骨干输水工程由总干渠、北干渠、南干渠、金遵干渠、黔西和金沙分干渠、16条支渠组成。

贵州夹岩水利工程北干渠总长115km,其中水打桥隧洞20.36km,最大埋深435米,为全线控制性工程。

我单位承担施工的夹岩水利工程北干渠1标水打桥隧洞0+000~10+300段的正洞和1号、2号、3号支洞的生产任务,全长10.3千米,是公司目前在建最长的隧洞,也是唯一一个深埋隧洞。

面临深埋、涌水突泥,瓦斯、溶岩等高风险,施工难度大,安全风险高,是股份公司、集团公司重点关注的项目。

水打桥隧洞3号支洞位于贵州省毕节市大方县鼎新乡五一村境内。

3#施工支洞长L=696.606m,与水打桥隧洞相接部位桩号为8+864.026,施工支洞0+000~0+666.606段底坡i=35.28%,0+666.606~0+696.606段底坡i=0,施工支洞断面为城门洞型,衬砌后净空为6×5m(宽×高)。

长大隧道斜井施工技术

长大隧道斜井施工技术
设 备 的 选 型 和 配 套及 相 应 主 洞 渣 料提 升 系统 的 布 置 。 关 键 词 : 大 隧道 ; 井 ; 长 斜 出渣通道和咽喉 , 是直接制约着隧洞施 采 用 4 k m 轨 , 距 10 m。 3 ̄ 轨 4e 工安全 与效率 的一个重要环 节 , 因此如何根据地形 、 地貌及主洞的洞线 32 斜井井身施 工装渣机械的选定 . 走 向, 选择确定斜井支洞 的坡 度 、 断面型式及斜 井施工设 备的合理配套 开工前 ,对斜井 支洞 井身施工的装渣多种设备进行 了比选 。采用 均是影响后期施 工能否最大限度的发挥施 工效率的关键。 Z C 0装载机装渣在坡度较 陡的斜坡上装渣会 由于刹车不好而造成机 L5 l 工 程 概 况 械滑移的安全事故 , 而且机械将产生大量有害气体而增加通风排烟时间 辽宁省 大伙房水 库输水 工程 D B 合 同段 钳 支洞 总长 8 5 3 , 和成本 , & 2 8 . m 4 不能满足施工需要 ; 采用 P 6 B型耙 斗装渣需要 每一 次开挖爆 一0 其 中斜坡段长为 4 5 7 ( 度 2 。 , 5 . m, 2 坡 5 )斜井平坡段长 4 0 6 主洞段全 破后立即在掌子而的岩壁上安设固定 主、 3 . m, 1 副钢丝绳的锚索 。 由于主 、 副钢 长 4 8 . m 相应上游段长度为 2 9 . 5 下游段长 18 . m。 10 1 , 0 2 9 3 m, 5 80 8 4 丝绳磨损严重 , 需要频繁 的更换。且耙斗 装渣灵活性差 、 清底不到位 、 需 2 斜井支洞井身相关参数 的确定与运输方式 的选择 要大量的人工进行处理。不仅浪费人力 、 物力 , 装渣效率底 , 会严重 的 将 斜井支洞的运输形式有汽车出渣运输 和有轨提升出渣运输两种 。 汽 影响施工进度。 P 6 而 C 0型挖掘机具有行驶速度快 , 回转灵活, 清底彻底 , 车出渣进料的无轨运输方式具有施 工方 便 、 简单 、 灵活 , 工速度快 , 施 设 不必采用轨道行走等许多优点。 在装渣之余可进行欠挖处理 , 锚喷支护 , 备投入少 , 出渣设备适用 范围大的特点 ; 斜井有轨 提升出渣运输方式具 拱架支护等多种工序施工的辅助工作。实践证明 P 6 型挖掘机在较小 C0 有设备投入大, 安全程度差 , 附属设施 多, 施工环节多的缺点 。根据支洞 洞径的隧道施 工中有很好的推广价值 。 洞 口的位置 、 地形 、 地貌 、 水文 地质情况及主洞 洞线 的走向 , 并综合考虑 33 斜 井 井 身施 工提 升 设 备 的 选 择 - 总体工期的需要 , 合理的选择斜井支洞 的进洞位置 、 坡度及断面型式 , 以 3 1 箕斗类 型选择 3. 此确定通过斜井支洞 的出渣运输方式。 箕斗有后卸式 、 前卸式 、 复合后轮前卸式几种型式。 后卸式箕斗具有 4 洞: 样 原设计 主支洞均采用有 轨运输 出渣 , 其中 4 斜井 原设计为 斗体长 , # 有卸渣 扇形 门、 卸载轮 、 卸载曲轨 , 后卸斗体易粘留渣料 , 不易出 8 0 的斜 坡 ,坡 度 约 lo,通 过 变 更 后 钳 支洞 斜 井 水 平 总 长 为 现 由于过牵而造 成翻车事故等特点 ; 0m 4 前卸式箕斗斗体较短 、 较宽 , 引架 牵 8 54 m, 5 .3 由斜坡段 (5 .7 + 4 52 m)平坡段 (3 .6 组成。斜坡 段坡度为 2 。 与斗体分离 , 4 01 ) 5 有卸载卡轨 、 载轮 、 卸 卸渣干净 , 出现过牵而造 成翻车等 易 ( 4 . %)采用有轨 出渣运输系统施工 。变更后只需斜坡段部分采用 特点。具体选型应根据工程的实际特点和渣料的岩性特点进行选定。 i 66 - 3 , 有轨运输 , 平坡段可采用汽车 出渣 。解决 了原设计斜坡长 8 6 2 m的斜井 332 箕 斗 容 积 的选 择 .. 提升时间过长无法满足主洞施工工期需要 的问题 。 V 钩 kt ( 60 l 单 = 2 I 30 kT) v V I 隧洞每天 出渣量 ; - 3 斜井有轨运输 出渣设备 的选型与配套 斜井出渣效率 的高低是制约长大隧道施工速度 的关键 , 如何进行轨 T 隧道每 天出渣时间 1h - 2; 道布置 、选择 配套斜井提升出渣设备是实现快速 出渣运输 的重要环节 。 k- j容器装满系数 , 08 ; 取 .5 结合 辅 斜 井及相应 的主洞段的工程特点 , 对各种斜井施工的机械设备 k 提升不均匀系数 , l 5 r 取 I ; 2 进行认真的比选 , 选择提升机提升箕斗出渣、 口设置卸渣漏斗 、 井 井底设 8 广提升能力宽裕 系数 , 11; 取 .5 置渣仓的方法进行斜井有轨提升出渣运输 系统 的配置。 这套 系统不仅安 t一 次 出渣 时 间 ( 据 t2 . 0 。 一 根 =1 v + ) 全可靠 , 而且方便快捷 , 主洞单面月进尺达到了 10 3 m。 经计算 , 支洞施工期 间 甜 洞采用 4O .m 前卸式箕斗 , 自重 25吨 , . 渣 31 斜井有轨出渣 、 . 运输 系统的 比 与选择 较 体 重 约 为 68吨 。 . 斜井 出渣有串车提 升( 或梭矿 、 侧卸式矿 车 ) 和箕 斗法提升 几种方 333 提升绞车的选择 :参考施工机械手册 ) .. ( 式 。串车提升占用空问小 , 投资少 , 但要有 井下调车场 , 井上要有较长的 选用 J 1O x 2 O 2 r 6 O 1O - O型绞车 , r 卷筒宽度 1 m。 . 2 卸渣栈道和有效 的卸渣距离 、且须二次倒渣装运至 出渣汽车运输渣料 , F最大为 4 o k ; 5 g 自 动化程度不高 , 效率低 , 且须多 次挂钩 、 摘钩 , 且轨距窄( 一般 7 2 m、 6m F差 > 6 0 g 20k ; 9 rm)易 出安全问题; 0 a , 箕斗提升法安全 、 稳定( 轨距 为 10 rm)提升速 40 a 、 最大运行速度为 3o m s电动机 功率为 10 W。 . /, 3K . 曲轨 、 卸渣漏斗的设计 度快 , 自动化程度高 , 产能力 大 , 生 井下 无需 调车场 ( 直接 设置 井底渣 34 洞外斜坡栈 道 、 仓 )井上需要有效提升距离 短 , , 且能实现方便 、 快捷的主洞段渣料的汽 洞外斜坡栈道有钢筋混凝土式和型钢钢架两种 型式 : 钢筋混凝土斜 坡栈道 有稳定性好 , 易变形 的优点 , 不 不能重复利用 , 且拆 除困难 ; 型钢 车运输 。 本项 目 工工期长 、 施 洞外作业空间小 、 主洞段采用 的汽车 出渣 , 故斜 钢架栈道具有拆除方便 、 可重 复利用 、 弹性好的优点 , 但稳定性差 、 易变 形 。4 #洞 洞外斜坡栈道采用型钢钢架栈道 。本工程箕斗采用前卸式 , 为 井部分适合于箕斗提 升出渣方案 。 了将石渣直接卸人汽车中, 洞外建造了斜 坡排架 , 利用 曲轨实现卸渣 , 石 斜井井身出渣 : 渣通过漏斗滑人汽车中, 从而完成洞外卸渣。 斜井提升出渣是采用提升机提升箕斗出渣。 井 口段出渣: 口 8 0m段采用 Z C0 井 0 10 L 5 型侧 翻装载机装渣 , 直接 结束语 在长大隧道 的斜 井出渣运输系统 的机械设 备的选型和系统的配置 倒行至洞 口, 再装入 洞外 的自卸汽车 , 将渣料运至洞外弃渣场 ; 坡度较 陡 的 4 斜井( 度 2 。 , # 坡 5 )采用人工装渣 , 用卷扬 机牵 引出渣。 及各项参数的确定均 是影响有轨出渣运输运行效率的关键。 因此在具体 井身施工 出渣 : 当支 洞洞 口段无轨 出渣无 法满足要求时 , 开始采用 施工 中, 应根据 工程的不 同特 点和实际情况 , 本着“ 实际 、 合理 、 方便 、 快 降低成本 ” 的原则进行有轨提升 出渣 系统 的相应的配置和设 备 绞车提升 出渣至整个斜井 井身施 工结束 。在布置斜井井身施工提升 出 捷高效 、 渣、 进料运 输系统时( 包括 临时轨道 、 洞外 斜坡栈道 、 天轮架 、 径 1 m 的选型 , 直 . 6 以便最大限度 的发挥机械的施工效率 和取保施工安 全。 经现场实践证 明 , 套提升箕斗 、 此 渣仓出渣 系统具有设备先进 , 技术 的绞车基础及绞车房的设置 ) 要与永久提升 出渣 系统 ( 永久轨道的铺设

二级建造师继续教育部分试题答案

二级建造师继续教育部分试题答案

冬期施工技术班级:2020年主项班(仅限水利水电工程主项专业)[共120学时,已含必修60学时+选修60学时]考试时长:15分钟,总分:10分,合格分数:6分单选题:(共4题,每题1分)1、冬期施工准备工作主要包括()A .材料准备B .组织措施C .编制冬期施工方案D .现场准备2、对于大面积回填土和有路面的路基及其人行道范围内的平整场地填方,可采用含有冻土块的土回填,但冻土块的粒径不得大于(),其含量不得超过30%。

A .100mmB .150mmC .200mmD .300mm3、砌体工程的抗冻砂浆使用温度不得低于()A .0℃B .5℃C .8℃D .10℃4、砌筑工程的冬期施工方法以()为主。

A .冻结法B .外加剂法C .暖棚法D .蓄热法多选题:(共3题,每题1分)5.冬期施工的基本原则有()A .确保工程质量B .一切以进度为主C .安全生产,避免安全事故的发生D .节省成本E .经济合理,减少能源消耗6.地基土的冻胀性分类,可分为()A .不冻胀B .弱冻胀C .冻胀D .强冻胀E .特强冻胀7.冻土地基可采用( )、( )、( )、( )等施工。

A .干作业钻孔桩B .挖孔灌注桩C .沉管灌注桩D .预制桩E .人工挖孔桩判断题:(共3题,每题1分)8.构筑物及有路面的道路,路基范围内管沟可以用冻土回填。

对错9.冬期施工时,砌体砂浆会在负温下冻结,砂浆中的水泥由于水分冻结而停止水化作用,这将影响砂浆后期强度和粘结力。

对错10.基坑土方开挖应待桩身混凝土达到设计强度时方可进行。

对错劲性混凝土结构施工技术班级:2020年主项班(仅限水利水电工程主项专业)[共120学时,已含必修60学时+选修60学时]考试时长:15分钟,总分:10分,合格分数:6分单选题:(共4题,每题1分)1、劲性混凝土结构的基本构件()。

A .混凝土B .梁C .柱D .梁和柱2、劲性混凝土结构在苏联则被称为()。

水利水电工程中斜井施工技术的应用

水利水电工程中斜井施工技术的应用

水利水电工程中斜井施工技术的应用水利水电工程中斜井施工技术是一种常用的井筒施工方式。

该技术应用广泛,可以用于水库、水电站、渡槽、隧洞、电站取水建筑物等各类工程的井筒施工。

本文主要介绍斜井施工技术的应用原理、施工步骤和注意事项。

一、应用原理斜井施工技术是一种井筒施工方式,通过在固体岩石或软土土层内挖掘井筒,以达到挖出矿藏或水源的目的。

该技术的应用原理是利用斜向挖掘的方式,减小地面对工程施工的影响,提高工程的施工效率。

当斜井洞口与地表接触点越靠近工程场地时,井筒地质条件也越符合当地实际,就越能满足工程施工的需要。

二、施工步骤1、勘察设计:对斜井的位置、方向、深度、直径等进行勘察确定,在前期施工之前对设计方案和工程进度进行评估。

2、预处理:根据地质勘察报告分析,对井筒选址进行预处理,包括地面平整、钻井安装、施工区域围栏等,以保证安全施工。

3、井口开挖:按照设计方案,使用挖掘机或手工等方式进行井口的开挖,一般斜井口需采用大型挖掘器或掘进机等设备,把井口经过一定的预处理之后,方可进行施工。

4、螺旋钻进:采用钻管—钻头的螺旋推进原理,在井口逐渐钻掘斜向通道,挖出井筒。

5、支护加固:斜井施工过程中,需要采用一些对井筒进行支护和加固的措施,以保证施工安全和斜井稳定。

6、井炮爆破:施工过程中采用井炮爆破,摧毁石屑等地质障碍物,提高斜井通行能力。

7、预制装置:在斜井施工过程中,需要在井筒内设置传输设备和预制器材,如吊篮、货梯等。

8、井深加深:当井深达到设计高度后,必须把钻进下降点移动至井底,再次钻掘向目标地层,提高井深,确保沟槽内管道施工的顺畅。

9、顶板防护:当井道顶板的高度低于地表时,顶板必须采用尺寸适当的防护构造物和支撑结构加固。

三、注意事项1、斜井施工要求施工场地平整、宽敞,保证施工机械等设备的安全施工和人员的安全。

2、斜井施工前需要进行充分安全预防措施,做好井口周边的防护工作。

在施工过程中,必须加强监管,确保施工质量和安全。

输水系统大坡度超长斜井施工技术

输水系统大坡度超长斜井施工技术

输水系统大坡度超长斜井施工技术(视频课程)单选题:(共5题,每题1分)1、钻20m、50m、75m、120m清干泥浆用()和测斜仪进行施工中的监测(我们原计划引进日本的陀螺测斜仪,因涉及军工产品日本政府不允许出口中国,未果)。

A .水准仪B .全站仪C ..经纬仪2、正导法一般是在洞子较短,工期不紧,工作量()的项目上使用;设备选用为有轨道的矿车,卷扬机牵引。

成本较低,安全系数()等。

A .不大高B .大高C .不大中D .大中3、斜井的运输问题:混凝土运输采用8吋钢管,满管运输,混凝土采用多砂微膨胀混凝土,前期采用了BOX管缓冲器和()的钢管运输,后期采用()泵管运输.A .φ150 φ216B .φ150 φ216C .φ216 φ150D . φ216 φ2004、对于电站的输水系统来讲,斜井与竖井相比,具有水道长度(),水力过流条件(),能减少水头损失,保证机组稳定,提高电站效率,节省投资等优点。

A .短好B .长好C .短差D .长差5、实践证明用国内生产的LM-300-500反井钻施工()米以下的斜井较为合适。

A .250B .200C .300D .350判断题:(共5题,每题1分)6.斜井开挖的难点有测量放点准确定位、选定施工方案、选定施工机械、解决洞挖中烟尘雾气干扰、施工人员缺氧,避免塌方和坠石、以人为本。

对错7.当前长斜井施工的主要方法:正导法和反导法。

对错8.根据近年来我们用国产设备施工的18条竖井和斜井,用国产反井钻,竖井不易超过400m,斜井不易超过300m,爬罐施工250m左右较好,超过300m,要有特殊的通风措施,如提前在斜井上部打通风洞,或加强中部的通风喷淋设施。

对错9.水电能源是绿色清洁能源,抽水蓄能电站是节能减排的重要举措。

抽水蓄能电站有着容量、电量和动态效益,既能调峰,又能填谷,具有双调峰功能。

对错10.保证斜井不堵溜碴孔的措施有:所有的开挖、装卸、运输设备操作人员,包括轨道安装人员,设备维护人员都是正式职工。

大断面超长斜井综合机械化快速施工技术

大断面超长斜井综合机械化快速施工技术

1
工程及地质概况
禾草沟煤矿副斜井井筒基岩段长 1 533. 7 m, 倾角 6° , 垂深 2 186. 7 m, 井筒净宽 5. 5 m, 净高 4. 35 m, 净断面积 20. 7 m , 属于大 断面超长斜井。主要穿过地层为 : 第四系 、 上更新统马兰组 、 第四
100 80
櫅櫅櫅櫅櫅櫅櫅櫅櫅櫅櫅櫅櫅櫅櫅櫅櫅櫅櫅櫅櫅櫅櫅櫅櫅櫅櫅櫅櫅櫅櫅櫅櫅櫅櫅櫅櫅櫅櫅櫅櫅櫅櫅櫅櫅櫅櫅櫅櫅
标准养护 冬季蒸汽养护
强度/%
60 40 20 1 3
7
14 龄期/d
21
28
图2
混凝土冬期蒸汽养护对混凝土强度的影响
从图 2 可以看出, 混凝土冬期养护在初期增长速度较标准养 但该曲线基本与其他季节现场自然养护曲线基本 护条件下稍慢, , 重合 表明所采用冬季蒸汽养护措施有效 。本工程在综合蓄热法
第 38 卷 第 22 期 2 0 1 2 年 8 月 文章编号:1009-6825 ( 2012 ) 22-0115-03
SHANXI

西
ARCHITECTURE


Vol. 38 No. 22 Aug. 2012
· 115·
大断面超长斜井综合机械化快速施工技术研究
李பைடு நூலகம்桥

1
薛华俊
2
薛俊龙
2
( 1. 中煤第一建设有限公司工程技术部, 河北 邯郸 056002 ;
蒸汽分管 主蒸汽管道 保温覆盖 板 分汽包 板 次梁 主梁 分蒸汽管 2 000 2 000 分汽包
的基础上, 加热养护所用蒸汽为就近接引的甲方生产余汽 , 不用 锅炉烧水, 再辅助以暖棚法遮挡风雪 , 并用燃煤炉提供一部分热 能, 为混凝土强度增长创造了良好的湿热环境 , 在保证了施工质 与以往传统单一的冬施方法比较 , 在满足施工要求的 量的同时, 前提下, 能够尽可能兼顾各种方法的优点 , 有效地减少热损失, 最 大限度地利用热能并因地制宜地使用热源蒸汽 , 节约能源, 经测 定本工程的冬期施工费用比传统方法节约近 25 万元。 总之, 冬季混凝土施工难度大 、 重点多, 这就要求施工单位必 须精心组织设计, 合理安排施工, 从施工技术和计划上要充分考 加强保温措施, 从而提高混凝 虑冬季低温环境影响的不利情况 ,
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

(^_−)☆输水系统大坡度超长斜井施工技术答案❥(^_-)
单选题:(共5题,每题1分)
1、正导法一般是在洞子较短,工期不紧,工作量()的项目上使用;设备选用为有轨道的矿车,卷扬机牵引。

成本较低,安全系数()等。

A .不大高
B .大高
C .不大中
D .大中
2、实践证明用国内生产的LM-300-500反井钻施工()米以下的斜井较为合适。

A .250
B .200
C .300
D .350
3、钻20m 、50m 、75m 、120m 清干泥浆用()和测斜仪进行施工中的监测(我们原计划引进日本的陀螺测斜仪,因涉及军工产品日本政府不允许出口中国,未果)。

A .水准仪
B .全站仪
C .经纬仪
4、对于电站的输水系统来讲,斜井与竖井相比,具有水道长度(),水力过流条件(),能减少水头损失,保证机组稳定,提高电站效率,节省投资等优点。

A .短好
B .长好
C .短差
D .长差
5、斜井的运输问题:混凝土运输采用8吋钢管,满管运输,混凝土采用多砂微膨胀混凝土,前期采用了BOX 管缓冲器和()的钢管运输,后期采用()泵管运输.
A .φ150 φ216
B .φ150 φ216
C .φ216 φ150
D .φ216 φ200
判断题:(共5题,每题1分)
6.根据近年来我们用国产设备施工的18条竖井和斜井,用国产反井钻,竖井不易超过400m,斜井不易超过300m,爬罐施工250m左右较好,超过300m,要有特殊的通风措施,如提前在斜井上部打通风洞,或加强中部的通风喷淋设施。

对错
7.保证斜井不堵溜碴孔的措施有:所有的开挖、装卸、运输设备操作人员,包括轨道安装人员,设备维护人员都是正式职工。

外协队伍只承担钻孔、装药、起爆等单项工序任务;要求扩挖溜碴洞时班班见光,能辨轮廓线;每月停工1~2天
对错
8.斜井开挖的难点有测量放点准确定位、选定施工方案、选定施工机械、解决洞挖中烟尘雾气干扰、施工人员缺氧,避免塌方和坠石、以人为本。

对错
9.当前长斜井施工的主要方法:正导法和反导法。

对错
10.水电能源是绿色清洁能源,抽水蓄能电站是节能减排的重要举措。

抽水蓄能电站有着容量、电量和动态效益,既能调峰,又能填谷,具有双调峰功能。

对错。
