一、工程概述1.1工程概况洪湖监利长江干堤整险加固工程2001年度第50标工程属防洪工程,季节性强,该工程位于洪湖境内老湾至龙口段,桩号为476+000~460+000。

本标段范围内主要内容为堤顶砼路面16.071km,堤身临江侧砼预制块护坡3.4km,桩号为468+105~471+404。

1.2水文气象和工程地质1、水文气象:本标段工程位长江流域洪湖段,属典型的季风气候、雨季、旱季分明,年最大降雨量2309.4mm,最小降雨量mm,历史最高气温39.3℃,最低气温-13.2℃。

长江是一条雨洪河流,4~10月份雨量占全年70%以上。

2、工程地质:洪湖监利长江干堤地处江汉平原东部,堤基具砂土二元结构。

1.3交通条件1、对外交通:本标段工程位于长江干堤洪湖段,工程滨临长江左岸,水运十分方便,北可达仙佻接宜黄一级公路,西可达荆州,东可至武汉。

施工现场东临武汉,西至洪湖,北接仙桃,地处三地中心地带,水陆运输方便,施工对外交通条件优越。

2、场内交通:本标段工程桩号为476+000~460+000,据现场勘察的情况看,本标段工程1km范围内沿堤身走向有一条交通主干道(汉洪路),此交通干道为砼路面,路况较好,且本标段范围内,有3条上堤路及汉洪路相接,上堤路路面状况较好,基本可满足施工交通要求。

长江干堤顶宽10m,为土质路面,在晴天路面干燥的情况下,可作为场内临时施工道路。

1.4建筑材料供应条件本工程所需的建筑材料主要有钢筋、水泥、油料、块石、砂石骨料、粘土和石灰等。

本工程所需钢筋从武钢购买,经陆路运至施工现场。

工程所需水泥采用华新水泥股份有限公司生产的PO.32.5普通硅酸盐水泥,供应点选在龙口镇(码头桩号462+200),水泥采用汽车经陆路运至施工现场。

砼砂石骨料采用河砂及人工碎石,砂石骨料均来自湖南岳阳,经水运运至石码头镇,再由自卸汽车经陆路运至施工现场。

块石从湖北省嘉鱼县购买,经水运运至龙口镇,再由自卸汽车运至施工现场。

某河道应急加固工程施工组织设计

某河道应急加固工程施工组织设计

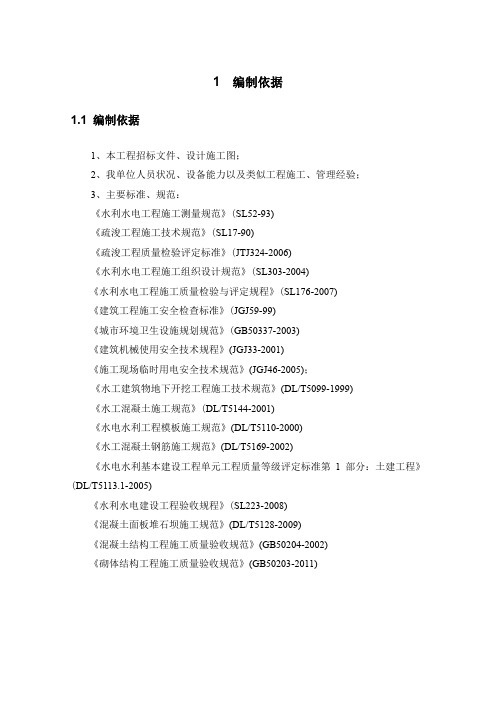

1编制依据1.1 编制依据1、本工程招标文件、设计施工图;2、我单位人员状况、设备能力以及类似工程施工、管理经验;3、主要标准、规范:《水利水电工程施工测量规范》(SL52-93)《疏浚工程施工技术规范》(SL17-90)《疏浚工程质量检验评定标准》(JTJ324-2006)《水利水电工程施工组织设计规范》(SL303-2004)《水利水电工程施工质量检验与评定规程》(SL176-2007)《建筑工程施工安全检查标准》(JGJ59-99)《城市环境卫生设施规划规范》(GB50337-2003)《建筑机械使用安全技术规程》(JGJ33-2001)《施工现场临时用电安全技术规范》(JGJ46-2005);《水工建筑物地下开挖工程施工技术规范》(DL/T5099-1999)《水工混凝土施工规范》(DL/T5144-2001)《水电水利工程模板施工规范》(DL/T5110-2000)《水工混凝土钢筋施工规范》(DL/T5169-2002)《水电水利基本建设工程单元工程质量等级评定标准第1部分:土建工程》(DL/T5113.1-2005)《水利水电建设工程验收规程》(SL223-2008)《混凝土面板堆石坝施工规范》(DL/T5128-2009)《混凝土结构工程施工质量验收规范》(GB50204-2002)《砌体结构工程施工质量验收规范》(GB50203-2011)4、其它;类别名称企业我单位制定的《质量手册》及《程序文件》企业我单位制定的《施工组织设计编制控制程序》1.2 编制原则1、质量第一的原则。

按照招标文件对工期的要求,结合我单位人员状况、设备能力及类似工程施工管理经验,周密的劳动组织,优化的施工方案,通过切实可行的施工方法、精良的施工管理和施工设备、可靠的技术措施,确保按期、优质、安全、高速高效地完成本合同赋予的全部工作内容。

2、实事求是的原则。

在制定施工方案时,坚持科学组织、合理安排、均衡生产,采用项目法管理组织施工,通过与业主、监理和设计单位充分合作,实现人力、机械、物资、施工方法的最佳组合。

[最新]河堤除险加固工程施工组织设计方案

[最新]河堤除险加固工程施工组织设计方案

施工组织设计1 施工平面布置图及相应文字说明护岸工程总长8600m。

现场布置主要考虑工程特点并给合现场地形、地貌实际情况,在相对集中又互不干扰、便于施工管理的原则下进行布置。

投标阶段作如下布置。

砂石料场分三部分进行布置,浇筑砼砂石料堆放场布置在阮家桥,谭家拐,赵家码头三个地方,与拌和场相邻;护坡垫层用砂石料堆放场就近利用堤顶及堤身外平台作堆料场,可每200m左右布置一处。

堤身外滩较宽阔,可临时堆放一些施工用材,堤顶在考虑车辆通行条件下,也可堆放少量材料。

主要辅助设施仓库、工棚、修理厂等布置在堤外滩宽阔处。

本工程布置移动式12kw柴油发电机组三套,30kw柴油发电机组一套(作为拌和场备用电源),在谭家拐附近布置项目经理部,项目经理部租用民房一栋,用于办公及施工管理人员生活居住。

临时设施用地计划表1.1 施工道路施工中主要考虑利用堤顶公路为主干道,外来材料通过连接各施工段的上堤路进入工区,区内材料转运以与堤顶修建的外滩临时道路为主。

1.2 供水生产、养护用水、生活用水及消防等用水,分别拟在阮家桥、谭家拐、赵家码头三个地方各修建一座容积5m3蓄水池,用于拌和场施工用水,采用3台2B31水泵自长江内取水供给,其它局部位置也可以考虑用小型潜水泵就近抽水供给。

生产用水由蓄水池通过管系供给,生活用水净化后通过管系供给。

1.3 供电施工现场架设一条三相四线制线路,均衡地给各施工区供电。

供电除争取网电外,工地自备1套30kw和3套12kw柴油发电机组,供小型施工设备及现场施工用电。

1.4 通讯为加快工程进度,便于对外联系,拟在项目经理部安装一台程控电话,并配备对讲机、手机若干。

1.5 取土场本工程取土场布置在上游,平均运距按3km考虑。

1.6 砼及砂浆拌和场砼及砂浆拌和场、砂、石料堆放场等主要考虑利用堤顶及外滩场地,水泥仓库、杂物仓库沿堤顶及外滩修建。

1.7施工营地项目经理部、生活住房、发电机房、试验室等布置在江堤内侧,以租用或临时修建为主。

水库除险加固工程施工组织设计方案

水库除险加固工程施工组织设计方案

水库除险加固工程施工组织设计方案一、项目背景水库在防洪、发电、灌溉等方面都扮演着重要的角色。

但水库在长期的使用中,由于自然因素和人为因素的影响,可能出现坝体沉降、坝体渗漏、灌溉渠道损坏等问题。

这些问题如果不及时解决,可能会对人民群众的生命财产造成威胁。

因此,为了保障人民群众的生命财产安全,需要对水库进行除险加固。

本方案拟对某水库的除险加固工程进行施工组织设计。

二、项目概述1. 项目名称某水库除险加固工程施工组织设计方案。

2. 工程描述本工程包括:•坝体渗漏处理•坝体沉降处理•灌溉渠道加固3. 工期工期为6个月,按照以下时间节点进行施工:时间节点施工内容1-2个月坝体渗漏处理2-4个月坝体沉降处理4-6个月灌溉渠道加固4. 工程预算•坝体渗漏处理:100万元•坝体沉降处理:200万元•灌溉渠道加固:150万元•总预算:450万元5. 施工条件•工程地点:某省某市•交通:道路通畅,距离城区20公里左右•施工条件:夏季气温高,雨水多,注意防暑降温和抗洪防汛三、组织机构1. 项目部由总工程师、工程施工管理人员和安全负责人组成。

2. 施工队伍主要包括土建工程队、机械工程队、电气工程队、矿山工程队、安全生产队、后勤保障队等。

四、施工方案1. 坝体渗漏处理采用固结灌浆技术,将灌浆材料钻入坝体内部,填充密实,从而达到水密的效果。

具体步骤如下:1.确定灌浆工作面、灌浆孔径和深度。

2.按照施工要求进行钻孔和渗浆。

3.坝内外压力平衡,开挖监测孔观测灌浆效果。

2. 坝体沉降处理采用加固与抬升相结合的方法,通过加固坝底,调整坝顶高程,从而达到防止坝体沉降的效果。

具体步骤如下:1.测量坝体沉降情况和坝顶高程。

2.进行坝底加固和坝面抬升的施工。

3.施工期间进行监测,确保坝顶高程符合要求。

3. 灌溉渠道加固采用砌石结构进行加固,将砖块、水泥、沙子等材料进行配合,加固渠道墙和渠道底部,确保灌溉渠道安全稳定。

具体步骤如下:1.测量渠道长度、宽度和深度,设计加固方案。

长江干堤加固防渗工程施工技术设计方案

长江干堤加固防渗工程施工技术设计方案

长江干堤加固防渗工程施工技术方案第一章概述1.1 工程概况干堤位于长江荆江河段南岸,上起松滋查家月堤,下至石首市五马口,与湖南省长江干堤相连,跨越虎渡河、藕池河、调弦河三条河流,全长189.32km。

保护着湖北省松滋市、荆州市荆州区、公安县、石首市和湖南省华容县等地区。

长江干堤为Ⅰ级堤防,加固工程为Ⅱ等工程。

长江干堤加固工程项目由护岸工程和防渗加固工程等组成,加固工程将根据不同单元堤段分批分期实施。

安排在2001~2002年度实施的项目为章花港至五马口、老来家铺、调关镇、范兴垸至三合垸、南碾垸、王家台安全区、西流湾段等堤段的垂直防渗及其它堤段的加固工程。

本标段位于湖北石首、范兴垸至三合垸、南碾垸堤段,桩号558+800~554+380、552+000~545+300,全长11.12km,截渗墙为水泥土及塑性混凝土防渗墙。

截渗墙顶部高程低于堤顶高程0.3m。

1.2 水文气象长江河段具有高水位出现频繁且持续时间长、洪峰流量大等特点,根据实测资料统计,沙市站自1903年以来有81年洪水位超过设防水位42.00m,其中超过警戒水位43.00m有43年,以1998年45.22m为最高。

石首站历年最高水位40.94m(1998年8月17日),自1952年以来,有40年洪水位超过设防水位37.00m,其中超过警戒水位38.00m的有31年。

7~9月份为主汛期。

工程所处区域为亚热带季风气候,四季分明,具有霜期短、日照长、雨量充沛等特点。

区内多年平均降雨量为1168.5mm,最大日降雨量为282mm,多年平均蒸发量为1343.8mm,多年平均无霜期271天。

多年平均气温为16.4℃,最高气温39℃,最低气温-14.9℃。

最大风速23m/s,年平均风速2.4~2.6m/s,多年平均年日照1858小时。

1.3 地形地貌工程区位于长江右岸,地势西高东低,地面高程一般35~38m(黄海高程),堤顶高程37.55~40.0m 。

靖安县北岸防洪工程施工组织设计

靖安县北岸防洪工程施工组织设计

目录第一章概述 (1)一、工程概况 (1)二、水文气象、地质条件 (1)三、对外交通条件 (2)四、合同工作范围 (2)五、施工总工期 (2)第二章施工组织设计编制原则 (3)一、编制依据 (3)二、编制原则 (3)三、编制内容 (4)四、施工整体目标 (4)第三章施工组织总体规划 (4)一、施工组织机构 (4)二、施工程序安排 (7)三、施工总平面布置 (7)第四章施工导流工程 (10)一、施工围堰和施工排水 (10)二、施工防汛 (10)第五章主体工程施工方案及关键性技术措施 (11)一、河道疏浚工程施工 (11)二、土方开挖施工 (16)三、土方回填施工 (18)四、砼工程施工 (22)五、浆砌石工程施工 (30)六、金属结构工程施工 (33)第六章施工总进度安排 (37)一、施工工期 (37)二、施工进度计划 (37)三、主要施工强度指标 (38)第七章施工机械设备和劳动力配置 (39)一、概述 (39)二、主要劳动力计划表 (39)三、主要施工机械设备汇总表 (40)第八章施工质量保证措施 (41)一、质量目标 (41)二、质量管理 (41)第九章施工安全施工措施 (43)一、安全目标 (43)二、安全措施 (43)第十章文明施工与环境保护措施 (45)第一章概述一、工程概况靖安县县城(北岸)防洪工程位于靖安县双溪镇及雷公尖乡境内,北潦南支河左岸。

靖安县县城(北岸)防洪工程保护面积4.62 km2,其中保护耕地0.3万亩,保护人口1.3万人。

工程保护靖安县县城北岸,双溪镇的河北村、马家洲,雷公尖乡的窑下、李家等12个村以及靖宝公路等的防洪安全。

二、水文气象、地质条件靖安县位于江西省西北部,宜春市东北部。

地理坐标为北纬28°46′-29°06′,东经114°55′-115°32′。

东邻安义县,南接奉新县,西毗修水县,北接武宁、永修县;县城双溪镇距省会南昌80千米。

水库除险加固工程施工组织设计概述(doc 94页)

水库除险加固工程施工组织设计概述(doc 94页)(此文档为word格式,下载后您可任意编辑修改!)万载县三兴水库除险加固工程施工组织设计江西省降龙水利水电建设工程有限公司2009年8月27日目录第一章综述第一节编制依据 (7)第二节编制原则 (7)第三节编制内容 (7)第四节项目目标 (8)第五节工程特点及施工工艺 (9)第六节对业主的承诺 (9)第二章工程概况第一节工程简况………………………………………………………11第二节合同项目和工作范围…………………………………………12第三章施工组织机构第一节现场组织体系…………………………………………………14第二节施工机构人员配备……………………………………………15第三节项目经理部管理部门职责……………………………………15第四节主要负责人岗位职责…………………………………………17第四章施工总布置及临时设施第一节施工总平面布置………………………………………………21第二节生产生活设施…………………………………………………21第三节施工交通………………………………………………………22第四节施工用电...............................................................23第五节施工供水设施 (23)第六节施工通讯………………………………………………………24第七节施工设备………………………………………………………24第八节混凝土生产系统………………………………………………27第五章施工总进度计划第一节施工进度计划安排 (30)第二节施工强度分析 (30)第三节劳动力配置计划 (30)第四节进度保证措施 (33)第五节季节性施工措施 (34)1、雨季施工措施 (34)2、冬季施工措施 (35)3、夏季施工措施 (36)4、节假日施工措施 (36)第六章主要施工方法与施工工序第一节施工总程序 (37)第二节施工准备 (37)第三节测量放样 (38)第四节围堰导流和降排水 (44)第五节土石方工程 (46)1、土方开挖 (46)2、土方填筑 (49)3、石方开挖(爆破) (54)第六节拆除工程 (56)第七节钢筋砼工程 (57)1、模板 (57)2、钢筋制安 (58)3、混凝土浇筑 (61)4、砼夏季、雨天、冬天施工措施 (68)5、砼施工质量检测与控制措施 (70)6、砼施工质量控制的技术措施 (73)第八节浆砌块石砌体及护坡工程 (78)1、材料 (78)2、反滤层(垫层)填筑 (79)3、浆砌块石挡土墙 (79)4、浆砌块石护底护坡 (81)5、砂、碎石垫层铺筑 (84)6、土工布铺设 (84)7、抛石护坡 (85)8、草皮护坡 (85)第九节防渗墙工程 (86)第十节道路工程 (92)1、泥结石路砂砾石垫层 (92)2、泥结碎石路面 (94)3、混凝土路水泥稳定基层 (95)4、砼路面 (97)第十一节闸门及启闭机安装 (101)1、平面闸门的安装 (101)2、启闭机的安装 (102)第十二节房屋建筑工程 (103)第七章工程质量控制与管理措施第一节质量控制目标 (114)第二节质量保证体系 (114)第三节质量保证措施 (114)第四节工程材料采购及质量控制措施 (117)第五节建筑物外观和装饰质量控制 (118)第八章安全保证及管理措施第一节安全管理目标 (121)第二节安全管理机构及其主要职责 (121)第三节施工安全生产规章制度 (122)第四节施工现场的一般安全管理措施………………………………123第五节安全生产施工管理措施 (124)第六节安全事故处理及安全记录 (126)第七节安全生产教育和培训计划 (127)第九章文明施工和环境保护措施第一节文明施工措施 (129)第二节环境保护措施 (135)三兴水库除险加固工程施工组织设计第一章综述(一)编制依据1、招标文件、设计图纸、技术要求及招标单位有效法律文件;2、国家及行业技术规范、规程、标准;3、我公司拥有的技术成果、工法成果、管理经验、技术装备能力及多年积累的施工经验。

XXX护岸加固工程施工组织设计方案

XXX护岸加固工程施工组织设计方案一、工程概况XXX护岸加固工程位于河的段,全长X米,涉及护岸加固范围为XX-XX段,总计XX米。

本工程的施工主要目标是对已有的岸壁进行加固,以防止河水冲刷和侵蚀,确保岸壁的稳定性和安全性。

施工主要包括清理现场、基础处理、加固工程、排水系统建设、护岸面修整等工作。

二、施工组织设计1.施工人员组织根据工程规模和施工进度,预计本工程需要X名施工人员,包括项目经理、工程师、监理人员、施工人员等。

施工人员要求具有相应的工作经验和技能,具备良好的沟通与协调能力。

2.施工设备安排根据工程需求,安排以下施工设备:(1)挖掘机:用于清理现场、基础处理和开挖河床等工作。

(2)混凝土搅拌站:用于加固工程中混凝土的搅拌和制备。

(3)压路机:用于压实加固工程中的填充土和砾石等材料。

(4)护栏安装设备:用于安装护栏等边坡保护措施。

3.施工进度安排(1)施工准备阶段:清理现场、组织人员、调配设备、制定施工计划等。

(2)基础处理阶段:对原有岸壁进行清理、修整、剪切,以确保基础的平整和稳固。

(3)加固工程阶段:根据设计要求,进行土方开挖、土石方填筑、压实、钢筋加工、混凝土浇筑等工作。

(4)排水系统建设阶段:安装排水管道,确保岸壁排水正常。

(5)护岸面修整阶段:对加固后的岸壁进行表面处理、护栏安装等工作。

(6)施工总结和收尾:对工程进行总结评估,完成工程竣工报告和资料整理。

4.安全措施(1)加强班前交底:施工前对施工人员进行安全教育和交底,明确施工任务和安全要求。

(2)设置安全警示标志:在施工区域周边设置明显的安全警示标志,提醒过往行人和车辆注意施工区域。

(3)施工现场人员佩戴安全帽、防护服等个人防护装备,严禁穿拖鞋等不符合安全要求的服装。

(4)严格操作规程:施工人员需按照规程和操作流程进行作业,禁止擅自更改施工方案和方法。

(5)加强施工现场管理:设立专人负责施工现场的安全管理和监督,及时发现和解决安全隐患。

长江干堤加固工程施工程序

长江干堤加固工程施工程序、方法及说明书4.1 概述本标段由荆南长江干堤558+800~554+380、552+000~545+300等堤段的防渗墙组成,主要工程包括水泥土防渗墙77657m2、塑性砼防渗墙92140 m2、墙顶土方开挖2081m3、粘土回填2081 m3及堤顶公路损毁恢复等,根据水泥土防渗墙和塑性砼防渗墙的施工特点和施工强度,合理安排施工机械设备,精心组织、精心施工,确保工程按合同要求优质高速完成。

4.2 施工原则4.2.1基本原则工程开工前,在合同要求期限内向监理工程师提交规定内容的施工组织设计,经监理工程师批准后实施。

施工过程中,严格控制各工序质量,作好施工、验收记录,及时报监理工程师检查验收,坚持上道工序不验收,下道工序不施工的原则。

工程竣工验收前,提供内容完整,符合技术标准的竣工资料。

4.2.2 施工依据遵照长江重要堤防隐蔽工程施工招标文件(合同编号:CJYB/HBJN2001/C-2)、设计图纸、技术要求以及《堤防工程施工规范》(SL260-98)、《水利水电工程施工测量规范》(SL52-93)、《水利水电工程施工地质规范》(SDJ18-78)、《水利水电工程混凝土防渗墙施工技术规范》(SL174-96)、《建筑地基处理技术规范》(JCJ79-91)、《地基与基础工程施工及验收规范》(GBJ202-83)、《水工混凝土施工规范》(SDJ207-82)、《堤防工程施工质量评定与验收规程》(SL239-1999)等有关规程、规范及监理工程师的指令进行施工。

4.2.3 施工组织根据堤身防渗墙施工的特点,项目部组建深层搅拌队和塑性砼墙队,以每台套成墙设备为施工单元,分段平行组织施工,其施工组织安排如下:(1)水泥土防渗墙施工区段:配置6台SJ4-500型连续墙深搅钻机,施工区域为558+800~557+100、552+000~550+400、549+600~548+000、548+000~546+900等堤段。

江堤整险加固工程施工组织设计

江堤整险加固工程施工组织设计1. 项目背景介绍江堤是指位于江河两岸的堤防,它对于防洪和河道的安全至关重要。

然而,随着时间的推移和环境的变化,江堤可能会出现下沉、冲刷和破损等问题,这对于河岸的居民和周边环境构成了威胁。

因此,江堤整险加固工程的施工至关重要,旨在加固和修复堤防,提高其防洪和抗冲击能力。

2. 施工组织设计目标本文档旨在提供江堤整险加固工程的施工组织设计,以确保施工项目按时、按质、按量完成。

具体的目标如下:1.确定施工组织的管理体系,包括人员配置、职责分工和沟通机制等,以保证施工工作的高效运行;2.制定施工进度计划,明确工期和关键节点,实施合理的施工调度,确保项目按时完成;3.确定施工方法和工艺,根据工程实际情况合理选择施工工艺和设备,保证施工质量;4.制定安全管理计划,确保施工过程中的安全措施得到落实,保障施工人员和设备的安全;5.确定质量控制措施,制定质量检查和验收标准,加强对施工质量的监督和管理。

3. 施工组织管理体系为了实现施工组织的高效管理,我们将建立如下的管理体系:3.1 项目经理办公室由项目经理负责,负责项目整体管理与协调,在施工期间与各相关方保持良好的沟通和协调,处理各类问题和风险。

3.2 项目团队由设计师、施工人员、质检人员、安全人员组成的团队,负责在指导与协调下完成各项施工任务,并确保施工质量和进度达到预期目标。

3.3 会议制度定期召开施工现场会议和项目经理会议,梳理工作进展、解决施工问题、协调资源配置等工作。

4. 施工进度计划为了合理安排施工工期,我们制定了以下施工进度计划:施工阶段工期安排准备工作2周土方开挖4周加固处理6周回填封土2周设备安装3周施工验收1周总结交接1周5. 施工方法和工艺根据江堤整险加固工程的实际情况,我们将采用以下施工方法和工艺:1.土方开挖:采用机械开挖的方式,选用适当的挖掘设备和工艺,保证开挖施工的效率和质量;2.加固处理:根据江堤的情况,我们将采用碎石加固和混凝土加固的方法,确保加固质量和稳定性;3.设备安装:根据需求选择适当的设备,确保设备的安装位置合理,安全可靠。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

(此文档为word格式,下载后您可任意编辑修改!)第一章施工总平面布置图及临时设施设计说明1.1 工程概况及主要工作内容1.1.1 工程概况南京市栖霞区靖安街道长江干堤2011年应急加固加固工程位于南京市栖霞区境内。

本标段工作内容包括滨江低涵至杨家沟段堤防堤身加固等。

本工程计划工期11个月,计划开工日期2011年11月10日,计划完工日期2012年10月30日前全部完工,保证2011年10月30日前竣工。

1.1.2 水文气象和工程地质1、水文气象本工程地段属于亚热带季风气候区。

雨水充沛,气候温和,光照充足,四季分明。

多年平均气温为15.1℃,最高气温40.7℃,最低气温-16.3℃,但高于35℃及低于-10℃的酷暑和严寒天气较短。

年均蒸发量1459.6毫米,最多年蒸发量为1742.5毫米,最少1296.5毫米。

多年平均降水量为900毫米~1040毫米,平均雨量993毫米,最大年降水量超过1600毫米,最小年降水量不足600毫米。

年降水量多集中在6~9月份。

该地风面受季风影响,春季为东风,夏季多南及西南风,秋季多东及东北风,冬季多北及西北风,常年最多风向为东风。

年平均风速3.1米秒,有台风时,定时风速可超过20米秒,日照率50%。

2、工程地质本工程地质详见地质报告。

1.1.3 对外交通条件本工程水陆交通方便,场外交通由水路或陆路运输进入现场。

工程施工基地、临时堆场等均就近设置,工程区域附近公路四通八达,直接与外界公路相通。

1.1.4 主体工程项目和工作内容范围1、主要工程项目滨江低涵至杨家沟段堤防工程、滨江低涵接长工程;滨江站、大洲地站改造工程等。

2、工程范围堤防工程位于长江南岸栖霞区境内,工程起点为滨江低涵上游处,终点为杨家沟左岸;设计范围为滨江低涵至杨家沟左岸段的长江干堤,实际建设长度2610.6米。

1.1.5 主要工程数量1.2编制依据1、施工现场查勘中了解到的地形、场地、交通、水源、电源等资料。

2、本工程执行现行的国家技术规范、标准(有最新版本按最新版本执行)。

《水闸设计规范》(SL)《挡浪标准》(GB50201-94)《水利水电建设工程验收规程》(SL223-2008)《水利水电工程施工质量检验与评定规程》(SL176-2007)《江苏省水利工程施工质量检验评定标准》(2002)《堤防工程施工质量评定与验收规程》(SL239-1999)《水利水电工程施工组织设计规范》(SL303-2004)《堤防工程施工规范》(SL260-98)《土工试验规程》(SL237-1999)《水利水电规程土工合成材料应用技术规范》(SLT225-98)《土工合成材料测试规程》(SLT235-1999)《水利水电工程施工测量规范》(SL52-93)《堤防工程设计规范》(GB50286-98)1.3 对工程的认识和理解1、本工程施工的堤防工程、挡浪墙工程和沥青路面工程,肩负着挡浪重任,实现挡浪、排涝、改善水环境的功能,整个工程必须满足招标文件和设计要求,并按时完工,以发挥它应有的作用。

2、堤防填筑工程量较大,必须严格控制好堤防填筑工程施工质量,确保长江干堤的安全。

3、砼工程主要在冬、春季进行,在开始阶段就要考虑天气因素对工程质量和进度的影响,在施工过程中多投入设备,并应做好防冻、防雨及砼构筑物的养护工作,确保工期和施工质量均满足招标要求。

4、保证安全生产、文明施工,减少扰民、降低环境污染和噪音的影响,安全文明及环保施工也是重要考虑因素。

1.4 管理目标与承诺如我公司中标,我们将通过精心组织、科学管理、规范施工,确保达到以下目标:1、确保工程于2012年10月30日前全部完工,根据我公司的施工实力、管理水平,承诺本工程按期完成全部施工任务。

2、我公司将选派精干的施工队伍,强有力的管理班子。

性能优良的机械设备,选购合格的建筑材料。

承诺本工程的质量达到水利水电合格等级。

3、安全目标:坚持“安全第一,预防为主”的方针,杜绝出现重大伤亡事故。

争创文明施工标准化工地。

4、根据国家有关保护工人工资的相关精神,郑重承诺决不拖欠工人工资。

5、根据招标文件精神,我公司在施工中所有施工任务不实行非法分包、转包等,如有以上现象发生将自觉接受业主的任何经济处罚。

1.5 施工总平面布置及临时设施设计1.5.1 施工总平面布置根据本工程的规模以及工程地处长江边的特点,按照有利生产、方便生活,创造文明施工工地的原则,科学合理地进行本工程的生产、生活设施的布设,所有临时工程均布置在业主规定永久征地范围内,本工程总平面布置详见附图《南京市栖霞区靖安街道长江干堤2011年应急加固加固工程总平面布置图》。

1.5.2 临时设施设计1、施工交通根据招标图纸和现场踏勘本工程地处长江南岸南京市栖霞区境内,场外公路交通便利,水路交通发达,通过工程区附近水陆两路均可直接进入施工现场,用于本工程的施工机械设备、周转材料、钢材、砂石等材料根据工程体实际情况选择水路或陆路进入施工现场。

我公司中标进场后,按交通部门的规定在道路路口处设立岗哨安全员值班并设置交通警示标志,以确保运输车辆安全,同时做好材料运输船只、车辆驾驶人员的安全教育,服从交通指挥,自觉遵守交通规则。

(1)生产、生活区道路所有临时设施均布置在业主规定的工程附近红线区域内,根据招标文件要求和现场实际施工情况,局部修建场内泥结石临时施工便道,宽度3米,局部增设临时会车区,两侧设置50厘米深的雨水沟,在施工期间作为临时施工便道使用。

生产区内施工道路主要指混凝土浇筑、场内施工材料运输及土方运输道路。

(2)施工道路的养护根据招标图纸和现场踏勘,进出场及施工区内所有施工道路均做好路面排水系统,施工过程中,配备专人和固定洒水养护设备,对施工道路进行清理、打扫、除尘、养护,发现问题及时处理。

保持工区内道路整洁、完好,减少扬尘公害。

道路两侧、砂石堆场的排水沟派专人疏理,确保排水沟畅通。

在施工区和生活区道路做到雨天不起泥,晴天不起灰。

2、施工供电我公司项目部中标进场后与供电部门联系在变压器上直接引接动力电到各个建筑物施工点。

根据施工期用电负荷,动电力能够满足各个建筑物工程施工用电需要。

同时为工程施工用电配备多台75KW柴油发电机组作为备用电源,柴油发电机组布置在配电房内,从配电房内引接到施工现场。

施工用电线路布设:从各施工点配电房布置4路线路至各用电区,均为三相四线制,第1条至施工现场;第2条至钢筋场、木工场;第3条至混凝土拌和系统;第4条至生活区及进场主干道线路。

所有线路规格均采用铝芯橡皮线。

临时用电采用橡皮线从配电接线盒上引接。

施工期派专人负责供电设备及线路的维护与保养,使供电设备免遭破坏。

3、施工期供水(1)生产用水拟使用经检测符合《混凝土拌和用水标准》JGJ63-89规定要求的江水,如不合格则在各施工现场布置10吨的水箱一只使用自来水作为生产用水。

(2)生活用水我公司项目部生活用水就近使用当地居民自来水,如附近没有自来水则考虑购买桶装水作为饮用水。

施工过程中为进入现场的其它承包商提供施工和生活用水方便。

并在办公室、会议室、监理办公室免费提供纯净水,以及为监理人生活区的水管架设、配套设施的提供、安装和维修提供方便等。

(3)消防用水及设施消防用水考虑直接引用长江水,工地自备15KW高压水泵4台(附消防水管和水枪)用作灭火抢险用,生活区配置数量充足的干粉灭火器,专人值班边巡视。

4、施工照明在各个施工点的钢筋场、木工场、施工现场分别安装3KW镝灯各1台套,以保证主施工区的照明,其它各临时施工点布置1KW碘钨灯若干,为保证夜间过往车辆和人员安全行走,在进出场道路和主要施工道路架设高杆路灯,以确保施工场地和道路照度满足规范要求。

5、施工通讯我公司项目部中标进场后,与当地电信部门联系,安装程控电话1门,传真机一部,移动电话若干部负责对外联系,同时配备电脑2台,开通与招标人、监理人的电子信函联系。

项目部施工现场配对讲机6套12只,另外为发包人、监理人提供全新同型号无线对讲机各2套4只。

6、混凝土生产系统本工程混凝土总量约6695立方米,均采用自拌混凝土。

我公司项目部进场后根据混凝土生产用量将自备6台JS350混凝土拌和机和自动配料系统用于工程混凝土施工。

根据现场生产情况及自拌混凝土用量,在挡浪墙施工沿线分别布置6个砂石料场和自拌混凝土场地。

自拌混凝土运输配备12辆FC-1.5A型机动翻斗车或6辆拖拉机运输混凝土。

现浇混凝土由自拌混凝土由搅拌机直接入翻斗车或拖拉机运输到浇筑现场人工入仓。

7、各施工点加工车间和料场各施工点施工主要包括钢筋加工场、木工加工场、砂石料场、拌和机场等。

(1)钢筋加工间及外场钢筋加工间及外场布置在挡浪墙沿线合理位置,每个施工点钢筋加工间共1间,每间4×6m,外场面积10×15m,150m2,进场后将场地整平压实后浇10厘米厚混凝土作地坪,布置切断机一台,弯曲机一台,电焊机2台及其它小型钢筋机械设备。

(2)木工加工间及外场木工加工间及外场布置在挡浪墙沿线合理位置,各施工点木工加工间共1间,每间4×6m,外场面积10×15m,150m2,进场后将场地整平并压实后浇混凝土地坪,布置压板刨,冲击钻,园盘锯等木工机械和其它木工材料。

8、仓库和砂石料场本工程各施工点拟建仓库有水泥仓库,黄砂堆场,石子堆场。

水泥仓库建在混凝土生产系统附近,为1间6×10m,占地60m2,采用砖地坪、柴帘油毡组合墙和屋面、组合毛竹屋架,室内高出原地面50cm,采用下铺油毡二层,上铺砖一层。

具体位置按监理人批准的地点进行布置和修建,并遵守国家有关安全规程的规定,并得到有关公司的批准。

砂石场地与拌和系统一同布置。

本工程临时设施具体规格数量和标准详见下表(按一个施工点计算)9、临时房屋建筑和公用设施本工程施工线路长,相对比较分散,管理难度大,为此项目部生活区集中布置背水坡滩地上。

工程项目部所有生活办公用房均采用彩钢板房。

具体规格数量和标准详见下表。

10、与其它工程施工配合与协调发扬团结友爱,互助互让的精神,无条件服从业主和监理工程师的协调指令,服从工程建设的全局。

第二章主体工程施工说明及附图2.1 堤防加固填筑方案2.1.1 堤防加固说明本工程加固堤防2610.6米。

堤顶高程11.15米,挡浪墙墙顶高程11.60米,堤顶总宽10米,沥青道路净宽6米。

背水坡坡比1:3,堤防压实度不小于0.92。

堤防填筑外购土方数量160414立方米。

本工程土方填筑工程量较大,而且工程附近没有填筑土方来源,根据招标文件堤防填筑土方由甲方提供指定土源,但甲方提供的土源必须由施工方通过外购运输到施工现场。

因此施工机械的选择和数量确定,土方综合平衡方案等,直接影响工程施工成本与造价、工期与质量。
