人工挖孔桩细则(内容最新)详解

高新区拓展区新图大道抢险工程人工挖孔桩监理实施细则一、工程概况(一)编制依据1、本工程特点、周边环境、具体施工工艺;2、我公司编制的、经批准的本工程监理规划;3、《建设工程安全生产管理条例》(国务院令第393号)及有关工程建设、安全方面的法律、法规、政策、文件;4、与本工程有关的技术标准、规范和规程(详监理规划);5、与本工程相关的设计文件(包括设计变更和交底记录)、技术资料;6、建设部《危险性较大的分部分项工程安全管理办法》(建质[2009]87号)7、施工单位编制的本工程《施工组织设计》和各专项安全方案。

(二)工程概况1、本项目位于重庆市九龙坡区含谷镇,紧靠含谷公租房,本道路起点桩号K0+000,终点桩号K0+713.791,最大边坡高度约40m,为岩土混合挖方边坡,为永久边坡。

工作内容包括:机械旋挖桩施工、挡土板及冠梁施工、边坡土石方开挖、边坡支护、坡脚人工挖孔桩施工、坡脚重力式挡墙施工等内容。

其中,坡脚抗滑桩为人工开挖,矩形方桩,尺寸为1.3*1.5米,C30砼,桩长为8米-14米,共156根。

2、工程特点:项目为抢险项目,边坡安全等级为一级,边坡地质条件复杂。

施工将跨越雨季,施工组织难度大。

3、工期:以甲方、监理方共同确定开工日起,暂按按180天进行工期控制。

4、各参建单位:工程建设单位:重庆高新区开发投资集团有限公司工程地勘单位:重庆川东南地质工程勘察设计院工程设计单位:中机中联工程有限公司工程施工单位:重庆建工第二建设有限责任公司工程监理单位:重庆天骄监理有限公司二、监理工作流程:人工挖孔桩流程监理:三、监理控制要点及目标(一)一般规定1.施工必须严格按经审核的施工组织设计或施工方案实施。

审核重点是按地质条件制定可靠的安全和技术措施。

2.安全防范措施的重点是孔内防触电、防涌水、塌方、高空坠落、物体打击、操作工人上下安全以及孔内有害气体的排除等措施,评估降水、排水对周围建筑物或环境、原始地貌等的危害程度。

3.进场原材料抽样送检办法(详见下表)4.施工质量的重点是桩底终孔时岩性、承载力是否满足设计要求的鉴定,以及浇灌砼时孔内渗、余水的处理及桩的护壁混凝土及桩混凝土浇注控制、质量检测等。

5.检验批划分办法:按人工挖孔桩的浇灌批次划分;或按轴线、施工单位自编号报验批次划分。

(二)成孔1.开挖前,应复核桩位轴线尺寸和桩孔定位的精度,在桩外设置定位龙门桩,只允许个别桩径误差接近+5cm,垂直度偏差小于0.5%,桩位允许偏差为:A:1~3根、单排桩基垂直于中心线方向和群桩基础的边桩为50㎜;2.成孔视土质情况每1.0m~0.50m 做护壁一节,护壁砼强度等级为C30。

挖孔遇<1.5m 砂层、淤泥层时,采用减少每节护壁高度、打插钢筋、木板条、塞稻草麻袋等方法穿越,并随挖、随验、随浇筑混凝土。

3.当开挖厚层淤泥或含水砂层时,关键是用堵截法止住泥、砂、水的涌入,否则后果严重,施工时务必谨慎。

4.终孔岩样鉴定是监理工作的重要环节。

根据图纸要求,岩心饱和抗压强度为5Mpa,届时应由勘察单位、设计单位、质监站、甲方及监理人员对深度、岩样共同进行鉴定和认可后,作出记录,留取样品,并迅速扩大桩头、清理孔底残渣,及时验收,随即封底。

以后终孔时,以初挖时经共同认定的岩样作参考。

如发现软弱夹层,应在指定区域内进行超前钻探取样,探明3D 或5米范围内的岩性,由设计决定终孔标准。

开挖过程应记录土层深度并取样,图表绘制上墙。

5.成孔施工安全防护要点:设置井口护栏和防护罩,2m 范围内不准放余泥;所有电器必须由持证电工专管,并设置双漏电保护开关,严禁一闸多用,常备通风抽水设备,抽水后切断电源方可下井作业。

孔内设置爬梯,不得脚踩护壁凸缘上下井,若使用电吊笼应配备自动卡紧保险装置。

6.按设计要求,人工挖孔桩应跳花施工,待第一批桩浇灌混凝土且强度达到5Mpa后再挖扩相邻桩。

(三)护壁1.第一节井圈护壁应符合下列规定:1)、井圈中心线与设计轴线的偏差不得大于20㎜;2)、井圈顶比场地高出300㎜,浇筑砼。

2、护壁的厚度、拉接钢筋、配筋、混凝土强度均应符合设计要求,上下节护壁的搭接长度不小于50㎜,每节护壁应在当日连续施工完毕,混凝土必须保证密实,根据土层渗水情况使用速凝剂,护壁模板拆除宜在24小时之后进行,发现护壁有蜂窝、漏水现象时,应及时补强以防造成事故,同一水平面的井圈任意直径不得大于50㎜。

3.护壁质量是影响施工安全和成桩质量的关键,护壁质量不好是造成孔内渗漏、涌泥、砼浇筑质量事故以至造成塌孔事故的主要原因。

但是在以往的工程中,往往由于作业工人素质低、赶进度,对护壁质量意识不强,而监理人员很少下井检查,成为质量控制盲点。

而等隐患暴露时,已经很难补救。

故本工程要求从一开始就严格要求和检查施工人员到位情况和要求承包单位把施工技术交底切实落实到个人,监理人员完全按设计及规范要求监督、检查、验收。

做到不马虎、不凑合。

4.人工挖孔桩土质依次为回填土层、原始土层、强风化岩层、中风化岩层。

回填土层、原始土层为不利土层区段,该段护壁必须严格按设计要求的护壁配筋图施工,以确保护壁的安全。

(四)钢筋笼制作及安装1.纵向主筋接头按设计要求和施工方案连接。

2.加劲箍与纵筋点焊焊接,螺旋箍隔点梅花型焊接或满扎。

受力钢筋笼混凝土保护层厚度为40mm,外侧需挂砼块或焊定位筋,以保证保护层厚度和主筋定位准确。

3.钢筋笼吊装时应保持垂直对中、不得偏斜。

不允许在井下焊接。

(五)桩身砼浇灌1.挖孔桩终孔经岩样鉴定认可后,即作出记录,迅速清理残渣泥土等渣物,各方验收后随即封底、吊装钢筋笼、抽净积水、浇灌桩身砼。

此时,控制积水深度是重要工作,混凝土浇注前,当前浇注桩周围相邻桩要同时抽水,并统一抽排到临近的积水井中,在整个浇注过程要确保浇注桩四周的水不回流到浇注桩中,许多质检抽芯砼离析事故由此引起。

要求桩底积水深不超过10cm。

灌注过程中,砼表面积水不超过5 cm。

严禁边浇灌边抽水或间歇抽水的做法。

2.用常规方法灌砼时必须通过溜槽、串筒,离灌注面2m 以内且要连续浇灌,不得在孔口抛铲或倒车卸入。

砼应边灌注边用插入式振动棒分层振捣至密实,分层厚度不宜大于1m。

3.当渗水量大于1m3/h 时,宜采用水下砼浇注施工。

此时应严格按规范进行水下砼施工。

4.如因停电或砼供应不及时而出现间歇,则应在初凝前,加插φ16 短筋,间距150×150,插入550,外伸550。

在再浇砼时,应清除浮浆、积水后,才允许继续施工。

5.注意桩顶设计标高,一般桩顶均有浮浆,应将浇筑高度适当加高,待桩身砼强度足够,再将浮浆打去,打凿桩头时,严禁使用横锤。

按设计留设嵌板高度100㎜。

(六)质量要点和验收资料1.检查核对施工单位提供的施工记录及材料、试件试验结果,及时作出处理和验收。

2.对已达龄期的桩,应会同质监站、甲方、施工单位,安排质检事宜,严格按《建筑地基基础工程施工质量验收规范》进行检测。

3.桩基质检发现问题应进行处理,经再次验收合格认可后,方可进行下一道工序施工。

4.重点控制部位:5.质量验收标准:(1)混凝土灌注桩钢筋笼质量检验标准(㎜)(2)混凝土灌注桩质量检验标准:灌注桩桩顶标高至少要比设计标高高出0.5m,桩底清孔质量按不同的成孔工艺有不同试件,小于50m3必须有1组试件,小于50m3的桩,每根桩必须有一根试件。

6.验收资料包括:(1)岩土工程勘察报告及试验报告。

(2)设计图纸、文件,包括图纸会审纪要、设计变更通知等。

(3)施工组织设计或施工方案、施工小结、竣工图。

(4)测量放线复核签证。

(5)原材料及混凝土试块的试验报告。

(6)施工全过程的岩石记录、成孔隐蔽工程验收记录及钢筋记录。

(7)桩基检测报告。

(8)质量事故处理资料等。

四、监理的工作方法与措施:(1)监督承包商严格按照《施工合同》规定的工期组织施工,承包商提出的保证进度的具体措施,如发生延误,应及时分析原因,采取措施。

(2)要求承包单位建立工程进度台帐,工程形象进度按周、月向监理工程师及业主报告施工计划执行情况,工程实际进展及存在的问题。

(3)对所有隐蔽工程在隐蔽以前进行检查及办理签证,对重点部位派监理人员跟踪、旁站。

(4)对施工测量、放样等进行复核,如发现问题及时通知承包商纠正,并做出监理记录。

(5)检查确认进场工程材料、构件质量、查验试验、检验报告单、出厂合格证、质保书、(备案证是否合格、齐全)禁止不合格材料、构件进入工地和投入使用。

(6)监督承包按照设计文件、施工规范、质量验评标准施工,严格执行承包合同。

对主要部位、主要环节及技术复杂的工程加强检查核对。

(7)检查承包商的工程自检工作,数据是否齐全、填写是否正确,并对承包商质量评定自检工作做出综合评价。

(8)对施工单位的检验测试仪器、设备、度量衡定期检验工作进行全面监督,不定期地进行抽验、保证度量资料的准确。

(9)监督施工单位对各类土工和技工及试验试件按规定进行检查和抽样。

(10)监督承包商认真处理施工中发生的一般质量事故,并认真做好监督记录,对大、重大质量事故以及其它紧急情况及时报告总监理工程师和通知业主。

(11)严格事前、事中和事后的质量验收。

(12)不符合合同规定设计文件、验收规范、验评标准的工作项目拒签支付工程款。

(13)落实进度控制责任、建立进度控制协调制度。

(14)建立施工作业计划体系,增加同进作业施工面,建议采用高效能的施工机械设备,采用施工新工艺、新技术、缩短工艺过程时间和工序间的技术间歇时间。

(15)建议建设单位对由于承包方原因拖延工期进行必要的经济处罚;对工期提前者实行表彰。

(16)按合同要求及时协调有关各方的进度,以确保工程项目形象进度的要求。

(17)审核施工组织设计及施工方案,合理开支施工措施费,按合理工期组织施工,避免不必要的赶工费。

(18)及时进行计划费用与实际支付费用的分析比较。

(19)按合同条款审核工程计量、防止过早、过量现金支付、监督合同全面履行,减少对方提出索赔的条件和机会。

(20)工程竣工资料必须符合《建设工程文件归档整理规范》GB/T 50328-2001。

五、安全监理要点1.施工安全管理的必要文件(1)人工挖孔灌注桩施工图文件应由符合资格的施工图文件审查单位进行审查。

(2)专项施工方案、安全应急预案。

专项施工方案。

(3)反映地质情况的钻探资料。

(4)工程监理单位专项监理方案。

2.施工现场安全管理资料(1)人工挖孔桩施工作业人员的名册表、健康检查证明、施工安全培训教育、安全技术交底、作业班组班前安全活动记录等有关资料。

(2)人工挖孔桩安全操作规程。

(3)每天开工前每孔井的井下气体检测、试验记录(4)每节护壁混凝土模板拆除前和持力层扩底前有鉴定验收手续。

3.施工现场(1)施工现场所有设备、设施、安全装置、工具以及劳保用品确保完好和安全使用。

合集下载

人工挖孔桩监理细则

人工挖孔桩监理细则

人工挖孔桩监理细则一、工程概述人工挖孔桩是一种常见的基础形式,具有施工操作工艺简单、单桩承载力高、造价低等优点。

但同时也存在施工危险性较大、劳动强度高、施工环境差等缺点。

本工程采用人工挖孔桩基础,为确保工程质量和施工安全,特制定本监理细则。

二、监理依据1、相关法律法规,如《建筑法》《建设工程质量管理条例》等。

2、工程建设标准强制性条文。

3、设计文件及施工图纸。

4、相关的施工及验收规范,如《建筑桩基技术规范》(JGJ 94-2008)、《建筑地基基础工程施工质量验收规范》(GB 50202-2018)等。

5、经审批的施工组织设计及专项施工方案。

三、监理工作流程1、施工准备阶段审查施工单位资质、人员资格。

审批施工组织设计及专项施工方案。

检查施工机械设备、原材料的质量。

2、施工过程阶段测量放线复核。

成孔过程监督。

护壁施工检查。

钢筋笼制作与安装检查。

混凝土灌注旁站。

3、竣工验收阶段桩身质量检测。

组织工程验收。

四、监理工作的控制要点及目标值(一)施工准备阶段1、施工单位资质审查审查施工单位的营业执照、资质证书、安全生产许可证等是否有效。

检查施工单位的质量管理体系、安全管理体系是否健全。

2、人员资格审查审查项目经理、技术负责人、施工员、质检员、安全员等管理人员的资格证书是否符合要求。

检查特种作业人员(如挖孔工人、电工、焊工等)的操作资格证书是否有效。

3、施工组织设计及专项施工方案审批审查施工组织设计及专项施工方案的编制内容是否完整、可行,是否符合工程实际情况。

重点审查施工工艺、质量保证措施、安全保证措施等内容是否合理、有效。

4、施工机械设备、原材料检查检查施工机械设备的型号、规格、数量是否满足施工要求,设备性能是否良好。

对原材料(如钢筋、水泥、砂、石等)进行见证取样送检,检验合格后方可使用。

(二)施工过程阶段1、测量放线复核复核施工单位测放的桩位中心线、桩径、桩垂直度等是否符合设计要求。

检查测量仪器是否经过校验,测量精度是否满足要求。

挖孔桩施工安全管理细则(4篇)

挖孔桩施工安全管理细则(4篇)

挖孔桩施工安全管理细则挖孔桩施工过程中,安全管理细则是至关重要的,以确保施工的顺利进行,保障工作人员和现场周围的安全。

下面是一些常见的挖孔桩施工安全管理细则:1. 确保工作人员具备必要的资质和技能,对挖孔桩施工有一定的经验和了解。

2. 确保施工现场的临时设施和设备完好、稳固,符合相关安全标准。

3. 在施工现场设置明显的警示标志和安全管控区域,确保施工现场的安全性和可见性。

4. 在施工前对施工现场进行全面的勘察和安全检查,识别潜在的安全隐患和风险。

5. 施工现场应保持整洁有序,杂物应及时清理,不得在工作区域堆放材料和工具。

6. 挖孔桩施工时,必须严格按照施工工艺和规范进行,避免超负荷、过度挖掘和缺乏支护。

7. 使用挖孔机械操作时,操作人员必须经过培训和考核,并严格按照操作规范进行操作。

8. 在施工现场设置专人负责安全监督和现场管理,及时发现和处理各类安全问题。

9. 在施工现场设置适当的紧急救援设备和药品,确保能够及时应对紧急情况。

10. 建立健全的安全管理制度和应急预案,定期组织安全培训和演练,提高工作人员的安全意识和应急处理能力。

11. 加强与相关部门的沟通和协调,了解当地的安全法规和政策,切实做好施工安全管理工作。

以上是一些挖孔桩施工安全管理细则的常见要点,施工单位应根据自身的实际情况和当地法规进行详细制定,并严格按照执行,确保施工过程中的安全。

挖孔桩施工安全管理细则(2)(2).本细则编制依据国家、部、省及有关部门制订的有关安全生产的法律、法规、规定及规程。

(3).本细则适用于宜凤高速公路项目2、工程概况介绍3、施工现场准备工作挖孔桩基是一项危险性工程,为施工安全起见,在施工前务必要求施工单位做好准备工作,包括施工现场的布置、人工开挖桩基的准备工作。

(1)、对施工现场要进行安全围护,配备必要的安全标志警示,并不得擅自拆除,施工时安排专人看管,严禁闲人进入施工现场及无相关的机械车辆靠近挖孔桩基附近。

人工挖孔桩细则详解

人工挖孔桩细则详解

人工挖孔桩细则详解人工挖孔桩是一种常见的基础施工方式,在建筑工程中应用广泛。

它具有施工操作简单、成本相对较低、成桩质量易于保证等优点。

接下来,让我们详细了解一下人工挖孔桩的相关细则。

一、施工前的准备工作1、地质勘察在进行人工挖孔桩施工前,必须进行详细的地质勘察,了解地质条件,包括土层分布、地下水位、岩石性质等。

这对于确定桩的深度、直径以及施工方法至关重要。

2、施工方案编制根据地质勘察报告和工程要求,编制详细的施工方案。

施工方案应包括施工流程、安全措施、质量控制要点等内容。

3、场地平整清理施工现场的障碍物,平整场地,确保施工机械能顺利通行和作业。

4、桩位放线根据设计图纸,准确放出桩位,并设置好控制桩,以便在施工过程中进行复核。

5、设备和材料准备准备好挖孔所需的工具,如铁锹、镐、绞车、吊桶等,以及钢筋、混凝土等材料。

二、挖孔施工过程1、挖孔顺序挖孔应按照设计的桩位顺序进行,相邻桩孔间隔交错施工,避免同时开挖造成相邻桩孔之间的土体坍塌。

2、挖孔方法人工挖孔通常采用分段开挖的方式,每段开挖深度一般控制在 1 米左右。

先用铁锹、镐等工具挖土,然后用绞车将土提升至地面。

3、护壁施工在挖孔过程中,为了保证孔壁的稳定性,防止坍塌,需要及时进行护壁施工。

护壁一般采用混凝土护壁,厚度和强度应符合设计要求。

4、通风和照明挖孔桩深度较深时,孔内空气流通不畅,容易积聚有害气体,因此需要采取通风措施,确保孔内空气新鲜。

同时,孔内要设置足够的照明设备,保证施工人员能够正常作业。

5、排水如果地下水位较高,挖孔过程中会出现涌水现象,需要及时进行排水。

可以采用井点降水、集水坑排水等方法。

三、钢筋笼制作与安装1、钢筋笼制作根据设计要求,在加工场地制作钢筋笼。

钢筋笼的主筋、箍筋间距和直径应符合设计规定,焊接质量要可靠。

2、钢筋笼运输与安装制作好的钢筋笼要采用吊车或塔吊等设备运输至桩孔处,并缓慢下放至孔内。

下放过程中要注意保持钢筋笼的垂直和居中。

人工挖孔桩作业细则

人工挖孔桩作业细则
人工挖孔桩作业指导细则
标题:人工挖孔桩
页码
第1页共4页
1.目的
对人工挖孔桩工程的工程质量、安全生产实施有效管理,保证工程质量和安全生产,满足产品生产质量要求。
2.适应范围
本指导书适用于人工挖孔桩工程。
3.作业要求
3.1机具设备
进行人工挖孔桩施工需配备小型绞车、提升架、吊篮、吊绳、有害气体测定仪、安全照明设备及抽水设备。以上设备均需符合有关安全规范。
人工挖孔桩作业指导书
标题:人工挖孔桩
页码
第2页共4页
3.2.2排水与降水
排水方法通常是在施工场地内设集水井,通过排水沟将地表水引至集水井内排除。桩孔内的水通过潜水泵抽至地面排水沟排除。
如遇场地地下水很大时,可在场地四周先打设围护桩,主要有深层搅拌桩止水、灌注桩加桩间压密注浆法支护与止水、钢板桩止水、地下连续墙止水,以阻截地下水的渗入,减少地下水对桩开挖的影响。
采用直接投料法施工,可先投入2~3包水泥,最多5包水泥,灌注中每灌注1.0~1.5m高砼振捣一次,以解决砼离析现象。另外必须使孔口料斗居中垂直,以解决砼离析现象。
如桩孔内水无法抽干或其他无法采用干孔砼灌注的挖孔桩,需采用水下砼灌注的施工方法,有关水下砼灌注的施工方法,可参照钻孔桩的有关作业指导书。
4.安全制度
挖土应分层进行,并与护壁施工紧密配合,施工顺序如下:
按施工放线定位构筑井圈。
挖土,一般挖深0.5m~1.0m为一个施工段。
护壁,土质较好时可采用砖砌护壁,其优点是施工方便,速度快,土质较差时可采用砼护壁或钢筋砼护壁等其他形式。
重复挖土、护壁,直至设计要求深度为止。
桩孔内采用低压照明灯具进行照明。并用1.5KW的小型鼓风机通过直径100mm的塑料送风管向桩孔内送风(一般桩长较长情况或地下有毒气体情况)。

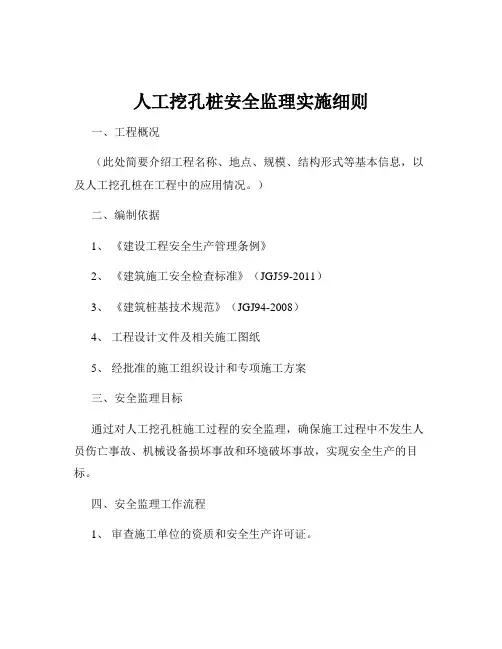

人工挖孔桩安全监理实施细则

人工挖孔桩安全监理实施细则

人工挖孔桩安全监理实施细则一、工程概况(此处简要介绍工程名称、地点、规模、结构形式等基本信息,以及人工挖孔桩在工程中的应用情况。

)二、编制依据1、《建设工程安全生产管理条例》2、《建筑施工安全检查标准》(JGJ59-2011)3、《建筑桩基技术规范》(JGJ94-2008)4、工程设计文件及相关施工图纸5、经批准的施工组织设计和专项施工方案三、安全监理目标通过对人工挖孔桩施工过程的安全监理,确保施工过程中不发生人员伤亡事故、机械设备损坏事故和环境破坏事故,实现安全生产的目标。

四、安全监理工作流程1、审查施工单位的资质和安全生产许可证。

2、审查施工单位编制的人工挖孔桩专项施工方案,重点审查方案中的安全技术措施是否符合工程建设强制性标准。

3、检查施工单位的安全生产管理体系是否健全,安全生产责任制是否落实。

4、检查施工单位的安全教育培训情况,特种作业人员是否持证上岗。

5、检查施工现场的安全防护设施是否符合要求,如孔口防护、护壁支护、通风设备等。

6、检查施工过程中的安全操作规程是否得到执行,如孔内作业人员的上下方式、孔内照明和通风等。

7、定期进行安全检查,发现安全隐患及时要求施工单位整改,对整改情况进行跟踪复查。

8、发生安全事故时,及时报告建设单位和有关主管部门,并参与事故的调查处理。

五、安全监理工作要点(一)施工准备阶段1、审查施工单位的资质和安全生产许可证,确保施工单位具备相应的施工能力和安全生产条件。

2、审查施工单位编制的人工挖孔桩专项施工方案,重点审查以下内容:孔口防护措施:孔口应设置高于地面 200mm 的护圈,孔口周边 1m 范围内不得堆放杂物和渣土。

护壁支护方案:护壁应根据地质情况进行设计,护壁厚度、混凝土强度等级等应符合要求。

通风措施:孔内作业时应保持通风良好,通风设备的选型和安装应符合要求。

提升设备:提升设备应安全可靠,钢丝绳、吊钩等应符合要求,严禁使用麻绳和尼龙绳吊挂或脚踏井壁凸缘上下。

最新人工挖孔桩人工挖孔桩最新规范(通用)

最新人工挖孔桩人工挖孔桩最新规范(通用)
积极推广绿色施工理念,倡导在 人工挖孔桩施工过程中注重环境 保护,减少对生态环境的破坏。
环保技术创新
鼓励和支持企业进行环保技术创 新,研发更加环保、高效的施工 技术和设备,推动人工挖孔桩施 工向更加绿色、可持续的方向发
展。
环保监管加强
加强对人工挖孔桩施工过程的环 保监管,确保各项环保措施得到 有效落实,切实保障生态环境安
持续改进方向和目标设定
加强安全教育和培训
提高施工人员的安全意识和操作技能,增强安全防范能力。
引入先进的安全技术和装备
积极采用先进的安全技术和装备,提高挖孔桩作业的安全性和效率。
完善安全管理制度和责任制
建立健全的安全管理制度和责任制,明确各级管理人员和施工人员的 安全职责,形成有效的安全管理网络。
设定更高的安全目标
作用
人工挖孔桩在建筑工程中具有重要作用,它可以提高地基承载力,减小地基沉降,增加建筑物的稳定性和安全性。
构造组成与工作原理
构造组成
人工挖孔桩主要由桩身、护壁、钢筋笼、混凝土等部分组成。 桩身是承受荷载的主要部分,护壁用于保护桩身并防止坍塌, 钢筋笼增强桩身的承载能力,混凝土用于固定钢筋笼并填充桩 身。
最新人工挖孔桩人工挖孔桩 最新规范(通用)
目录
• 人工挖孔桩基本概念与原理 • 人工挖孔桩施工准备与流程 • 人工挖孔桩质量控制与验收标准 • 安全防护措施与应急处理方案 • 环境保护要求及实施策略 • 总结回顾与展望未来发展趋势
01
人工挖孔桩基本概念与原理
定义及作用介绍
定义
人工挖孔桩是一种通过人工挖掘形成的桩基础,由桩身和承台组成,用于承受建筑物或构筑物的荷载,并将其传递 至深层土壤或岩层。
度导致混凝土离析。

2024年人工挖孔桩安全作业实施细则(二篇)

2024年人工挖孔桩安全作业实施细则一、作业条件1、人工开挖桩孔,井壁支护应根据该地区的土质特点、地下水分布情况,编制切实可行的施工方案,进行井壁支护的计算和设计。

2、开挖前场地应完成三通一平。

地上、地下的电缆、管线、旧建筑物、设备基础等障碍物均已排除处理完毕。

各项临时设施,如照明、动力、通风、安全设施准备就绪。

3、熟悉施工图纸及场地的地下土质、水文地质资料,做到心中有数并按基础平面图,设置桩位轴线、定位点;桩孔四周撒灰线。

测定高程水准点。

放线工序完成后,办理预检手续。

4、按设计要求分段制作好钢筋笼。

5、全面开挖之前,有选择地先挖两个试验桩孔,分析土质、水文等有关情况,以此修改原编施工方案。

6、挖孔平面尺寸大小,以便于施工为宜,但不得小于桩的设计断面尺寸。

挖孔深度不宜大于____米,孔深超过____米,应采用机械成孔施工方案。

严禁违规进行挖孔桩作业,钻孔确有困难的不良地质区,设计单位要进行专项安全设计并按设计变更规定,经批准后实施。

7、在地下水位比较高的区域,先采取措施降低地下水位。

当孔桩施工出现涌水较大情况时,需即时调整施工方案。

8、人工挖孔操作的安全至关重要,开挖前应对施工人员进行全面的安全技术交底,操作前对吊具进行安全可靠的检查和试验,确保施工安全。

9、严禁妇女及____岁以下未成年人从事孔桩井下作业和国家规定的第四级体力劳动强度的相关作业活动。

二、人工挖孔桩施工安全防护措施1、孔内作业时,孔口上面必须有人监护。

施工现场必须配备专职安全员,加强安全巡查。

同时孔口周围应设栏杆,栏杆的高度不低于____米。

2、孔口应安装可水平移动的活动安全盖板,当孔内有人作业时应掩好安全盖板谨防杂物掉入伤人,吊运渣土时再打开安全盖板。

3、利用吊桶运土时,地面人员应拴好安全带,吊桶在离开孔口上方____米时,推动活动安全盖板掩蔽孔口,防止卸土的土块、石块等杂物堕落孔内伤人。

4、孔内作业人员必须头戴安全帽,特殊情况下还应戴上防毒防尘面具。

人工挖孔桩技术规范(一)2024

人工挖孔桩技术规范(一)引言概述人工挖孔桩技术规范是在土木工程领域中应用广泛的一项重要技术。

通过对地下土体进行挖掘和整理,形成稳定的桩基,以承受建筑物或结构的荷载,并保证其稳定和安全。

本文将从挖孔桩的材料与设备选择、施工前准备、挖孔过程、桩体质量控制与检测、施工后处理等五个大点来详细介绍人工挖孔桩技术规范的内容。

正文一、挖孔桩的材料与设备选择1.选择合适的桩材料:根据工程设计要求和地下土体情况,选择适合的桩材料,如钢筋混凝土、钢管等。

2.合理选择挖孔设备:根据桩径、挖孔深度和土体情况选择适当的挖孔设备,如挖掘机、顶锚机等。

二、施工前准备1.场地勘察与设计:对工程场地进行勘察,了解地下土体情况,并进行桩基设计。

2.制定施工方案:依据设计要求和土体情况,制定详细的施工方案,包括挖孔顺序、挖孔孔径控制等。

3.准备施工材料与设备:准备挖孔所需的材料与设备,如水泥、钢筋、灰土封孔材料等。

三、挖孔过程1.控制挖孔直径:依据设计要求,通过调整挖孔工具和施工方法,控制挖孔直径的精度。

2.挖孔深度控制:通过挖掘机或顶锚机进行挖孔,并使用测深仪等工具控制挖孔深度。

3.保持挖孔壁面的垂直度:在挖孔过程中,通过调整挖孔设备,保持挖孔壁面的垂直度。

四、桩体质量控制与检测1.检测孔底土体情况:通过采样、取芯等方法,对桩孔底部土体进行检测,包括土层厚度、土质等。

2.桩孔清理作业:清理挖孔生成的碎石、泥浆等杂质,保证桩孔内壁清洁。

3.钢筋绑扎与布置:根据设计要求,对桩身内的钢筋进行正确的绑扎与布置。

五、施工后处理1.孔壁加固处理:对挖孔过程中可能存在的孔壁塌方等问题,进行相应的加固处理。

2.桩身混凝土灌注:依据设计要求,对桩孔进行混凝土灌注,保证桩体质量。

3.有效标记与记录:对施工过程中的关键节点进行明确记录与标记,以备后续质量验收与检测。

总结人工挖孔桩技术规范是确保土木工程桩基施工质量和安全的重要依据。

通过合理选择材料与设备、施工前的准备工作、精确的挖孔操作、严格的质量控制与检测以及施工后的处理工作,可以保证挖孔桩的质量和稳定性。

人工挖孔桩监理细则

人工挖孔桩监理细则一、工程概况首先,对本工程的基本情况进行简要介绍,包括工程名称、地点、建设单位、设计单位、施工单位等。

同时,说明人工挖孔桩在本工程中的应用范围、数量、桩径、桩长等相关参数。

二、监理依据(一)相关法律法规列举与建筑工程、桩基施工相关的法律法规,如《建筑法》《建设工程质量管理条例》等。

(二)技术标准规范包括但不限于《建筑桩基技术规范》(JGJ 94-2008)、《建筑地基基础工程施工质量验收规范》(GB 50202-2018)等。

(三)工程勘察设计文件如工程地质勘察报告、施工图纸等。

(四)建设工程监理合同及施工承包合同明确监理单位与建设单位、施工单位之间的权利和义务关系。

三、监理工作流程(一)施工准备阶段监理工作流程1、审查施工单位资质、安全生产许可证等相关资料。

2、审查施工组织设计、专项施工方案,重点审查人工挖孔桩施工的安全技术措施、质量保证措施等。

3、检查施工单位的技术交底、安全交底情况。

4、检查施工测量放线成果,包括桩位的定位放线等。

(二)施工过程监理工作流程1、成孔过程监理(1)检查挖孔顺序是否符合施工方案要求,相邻桩孔间隔施工,且间隔距离应符合规定。

(2)检查孔壁支护情况,护壁混凝土的强度、厚度、配筋等是否符合设计要求。

(3)检查孔内通风、照明、排水等设施是否满足施工要求。

(4)检查挖孔深度、孔径、垂直度等是否符合设计及规范要求。

2、钢筋笼制作与安装监理(1)检查钢筋的品种、规格、数量、间距等是否符合设计要求。

(2)检查钢筋笼的焊接质量,包括焊缝长度、宽度、饱满度等。

(3)检查钢筋笼的安装位置、标高、固定方式等是否符合设计要求。

3、混凝土灌注监理(1)检查混凝土的配合比、坍落度等是否符合设计要求。

(2)检查混凝土的灌注方式、灌注速度、振捣情况等。

(3)检查桩顶标高、混凝土充盈系数等是否符合要求。

(三)竣工验收阶段监理工作流程1、组织桩身完整性检测、承载力检测。

2、审查施工单位提交的竣工资料。

人工挖孔桩最新规范(钻孔灌注桩施工工艺)

人工挖孔桩最新规范(钻孔灌注桩施工工艺)人工挖孔桩最新规范(钻孔灌注桩施工工艺)1. 引言1.1 文档目的本文档旨在规范人工挖孔桩施工过程中的工艺要求,确保施工质量和安全性。

1.2 文档适用范围本文档适用于人工挖孔桩的施工过程,包括钻孔、灌注、加固等各个阶段。

2. 人工挖孔桩施工工艺2.1 钻孔工艺2.1.1 钻孔位置确定2.1.2 钻孔设备准备2.1.3 钻孔技术要求2.1.4 钻孔土样采集与测试2.1.5 钻孔施工记录2.2 灌注工艺2.2.1 灌注混凝土配合比2.2.2 灌注混凝土浇筑方式2.2.3 灌注混凝土浇筑质量控制2.2.4 灌注混凝土养护要求2.3 加固工艺2.3.1 加固材料选用2.3.2 加固工艺流程2.3.3 加固效果检验3. 安全要求3.1 施工现场安全3.2 钻孔设备安全3.3 灌注过程安全4. 质量控制4.1 施工人员培训4.2 施工设备检验4.3 施工过程记录4.4 施工质量检验5. 附件5.1 钻孔设备清单5.2 钻孔施工记录表5.3 灌注混凝土配合比表6. 法律名词及注释6.1 施工质量检验:根据相关法规和标准,对施工质量进行检查和评估的过程。

6.2 灌注混凝土:利用泵车将混凝土浇注至钻孔中,用于加固地基或建筑结构的材料。

人工挖孔桩施工规范(钻孔灌注桩工艺)1. 引言1.1 文档目的本文档旨在详细介绍人工挖孔桩的施工规范,包括钻孔、灌注混凝土和加固等工艺要求。

1.2 文档适用范围本文档适用于人工挖孔桩的施工过程,适用于各种钻孔灌注桩工程。

2. 钻孔工艺2.1 钻孔准备工作2.1.1 钻孔位置的确定2.1.2 钻孔道具的准备2.2 钻孔技术要求2.2.1 钻孔直径和深度的控制2.2.2 钻孔速度的控制2.2.3 钻孔土质的取样和测试2.3 钻孔施工质量控制2.3.1 钻孔纵向度偏差的控制2.3.2 钻孔水平度偏差的控制3. 灌注工艺3.1 灌注混凝土配合比3.1.1 混凝土强度等级的选择3.1.2 配合比计算的要求3.2 灌注混凝土浇筑方式3.2.1 浇筑方式的选择3.2.2 浇筑操作的要求3.3 灌注混凝土养护要求3.3.1 防止混凝土开裂和温度裂缝的措施3.3.2 养护时间和方法的要求4. 加固工艺4.1 加固材料选用4.1.1 钢筋的规格和种类4.1.2 土钉的选用和布置4.2 加固工艺流程4.2.1 钢筋的预埋和布置4.2.2 土钉的安装和固定4.2.3 加固部位的混凝土浇筑4.3 加固效果检验4.3.1 加固部位的质量检查4.3.2 加固效果的检验和评估5. 安全要求5.1 施工现场的安全措施5.2 钻孔设备的安全操作规范5.3 灌注过程中的安全预防措施6. 质量控制6.1 施工人员的培训和技术要求6.2 施工设备的检验和维护6.3 施工过程的记录和备案6.4 施工质量的检查和验收7. 附件7.1 钻孔工艺示意图7.2 灌注混凝土配合比表格7.3 加固工艺流程图8. 法律名词及注释8.1 施工质量检查:根据相关法规和标准,对施工质量进行检查和验收的过程。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
