第2章-施工重点、难点分析及解决方案
技术标暗标部分

工程编号:44030020080618003深圳市建设工程施工招标投标文件工程名称:深圳广播电影电视集团文化产业中心一期主体工程投标文件内容:技术标部分日期: 2010年6月13日目录第一章工程概况ﻩ错误!未定义书签。
1。
1施工项目简介.......................................... 错误!未定义书签。
1.2周边环境简介.......................................... 错误!未定义书签。
1。
3地质水文简介......................................... 错误!未定义书签。
第二章施工管理重点、难点分析及应对措施................................................ 错误!未定义书签。
2.1 运输车辆的管理是重点ﻩ错误!未定义书签。
2.2 地下室大体积砼施工是难点ﻩ错误!未定义书签。
2.3 堆载预压施工是重难点................................. 错误!未定义书签。
2.4搅拌桩施工是重难点ﻩ错误!未定义书签。
2。
5 合理组织、统筹安排、强化资源配置、确保总工期目标的实现是本工程的重点ﻩ错误!未定义书签。
2.6控制基坑稳定是施工的重点,也是难点................. 错误!未定义书签。
2。
7后浇带施工质量是重点................................ 错误!未定义书签。
第三章施工总体部署、施工资源需求计划及相关说明................................ 错误!未定义书签。
3.1 施工总体部署、施工总平面布置及相关说明ﻩ错误!未定义书签。
3。
1.1 施工片区及施工阶段的划分ﻩ错误!未定义书签。
3.1.2 各片区主要人员与施工机械配置ﻩ错误!未定义书签。
3。
1。
3各片区主要施工工艺ﻩ错误!未定义书签。
弱电系统安装,关键施工技术、工艺、重点、难点分析及决方案

弱电系统安装,关键施工技术、工艺、重点、难点分析及决方案目录一、内容概要 (2)1.1 背景介绍 (2)1.2 目的和意义 (3)二、弱电系统安装关键施工技术 (4)2.1 线缆敷设技术 (6)2.1.1 规范要求 (7)2.1.2 布线原则 (9)2.1.3 敷设技巧 (10)2.2 设备安装技术 (11)2.2.1 设备选型 (13)2.2.2 安装位置 (14)2.2.3 安装工艺 (14)2.3 系统调试技术 (16)2.3.1 测试方法 (18)2.3.2 调试步骤 (19)2.3.3 调试注意事项 (20)三、弱电系统安装工艺 (21)3.1 工艺流程 (22)3.2 工艺标准 (23)3.3 工艺改进 (25)四、弱电系统安装重点 (26)4.1 关键设备安装 (27)4.2 关键线路敷设 (29)4.3 关键系统调试 (29)五、弱电系统安装难点分析 (30)5.1 技术难题 (32)5.2 施工难点 (33)5.3 风险控制 (34)六、弱电系统安装解决方案 (36)6.1 技术创新 (36)6.2 施工优化 (37)6.3 风险防范措施 (39)七、总结与展望 (41)7.1 实施效果 (42)7.2 经验总结 (43)7.3 发展前景 (44)一、内容概要本文档旨在分析和探讨弱电系统安装过程中的关键施工技术、工艺、重点和难点,并提出相应的解决方案。
弱电系统是指电压低于220V的电力系统,如电话、通信、计算机网络、安防监控等设备的安装和维护。
随着现代社会对信息化、智能化的需求不断增加,弱电系统的安装和维护已成为一项重要的工程领域。
本文首先介绍了弱电系统的基本概念、组成和功能,然后详细阐述了弱电系统安装过程中的关键施工技术、工艺、重点和难点,包括线路敷设、设备安装、系统调试等方面。
针对这些关键环节,本文提出了一系列实用的解决方案和建议,以帮助施工人员提高工作效率,确保弱电系统的安全、稳定和可靠运行。
桥梁工程施工重点、难点分析及对策

目录第一章编制说明1、1 编制依据1、2 编制原则1、3 编制采用得标准与规范规程1、4 指导思想第二章工程概况及工程目标2、1 工程概况2、2 工程目标第三章施工部署3、1 施工准备3、2 施工总体安排及流水段得划分cfMoU。
第四章主要施工方法4、1 测量控制方案及技术措施4、2 钢筋混凝土灌注桩施工方案及技术措施4、3 承台施工方法及技术措施4、4 墩身施工方案及技术措施4、5 桥台盖梁施工方案及技术措施wPDLs。
4、6 预应力混凝土现浇箱梁施工方案及技术措施BA9Ng。
4、7 支座安装方案及技术措施4、8 模板工程施工方案及技术措施eN1Fn。
4、9 钢筋工程施工方案及技术措施6EP6I。
4、10 现浇预应力混凝土箱梁施工要点72Pj6。
4、11 混凝土浇注工程施工方案及技术措施4、12 桥面系施工方案及技术措施第五章工程施工重点、难点分析及对策5、1 工程特点5、2 施工重点、难点分析及对策5、3 桩基施工得重点、难点及对策5、4 现浇预应力混凝土连续箱梁施工得重点、难点及对策第六章质量管理体系与措施6、1 质量目标及质量方针6、2 质量体系6、3 影响质量得因素6、4 施工质量控制措施6、5 质量保证措施6、6 质量得薄弱环节及预防措施6、7 创优计划第七章工程进度计划与措施7、1 工程进度计划7、2 保证工期得组织措施7、3 冬期施工安排及保证措施7、4 农忙季节及节假日正常施工保证措施cBwYX。
7、5 雨季施工安排及保证措施7、6 高温季节施工安排及保证措施HiWIl。
7、7 影响工期得主要问题及解决问题得措施7、8 当工期出现偏差而应采取得技术组织措施第八章安全、文明、环保管理体系与措施8、1 安全施工管理体系及保证措施2fBUU。
8、2 施工中安全工作得薄弱环节及预防措施BdBWM。
8、3 文明施工管理体系及保证措施ADSYb。
8、4 环境保护保证体系及保证措施第九章组织机构及管理人员、资源配备计划9、1 组织机构9、2 管理人员配置计划9、3 主要施工机械设备配备9、4 劳动力配备计划9、5 主要材料计划第十章冬雨季施工、施工排水措施10、1 冬季施工得措施10、2 雨季施工得措施10、3 施工排水措施第十一章紧急情况得处理措施、应急预案及风险控制11、1 紧急情况得处理措施、预案yqp1G。
桥梁工程施工重点、难点分析与对策

目录第一章编制说明1.1编制依照1.2编制原则1.3编制采用的标准和规范规程1.4指导思想第二章工程大要及工程目标2.1工程大要2.2工程目标第三章施工部署3.1施工准备3.2施工整体安排及流水段的划分第四章主要施工方法4.1丈量控制方案及技术措施4.2钢筋混凝土灌注桩施工方案及技术措施4.3承台施工方法及技术措施4.4墩身施工方案及技术措施4.5桥台盖梁施工方案及技术措施4.6预应力混凝土现浇箱梁施工方案及技术措施4.7支座安装方案及技术措施4.8模板工程施工方案及技术措施4.9钢筋工程施工方案及技术措施4.10现浇预应力混凝土箱梁施工要点4.11混凝土浇注工程施工方案及技术措施4.12桥面系施工方案及技术措施第五章工程施工要点、难点解析及对策5.1工程特点5.2施工要点、难点解析及对策5.3桩基施工的要点、难点及对策5.4现浇预应力混凝土连续箱梁施工的要点、难点及对策第六章质量管理系统与措施6.1质量目标及质量目标6.2质量系统6.3影响质量的因素6.4施工质量控制措施6.5质量保证措施6.6质量的单薄环节及预防措施6.7创优计划第七章工程进度计划与措施7.1工程进度计划7.2保证工期的组织措施7.3冬期施工安排及保证措施7.4农忙季节及节假日正常施工保证措施7.5雨季施工安排及保证措施7.6高温季节施工安排及保证措施7.7影响工期的主要问题及解决问题的措施7.8当工期出现误差而应采用的技术组织措施第八章安全、文明、环保留理系统与措施8.1安全施工管理系统及保证措施8.2施工中安全工作的单薄环节及预防措施8.3文明施工管理系统及保证措施8.4环境保护保证系统及保证措施第九章组织机构及管理人员、资源装备计划9.1组织机构9.2管理人员配置计划9.3主要施工机械设施装备9.4劳动力装备计划9.5主要资料计划第十章冬雨季施工、施工排水措施10.1冬季施工的措施10.2雨季施工的措施10.3施工排水措施第十一章紧急情况的办理措施、应急方案及风险控制11.1紧急情况的办理措施、方案11.2风险控制第十二章施工总平面部署图12.1现场部署原则12.2现场部署说明12.3施工平面部署管理12.4施工总平面部署图第十三章合理化建议13.1新技术应用的建议13.2缩散工期的建议13.3降低工程花销的建议13.4提高工程质量的建议第十四章施工场所治安保卫管理计划14.1治安联防方案14.2重要节假日安全保卫方案14.3治安保卫制度14.4工地门卫制度14.5民工住宿安全管理制度14.6民工住宿安全管理措施第十五章成品保护和工程保修工作的管理措施和承诺15.1成品保护管理措施15.2工程保修工作管理措施和承诺第十六章对总担保理的认识以及对专业分包工程的配合、协调、管理、服务方案16.1对总肩负保理的认识16.2对专业分包工程的配合、协调、管理、服务方案第十七章与发包人、监理人及设计的配合17.1与业主的配合服务17.2与监理单位的配合措施17.2与设计单位的亲近配合第十八章地下管线及其他地上地下设施的保护加固措施18.1检查解析18.2保护措施18.3地下管线及地上地下设施的加固措施第十九章保证报价完成工程建设的技术和管理措施19.1保证报价完成工程建设的管理措施第二十章收尾和竣工阶段的管理配合措施附表一、拟投入本工程的主要施工设施表附表二、拟装备本工程的试验和检测仪器设施表附表三、劳动力计划表附表四、计划开、竣工日期和施工进度网络图附表五、施工总平面图附表六、临时用地表第五章工程施工要点、难点解析及对策5.1工程特点本工程主要特点是:工期紧、施工任务重、交织施工多。
关键施工技术,工艺的重点,难点和解决方案

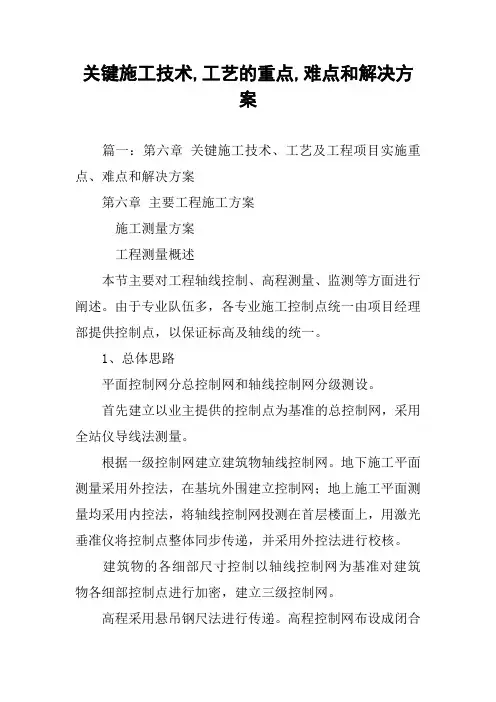

关键施工技术,工艺的重点,难点和解决方案篇一:第六章关键施工技术、工艺及工程项目实施重点、难点和解决方案第六章主要工程施工方案施工测量方案工程测量概述本节主要对工程轴线控制、高程测量、监测等方面进行阐述。
由于专业队伍多,各专业施工控制点统一由项目经理部提供控制点,以保证标高及轴线的统一。
1、总体思路平面控制网分总控制网和轴线控制网分级测设。
首先建立以业主提供的控制点为基准的总控制网,采用全站仪导线法测量。
根据一级控制网建立建筑物轴线控制网。
地下施工平面测量采用外控法,在基坑外围建立控制网;地上施工平面测量均采用内控法,将轴线控制网投测在首层楼面上,用激光垂准仪将控制点整体同步传递,并采用外控法进行校核。
建筑物的各细部尺寸控制以轴线控制网为基准对建筑物各细部控制点进行加密,建立三级控制网。
高程采用悬吊钢尺法进行传递。
高程控制网布设成闭合环形,采用数字水准仪进行数次往返闭合测量,经平差后作为施工水准网。
2、测量依据(1)国家地方现有规范。
(2)业主提供的有关测量资料,设计资料及相关技术文件、施工规范等。
3、测量准备施工测量准备工作包括图纸的审核,测量定位依据点的交接与校核,人员的组织及测量仪器的选择、检定与校核,测量方案的编制、论证与数据准备,工程重点、难点的分析与应对措施。
4、主要测量仪器详见第四章相关内容。
5、人员组织根据本工程的总体施工部署,将投入以下测量人员:测量工程师2人.6、基准控制点的复测测量工作实施前与业主进行基准控制点书面和现场交接,对业主提供的平面和高程控制点的测量成果资料和现场控制点进行复测,并将复测成果报业主和监理审核。
7、布设原则及精度(1)平面控制从整体考虑,遵循先整体、后局部,高精度控制低精度的原则。
(2)轴线控制网的布设根据设计总平面图、现场施工平面布置图等进行。
(3)控制点选在通视条件良好、安全、易保护的地方。
(4)控制桩位必须用混凝土保护,地面以上设醒目的围护栏杆,防止施工机具车辆碰压。
施工重难点分析及措施

施工重难点分析及措施第一篇:施工重难点分析及措施文明施工及土方开挖本工程施工现场环境较特殊,首先施工现场无堆土区,需考虑土方全部外运及外购土方回填的方法措施,施工现场必须全封闭分隔并做好安全通道工作,需着重考虑防扬尘及噪音控制措施,保证人员的正常通行及敬老院的正常生活,其次车辆和材料的进出,要进行道路交通的导行,保证运输道路的通畅,同时对路面进行保洁,按时清理干净。
最后,应先进行敬老院临时食堂的建设,满足敬老院的日常生活需求,再进行综合楼的建设。
针对本工程的重难点特点,制定了如下的具体措施:一、施工现场无堆土区,因此土方外运及外购土方回填均需保证全部外运及回填,并保证路面的清洁,渣土运输及回填选用性能良好、车厢封闭较好、证件齐全的车辆,运土车辆严格按照指定的线路行驶。
做到运输车辆不超载,车厢上部全部加盖板覆盖,避免运输过程中渣土散落污染市区道路及周边环境。
为了保证在此次土方外运及回填工作进行的同时,不给周围已形成的环境造成影响,我方将在土方运输过程中作好清扫保洁工作,并由专人负责。
为保证车辆运输不对市区环境造成污染,施工现场两个出入口分别设置洗车槽,并安排专人进行车辆清洗工作,对每辆运土车须经打扫车轮、将运土车箱上两侧土方拍实,盖好车厢盖后方可放行。
在渣土运输的区间段内安排清洁人员,随时对车辆散落下来的土块、泥块进行清扫,安排专人进行巡视、值班、组织路口交通,并成立施工现场扬尘控制人员组织及控制扬尘的设备配置计划。
为维护现场环境,减少土方对周围环境的影响,我方将做到管理工作横到边、纵到底,责任落实到人,避免在渣土外运中发生扬尘、洒漏等问题。
具体措施如下:1、成立渣土外运管理小组,对渣土外运中的违规现象及时纠正,并制定相关的管理措施防止渣土外运污染环境。
2、渣土外运选用带有顶棚的运输车辆,严格控制运输过程中出现的掉土现象,无顶棚的车辆禁止进场。
加强对渣土运输车辆的车况检查,做好持证运营。
3、挖土区必须按照开挖前指定的区域线路开挖,每层开挖深度按照指定标高开挖,不得随意超范围、超深度开挖。
全季酒店现场施工方法

全季酒店现场施工方法 Prepared on 22 November 2020目录第一章工程概况和编制依据1.工程概况 (3)2.编制依据 (3)3.项目管理组织机构 (4)第二章施工方案及技术措施1施工重点、难点分析及解决措施 (12)2施工准备 (15)3施工工艺及施工方法 (15)4技术规范 (34)5各单项质量指标 (34)第三章施工进度计划及工期保证措施1施工进度计划 (36)2保证工期进度的具体措施 (36)第四章工程质量保证体系及措施1质量目标 (43)2质量保证体系 (43)3工程质量保证措施 (45)4质量岗位制度 (46)5半成品、成品保护措施 (49)6材料采购、验收及储备 (50)第五章施工技术措施及资料整编归档 (53)第六章主要劳动力安排 (55)第七章主要材料及施工机械设备进场计划1主要材料进场计划 (55)2主要施工机械设备进场计划 (56)第八章安全施工措施1安全目标 (57)2安全保证体系 (57)3安全生产制度 (57)4安全保证措施 (58)第九章文明施工措施1工作目标 (65)2文明施工制度 (65)3文明施工保证措施 (66)第十章雨季及夏季施工措施 (72)第十一章环境保护及噪音扰民保证措施 (73)第十二章现场平面布置 (78)附图1:施工进度横道图附图2:施工现场平面布置图第一章工程概况1. 工程概况北京车辇店全季酒店位于北京市东城区安定门街道车辇店胡同11号,本项目的施工内容包括上全季酒店的室内装修、室外幕墙、室外泛光照明、酒店水电工程、智能化工程等。
建设规模:地上一层至十层装修,装修面积约13500平方米。
质量标准:一次性验收合格。
计划开工日期:2016年11月10日,竣工日期2017年7月1日,具体以开工令规定的日期为准。
本工程由北京中奥建工设计有限公司设计,北京北恒建筑装饰工程有限公司施工。
本工程设计内装修楼地面以地砖、石材和地毯为主,内墙面为壁纸、墙砖、木饰面等,天棚吊顶有石膏板吊顶等,外墙面采用玻璃幕墙、铝板幕墙、外墙面砖等。
电厂施工重点 难点分析及解决方法

第一章电厂施工重点难点分析及解决方法第一节高支撑在厂房车间工程施工段上,层高为7.6 米,在该段采用满堂模板支架的支撑,材料为扣件式钢管脚手架。
一、模板支撑形式的选择由于梁截面较大,支模高度较高,且混凝土浇筑采用泵送施工,考虑脉冲水平推力和输送混凝土速度快所引起过载及侧压力,若采用门式钢管脚手架的话,因其为标准构件,受其自身宽度和每组长度的约束,对平面布置有一定限制,很难满足施工要求。
而扣件式钢管脚手架则具有平面布置灵活、架设效率高、可形成纵横通道等特点,为了确保模板系统有足够强度、刚度和稳定性,模板支撑系统采用48× 3.5 扣件式钢管满堂红脚手架,立杆采用顶部带可调上托、底部套150×150×8 定型钢板底座的Q235A(3 号)钢管,梁底(侧)模板采用18 厚夹板,主、次龙骨均采用80×80 木枋。
通过调整上托来调节模板支撑的高度。
二、模板支架立杆的构造应符合下列要求:1.每根立杆底部应设置底座,并必须按有关规定设置纵、横扫地杆。
2.高支模立杆步距不得大于1.5m,并应设置纵横水平拉杆。
3.立杆接长必须按有关规定采用对接扣件连接。
4.支架立杆应竖直设置,2m 高度的垂直允许偏差为15mm。
5.当梁模板支架立杆采用单根立杆时,立杆应设在梁模板中心线处,其偏心距不应大于25mm。
三、满堂模板支架的支撑设置应符合下列规定:1.剪刀撑应纵横设置,且不少于两道,其间距不得超过6.5m;支撑主梁的立杆必须设置剪刀撑。
2.满堂模板支架四边与中间每隔四排支架立杆应设置一道纵向剪刀撑,由底至顶连续设置。
3.高于4m 的模板支架,其两端与中间每隔4 排立杆从顶层开始向下每隔2 步设置一道水平剪刀撑。
剪刀撑的构造应符合有关规定。
四、模板支架施工1.施工准备:进行技术交底;对构配件进行验收;清除搭设场地杂物,平整搭设场地,并使排水畅通。
2.支架基础必须满足支模施工和计算要求,验收合格后按施工方案的要求放线定位。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第二章施工特点、重点、难点分析及解决方案第一节本工程施工的特点第二节本工程施工的重点、难点分析第三节工程重点和难点的施工保障措施第二章工程特点、难点及项目管理重点第一节本工程施工的特点本工程属于中心区集办公、酒店及公寓为一体的超高层建筑群,地下室面积大,塔楼高度高,裙楼层高大,结构设计复杂,大量使用钢结构,业主对施工总承包商工期、质量、安全、文明施工、环境保护等有很高的要求和制约条件。
概括看来,本工程的施工特点可以归纳出以下几点:1、本工程集办公、商业、酒店、公寓于一体,工程规模大,总建筑面积232045 m²。
地下3层,地上裙楼4层,A座塔楼61层,B座塔楼36层,最高建筑高度达到300.8m。
2、本工程工期较紧,质量目标要求高,确保市优、争创鲁班奖。
3、本工程A栋结构形式为:型钢混凝土柱、钢梁-核心筒结构;梁板结构为钢梁+混凝土楼板,结构形式复杂,是本工程的特点之一。
4、对电气、给排水、空调专业要求高,并有较强的深化设计能力要求。
5、防水工程施工面积大,防水施工质量要求高。
本工程靠海较近,地下水异常丰富,在桩基础施工完毕后,防水施工即会成为难点。
第二节本工程施工的重点、难点分析1、高强度混凝土施工本工程结构混凝土设计等级高, A栋竖向构件至顶层砼强度全部为C70、C60,属于高强度混凝土施工。
混凝土原材料的质量控制、配合比设计、运输、浇筑、养护都会影响到主体质量、结构的安全性,是本工程的难点和重点。
2、大体量的钢结构工程施工本工程大量采用了型钢结构,A栋周圈框架柱、核心筒剪力墙、楼层钢梁、屋面钢桁架;B栋避难层钢斜撑;裙楼屋面钢桁架结构等,均采用了大量钢结构施工。
钢结构重量大,体积大,不仅制作、安装精度要求高,而且机械设备的选择和布局直接关系到施工质量和进度,因此,在施工中需要进行重点组织。
3、裙楼泳池的钢桁架施工裙楼屋面设50×12.5m标准游泳池及戏水池,仅计算泳池内水体积将达到约1000吨,此荷载对屋面承载能力要求极高,因此结构采取了钢桁架的形式,在施工中属于重点控制部分。
4、A栋塔楼高空酒店大堂屋盖施工A栋塔楼43层以上为酒店部分,为满足使用要求,建筑设计将此部分酒店大堂设计为中空式,中空高度达到了70.82m,顶部为钢梁混凝土板结构,此部分施工高度极高,属罕见高支模施工,因此,此部分施工是本工程的难点。
5、建筑节能暨玻璃幕墙施工本工程采用了许多节能设计,比如采用挤塑板等材料进行节能保温,采用进口夹胶玻璃幕墙等,对节点施工和成品保护要求高。
幕墙采用单元式幕墙,安装面积大,从幕墙的预埋到安装贯穿了整个结构施工的全过程,且对日后使用中抗渗漏的要求较高。
6、总包全面协调与管理难度大本工程专业分包单位多,包括主体结构工程,钢结构工程,装饰、装修工程,建筑给排水工程,建筑电气工程,通风空调工程,屋面及防水工程,智能建筑工程,金属门窗工程,幕墙工程,消防工程,高低压配电工程,室外环境工程等,需要总包全面协调与管理的要求高,难度大。
7、本工程为超高层建筑,垂直运输难度大本工程尤其是A栋结构施工时,总高度最高,在结构施工高峰期,为保证施工人员及材料高效的上下,减少费工时间,保证施工效率,对垂直运输的要求较高,且难度较大。
第三节工程重点和难点施工保证措施1、高强度混凝土的施工本工程结构混凝土设计等级高,A栋竖向构件至顶层砼强度全部为C70、C60,属于高强度混凝土施工。
对于高强度混凝土工程,首先要从原材料控制着手,对砂、石的含泥量、级配性以及石子的压碎指标要严格控制,必要时应水洗。
设计配合比,首先要根据骨料、水泥品种和品牌、外加剂的性能,根据施工时间、气候特点、浇筑部位、振捣方式以及劳动力组织等进行配合比设计,确定水灰比、塌落度、初凝、终凝时间。
要掌握好出灌温度、运输时间、入模温度。
由于高强度混凝土胶结料多、稠度大,前期强度增长快,在浇筑时,要准确做到分层浇筑、振捣均匀、连续,避免混凝土结合部出现夹层现象。
混凝土标号不同部位,在施工时需要采取措施给予分割,但同时不同标号混凝土之间又不能出现冷缝。
另外,在A栋超高泵送施工中,采用两台功率118KW的HBT80柴油泵进行砼输送,强度转换的部位采用塔吊配合进行混凝土浇筑。
2、大体量的钢结构工程施工2.1钢结构深化设计钢结构深化设计对后续钢结构制作和安装将产生较大影响,需结合钢结构安装方案中涉及的塔吊型号、构件的分段重量、构件平面布置和构件的安装方法,再具体进行钢结构的深化设计,特别是节点的深化设计。
2.2钢构件加工质量监控钢结构的施工质量必须从钢结构的加工开始,采取严格的控制措施。
我司将派出1-2名建造工程师进驻钢结构制作厂,协助业主和监理对加工质量进行控制,更重要的是从安装的角度对工厂的构件制作提出合理化建议并随时监控。
2.3塔吊的选型高层钢结构安装的首要重点是正确选择吊装设备,本工程钢结构安装的施工重点在钢柱的吊装,选择垂直运输设备时需要考虑塔吊的起重能力和工作半径要满足构件的单节重量和就位位置。
2.4施工现场布置钢结构施工现场平面布置首先要保证足够的面积堆放数量众多的构件,每天安装的钢构件需提前运输到堆场,堆场的布置尽量靠近塔吊位置,堆场的布置还应结合现场土建施工的进度进行灵活调整,不能影响其它关键工序的施工。
A塔钢结构堆放场地要靠近塔楼,2部塔吊(MCR225A)起重范围内。
(详见总平面布置图)2.5预埋件埋设工程本工程的预埋件埋设包括两部分,钢柱地脚螺栓的预埋和核心筒内钢梁预埋件的埋设。
埋设时要保证预埋件的埋设精度,特别是钢柱地脚螺栓的予埋,将每组螺杆用角钢连接制作为一个整体框架进行埋设。
2.6大型构件的安装就位及测量控制大型构件由于超长、超重,钢柱长6m,重量近10T,安装就位要进行精确测量,高层钢结构安装测量对保证钢结构安装精度重要工序,高空安装钢柱、钢梁,都需根据具体的构件截面型式和就位需求来进行标识和测量。
在钢柱梁形成整体稳定结构前,钢结构安装位置需要进行多次的调整,我们采取提前预留偏移值,加强临时固定措施和跟踪测量校正等方法进行测量定位和调校。
2.7厚钢板焊接高层钢结构安装厚钢板焊接是本工程中非常关键的工序,高空的焊接气流环境控制、焊接的层间温度、柱接头的预热和后热、焊接应力变形的释放等环节都由人工操作完成,必须由具有高层钢结构施工经验的焊工施焊才能把好这一关。
我们将挑选多次参与高层钢结构厚板焊接的本公司优秀焊工进行施焊,并严格按焊接作业方案和焊接工艺指导书的操作程序进行焊接施工管理。
2.8高层施工安全高层钢结构施工中螺栓、栓钉、连接板等小型构件和各种手持工具非常多,钢框架安装过程中柱-柱、梁-梁之间全为中空结构,楼层面的有效面积非常狭小,极易产生小构件的坠落事件,构成安全事故。
高层施工时的电火花必须进行有效防护。
我公司将采取设置活动高空工具房、在施工区域每隔一层满铺安全网,四周每三层搭设挑网,并佩带随身工具包,设置接火盆等专用工具,进行有效防护。
2.9与其他专业的协调配合本工程的核心筒部分为混凝土结构,在核心筒施工时要穿插钢梁予埋件的施工,混凝土浇筑完成后,施工外筒钢柱以及外筒与核心筒之间的连接钢梁,施工时要与土建单位紧密配合,合理穿插。
所有外框筒钢柱内需要浇筑混凝土,在钢结构施工的同时合理进行穿插。
3、裙楼钢桁架施工详见《第七章钢结构施工方案》。
4、A栋塔楼高空酒店大堂屋盖施工A栋酒店大堂在61层板结构封闭,A6轴及A4a轴处在框架柱间架设钢桁架。
钢桁架计划采用提升方式施工。
(详见《第七章钢结构施工方案》)该中空部位上方楼板距离43层大堂高70.82m,因此,此部分若选取传统搭设满堂架的做法不合适,搭设高度大,且顶部混凝土浇筑工作量并不是很大,显得不经济;另外,钢管架自重大,超出了43层楼面板的承载能力,需要在下面几层采取钢管架分层卸荷,增加更大的工程量。
经过各方面权衡考虑,拟采取钢梁上架设桁架式楼承板,该楼承板较传统的亚型钢板刚度大的特点,不会发生楼板开裂等质量通病。
使用该桁架式楼承板既可省去搭设钢管架费用,对于安全来说也减少了一处安全隐患。
(此部分需要与甲方和设计院进行周密的商讨,并经过三方同意后,方进行施工)5、玻璃幕墙施工详见《第八章幕墙工程》。
6、总包全面协调与管理总包管理难度大。
作为施工总承包,要确保实现项目的进度、质量、安全目标。
本工程有发包人依法另行招标的其他专业分包工程、有发包人直接供应的材料和设备,在施工总承包中也有分包人。
在满足工程建设行政主管部门的要求、建设相关方(建设、设计、监理、质监、第三方检测)的指令、使用单位的要求方面,如何在有限的时间、空间统一管理,协调一致实现目标是非常困难的。
具体的管理工作包括:人员办公、生活安排;材料、半成品、成品的进场、堆放、加工场的布置;总进度计划控制和各专业的开始、完工时间控制、相互配合及协商解决问题机制的建立;平面、立体工序的穿插施工;项目管理制度的建立和实施等等。
7、垂直运输配备本工程在结构施工期间,尤其在超高层部分施工时,需要进行施工人员、钢结构、钢筋、混凝土、模板、砌体、砂浆等材料的运输,为保证各种材料及时安全的运到使用地点,所投入的机械设备按以下方式进行配置:A栋配备2台法国波坦MCR225A动臂式塔吊(臂长45m),安装在核心筒外侧附墙安装,随筒体结构施工提升塔吊支座,最大化减少楼层预留洞。
该型塔吊最大起重量达14吨,能够满足钢结构吊装等要求;配备2部GJJ牌SCD200/200G最高时速达96m/min的双笼高速变频施工电梯;B栋及裙楼配置1台FO/36B(臂长60m)塔吊,一部高速电梯,。
地下室部分在施工期间配置1台TC5023(臂长50m)和1台TC5613塔吊(臂长56m),覆盖全部施工平面。
