中国建筑第x工程局有限公司XXXX2011年一片区市政道路与桥梁工程XX道路工程换填砂砾施工方案编制:复核:审核:中建X局XXXX2011年二片区市政道路工程项目经理部二〇一二年二月十四日目录一、编制说明 (3)1、编制依据 (3)2、编制原则 (4)二、工程概况 (4)1、工程概况 (4)2、设计参数 (4)3、主要工程数量 (5)4、工程施工条件 (5)4.1 场区概况 (5)4.2 地质情况 (5)4.3 地震 (5)4.4 水文情况 (5)5、施工条件 (5)三、进度计划安排 (6)四、组织机构与资源配置 (6)1、组织机构 (6)2、劳动力配置计划 (6)3、机械配置计划 (7)4、材料供应计划 (7)五、施工方案 (7)1、总体施工安排 (7)2、换填施工工艺性试验 (8)3、换填施工工艺流程 (8)4、换填砂砾施工工艺 (9)4.1 测量放样 (9)4.2 清除表土 (9)4.3 挖除松填土、淤泥 (9)4.4分层换填砂砾 (9)4.5碾压 (10)4.6 检测 (10)六、雨季施工措施 (11)七、质量保证措施 (11)1、质量保证体系 (11)2、质量保证措施 (11)八、安全保证措施 (13)1、安全生产保证体系 (13)1.1安全生产管理组织机构 (13)1.2 安全生产保证体系 (15)2、安全生产保证措施 (15)2.1 组织保证措施 (15)2.2制度保证措施 (15)2.3安全生产具体措施 (16)九、进度保证措施 (17)十、文明施工保证措施 (18)十一、环境保护、水土保持措施 (19)1、制定环境保护、水土保持计划 (19)2、环水保具体措施 (20)2.1噪声 (20)2.2振动 (21)2.3水污染 (21)一、编制说明本方案针对XXXX2011年一片区市政道路工程XX道路工程换填处理施工而编写。

我部通过组织工程技术人员认真学习合同文件、设计图纸、相关技术规范及验收标准等,并进行了认真的实地考察与分析,结合总体工期计划、业主、监理要求,组织编制了本施工方案。

路基软土换填砂砾专项方案

路基软土换填砂砾专项方案

峨(边)轸(溪)公路沙湾段路面改造工程软土地基换填专项施工方案编制:批准:四川润田建设工程有限公司峨(边)轸(溪)公路沙湾段K0+000~K14+800路面改造工程项目2016年2月18日目录1、工程概况 (2)2、编制依据 (2)3、主要设备 (3)3.1投入的机械设备 (3)3.2 仪器设备 (3)4、施工准备 (3)4.1施工准备 (3)4.2技术准备 (4)4.3现场准备 (4)5、主要施工方案 (4)5.1施工工艺流程图 (4)5.2测量放样 (5)5.3挖除不良软土层 (5)5.4分层回填 (5)5.5基底检验 (6)5.6摊铺平整 (6)5.7压实 (6)5.8检测 (6)6、质量措施 (8)6.1质量保证体系 (8)6.2质量目标及技术措施 (10)7、安全措施 (10)7.1安全生产责任制 (12)7.2实现安全目标的技术措施 (12)7.3注意事项 (13)7.4事故的施救、处理 (14)8、施工环保、水土保持措施 (14)9、雨季施工措施 (16)9.1雨季路基排水应符合下列规定 (16)峨边轸溪公路沙湾段路面改造工程软土地基换填专项方案1、工程概况峨轸公路沙湾段,以峨边龚嘴特大桥为起点,先沿大渡河而行,绕牛沟桥前进,经龚嘴镇,凉水井,祖亮殿,至终点轸溪与省道103线相接,是峨边通往沙湾的主要通道,同时也是峨边五渡镇矿石(主要为钾长石)的主要运输通道,随着开矿量的增加,重载车辆增多,尤其是近两年来,K0+000-K14+850.83路段的沥青路面,在巨大的荷载反复作用下,出现不规则裂缝、横向裂缝、纵向裂缝、龟裂、喞泥、沉陷、松散、车辙、基层沉陷等病害,对来往车辆及行人造成一定的安全隐患,路面的改造已迫在眉睫,现把峨轸公路沙湾段K0+000-K14+850.83改造为水泥砼路面,全长14.850公里。

根据调查,原路多路段因填料不满足要求含水量过高,经重车长期碾压引起路基沉降变形,对满足软土特征的路段,采用换填天然级配砂砾石措施进行处治。

软弱地基处理换填砂砾石施工方案1

软弱地基处理换填砂砾石施工方案1

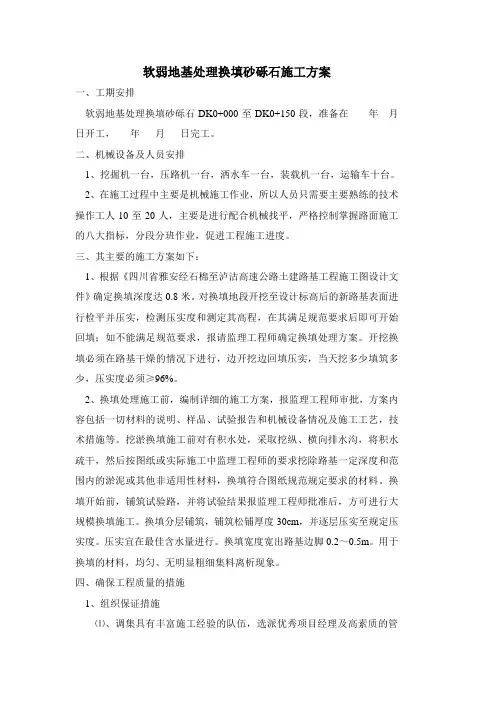

软弱地基处理换填砂砾石施工方案一、工期安排软弱地基处理换填砂砾石DK0+000至DK0+150段,准备在年月日开工,年月日完工。

二、机械设备及人员安排1、挖掘机一台,压路机一台,洒水车一台,装载机一台,运输车十台。

2、在施工过程中主要是机械施工作业,所以人员只需要主要熟练的技术操作工人10至20人,主要是进行配合机械找平,严格控制掌握路面施工的八大指标,分段分班作业,促进工程施工进度。

三、其主要的施工方案如下:1、根据《四川省雅安经石棉至泸沽高速公路土建路基工程施工图设计文件》确定换填深度达0.8米。

对换填地段开挖至设计标高后的新路基表面进行检平并压实,检测压实度和测定其高程,在其满足规范要求后即可开始回填;如不能满足规范要求,报请监理工程师确定换填处理方案。

开挖换填必须在路基干燥的情况下进行,边开挖边回填压实,当天挖多少填筑多少,压实度必须≥96%。

2、换填处理施工前,编制详细的施工方案,报监理工程师审批,方案内容包括一切材料的说明、样品、试验报告和机械设备情况及施工工艺,技术措施等。

挖淤换填施工前对有积水处,采取挖纵、横向排水沟,将积水疏干,然后按图纸或实际施工中监理工程师的要求挖除路基一定深度和范围内的淤泥或其他非适用性材料,换填符合图纸规范规定要求的材料。

换填开始前,铺筑试验路,并将试验结果报监理工程师批准后,方可进行大规模换填施工。

换填分层铺筑,铺筑松铺厚度30cm,并逐层压实至规定压实度。

压实宜在最佳含水量进行。

换填宽度宽出路基边脚0.2~0.5m。

用于换填的材料,均匀、无明显粗细集料离析现象。

四、确保工程质量的措施1、组织保证措施⑴、调集具有丰富施工经验的队伍,选派优秀项目经理及高素质的管理人员参与施工。

⑵、队以上单位成立质量管理小组,第一管理者亲自抓。

配齐专职质检工程师和质检员,制定相应对策和质量岗位责任制,卓有成效的推行全面质量管理和目标责任制管理,从组织措施上使创优计划真正落到实处。

换填砂砾石施工方案

换填砂砾石施工方案

换填砂砾石施工方案(总12页)--本页仅作为文档封面,使用时请直接删除即可----内页可以根据需求调整合适字体及大小--换填砂砾石、建渣施工方案换填砂砾石、建渣施工方案一、编制依据1、《成都理工大学图书馆建设项目图书馆区域(校园一环路内侧)总平工程设计图纸》2、《城镇道路工程施工与质量验收规范》(CJJ1-2008)3、《市政道路路基施工技术规范》(JTG/T F50-2011)4、《市政道路工程施工安全技术规程》(JTJ076-95)二、工程概况道路路基及硬质景观(铺装)范围内存在淤泥、软塑状粉质粘土、基础软弱不能作为持力层,采用全部清除换填砂砾石、建渣处理。

砂砾石、建渣最大粒径不大于100mm,且应满足道路填料要求,压实度符合设计及规范规定三、施工方案(一)施工准备工作1、场地清理采用全站仪进行准确放样,根据路基填高计算出路基底宽,确定地表清理界限。

地表清理前将软基处理地段的积水引至线外沟渠,疏干地表。

采用推土机或挖掘机将施工范围内的淤泥、软塑状粉质粘土、软弱层清理干净,尽量不扰动下层土方。

开挖后的淤泥或腐殖土堆放至线外,经初步晾晒,采用汽车运至弃碴场集中堆放。

2、材料准备材料进场应对进场道路进行调查,确保进场道路通畅。

材料采用天然砂砾和建渣,最大粒径不大于100mm。

3、施工放样按施工图纸的要求精确放出换填边线,并将上述成果报监理工程师审批。

4、技术准备①、施工前仔细阅读设计文件、设计技术交底。

②、做好现场调查工作,为确保工程质量及工期提供有利条件。

③、项目部在施工前召开施工班组在内的现场会,对其进行详细的技术交底。

确保每道工序交待清楚,并形成交底记录。

保证施工管理人员与工人熟悉换填的施工工艺及流程。

对施工人员进行技术交底,明确各自的职责。

5、机械准备换填施工的机械设备主要为挖掘机、自卸车、推土机、压路机和洒水车。

淤泥软土挖除及外运采用挖掘机、自卸车或推土机,砂砾石、建渣运输进场采用自卸车,砂砾石、建渣摊平采用推土机,砂砾石、建渣碾压采用压路机和洒水车。

正公路软土路基换填天然砂砾试验段施工方案

正公路软土路基换填天然砂砾试验段施工方案

正公路软土路基换填天然砂砾试验段施工方案天府新区“三纵一横”正公路项目D标段软土换填及砂质泥岩填筑路基试验段施工方案1、开展软土换填路基试验段的编制依据1、《城市道路工程施工与质量验收规范》(CJJ-2008);2、《公路路基施工技术规范》(JTG F10-2006);3、《公路工程质量检验评定标准》JTGF80/1-2004;4、《公路土工试验规程》JTG E40-20075、K17+560~K19+360段道路工程施工图设计文件2、路基试验段施工段工程概况1、拟开展进行试验施工段落为:由于我标段连续软基换填填方路段长度均小于100m,所以天府新区“三纵一横”正公路项目D标段选取K17+650~K17+680(长30米)做软基换填试验;拟选取K18+760~K18+830(长70米)做为砂质泥岩路基填筑试验。

2、软基试验段填料取华阳镇新兴砂砾场挖方材料,总挖方量约30000m3;试验段位于丘陵坡底农耕区,汇聚水较为丰富,淤泥质软土层厚约3m,最大填筑高度10.5米,填筑总方量为22.81万方。

路基填筑试验段填料采用现场挖方材料(K18+580)中砂质泥岩,经破碎后作为土石利用,施工过程需外借土方作为补充填料的混合作用。

3、进行所属试验段的目的1、通过路基试验段施工,摸索并总结出一套浅丘陵汇水地形软基换填施工、砂质泥岩土石混合料路基填筑施工合理的施工组织和机械设备的配置方式。

2、通过试验,总结四川浅丘陵地段,膨胀土地区路基的降排水,清表及填前碾压、换填、回填及碾压、土方填筑法,填筑松铺厚度、不同自然条件下不同的碾压设备的碾压遍数和挖方路堑施工的理想设备配置及工艺方法。

3、摸索并总结如何依据招标文件的技术、质量标准以及部颁质量标准进行规范的程序管理方法和质量控制手段。

4、通过本试验段施工,收集相关数据,指导全面路基工程施工并达到技术质量标准。

4、施工组织和施工安排4.1试验段管理及施工人员配备表4.2试验段施工主要机械配置表4.3试验段主要测量、试验器具4.4试验段施工计划起讫时间2012年 6 月 15日~ 2012 年6 月 20日。

砂砾石换填施工方案

砂砾石换填施工方案

特殊路基砂砾换填施工方案一、工程概况该项目因旧路局部出现不均匀沉陷路段,对旧路路床软弱层分台阶开挖后,结合地勘报告换填天然砂砾,设计换填厚度为60—100cm。

二、编制依据1、两阶段施工设计图纸。

2、地质勘探报告3、《公路路基施工技术规范》4、《公路工程质量检验评定标准》5、类似工程施经验三、施工准备(一)、管理机构1、按照项目办、JL2监理办下发的相关文件,为确保砂砾换填质量,项目部安排专项施工管理班子,负责日常的施工管理工作,建立良好的施工秩序,保证工程能按质、按量、按时完成。

2、项目部建立以项目经理王新岐为组长,项目总工孙浩为副组长的质量管理机构,各部室积极配合,确保结构物过渡段施工质量。

(二)技术准备熟悉、审查施工图纸中各项内容及技术要求,做好原材料的调查分析,编制施工方案及施工进度计划。

组织施工队人员学习施工规范、有关技术、质量、安全要求及操作规程。

(三)人员、机械设备投入施工人员一览表机械设备一览表(四)材料1、材料要有透水性、水稳性良好。

本合同段准备采用千阳县城乡区域内合适的透水性好的材料(天然砂砾)作为我标段所有特殊路基换填材料。

2、天然砂砾材料,不得含有草根、树叶、塑料袋等有机杂物及垃圾。

用做排水固结地基时,含泥量不宜超过3%。

卵石最大粒径不得大于垫层或虚铺厚度的2/3,并不宜大于50mm。

四、施工方案(一)工艺流程测量放样→清表→挖除旧路基→检验砂砾质量→分层铺筑砂砾→洒水→碾压夯实→找平验收→养护(二)特殊路基处理1、测量技术员现将施工段进行测量放样,现场技术员安排机械挖除换填部位(人工配合)。

2、特殊路基处理按照设计图纸施工;基坑按照图纸要求进行开挖,开挖完成后基坑底保证无软基、无杂物。

(三)分层铺筑砂石1、铺筑砂砾的每层厚度,一般松铺厚度为15~20cm,不宜超过35cm,分层厚度可用样桩控制。

视不同条件,可选用夯实或压实的方法。

大面积的砂石垫层,铺筑厚度可达35cm,宜采用20T的压路机碾压。

换填砂砾石专项施工方案

换填砂砾石专项施工方案

四川省仁寿至屏山新市公路井研至五指山段路基土建工程(K83+765.84-K94+850)换填砂砾石施工方案邢台路桥建设总公司仁寿至屏山新市公路LJ8标段项目经理部二零一七年四月目录1编制依据及编制原则 (1)1.1编制依据 (1)1.2编制原则 (1)2工程概况 (2)2.1工程概况 (2)2.2水文、地质 (2)2.3施工条件 (3)2.4主要设计标准 (4)2.5换填砂砾石工程简介 (4)2.5.1 设计说明 (4)2.5.2规范要求 (5)2.6工程项目位置 (5)3施工部署 (6)3.1施工组织机构 (6)3.2资源配置计划 (7)4工期进度计划 (8)5施工准备 (9)6工艺流程及方法 (11)6.1工艺流程图 (11)6.2施工方法 (12)7工期保证措施 (17)7.1工期目标 (17)7.2工期保证体系 (17)8品质工程保证措施 (20)8.1品质工程创建措施 (20)8.2质量目标 (21)8.3质量保证体系 (21)8.4质量控制措施 (23)9安全生产保证措施 (24)9.1安全目标 (24)9.2安全技术措施 (26)9.3施工安全注意事项 (26)10绿色交通示范工程创建措施 (28)10.1文明施工 (28)10.2绿色交通保证措施 (31)换填砂砾石施工方案1编制依据及编制原则1.1编制依据1、《公路工程施工质量验收规范》(DGJ08-119-2005)。

2、《公路工程质量检验评定标准》(JTG F80/1-2004)。

3、《四川省高速公路施工标准化技术指南》(川交函【2012】55 号)。

4、《公路路基施工技术规范》(JTG F10-2006)。

5、《公路工程施工安全技术规范》(JTG F90-2015)。

6、仁沐新高速路基土建招标文件及补充技术规范。

7、由业主单位提供的《仁寿经沐川至屏山新市(含马边支线)高速公路井研至五指山两阶段施工图》。

8、国家和交通部相关方针政策、规范、验标及施工指南等。

砂砾石换填施工方案

砂砾石换填施工方案

砂砾石换填施工方案(总9页) -CAL-FENGHAI.-(YICAI)-Company One1-CAL-本页仅作为文档封面,使用请直接删除特殊路基砂砾换填施工方案一、工程概况该项目因旧路局部出现不均匀沉陷路段,对旧路路床软弱层分台阶开挖后,结合地勘报告换填天然砂砾,设计换填厚度为60—100cm。

二、编制依据1、两阶段施工设计图纸。

2、地质勘探报告3、《公路路基施工技术规范》4、《公路工程质量检验评定标准》5、类似工程施经验三、施工准备(一)、管理机构1、按照项目办、JL2监理办下发的相关文件,为确保砂砾换填质量,项目部安排专项施工管理班子,负责日常的施工管理工作,建立良好的施工秩序,保证工程能按质、按量、按时完成。

2、项目部建立以项目经理王新岐为组长,项目总工孙浩为副组长的质量管理机构,各部室积极配合,确保结构物过渡段施工质量。

(二)技术准备熟悉、审查施工图纸中各项内容及技术要求,做好原材料的调查分析,编制施工方案及施工进度计划。

组织施工队人员学习施工规范、有关技术、质量、安全要求及操作规程。

(三)人员、机械设备投入施工人员一览表机械设备一览表(四)材料1、材料要有透水性、水稳性良好。

本合同段准备采用千阳县城乡区域内合适的透水性好的材料(天然砂砾)作为我标段所有特殊路基换填材料。

2、天然砂砾材料,不得含有草根、树叶、塑料袋等有机杂物及垃圾。

用做排水固结地基时,含泥量不宜超过3%。

卵石最大粒径不得大于垫层或虚铺厚度的2/3,并不宜大于50mm。

四、施工方案(一)工艺流程测量放样→清表→挖除旧路基→检验砂砾质量→分层铺筑砂砾→洒水→碾压夯实→找平验收→养护(二)特殊路基处理1、测量技术员现将施工段进行测量放样,现场技术员安排机械挖除换填部位(人工配合)。

2、特殊路基处理按照设计图纸施工;基坑按照图纸要求进行开挖,开挖完成后基坑底保证无软基、无杂物。

(三)分层铺筑砂石1、铺筑砂砾的每层厚度,一般松铺厚度为15~20cm,不宜超过35cm,分层厚度可用样桩控制。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

路基软土换填砂砾专项方案The manuscript was revised on the evening of 2021郴州出口加工区白园路(兴达路)道路工程路基软土换填专项施工方案施工单位:湖南成益建设集团有限公司编制:复核:项目经理:项目技术负责人:2015年3月15日目录11白园路(兴达路)道路工程路基软土换填专项方案施工组织设计1.工程概况兴达路呈南北走向,本工程先后与坪田路、金田路、洞湾路、石虎路相交叉,设计长度约1741米。

标准横断面宽30米,横断面结构型式采用双向四车道,全为新建。

本道路K0+460~K1+740地段平面位置均位于农田、菜地、水塘范围内。

根据地勘报告资料,以及现场开挖探坑显示,本路段地基多为软弱土层覆盖,主要由耕植土、人工填土、淤泥质粘土层等。

总体土质表现为软塑、为高压缩性土,属于不良地基土。

根据设计要求,耕植土、人工填土、淤泥质粘土层总厚度约~米,因其承载力较低,不能作为路基持力层,全线均为软基处理,采用换填级配砂砾水稳定性好的材料加强处理。

换填范围为全路基范围。

填方路基表层土处理设计换填工程数量如下:2、编制依据(1)设计图纸。

(2)相关规范:《城镇道路工程施工与质量验收规范》;《岩土工程勘察规范》;《公路软土地基路堤设计与施工技术规范》;《公路路基施工技术规范》;《公路工程质量检验评定标准》等。

3、主要设备投入的机械设备仪器设备4、施工准备施工准备1、控制网复测、加密工作已经完成,软基换填段原地面测量复核工作已经完成。

2、施工所用材料都已取样并检测合格,可用于换填施工。

3、现场管理人员、技术人员、施工人员已到位,对作业人员的培训、交底工作已经完成。

4、级配砂砾已选定,行车路线保障行驶。

5、挖除不良土统一弃运至弃土场。

6、软基厚度及工程性质受地下水影响显着,为避免地下水的不利影响,由于本项目路段地下水位较高,软基的处治时,应采取有效的排水、降水措施,路基两侧挖排水沟后采用水泵抽水的方案,采用2台或多台出水口直径φ100mm的污水泵进行24小时连续抽水,随着水量减少,在基底最低处挖一深坑(集水井),采用水泵提水的方案进行抽水。

技术准备1、由项目部技术负责人组织相关技术人员进行图纸、本路段施工组织设计审查,并进行现场核对,开工前对路基工程的施工工艺要点、质量检验评定标准、试验检测方法及频率等进行技术交底工作。

2、相关技术人员应熟悉设计文件及设计图纸,了解领会设计意图,熟悉工程质量检验评定标准、施工技术规范等,以便正确地指导施工。

3、软基换填段的测量放样软基处理前,根据恢复的路线中桩、设计图表、施工工艺和有关规定,每间隔10m,钉出软基处理具体位置左右边桩。

在距软基处理位置外边线一定安全距离处建立控制桩,桩上标明软基处理位置挖高。

4、在基底填筑前按相关规范要求压实后,并报监理工程师批准。

为确保级配砂砾填筑。

现场准备1.首先按设计路基清表层土清理后,请检测单位现场进行地基承载力检测,根据触探测得基底是否设计承载力要求。

如承载力不符合设计要求,则对基底以下范围内的承载力不符合设计要求的软土挖除后换填砂砾,以达到设计承载力要求。

如承载力符合设计要求则对基底压实后回填级配砂砾。

2.软基处理前,先在软基处理范围内开挖纵横向临时排水沟或集水坑,抽干地表水及降低地下水位,利于下一步挖除不良土。

5、主要施工方案施工工艺流程图测量放样由测量队进行施工放样,直线段按20m一个断面放出处理宽度边桩,砸入木桩并绑红布条标记。

施工队安排人员,用线绳将相邻边桩进行连线,顺线绳撒以白灰进行标记,以方便后续换填施工。

挖除不良软土层对于需换填处理的范围采用挖机挖除换填深度内不良土层,由于地层较软,挖机挖机无法行进路段,开挖前须修筑临时便道,开挖出来的弃土用挖机甩运至较硬实的段落,自卸车配合运至弃土场。

开挖采用半幅开挖,先开挖远离施工便道的半幅,后进行另半幅施工,当开挖临近便道时,自卸车停放在便道上进行装车,挖除的软土运至弃土场按照要求弃土。

采用挖机挖除软土层,斜坡陡于1:5的地段,采用人工划定台阶范围,挖机进行开挖,形成台阶,沿线路横向台阶宽度、高度符合设计要求,纵向台阶宽度不小于2m。

挖除要求做到无遗漏,影响工程质量的软土必须清理干净。

挖出软弱土运至弃土场。

分层回填(1).局部超深换填时,应完全清除软土,向坚实岩土一侧分台阶开挖,台阶宽度不宜小于2m,台阶面内倾4%。

(2).回填级配砂砾前基坑内不应有积水,回填后在路基一侧或两侧设排水沟,排水沟下可视具体地质条件确定是否设置盲沟。

(3).回填级配砂砾宽度按设计要求,坡脚线下全部换填。

(4).回填级配砂砾应分层铺设,分层夯实或压实,每层松铺厚度不宜大于40cm,压实厚度不大于36cm,碾压遍数通过试验确定,以满足填筑级配砂砾标准为准。

基底检验(1).持力层承载力不小于设计要求,持力层承载力宜采用轻型动力触探试验确定。

(2).挖掘机开挖距设计软基标高30cm时,施工单位先用轻型触探仪自检,如能满足设计承载力要求,报检测单位检验承载力。

若不能满足承载力要求,报检测单位复检承载力后报监理、设计及建设单位进行变更。

(3).清底后,还应每间隔20m测量出开挖后基底高程,并绘制横断面高程,并报请监理验收合格后才能进行下道工序。

摊铺平整路基两侧插竹竿,竹竿上绑红布条标示出虚铺高度。

挖掘机或装载机根据“两杆”控制摊铺高度,从两侧开始顺路基方向推土,大致粗平。

后用平地机从两侧开始精平,级配砂砾厚度较低时,用装载机进行补料,重新整平,凹凸不平处人工修平。

压实(1)级配砂砾填料经过平地机精平后,在碾压前对级配砂砾填筑层的松铺厚度、平整度和含水量进行检测,符合要求后,方可进行碾压,每层松铺厚度不宜大于40cm,碾压遍数通过试验确定,以表面无压痕为宜,以满足换填级配砂砾压实标准为准。

(2)碾压要求碾压采用20T压路机,压路机碾压时,先静压1遍压路机弱振2遍检测压实度K1同时测压实厚度压路机振幅逐渐增大振压2遍强振1~2遍检测压实度K同时测压实厚度2最后静压1~2遍,消除轮迹检测压实度K3同时测压实厚度至满足规范规定的密实度要求。

碾压过程中先慢后快,由弱振至强振碾压,最快速度不超过4km/h,直线路段先两边后中间,曲线路段先内侧后外侧,横向接头重叠40cm~50cm,前后相邻区段重叠~,以保证全区段碾压密实。

碾压时,应重复有序进行,达到不漏压,无死角,确保碾压均匀,碾压结束时表面没有明显的轮迹。

在压实遍数达到试验求证的各碾压遍数时,进行压实度检测试验。

检测(1).密实度检测方法和频率:采用灌砂法,检测频率为每1000平方米至少检验3个点,不足1000平方米检验3点,必要时可根据需要增加检验点;(2).纵断高程(㎜):规定值或允许偏差+10,-15。

采用水准仪进行检测,每200米测4个断面;(3).中线偏位(㎜): 规定值或允许偏差50。

采用全站仪:每200m测4点,弯道加HY、YH两点;(4).宽度(㎜):不小于设计值。

采用米尺检测,每200m测4点;(5).平整度(㎜): 规定值或允许偏差15。

采用3m 直尺检测, 每200m 测2处×10尺;(6).横坡度(%):规定值或允许偏差±。

采用水准仪进行检测,每200米测4个断面;(7).边坡: 采用尺量,每200m 测4个断面。

6、质量措施质量保证体系既 定 质 量 目 标组织保证体系施工保证体系制度保证体系安质部工程部中心试验室 物资设备部 计统财务部 综合办公室 进行日常质量检查管理、检查、批评、综合各部门质量活动,信息反馈 组织技术交底和落实,进行质量教育,精确测量,按图施工,隐蔽工程做好材料试验,配比,试件检查,土做好物设的采购,进场前检查验收并根据工程质量状况监督奖金发放开展“百年大计,质量第一”宣传教育质量领导小组组织保证体系编制实施性施工组织设计及工程进度选用技术管理人员及合格技术工人施工设备、原材料、试验仪器等性能大临、过渡工程及施工现场环境的质施工准备阶段施工技术、质量保证措施交底质量目标及技术措施质量目标:分项工程全部合格,且质量评分值不低于95 ;分部及单位工程合格,质量评分值不低于90。

(1)严格按照国家行业颂发的施工规范组织施工,施工队进场后,立即组织学习设计内容,结合工程特点,制定各种施工工艺细则。

(2)坚持设计文件、施工图纸分级会审的技术交底制度,重点工程由项目总工程师、主管工程师审核,再向专业工程师交底,最后向施工专业队(班组)进行交底,即:设计意图交底、施工方案交底、质量标准交底。

(3)充分发挥机械化水平,组织有经验的机械修理人员,对设备进行维修、保养,备足零配件,定期对机械检查维护,使设备保持良好状态,避免因设备故障影响施工进度和质量。

7、安全措施建立以项目经理为领导的安全生产领导小组和安全保证体系,确保安全生产工作良好运行。

安全保证体系见下图:安全保证体系框图安全生产责任制本工程的安全管理组织机构由项目经理、质量安全部、安全员及全体职工组成。

各职能部门所负的安全责任如下:(1)项目经理①认真贯彻国家劳动保护方针、政策和法规以及上级主管部门安全生产的各项规章制度,对本工程的安全生产全面负责,是本工程安全管理的第一责任人。

②定期召开安全生产会议,坚持执行“五同时”、“管生产必须管安全”的原则,在生产与安全发生矛盾时,生产必须服从安全。

③制订本工程的安全技术操作规程,合理安排劳动组织,做到均衡生产,改善劳动条件;建立各级人员安全生产责任制度,明确各级人员的安全责任;建立奖罚制度。

④定期组织检查施工现场,对不安全因素及时整改,消除隐患。

发生安全事故时,及时组织人员抢救,并组织对事故进行调查和处理。

(2)安全负责人抓项目施工日常安全生产的落实情况,抓制度落实、责任落实、安全计划落实、抓措施落实情况。

召开工地的安全管理会议,向上级汇报、报告安全生产情况。

(3)专职安全员协助安全负责人做好安全生产的落实情况。

每天巡查工地,检查各种可能发生或已发生的安全事故,采取措施预防、处理安全事故,填写施工安全日记,及时向部长汇报安全工作。

(4)各级职能部门、人员在各自业务范围内,对安全生产负责。

实现安全目标的技术措施(1)安全制度与检查①会议制度项目经理部坚持安全例会制度。

每周召开一次,与施工例会同时召开。

例会内容:检查上次例会安全问题的整改情况,研究安全计划的合理性和执行情况,下阶段的安全计划要点等。

发生安全事故时,在最短时间内召开事故分析会,查明原因,吸取教训。

②安全检查制度定期召开安全生产会议,坚持执行“五同时”、“管生产必须管安全”的原则,在生产与安全发生矛盾时,生产必须服从安全。

③汇报制度A 在每月一次工地安全检查后,由安质部提交一份施工安全报告,报告必须全面载列所有涉及施工安全和健康方面的事宜,特别是全面报告已经执行的施工安全检查工作、本月发生的安全事故和隐患,以及采取的纠正和预防措施。
