中国建筑第x工程局有限公司XXXX2011年一片区市政道路与桥梁工程XX道路工程换填砂砾施工方案编制:复核:审核:中建X局XXXX2011年二片区市政道路工程项目经理部二〇一二年二月十四日目录一、编制说明 (3)1、编制依据 (3)2、编制原则 (4)二、工程概况 (4)1、工程概况 (4)2、设计参数 (4)3、主要工程数量 (5)4、工程施工条件 (5)4.1 场区概况 (5)4.2 地质情况 (5)4.3 地震 (5)4.4 水文情况 (5)5、施工条件 (5)三、进度计划安排 (6)四、组织机构与资源配置 (6)1、组织机构 (6)2、劳动力配置计划 (6)3、机械配置计划 (7)4、材料供应计划 (7)五、施工方案 (7)1、总体施工安排 (7)2、换填施工工艺性试验 (8)3、换填施工工艺流程 (8)4、换填砂砾施工工艺 (9)4.1 测量放样 (9)4.2 清除表土 (9)4.3 挖除松填土、淤泥 (9)4.4分层换填砂砾 (9)4.5碾压 (10)4.6 检测 (10)六、雨季施工措施 (11)七、质量保证措施 (11)1、质量保证体系 (11)2、质量保证措施 (11)八、安全保证措施 (13)1、安全生产保证体系 (13)1.1安全生产管理组织机构 (13)1.2 安全生产保证体系 (15)2、安全生产保证措施 (15)2.1 组织保证措施 (15)2.2制度保证措施 (15)2.3安全生产具体措施 (16)九、进度保证措施 (17)十、文明施工保证措施 (18)十一、环境保护、水土保持措施 (19)1、制定环境保护、水土保持计划 (19)2、环水保具体措施 (20)2.1噪声 (20)2.2振动 (21)2.3水污染 (21)一、编制说明本方案针对XXXX2011年一片区市政道路工程XX道路工程换填处理施工而编写。

我部通过组织工程技术人员认真学习合同文件、设计图纸、相关技术规范及验收标准等,并进行了认真的实地考察与分析,结合总体工期计划、业主、监理要求,组织编制了本施工方案。

路基软土换填砂砾专项方案

路基软土换填砂砾专项方案

峨(边)轸(溪)公路沙湾段路面改造工程软土地基换填专项施工方案编制:批准:四川润田建设工程有限公司峨(边)轸(溪)公路沙湾段K0+000~K14+800路面改造工程项目2016年2月18日目录1、工程概况 (2)2、编制依据 (2)3、主要设备 (3)3.1投入的机械设备 (3)3.2 仪器设备 (3)4、施工准备 (3)4.1施工准备 (3)4.2技术准备 (4)4.3现场准备 (4)5、主要施工方案 (4)5.1施工工艺流程图 (4)5.2测量放样 (5)5.3挖除不良软土层 (5)5.4分层回填 (5)5.5基底检验 (6)5.6摊铺平整 (6)5.7压实 (6)5.8检测 (6)6、质量措施 (8)6.1质量保证体系 (8)6.2质量目标及技术措施 (10)7、安全措施 (10)7.1安全生产责任制 (12)7.2实现安全目标的技术措施 (12)7.3注意事项 (13)7.4事故的施救、处理 (14)8、施工环保、水土保持措施 (14)9、雨季施工措施 (16)9.1雨季路基排水应符合下列规定 (16)峨边轸溪公路沙湾段路面改造工程软土地基换填专项方案1、工程概况峨轸公路沙湾段,以峨边龚嘴特大桥为起点,先沿大渡河而行,绕牛沟桥前进,经龚嘴镇,凉水井,祖亮殿,至终点轸溪与省道103线相接,是峨边通往沙湾的主要通道,同时也是峨边五渡镇矿石(主要为钾长石)的主要运输通道,随着开矿量的增加,重载车辆增多,尤其是近两年来,K0+000-K14+850.83路段的沥青路面,在巨大的荷载反复作用下,出现不规则裂缝、横向裂缝、纵向裂缝、龟裂、喞泥、沉陷、松散、车辙、基层沉陷等病害,对来往车辆及行人造成一定的安全隐患,路面的改造已迫在眉睫,现把峨轸公路沙湾段K0+000-K14+850.83改造为水泥砼路面,全长14.850公里。

根据调查,原路多路段因填料不满足要求含水量过高,经重车长期碾压引起路基沉降变形,对满足软土特征的路段,采用换填天然级配砂砾石措施进行处治。

砂砾石换填施工方案08588

砂砾石换填施工方案08588

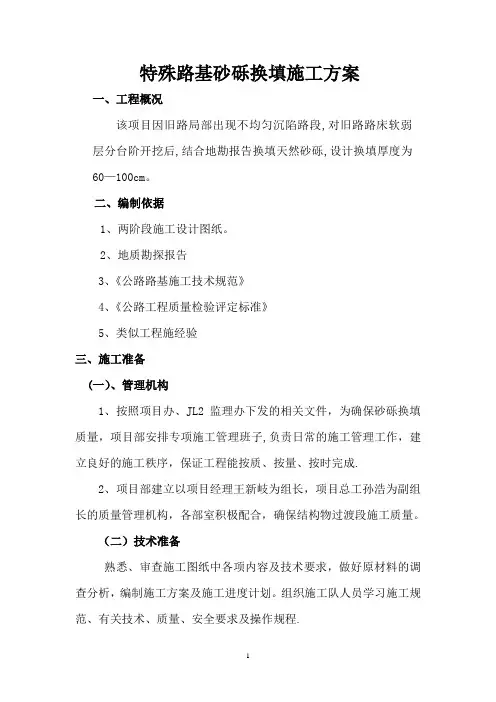

特殊路基砂砾换填施工方案一、工程概况该项目因旧路局部出现不均匀沉陷路段,对旧路路床软弱层分台阶开挖后,结合地勘报告换填天然砂砾,设计换填厚度为60—100cm。

二、编制依据1、两阶段施工设计图纸。

2、地质勘探报告3、《公路路基施工技术规范》4、《公路工程质量检验评定标准》5、类似工程施经验三、施工准备(一)、管理机构1、按照项目办、JL2监理办下发的相关文件,为确保砂砾换填质量,项目部安排专项施工管理班子,负责日常的施工管理工作,建立良好的施工秩序,保证工程能按质、按量、按时完成.2、项目部建立以项目经理王新岐为组长,项目总工孙浩为副组长的质量管理机构,各部室积极配合,确保结构物过渡段施工质量。

(二)技术准备熟悉、审查施工图纸中各项内容及技术要求,做好原材料的调查分析,编制施工方案及施工进度计划。

组织施工队人员学习施工规范、有关技术、质量、安全要求及操作规程.(三)人员、机械设备投入施工人员一览表机械设备一览表(四)材料1、材料要有透水性、水稳性良好。

本合同段准备采用千阳县城乡区域内合适的透水性好的材料(天然砂砾)作为我标段所有特殊路基换填材料。

2、天然砂砾材料,不得含有草根、树叶、塑料袋等有机杂物及垃圾。

用做排水固结地基时,含泥量不宜超过3%.卵石最大粒径不得大于垫层或虚铺厚度的2/3,并不宜大于50mm。

四、施工方案(一)工艺流程测量放样→清表→挖除旧路基→检验砂砾质量→分层铺筑砂砾→洒水→碾压夯实→找平验收→养护(二)特殊路基处理1、测量技术员现将施工段进行测量放样,现场技术员安排机械挖除换填部位(人工配合).2、特殊路基处理按照设计图纸施工;基坑按照图纸要求进行开挖,开挖完成后基坑底保证无软基、无杂物。

(三) 分层铺筑砂石1、铺筑砂砾的每层厚度,一般松铺厚度为15~20cm,不宜超过35cm,分层厚度可用样桩控制。

视不同条件,可选用夯实或压实的方法。

大面积的砂石垫层,铺筑厚度可达35cm,宜采用20T的压路机碾压。

正公路软土路基换填天然砂砾试验段施工方案

正公路软土路基换填天然砂砾试验段施工方案

正公路软土路基换填天然砂砾试验段施工方案天府新区“三纵一横”正公路项目D标段软土换填及砂质泥岩填筑路基试验段施工方案1、开展软土换填路基试验段的编制依据1、《城市道路工程施工与质量验收规范》(CJJ-2008);2、《公路路基施工技术规范》(JTG F10-2006);3、《公路工程质量检验评定标准》JTGF80/1-2004;4、《公路土工试验规程》JTG E40-20075、K17+560~K19+360段道路工程施工图设计文件2、路基试验段施工段工程概况1、拟开展进行试验施工段落为:由于我标段连续软基换填填方路段长度均小于100m,所以天府新区“三纵一横”正公路项目D标段选取K17+650~K17+680(长30米)做软基换填试验;拟选取K18+760~K18+830(长70米)做为砂质泥岩路基填筑试验。

2、软基试验段填料取华阳镇新兴砂砾场挖方材料,总挖方量约30000m3;试验段位于丘陵坡底农耕区,汇聚水较为丰富,淤泥质软土层厚约3m,最大填筑高度10.5米,填筑总方量为22.81万方。

路基填筑试验段填料采用现场挖方材料(K18+580)中砂质泥岩,经破碎后作为土石利用,施工过程需外借土方作为补充填料的混合作用。

3、进行所属试验段的目的1、通过路基试验段施工,摸索并总结出一套浅丘陵汇水地形软基换填施工、砂质泥岩土石混合料路基填筑施工合理的施工组织和机械设备的配置方式。

2、通过试验,总结四川浅丘陵地段,膨胀土地区路基的降排水,清表及填前碾压、换填、回填及碾压、土方填筑法,填筑松铺厚度、不同自然条件下不同的碾压设备的碾压遍数和挖方路堑施工的理想设备配置及工艺方法。

3、摸索并总结如何依据招标文件的技术、质量标准以及部颁质量标准进行规范的程序管理方法和质量控制手段。

4、通过本试验段施工,收集相关数据,指导全面路基工程施工并达到技术质量标准。

4、施工组织和施工安排4.1试验段管理及施工人员配备表4.2试验段施工主要机械配置表4.3试验段主要测量、试验器具4.4试验段施工计划起讫时间2012年 6 月 15日~ 2012 年6 月 20日。

砂砾石换填施工方案

砂砾石换填施工方案

特殊路基砂砾换填施工方案一、工程概况该项目因旧路局部出现不均匀沉陷路段,对旧路路床软弱层分台阶开挖后,结合地勘报告换填天然砂砾,设计换填厚度为60—100cm。

二、编制依据1、两阶段施工设计图纸。

2、地质勘探报告3、《公路路基施工技术规范》4、《公路工程质量检验评定标准》5、类似工程施经验三、施工准备(一)、管理机构1、按照项目办、JL2监理办下发的相关文件,为确保砂砾换填质量,项目部安排专项施工管理班子,负责日常的施工管理工作,建立良好的施工秩序,保证工程能按质、按量、按时完成。

2、项目部建立以项目经理王新岐为组长,项目总工孙浩为副组长的质量管理机构,各部室积极配合,确保结构物过渡段施工质量。

(二)技术准备熟悉、审查施工图纸中各项内容及技术要求,做好原材料的调查分析,编制施工方案及施工进度计划。

组织施工队人员学习施工规范、有关技术、质量、安全要求及操作规程。

(三)人员、机械设备投入施工人员一览表机械设备一览表(四)材料1、材料要有透水性、水稳性良好。

本合同段准备采用千阳县城乡区域内合适的透水性好的材料(天然砂砾)作为我标段所有特殊路基换填材料。

2、天然砂砾材料,不得含有草根、树叶、塑料袋等有机杂物及垃圾。

用做排水固结地基时,含泥量不宜超过3%。

卵石最大粒径不得大于垫层或虚铺厚度的2/3,并不宜大于50mm。

四、施工方案(一)工艺流程测量放样→清表→挖除旧路基→检验砂砾质量→分层铺筑砂砾→洒水→碾压夯实→找平验收→养护(二)特殊路基处理1、测量技术员现将施工段进行测量放样,现场技术员安排机械挖除换填部位(人工配合)。

2、特殊路基处理按照设计图纸施工;基坑按照图纸要求进行开挖,开挖完成后基坑底保证无软基、无杂物。

(三)分层铺筑砂石1、铺筑砂砾的每层厚度,一般松铺厚度为15~20cm,不宜超过35cm,分层厚度可用样桩控制。

视不同条件,可选用夯实或压实的方法。

大面积的砂石垫层,铺筑厚度可达35cm,宜采用20T的压路机碾压。

砂砾石换填施工方案

砂砾石换填施工方案

特殊路基砂砾换填施工方案一、工程概况该项目因旧路局部出现不均匀沉陷路段,对旧路路床软弱层分台阶开挖后,结合地勘报告换填天然砂砾,设计换填厚度为60—100cm。

二、编制依据1、两阶段施工设计图纸。

2、地质勘探报告3、《公路路基施工技术规范》4、《公路工程质量检验评定标准》5、类似工程施经验三、施工准备(一)、管理机构1、按照项目办、JL2监理办下发的相关文件,为确保砂砾换填质量,项目部安排专项施工管理班子,负责日常的施工管理工作,建立良好的施工秩序,保证工程能按质、按量、按时完成.2、项目部建立以项目经理王新岐为组长,项目总工孙浩为副组长的质量管理机构,各部室积极配合,确保结构物过渡段施工质量.(二)技术准备熟悉、审查施工图纸中各项内容及技术要求,做好原材料的调查分析,编制施工方案及施工进度计划。

组织施工队人员学习施工规范、有关技术、质量、安全要求及操作规程。

(三)人员、机械设备投入施工人员一览表机械设备一览表(四)材料1、材料要有透水性、水稳性良好.本合同段准备采用千阳县城乡区域内合适的透水性好的材料(天然砂砾)作为我标段所有特殊路基换填材料.2、天然砂砾材料,不得含有草根、树叶、塑料袋等有机杂物及垃圾。

用做排水固结地基时,含泥量不宜超过3%。

卵石最大粒径不得大于垫层或虚铺厚度的2/3,并不宜大于50mm。

四、施工方案(一)工艺流程测量放样→清表→挖除旧路基→检验砂砾质量→分层铺筑砂砾→洒水→碾压夯实→找平验收→养护(二)特殊路基处理1、测量技术员现将施工段进行测量放样,现场技术员安排机械挖除换填部位(人工配合)。

2、特殊路基处理按照设计图纸施工;基坑按照图纸要求进行开挖,开挖完成后基坑底保证无软基、无杂物。

(三) 分层铺筑砂石1、铺筑砂砾的每层厚度,一般松铺厚度为15~20cm,不宜超过35cm,分层厚度可用样桩控制。

视不同条件,可选用夯实或压实的方法。

大面积的砂石垫层,铺筑厚度可达35cm,宜采用20T的压路机碾压.2、砂砾地基底面宜铺设在同一标高上,如深度不同时,基土面应挖成台阶斜坡形,搭茬处应注意压(夯)实。

公路路面改造工程软土地基换填砂砾专项施工方案

公路路面改造工程软土地基换填砂砾专项施工方案

公路路面改造工程软土地基换填专项施工方案目录1、工程概况 (2)2、编制依据 (2)3、主要设备 (3)3.1投入的机械设备 (3)3.2 仪器设备 (3)4、施工准备 (3)4.1施工准备 (3)4.2技术准备 (4)4.3现场准备 (4)5、主要施工方案 (4)5.1施工工艺流程图 (4)5.2测量放样 (5)5.3挖除不良软土层 (5)5.4分层回填 (5)5.5基底检验 (6)5.6摊铺平整 (6)5.7压实 (6)5.8检测 (6)6、质量措施 (8)6.1质量保证体系 (8)6.2质量目标及技术措施 (9)7、安全措施 (9)7.1安全生产责任制 (11)7.2实现安全目标的技术措施 (11)7.3注意事项 (12)7.4事故的施救、处理 (13)8、施工环保、水土保持措施 (13)9、雨季施工措施 (15)9.1雨季路基排水应符合下列规定 (15)1、工程概况峨轸公路沙湾段,以峨边龚嘴特大桥为起点,先沿大渡河而行,绕牛沟桥前进,经龚嘴镇,凉水井,祖亮殿,至终点轸溪与省道103线相接,是峨边通往沙湾的主要通道,同时也是峨边五渡镇矿石(主要为钾长石)的主要运输通道,随着开矿量的增加,重载车辆增多,尤其是近两年来,K0+000-K14+850.83路段的沥青路面,在巨大的荷载反复作用下,出现不规则裂缝、横向裂缝、纵向裂缝、龟裂、喞泥、沉陷、松散、车辙、基层沉陷等病害,对来往车辆及行人造成一定的安全隐患,路面的改造已迫在眉睫,现把峨轸公路沙湾段K0+000-K14+850.83改造为水泥砼路面,全长14.850公里。

根据调查,原路多路段因填料不满足要求含水量过高,经重车长期碾压引起路基沉降变形,对满足软土特征的路段,采用换填天然级配砂砾石措施进行处治。

软土特征指标:2、编制依据(1)设计图纸。

(2)相关规范:《城镇道路工程施工与质量验收规范》;《岩土工程勘察规范》;《公路软土地基路堤设计与施工技术规范》;《公路路基施工技术规范》;《公路工程质量检验评定标准》等。

换填砂砾试验段施工方案

换填砂砾试验段施工方案

换填天然砂砾路基试验段施工方案一、工程概况本标段为京石二通道(大苑村-市界段)高速公路工程第15合同段,起讫桩号为K44+300~K46+800,标段全长2.5km,设计时速为120km/h时,双向六车道加连续停车带,路基宽度35.5m。

依据招标文件《技术规范》的要求,我项目部将在软土路基正式开工前,进行其试验段施工,以寻求摊铺、压实及机械设备合理搭配,确定松铺系数、碾压方式及碾压遍数,确定标准施工工艺,以指导日后的施工。

路基CKO+420-CKO+640为低填浅挖路段,长220m,路基基床土质为粉质粘土和粘质粉土,路基清表完成后,对其进行填前碾压,由于含水量相对较大,基底填前碾压压实度无法达到规范要求,根据设计要求将路床底以下50cm范围内进行换填天然砂砾处理,换填天然砂砾约5700方,我标段把此路段作为软基处理的试验段。

二、施工组织机构建立及施工部署:(一)、施工组织机构:为按时、保质、保量地完成京石二通道第十五合同段房易路旧线互通式立交C匝道软土路基试验段的施工任务,项目部成立专项路基试验段施工小组,由项目经理担任组长,由项目总工、生产副经理担任副组长,组员为工程部部长、质检部部长、材设部部长、测量队长、试验室主任、安全部部长、经营部部长、施工队长、现场技术员等,具体见施工组织机构框图:施工组织机构框图(二)、施工部署1、本试验段计划工期:2012年02月09日-2012年02月15日。

2、材料准备情况:工程所需材料的购买和运输:工程开工前编制材料计划,换填本试验段砂砾路基工程所用的材料已确定,并经监理检验合格可以使用,由材料部负责取料调运并按施工现场需求供应。

3、机械设备进场情况:根据项目招投标文件、施工工艺要求、施工特点、计划要求。

我项目经理部有针对性地选择了匹配的主要施工机械,以满足现场施工需要。

施工所需机械设备在进场前已完成检修,达到运转正常的条件。

进场机械设备型号能满足施工计划要求,并配备一定的易损件配件,便于现场及时维修更换。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

天府新区“三纵一横”正公路项目D标段
软土换填及砂质泥岩填筑路基试验段施工方案
1、开展软土换填路基试验段的编制依据
1、《城市道路工程施工及质量验收规范》(2008);
2、《公路路基施工技术规范》( F10-2006);
3、《公路工程质量检验评定标准》80/1-2004;
4、《公路土工试验规程》 E40-2007
5、K17+560~K19+360段道路工程施工图设计文件
2、路基试验段施工段工程概况
1、拟开展进行试验施工段落为:由于我标段连续软基换填填方路段长度均小于100m,所以天府新区“三纵一横”正公路项目D标段选取K17+650~K17+680(长30米)做软基换填试验;拟选取K18+760~K18+830(长70米)做为砂质泥岩路基填筑试验。

2、软基试验段填料取华阳镇新兴砂砾场挖方材料,总挖方量约30000m3;试验段位于丘陵坡底农耕区,汇聚水较为丰富,淤泥质软土层厚约3m,最大填筑高度10.5米,填筑总方量为22.81万方。

路基填筑试验段填料采用现场挖方材料(K18+580)中砂质泥岩,
经破碎后作为土石利用,施工过程需外借土方作为补充填料的混合作用。

3、进行所属试验段的目的
1、通过路基试验段施工,摸索并总结出一套浅丘陵汇水地形软基换填施工、砂质泥岩土石混合料路基填筑施工合理的施工组织和机械设备的配置方式。

2、通过试验,总结四川浅丘陵地段,膨胀土地区路基的降排水,清表及填前碾压、换填、回填及碾压、土方填筑法,填筑松铺厚度、不同自然条件下不同的碾压设备的碾压遍数和挖方路堑施工的理想设备配置及工艺方法。

3、摸索并总结如何依据招标文件的技术、质量标准以及部颁质量标准进行规范的程序管理方法和质量控制手段。

4、通过本试验段施工,收集相关数据,指导全面路基工程施工并达到技术质量标准。

4、施工组织和施工安排
4.1试验段管理及施工人员配备表
4.2试验段施工主要机械配置表
4.3试验段主要测量、试验器具
4.4试验段施工计划起讫时间
2012年 6 月15日~ 2012 年6 月20日。

现目前四川成都地区雨水较为丰富,若是遇到下雨,时间顺延。

4.5施工准备
1.技术准备:
A、试验室标准试验成果,既土工报告(包括填料的重型击实,,塑、液限,含水量,颗粒分析等);
B、测量全套资料另附表(采用导线点测量记录、导线点、水准点加密横断复测资料)。

C、测量人员区域布线放线工作,并做好沉降观测设点准备。

2、现场准备:
A、试验段相应人员组织安排均己到位、试验段的协调工作己做好;
B、试验段施工机械配备已到位;
C、已打通通往试验段的施工便道,人员及机械设备可直接进场作业。

5、施工方案
试验路段总体施工方案是:
1、对试验段先清除表土,再开挖台阶弃除基础软弱土,翻松晾晒土石方破碎、碾压至规范要求。

2、填筑时先放边线,立出施工标尺,按各种填料松铺厚度要求,计算出卸料面积,用石灰线划出方格。

3、推平、碾压时采用的方法;
土方:装载机推平—压路机静压—平地机、人工整平—压路机振压—压路机静压收光;
4、压实度:土方压实度检测以灌砂法为主,填料填筑时根据93、94、96分区分层的原则,分别控制压实度达到93%、94%、96%以上。

每次检测压实度时每1000㎡需检测3个点。

天然砂砾石换填根据路基本体、路床的分层要求,分别控制压实度达到90%、93%、94%、96%以上。

5.1清表土
对试验段首先用全站仪进行放样,以确立开挖线或坡脚线,根据中桩及相应高程测出试验段和石方取料场各横断面面积,对工程量进行复核;然后对试验段和石方取料场进行清表,试验段属于汇聚水较为丰富地段,软弱土层深度较大,需降排水挖除软弱土层换填后,方能进行土石方路基的填筑;根据地形特点,清表采用装载机配合挖掘机、及人工结合的方式进行,在试验段内根据具体情况每隔一定距离开挖横向排水沟,沟深50,将路基水引入纵向排水沟,排到路基外。

经过2-3个自然日晾晒后,再用挖掘机机清除表土,并集中堆放于工程师指定的地点,用于路基竣工后边坡种植草皮。

对于机械作业不彻底的地方(包括树根及腐质土)或清除表土后含水量仍较大的局部地方用挖掘机结合人工挖除,用汽车运到路基外驻地工程师指定处堆放并用
指定材料进行换填,最后将表面按填筑要求进行整平及压实。

压实后仍不合要求的,再重新进行换填直至达到要求为止(以试验检测为准)。

5.2天然砂砾石、土石方填筑
1、软土挖除后基础,对基底承载力进行检测,经设计、地勘、监理、业主会同鉴定后,方能进入换填程序。

所填天然砂砾松铺厚度按松铺系数1.3~1.35之间计算初始数,初步按不大于40控制,试验段进行过程中采取逐步提高松铺厚度的办法确定;压实度≥93%(按下路堤填筑压实度);沉降差按《公路工程质量检验评定标准》80/1-2004条文说明从严要求、确保质量的要求,采用振压两遍标高差不大于2控制。

2、土石方填筑路基清表后的填前碾压达到要求后,用全站仪重新进行放样,最后确立填土面积及坡脚位置,按要求每侧超宽50计算土石方用量,所填土松铺厚度不大于30,试验段进行过程中采取逐步提高松铺厚度的办法确定;路床顶面以下0~80压实度≥96%,路床顶面以下深度80~150压实度≥94%;路床顶面以下深度>150压实度≥93%。

压实应先轻后重,先慢后快、均匀一致,根据压实度要求总结出填土摊铺厚度、压实厚度、压实遍数、碾压速度、施工机械等参数。

2、在挖方段取土石料场内用挖掘机采用纵向分层开挖法开挖路堑,装载机配合挖掘机装土石料,用装载机配合清理运输道路并整平;采用翻斗车运输,路堑开挖时按设计边坡线预留20开挖,每挖深2-
4m时用挖掘机修刮边坡一次,使边坡一次成型。

需外借土方的调配施工方案、破碎挖方土石料、路堑深开挖等由工程部在土石方填筑专项方案中详述。

3、汽车将土石运至填筑路段后(含外调土石方利用),在现场施工员的指挥下按规定划出网格间距卸料。

4、填筑过程中的机械组合及质量监控手段:
路堤填筑压实采用重型击实标准,分层填筑,均匀压实,路面底面以下路基不同深度处的压实度、填料最小强度和填料最大粒径要求见路基压实度及填料技术要求表。

路基压实度及填料技术要求表
当填土时,按路面平行线分层控制填土标高,作业时分层平行摊铺,不同土质的填料分层填筑,并尽量减少层数。

先用装载机推平,当初平好的铺筑土层在最佳含水量下(由试验人员抽检),压路机静压一遍
后用平地机整平,再用压路机振动碾压四遍后,试验人员开始用灌沙法跟踪检测压实度,直到达到标准,最后再用压路机静压一遍收光(两静四动)。

5.3整理试验结果
施工结束后,在驻地监理工程师的认可下,将测量资料,相关试验资料及施工段填筑时机械配备的大小、数量、类型及挖方段挖、运机械和运输力量均应按实际情况进行统计和整理、并加以总结,得出不同机械压实土方填料的最佳含水量、适宜的松铺厚度和相应的碾压遍数、最佳的机械配备和合理的施工组织,以作为我部填方的指导作业书,更好更合理的进行填方施工。

拿出实施性指导方案上报驻地监理及高监办,申请全线段土石方开工。

6、质量保证措施
1、施工时严格按图纸和施工规范进行施工。

2、基填筑时,严格控制填料质量及填料的含水量,并选择合适的压实时间。

3、现场试验时,认真、及时地填写试验过程中的各类数据,以保证填方试验段成果的真实性、可靠性。

4、严格报表制度,对隐蔽工程检查项目必须及时报监理工程师检查。

5、虚心接受监理单位及业主提出的指导意见,积极请教完善质保措施。

7、安全保证措施
⒈设立专职安全员并建立24小时旁站制度,及时纠正和消除施工中出现的不安全苗头。

⒉对施工人员定期进行安全教育和安全知识的考核。

⒊工地设立明显的安全警示牌和安全注意事项宣传栏。

⒋各类机械设备操作人员必须持证上岗,无证人员或非本机人员不得上机操作。

⒌场内的电路布置规范化,电器开关设在防雨防晒的电器箱柜内,距离地面不小于1.5m.
8、环境保护措施
⒈在机械化施工过程中,尽量减少噪音、废气、废水及尘埃等的污染,以保障人民的健康,运转中尘埃过大时要及时洒水。

⒉对清理场地的淤泥质土、湿陷性软弱土、表层腐植土、砍伐的荆棘丛林等废料,要合理安排运至指定的地点进行再利用或废弃。

⒊清理施工机械、设备及机械的废水、废油等有害物质以及生活污水,不得直接排放及河流、池塘或其他水域中。

也不得倾泻于饮用水源附近的土地上,以防污染水源和土壤。

正公路软土路基换填天然砂砾试验段施工方案
11/ 11。
