架空配电线路入地工程改造实施细则试行

合集下载

10KV电力架空线入地工程施工组织设计方案

10KV电力架空线入地工程施工组织设计方案

IOKV电力架空线入地工程施工组织设计方案武汉市塔尔岗*静山*庙路IOkV架空线入地工程施工组织设计武汉**设计电力工程有限公司2023年*月一、施工组织方案1.1工程概况1.1.1根据设计委托要求及规划选线报告,武汉塔尔静山新建3*7孔电力排管:静山支路东侧人行道排管总长约400米其中过路总长约80米;塔尔路南侧人行道排管总长约900米,其中过路总长约130米;柿子路东侧人行道排管总长约700米,其中过路总长约80米。

1.1.2排管总长为2000米,其中:3x7孔衬管排管:Φ150,2000米;多孔管:RMPC-7A,2000米;设计工井34座,其中:直线井:(16.0x2.5x1.9)^,1座,(*A30);直线井:(12.0x2.5x1.9)米,22座,(#A2-#A5、#A7-#A16、#A18-#A19、#A24-#A27、#A33-#A34)三通井:(12.井2.5x19)米,3座,(#A20、#A21#A23)四通井:(14.0x2.5x1.9)米,4座,(#A6、#A17S#A22、#A32)转角井:(1262.5乂1.9)米,3座,(#A28、#A29、#A31)凸口:(5.0x2.5x19)米,1座,(#A1)1.2安全施工措施1.2.1业绩路施工范围:业绩路(丰翔路-城银变电站)西侧绿化带排管施工长度约为300m,宽约4m,深约1.5m。

以上施工开挖,采用分段式施工,施工期间确保道路畅通。

由于地下管线复杂,先开挖样沟,明确地下管线后,再进行排管施工,开挖周期约60天。

修复完成前使用加强钢板铺设,并做好安全警示措施,施工避开早晚高峰期(7点~9点、16点~18点),采用11-98型新型安全护栏进行封闭,设置明显的施工标志,做到施工区域与非施工区域严格分开,并安排人员维持秩序。

严禁非施工人员进入施工现场,以确保施工的安全。

1.2.2在施工中要配备足够的照明设备和警示灯,并在施工段两侧各50米处安放反光标志,提醒驾驶员减速行驶。

浅谈配网中的10kV架空线入地改造工程

浅谈配网中的10kV架空线入地改造工程

浅谈配网中的10kV架空线入地改造工程摘要:在时代与经济快速发展的大背景下,电能的需求量与日俱增,10kV配电线路需要输送的电能量也随之增加。

为了高效地完成电能的输送任务,对10kV配电线路各方面的性能提出了更多、更高的要求。

为了满足现代社会的要求,电力企业要改变自身现状,对10kV配电线路进行适当的改造。

鉴于此,本文对架空线入地改造工程进行解析。

关键词:架空线入地;10kV配网;运行引言随着国家经济发展,城市化建设,道路扩建等导致的10kV架空线路入地改造将越来越多,10kV架空线路入地,是随着城市经济的快速发展和城市生活的质量提高,成为电网改造的一种趋势。

然而,10kV架空线路入地改造工程需要进行多方面的分析。

相关人员应对此类工程进行全面分析,并结合相关经验,合理制定相应措施,确保工程顺利实施,并做好改造后的线路运维,确保电网安全可靠运行。

1、架空线路入地改造中的技术问题分析1.1 10kv电缆选型10kv架空线入地工程是一个相对复杂的工程,因此完善工程前期准备活动极为重要,而在前期准备活动中,比较重要的是确定10kv配电电缆型号。

作为设计单位必须要对10kv电缆工程所在地区进行综合性的分析,综合考虑施工环境、市场价格、质量情况以及载流量等特点,从而保证最终确定的电缆型号科学合理。

1.2综合运用多种电缆敷设方式在10kv配电电缆工程建设中,可以选择的电缆敷设方式有很多,常见的电缆敷设方式包括:排管敷设、水下敷设、沟道敷设、隧道敷设、直埋敷设以及架空敷设,设计人员要根据实际的地形,土质,充分考虑施工环境和设备状况,并且考虑到操作的可行性,以此保证配电工程的施工质量。

比如,根据工程条件、环境特点、电缆型号等因素来决定。

例如,在某跨河线路改电缆工程中,综合考虑不同敷设方式的优缺点后,选择了排管敷设和桥架敷设的方式进行施工。

2.考虑负荷发展10kv架空线入地工程是一种比较特殊的工程,由于电缆埋在地下的特殊性,电缆下地后接火比较麻烦,可能需制作电缆中间头,降低电缆运行使用的可靠性,所以10kv架空线入地时要充分考虑电缆途径周围的用电负荷发展,合理预留10kV电缆分接箱,满足当地的用电发展需求。

架空配电线路入地工程改造实施细则(试行)

架空配电线路入地工程改造实施细则(试行)

架空配电线路入地工程改造实施细则(试行)1.总则1.1.本细则根据《北京电网规划设计技术原则》、《北京10千伏及以下配电网设备选用原则》、《配网技术标准和设备选用原则》等有关技术标准和原则制订;1.2.在满足供电能力要求、保障设备安全运行的前提下,经过充分论证后,工程实施应积极采用新技术、新设备及新工艺,并注重降低工程造价;1.3.各2.2.1.应2.2.电2.3.在米以3.3.1.应3.2.在3.3.对3.4.应4.电缆工作井和设备电缆夹层4.1.开闭器、预装式配电室宜采取预制水泥底板的方式固定。

预制水泥底板应满足承受全部设备静荷载的要求,安全系数为2。

根据土壤特性,底板下预铺0.2~0.4米的垫层;4.2.确有必要时可建设设备电缆夹层(以下简称夹层)。

有条件时夹层可与电缆工井合建,并应满足所有电缆施工和检修的要求;4.3.建造工井和夹层时应避免可燃气体、热力等管线穿越。

不满足安全距离时须进行必要的隔离和防护;4.4.电缆工井和夹层应做好防水处理,必要时可采用防水水泥建造;4.5.电缆工井和夹层同时应作好渗水处理。

底板上设置集水坑,并在基础底板下预埋设0.2~0.4米的鹅卵石层;4.6.独立建设(非结合工井建设)的开闭器设备夹层外沿尺寸以不超过3.2米*1.6米为宜,净高不宜低于1.9米。

设备夹层上沿宜高出永久路面0.15米,并结合环境、外壳形式和色调进行简洁的装饰;4.7.10kV电缆在与开闭器等设备连接前应预留1.5米的裕度,低压电缆在与配电室4.8.低5.5.1.在5.2.改5.3.主5.4.在5.5.为5.6.为6.6.1.电6.1.1.开闭器(电缆环网开关箱)、小型配电室和预装式配电室内置SF6环网负荷开关柜,作为10kV电缆线路的分段和分支,不使用电缆分支箱和电缆分界箱作为分段和分支设备。

SF6环网柜每回路额定电流为630A,馈出带变压器的单元(负荷开关+熔断器)额定电流为200A;6.1.2.开闭器内环网柜回路数宜为4回路至6回路,柜宽以不超出0.4米为宜,各回路装设电缆线路短路和接地故障指示器;6.1.3.开闭器外壳宜选用非金属复合材料制作,外壳结构和色调设计应与环境相协调;6.2.配电设施6.2.1.配电设施有小型配电室、预装式配电室、地埋式变压器等类型,应因地制宜,结合地理条件、周边环境的要求选择;6.2.2.配电变压器结线组别应选用DYn11型,宜选用低损耗、全密封油浸式变压器,序列号为S11及以上;6.2.3.变压器保护接地和中性点工作接地应分开布置,保护接地极与工作接地极之间没有直接电气联系,保持距离在5米或以上。

架空电力线路迁改工程方案

架空电力线路迁改工程方案

架空电力线路迁改工程方案一、工程概述架空电力线路迁改工程是指为了满足城市发展及市政建设需要,提高电网可靠性,改善供电环境,保障电网安全运行而进行的线路迁改工作。

该工程由城市电力公司统一规划设计,由专业施工队伍进行线路迁改,包括线路勘察、设计、施工、维护等一系列工作。

此次架空电力线路迁改工程位于某市市区,主要包括城市中心区域和周边地区,涉及的工程范围包括线路拆迁、新设线路、设备更换等,全面提升电网的供电质量和可靠性,确保城市市政建设需要和居民生活需求。

二、工程流程1. 线路规划与设计由城市电力公司的专业设计团队对线路迁改工程进行规划与设计,考虑线路敷设路径、供电能力、用地情况等因素,确定新线路的走向、杆塔布置、电缆敷设方案等。

同时还要充分考虑环境保护、美化市容等因素,保证线路迁改工程的整体规划与设计在技术和环保上达到国家相关标准。

2. 勘察与测量在规划设计完成后,专业测量队伍前往工程现场进行测量和勘察,确定线路迁改的具体位置、电缆敷设的深度、地形地貌等。

同时,还要根据实际情况调研现有管线、设施等,确保线路迁改工程的顺利进行。

3. 施工准备在勘察测量工作完成后,需要对施工所需的材料、设备、人员等进行充分准备,同时要进行工程施工方案会商,确定施工方案和进度,保证工程的顺利开展。

4. 线路迁改线路迁改包括拆除原有线路、设备,布设新线路和设备。

其中拆除原有线路需要对现有电力设施、交通、市政设施等进行充分调查并做好相关保护措施,布设新线路和设备需要保证其牢固性、耐久性和环保性等。

5. 设备更换在线路迁改过程中,需要对部分设备进行更换,包括杆塔、电缆、绝缘子、导线等。

这需要对设备种类、规格、特性等进行充分了解,并对更换过程进行阶段性检测,保证设备更换的品质。

6. 完工验收在线路迁改工程结束后,需要对工程进行全面验收,检验工程的质量、安全、可靠性等。

同时要进行环境保护、市容美化等相关验收,保证工程的顺利结束。

7. 维护与管理工程结束后,需要对线路进行日常维护和管理,保证线路设备的完好无损、电网的安全可靠。

北京市人民政府办公厅关于印发北京市架空线入地工作方案和2010年架空线入地实施计划的通知

北京市人民政府办公厅关于印发北京市架空线入地工作方案和2010年架空线入地实施计划的通知

北京市人民政府办公厅关于印发北京市架空线入地工作方案和2010年架空线入地实施计划的通知文章属性•【制定机关】北京市人民政府•【公布日期】2010.07.13•【字号】京政办发[2010]29号•【施行日期】2010.07.13•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】城乡建设综合规定正文北京市人民政府办公厅关于印发北京市架空线入地工作方案和2010年架空线入地实施计划的通知(京政办发〔2010〕29号)各区、县人民政府,市政府各委、办、局,各市属机构:《北京市架空线入地工作方案》和《2010年架空线入地实施计划》已经市政府同意,现印发给你们,请认真贯彻执行。

北京市人民政府办公厅二〇一〇年七月十三日北京市架空线入地工作方案为确保首都空间环境与建设世界城市要求相适应,市委、市政府决定,在全市组织开展架空线入地工作。

根据架空线运行管理实际,制定本方案。

一、指导思想按照建设“人文北京、科技北京、绿色北京”要求,依据《首都环境建设规划纲要》,架空线入地工作以“政府主导、属地组织、企业实施”为原则,坚持科学规划、精心设计、协调推进,不断提升市容环境景观水平,完善城市基础设施服务功能,保障运行安全,实现城市空间整洁有序、设施运行安全稳定。

二、工作目标(一)总体目标。

“十二五”期间完成五环路以内主次干路、重点地区和新城地区通信架空线、10千伏及以下电力架空线(以下简称“电力架空线”)入地工作。

(二)阶段目标。

2010年实施100公里架空线入地,涉及范围包括:一个试点城区---西城区;三条重要道路---三里河路、朝阜路、安定门外大街;四个重点区域---钓鱼台国宾馆辐射区、北京南站辐射区、北京商务中心区辐射区、国家体育场辐射区;中心城其他地区和新城的重要道路。

在组织实施架空线入地的同时,编制完成架空线入地规划,出台相关规范性文件和政策,完善工作程序、规范和标准等工作。

2011年,对三环路以内约250公里基本具备条件的主次干路实施架空线入地,重点做好旧城历史文化保护区架空线入地工作。

电力入地工程实施方案

电力入地工程实施方案

电力入地工程实施方案一、前言。

电力入地工程是指将原本架空的电力线路改为地埋式,以提高城市美观度、保障电力线路的安全稳定运行。

本文档将详细介绍电力入地工程的实施方案,包括工程准备、施工流程、安全措施等内容,以期为相关工程的实施提供参考。

二、工程准备。

1. 确定工程范围,首先需要确定电力入地的具体范围,包括涉及的区域、线路长度等。

2. 土地准备工作,在确定范围后,需要对地面进行清理,清除可能影响施工的障碍物,确保施工区域畅通无阻。

3. 设计方案确定,制定详细的电力入地设计方案,包括线路布置、接地方式、设备选型等内容。

三、施工流程。

1. 线路埋设,根据设计方案,进行电力线路的埋设工作,确保线路布置合理、接地牢固。

2. 设备安装,在线路埋设完成后,进行相关设备的安装工作,包括变压器、配电箱等设备的安装调试。

3. 接地处理,对电力线路进行接地处理,确保接地电阻符合要求,提高电力系统的安全性能。

四、安全措施。

1. 施工人员安全,施工过程中,要严格遵守相关安全规定,穿戴好安全防护用具,确保施工人员的安全。

2. 施工现场安全,施工现场要设置明显的安全警示标志,确保周围群众和过往车辆的安全。

3. 设备安全运行,施工完成后,要进行设备的安全检查,确保设备运行稳定、安全。

五、工程验收。

1. 工程竣工验收,工程完成后,进行竣工验收,确保工程质量符合相关标准要求。

2. 相关手续办理,完成工程验收后,办理相关手续,包括报送相关部门、备案等。

3. 工程交接,完成相关手续后,进行工程的交接工作,确保工程的顺利运行。

六、总结。

电力入地工程的实施需要严格按照设计方案进行,确保施工质量和安全。

同时,要重视施工过程中的安全措施,确保施工人员和周围群众的安全。

通过本文档的详细介绍,相信能够为相关工程的实施提供参考,帮助工程顺利完成。

市信息通信架空线入地整治工程建设导则

市信息通信架空线入地整治工程建设导则

上海市信息通信架空线入地整治工程建设导则(试行)2018年5月前言为贯彻落实市委、市政府加强城市管理精细化的工作要求,进一步加强推进架空线入地整治工作,逐步消除“黑色污染”,并提升本市信息基础设施的能级水平,从而提高城市的信息化、智慧化水平,特制定本导则。

本导则的主要技术内容为:1.总则;2.术语;3.基本规定;4.信息通信架空线入地整治规划;5.信息通信架空线入地整治设计;6.施工验收;7.工程监理。

本导则为试行版本,针对本市架空线入地及合杆整治三年行动计划中所涉及的信息通信架空线入地整治工程。

本导则由上海市经济信息化委员会和上海市通信管理局联合发布,试行过程中有任何意见和建议,请及时告知上海市经济信息化委员会(地址:世博村路300号5号楼;邮政编码:200125)。

主编单位:上海邮电设计咨询研究院有限公司主要起草人:刘健夏渊贾明许江冯智伟目次1.总则22.术语23.基本规定34.信息通信架空线入地路由规划44.1 一般规定44.2 架空线缆入地路由规划54.3 地下信息通信管道规划55.信息通信架空线入地整治设计65.1 一般规定65.2 信息通信光缆75.3光配纤设施75.4地下管线86.施工验收96.1一般规定96.2信息通信管道96.3 信息通信线缆敷设及割接106.4架空线路拆除117.工程监理127.1 一般规定127.2 施工准备阶段127.3 施工阶段监理工作13附录A 光缆标识牌要求13附录B缆线型管廊方案14本文件用词说明15相关规范文件15条文说明161.总则263.基本规定264.信息通信架空线入地路由规划275.信息通信架空线入地整治设计276.施工验收281.总则1.0.1 为推进本市信息通信架空线入地整治工作,逐步消除“黑色污染”,合理利用城市空间,提升信息基础设施服务能级,加强共建共享,推进城市精细化管理而制定本导则。

1.0.2本导则适用于本市市政道路信息通信架空线入地整治工程的设计、施工、验收、监理。

南京市信息通信架空线入地整治工程建设导则

南京市信息通信架空线入地整治工程建设导则

南京市信息通信架空线入地整治工程建设导则一、概述本导则旨在规范南京市信息通信架空线入地整治工程的建设,以提高城市美观度和通信设施安全性。

本文档将提供项目背景、项目目标、建设原则、实施步骤和监督措施等方面的指导。

二、项目背景随着南京市的城市发展和信息通信技术的普及,架空线缆和设施已成为城市景观的一部分。

然而,架空线缆存在安全隐患、影响城市美观等问题,因此有必要对其进行整治,将其入地,以提升城市形象和设施的可持续发展。

三、项目目标本项目的目标是将南京市的信息通信架空线入地,减少对城市景观的影响,提升城市设施的安全性,改善居民生活环境,并促进城市可持续发展。

四、建设原则1. 法律合规性:项目建设必须符合国家法律法规、行业标准和相关规定。

2. 安全性:项目建设过程中,必须确保施工安全,以避免人员伤害和设施损坏等意外事件的发生。

3. 可持续性:项目建设要考虑资源的合理利用,推动绿色施工和环境保护,促进城市的可持续发展。

4. 经济效益:项目建设要合理控制投资成本,确保项目的经济效益和社会效益相匹配,提高资源利用效率。

五、实施步骤1. 工程前期准备:制定项目计划、进行场地勘测和评估,制定整治方案,制定施工组织设计和施工方案等。

2. 施工准备:准备施工材料和设备,组织施工人员,确保施工过程中的安全和质量。

3. 施工实施:按照整治方案和施工方案进行架空线入地施工,包括地下管道敷设、电缆接驳等工作。

4. 完工验收:对整治工程进行验收,确保符合相关质量标准和技术要求。

5. 工程竣工:进行竣工报告编制、工程交接和后期维护等工作。

六、监督措施1. 设立监督机构:成立专门的项目监管机构,负责对整治工程的实施过程进行监督和管理。

2. 定期检查:定期对整治工程进行检查,确保工程质量和进度符合要求。

3. 建立投诉机制:建立投诉受理渠道,对公众的投诉进行及时处理,并落实整改措施。

4. 检查报告:定期发布整治工程的检查报告,向公众通报整治工程的进展情况。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

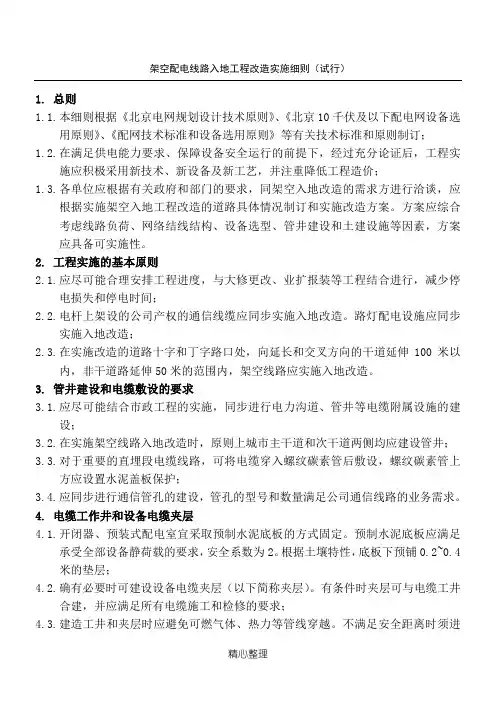

架空配电线路入地工程改造实施细则(试行)1.总则1.1.本细则根据《北京电网规划设计技术原则》、《北京10千伏及以下配电网设备选用原则》、《配网技术标准和设备选用原则》等有关技术标准和原则制订;1.2.在满足供电能力要求、保障设备安全运行的前提下,经过充分论证后,工程实施应积极采用新技术、新设备及新工艺,并注重降低工程造价;1.3.各单位应根据有关政府和部门的要求,同架空入地改造的需求方进行洽谈,应根据实施架空入地工程改造的道路具体情况制订和实施改造方案。

方案应综合考虑线路负荷、网络结线结构、设备选型、管井建设和土建设施等因素,方案应具备可实施性。

2.工程实施的基本原则2.1.应尽可能合理安排工程进度,与大修更改、业扩报装等工程结合进行,减少停电损失和停电时间;2.2.电杆上架设的公司产权的通信线缆应同步实施入地改造。

路灯配电设施应同步实施入地改造;2.3.在实施改造的道路十字和丁字路口处,向延长和交叉方向的干道延伸100米以内,非干道路延伸50米的范围内,架空线路应实施入地改造。

3.管井建设和电缆敷设的要求3.1.应尽可能结合市政工程的实施,同步进行电力沟道、管井等电缆附属设施的建设;3.2.在实施架空线路入地改造时,原则上城市主干道和次干道两侧均应建设管井;3.3.对于重要的直埋段电缆线路,可将电缆穿入螺纹碳素管后敷设,螺纹碳素管上方应设置水泥盖板保护;3.4.应同步进行通信管孔的建设,管孔的型号和数量满足公司通信线路的业务需求。

4.电缆工作井和设备电缆夹层4.1.开闭器、预装式配电室宜采取预制水泥底板的方式固定。

预制水泥底板应满足承受全部设备静荷载的要求,安全系数为2。

根据土壤特性,底板下预铺~0.4米的垫层;4.2.确有必要时可建设设备电缆夹层(以下简称夹层)。

有条件时夹层可与电缆工井合建,并应满足所有电缆施工和检修的要求;4.3.建造工井和夹层时应避免可燃气体、热力等管线穿越。

不满足安全距离时须进行必要的隔离和防护;4.4.电缆工井和夹层应做好防水处理,必要时可采用防水水泥建造;4.5.电缆工井和夹层同时应作好渗水处理。

底板上设置集水坑,并在基础底板下预埋设~0.4米的鹅卵石层;4.6.独立建设(非结合工井建设)的开闭器设备夹层外沿尺寸以不超过3.2米*1.6米为宜,净高不宜低于1.9米。

设备夹层上沿宜高出永久路面0.15米,并结合环境、外壳形式和色调进行简洁的装饰;4.7.10kV电缆在与开闭器等设备连接前应预留1.5米的裕度,低压电缆在与配电室或地埋变连接前应预留1米的裕度。

电缆进入工井和夹层内应采用吊钩或支架方式固定;4.8.低压电缆分支箱底部应设置电缆夹层,夹层满足施工时电缆弯曲半径的要求。

采用预制金属夹层时应作好防腐和防锈处理;5.网络结构和线路负荷5.1.在具备条件时,应将线路逐步改造为单环网的结线方式,其他的线路应保持多分段、多联络(一般为三联络)的闭环设计、开环运行的结构;5.2.改造后的电缆线路应采用开闭器作为整条线路所有的分段点,以及与其他线路的联络点;5.3.主干线为交联聚乙烯绝缘铜芯300平方的电缆线路最大负荷应为400A及以下,三分段线路的每段负荷应不超过150A;5.4.在一条架空线路全部改造为电缆线路后,出线开关应停用重合闸;5.5.为保证设备电源的安全,同一条线路不应与另外两条不同的线路在同一台开闭器内联络;5.6.为保证线路的分段和联络结构,需要时应在入地范围以外的架空线路上设置联络点和分段点;6.设备选用6.1.电缆分段及分支6.1.1.开闭器(电缆环网开关箱)、小型配电室和预装式配电室内置SF6环网负荷开关柜,作为10kV电缆线路的分段和分支,不使用电缆分支箱和电缆分界箱作为分段和分支设备。

SF6环网柜每回路额定电流为630A,馈出带变压器的单元(负荷开关+熔断器)额定电流为200A;6.1.2.开闭器内环网柜回路数宜为4回路至6回路,柜宽以不超出米为宜,各回路装设电缆线路短路和接地故障指示器;6.1.3.开闭器外壳宜选用非金属复合材料制作,外壳结构和色调设计应与环境相协调;6.2.配电设施6.2.1.配电设施有小型配电室、预装式配电室、地埋式变压器等类型,应因地制宜,结合地理条件、周边环境的要求选择;6.2.2.配电变压器结线组别应选用DYn11型,宜选用低损耗、全密封油浸式变压器,序列号为S11及以上;6.2.3.变压器保护接地和中性点工作接地应分开布置,保护接地极与工作接地极之间没有直接电气联系,保持距离在5米或以上。

工作接地引出线为绝缘线;6.2.4.变压器宜靠近负荷中心设置。

6.3.小型配电室6.3.1.小型配电室应本着节约用地、实用、可靠的基本原则建设,占地面积一般控制在20平米以下;6.3.2.配电变压器选用容量为400kVA至630kVA;6.3.3.SF6环网开关柜宜采用靠墙安装的方式。

开关柜宽度以不超出400mm为宜。

10kV环网柜采用3回路至6回路,设置一面柜为变压器单元;6.3.4.变压器高压端头采用全屏蔽可触摸式肘型电缆头,与开关之间的引线采用截面50mm2的单芯10kV交联聚乙烯铜电缆,电缆金属护层采用单端接地方式,接地点在开关侧;变压器低压端子至低压开关柜采用母线连接,母线绝缘封闭;6.3.5.低压出线4~6路,400kVA、500kVA按照4路出线设计,630kVA按照6路出线设计,出线开关额定值为400A。

低压柜宜采用靠墙布置,柜宽要求不超出米;6.3.6.设置一面低压柜为无功补偿和综合测试柜,无功补偿容量按变压器容量30%配置;6.3.7.根据地区负荷发展需要,预留适当裕度的10kV和低压线路出线间隔,并预留一定裕度的电缆进出线管孔;6.3.8.小型配电室按照自然通风设计,不安装SF6气体检测装置。

耐火等级为1级,设置1个独立向外开启的门;6.3.9.小型配电室电缆夹层层高为米至米。

在室内设置人孔;6.4.预装式配电室6.4.1.预装式配电室宜采用环网接线方式。

内置10kV环网柜、配电变压器和低压设备;6.4.2.变压器容量以不超过400 kVA为宜。

包括一面变压器单元,环网柜回路数一般为3回至4回;6.4.3.低压出线按4回路配置,每路出线开关额定电流为400A,不设总开关。

低压侧配置综合测试和无功补偿装置;6.4.4.预装式配电室满足通风散热要求,设计热级别为10级或以下。

不使用强排风设计;6.5.地埋式变压器6.5.1.地埋式配电变压器(以下简称地埋变)容量以不超过400kVA为宜。

在带胡同等小范围居民负荷时,可选择小容量单相变压器,容量宜在160kVA及以下。

6.5.2.地埋变为全密封防水型设计,防护等级为IP68,可在一段时间内浸水运行;6.5.3.地埋变应采用终端式形式,本体不设多工位负荷开关,每台地埋变电源侧设置一台开闭器。

开关柜回路数宜为3回路至4回路,设置变压器单元(熔断器+负荷开关)馈出带变压器。

可将低压设备与10kV环网开关柜在同一开关箱内布置;6.5.4.地埋变高压进线侧采用10kV电缆插座取代瓷套管结构,进线电缆终端为全密封、全屏蔽、防水型肘型电缆头,并配置带电显示器。

低压电缆出线亦应做好防水密封处理;6.5.5.地埋式配电变压器本体不装设熔断器,不装设油位表和油温表;6.5.6.安装前应建造水泥结构地坑,地坑根据土壤散热特性、变压器容量和损耗建造,满足散热级别为10级或以下的要求,并做好防水和渗水处理;6.5.7.地坑可选用预制式结构,禁止使用强排风设计;6.5.8.在有条件时可将开闭器的基础与地埋变地坑共同建设。

非合建时开闭器、低压箱至地埋变之间的电缆须穿入螺纹碳素管保护;6.5.9.地埋变低压侧设备配置与预装式配电室相同;6.6.低压设备接线方式及选用6.6.1.低压线路采用配电变压器-低压电缆分支箱-低压电缆墙上分接箱的方式供电。

原有的负荷装接容量在100kVA及以上的用户由配电变压器直供,以下的用户由低压电缆分支箱或墙上分接箱供电;6.6.2.低压电缆分支箱一般为一进两出或一进三出结构。

采用母线全绝缘封闭,条形负荷开关直列式结构。

低压电缆分支箱内进出线回路载流量为400A,不设置熔断器。

馈线回路载流量为250A,直接带用户的应设置熔断保护;6.6.3.在具备条件时,可在两台变压器间的低压线路设置联络,形成单环网布置,开环运行的接线方式。

不具备条件时,应在低压电缆分支箱预留低压条形负荷开关,以接入临时抢修电源;6.6.4.低压墙上分接箱馈出带用户的线路应配置熔断保护;6.6.5.低压电缆分支箱和低压墙上分接箱宜采用非金属复合材料;6.6.6.低压供电半径根据负荷容量、分布和电缆的型号确定,不宜超过250米;6.6.7.低压线路接地方式采用TN-S方式(低压线路工作接地N线和保护接地PE线分开),低压分支箱和墙上电缆分接箱处不设重复工作接地,金属外壳箱体只设保护接地。

6.7.电缆选型:6.7.1.改造后电缆线路10千伏主干线、联络线一般选用YJY22-3×300,线路次干线选用YJY22--3×185型电缆。

单环网电缆宜选用电缆YJY22-3×150,用户分支及箱变进线电缆宜选用YJY22-3×95型电缆;6.7.2.低压电缆根据负荷情况、线路电压降选用YJY22-4×185、YJY22-4×120、YJY22-4×70型电缆。

7.设备安装位置和布置方式7.1.预装式配电室、开闭器、低压电缆分支箱等设备原则上禁止占用人行主道和盲道,并与周围景观相协调;7.2.设备宜顺道路方向布置,安装后具备运行巡视和检修的条件。
