基础、附墙架、缆风绳和地锚安全要求
%BE%99门架及井架物料提升机安全技术规范

第7.2.1条 提升机附墙架的设置应符合设计要求,其间隔一般不宜大于9m,且在建筑物的顶层必须设置1组。
第7.2.2条 附墙架与架体及建筑之间,均应采用刚性件连接,并形成稳定结构,不得连接在脚手架上。严禁使用铅丝绑扎。
六、紧急断电开关。紧急断电开关应设在便于司机操作的位置,在紧急情况下,应能及时切断提升机的总控制电源。
七、信号装置。该装置是由司机控制的一种音响装置,其音量应能使各楼层使用提升机装卸物料人员清晰听到。
第5.0.2条 高架提升机除应满足第5.0.1条规定外,尚需具备下列安全装置并应满足以下要求:
第二节 架体的安装与拆除
第8.2.1条 安装架体时,应先将地梁与基础连接牢固。每安装2个标准节(一般不大于8m),应采取临时支撑或临时缆风绳固定,并进行初校正,在确认稳定时,方可继续作业。
第8.2.6条 在拆除缆风绳或附墙架前,应先设置临时缆风绳或支撑,确保架体的自由高度不得大于2个标准节(一般不大于8m)。
第四节 地锚
第7.4.2条 缆风绳的地锚。一般宜采用水平式地锚。当土质坚实,地锚受力小于15kN时,也可选用桩式地锚。
第八章 安装与拆除
第一节 一般规定
第8.1.1条 安装与拆除作业前,应根据现场工作条件及设备情况编制作业方案。对作业人员进行分工交底,确定指挥人员,划定安全警戒区域并设监护人员,排除作业障碍。
第五章 安全防护装置及要求
第5.0.1条 提升机应具有下列安全防护装置并满足其要求:
一、安全停靠装置或断绳保护装置。
1.安全停靠装置。吊篮运行到位时,停靠装置将吊篮定位。该装置应能可靠地承担吊篮定位。该装置应能可靠地承担吊篮自重、额定荷载及运料人员和装卸物料时的工作荷载。
安全文明施工标准

安全文明施工标准一、文明施工、安全防护管理:1、建筑工程开工后项目部应完成施工现场内临时道路的修筑,场地的硬化处理,临时水、电的管线敷设,具体要求如下:(1)施工现场内主要道路必须用砼浇注而成,且应做到坚实、平坦、整洁,在施工过程中保持畅通。
(2)砂、石料场地面用砼硬化,且应界限分明,禁止出现砂、石混放现象。
(3)模板加工区、钢筋加工区地面应夯实,并铺砖硬化,模板及支撑堆放整齐,至少应做到一头齐一条线,钢筋送到加工场地后应分规格放置,加工的成品、半成品应分别放置,底部垫起20cm。
(4)临时给水管线要埋入地下,无滴漏和长流水现象,要有排水设施,排水通畅,保证工地无积水。
道路横断面应有2-3%坡向路两侧的坡度,沿道路两侧应设排水边沟,边沟纵断面尺寸下口40CM,深度受水面积及最大雨量计算,一般深不小于30CM,边坡坡度1∶1~1∶1.5。
在道路交合处或车辆出入处边沟要用涵管沟通。
温暖季节要用绿化布置。
(5)施工现场临时用电及配电线路必须符合国家《施工现场临时用电安全技术规范》的要求。
2、重视安全生产、企业文化宣传。
临街及主干道围挡应绘制宣传图案或标语,提倡使用彩钢板定型围档;大门门头要设置醒目的企业标志,门口处要设置较高标准的“六牌、两图”,施工现场应设置“黑板报”、“宣传栏”,并及时更换宣传内容。
在工程醒目位置要设置安全宣传挂牌,悬挂安全条幅;危险区域部位和特种设备应设置必要的标志牌、警示牌、操作规程牌,各种标识牌内容应符合国家规定。
(1)施工现场围档应封闭严密,完整、牢固、美观,上口要平,外立面要直,高度不低于1.8m,沿街围档按要求使用金属板材,标准块材等硬质材料砌筑,墙面一律白底红字,外墙必须抹面。
市区主要路段的工地周围,必须设置高于2.5m的围墙。
(2)围挡必须沾工地周围连续设置,不得中断,小区内多个单位多个工程之间可用软质材料围挡,但在集中施工小区最外围应设置硬质材料围挡。
(3)施工现场的门柱应为不小于0.8m*0.8m,两侧门柱上应有安全、质量口号。
龙门架及井架物料提升机安全技术规范

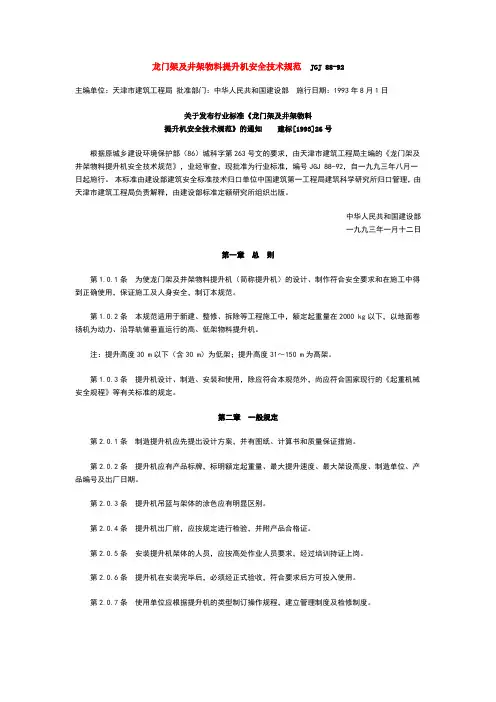

龙门架及井架物料提升机安全技术规范JGJ 88-92主编单位:天津市建筑工程局批准部门:中华人民共和国建设部施行日期:1993年8月1日关于发布行业标准《龙门架及井架物料提升机安全技术规范》的通知建标[1993]26号根据原城乡建设环境保护部(86)城科字第263号文的要求,由天津市建筑工程局主编的《龙门架及井架物料提升机安全技术规范》,业经审查,现批准为行业标准,编号JGJ 88-92,自一九九三年八月一日起施行。
本标准由建设部建筑安全标准技术归口单位中国建筑第一工程局建筑科学研究所归口管理,由天津市建筑工程局负责解释,由建设部标准定额研究所组织出版。
中华人民共和国建设部一九九三年一月十二日第一章总则第1.0.1条为使龙门架及井架物料提升机(简称提升机)的设计、制作符合安全要求和在施工中得到正确使用,保证施工及人身安全,制订本规范。
第1.0.2条本规范适用于新建、整修、拆除等工程施工中,额定起重量在2000 kg以下,以地面卷扬机为动力、沿导轨做垂直运行的高、低架物料提升机。
注:提升高度30 m以下(含30 m)为低架;提升高度31~150 m为高架。
第1.0.3条提升机设计、制造、安装和使用,除应符合本规范外,尚应符合国家现行的《起重机械安全规程》等有关标准的规定。
第二章一般规定第2.0.1条制造提升机应先提出设计方案,并有图纸、计算书和质量保证措施。
第2.0.2条提升机应有产品标牌,标明额定起重量、最大提升速度、最大架设高度、制造单位、产品编号及出厂日期。
第2.0.3条提升机吊篮与架体的涂色应有明显区别。
第2.0.4条提升机出厂前,应按规定进行检验,并附产品合格证。
第2.0.5条安装提升机架体的人员,应按高处作业人员要求,经过培训持证上岗。
第2.0.6条提升机在安装完毕后,必须经正式验收,符合要求后方可投入使用。
第2.0.7条使用单位应根据提升机的类型制订操作规程,建立管理制度及检修制度。
缆风绳和地锚设置规范

缆风绳和地锚设置规范
电缆风绳和地锚是工程起重作业的重要安全设置,在起重作业前都需要认真实施检查和设置工作,以确保安全作业。
1、电缆风绳的安装:起重打桩作业以及吊装物料时,首先要进行电缆风绳的安装工作。
主要是将吊绳从提升设备的集力器转移到在工作区域的受力锚点,为拉扯力因素及方向作好准备,将受力锚点处的吊绳与提升设备的集力器相结合,安装时也要留意不得调换吊绳安装位置和根数,且安装完成后,吊绳的张紧力要经过测量,以确保好的安全因素和操作性能。
2、地锚设置:在起重操作过程中,大多在外部进行,通常需要用到地锚来保证托杆或设备稳固不动。
在常规操作中,首先要向工地经理了解实施地锚作业的具体地点,按要求进行有效的抽样地基强度测试,按照作业程序实施拔地锚作业,地锚拔出时,应立即开展安全检查,以确保地锚正常安装。
3、安全检查:在实施电缆风绳和地锚设置前,应充分考虑安全因素,严格按要求进行带电作业,督促员工具备安全帽、安全鞋等保护设备。
认真核对受力锚点及其固定力,确保铰链紧固、吊绳不得打结,严格检查锚钉尺寸和抗拔力要求,确保发生机械故障时,可确保安全。
安全执行电缆风绳和地锚的设置,是确保起重作业安全的重要技术措施。
只有认真遵守电缆风绳和地锚设置规范,严格执行安全检查步骤,遵守工作作业程序,才能有效保障起重作业的安全稳定性。
基础、附墙架、缆风绳和地锚安全要求(正式)

编订:__________________单位:__________________时间:__________________基础、附墙架、缆风绳和地锚安全要求(正式) Standardize The Management Mechanism To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.Word格式 / 完整 / 可编辑文件编号:KG-AO-8945-36 基础、附墙架、缆风绳和地锚安全要求(正式)使用备注:本文档可用在日常工作场景,通过对管理机制、管理原则、管理方法以及管理机构进行设置固定的规范,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。
下载后就可自由编辑。
一、基础安全要求1.高架提升机的基础应进行设计,基础应能可靠的承受作用在其上的全部荷载。
基础的埋深与做法,应符合设计和提升机出厂使用规定。
2.低架提升机的基础,当无设计要求时,应符合下列要求:(1)土层压实后的承载力,应不小于 80kpa;(2)浇注C20混凝土,厚度300mm;(3)基础表面应平整,水平度偏差不大于10mm。
3.基础应有排水措施。
距基础边缘5m的范围内,开挖沟槽或有较大振动的施工时,必须有保证架体稳定的措施。
二、附墙架安全要求1.提升机附墙架的设置应符合设计要求,其间隔一般不宜大于9m,且在建筑物的顶层必须设置1组。
2.附墙架与建筑物结构的连接应进行设计。
附墙架与架体及建筑物之间,均应采用刚性件连接,并形成稳定结构,不得连接在脚手架上。
严禁使用铅丝绑扎。
3.附墙架的材质应与架体的材质相同,不得使用木杆、竹竿等做附墙架与金属架体连接。
三、缆风绳安全要求1.当提升机受到条件限制无法设置附墙架时,应采用缆风绳稳固架体。
基础、附墙架、缆风绳和地锚安全要求

基础、附墙架、缆风绳和地锚安全要求基础、附墙架、缆风绳和地锚是建筑、装修和户外设施中常用的结构支撑和安全设备。
它们的安全性对于保证建筑、设施的稳定和使用的安全非常重要。
首先,我们来看看基础的安全要求。
基础是支撑建筑物或设施的基础结构,承受着重力和其他力的作用。
因此,基础必须具备足够的承载能力和稳定性。
基础的安全要求包括以下几个方面:1. 设计合理性:基础的设计必须经过专业人员的计算和验证,确保其承载能力和稳定性符合设计标准和要求。
2. 施工质量:基础的施工质量直接关系到其安全性。
施工过程中必须确保基础的深度、坚固性和水平度等达到设计要求。
3. 材料选择:基础所使用的材料必须符合相关的标准和规范,具备足够的强度和耐久性。
4. 环境适应性:基础的设计和施工必须考虑到场地的地质条件、水文条件和气候条件等因素,以确保基础的稳定性在不同的环境条件下都能得到保证。
接下来,我们来看看附墙架的安全要求。
附墙架是用于支撑和固定墙体的结构,它的安全性直接影响到墙体的稳定和使用的安全。
附墙架的安全要求包括以下几个方面:1. 材料选择:附墙架的材料必须具备足够的强度和刚度,能够承受墙体和震动的力作用。
2. 结构稳定性:附墙架的设计和施工必须保证其稳定性,在不同的力作用下不产生倾斜或变形,以确保墙体的稳定。
3. 固定连接:附墙架必须与墙体牢固地连接,在震动或其他力作用下不发生松动或脱落。
4. 施工质量:附墙架的安装必须按照设计要求进行,材料的选择和固定连接必须符合相关的标准和规范。
然后,我们来看看缆风绳的安全要求。
缆风绳是用于固定和抵抗风力的结构,它的安全性直接关系到设施的稳定和使用的安全。
缆风绳的安全要求包括以下几个方面:1. 材料选择:缆风绳的材料必须具备足够的强度和耐久性,在不同的气候和风力条件下能够承受风力的作用。
2. 连接固定:缆风绳必须与设施牢固地连接,并通过专用的固定装置进行固定,以防止松动和脱落。
3. 张力控制:缆风绳的张力必须保持在适当的范围内,过大或过小的张力都会影响其安全性。
龙门架及井字架物料提升机安全技术规范JGJ881992

龙门架及井架物料提升机安全技术规范(JGJ88-1992)第一章总则第1.0.1条为使龙门架及井架物料提升机(简称提升机)的设计、制作符合安全要求和在施工中得到正确使用,保证施工及人身安全,制订本规范。
第1.0.2条本规范适用于新建、整修、拆除等工程施工中,额定起重量在2000kg以下,以地面卷扬机为动力、沿导轨做垂直运行的高、低架物料提升机。
注:提升高度30m以下(含30m)为低架;提升高度31~150mm为高架。
第1.0.3条提升机设计、制造、安装和使用,除应符合本规范外,尚应符合国家现行的《起重机械安全规程》等有关标准的规定。
第二章一般规定第2.0.1条制造提升机应先提出设计方案,并有图纸、计算书和质量保证措施。
第2.0.2条提升机应有产品标牌,标明额定起重量,最大提升速度、最大架设高度、制造单位、产品编号及出厂日期。
第2.0.3条提升机吊篮与架体的涂色应有明显区别。
第2.0.4条提升机出厂前,应按规定进行检验,并附产品合格证。
第2.0.5条安装提升机架体的人员,应按高处作业人员要求,经过培训持证上岗。
第2.0.6条提升机在安装完毕后,必须经正式验收,符合要求后方可投入使用。
第2.0.7条使用单位应根据提升机的类型制订操作规程,建立管理制度及检修制度。
第2.0.8条使用单位应对每台提升机建立设备技术档案,其内容应包括:验收,检修,试验及事故情况。
第2.0.9条应配备经正式考试合格持有操作证的专职司机。
第三章结构设计与制造第一节结构设计第3.1.1条提升机钢结构(以下简称结构)的设计,应满足制造、运输、安装、使用等各种条件下的强度、刚度和稳定性要求,其结构计算应符合现行国家标准《钢结构设计规范》的规定。
第3.1.2条结构设计时应考虑下列荷载:一、工作状态下的计算荷载。
包括:自重、提升荷载和工作状态下的风荷载;二、非工作状态下的计算荷载。
包括:自重和非工作状态下的风荷载;三、荷载的计算应符合现行国家标准《建筑结构荷载规范》的规定。
建筑机械的一般安全要求为:

建筑机械的一般安全要求为:(1)建筑机械设备应按其技术性能和有关规定正确使用。
缺少安全装置或安全装置已失效的机械设备不得使用。
(2)严禁拆除机械设备上的自动控制机构、力矩限位器等安全装置,以及监测指示仪表、警报器等自动报警、信号装置。
其调试和故障的排除应由专业人员负责进行。
3)机械设备应按时进行保养。
当发现有漏保、失修或超载、带病运转等情况时,有关部门应停止其使用。
严禁在作业中对机械设备进行维修、保养或调整等作业。
(4)机械设备的操作人员必须身体健康,并经过专业培训考试合格,取得有关部门颁发的操作证或特殊工种操作证后,方可独立操作。
(5)操作人员有权拒绝执行违反安全技术规程的命令。
由于发令人强制违章作业造成事故者,应追究发令人的责任,直至追究刑事责任。
(6)机械操作人员和配合作业人员,必须按规定穿戴劳动保护用品,长发不得外露。
高处作业必须系安全带,不得穿硬底鞋和拖鞋。
严禁从高处往下投掷物件。
(7)机械作业时,操作人员不得擅自离开工作岗位或将机械交给非本机操作人员操(8)两班以上作业的机械设备均须实行交接班制。
操作人员要认真填写交接班记录。
(9)机械进入作业地点后,施工技术人员应向机械操作人员进行施工任务及安全技术措施交底。
操作人员应熟悉作业环境和施工条件,听从指挥,遵守现场安全规定。
(10)现场施工负责人应为机械作业提供道路、水电、临时机棚或停机场地等必须的条件,并消除对机械作业有妨碍或不安全的因素。
夜间作业必须设置有充足的照明。
(11)在有碍机械安全和人身健康场所作业时,机械设备应采用相应的安全措施。
操作人员必须配备适用的安全防护用品。
(12)当使用机械设备与安全发生矛盾时,应首先服从安全要求。
(13)当机械设备发生事故或未遂事故时,应及时抢救,保护现场,并立即报导和有关部门听候处理。
企业领导对事故应按“三不放过”的原则进行处理。
第二节塔式起重机使用安全要求一、起重机的路基和轨道的铺设的要求(1)路基土壤承载能力中型塔为80! 120kPa,重型塔为120! 160kPa,当承载力不能满足时,应采取加固措施;(2)起重机轨道应通过垫块与轨枕可靠地联结,轨道每间隔6m设轨距拉杆一道。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
仅供参考[整理] 安全管理文书
基础、附墙架、缆风绳和地锚安全要求
日期:__________________
单位:__________________
第1 页共5 页
基础、附墙架、缆风绳和地锚安全要求
一、基础安全要求
1.高架提升机的基础应进行设计,基础应能可靠的承受作用在其上的全部荷载。
基础的埋深与做法,应符合设计和提升机出厂使用规定。
2.低架提升机的基础,当无设计要求时,应符合下列要求:
(1)土层压实后的承载力,应不小于80kpa;
(2)浇注C20混凝土,厚度300mm;
(3)基础表面应平整,水平度偏差不大于10mm。
3.基础应有排水措施。
距基础边缘5m的范围内,开挖沟槽或有较大振动的施工时,必须有保证架体稳定的措施。
二、附墙架安全要求
1.提升机附墙架的设置应符合设计要求,其间隔一般不宜大于9m,且在建筑物的顶层必须设置1组。
2.附墙架与建筑物结构的连接应进行设计。
附墙架与架体及建筑物之间,均应采用刚性件连接,并形成稳定结构,不得连接在脚手架上。
严禁使用铅丝绑扎。
3.附墙架的材质应与架体的材质相同,不得使用木杆、竹竿等做附墙架与金属架体连接。
三、缆风绳安全要求
1.当提升机受到条件限制无法设置附墙架时,应采用缆风绳稳固架体。
高架提升机在任何情况下均不得采用缆风绳。
2.提升机的缆风绳应经计算确定(缆风绳的安全系数n取3.5)。
缆风绳应采用圆股钢丝绳,直径不得小平9.3mm。
提升机高度在20m以下(含20m)时,缆风绳不少于1组(4~8根);提升机高度在21~30m
第 2 页共 5 页
时,不少于2组。
3.缆风绳应在架体四角有横向缀件的同一水平面上对称设置,使其在结构上引起的水平分力,处于平衡状态。
缆风绳与架体的连接处应采用措施,防止架体钢材对缆风绳的剪切破坏。
对连接处的架体焊缝及附件必须进行设计计算。
4.缆风绳与地面的夹角不应大于60,其下端应与地锚连接,不得拴在树木、电杆或堆放构件等物体上。
5.缆风绳与地锚之间,应采用与钢丝绳拉力相适应的花篮螺栓拉紧。
缆风绳垂度不大于0.01L(L为长度),调节时应对角进行,不得在相邻角同时拉紧。
6.当缆风绳需要改变位置时,必须先作好预定位置的地锚,并加临时缆风绳确保提升机架体的稳定,方可移动原缆风绳的位置;待与地锚栓牢后,再拆除临时缆风绳。
7.在安装、拆除以及使用提升机的过程中设置的临时缆风绳,其材料也必须使用钢丝绳,严禁使用铁丝、钢筋、麻绳等代替。
四、地描安全要求
1.缆风绳的地锚,根据土质情况及受力大小设置,应经计算确定。
2.缆风绳的地锚,一般采用水平式地锚。
当土质坚实,地锚受力小于15kN时,也可选用桩式地锚。
3.当地锚无设计规定时,其规格和形式可按以下情况选用:
(1)水平地锚。
应符合有关规定。
(2)桩式地锚
1)采用脚手钢管(48)或角钢(L756)时,不少于2根;并排设置,间距不小于0.5m;打入深度不小于1.7m;桩顶部应有缆风绳防滑
第 3 页共 5 页
措施。
4.地锚的位置应满足对缆风绳的设置要求。
第 4 页共 5 页
