滨河壹号小区3#楼物料提升机地下车库顶板加固方案
编制单位:济南金国瑞建筑安装工程有限
公司滨河壹号项目部
编制时间; 2015年3月23日
目录
一、编制依据 (1)
二、工程概述 (2)
三、物料提升机技术要求 (3)
四、结构层支撑措施 (4)
五、结构层支撑复合验算 (5)
六、钢管构架顶撑技术要求 (6)
七、附图 (7)
一、编制依据
⑴《建筑施工扣件式钢管脚手架安全技术规范》 JGJ130-2011, 《建筑施
工模板安全技术规范》 JGJ162-2008。
⑵《简明施工计算手册》(中国建筑工业出版)。
⑶山东协友机械有限公司生产的SS100/100.6物料提升机说明书。
⑷滨河壹号小区3#楼及1# B区车库工程施工图纸。
二、概述:
滨河壹号小区3#小高层住宅楼物料提升机的安装位置,根据现场情况需设置在180mm厚的地下车库(1#车库B区1#和3#楼之间)顶板上。
考虑到地下车库顶板设置有800mm宽的沉降后浇带,物料提升机基座附近的后浇带需先行浇筑封闭。
为确保地下车库结构安全,在物料提升机基座区域地下车库顶板下,设置钢管结构顶撑,防止结构变形过大。
三、物料提升机技术要求:
本项目物料提升机采用山东协友机械有限公司(生产厂家)生产的SS100/100.6物料提升机,提升机使用说明中,地耐力要求不低于80KPa (80KN/㎡),根据设计单位提供的地下车库顶板承载力为32KN/㎡。
地下车库顶板不能满足要求。
四、结构层支撑措施:
为确保地下车库顶板结构安全及物料提升机正常运行,在地下车库顶板底部采用钢管构架顶撑对物料提升机关键承载部位的顶板进行加固支撑,使上部荷载直接通过钢管支撑传递给基础底板,限制车库顶板在物料提升机荷载作用下的变形。
钢管构架顶撑采用¢48×2.8钢管,立杆双向间距800mm×800mm,按物料提升机基础范围设置,双向水平杆步距1.5m一道,顶部采用顶丝托加垫硬方木支垫的方法,以确保均匀受力。
具体位置详见后附图。
五、结构层支撑复合验算:
1.SS100/100.06物料提升机荷载(按使用说明书-主要参数)
整机自重(双笼高度24m): 4350Kg
高度24m以上部分导轨架总重(共需23节,每节重80Kg,24m用16节):(23-16)×80= 560Kg
吊笼载重(双笼): 1000×2=2000Kg
合计:6910Kg
附墙架、紧固件、过道、过道竖杆、连杆附墙约占提升机总重55% 3801Kg 基础板重:不设置提升机基础,提升机地脚螺栓埋入地下车库顶板
∑P=(6910+3801)×9.8÷1000=105.0KN
2.钢管支撑架体承载能力验算:(按轴心受压考虑)
⑴板支撑系统承载
顶板底支撑钢管立杆(¢48×2.8)布置间距为800mm×800mm,水平杆步距≤1.50m,
支撑钢管立杆(¢48×2.8)有效面积A=397.4m㎡
钢管¢48×2.8回转半径: i=16.01mm
计算长度:l=1500mm;λ=l÷i=1500÷16.01=93.7<[λ]=150
查b类截面轴心受压钢构件稳定系数表:得€=0.634
σc=N÷(€×A)<[σ]=205N/ m㎡
N=σc. €.A=205N/ m㎡×0.634×397.4=51.70KN
单根立杆受力面积:0.8m×0.8m=0.64㎡
立杆支撑系统承载能力:51.7KN÷0.64㎡=80.78KN/㎡
注:设计要求地下车库顶板承载力:32KN/㎡,验算时未考虑顶板承载能力。
⑵支撑系统上部荷载:
①楼板荷载:25KN/立方米×0.18m=4.5KN/㎡
②物料提升机使用荷载:105KN÷(3.64m×2.34m)=12.33KN/㎡
合计:∑4.5×1.2+12.33×1.4=22.67KN/㎡<80.78KN/㎡
结论:1. 钢管支撑系统承载能力大于上部荷载,满足地下车库顶板结构安全要求。
2. 22.67KN/㎡<32 KN/㎡地下车库顶板承载能力已满足上部
荷载要求。
由于物料提升机基座附近有800mm宽沉降后浇带,
且不满足提升机地耐力80KN/㎡要求,因此采用上述加固方案。
⑶地基承载力验算
基础底板承重满足承重要求。
六、钢管构架顶撑技术要求:
1.钢管架顶撑的材料要严格按上述要求选用。
2.钢管架顶撑的搭设严格按《建筑施工模板安全技术规范》JGJ162-2008
进行。
3.顶撑立杆上部采用顶丝托与结构之间必须垫设硬方木,且与结构顶平顶
紧。
4.钢管架不设立柱接头,因工程条件限制,水平方向也不能设置拉结杆,
为保证侧向稳定性,因此在纵向架体外侧设置从上到下的剪刀撑。
5.钢管架顶撑施工完成,经验收合格后,方可安装使用物料提升机。
6.物料提升机使用期间定期对钢管架顶撑与架构进行顶紧处理。
7.物料提升机使用期间定期观察架体的变形情况,发现问题及时处理。
七、附图:
附图见下页
钢管架支撑系统立面简图
物料提升机安装位置图(车库M轴、L轴交13轴的网格区域)。
地下车库顶板加固方案讲解
目录一.工程概况 (2)二.地下室顶板施工荷载计算的依据 (2)三.施工准备 (2)四.施工工艺及流程 (3)五.钢管支撑系统的拆除 (3)六.安全文明施工措施 (4)七.楼板模板支架计算书 (4)一.工程概况工程名称: 闵行马桥MHC10803单元15A-05A项目建设单位: 上海绿地冀达置业有限公司设计单位: 上海东方建筑设计研究院有限公司监理单位: 上海容基工程项目管理有限公司施工单位:上海绿地建筑工程有限公司本工程建筑面积164240.98m2,其中地下面积21832.41m2,地上面积142408.57m2,框架、剪力墙结构.本工程地下车库顶板施工荷载设计图纸中规定:顶板上方室外地面允许最大活荷载为20KN/ m2,室外道路允许最大通行车辆为满载总重量300KN 的消防车,作用在顶板上的荷载除顶板至设计室外地坪标高的覆土以外,其它均为活荷载。
因施工场地的限制,施工车辆需进入地下车库顶板,按最重施工车辆(砼搅拌车65吨考虑),在地下车库顶板面施加的荷载为650÷(2.5×8.375)=31.04KN/m2,而设计实际施工荷载只能达到20KN/ m2,未满足施工要求(相差11.0420KN/ m2)需要用钢管脚手架进行支撑来加固车库顶板。
顶板上施工道路定位详见附图。
二.地下室顶板施工荷载计算的依据1、《建筑结构荷载规范》(GB50009-2001)中国建筑工业出版社;2、《混凝土结构设计规范》(GB50010-2002)中国建筑工业出版社;3、《建筑施工计算手册》汪正荣著中国建筑工业出版社;4、《建筑施工手册》第四版中国建筑工业出版社;5、《混凝土结构工程施工质量验收规范》(GB50204-2002);6、《建筑施工扣件式钢管脚手架安全技术规范》(JG130-2001)7、天津铁东路项目的地下车库施工图纸。
三.施工准备了解工程概况认真熟悉图纸,对本工程的难点认真研究,尤其是在受到场地限制,地下室顶板无法满足施工荷载的要求时应采取必要的补强方案。
地下室顶板加固施工方案(1)
地下室顶板加固施工方案(1)地下室在建筑结构中扮演着至关重要的角色,它不仅影响着整体建筑的稳固性,还直接关系到居民或商业使用者的安全。
地下室顶板加固是一项关键的施工工程,旨在提高地下室结构的承载能力和整体稳定性。
在进行地下室顶板加固施工时,必须综合考虑多种因素,包括原结构的情况、施工材料的选择、加固方法的合理性等。
本文将针对地下室顶板加固施工方案进行深入探讨,以保障加固工程的顺利进行。
1. 施工前准备在进行地下室顶板加固施工之前,必须做好充分的准备工作。
首先,需要对地下室结构进行全面的检测和评估,了解原顶板的材质、承载能力、裂缝情况等。
其次,要根据检测结果确定加固的具体方案,包括选择适当的材料和施工方法。
最后,需确保施工现场的安全,做好周边环境的防护措施,以确保施工期间的安全性。
2. 材料选用在地下室顶板加固施工中,选择合适的材料是至关重要的。
常用的加固材料包括钢筋混凝土、钢板、玻璃钢等。
根据原结构的情况和加固要求,需要综合考虑这些材料的性能特点、耐久性、成本等因素,选择最为适合的材料进行加固工程。
3. 施工方法地下室顶板加固的施工方法多种多样,常见的加固方式包括梁柱加固、板块加固、增加外挂式加固等。
具体选择何种加固方法,需要根据地下室原结构的情况和加固的具体需求来确定。
在施工过程中,需要注意施工工艺和技术要求,严格按照施工方案执行,确保加固效果的可靠性和稳定性。
4. 施工质量控制施工过程中的质量控制是地下室顶板加固工程中至关重要的一环。
在进行施工过程中,需要不断监测工程的施工质量,及时调整施工方案和参数,确保加固工程的实施达到预期效果。
同时,施工结束后还需要进行验收检查,确保加固工程的质量和安全性。
在地下室顶板加固施工中,施工方案的科学合理性和施工质量的可控性是确保加固工程质量的重要保障。
只有根据地下室结构的实际情况,选择合适的材料和施工方法,严格控制施工过程与质量,才能有效提升地下室结构的安全性和稳定性,为居民或商业使用者提供一个安全、舒适的生活或工作环境。
车库顶板加固方案
车库顶板加固方案引言车库的顶板是承受着整个车库楼层及车辆重量的重要结构部分。
然而,由于长时间的使用和自然因素的影响,车库顶板可能会出现损坏和破损的情况,可能会造成安全隐患。
因此,我们需要考虑采取适当的方法来加固车库顶板,确保其结构牢固稳定。
1. 检查车库顶板在加固车库顶板之前,首先需要对车库顶板进行仔细检查,了解其现状和存在的问题。
以下是一些可能需要关注的问题:•裂缝和破损:检查车库顶板表面是否存在裂缝和破损,尤其是在承重部分。
裂缝和破损可能会导致顶板的不稳定和不安全。
•下陷和凹陷:观察车库顶板是否有下陷或凹陷的情况。
这可能是由于结构问题或车辆重量过大造成的,需要进行修复。
•腐蚀和锈蚀:检查车库顶板是否有腐蚀和锈蚀的迹象。
腐蚀和锈蚀会降低顶板的强度和稳定性,需要采取相应的措施。
2. 加固方案选择在加固车库顶板时,有几种不同的方法和材料可供选择。
以下是一些常见的加固方案:•混凝土补强:对于有裂缝和破损的车库顶板,可以采用混凝土补强的方法。
这包括填充和修复裂缝,并使用特殊的混凝土材料来提高顶板的强度和稳定性。
•钢筋加固:对于需要增加顶板承载能力的情况,可以使用钢筋加固的方法。
这包括在顶板内部嵌入钢筋,以增加其强度和刚度。
•碳纤维增强聚合物(CFRP)加固:CFRP是一种轻质而高强度的材料,可以用于加固车库顶板。
它可以通过粘贴在顶板表面或嵌入顶板内部的方式来增加其承载能力。
•预应力加固:预应力加固是一种通过施加预先拉力来增加顶板强度的方法。
这通常使用钢索或钢缆等材料来实现。
3. 执行加固工作一旦确定了适用于车库顶板的加固方案,可以开始执行加固工作。
以下是一般的加固步骤:•准备工作:清理车库顶板表面,并将其彻底清洁。
确保没有灰尘、油脂或其他杂物。
这将有助于确保加固材料的粘附效果。
•材料准备:根据所选择的加固方案,准备所需的材料,如混凝土、钢筋或CFRP。
确保按照制造商的说明正确使用和处理这些材料。
•施工过程:根据所选择的加固方案,进行相应的施工工作。

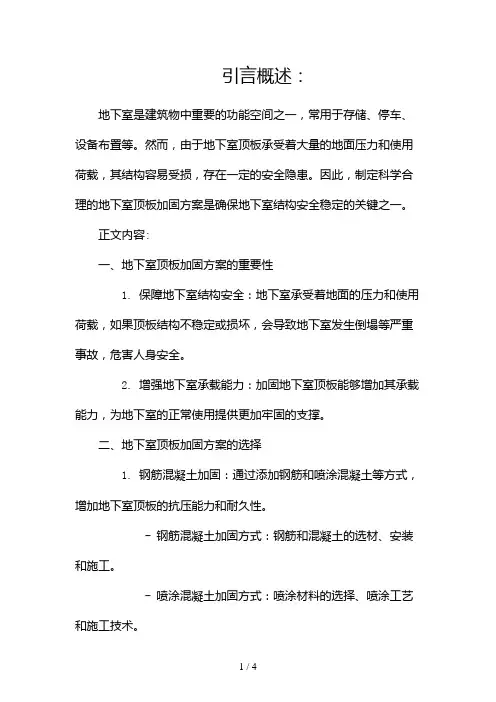

地下室顶板加固方案2024
引言概述:地下室是建筑物中重要的功能空间之一,常用于存储、停车、设备布置等。
然而,由于地下室顶板承受着大量的地面压力和使用荷载,其结构容易受损,存在一定的安全隐患。
因此,制定科学合理的地下室顶板加固方案是确保地下室结构安全稳定的关键之一。
正文内容:一、地下室顶板加固方案的重要性1. 保障地下室结构安全:地下室承受着地面的压力和使用荷载,如果顶板结构不稳定或损坏,会导致地下室发生倒塌等严重事故,危害人身安全。
2. 增强地下室承载能力:加固地下室顶板能够增加其承载能力,为地下室的正常使用提供更加牢固的支撑。
二、地下室顶板加固方案的选择1. 钢筋混凝土加固:通过添加钢筋和喷涂混凝土等方式,增加地下室顶板的抗压能力和耐久性。
- 钢筋混凝土加固方式:钢筋和混凝土的选材、安装和施工。
- 喷涂混凝土加固方式:喷涂材料的选择、喷涂工艺和施工技术。
2. 钢结构加固:通过添加钢梁、钢板等钢结构材料,增加地下室顶板的强度和刚度。
- 钢梁加固方式:钢梁选材、连接方式、加固位置的选择。
- 钢板加固方式:钢板选材、连接方式、加固位置的选择。
3. 碳纤维增强聚合物加固:通过使用纤维增强聚合物材料,提高地下室顶板的强度、刚度和耐久性。
- 碳纤维增强聚合物材料的特点和优势。
- 加固工艺和施工技术。
三、地下室顶板加固方案的设计与计算1. 结构分析:通过有限元分析等方法,对地下室顶板的受力情况进行计算和模拟。
- 受力分析:重力荷载、地面压力、使用荷载等对地下室顶板的影响。
- 结构模拟:使用有限元软件对地下室顶板进行受力模拟和强度分析。
2. 加固设计:根据结构分析的结果,设计合理的地下室顶板加固方案。
- 材料选型:根据结构设计要求和使用环境,选择适合的材料进行加固工作。
- 施工细节:加固工艺和施工步骤的详细规划。
四、地下室顶板加固方案的实施与验收1. 施工组织:确立施工组织和管理,明确各项工作的任务和责任。
2. 施工规范:按照相关规范和标准进行施工,确保加固工作的质量和安全。
地下室顶板行车加固施工方案(1)
地下室顶板行车加固施工方案(1)地下室作为建筑的重要组成部分,其结构安全至关重要。
特别是地下室顶板在行车作业时更需要加固,以确保施工过程中的安全性。
本文将介绍地下室顶板行车加固的施工方案。
1. 施工背景地下室顶板是地下工程中承受地面荷载和行车荷载的关键部位。
由于长期承受重压和振动,地下室顶板存在一定的疲劳裂缝和变形问题。
为了确保地下室顶板的稳定性和安全性,在行车作业时必须进行加固处理。
2. 施工方案2.1 前期准备工作在施工前,需要进行以下准备工作:•确定加固方案,包括加固材料、加固方式等;•制定施工计划,确定施工周期和施工流程;•准备必要的施工设备和工具。
2.2 施工步骤1.清理地下室顶板表面,确保表面光滑干净。
2.使用打磨机对顶板表面进行打磨处理,增加粘结力。
3.将加固材料涂刷在地下室顶板表面,确保材料均匀覆盖。
4.根据加固方案,设置加固框架或增设加固梁,加强地下室顶板的承载能力。
5.检查加固效果,确保地下室顶板的稳定性。
2.3 完工验收施工完成后,进行完工验收。
验收内容包括:•地下室顶板的平整度、水平度等技术指标;•加固材料的附着力和耐磨性;•加固结构的稳定性和安全性。
3. 安全注意事项在施工过程中,施工人员需要注意以下安全事项:•佩戴安全帽和防护装备;•注意施工现场通风;•严格遵守操作规程,防止事故发生。
4. 结语地下室顶板行车加固是一项重要的施工工作,施工方案的制定和执行对地下室结构的安全至关重要。
通过科学合理的施工方案,可以有效提高地下室顶板的承载能力和稳定性,确保施工过程中的安全性。
地下室顶板加固方案
地下室顶板加固方案引言地下室的顶板是整个地下室结构中最重要的承重组成部分之一、然而,由于各种原因,地下室顶板在使用过程中可能会出现问题,导致其承载能力下降,甚至发生崩塌。
因此,加固地下室顶板是确保地下室结构稳定和安全的重要措施。
1.前期准备工作在进行地下室顶板加固之前,首先需要进行一些前期准备工作。
包括整体结构评估、负载计算、地下室顶板结构检查、确定加固需求等。
这些工作的目的是准确了解地下室顶板的状况,并确定加固方案的具体需要。
2.强化顶板结构2.1添加钢筋钢筋是增加混凝土结构强度和承载能力的常见方式。
在地下室顶板上加固时,可以考虑在原有钢筋网的基础上增加钢筋的数量和直径。
具体的钢筋加固方案应根据地下室结构的实际情况进行设计,以确保加固效果的最大化。
2.2增加混凝土厚度增加地下室顶板的混凝土厚度也是一种常见的加固手段。
通过增加混凝土层的厚度,可以增加地下室顶板的承载能力。
然而,这种加固方法在设计之初就需要考虑,因为增加混凝土层厚度会对地下室空间的利用率产生影响。
2.3外加预应力将预应力钢筋施加在地下室顶板上,可以提高其整体强度和稳定性。
预应力是一种对结构施加预先应变的加固方式,在地下室顶板的加固中具有重要作用。
预应力钢筋的布置和张拉应该根据工程设计和施工方案进行。
3.钢筋混凝土构造钢筋混凝土构造在地下室顶板加固中也是常用的手段之一、这种构造方式可以通过在原有顶板上设置足够的钢筋和混凝土,增加其整体承载能力和稳定性。
钢筋混凝土构造在选择材料、构造方式和施工方法时需要考虑与原有结构的兼容性。
4.疏散通道设计5.结构监测和维护结论地下室顶板加固是确保地下室结构稳定和安全的关键措施。
通过添加钢筋、增加混凝土厚度、外加预应力、采用钢筋混凝土构造以及设计疏散通道等手段,可以有效增加地下室顶板的承载能力和稳定性。
在加固设计和施工过程中,需要充分考虑地下室结构的特点和实际需求,以确保加固效果的最大化。
并在加固完成后,进行结构监测和维护,及时发现和解决潜在问题,确保地下室结构的长期可靠性和安全性。
车库顶板加固方案
车库顶板加固方案一、加固材料的选择1.钢筋:选择高强度的螺纹钢筋,根据具体情况确定直径和间距。
2.混凝土:使用高强度、耐久性好的混凝土,确保施工质量,可根据实际情况选择预拌混凝土或现场搅拌。
3.钢结构件:如果车库屋面较大,可以考虑使用钢结构来加固,如钢梁、钢柱等。
4.加固材料:使用高强度的黏结材料,如钢筋胶粘剂、聚合物胶等。
二、工程施工步骤1.清理车库顶板:清理车库顶板上的灰尘、杂物等,保持其表面干净。
2.检测车库顶板:检测车库顶板的损坏情况,确定加固的部位和方式。
3.钻孔:在车库顶板上进行钻孔,深度一般为顶板厚度的60%~80%,孔距根据设计要求确定。
4.安装钢筋:将选好的钢筋安装到钻孔中,注意钢筋与钻孔之间的粘结牢固,可使用钢筋胶粘剂进行固定。
5.浇筑混凝土:在安装钢筋的钻孔中浇筑混凝土,保证混凝土的均匀注入和密实性。
6.加固连接点:加固连接点一般采用钢板连接,钢板的厚度和数量根据设计要求确定。
7.钢结构加固:如果需要使用钢结构加固,可根据实际情况进行焊接、螺栓连接等操作。
8.完善加固措施:根据具体情况,在加固过程中可进行加固梁柱、加固墙体等操作,提升整个车库结构的稳定性。
9.修整车库顶板:加固完成后,对车库顶板进行修整,确保其表面平整。
10.完善防护措施:施工完成后,对加固区域进行防水、防潮等防护处理,保障结构的使用寿命。
三、注意事项1.加固过程要遵循设计方案,确保加固后的结构的安全可靠性。
2.加固前要进行充分的预处理,如清理车库顶板、测量、检查等,确保加固的必要性和可行性。
3.施工过程中要严格按照相关施工规范和操作规程进行,确保加固效果。
4.施工过程中需保证施工区域的通风良好,进行安全防护措施,确保施工人员的安全。
5.施工完成后,要及时进行验收和检测,确保加固效果符合要求。
6.安全第一,加固过程中要注重施工人员的安全教育和防护措施。
总结起来,车库顶板加固是一个比较复杂的工程,需要根据具体情况来选择合适的加固材料和施工方式。
22地块地下室顶板道路及堆场加固方案
22地块地下室顶板道路及堆场加固方案地下室顶板、道路及堆场的加固方案至关重要,它们对地下室的安全稳定性起着至关重要的作用。
以下是一个1200字以上的加固方案:一、地下室顶板加固方案:1.结构检查和评估:首先需要对地下室顶板的结构进行全面检查和评估,了解其承受荷载的能力和潜在的问题。
2.钢筋加固:钢筋是地下室顶板的主要承载结构,因此需要对钢筋进行加固。
可以通过在顶板表面钻孔,然后将钢筋插入孔内,并使用钢筋胶粘剂将其固定。
3.混凝土加固:地下室顶板的混凝土层应经过加固,以增加其承载能力。
可以通过在顶板表面涂覆一层加强材料,如玻璃纤维增强聚合物(FRP)。
4.引入框架结构:如果地下室顶板存在较大的结构问题,可以考虑引入框架结构加固。
可以在地下室顶板上设置支撑框架,以增加整体结构的稳定性。
二、道路加固方案:1.确定地基承载力:在进行道路加固之前,需要先对道路的地基进行承载力评估。
可以通过采集土样进行实验室测试,以确定地基的承载能力。
2.面层加固:面层是道路结构的最上层,直接承受交通荷载。
可以考虑使用加强材料,如改性沥青或玻璃纤维增强聚合物(FRP)在面层上进行加固。
3.基础加固:道路的基础是承载面层的主要结构。
可以通过基础加固来增加基础的稳定性,如使用雪崩锚或地锚等。
4.排水系统加固:良好的排水系统可以避免水分对道路结构的破坏。
可以考虑改善道路的排水情况,如安装排水沟或设置雨水收集系统。
三、堆场加固方案:1.地基处理:堆场的地基应经过充分的处理,以提高其承载能力。
可以通过填充沉积物或挖掘荒料来加固地基。
2.堆场表面加固:堆场的表面应经过加固,以增强其抗荷载能力。
可以考虑在表面铺设加强材料,如土工格栅或人造草坪。
3.边坡稳定:堆场的边坡应经过稳定处理,以避免滑坡或坡面崩塌。
可以采用加固材料或建设护坡来增加边坡的稳定性。
4.排水系统加固:良好的排水系统对于堆场的稳定性至关重要。
可以考虑改善排水情况,如设置排水沟或雨水收集系统。
地下车库顶板加固专项施工方案
地下车库顶板加固专项施工方案一、前言地下车库顶板在长时间使用中可能出现裂缝、变形等安全隐患,为保障车库使用者的安全,需要进行顶板加固工程。
本文将针对地下车库顶板加固工程进行专项施工方案的详细介绍,保障加固工程的质量和安全。
二、施工准备在进行地下车库顶板加固工程之前,需要进行充分的施工准备工作,具体包括以下几个方面:1.材料准备:根据设计方案要求,准备各种加固材料,确保数量充足。
2.设备准备:准备必要的施工设备和工具,如搅拌机、搅拌车、起重机等。
3.人员组织:安排专业施工人员进行施工,确保施工质量。
4.安全措施:落实安全生产措施,确保施工过程安全无事故发生。
三、施工方案1. 资料测量在正式进行顶板加固工程前,需要对地下车库顶板进行全面的测量,包括裂缝的位置、宽度、深度等数据,为后续的加固工作提供准确的数据支持。
2. 凿除、清洁将顶板上的松散砂浆、油污等杂物清除干净,确保加固材料粘结牢固。
3. 补强处理根据设计方案要求进行补强处理,可以选择使用钢筋混凝土等材料进行加固,确保顶板结构强度满足要求。
4. 防水处理对顶板表面进行防水处理,保障地下车库的使用环境干燥清洁。
四、施工要点1.保持通风:施工期间保持通风,确保施工现场空气流通。
2.施工质量监控:定期对施工质量进行监控,确保工程按照设计方案进行施工。
3.安全第一:严格执行安全规定,确保施工过程中不出现安全事故。
五、施工总结通过以上施工方案的实施,地下车库顶板加固工程顺利完成,顶板结构得到有效加固,确保使用者的安全和车库的正常使用。
在未来使用中,需要定期对地下车库进行检测,及时发现并处理问题,确保地下车库的安全性和稳定性。
以上为地下车库顶板加固专项施工方案的简要介绍,施工方案的具体实施应根据实际情况和设计要求进行调整和补充,以确保施工效果和质量达到预期目标。
(整理)车库顶板加固方案
明天华城三期D-1区工程施工通道下地下室顶板加固专项方案一、临时施工通道下地库顶板加固简介本工程地下室面积庞大,11#楼上部结构施工的搅拌及材料堆场均在地下室顶板上进行。
施工中可能存在的荷载有:混凝土搅拌运输车、混凝土汽车泵、地泵、汽车吊、砂石、砖块运输车之类进入临时施工道路。
其中最大荷载车辆为混凝土搅拌车约50吨,设计满载35吨的消防车对车库顶板产生的均布活荷载为20KN/m2,故本工程对顶板产生的均布活荷载按40kn/m2计算。
施工通道位置详见:地下室顶板上施工通道布置图,施工通道设置宽度为4米。
计划对地下室顶板采取施工加固:在地下室顶板施工道路区域内的顶板,根据计算搭设立管间距500*500排架,每边搭设超出路面宽度不小于2000mm,在地上结构施工完成后拆除。
在地下室顶板上回土约600厚,铺设300厚道渣层,并浇筑4米宽150mm 厚混凝土路面,用来分散车轮传递的集中应力,避免顶板直接受力。
二、地下室顶板加固方案:1、支架搭设方法⑴、采用满堂钢管脚手架搭设,钢管下端垫木板。
⑵、排架的四个外立面均连续设置剪刀撑,每组剪刀撑跨越立杆根数为5~7根,斜杆与地面夹角45度~60度之间。
⑶、在立杆离地面200处设置纵向与横向的扫地杆,以约束立杆的位移。
⑷、排架周边凡有框架柱处,每两步设置一道拉结杆,采用钢管与扣件对排架与框架柱进行拉结。
⑸、为了保证排架的整体刚度与稳定,在排架内设一道水平剪刀撑,每隔4跨设一道纵向剪刀撑。
2、后浇带处及人货梯下加固措施⑴对后浇带两侧的梁板分别进行加固。
后浇带两侧分别搭设四排450*450加密排架,四排加密排架以外按500*500进行排架搭设。
⑵后浇带位置铺设6000*1500*20钢板。
⑶汽车吊在地下室顶板吊装时支腿下铺设4000*1000*150路基箱,以使楼板避免受到较大集中荷载。
吊车后支腿必须要支撑与主梁上,前支腿尽可能位于次梁附近,靠近后浇带侧支腿要位于加密排架之上。
