风机基础工程施工组织设计方案

风机基础工程施工组织设计方案

中电投陵川风岭山99.5MW 风电场工程施工组织设计编制:__________________审核:__________________批准:__________________1工程概况及工程量1.1工程概况本工程为中电投陵川风岭山99.5MW风电场项目,该项目共50台单机容量2.0MW风机基础,分A、B两个标段进行施工,每标段25台2.0MW风机。

风机基础全部为钢筋混凝土基础,基础混凝土设计强度为C40,垫层C15。

基础混凝土抗冻等级设计为F100,抗裂纤维掺量为0.9kg/m 3。

钢筋为HRB400,2.0MW风机基础采用预应力锚栓基础。

1.2工程量和工期1.2.1工程量:25台风机基础:2.编制依据3作业前的条件和准备:3.1技术准备3.2人员配置、资格3.3作业工器具汇总表3.4施工机械及材料341施工机械汇总表342材料汇总表3.5安全用具汇总表3.6工序交接361风机定位桩交接:监理单位组织建设单位、设计单位、施工单位进行风机定位桩交接。

3.6.2图纸会审及设计交底:监理单位组织建设单位、设计单位、施工单位、设备厂家进行图纸会审及设计交底。

3.6.3设备厂家施工交底:监理单位组织建设单位、设备厂家、施工单位进行风机锚栓组合件施工工艺交底。

3.6.4基础交安:监理单位组织基础施工单位、风机安装施工单位进行风机基础交安。

3.6.5接地网隐蔽:接地网经验收合格后,方可进行下道工序:浇注或回填土隐蔽。

3.6.6地基验槽:基坑经施工单位、监理、设计、业主检验合格后,方可进行下道工序:浇注砼垫层。

3.6.7钢筋隐蔽:基础钢筋经检验合格后,方可进行下道工序:浇注基础砼。

3.6.8砼隐蔽:基础拆模后,基础砼经检验合格后方可进行下道工序:回填土。

3.7其它3.7.1合理规划施工场地,做到少破坏生态,保持整洁。

3.7.2风场道路畅通,每个风机机位下路坡道平整。

3.7.3施工水源采用饮用水、现场施工电源采用电网电源,备用电源采用发电机发电3.7.4成品保护4施工部署及施工方案4.1施工部署4.1.1风机基础施工总体施工工艺流程图4.2施工工艺流程风机基础施工顺序为:定位放线一土方开挖一清槽一验槽一预埋管安装一预埋管回填一垫层混凝土浇筑一预埋件安装一锚栓组合件安装一调整锚栓组合件-钢筋帮扎一模板安装(预埋管件、接地网等安装)—整体验收—浇筑混凝土—混凝土养护—拆模—混凝土工程验收—回填土f风机基础交付安装4.2.1 定位放线及土方工程4.2.1.1 施工前,所使用的测量仪器——全站仪、水准仪、钢卷尺必须经计量检定所检定合格,并保证在有效使用期内,方可使用。

风电基础施工组织设计

风电基础施工组织设计

.目录一、编制依据 (1)二、工程概况 (1)三、施工部署 (2)〔一〕工程目标 (2)〔二〕施工组织管理机构 (2)〔三〕施工布置 (3)〔四〕施工准备工作 (3)四、施工方案及工期安排 (4)〔一〕施工测量 (5)〔二〕钢筋工程 (6)〔三〕模板工程 (7)〔四〕混凝土工程 (8)〔五〕土方开挖 (10)〔六〕土方回填 (10)〔七〕预埋管及预埋件施工 (10)〔八〕根底环安装工程 (11)〔九〕根底环止水 (12)〔十〕风机根底沉降观测 (12)五、季节施工措施 (13)〔一〕雨期施工措施 (13)〔二〕冬期施工措施 (13)六、工期保证措施 (14)〔一〕工期目标 (14)〔二〕工期保证措施 (14)〔三〕加强工程进度的方案性 (15)〔四〕采用“四新〞技术,保证工程进度 (15)〔五〕加强土建、水暖专业的配合工作 (15)〔六〕加强成品保护工作 (15)七、机械设备配备方案 (16)〔一〕工程投入的主要施工机械设备情况 (16)〔二〕主要材料设备的供给 (16)〔三〕确保材料质量的措施 (17)八、施工进度方案 (18)九、质量保证措施 (18)〔一〕质量目标 (18)〔二〕质量保证体系 (18)〔三〕组织保证措施 (19)〔四〕质量管理制度 (19)〔五〕保证工程质量的就是保证 (21)十、平安技术措施和保证制度 (22)〔1〕平安生产 (23)十一、确保平安文明施工的技术组织措施 (25)〔一〕文明施工管理措施 (25)〔二〕文明施工组织机构 (25)〔三〕文明施工方案 (25)〔四〕文明施工保证措施 (25)十二、确保工期的技术组织措施 (26)〔一〕保证工期的组织机构 (26)〔二〕保证工期的技术措施 (26)十三、环境保护保证体系 (27)〔一〕环境保护组织机构 (27)〔二〕环境保护措施 (28)十四、施工平面布置............................................................................................. .30〔一〕建设用地 (30)〔二〕施工场地规划 (30)〔三〕材料管理 (30)十五、地下管线及地上地下设施的加固措施 ............ .. (31)〔一〕地下线管的保护措施 (31)〔二〕其他设施的保护措施 (32)十六、降低造价措施 ............................... (32)〔一〕采用科学的网络进度管理措施 (32)〔二〕材料设备管理措施 (32)〔三〕模板工程 (33)〔四〕钢筋工程 (33)〔五〕混凝土工程 (33)十七、工程交验后效劳措施 .............................. .34〔1〕保修工作实施 (34)〔2〕保修措施 (35)〔3〕质量证明体系图 (36)〔4〕平安保证体系图 (37)〔5〕文明施工保证图 (38)〔6〕拌合站总平面布置图 (39)〔7〕施工任务划分一览表 (42)〔8〕工程部组织机构图 (43).一、编制依据1.?高耸结构设计标准? GB50135-20062.?建筑地基根底设计标准? GB50007-20213.?混凝土结构设计标准? GB50010-20214.?工业建筑防腐蚀设计标准? GB50046-20215.?建筑抗震设计标准? 50011-20216.?风电机组地基根底设计规定? 〔试行〕 FD003-20077.宁夏地质工程勘察院编制的?岩土工程勘察报告? 。

风机基础施工组织设计

风机基础施工组织设计

中电投陵川风岭山风电场工程施工组织设计编制:审核:批准:1 工程概况及工程量工程概况本工程为中电投陵川风岭山风电场项目,该项目共50台单机容量风机基础,分A、B两个标段进行施工,每标段25台风机。

风机基础全部为钢筋混凝土基础,基础混凝土设计强度为C40,垫层C15。

基础混凝土抗冻等级设计为F100,抗裂纤维掺量为m3。

钢筋为HRB400,风机基础采用预应力锚栓基础。

工程量和工期工程量:25台风机基础:2.编制依据3 作业前的条件和准备:技术准备人员配置、资格作业工器具汇总表施工机械及材料施工机械汇总表材料汇总表安全用具汇总表工序交接风机定位桩交接:监理单位组织建设单位、设计单位、施工单位进行风机定位桩交接。

图纸会审及设计交底:监理单位组织建设单位、设计单位、施工单位、设备厂家进行图纸会审及设计交底。

设备厂家施工交底:监理单位组织建设单位、设备厂家、施工单位进行风机锚栓组合件施工工艺交底。

基础交安:监理单位组织基础施工单位、风机安装施工单位进行风机基础交安。

接地网隐蔽:接地网经验收合格后,方可进行下道工序:浇注或回填土隐蔽。

地基验槽:基坑经施工单位、监理、设计、业主检验合格后,方可进行下道工序:浇注砼垫层。

钢筋隐蔽:基础钢筋经检验合格后,方可进行下道工序:浇注基础砼。

砼隐蔽:基础拆模后,基础砼经检验合格后方可进行下道工序:回填土。

其它合理规划施工场地,做到少破坏生态,保持整洁。

风场道路畅通,每个风机机位下路坡道平整。

施工水源采用饮用水、现场施工电源采用电网电源,备用电源采用发电机发电。

成品保护。

4 施工部署及施工方案施工部署风机基础施工总体施工工艺流程图施工工艺流程风机基础施工顺序为:定位放线→土方开挖→清槽→验槽→预埋管安装→预埋管回填→垫层混凝土浇筑→预埋件安装→锚栓组合件安装→调整锚栓组合件→钢筋帮扎→模板安装(预埋管件、接地网等安装)→整体验收→浇筑混凝土→混凝土养护→拆模→混凝土工程验收→回填土→风机基础交付安装定位放线及土方工程施工前,所使用的测量仪器——全站仪、水准仪、钢卷尺必须经计量检定所检定合格,并保证在有效使用期内,方可使用。

风机基础雨季施工组织方案

风机基础雨季施工组织方案

风电项目风机基础工程雨季建设计划目录1、工程概况 (1)2、编制依据 (1)3、风机基础雨季施工措施 (1)4、桩基雨季施工措施 (2)5、施工机械安全施工措施 (4)6、雨季用电安全措施 (4)7、雨季施工应急预案 (5)1、项目概况①项目名称: XXX ;②工地: XXX ;③项目规模:XXX;④完成日期: XXX ;⑤主要工作内容:本标段有XX个粉丝基金会。

扇形基础采用圆形帽盖,每个帽盖设置XX 根开挖(或钻孔)现浇桩,桩径1000mm,有效桩长22-27m,端部桩身进入未塌陷的黄土状粉砂或砂质泥岩,桩数约XXX,桩身混凝土强度C30 。

以上数据均为初步结果,最终结果以施工图为准。

风机平台初步找平施工,找平后达到设计标高要求,满足风机桩基施工,包括测量放线、钻机、钢笼制作、运输安装、混凝土浇筑、维修、桩头拆除、测试协调、竣工检验。

等待整个过程。

场地内道路已基本建成,满足施工需要。

2. 编译依据2.1《电力建设安全工作规程》(DL 5009.1-2014)2.2 《风电场安全规程》(DL/T 796-2012)2.3 《质量、安全与健康、环境管理手册》(二建公司)2.4《XXX施工组织设计》3、雨季风力机基础施工措施本项目建设跨越雨季,需确保冬季雨季顺利施工。

为尽量减少雨季对施工的影响,特制定雨季施工措施。

3.1 雨季施工措施3.1.1基础施工期间,为防雨淋,准备塑料薄膜覆盖。

3.1.2主配电箱采取防雨措施,护栏顶部加石棉瓦罩。

电工应经常检查搅拌机等设备和室外电线有无损坏、漏电,发现问题及时解决。

其他一些机电设备,如电焊机,应用油毡纸覆盖,以免电机受潮。

3.1.3采取防雷措施,经常检查机电设备的接地电阻是否达到规定值。

3.1.4水泥仓应经常检查,防止雨水渗漏,砂石含水率应经常测定,并适当调整配比。

浇注混凝土前,应将模具内积水排净。

新浇筑的室外结构,即使没有被雨水冲刷,也要盖好。

如果构件表面被雨水冲刷,则应将其抹平并再次压光。

风机基础施工组织设计

风机基础施工组织设计

XXXX风电项目工程风机基础项目管理实施细则批准:_________________审核:___________________________________________________编写:_________________施工单位:甘肃第二建设集团有限责任公司日期:年月日目录第一章、工程概况及编制依据............................... - 4 - 第一节、工程概况....................................... - 4 - 第二节、编制依据及本工程适用的工程规范................. - 4 - 第二章、施工组织机构...................................... - 6 - 第一节、组织结构描述................................... - 6 - 第二节、施工现场组织机构............................... - 8 - 第三章、施工部署......................................... - 13 - 第一节、总体部署及目标................................ - 13 - 第二节、施工部署...................................... - 14 - 第三节、施工现场平面布置.............................. - 15 - 第四节、施工准备...................................... - 16 - 第四章、主要施工方案及措施............................... - 17 - 第一节、施工段划分及施工顺序.......................... - 17 - 第二节、测量工程施工.................................. - 18 - 第三节、桩基工程施工.................................. - 19 - 第四节、土方工程施工.................................. - 29 - 第五节、基础工程施工.................................. - 34 - 第六节、平台土方回填施工.............................. - 49 - 第五章主要施工机械配备及劳动力配备..................... - 50 - 第一节主要施工机械机械配备........................... - 50 - 第二节劳动力配备..................................... - 52 - 第六章特殊环境下施工措施................................ - 53 - 第一节、雨季施工措施.................................. - 53 - 第二节、高温季节施工措施.............................. - 54 - 第三节、大风季节施工措施.............................. - 55 - 第七章、安全管理......................................... - 55 - 第一节、安全方针...................................... - 55 - 第二节、安全目标与指标................................ - 55 - 第三节、安全管理机构及职责............................ - 56 -第四节、危险源辨识及控制措施.......................... - 61 - 第五节、应急预案...................................... - 67 - 第六节、安全活动计划.................................. - 69 - 第七节、安全技术措施的编制与实施...................... - 73 - 第八节、安全设施...................................... - 74 - 第九节、安全作业许可系统.............................. - 80 - 第十节、机械交通安全.................................. - 81 - 第十二节、季节性施工安全措施.......................... - 83 - 第八章、质量保证措施..................................... - 84 - 第一节、质量方针、目标、指标.......................... - 84 - 第二节、质量管理体系.................................. - 84 - 第三节、质量控制措施.................................. - 87 - 第四节、质量保证措施.................................. - 90 - 第五节、质量回访及保修承诺............................ - 97 - 第九章、施工进度计划及保障措施........................... - 98 - 第一节、综合进度计划编制.............................. - 98 - 第二节、施工综合进度计划图............................ - 98 - 第三节、保证施工进度的主要措施........................ - 99 - 第一节、环境保护目标................................. - 102 - 第二节、环境保护管理体系............................. - 103 - 第三节、环境保护措施................................. - 105 - 第四节、环境因素的评价和控制措施..................... - 108 - 第五节、减少扰民噪音、降低环境污染技术计划........... - 108 - 第六节、现场环境管理及防止二次污染的具体措施......... - 109 - 第十一章、文明施工目标及保证措施........................ - 111 - 第一节、文明施工目标................................. - 111 - 第二节、文明施工管理体系............................. - 112 - 第三节、健全管理资料................................. - 112 - 第四节、现场文明施工管理措施......................... - 112 - 第五节、文明施工现场纪律............................. - 113 -第六节、施工人员职业道德............................. - 113 - 第十二章、施工管理...................................... - 113 - 第一节、施工技术管理................................. - 114 - 第二节、施工机械管理................................. - 115 - 第三节、人员技术培训................................. - 117 - 第四节、工程文件管理................................. - 117 - 第五节、合同管理..................................... - 119 - 第六节、降低工程造价的主要措施....................... - 119 - 第十三章、施工协调..................................... - 120 - 第十四章、附表.......................................... - 121 -附表一:拟投入本项目的主要施工设备表................. - 125 -附表二:施工总平面图布置图........................... - 125 - 附表三:施工进度横道图............................... - 125 -第一章、工程概况及编制依据第一节、工程概况1、工程概况XXXXXXXX。

风机基础施工组织设计

风机基础施工组织设计

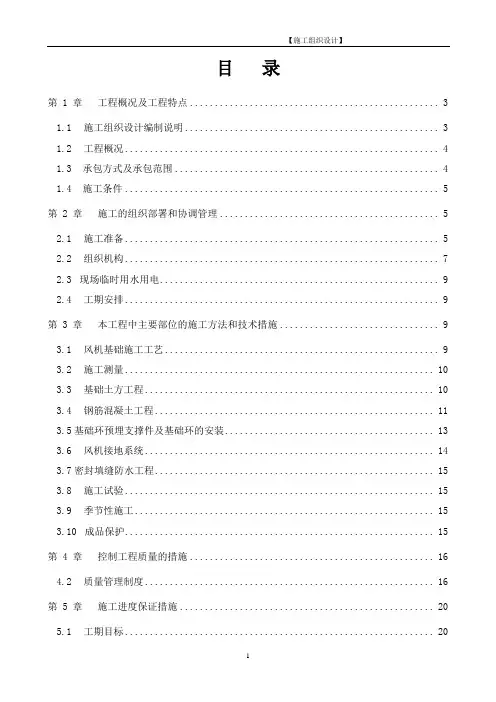

目录第 1 章工程概况及工程特点 (3)1.1施工组织设计编制说明 (3)1.2工程概况 (4)1.3 承包方式及承包范围 (4)1.4 施工条件 (5)第 2 章施工的组织部署和协调管理 (5)2.1施工准备 (5)2.2组织机构 (7)2.3现场临时用水用电 (9)2.4工期安排 (9)第 3 章本工程中主要部位的施工方法和技术措施 (9)3.1风机基础施工工艺 (9)3.2施工测量 (10)3.3基础土方工程 (10)3.4钢筋混凝土工程 (11)3.5基础环预埋支撑件及基础环的安装 (13)3.6风机接地系统 (14)3.7密封填缝防水工程 (15)3.8施工试验 (15)3.9季节性施工 (15)3.10成品保护 (15)第 4 章控制工程质量的措施 (16)4.2质量管理制度 (16)第 5 章施工进度保证措施 (20)5.1工期目标 (20)5.2工期保证措施 (20)第 6 章本工程拟采用降低成本措施 (21)6.1降低工程成本措施 (21)第 7 章保证安全生产措施 (22)7.1安全管理目标 (22)7.2安全保证体系 (22)7.3安全保证措施 (22)第 8 章环境保护、文明施工措施 (23)8.1环境保护措施 (23)8.2文明施工 (23)8.3重点部位要求 (24)8.4现场文明施工检查 (24)第 9 章施工进度计划 (24)第 1 章工程概况及工程特点1.1 施工组织设计编制说明1.1.1编制目的本施工组织设计为工程组织设计,用以具体指导施工,确保工程优质高效地完成。

1.1.2编制依据1.工程施工图。

2.工程《岩土工程勘察报告》。

3. 现行标准及规范规程。

《建筑工程施工质量验收统一标准》GB50300-2001《建筑地基基础工程施工质量验收规范》GB50202-2002《混凝土质量控制标准》GB50164-1992《混凝土结构工程施工质量验收规范》GB50204-2002《硅酸盐水泥、普通硅酸盐水泥》GB175-1999《混凝土外加剂应用技术规程》GB50119-2003《普通混凝土用碎石和卵石标准及检验方法》JGJ53-92《普通混凝土用砂、石质量标准及检验方法》JGJ53-2006《混凝土拌合用水标准》JGJ63-2006《普通混凝土配合比设计规程》JGJ55-2000《钢筋焊接及验收规范》JGJ18-2003《电气装置安装工程接地装置施工及验收规范》GB50169-1992 《电气装置安装工程接地装置施工及验收规范》GB50169-19924. 施工手册类《建筑安装工程施工技术措施》《建筑施工手册》5.工程现场及周围环境的实际情况。

施工方案风机(3篇)

施工方案风机(3篇)

第1篇一、工程概况本工程为风机安装工程,主要内容包括风机设备、基础、支架、电气及控制系统等。

风机设备主要用于通风、排风、供氧等,广泛应用于工厂、矿井、地下工程、隧道、冷却塔等场所。

本工程风机设备型号为XX型,额定功率为XX千瓦,风量为XX立方米/小时,风压为XX帕。

二、施工准备1. 技术准备(1)熟悉风机设备技术参数、安装要求及施工规范。

(2)组织施工人员进行风机设备安装培训,确保施工人员掌握安装技术。

(3)编制施工方案,明确施工工艺、施工步骤及质量控制措施。

2. 材料准备(1)风机设备:包括风机本体、电机、轴承、联轴器、进风口、出风口等。

(2)基础:包括基础模板、混凝土、钢筋等。

(3)支架:包括立柱、横梁、斜撑等。

(4)电气及控制系统:包括电缆、配电箱、控制器等。

3. 工具准备(1)风机设备安装工具:扳手、螺丝刀、锤子、水平尺等。

(2)基础施工工具:水准仪、钢卷尺、线锤等。

(3)支架施工工具:电焊机、切割机、钻床等。

(4)电气及控制系统施工工具:剥线钳、电笔、绝缘胶带等。

三、施工工艺及步骤1. 施工工艺(1)风机设备安装:包括风机本体、电机、轴承、联轴器等。

(2)基础施工:包括基础模板、混凝土、钢筋等。

(3)支架施工:包括立柱、横梁、斜撑等。

(4)电气及控制系统施工:包括电缆、配电箱、控制器等。

2. 施工步骤(1)风机设备安装1)检查风机设备包装是否完好,设备外观是否有损坏。

2)按照风机设备技术参数,安装风机本体、电机、轴承、联轴器等。

3)连接风机本体与电机,确保连接牢固。

4)检查风机设备运行是否正常,如有异常及时调整。

(2)基础施工1)根据风机设备基础图,设置基础模板。

2)按照设计要求,绑扎钢筋。

3)浇筑混凝土,确保基础强度。

4)养护混凝土,达到设计强度后拆除模板。

(3)支架施工1)根据风机设备支架图,设置支架立柱、横梁、斜撑等。

2)焊接支架,确保支架牢固。

3)检查支架安装是否水平,如有倾斜及时调整。

锚栓重力式风机基础施工组织设计

锚栓重力式风机基础施工组织设计

目录第一章工程概况 01。

1 合同项目和工作范围 01。

2 施工总体目标 (1)1.3 施工质量目标 (1)1。

4 施工工期目标 (2)1.5 施工安全目标 (2)第二章施工总平面布置 (2)2。

1 现场条件说明 (2)2.2 设计说明及依据 (2)2。

3 设计内容规范性、完整性 (3)2.4 现场平面布置原则 (3)第三章施工准备 (5)3.1 现场准备 (5)3.2 技术准备 (5)第四章施工现场管理 (8)4.1 施工设备配置及管理 (8)4.2 材料管理 (9)4。

3 降低成本 (10)4。

4 文明施工实施措施 (11)第五章分项工程组织方案 (13)5.1 土方工程 (13)5。

2 预应力锚栓组建的安装 (25)5。

3 混凝土工程 (28)5。

4 钢筋工程 (39)5.5 模板工程 (43)5.6预埋件埋设 (49)5.7 风机基础工程专业工程 (51)第六章施工进度、组织机构和人员设备计划 (55)6.1 制依据与原则 (55)6。

2 工程目标控制 (55)6。

3 施工进度保证措施 (56)6.4 施工组织机构(见组织机构体系图) (58)6。

5 施工主要机械设备配置计划 (58)6。

6 施工主要质检测试测量设备配置计划 (58)6。

7 施工队伍情况 (58)6.8 主要施工人员计划 (58)第七章质量保证体系与措施 (61)7.1质量目标 (61)7.2 思想保证措施 (68)7。

3 技术保证措施 (68)7。

4 资源保证措施 (69)7。

5 经济保证 (69)第八章安全生产措施 (74)8。

1施工安全管理方针、目标 (74)8.2施工安全管理组织机构及职责 (75)8。

3 各岗位主要职责 (75)8。

4 施工安全体系的运行控制 (78)8.5危险源辨识、风险评价与控制 (83)8。

6安全生产保证措施 (86)第九章环境保护 (92)9.1工作内容 (92)9。

2组织机构设置 (94)9。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

中电投陵川风岭山99.5MW风电场工程施工组织设计编制:审核:批准:1 工程概况及工程量1.1工程概况本工程为中电投陵川风岭山99.5MW风电场项目,该项目共50台单机容量2.0MW风机基础,分A、B两个标段进行施工,每标段25台2.0MW风机。

风机基础全部为钢筋混凝土基础,基础混凝土设计强度为C40,垫层C15。

基础混凝土抗冻等级设计为F100,抗裂纤维掺量为0.9kg/m3。

钢筋为HRB400,2.0MW风机基础采用预应力锚栓基础。

1.2 工程量和工期1.2.1工程量:25台风机基础:2.编制依据3 作业前的条件和准备:3.1 技术准备3.2人员配置、资格3.3作业工器具汇总表3.4施工机械及材料3.4.1施工机械汇总表3.4.2材料汇总表3.5安全用具汇总表3.6工序交接3.6.1风机定位桩交接:监理单位组织建设单位、设计单位、施工单位进行风机定位桩交接。

3.6.2图纸会审及设计交底:监理单位组织建设单位、设计单位、施工单位、设备厂家进行图纸会审及设计交底。

3.6.3设备厂家施工交底:监理单位组织建设单位、设备厂家、施工单位进行风机锚栓组合件施工工艺交底。

3.6.4基础交安:监理单位组织基础施工单位、风机安装施工单位进行风机基础交安。

3.6.5接地网隐蔽:接地网经验收合格后,方可进行下道工序:浇注或回填土隐蔽。

3.6.6地基验槽:基坑经施工单位、监理、设计、业主检验合格后,方可进行下道工序:浇注砼垫层。

3.6.7钢筋隐蔽:基础钢筋经检验合格后,方可进行下道工序:浇注基础砼。

3.6.8砼隐蔽:基础拆模后,基础砼经检验合格后方可进行下道工序:回填土。

3.7其它3.7.1合理规划施工场地,做到少破坏生态,保持整洁。

3.7.2风场道路畅通,每个风机机位下路坡道平整。

3.7.3施工水源采用饮用水、现场施工电源采用电网电源,备用电源采用发电机发电。

3.7.4成品保护。

4 施工部署及施工方案4.1施工部署4.1.1风机基础施工总体施工工艺流程图4.2施工工艺流程风机基础施工顺序为:定位放线→土方开挖→清槽→验槽→预埋管安装→预埋管回填→垫层混凝土浇筑→预埋件安装→锚栓组合件安装→调整锚栓组合件→钢筋帮扎→模板安装(预埋管件、接地网等安装)→整体验收→浇筑混凝土→混凝土养护→拆模→混凝土工程验收→回填土→风机基础交付安装4.2.1定位放线及土方工程4.2.1.1施工前,所使用的测量仪器——全站仪、水准仪、钢卷尺必须经计量检定所检定合格,并保证在有效使用期内,方可使用。

4.2.1.2设计单位将风机中心定位桩交付后,使用全站仪对风机中心点进行复测,复测合格后方可使用。

4.2.1.3在基础中心外30—50米处用木桩作基础的定位桩,作为基础放线的控制点。

控制点的保护,要避免车辆碰撞、碾压或震动。

控制点周围严禁堆放杂物,在控制点外侧0.5m处,用脚手管或钢筋焊成方框做临时围护栏杆,并刷上显眼的红白相间的油漆标志。

标高基准点根据设计要求设置,将此标高引测到控制点桩上,作为此风机的统一标高。

4.2.1.4根据控制桩放出基槽开挖边线,基底按照0.6m留设施工作业面,基槽放坡1:0.75,用白灰将基础开挖边线撒出。

4.2.1.5土方开挖时,基底预留200mm厚的土方采用人工清槽。

严禁超挖,如有超挖,将松动土清理至原土层,采用毛石混凝土换填至设计标高。

4.2.1.6开挖过程中随时用水准仪监控开挖深度,人工清槽,随挖随清至设计标高。

4.2.1.7基坑上口2m范围内不得堆放土方及其他材料,作为安全施工通道。

4.2.1.8土方堆放时要求留出3个以上宽度不小于3m 的混凝土浇筑通道,且堆放高度不大于2m。

4.2.1.9基槽开挖后检验基槽的基底土质、尺寸、平整度等指标,经监理单位、勘测单位、设计单位、建设单位、施工单位等代表验收合格后方可进行下道工序。

4.2.2垫层施工4.2.2.1清理基底至设计标高,地基验槽合格后,现场根据定位及标高控制桩,放出垫层边线,且在基坑底设置标高控制点。

4.2.2.2支模采用定型模板,模板上口标高一致,且符合设计垫层标高要求。

4.2.2.3垫层砼浇筑采用罐车运送至现场,使用溜槽浇筑,并用振捣棒人工振捣。

4.2.2.4垫层浇筑完毕后,用木抹子找平,使其表面平整。

浇筑完毕后按要求进行覆盖养护。

4.2.3锚栓组合件安装4.2.3.1垫层:基坑开挖至设计标高,清楚浮土。

按设计要求浇筑环形垫层和局部垫层,并设置预埋件,放线。

4.2.3.2安装下锚板:下锚板支撑螺杆位于预埋件中心线上,使下锚板圆心与基础中心同心;下锚板上平面到预埋件的距离根据基础图纸设计要求安装;下锚板水平度调整达到规定精度(3mm)后,使用电焊机将支撑与预埋件焊接。

4.5.3.3准备锚栓:对定位锚栓(支撑上锚板重量,与下锚板支撑螺杆同相位)套上PVC套管和热收缩套,并将下部薄螺母和上部尼龙螺母布置到基础图纸设计位置;其余锚栓套入热收缩套和PVC套管并且将下部薄螺母布置到基础图纸设计位置。

4.5.3.4布置定位锚栓:将上锚板吊起,自下而上穿入定位锚栓并带上钢螺母,使定位锚栓悬挂在上锚板上;定位锚栓全部布置好之后,缓慢降低上锚板高度,使定位锚栓落入下锚板对于螺栓孔内,在下锚板下方加上垫片后拧紧大螺母。

4.5.3.5穿入其余螺栓:吊机提住上锚板,将其余锚栓(无尼龙螺母)锥头端上部穿入上锚板螺栓孔后下部落入下锚板对应的螺栓孔内,同样在下锚板下方加上垫片后拧紧大螺母。

4.5.3.6调整上、下锚板同心:在风机基础外侧(自然地坪面上)每90°位置定一桩,然后用装有花篮螺栓或手拉葫芦的拖绳将上锚板与桩连接,调节四个方向的花篮螺栓或手拉葫芦,使上、下锚板同心(以上、下锚板螺栓孔的中心线为基准,用经纬仪测垂直度,每90°一个点,工测4个点,使上、下锚板同心)。

4.5.3.7调整上锚板水平:采用水准仪测定上锚板上表面的水平度,水平度不满足要求时,调节尼龙螺母和临时钢螺母使水平度满足要求。

调整锚栓露出上锚板的长度,使满足设计要求。

4.5.3.8加固:采用4根钢筋(两个方向,每个方向为十字形)加固锚栓组合件,钢筋上端与上锚板下表面焊接,下端与基础预埋件焊接,并在4根钢筋的交汇点焊接牢固,加强锚栓组合件的整体稳定性。

4.5.3.9热缩管:使用酒精喷到、热风枪或烤枪烘烤热收缩管,使缩紧锚栓和PVC套管上下端口。

4.5.3.10施工方案及规范要求见设计图纸、预应力锚栓组合件安装手册及金风2.0MW风力发电机组基础监造质量交底(锚栓式)4.2.4基础钢筋工程4.2.4.1钢筋进厂要有合格证,进厂后要进行复试(见证取样),合格后方可使用。

4.2.4.2钢筋采用加工场制作,现场绑扎成形的施工方案。

4.2.4.3钢筋表面要洁净无污染。

损伤,带有油漆、老锈的钢筋不得使用。

4.2.4.4钢筋在存放过程中,不得损坏标志,按批分别堆放整齐,状态标识清楚,并采取覆盖措施,预防锈蚀或污染。

4.2.4.5下料前要根据钢筋原材长度和钢筋下料长度统筹安排,编制钢筋下料表,减少钢筋损耗,避免钢筋浪费。

钢筋下料表审核后,才可进行大批量的加工。

4.2.4.6钢筋的级别、种类和直径严格按设计要求使用。

当需代换时,要征得设计的同意,并履行手续。

4.2.4.7制成后的成品钢筋分类挂牌码放整齐,根据现场需要运至现场进行绑扎,钢筋运料采用运输车运至现场,人工抬入基坑。

为保证施工现场的安全文明施工,运料随运随绑,减少占地面积。

4.2.4.8钢筋接头:接头按照设计要求采用搭接和机械链接(直径大于25时,采用机械连接)。

接头应相互错开,错开长度及搭接长度满足规范要求(直径不大于25mm的直段钢筋采用绑扎搭接连接,搭接长度不小于45d)。

套筒连接必须先进行工艺检验。

现场检验套筒连接按照500个接头为一检验批,监理见证随机抽取接头后送试验室,合格后方可隐蔽。

4.2.4.9钢筋安装前首先要对垫层进行清理,保证垫层表面清洁干净。

4.2.4.10钢筋绑扎要全扣绑扎,绑扎顺序先下后上。

绑扎前,先根据施工图的钢筋间距划好线,再进行绑扎。

绑扎的钢筋要求横平、竖直,规格、数量、位置、间距符合设计和规范要求。

绑扎不得有缺扣、松扣现象。

钢筋网片相邻扣要互相交错,防止顺偏。

4.2.4.11钢筋底保护层采用80mm厚垫块,垫块间隔400~600mm绑垫在钢筋上。

垫块要提前预制保证其强度。

4.2.4.12钢筋绑扎完成后,进行四级验收,并做好各级检验记录。

4.2.4.13当钢筋的品种,级别或规格需作变更时,应办理设计变更文件。

4.2.4.14对接头的每一验收批,必须在工程结构中随机截取3 个接头试件作抗拉强度试验,按设计要求的接头等级进行评定。

如有1 个试件的强度不符合要求,应再取6 个试件进行复检。

复检中如仍有1 个试件的强度不符合要求,则该验收批评为不合格。

(强制性条文)4.2.4.15预埋件安装以中心为基准,按图纸设计要求进行预埋件的安装(垫层平面中心)偏移要求在10mm以内。

混凝土浇筑前检查所有钢筋、埋管、埋件、接地与其他埋件位置准确,高程无误,绑扎与焊接牢固;经质检合格后方可浇筑混凝土。

4.2.5基础模板工程4.2.5.1支模在钢筋绑扎完毕,并经监理验收合格后进行。

4.2.5.2模板施工前,先根据施工图纸配模,分别编号,根据编号挑出模板,涂刷完水溶性隔离剂后放于基础一侧准备安装。

4.2.5.3支模后要用砂浆封堵模板底。

4.2.5.4模板安装时按垫层上所弹边线进行,下口压边线,将模板调成垂直后进行加固,加固必须牢固稳定可靠。

4.2.5.5基础模板使用定型钢模板,模板之间采用螺栓连接,侧向采用倒链加固。

4.2.5.6模板加固后必须有足够刚度、强度,严格检查验收。

4.2.5.7在混凝土浇筑前,将模板内的杂物清理干净。

4.2.5.8模板缝用海棉胶条或包装胶带封堵严。

4.2.5.9在浇筑前1小时,气温大于5℃以上,对垫层洒水湿润,但不得有积水。

4.2.5.10在混凝土浇筑过程中,设专人看护模板情况。

4.2.5.11在混凝土的强度能保证其表面及楞角不因拆除模板受损坏时,模板方可拆除。

4.2.5.12模板零件随拆随清理,不得随处乱扔。

拆下的模板、钢管及附件及时运到指定的地点按规格码放整齐,最后对拆除现场清理一次,将散落的零件全部捡回,对破损的模板及配件挑出,统一处理。

4.2.3.13拆模后对混凝土外观进行验收,验收合格方可进行下道工序施工。

4.2.6基础混凝土工程4.2.6.1钢筋绑扎、支模后,经四级验收合格后方可浇筑混凝土。

4.2.6.2风机基础所采用的混凝土为C40,水泥采用PO42.5普通硅酸水泥,沙子采用级配良好机制砂,石子粒径为不大于40mm,当地矿产。

在混凝土中加入适量高效碱水剂,可减缓坍落度的损失,延缓凝结时间,减小水化热,提高混凝土掺加0.9KG螺旋形聚乙烯醇纤维以增强抗裂性能。
