钢箱梁(33+41+33)
厦门疏港路立交工程钢箱梁计算书1.结构特点A匝道桥第二联为钢箱梁结构,桥跨布置为(33+41+33)=107m,桥面宽度为8m,单箱多室截面,道路中心线处梁高1960mm,箱宽7.74m。
横隔梁的布置间距为2.0m。
钢材材质为Q345C。
钢箱梁顶面为平坡。
桥面铺装采用4cm细粒式沥青混凝土面层和4cm中粒式沥青混凝土底层,桥面铺装层总厚度为8cm。
另设8cm钢筋砼层。
采用混凝土防撞护栏。
2.设计荷载汽车荷载:城-A级。
3.箱梁顶板板厚的确定钢箱梁的顶板板厚对全桥的经济指标影响较大,根据目前钢箱梁的设计经验和实际汽车荷载超重的影响,箱梁顶板板厚宜取14mm。
4.箱梁标准段截面5.纵肋设计横肋布置间距a=2000mm顶板纵肋布置间距b=300mm城-A车辆前轮着地宽度2g=0.25m,分布宽度:0.25+0.08*2=0.41 m城-A车辆后轮着地宽度2g=0.6m,分布宽度:0.6+0.08*2=0.76 m5.1纵肋截面几何特性1)桥面板有效宽度的确定关于桥面板的有效计算宽度,参考日本道路桥示方书的规定进行计算。
纵肋等效跨度L=0.6a=1200mm, b/2L=0.125λ=(1.06-3.2(b/2L)+4.5(b/2L)2)*b=219.1mm, 取有效宽度为210mm。
2)截面几何特性计算纵肋板件组成:1-240x14(桥面板),1-90x10(下翼缘),1-156x8(腹板)A=55.08 cm2I= 2499.4 cm4Yc=12.6 cm (距下翼缘)Wt=462.9 cm3Wb=198.4 cm35.2纵肋内力计算1)作用于纵肋上的恒载a)纵肋自重q1=21.48*1e-4*7.85e3*1.1=18.5 kg/mb)钢桥面板自重q2=0.014*b*7.85e3=38.5 kg/mc)桥面铺装(厚8cm)q3=0.08*b*2.4e3=67.2 kg/md)砼桥面板(厚8cm)Q4=0.08*b*2.6e3=72.8 kg/me)恒载合计∑q=197.0 kg/m2)汽车冲击系数(1+μ)=1+0.4=1.43)作用于纵肋上的活载纵肋反力计算图式(尺寸单位:mm)轴重160kN :P=16/2*1.4=11.2 t ,着地宽度0.76 m ,q=14.74 t/m, R1=5.41 t1367-837恒载+活载弯矩包络图(kg-m)5.3纵肋应力检算(未计入纵向体系应力)1)跨中上缘:σt=2258e2/462.9=487.8 kg/cm2下缘:σb=2258e2/198.4=1138.1 kg/cm22)支点上缘:σt=1562e2/462.9=337.4 kg/cm2下缘:σb=1562e2/198.4=787.3 kg/cm26.横肋设计6.1横肋截面几何特性1)桥面板有效宽度的确定桥面板的有效宽度参考日本道路桥示方书的规定进行计算。
横肋等效跨度L=5000mm, a/2L=0.2λ=(1.06-3.2(a/2L)+4.5(a/2L)2)*a=1200 mm边箱按悬臂板考虑:横肋等效跨度L=10000mm, a/2L=0.1λ=(1.06-3.2(a/2L)+4.5(a/2L)2)*a=1570 mm2)截面几何特性(下翼缘板厚12mm, 腹板10mm)A=221.7 cm2I= 87761.6 cm4Yc= 48.67 cm (距下翼缘)Wt=7745.9 cm3Wb=1803.2 cm33)悬臂板截面几何特性A= 443.4 cm2I= 2919808.3 cm4Yc= 90 cm (距下翼缘)Wt=32442.3 cm3Wb=32442.3 cm36.2恒载内力计算1)横肋自重桥面板宽度取横肋间距,即2000mm。
q1=(200*1.4+12*1.2+57.4*1.0)*1e-4*7.85e3*1.1=303.8 kg/m2)桥面铺装q2=2.0*0.08*2.4e3=384 kg/m3)砼桥面板q3=2.0*0.08*2.6e3=416 kg/m4)砼防撞护栏q4=750*2.0=1500 kg6.3内力计算1)纵向反力计算横肋处反力R=1.0*20.0*(1+μ)=28.0 t2)横肋内力(尺寸单位:mm)6.4内力计算成果考虑斜腹板的支承作用(t-m)跨中弯矩M=25.9 t-m;支点弯矩M=-125.8 t-m6.5横肋应力检算跨中截面:上缘应力σt=25.9e5/7745.9=334.4 kg/cm2下缘应力σb=25.9e5/1803.2=1436.4 kg/cm2 < [σ]=2000 kg/cm2 支点截面:上缘应力σt=29.6e5/7745.9=382.2 kg/cm2下缘应力σb=29.6e5/1803.2=1641.5 kg/cm2 < [σ]=2000 kg/cm2 边箱不考虑斜腹板的支承作用时,支点截面上缘应力σt=125.8e5/32442.3=387.8 kg/cm2下缘应力σb=125.8e5/32442.3=387.8kg/cm2 < [σ]=2000 kg/cm2 7.钢箱梁纵向体系应力计算7.1计算简图7.2恒载计算1)钢梁自重钢梁自重按470kg/m2估算,q=0.47*7.74=3.64 t/m2)钢筋砼桥面板q=0.08*7.74*2.6=1.61 t/m3)桥面铺装q=0.08*7.74*2.4=1.49 t/m4)防撞护栏q=1.5 t/m5)恒载合计∑q=8.24 t/m7.3活载计算参数1)冲击系数(1+μ)=0.6686-0.3032lgL=1.208 (按33m跨计算,偏大)2)多车道折减系数按2车道计算,折减系数:1.03)偏载系数本桥为曲梁,曲线半径为72m,取偏载系数:1.304)综合系数k=1.208*2*1.0*1.3=3.1417.4钢箱梁截面几何特性A= 0.409 m2 ;Yc= 1.189 m (至梁底) ;I= 0.222 m4Wt=0.288 m3 ;Wb=0.187m37.5内力计算成果剪力包络图(kN)弯矩包络图(kN-m)7.6应力检算1)正应力上缘正应力(MPa)下缘正应力(MPa)2)剪应力检算剪应力考虑均由直腹板承受。
33m跨边支点处:腹板板厚14mm。
τmax=1.5*3134e2/(184.0*1.4*2)=912.5 kg/cm2 < [τ]=1200 kg/cm241m跨中支点处:腹板板厚16mm。
(距支点6.5m范围)τmax=1.5*4334e2/(184.0*1.6*2)=1104.1 kg/cm2 < [τ]=1200 kg/cm27.7刚度检算恒载作用下的挠度δ=14 mm汽车荷载作用下的最大挠度δ=33.6 mm < [δ]= 41000/800=51 mm实际挠跨比δ/L=1/1220因此需设预拱度,中跨中需设预拱度值为14+33.6/2 =30.8 mm,实设31mm。
7.8支座反力计算成果边支点(59号单元I 端面)支座型号:2000kN/个N(KN) Q(KN) M(KNM) N(KN) Q(KN) M(KNM)汽车0.0 1737.0 0.0 0.0 -245.3 0.0组合-- 1 0.0 2855.2 0.0 0.0 693.8 0.0中支点(60号单元I 端面)支座型号:4000kN/个汽车0.0 3094.3 0.0 0.0 -238.8 0.0组合-- 1 0.0 6706.1 0.0 0.0 2909.8 0.08钢箱梁横梁检算8.1中横梁(41m跨)1)腹板剪应力最大支座反力Rmax=6706 kN横梁腹板承受的剪力Qmax=6706/2*1.1=3688.3 kN(其中,1.1为腹板剪力不均匀系数)腹板板厚取28mm,腹板高度1840mm,则腹板最大剪应力:τmax=1.5*369e3/(184.0*2.8)=1074 kg/cm2 < [τ]=1200 kg/cm22)弯曲应力支座中心距取2100mm,则支座中心至腹板的距离d=1350-2100/2=300 mm中横梁计算弯矩M=369* 0.3=110.7 t-m桥面板有效宽度的确定桥面板的有效宽度参考日本道路桥示方书的规定进行计算。
a=1500mm等效跨度L=2*300=600mm, a/2L=1.25λ=2*0.15*L=180 mm,取180mm。
中横梁截面特性(顶、底板δ=20mm,腹板δ=28mm)h=1850mmA= 578.8 cm2 ;Yc= 92.5 cm (至梁底) ;I= 1986432.2 cm4Wt=21474.9 cm3 ;Wb=21474.9 cm3上缘应力σt=110.7e5/21474.9=515.5 kg/cm2下缘应力σb=110.7e5/21474.9=515.5 kg/cm2 < [σ]=2100 kg/cm28.2端横梁1)腹板剪应力最大支座反力Rmax=2855 kN横梁腹板承受的剪力Qmax=2855/2*1.1=1570.3 kN(其中,1.1为腹板剪力不均匀系数)腹板板厚取20mm,腹板高度1840mm,则腹板最大剪应力:τmax=1.5*157e3/(184.0*2.0)=640 kg/cm2 < [τ]=1200 kg/cm22)弯曲应力支座中心距取2100mm,则支座中心至腹板的距离d=1350-2100/2=300 mm端横梁计算弯矩M=157* 0.3=47.1 t-m桥面板有效宽度的确定桥面板的有效宽度参考日本道路桥示方书的规定进行计算。
a=1000mm(单侧)等效跨度L=2*3500=7000mm, a/2L=0.143λ=0.3*L=180 mm,实际取180mm。
端横梁截面特性(顶、底板δ=14mm,腹板δ=20mm)A= 414.8 cm2 ;Yc= 92.5cm (至梁底) ;I= 1432818.5 cm4Wt=15489.9 cm3 ;Wb=15489.9 cm3上缘应力σt=47.1e5/15489.9=304.1 kg/cm2下缘应力σb=47.1e5/15489.9=304.1 kg/cm2 < [σ]=2100 kg/cm29.支座处局部承压应力检算9.1中支点处最大支点反力Rmax=6706 kN板件规格面积1-600x28 168.02-200x28 112.0合计278.0局部承压应力σa=670.6e3/278.0/2=1206.1kg/cm2加劲肋焊缝确定:单个加劲肋最大轴力N=56*2.0=112 t由τ=112e3/(0.7hf*2*50hf)<1200 kg/cm2,解得hf > 11.5 mm,实际取hf=16mm。
钢箱梁稳定性验算
1钢箱梁稳定性验算1.1 钢箱梁参数钢箱梁采用Q345钢材,其中顶板、底板、腹板的厚度为20mm ,纵向隔板厚度为16mm ,纵向U 形肋厚度10mm ,横隔板厚度10mm 。
暂不考虑剪力钉。
表1-1 Q345钢板参数钢箱梁吊装时在中心割开进行分片吊装。

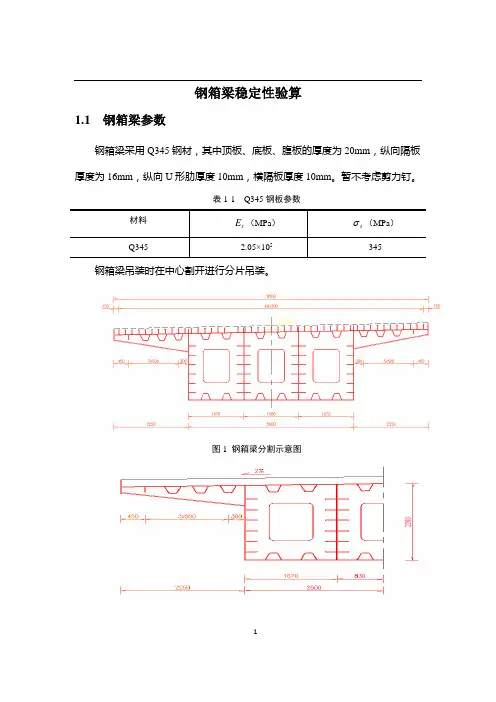

图1 钢箱梁分割示意图图2 左半片钢箱梁图3 右半片钢箱梁231.2 左半片钢箱梁稳定性验算钢箱梁分割成两片之后,对两片钢箱梁吊装进行分别验算其稳定性。
因为在吊点处钢板应力很大,故将吊点设置在横隔板处,并在每片吊装时设置两个工况。
1.2.1 工况一稳定性验算工况一:吊装左半片钢箱梁,吊点对称设置在第一道横隔板位置处,即距钢箱梁边1.5m 处。
1)吊点布置位置图4 左半片钢箱梁吊点纵断面图图5 左半片钢箱梁吊点横断面图2)计算模型图6 左半片钢箱梁工况一计算模型3)吊点内力图7 吊点内力图图8 吊点内力局部放大图4由图中可以看出,在工况一的情况下,两个起吊点的内力分别为474.4kN和470.5kN,另一侧吊点的内力与其对称。
4)钢箱梁吊装扭曲验算图9 钢箱梁整体扭转效应图(a)图10 钢箱梁整体扭转效应图(b)图11 跨中局部扭转效应放大图(a)56图12 跨中局部扭转效应放大图(b )由图中可以看出钢箱梁跨中的位移最大,最大值为9.1cm ,扭转效应不大,能够满足要求,但是考虑到现场拼装时扭转效应的影响,建议在钢箱梁分割处沿钢箱梁纵向每隔5米设置一道轻质十字撑以减小扭转效应的影响。
图13 十字撑布置示意图5)钢箱梁吊装强度验算7图14 钢箱梁整体应力图图15 跨中局部应力放大图图16 吊点附近位置应力局部放大图由图中可以看出钢箱梁吊点附近应力最大,为121345a a MP MP <,跨中处的最大应力为100345a a MP MP <。
所以吊装时钢板的强度满足要求。
1.2.2 工况二稳定性验算工况二:吊装左半片钢箱梁,吊点对称设置在第三道横隔板位置处,即距钢箱梁边4.5m 处。
