地铁曲线隧道施工中线的偏移及其坐标计算

合集下载

地铁区间隧道三维坐标计算

地铁区间隧道三维坐标计算

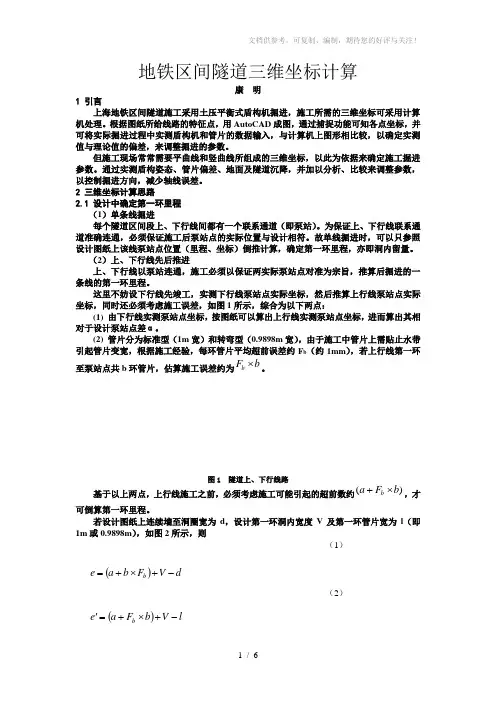

地铁区间隧道三维坐标计算康 明1 引言上海地铁区间隧道施工采用土压平衡式盾构机掘进,施工所需的三维坐标可采用计算机处理。

根据图纸所给线路的特征点,用AutoCAD 成图,通过捕捉功能可知各点坐标,并可将实际掘进过程中实测盾构机和管片的数据输入,与计算机上图形相比较,以确定实测值与理论值的偏差,来调整掘进的参数。

但施工现场常常需要平曲线和竖曲线所组成的三维坐标,以此为依据来确定施工掘进参数。

通过实测盾构姿态、管片偏差、地面及隧道沉降,并加以分析、比较来调整参数,以控制掘进方向,减少轴线误差。

2 三维坐标计算思路2.1 设计中确定第一环里程(1)单条线掘进每个隧道区间段上、下行线间都有一个联系通道(即泵站)。

为保证上、下行线联系通道准确连通,必须保证施工后泵站点的实际位置与设计相符。

故单线掘进时,可以只参照设计图纸上该线泵站点位置(里程、坐标)倒推计算,确定第一环里程,亦即洞内留量。

(2)上、下行线先后推进上、下行线以泵站连通,施工必须以保证两实际泵站点对准为宗旨,推算后掘进的一条线的第一环里程。

这里不妨设下行线先竣工,实测下行线泵站点实际坐标,然后推算上行线泵站点实际坐标,同时还必须考虑施工误差,如图1所示,综合为以下两点:(1) 由下行线实测泵站点坐标,按图纸可以算出上行线实测泵站点坐标,进而算出其相对于设计泵站点差α。

(2) 管片分为标准型(1m 宽)和转弯型(0.9898m 宽),由于施工中管片上需贴止水带引起管片变宽,根据施工经验,每环管片平均超前误差约F b (约1mm ),若上行线第一环至泵站点共b 环管片,估算施工误差约为b F b ⨯。

图1 隧道上、下行线路基于以上两点,上行线施工之前,必须考虑施工可能引起的超前数约)(b F a b ⨯+,才可倒算第一环里程。

若设计图纸上连续墙至洞圈宽为d ,设计第一环洞内宽度V 及第一环管片宽为l (即1m 或0.9898m ),如图2所示,则()d V F b a e b -+⨯+=()l V b F a e b -+⨯+='(1) (2)图2 管片位置图若e ≥0,则推算的第一环在洞圈内,需抽掉一环,且第一环洞内留量为:()e l d t --= 若e ′≥0,测推算的第一环全在洞内,亦需抽掉一环,且第一环洞内留量为: e t '= 两种情况之外,则第一环洞内留量为V b F a t b +⨯+=由此,可根据图纸计算每环三维坐标。

线路坐标计算公式(带偏移)

线路坐标计算公式(带偏移)

1.直线坐标计算直线上一点坐标公式如下:COS αl X X A ⨯+=SIN αl Y Y A ⨯+=X A :直线上一点A 的X 坐标(待求点里程-A 点里程必须大于零) Y A :直线上一点A 的Y 坐标(待求点里程-A 点里程必须大于零) l : 待求点里程-A 点里程α:直线方位角(A 点至待求点的方位角) 2.圆曲线坐标计算圆曲线上一点坐标计算公式如下:)90K πR 180lK COS(αR )90K COS(αR X X 起起起︒⨯-⨯+⨯+︒⨯+⨯+= )90K πR180l K SIN(αR )90K SIN(αR Y Y 起起起︒⨯-⨯+⨯+︒⨯+⨯+=切线方位角πR180lK α起⨯+=,起始方位角β+=ZH 起αα X 起:圆曲线起点处的X 坐标 Y 起:圆曲线起点处的Y 坐标α起:圆曲线起点处的切线方位角 R :圆曲线半径l :待求点里程-圆曲线起点里程 K :右转取1,左转取-1 偏移:K1:右转取1,左转取-1,K2:右转取-1,左转取+1,3.带有圆曲线的缓和曲线(缓和曲线为完整缓和曲线)坐标计算:(1)曲线要素的计算:①切线角:π1802Rl β11︒⨯=,π1802Rl β22︒⨯=②内移值:24R l p 211=,24Rl p 222= ③切线增值:23111240R l 2l m -=,23222240R l 2l m -= ④切线长:sin αp p m 2αtan )p (R T 21111--+⨯+=sin αp p m 2αtan)p (R T 21222-++⨯+= ⑤曲线长:2121l l 180πR )ββ(αL ++︒⨯⨯--=⑥外矢距:R OS E -+=1112α)/C p (R)90K2πR 180l K1COS(αE)-R ()90K COS(αR X X 起起起︒⨯+⨯+⨯+︒⨯+⨯+=⑦缓和曲线总偏角:/310βδ= 其中:β1:前缓和曲线切线角 β2:后缓和曲线切线角 p 1:前缓和曲线内移值 p 2:后缓和曲线内移值 m 1:前缓和曲线切线增值 m 2:后缓和曲线切线增值 T 1:前切线长 T 2:后切线长 l 1:前缓和曲线长 l 2:后缓和曲线长 R :为圆曲线半径 E :外矢距0δ:缓和曲线总偏角(2)前缓和曲线一点坐标计算公式如下:)πRl 30l K COS(α)90Rl (l X X s12ZHs1225ZH l⨯+⨯-+=)πRl 30l K SIN(α)90Rl (l Y Y s12ZHs1225ZH l⨯+⨯-+=切线方位角=s12ZHπRl 90l K α⨯+X ZH :ZH 点X 坐标 Y ZH :ZH 点Y 坐标K:右转取1,左转取-1 R :圆曲线半径l :待求点里程-ZH 点里程 l s1:前缓和曲线长度偏移:(3)后缓和曲线一点坐标计算公式如下:)πRl 30l K 180COS(α)90R l (l X X s22HZs2225HZ l ⨯-︒+⨯-+=)πRl 30l K 180SIN(α)90Rl (l Y Y s22HZs2225HZ l⨯-︒+⨯-+=切线方位角=s22HZπRl 90l K α⨯- )90K πRl 90l K COS(α)E l (X 偏X s12ZH s1l ︒⨯+⨯+⨯⨯+=X:HZ点X坐标HZY:HZ点Y坐标HZK:右转取1,左转取-1R:圆曲线半径l: HZ点里程- 待求点里程l s2:后缓和曲线长度。

高斯-勒让德积分公式在隧道中线坐标计算中的应用

高斯-勒让德积分公式在隧道中线坐标计算中的应用

高斯-勒让德积分公式在隧道中线坐标计算中的应用周小利,钟庆丰,刘清政,刘恒杰(中铁工程装备集团技术服务有限公司,河南郑州 450000)[摘要]地铁隧道施工中需要确保建筑限界,尤其是盾构施工测量中需要控制盾构与隧道设计中线的偏差在允许范围内,因此隧道设计中线坐标的计算尤为重要。

文章采用5节点的高斯-勒让德积分公式进行隧道设计中线坐标计算,能达到优于1mm的精度。

通过Excel VBA编程设计了地铁隧道中线坐标计算程序,以某地铁线路的隧道中线坐标计算为例进行验算。

结果表明,该程序计算快速且精确可靠,在工程中有较好的实用性。

[关键词]地铁线路;隧道中线;高斯-勒让德公式;坐标计算[中图分类号]O241.4 [文献标识码]A [文章编号]1001-554X(2021)-0083-05 Application of Gauss Legendre quadrature formula in calculation oftunnel centerline coordinatesZHOU Xiao-li,ZHONG Qing-feng,LIU Qing-zheng,LIU Heng-jie地铁隧道施工中建筑结构不能侵入限界,需控制隧道施工中实际线路与设计线路的偏差在允许范围内。

地铁隧道通常采用盾构施工,盾构开挖前需要将隧道设计中线坐标导入测量系统中,指导盾构的掘进方向。

因此,隧道设计中线坐标的计算显得尤为重要,关乎着施工中盾构与设计线路的偏差[1]。

地铁隧道线路设计通常采用直线+缓和曲线+圆曲线+缓和曲线+直线连接方式的线型。

传统的计算线路坐标的方法是根据不同的线型采用不同的坐标计算公式,通过级数展开式来计算缓和曲线的坐标[2],计算的精度取决于保留的多项式项数,过程较繁琐。

李孟山等采用积分区间n等分,利用复化辛普森公式推导了适用各种线型的计算通用公式[3],此方法的计算精度取决于n的取值。

李全信采用3~5节点的高斯-勒让德公式进行线路坐标计算,通过数值分析证明了5节点的计算公式适用于各种线型的坐标计算。

隧道中线偏位复测报告

隧道中线偏位复测报告

隧道中线偏位复测报告一、引言隧道工程是现代城市建设中重要的基础设施之一,而隧道中线偏位是隧道施工过程中的一个重要指标。

隧道中线偏位复测报告旨在对隧道中线偏位进行详细的分析和评估,为工程的进一步施工和调整提供科学依据。

二、复测方法为了准确测量隧道中线偏位,我们采用了全站仪进行复测。

全站仪是一种高精度、高效率的测量仪器,能够在短时间内获取大量的测量数据,并能够实时计算出中线偏位的数值。

三、复测结果经过详细的测量和计算,我们得到了如下的复测结果:1. 隧道中线偏位为X米,偏位方向为向左。

2. 偏位量的标准差为Y毫米,说明测量结果的稳定性较高。

3. 在隧道纵向分布上,中线偏位呈现出一定的变化规律,具体如下:- 第一段隧道中线偏位较小,为正常范围内的误差。

- 第二段隧道中线偏位较大,超出了正常范围,需要进一步调整。

- 第三段隧道中线偏位较小,但与第一段偏位相比有所变化。

- 第四段隧道中线偏位较大,超出了正常范围,需要进一步调整。

- 第五段隧道中线偏位较小,与第三段偏位相似。

四、分析与讨论1. 影响隧道中线偏位的因素较多,主要包括地质条件、施工工艺和设备精度等。

在本次复测中,我们发现第二段和第四段隧道中线偏位较大,可能是由于施工过程中的误差累积导致的。

因此,我们建议在后续的施工中加强质量控制,提高施工精度,以减小中线偏位的误差。

2. 隧道中线偏位对隧道的安全和运行有重要的影响。

偏位较大可能导致隧道结构的不均衡,进而影响隧道的稳定性和承载能力。

因此,对于偏位较大的隧道段落,我们建议在施工后进行进一步的调整和加固,以确保隧道的安全运行。

3. 隧道中线偏位的复测是隧道工程施工过程中的重要环节,可以及时发现和纠正偏位误差,提高隧道的施工质量。

在实际工程中,我们还可以结合其他测量方法,如激光测距仪和摄影测量等,对隧道中线偏位进行综合分析,以提高测量的精度和可靠性。

五、结论通过隧道中线偏位的复测,我们得到了详细的测量结果和分析,为隧道工程的后续施工和调整提供了科学依据。

线路坐标计算公式(带偏移)

线路坐标计算公式(带偏移)

1.直线坐标计算直线上一点坐标公式如下:COS αl X X A ⨯+=SIN αl Y Y A ⨯+=X A :直线上一点A 的X 坐标(待求点里程-A 点里程必须大于零) Y A :直线上一点A 的Y 坐标(待求点里程-A 点里程必须大于零) l : 待求点里程-A 点里程α:直线方位角(A 点至待求点的方位角) 2.圆曲线坐标计算圆曲线上一点坐标计算公式如下:)90K πR 180lK COS(αR )90K COS(αR X X 起起起︒⨯-⨯+⨯+︒⨯+⨯+= )90K πR180l K SIN(αR )90K SIN(αR Y Y 起起起︒⨯-⨯+⨯+︒⨯+⨯+=切线方位角πR180lK α起⨯+=,起始方位角β+=ZH 起αα X 起:圆曲线起点处的X 坐标 Y 起:圆曲线起点处的Y 坐标α起:圆曲线起点处的切线方位角 R :圆曲线半径l :待求点里程-圆曲线起点里程 K :右转取1,左转取-1 偏移:K1:右转取1,左转取-1,K2:右转取-1,左转取+1,3.带有圆曲线的缓和曲线(缓和曲线为完整缓和曲线)坐标计算:(1)曲线要素的计算:①切线角:π1802Rl β11︒⨯=,π1802Rl β22︒⨯=②内移值:24R l p 211=,24Rl p 222= ③切线增值:23111240R l 2l m -=,23222240R l 2l m -= ④切线长:sin αp p m 2αtan )p (R T 21111--+⨯+=sin αp p m 2αtan)p (R T 21222-++⨯+= ⑤曲线长:2121l l 180πR )ββ(αL ++︒⨯⨯--=⑥外矢距:R OS E -+=1112α)/C p (R)90K2πR 180l K1COS(αE)-R ()90K COS(αR X X 起起起︒⨯+⨯+⨯+︒⨯+⨯+=⑦缓和曲线总偏角:/310βδ= 其中:β1:前缓和曲线切线角 β2:后缓和曲线切线角 p 1:前缓和曲线内移值 p 2:后缓和曲线内移值 m 1:前缓和曲线切线增值 m 2:后缓和曲线切线增值 T 1:前切线长 T 2:后切线长 l 1:前缓和曲线长 l 2:后缓和曲线长 R :为圆曲线半径 E :外矢距0δ:缓和曲线总偏角(2)前缓和曲线一点坐标计算公式如下:)πRl 30l K COS(α)90Rl (l X X s12ZHs1225ZH l⨯+⨯-+=)πRl 30l K SIN(α)90Rl (l Y Y s12ZHs1225ZH l⨯+⨯-+=切线方位角=s12ZHπRl 90l K α⨯+X ZH :ZH 点X 坐标 Y ZH :ZH 点Y 坐标K:右转取1,左转取-1 R :圆曲线半径l :待求点里程-ZH 点里程 l s1:前缓和曲线长度偏移:(3)后缓和曲线一点坐标计算公式如下:)πRl 30l K 180COS(α)90R l (l X X s22HZs2225HZ l ⨯-︒+⨯-+=)πRl 30l K 180SIN(α)90Rl (l Y Y s22HZs2225HZ l⨯-︒+⨯-+=切线方位角=s22HZπRl 90l K α⨯- )90K πRl 90l K COS(α)E l (X 偏X s12ZH s1l ︒⨯+⨯+⨯⨯+=X:HZ点X坐标HZY:HZ点Y坐标HZK:右转取1,左转取-1R:圆曲线半径l: HZ点里程- 待求点里程l s2:后缓和曲线长度。

地铁盾构施工线路三维坐标计算详解

地铁盾构施工线路三维坐标计算详解

K13+192.949 4306981.211
82.47200 36879.935
0.102 0.102 0.102 0.102 0.102 0.102 0.102 0.102 102 0.102 0.102 0.102 0.102 0.102 0.102 0.102 0.100
4307055 4307054 4307052 4307051 4307050 4307049 4307048 4307046 4307045 4307044 4307043 4307042 4307040 4307039 4306982 4306981 4306980
偏移量
0.000 0.000 0.000 0.000 0.000 0.000 0.000 0.000 0.000 0.000 0.000 0.000 0.001 0.002 0.018 0.020 0.022 0.023 0.025 0.027 0.029 0.030 0.032 0.034 0.036 0.037 0.039 0.041 0.043 0.044 0.046 0.048 0.102 0.102 0.102 0.102 0.102
36864 36864 36864 36865 36865 36865 36865 36865 36865 36866 36866 36866 36866 36866 36880 36880 36880
圆曲线 圆曲线 圆曲线 圆曲线 圆曲线 圆曲线 圆曲线 圆曲线 圆曲线 圆曲线 圆曲线 圆曲线 圆曲线 圆曲线 圆曲线 YH
=$H$108+COS(RADIANS(180+$I$114-(180-19-24/60-48/3600)/2)+($H$110-B82)/450)*(4500.102) =X圆心坐标+COS(RADIANS(180+线路方位角-(180-偏角/2)+里程差/半径)*(半径-偏移量) 其中:

宋洋—地铁隧道中心三维坐标推算方法解析

地铁隧道中心三维坐标推算方法解析宋洋(中铁十七局集团上海轨道交通工程有限公司上海 200135)摘要:列车在曲线轨道上行驶时,由于超高的存在,车辆向曲线内侧倾斜。

因此,在曲线地段的隧道断面内侧尺寸会增大。

采用盾构法施工的圆形隧道,其断面半径也就会增大,并出现断面内侧得到有效的利用,而断面外侧不能充分利用的情形。

如果将地铁在曲线地段隧道的施工中线相对于线路设计中线向内侧偏移某一个量,便可节省曲线隧道开挖断面尺寸,降低地铁建造成本。

讨论了地铁曲线隧道施工中线相对于线路设计中线偏移量的计算,以及根据偏移量进行地铁曲线隧道施工中线上各点坐标的计算。

关键词:曲线隧道施工中线偏移量计算坐标计算1 地铁曲线隧道施工中线偏移量的计算在盾构推进过程中, 我们要测定盾构中心的位置以纠正盾构定位的姿态。

值得指出的是: 隧道中心的设计坐标在直线上很容易计算, 而在弯道上的计算不同于地面上曲线的计算方法。

在细部曲线放样中, 由于存在超高h 和超距e, 这时就存在设计曲线与施工曲线不一致的情况, 如图1 (a)。

因为设计曲线指的是隧道内铺设轨道中心的曲线, 即如图1(b)中实线部分中心的轨迹, 而施工是要确定隧道中心的曲线即盾构推进的曲线, 即如图1(b) 中虚线部分中心的轨迹; 盾构推进曲线圆心与设计曲线圆心重合。

在缓和曲线上超距逐渐增大或减小, 而在直线上超距为零。

eh(a) (b)图1隧道中心曲线的曲率半径应按R ′= R - e 来计算各点坐标。

列车在曲线上行驶,车辆向曲线内侧倾斜。

如图2所示, h为外轨超高, S 为两股钢轨中心线间距离, H为车辆中心在轨顶线以上的高度。

因此, 由于外轨超高产生的车辆中心偏移量为e=V =h M S图2采用盾构法施工的圆形隧道,在曲线地段施工中线相对于线路设计中线向曲线内侧偏移量为V M 。

在直线地段,施工中线和设计中线重合,施工中线偏移量应在缓和曲线范围内平顺变化,在圆曲线部分保持所计算的偏移量V M 。

地铁盾构隧道轴线测量及纠偏曲线设计

地铁盾构隧道轴线测量及纠偏曲线设计孙晓丽;李效超;王智【摘要】In subway shield tunnel construction process ,the center position of spliced segments should be measured along with the advance of shield machine ,and compared with the design of the central axis .If the error is in the allowa-ble range,it can be corrected by changing the jack stroke to adjust the attitude of shield machine ,while if the deviation is beyond the allowed scope of design , it is required to design the correctioncurves .This paper introduces the measuring method of shield tunnel axis 3D coordinates,and proposes a method to design the correction curves using continuous re-verse circular curve ,and the analysis of the mathematical model is deduced method .%地铁盾构隧道施工过程中,随着盾构机的推进,需要测量已拼接管片的中心位置,并与设计中心轴线进行对比,若偏差在允许范围内,则可通过改变千斤顶行程来调整盾构机姿态进行纠偏,若偏差超出允许设计范围,则需要设计纠偏曲线。

曲线段地铁隧道中心线测设方法研究

曲线段地铁隧道中心线测设方法研究摘要针对地铁盾构隧道施工中常出现的轴线偏差问题,在分析其产生原因的基础上详细论述了曲线段隧道建筑限界加宽方法及各种曲线线路情况下隧道中心线的测设计算公式,供相关专业地铁设计人员及现场施工技术人员参考。

关键词地铁盾构隧道超高目前,在我国的地铁隧道施工工法中,盾构工法所占比例越来越大。

单圆盾构隧道曲线段中心线是在线路中心线的基础上向内侧偏移后形成的。

由于在地铁隧道施工图设计中往往只提供了线路中心线,而未提供隧道中心线或曲线段的测设计算公式。

现场施工技术人员或测量放线人员对缓和曲线段隧道中心线各里程处的坐标计算方法不熟悉,不能根据线路施工图中提供的线路参数和圆曲线段的偏移量准确计算出缓和曲线各里程处的隧道中心线的坐标。

本文针对以上情况,详细论述了曲线段隧道建筑限界加宽方法及各种曲线线路情况下隧道中心线的测设计算公式,供相关专业地铁设计人员及现场施工技术人员参考。

1. 圆曲线段轨道超高设置及隧道建筑限界加宽在曲线地段需设置外轨超高产生向心力来达到平衡惯性离心力和内外轨垂直受力磨耗均匀的目的,外轨超高计算公式为:(式1)式中:R—曲线半径(m);h—外轨超高(mm);S—内外轨面中线距,对地铁、轻轨常用的1435mm标准轨距S取1500(mm);g—重力加速度(9.8m/s2);v,V—列车通过曲线段速度,v单位为m/s,V单位为km/h。

在曲线超高地段,应采用隧道中心线向线路中心线内侧偏移的方法代替建筑限界加宽以解决轨道超高造成的内外侧不均匀位移量。

位移量计算公式为:(式2)式中:—车体竖向倾角,;h0—隧道中心线至轨顶面的垂向距离(mm),圆形隧道取1860,马蹄形隧道取2030;S、h—同式1。

在圆曲线段内隧道中心线向线路中心线内侧的水平偏移量,而竖向偏移量只在毫米级变化,可忽略不计。

2. 缓和曲线段隧道中心线水平偏移量缓和曲线段隧道中心线向线路中心线内侧偏移方法为:直缓点(ZH)处偏移量d=0;缓圆点(HY)处偏移量为圆曲线段的偏移量,即d=D;ZH点至HY 点之间的偏移量为0和D之间的线性内插值,其计算公式为:(式3)式中—为线路中心线缓和曲线的长度(m);L—为线路中心线上任一点到ZH点的长度(m),L取值范围为0~;当线路中心线不设缓和曲线时,直线和圆曲线直接相连。

地铁曲线隧道施工中线的偏移及其坐标计算


式中 , li 为曲线上任意一点到 ZH点 (或 HZ 点 )的
曲线长 ,
l0
为缓和曲
线长
,
β 0
为缓和曲线角度 ,
R 为圆
曲线半径 , m 为加设缓和曲线后使切线增长的距离 , p
为加设缓和曲线后圆曲线相对于切线的内移量 。
( 2 )后半部分曲线坐标转换到前半部分的切线直
2
铁 道 勘 察
图 1 车辆在曲线上中心产生的偏移量
xi
=
li
-
l5i 40R2 l20
+
3
l9i 456R4
l40
-
……
yi
= l3i 6R l0
-
l7i 336R3 l30
+ ……
在圆曲线上任一点的坐标为
其中
xi = R ·sinαi + m yi = R ( 1 - co sαi ) + p αi = 1π8R0°( li - l0 ) +β0
图 3 地铁曲线隧道偏移施工中线
表 1 地铁曲线隧道坐标计算
m
序 号
里程
设计坐标
x
y
施工中线坐标
x
y
间距 备注
1 7 + 220158 5 5231146 6 7251038 5 5231146 6 7251038 0 ZH
2 7 + 240158 5 5041680 6 7321720 5 5041662 6 7321676 01048
15 7 + 498190 5 2521378 6 7461677 5 2521406 6 7461588 01093
16 7 + 518190 5 2331384 6 7401416 5 2331399 6 7401372 01046
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
参考文献
[1 ] 潘正风等. 数字测图原理与方法 [M ]. 武汉 :武汉大学出版社 , 2004 [2 ] 王兆祥等. 铁道工程测量 [M ]. 北京 :测绘出版社 , 1986 [3 ] 刘 钊等. 地铁工程设计与施工 [M ]. 北京 :人民交通出版社 , 2004 [4 ] 潘正风等. 坐标法进行铁路曲线放样和既有曲线测量 [J ]. 武汉测
3 7 + 260158 5 4861071 6 7401048 5 4861038 6 7391961 01093
4 7 + 280158 5 4671199 6 7461662 5 4671156 6 7461529 01140 HY
5 7 + 300158 5 4471997 6 7521248 5 4471962 6 7521113 01139
图 1 车辆在曲线上中心产生的偏移量
xi
=
li
-
l5i 40R2 l20
+
3
l9i 456R4
l40
-
……
yi
= l3i 6R l0
-
l7i 336R3 l30
+ ……
在圆曲线上任一点的坐标为
其中
xi = R ·sinαi + m yi = R ( 1 - co sαi ) + p αi = 1π8R0°( li - l0 ) +β0
12 7 + 438190 5 3101794 6 7601068 5 3101813 6 7591929 01140
13 7 + 458190 5 2911082 6 7561699 5 2911110 6 7561562 01140
14 7 + 478190 5 2711595 6 7521211 5 2711630 6 7521075 01140 YH
式中 ,取 S = 1 500 mm , H = 1 860 mm ,则
MV = 1124h 采用盾构法施工的圆形隧道 ,在曲线地段施工中
线相对于线路设计中线向曲线内侧偏移量为 MV 。在 直线地段 ,施工中线和设计中线重合 ,施工中线偏移量
应在缓和曲线范围内平顺变化 ,在圆曲线部分保持所
计算的偏移量 MV 。
Shi Tingyu Pan Zhengfeng
摘 要 列车在曲线轨道上行驶时 ,由于超高的存在 ,车辆向曲线内侧倾斜 。因此 ,在曲线地段的 隧道断面内侧尺寸会增大 。采用盾构法施工的圆形隧道 ,其断面半径也就会增大 ,并出现断面内侧得到 有效的利用 ,而断面外侧不能充分利用的情形 。如果将地铁在曲线地段隧道的施工中线相对于线路设 计中线向内侧偏移某一个量 ,便可节省曲线隧道开挖断面尺寸 ,降低地铁建造成本 。讨论了地铁曲线隧 道施工中线相对于线路设计中线偏移量的计算 ,以及根据偏移量进行地铁曲线隧道施工中线上各点坐 标的计算 。
Mi
= MV
li l0
在缓和曲线部分任一点偏移量的方向与该点的切
线方向垂直 ,并指向曲线内侧 。如图 2所示 ,缓和曲线
上任一点切线的倾角为
在圆曲线部分偏移量的大小都等于 MV ,偏移量的 方向指向圆曲线的圆心 。由圆心坐标 、方向及距离 ( R
- MV ) ,即可计算偏移的施工坐标 。
3 地铁曲线隧道偏移施工中线坐标算例
( 3 )切线直角坐标系中的坐标转换到测量坐标系
根据 ZH点切线所在直线段两端端点的测量坐标
计算该边的坐标方位角为 A ,曲线位于 ZH点切线的右
侧 , ZH点的测量坐标为 XZH和 YZH ,则曲线任意一点在 测量坐标系中的坐标为
X i = XZH + xi co sA - yi sinA
Yi = YZH + xi sinA + yi co sA 如果曲线位于 ZH 点切线的左侧 ,则曲线任意一 点在测量坐标系中的坐标为
9 7 + 379174 5 3691793 6 7631384 5 3691789 6 7631244 01140 Q Z
10 7 + 398190 5 3501633 6 7631403 5 3501636 6 7631263 01140
11 7 + 418190 5 3301666 6 7621305 5 3301677 6 7621165 01140
6 7 + 320158 5 4281508 6 7561728 5 4281481 6 7561591 01140
7 7 + 340158 5 4081796 6 7601088 5 4081776 6 7591950 01139
8 7 + 360158 5 3881923 6 7621317 5 3881911 6 7621178 01140
绘科技大学学报 , 1999
关键词 曲线隧道 施工中线 偏移量计算 坐标计算
1 地铁曲线隧道施工中线偏移量的计算
列车在曲线上行驶 ,车辆向曲线内侧倾斜 。如图 1所示 , h为外轨超高 , S 为两股钢轨中心线间距离 , H 为车辆中心在轨顶线以上的高度 。因此 , 由于外轨超 高产生的车辆中心偏移量为
MV
=H h S
2 地铁曲线隧道偏移施工中线坐标的计算
211 曲线设计中线坐标计算
( 1 )曲线中点前后两部分在各自切线直角坐标系 中的坐标
在缓和曲线上任一点的坐标为
收稿日期 : 2006 06 12 第一作者简介 :史廷玉 (1966—) ,男 , 1988 年毕业于武汉测绘科技大学 大地测量专业 ,高级工程师 。
式中 , li 为曲线上任意一点到 ZH点 (或 HZ 点 )的
曲线长 ,
l0
为缓和曲
线长
,
β 0
为缓和曲线角度 ,
R 为圆
曲线半径 , m 为加设缓和曲线后使切线增长的距离 , p
为加设缓和曲线后圆曲线相对于切线的内移量 。
( 2 )后半部分曲线坐标转换到前半部分的切线直
2
铁 道 勘 察
X i = XZH + xi co sA + yi sinA
Yi = YZH + xi sinA - yi co sA
212 曲线隧道施工中线偏移量的计算
曲线隧道施工中线偏移量为
MV = 1124h
213 偏移施工中线坐标的计算
( 1 )在缓和曲线部分偏移施工中线坐标的计算 在缓和曲线部分任一点偏移量的大小与该点到 ZH点 (或 HZ 点 )的曲线长成比例 ,则
图 3 地铁曲线隧道偏移施工中线
表 1 地铁曲线隧道坐标计算
m
序 号
里程
设计坐标
x
y
施工中线坐标
x
y
间距 备注
1 7 + 220158 5 5231146 6 7251038 5 5231146 6 7251038 0 ZH
2 7 + 240158 5 5041680 6 7321720 5 5041662 6 7321676 01048
地铁曲线隧道施工中线的偏移及其坐标计算 :史廷玉 潘正风
1
地铁曲线隧道施工中线的偏移及其坐标计算
史廷玉 1 潘正风 2
(11天津市测绘院 , 天津 300381; 21武汉大学 , 湖北武汉 430079)
Excursion and Coord ina te Computa tion of Con struction Cen tra l L ine in Curv ilinear Tunnel of Subway
2006年第 4期
角坐标系中
通过坐标转换后 ,曲线后半部分任意一点的坐
标为
其中
ห้องสมุดไป่ตู้
xi = xHZ - xi ′co sα - yi ′sinα yi = yHZ - xi ′sinα + yi ′co sα
xHZ = T1 + T2 co sα yHZ = T2 sinα
式中 , xi ′、yi ′为后半部分曲线任意一点未转换前 的坐标 ,α为曲线转向角 , T1 、T2 为前后切线长 。
15 7 + 498190 5 2521378 6 7461677 5 2521406 6 7461588 01093
16 7 + 518190 5 2331384 6 7401416 5 2331399 6 7401372 01046
17 7 + 538190 5 2141512 6 7331793 5 2141512 6 7331793 0 HZ
假设地铁曲线隧道的圆曲线半径为 350 m ,曲线 转向角为 42°17′18″,缓和曲线长为 60 m ,曲线外轨超 高为 113 mm。曲线的形状如图 3,点划线为设计中线 , 细曲线为施工中线 。起点坐标为 : x = 5 5731421 m , y
= 6 7031936 m ,里程为 7 + 166105; 转点坐标为 : x = 5 3701522 m , y = 6 7891098 m。按 20 m 间隔计算该曲 线的施工中线坐标 ,其结果列于表 1中 。
图 2 缓和曲线部分任一点切线方向
已知 偏移量的大小和方向 ,即可由设计坐标计算 偏移的施工坐标 。
( 2 )在圆曲线部分偏移施工中线坐标的计算
4 结束语
地铁曲线隧道施工中线相对于线路设计中线偏移 有利于节省断面尺寸 ,有效利用断面净空 ,从而降低地 铁建造成本 ,可以在地铁隧道盾构法施工中推广应用 。
