钢筋笼吊装技术方案

合集下载

钢筋笼吊装施工技术措施

钢筋笼吊装施工技术措施

钢筋笼吊装施工技术措施(I)由于钢筋笼幅宽大多为6m左右,完全起吊后难于在空中旋转翻面,而履带吊的把杆长度、起吊角度又受到最大起重量的限制,因此起吊前主吊停靠位置要考虑到吊装钢笼的方便性,避免起吊后再旋转钢筋笼,而且在制作钢筋笼时也需要根据主吊停靠位置事先考虑到开挖面和迎土面的方向,避免在起吊过程中旋转钢筋笼。

施工人员及起重指挥在吊装每一幅钢筋笼前都应该根据钢筋笼特点做好相应的具体的起吊方案和措施,避免起吊过程中出现钢筋笼无法旋转的情况发生。

(2)吊装施工道路在吊装开行路线下面铺设3cm厚钢板,确保吊车行走道路平整,高差控制在2cm~3cm.(3)钢筋笼吊装之前,做到自检合格后,报请总包及监理验收、检验符合要求后,签发钢筋笼吊放交底。

(4)钢筋笼起吊之前,再派专人对钢筋笼进行巡检,确保钢筋笼内无短钢筋等遗留物,并清除干净。

(5)钢筋笼吊装之前,组织施工班组进行技术、安全交底,并有书面资料,对钢筋笼的重量、长度进行明确及吊装的主、副吊车停机位置。

(6)钢筋笼吊装时,配备专职起重指挥,以主机起重指挥为主,副机起重指挥配合主机起重指挥,确保钢筋笼在吊装过程中合理受力。

(7)钢筋笼吊装时,先由双机进行抬吊同步起吊,起吊到一定高度后,钢筋笼受力稳定,副机配合主机进行钢筋笼吊装回直。

防止钢筋笼散架安全技术措施(8)焊缝检查,避免咬肉,转角幅必须设置角撑。

(9)吊放钢筋笼专职安全员,钢筋笼制作督查员必须到场,分别配合检查吊放环境及钢筋笼各吊点及料索的情况,符合安全吊放要求后才可正式吊放。

(10)钢筋笼定位精确度控制措施A钢筋翻样认真按设计图纸翻样。

B钢筋笼制作根据翻样单,正确布置钢筋、钢筋连接器,并焊接牢固。

C测量导墙标高,正确。

换算吊攀钢筋的长度,焊接搁置槽钢、吊攀钢筋长度要准确无误,并应验收。

D搁置槽钢统一、用10#槽钢,避免搁置槽钢乱用而导致标高错误。

E钢筋笼制作前应核对单元槽段实际宽度与成型钢筋尺寸,无差异才能上平台制作。

地连墙钢筋笼吊装技术方案

地连墙钢筋笼吊装技术方案

地连墙钢筋笼吊装技术方案地连墙钢筋笼是在地下连续墙的基础上,通过悬挂吊装的方式将钢筋笼安装到指定位置,是土木工程中常用的加固手段之一、在实施地连墙钢筋笼吊装技术方案时,需要考虑多个因素,包括吊装设备的选择、吊装过程的控制、安全措施的实施等。

首先,选择适当的吊装设备是关键。

根据吊装的具体情况,可以选择塔式起重机、履带式起重机或是吊车等。

在选择吊装设备时,需要考虑到地坪承载能力、吊装高度、工程场地情况等。

同时,还需要对吊装设备进行检查和保养,确保其在吊装过程中的正常运行。

其次,制定合理的吊装方案。

吊装方案应包括吊装工艺流程、吊装具体步骤、吊装过程中的控制要点等。

吊装方案应与地连墙的施工方案相衔接,确保吊装过程的顺利进行。

在制定吊装方案时,需要充分考虑到吊装设备的能力、场地情况、安全要求等因素。

在实施吊装过程中,需要注意以下几个方面的控制:1.吊装高度的控制。

根据地连墙的设计要求,确定吊装高度,并采取相应措施确保吊装高度的准确性。

可以采用无线遥控、自动控制或是专业信号人进行指挥,确保吊装高度的控制在可控范围内。

2.吊装速度的控制。

吊装速度应适中,避免过快或过慢引起的不良影响。

可以通过调整吊装设备的工作状态、控制操作人员的技术水平等方面来控制吊装速度。

3.吊装位置的控制。

根据设计要求和实际情况,确定吊装位置,并采取相应措施确保吊装位置的准确性。

可以通过使用吊装绳索、检测仪器等来实时监控吊装位置。

在地连墙钢筋笼吊装过程中,还需要注意一些安全措施的实施,以确保吊装过程的安全性:1.编制详细的施工方案和操作规程。

在施工前,要充分考虑各种因素,制定合理的施工方案和操作规程,并向施工人员进行详细的培训和指导。

2.使用符合规定要求的吊装设备。

吊装设备应符合国家相关标准,经过合格检验,并由经验丰富的操作人员操作。

3.进行必要的安全防护措施。

在吊装区域周围设置防护栏杆,避免人员误入;同时,对吊装设备和吊装绳索进行定期检查,确保其安全可靠。

钢筋笼起重吊装专项施工方案

钢筋笼起重吊装专项施工方案

钢筋笼起重吊装专项施工方案一、工程概况本项目为钢筋笼起重吊装工程,工程地点位于XXX地区,主要工程内容包括钢筋笼的制作、运输及吊装。

工程规模为XXX平方米,工程周期预计为XX个月。

本工程钢筋笼最重达到XX吨,最高吊装高度为XX米,吊装难度较大,安全风险较高。

二、吊装管理(一)、吊装施工组织流程1. 吊装前准备:包括吊装设备、工器具检查、吊装现场环境检查、安全防护措施落实等。

2. 吊装方案制定:根据工程特点、设备性能、现场条件等,编制详细的吊装方案,并进行审批。

3. 吊装作业指导:对吊装作业人员进行安全技术交底,明确吊装作业流程、要求及注意事项。

4. 吊装作业实施:按照吊装方案进行吊装作业,确保作业安全、高效、顺利进行。

5. 吊装作业监控:对吊装作业过程进行实时监控,发现问题及时处理。

6. 吊装作业验收:吊装完成后,组织相关人员进行验收,确保吊装质量符合要求。

(二)、现场吊装组织机构1. 项目经理:负责整个吊装工程的组织、协调、管理工作。

2. 技术负责人:负责吊装方案制定、技术指导、质量监督等工作。

3. 安全员:负责吊装现场的安全管理、隐患排查、事故处理等工作。

4. 吊装班长:负责现场吊装作业的具体指挥、协调、管理工作。

5. 吊车司机:负责吊车的操作、维护、保养等工作。

6. 现场作业人员:负责吊装作业的辅助工作,如挂钩、捆绑、指挥等。

(三)、管理职责1. 项目经理:负责组织项目团队,制定吊装计划,协调各方资源,确保工程进度、质量、安全。

2. 技术负责人:负责吊装方案的设计、审批,提供技术支持,解决吊装过程中的技术问题。

3. 安全员:负责现场安全检查、安全教育、事故预防,确保吊装作业安全。

4. 吊装班长:负责现场吊装作业的组织、指挥、协调,确保吊装作业顺利进行。

5. 吊车司机:严格遵守操作规程,保证吊车安全、高效运行。

6. 现场作业人员:服从指挥,严格遵守安全操作规程,确保吊装作业安全、顺利进行。

三、工器具的选用1. 吊车:根据钢筋笼的重量、吊装高度及现场条件,选用合适的吊车。

钢筋笼吊点布设及吊装方案

钢筋笼吊点布设及吊装方案

钢筋笼吊点布设及吊装方案一、主吊机垂直高度H确定选择计算主吊机垂直高度时,不仅要考虑主吊臂架最大仰角75°和最大尺寸、重量的钢筋笼为标准,而且要考虑钢筋笼吊起后能旋转180°,不碰撞主吊臂架(见图一),满足BC距离大于3m的条件。

由于加工制作的吊具尺寸为h1=1.75m,h0=0.48m,因此:AC=BC·tg75°=11.00m(BC=3m)h2=AC-h1-b=11-1.75-2.0=7.25m故 H=h2+h1+h3+h4+h0=7.25+1.75+28.5+0.5+0.48=38.48mb—起重滑轮组定滑轮到吊钩中心距离,取2mh0—起吊扁担净高h1—扁担吊索钢丝绳高度h2—钢筋笼吊索高度h3—起吊时钢筋笼距地面高度1、主吊机起重臂长度L=(H+b-C)/sina=(38.48+2 -2)/sin75°=39.83(m)C为起重臂下轴距地面的高度2 m2、选择主、副吊起重吨位根据91t或100t履带吊车技术性能表,查对符合起重量超过18t,起吊高度超过36 m的履带吊车。

91t履带吊安装39.62m的臂架,起吊重量24t,仰角75°时,有效高度38.48 m,就可满足现场安全吊装的需要,故主吊选择91t或100T履带吊车,副吊选30T履带吊。

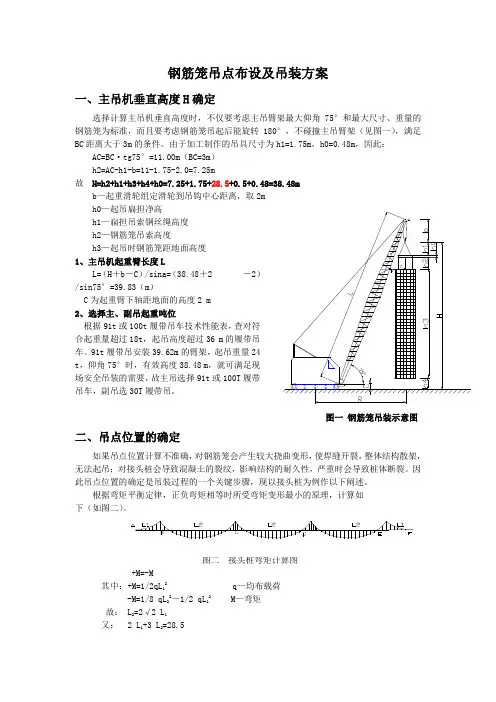

图一钢筋笼吊装示意图二、吊点位置的确定如果吊点位置计算不准确,对钢筋笼会产生较大挠曲变形,使焊缝开裂,整体结构散架,无法起吊;对接头桩会导致混凝土的裂纹,影响结构的耐久性,严重时会导致桩体断裂。

因此吊点位置的确定是吊装过程的一个关键步骤,现以接头桩为例作以下阐述。

根据弯矩平衡定律,正负弯矩相等时所受弯矩变形最小的原理,计算如+M=-M其中:+M=1/2qL12 q—均布载荷-M=1/8 qL22-1/2 qL12 M—弯矩故: L2=2√2 L1又: 2 L1+3 L2=28.5L1=28√(2+6√2)=2.7mL2=2√2 L1=7.67m因此选取B、C、D、E四点接头桩起吊时弯矩最小,实际吊装过程中B、C中心是主吊位置,AB距离影响吊装钢筋笼。

地下连续墙钢筋笼吊装方案

地下连续墙钢筋笼吊装方案

地下连续墙钢筋笼吊装方案早晨的阳光透过窗帘的缝隙,洒在我的笔记本上,思绪随着键盘的敲击声渐渐流淌。

想起这十年来的方案写作,仿佛一幅幅画面在眼前浮现。

今天,就让我以“地下连续墙钢筋笼吊装方案”为题,为大家展现一场技术与智慧的盛宴。

一、工程概况我们得了解这个工程的具体情况。

这是一座位于繁华都市的地标性建筑,地下连续墙作为其基础,发挥着至关重要的作用。

钢筋笼吊装作为施工过程中的关键环节,直接影响到整个工程的进度和质量。

二、吊装前的准备1.施工现场布置:在施工现场,我们要合理规划钢筋笼堆放区、吊车行驶路线和作业平台,确保吊装过程的顺利进行。

2.钢筋笼制作:严格按照设计图纸和规范要求,制作出合格的钢筋笼。

在制作过程中,要注意焊接质量,确保钢筋笼的整体稳定性。

3.吊车选型:根据钢筋笼的重量和吊装高度,选用合适的吊车。

同时,要对吊车进行严格检查,确保其安全性能。

4.人员培训:对现场施工人员进行吊装操作培训,确保他们熟悉吊装流程和注意事项。

三、吊装过程1.钢筋笼翻身:在吊车就位后,先将钢筋笼从堆放区翻身至作业平台。

这个过程要平稳、缓慢,避免钢筋笼受损。

2.吊装就位:将钢筋笼用吊车吊起,缓慢移至预定位置。

在吊装过程中,要随时调整钢筋笼的方向,确保其准确就位。

3.固定焊接:在钢筋笼就位后,立即进行固定焊接,防止钢筋笼在施工过程中移位。

4.检查验收:焊接完成后,对钢筋笼的焊接质量进行检查,确保符合规范要求。

同时,对整个吊装过程进行验收,确保安全、顺利进行。

四、注意事项1.吊装过程中,要密切关注吊车和钢筋笼的状态,一旦发现异常,立即停止作业,查明原因。

2.在吊装过程中,要保证施工现场的清洁,避免钢筋笼受到污染。

3.吊装作业要避开恶劣天气,确保安全。

4.施工人员要严格遵守操作规程,确保吊装过程顺利进行。

五、施工心得我想说的是,方案写作并非一蹴而就,它需要我们不断积累经验,不断学习新知识,才能更好地为施工现场提供技术支持。

钢筋笼吊装方案

钢筋笼吊装方案

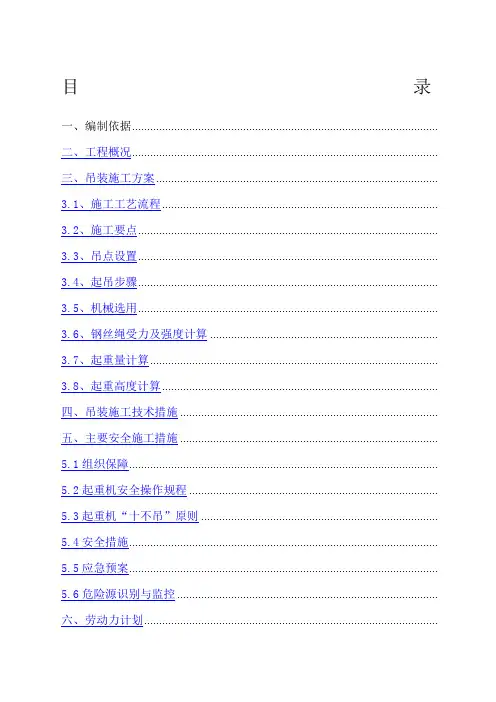

目录一、编制依据......................................................................................................二、工程概况......................................................................................................三、吊装施工方案 ..............................................................................................3.1、施工工艺流程 ............................................................................................3.2、施工要点....................................................................................................3.3、吊点设置....................................................................................................3.4、起吊步骤....................................................................................................3.5、机械选用....................................................................................................3.6、钢丝绳受力及强度计算 ............................................................................3.7、起重量计算................................................................................................3.8、起重高度计算 ............................................................................................四、吊装施工技术措施 ......................................................................................五、主要安全施工措施 ......................................................................................5.1组织保障.......................................................................................................5.2起重机安全操作规程 ...................................................................................5.3起重机“十不吊”原则 ...............................................................................5.4安全措施.......................................................................................................5.5应急预案.......................................................................................................5.6危险源识别与监控 .......................................................................................六、劳动力计划..................................................................................................吊装作业时,现场作业人员必须持证上岗。

JMB标盖梁钢筋笼吊装方案

JMB标盖梁钢筋笼吊装方案

JMB标盖梁钢筋笼吊装方案一、方案概述我们要明确JMB标盖梁钢筋笼吊装的目的和意义。

这是一项重要的工程,涉及到梁体的稳定性和安全性。

我们将采用专业的吊装设备和技术,确保钢筋笼的准确吊装。

二、吊装前的准备工作1.对吊装现场进行实地考察,了解吊装环境,包括吊装现场的地形、地貌、气候等。

2.准备吊装设备,包括吊车、索具、滑轮等。

确保设备性能良好,满足吊装要求。

3.对吊装人员进行培训,确保他们了解吊装流程和注意事项。

4.准备安全防护措施,包括安全帽、安全带、防护眼镜等。

三、吊装流程1.将钢筋笼放置在吊装平台上,用索具将钢筋笼牢固固定。

2.启动吊车,将钢筋笼缓缓吊起,注意观察钢筋笼的平衡状态。

3.吊车驾驶员要密切配合现场指挥,确保钢筋笼准确无误地吊装到预定位置。

4.在吊装过程中,要随时关注钢筋笼的变形情况,如发现变形,立即停止吊装,进行修复。

5.钢筋笼吊装到位后,及时进行焊接,确保梁体的稳定性。

四、吊装注意事项1.吊装过程中,严禁超负荷吊装,确保吊车和索具的承载能力。

2.吊装现场要保持秩序,严禁闲杂人员进入。

3.吊车驾驶员和现场指挥要密切配合,确保吊装过程顺利进行。

4.遇到恶劣天气,如大风、雨雪等,应立即停止吊装,确保安全。

五、吊装后的工作1.对吊装设备进行检查,确保设备性能良好。

2.对吊装现场进行清理,恢复原状。

六、方案实施效果评估1.吊装过程中,钢筋笼的变形情况。

2.吊装速度和吊装效率。

3.吊装现场的安全状况。

4.吊装后的梁体稳定性。

一说到注意事项,心里马上浮现出一系列的画面和细节。

那就直接列出来吧,想到哪条就写哪条。

1.吊装作业前,务必检查吊车和索具的完好性,避免因设备故障导致吊装失败。

记得上次有个项目,吊车液压系统出了问题,差点造成事故。

解决办法就是,提前进行彻底检查,必要时请专业人员来做设备体检。

2.吊装过程中要密切关注钢筋笼的平衡状态,一旦发现偏斜,立即调整。

有一次钢筋笼因为不平衡差点掉下来,幸亏反应及时。

桩基钢筋笼吊装方案

桩基钢筋笼吊装方案

桩基钢筋笼吊装方案批准:审核:编制:*****工程有限公司2017年6月20日目录第一章吊装设备选型及方法 (2)1.1总起重量的确定 (2)1.2钢筋笼吊装加固 (2)1.3主副吊点的确定 (2)1.4起重垂直高度计算 (2)1.5起重机选型确定 (3)第二章吊装验算 (4)2.1钢丝绳强度验算 (4)2.2主、副吊扁担梁 (5)2.3吊点加固 (6)2.4卸扣 (6)2.5滑车 (7)第三章吊装工序 (7)第四章安全保证措施 (9)4.1做好岗前安全吊装培训 (9)4.2双机抬吊措施 (9)4.3吊车操作安全措施 (10)4.4起重工(起重机司机、起重指挥、信号、挂钩工)安全操作规程 (11)4.5吊装 (13)4.6吊索具 (14)第五章高空坠落及物体打击、吊车倾覆应急预案 (15)5.1报警和接警处置程序 (15)5.2现场保护的组织程序 (16)5.3应急物资和设备 (16)5.4防护、救援的程序和措施 (16)5.5通讯联络、安全防护措施 (16)附表一30吨汽车起重机性能表 (17)附表二25吨汽车起重机起重性能表 (18)附图钢筋笼吊点布置示意图 (20)第一章吊装设备选型及方法1.1总起重量的确定本工程单节钢筋笼重量最大规格为Ø1.2m×31m, 最大重量约为3吨。

(含包括扁担梁、吊钩、滑轮组、卸扣、钢丝绳小计0.35T)。

1.2钢筋笼吊装加固钢筋笼采用8点起吊, 钢筋笼吊点处用Ø16mm圆钢加固。

钢筋笼起吊时, 顶部要用两根扁担横梁, 其长度为2米。

为了不使钢筋笼在起吊时产生很大的弯曲变形, 采用两台吊车同时操作。

钢筋笼下端可系绳索用人力控制, 防止钢筋笼在空中晃动。

起吊时不允许钢筋笼下端在地面上拖引, 以防造成下端钢筋弯曲变形。

1.3主副吊点的确定本工程钢筋笼起吊设备采用一台30吨汽轮吊车和一台25吨汽轮吊车。

起重方式采用8点抬吊, 主吊设4个吊点, 副吊设4个吊点, 其中主吊2点设于笼顶上方距离笼顶距离为1.4米, 顺向朝下8米、6米、8米处间距布置(附图钢筋笼吊点布置示意图)。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

航海路(H2+800-H3+240段)综合管廊支护桩及桩基工程钢筋笼吊装专项方案编制人:审核人:审批人:施工单位:深圳市建安(集团)股份有限公司编制日期: 2016年11月1日目录1编制依据32 工程概况33施工计划34施工工艺技术34.1施工方案34.2施工工艺流程44.3吊装配置参数44.4钢筋笼起吊方法44.5 检查验收75施工安全保证措施7 5.1组织保障75.2技术措施75.3应急预案85.4危险源识别与监控96劳动力计划107钢筋笼起吊作业计算书10 7.1钢丝绳受力及强度计算107.2起重量计算117.3起重高度计算11钻孔桩钢筋笼起重吊装专项方案1编制依据1、钻孔灌注桩现行相关施工规范。

2、航海路项目施工图及设计交底、图纸会审记录。

3、《建筑施工手册》第四版。

4、汽车起重机技术及安全操作规程。

2 工程概况前海航海路后续工程(H2+800-H3+240段)综合管廊,基坑为5-8M的深基坑,设计图纸要求采用冲孔灌注桩与旋喷桩支护后开挖的施工方式,灌注桩桩径1米,间距1.3米,桩间采用桩径为700的高压止水旋喷桩进行止水。

灌注桩单桩长度6-19.5米,钢筋笼最大起重量为3.9t。

本次施工的部位为(H3+160-H3+240段)冲孔灌注桩,其中冲孔灌注桩钢筋笼需采用吊装方式安装,为保障安装过程安全,特制定本吊装方案。

3施工计划1、施工进度计划冲孔灌注桩计划于2016年9月28日开工,2016年10月31日完成钻孔桩的施工,共计33天。

2、施工材料计划表3-1 施工材料计划3、施工机械、设备投入情况表3-2 施工机械、设备投入表4施工工艺技术4.1施工方案钢筋笼分二节制作和吊装,经验收合格后,钢筋笼起吊采用两点吊方式。

主吊点采用25t汽车吊将钢筋笼水平起吊,起吊时用吊车大钩分两点固定钢筋笼顶端,副吊点采用副钩分两点吊装钢筋笼1/2至1/3中间部位。

空中翻转,副吊松钩,25t汽车吊主钩竖直吊着钢筋笼吊运入孔,用槽钢支承于孔口。

4.2施工工艺流程图4-1 钢筋笼吊装施工工艺流程图4.3吊装配置参数选用汽车吊规格型号为QY25A,最大额定起重量为25T,最大起升高度为25m,参考《建筑施工手册》第四版。

选用工作幅度6m,主臂长17.6m,起重量10.4t,起升高度16.84m。

4.4钢筋笼起吊方法1、起吊准备钢筋笼经验收合格后,起重司索工和起重指挥人员必须做好吊装作业前的准备:包括作业前的技术准备,明确和掌握作业内容及作业安全技术要求、听取技术与安全交底、掌握吊装钢筋笼的吊点位置和钢筋笼的捆绑方法;认真检查并落实作业所需工具、索具的规格、件数及完好程度。

吊车停放位置地面平整坚硬,吊车支腿下面采取垫钢板和方木的方式增大支点的受力面积,确保起吊作业过程中吊车的稳定。

在夜晚作业时,应准备足够的照明条件。

2、吊点位置钢筋笼起吊时,在顶部设置2个吊点(位置为顶部加强筋位置)用于垂直吊装,在每节钢筋笼中部设置1个吊点(加强筋位置)用于翻身起吊。

在吊点位置多设1根Φ20加强筋。

钢筋笼具体吊点见下图:图4-2 钢筋笼吊点立面示意图图4-3 钢筋笼吊点平面图3、钢筋笼起吊步骤(1)起吊前准备好各项工作,指挥25t吊机转移到起吊位置,司索工在钢筋笼上安装钢丝绳和卡环,挂上25t汽车吊主吊钩及副吊钩。

(2)检查吊机钢丝绳的安装情况及受力重心后,开始同时平吊。

(3)钢筋笼吊至离地面0.3m~0.5m后,应检查钢筋笼是否平稳,后主吊慢慢起钩,根据钢筋笼尾部距地面距离,随时指挥副吊配合起钩。

(4)钢筋笼吊起后,主钩慢慢起钩提升,副吊配合,保持钢筋笼距地面距离,最终使钢筋笼垂直于地面。

(5)指挥司索工卸除钢筋笼上副吊点吊钩,然后远离起吊作业范围。

(6)指挥吊机吊笼入孔、定位,吊机旋转应平稳,在钢筋笼上拉牵引绳。

下放时若遇到钢筋笼卡孔的情况,要吊出检查孔位情况后再吊放,不得强行入孔。

(7)当钢筋笼下到B吊点时,暂停放下,拆下B吊点的钢丝绳、卡环。

(8)当钢筋笼继续往下插入,到A吊点时,暂停放下,并且插入槽钢,把钢筋笼固定在护筒顶,然后拆下A吊点的钢丝绳、卡环。

(9)在第一节钢筋笼吊放完成后,起吊第二节笼至孔口,进行主筋焊接,全部主筋焊接完成,缠绕箍筋并梅花形点焊,经验收合格后方可匀速下放。

依次从最下节往上吊装钢筋笼直至整个钢筋笼吊装完成。

(10)最上节钢筋笼下到孔口位置时,用槽钢临时将钢筋笼支撑在孔口,用水准仪测此时护筒顶标高,根据钢筋笼顶标高,算出吊筋长度,焊接吊筋在钢筋笼主筋上,然后将吊钩挂在吊筋上,缓缓下至设计位置,在钢筋笼的顶吊圈内插两根平行的槽钢,槽钢横放在枕木上,将整个笼体吊挂于护筒顶端两侧的方木上,确保钢筋笼位置、高度准确。

4、钢筋笼拼接在钢筋笼入孔前,先清除钢筋笼上的泥土和杂物,修复变形或移动的箍筋,重焊或绑扎已开焊的焊点。

钢筋笼焊接时上下两节钢筋笼必须保证在同一竖直线上,主筋搭接采用单面搭接焊。

焊接前,用钢筋扳手绞紧,点焊使两主筋密贴,并焊立缝。

吊放钢筋笼时,现场设置两台焊机同时进行焊接,以缩短吊放钢筋笼时间,上下节钢筋笼主筋采用搭接焊接,单面焊接长度不小于10d。

5、操作要点钢筋焊接质量应符合设计要求,吊点加强处须满焊,主筋与箍筋采用点焊连接。

在钢筋笼下放到位后,由于吊点位置与测点不完全一致,吊筋会拉长等,会影响钢筋笼的标高,为确钢筋笼的标高,应立即用水准仪测量钢筋笼的笼顶标高,根据实际情况进行调整,将笼顶标高调整至设计标高。

钢筋笼吊放入孔时,应匀速慢速入孔,不允许强行冲击入孔。

当钢筋笼刚吊离地面后,应停止起吊,注意观察是否有异常现象发生,若有则可立即予以点焊加固。

4.5 检查验收钢筋笼起吊前,检查钢筋笼各个焊点的焊接情况,确认对吊点位置进行了加强焊接处理。

最上一节钢筋笼的吊筋长度、焊接位置须符合要求。

对吊车须检查钢丝绳的完好情况,挂钩要有卡扣。

通过调整吊车四个支点的位置使吊车保持在一个平面上后才能起吊。

5施工安全保证措施5.1组织保障成立以项目经理为组长,项目总工、副经理、安环部组成的安全管理领导小组,其中项目经理为第一责任人,施工副经理为安全生产的直接责任人,项目总工为技术负责人。

专职安检工程师负责日常的安全检查、监督工作,督促工人按有关安全规定进行生产。

工区设专职安全员,班组设兼职安全员。

5.2技术措施1、吊装程序的检查(1)吊装前,应对钢筋笼焊接质量作全面检查,钢筋焊接质量符合相关规范要求。

(2)钢筋吊点布置必须对称布设,防止在吊装过程中钢筋笼产生偏斜。

(3)钢筋笼入孔前应吊直扶稳,钢筋笼中心对准孔位中心缓慢下沉,不得摇晃碰撞孔壁和强行入孔。

2、吊装前重点检查项目(1)各安全防护装置及各指示仪表齐全完好。

(2)钢丝绳及连接部位符合规定。

(3)应对起吊设备进行安全检查,各连接件应无松动。

(4)吊车司机、司索工应有操作证及上岗证,严禁无证人员操作起吊设备。

(5)钢筋笼吊装需要有专人统一指挥,动作应配合协调;无关人员严禁进入钢筋笼吊装影响区域内。

(6)吊装时,现场所有人员必须佩戴安全帽。

(7)在有六级及以上大风或大雨、大雪、大雾等恶劣天气时,应停止起吊作业。

3、吊车操作安全措施(1)经考试合格并持有设备操作证者方准进行操作,操作必须严格遵守有关安全、交接班制度。

(2)吊车工作及行走路线必须是坚硬水平地面,对强度不足的地面应事先进行场地硬化。

并应与沟渠、基坑边保持安全距离。

(3)吊车开始工作前必须检查仪表、水、油、制动、保险等是否完好,并须经过试运转确认安全可靠后才能工作。

(4)吊车作业中禁止在斜坡地带带着重物回转臂杆,在满载负荷时禁止同时进行操作两种动作,更不得行走或降臂杆。

(5)吊车头尾回转范围1米以内应无障碍物。

(6)吊车行驶时,回转盘、动臂杆、吊钩都应制动。

(7)指挥吊车信号要明了。

司机与信号指挥人员要密切配合,信号清楚后方可开始操作。

各机构动作前应按电铃,发现信号不清楚要立即停止操作。

(8)作业中发现起重机倾斜、支腿不稳等异常现象时,应立即使重物下降落在安全的地方,下降中严禁制动。

货物超重时不能起吊。

(9)钢丝绳应符合规定,按规定进行润滑。

并经常检查,发现断丝数大于等于12个丝时,应停止作业,立即更换钢丝绳。

(10)光线阴暗,看不清吊物时不能起吊。

(11)雨、雷、强风天气不能起吊。

(12)工作后应检查清扫设备,做好日常保养工作,并将各种操作手柄置于空档位置,锁闭门窗,做到整齐、清洁、安全。

5.3应急预案钢筋笼起吊前,对现场做好必要的清理工作,保证现场道路通畅,以便发生事故时,作业人员能够及时疏散。

钢筋笼起吊作业时,除吊装作业人员外,起吊位置周围20m范围内不能有无关人员走动。

起吊钢筋笼时,必须先将钢筋笼整体拎高30cm,观察有无变形或有电焊被迸开的现象,如果有,则立刻将钢筋笼放下,加固后方可继续起吊。

当钢筋笼吊到空中发现有变形现象时不得强行吊起,必须马上疏散附近施工人员,同时将钢筋笼放到地上,对变形钢筋笼进行整形、加固后再重新起吊。

若钢筋笼在孔口散架,先清理孔内的钢筋,再重新制作钢筋笼下放。

出现人员受伤情况时,在救援人员安全的情况下,立即清理开压在伤员身上的钢筋,送往医院救治。

项目部成立应急救援领导小组,在出现险情时,及时启动应急预案。

应急救援领导小组:组长:王翼飞副组长:陈云涛、汪清波组员:王成亮、齐国云、薛登、涂威、李志国、杨鹏5.4危险源识别与监控表5-1 钻孔桩钢筋笼吊装作业危险源识别与监控6劳动力计划以下是劳动力投入计划表:表6-1 劳动力投入计划表吊装作业时,现场特种作业人员持证上岗。

7钢筋笼起吊作业计算书7.1钢丝绳受力及强度计算吊装钢筋笼的主吊钢丝绳,选用6股×19丝的钢丝绳,钢丝绳直径26.0mm,钢丝绳公称抗拉强度为1400N/mm2,钢丝破断拉力总和不小于362KN。

(建筑施工手册,第四版)。

受力最大时为钢筋笼上下对接完成后,钢丝绳两个点承受7.1t+0.3t(钢丝绳、卡环重量)=7.4t钢筋笼的重量,钢丝绳允许拉力按下列公式计算:[Fg]=α×Fg/K(建筑施工手册,第四版)[Fg]——钢丝绳允许拉力(KN)Fg——钢丝绳的钢丝破断拉力总和(KN)α——换算系数,0.85(建筑施工手册,第四版)K——钢丝绳的安全系数,6(建筑施工手册,第四版)[Fg]= α×Fg/K=0.85×362/6=51.28KN因为5.13t〉3.7t,所以选用的钢丝绳满足要求。

7.2起重量计算主吊选用汽车吊规格型号为QY25A,最大额定起重量为25T,最大起升高度为25m,参考《建筑施工手册》第四版。

平吊选用工作幅度14m,主臂长17.6m,起重量3.75t,起升高度9.59m。

最大受力工况选用工作幅度6m,主臂长17.6m,起重量10.4t,起升高度16.84m。
