浅谈工程造价的控制和管理

合集下载

浅谈工程全面造价管控与工程管理

浅谈工程全面造价管控与工程管理

浅谈工程全面造价管控与工程管理工程全面造价管控与工程管理是当前工程建设中一个非常重要的方面,它涉及到工程投资、成本、质量、进度等方面,对于工程项目的综合管理起着至关重要的作用。

本文将从浅谈工程全面造价管控与工程管理角度出发,对这一问题进行一定的探讨。

一、工程全面造价管控工程造价管控是指在工程建设全过程中,通过科学的工程计量、成本核算、工程造价咨询、招标控制、支付审批等手段,严格控制工程造价的一种管理手段。

而工程全面造价管控则是在传统的造价管理基础上,进一步加强控制手段,涵盖了所有与工程造价有关的方方面面,以达到全面控制成本的目的。

1.全面控制工程设计成本在工程建设的初期阶段,设计成本就成为了一个重要的方面。

要全面控制工程的设计成本,首先要从设计过程中严格把控,避免设计变更和后期补偿等不必要的费用;要选择合适的设计方案,做到性价比最优,避免设计过于奢侈和浪费,最大限度地控制设计成本。

工程施工是工程建设中的一个关键环节,也是造价管控的一个重要方面。

在施工阶段要全面控制施工成本,首先要强化施工管理,提高施工效率,减少人工、物料等成本,从而降低施工成本;要加强进度管控,避免因施工延期而导致额外的成本增加。

工程建设完成后,维护、保养、管理等后期成本也是非常重要的一个方面。

要全面控制工程后期成本,首先要注重工程的质量和可维护性,尽可能减少后期的维护成本;要合理选择工程设备和材料,做到节约型和环保型,从而降低后期的管理成本。

二、工程管理工程管理是指对工程项目进行全面协调、监督和管理,确保工程项目按照计划顺利进行,达到预期的目标。

而在工程全面造价管控中,工程管理是一个非常重要的环节,直接关系到全面造价管控的质量和效果。

1.强化项目管理在工程全面造价管控中,强化项目管理是非常重要的,它可以保证整个工程项目按照计划有序进行,避免因为管理不善而导致的成本增加、工期延长等问题。

在项目管理中,需要做好项目计划、进度控制、风险管理等方面的工作,确保项目按照计划高效运行。

浅谈加强工程造价的控制与管理

浅谈加强工程造价的控制与管理
飞 毛 甘 矛
拄 制 与 管再
刘俊 霞
工程造价控制与管理的主要内容 就是合理的确定和有效的控制工程造
资效益。 一、水电建设单位在项 目投资决策 阶段的工程造价控制与管理 工程建设项 目 投资决策阶段工程造
二、建设单位在工程设计阶段的工
程造价控制与管理
价。 合理确定工程造价, 就是在项目 建议
项目 投资决策完成后, 设计阶段的
理的范围和核定的造价限额内。具体的 制工程造价具有十分重要的意义。编制 征地费用的案例也颇多见。项 目 投资决
效益分 策完成后, 设计阶段的工程造价控制就 说就是用投资估算价控制初设阶段的设 投资概算要在科学进行工程项目
计方案的选择和初步设计概算造价; 用 概算造价控制技术设计和修正概算造 析的前提下进行, 编制要有依据, 要尽量 细致, 尽可能从现实出发, 充分考虑到施
确定结算价;在竣工验收阶段, 全面汇集
认真优选建设方案, 合理确定 定一个较合理的设计方案。设计质量直 在工程建设中实际花费的全部费用, 发展前景, 编 制真实准确完整的竣工决算, 如实体现 工程的规模及建筑标准。编写具有较强 接影响工程造价,由于设计不科学造成
建设工程的实际造价。有效控制工程造 价就是在优化建设方案、 设计方案的基
2、 开展技术经济分析等活动, 协调 控制, 招标文件编制的规范、 严谨就显得 增减额度。对于变更中的内容及工程量
和配合设计单位力求使设计投资合理 尤其重要。实践表明, 一份严密、 准确的 增减, 由施工、 建设单位预算人员进行现 化。建设单位在整个设计过程中应积极 招标文件能很好的保证建设工程合同造 场抽项实测实量,以保证变更内容的准
与设计单位配合, 应随时提供有关资料, 价的合理性、 合法性, 减少履行合同中甲 确性。 制定统一的设计变更管理办法, 要

浅谈建筑工程造价的合理有效控制与探索

浅谈建筑工程造价的合理有效控制与探索

浅谈建筑工程造价的合理有效控制与探索建筑工程造价的合理有效控制对于项目的顺利进行和成本的控制非常重要。

在建筑工程中,造价控制不仅仅是财务问题,更是涉及项目进度、质量和效益的综合性问题。

如何进行合理有效的建筑工程造价控制成为了业内人士关注的焦点。

本文将从多个方面来探讨建筑工程造价的合理有效控制,希望对相关领域的人士有所帮助。

1. 合理制定预算建筑工程的预算是建筑工程造价控制的第一步,也是至关重要的一环。

合理制定预算要考虑到各个方面的因素,包括但不限于用地成本、施工成本、材料成本,建筑设计方案费用等。

预算时需要精细到每一个细节,不能遗漏任何一个环节。

只有在预算阶段就把控好各项成本,才能在后续的施工过程中控制好造价。

2. 严格控制材料和设备成本材料和设备成本在整个建筑工程造价中占有相当大的比重。

对于这两方面的成本需要进行严格的控制。

选择合理的材料和设备供应商,合理的采购数量和使用材料,严格执行合同管理和付款程序等是有效控制材料和设备成本的方法。

建筑工程项目应当遵循绿色可持续发展理念,在材料的选择上注重环保和节能性能。

3. 合理安排施工进度合理的施工进度安排是保障项目质量和成本控制的重要手段。

合理的施工进度安排是指在保证工程质量的前提下,合理安排施工进度,高效组织作业活动,减少施工工期,提高工程进度,降低成本。

严格遵守施工进度安排,保证施工工期的有效控制,避免因工期延误导致的成本增加。

4. 管理好人力成本人力成本是建筑工程造价的一个重要组成部分。

合理控制人力成本需要从多个方面进行着手。

首先是对施工工人的管理,合理分配工作任务,提高工作效率,减少因工人原因导致的工程质量问题和工期延误。

其次是对管理人员的管理,加强对项目管理人员的培训和激励,提高管理水平,减少管理人员成本。

合理使用技术和设备,减少对人力的依赖,也是降低人力成本的有效途径。

5. 加强成本监控和核算建筑工程的造价控制并不是一次性的事情,而是需要在整个项目过程中进行不断的监控和核算。

浅谈工程造价概预算控制措施

浅谈工程造价概预算控制措施

浅谈工程造价概预算控制措施工程造价概预算控制是指在工程项目的各个阶段,通过合理的预算编制和有效的控制措施,对工程造价进行合理控制,从而实现项目的质量、进度和成本的统一。

一、浅谈工程造价概预算编制工程造价概预算编制是工程项目管理中的重要环节。

在进行预算编制时,首先要充分了解项目的具体情况,包括工程项目的规模、特点和技术要求等。

要充分了解市场行情和材料价格,以及工程项目的设计要求和施工工艺等方面的影响因素。

根据以上情况对每个工程项目进行详细的预算编制,包括项目费用、人工费用、材料费用、设备费用等各项开支的预计,确保预算的合理性和准确性。

二、浅谈工程造价概预算控制措施1、严格控制项目成本在工程项目的实施过程中,要严格控制项目成本,包括项目的施工和材料费用,设备采购和人工费用等。

在确定施工合同和材料采购时,要通过招标比较或者多方询价等方式,选取合理价格的施工单位和材料供应商,避免因为成本的增加而影响项目的预算控制。

2、科学合理地安排工程进度在项目实施过程中,要科学合理地安排工程进度,减少工期延误和二次施工等不必要的费用开支,确保项目能够按照预期的时间节点进行推进,从而保证项目的质量和进度。

3、建立完善的造价控制管理体系在工程项目实施中,建立完善的造价控制管理体系是非常重要的,包括对各项费用的档案记录和核查,对项目的费用分析和汇总,以及对成本控制和费用分配等方面的管理。

通过管理体系的建立,能够有效地对项目进行全面控制,确保项目的造价能够得到有效地控制。

4、加强合同管理在工程项目实施中,要加强合同管理,包括合同的订立、履行以及变更等方面的管理。

合同管理是保障工程造价控制的重要保障,只有对合同的合理管理,才能够有效地控制项目的费用开支,提高项目效益。

5、加强审计监督在工程项目实施过程中,通过加强审计监督,对项目的各项费用开支进行严格把关,确保项目的费用开支符合预算要求。

只有通过审计监督,才能够及时的发现和纠正项目造价控制中的问题,最大限度地减少项目的经济损失。

浅谈工程造价的控制管理

浅谈工程造价的控制管理
与管理 进 行 了研 究 , 提 出 了提高 工 程造 价控 制 与管 理 的几 点建 议 。 关 键字 : 工 程造 价 控 制 管理 研 究
1 .进 行工 程造 价控 制与 管理 探讨 的必 要性
工程造价 的控制 与管理 , 可以直接控制建设工程的资金投入 , 节约国家 和投资单位的的资金投入 , 能够是资源合理分配、 有效利用 , 最大程度的发挥 工程 建 设 的经 济效 益 和社 会效 益 。通 过对 工 程造 价 控制 与 管 理 的探 讨研 究 , 使国家和相关单位在工程建设方面投入产 出可以更好的控制。 工程建设的造 价管理与控制对 于当前激烈市场竞争现状下企业 国家资源的科学合理利用 , 对于保持国家和企业的持续竞争力作用重大。
经 济 建设

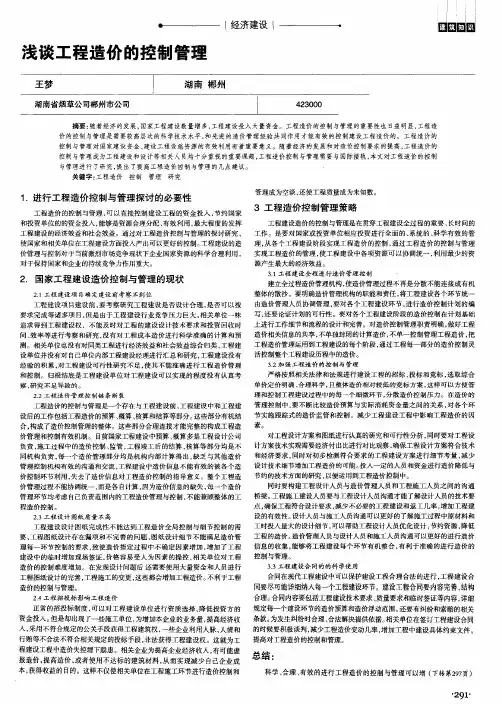

浅谈 工程造价 的控 制管理
摘要: 随着经济的发展 , 国家工程建设数量增 多, 工程建设投入大量资金。工程造价的控制与管理的重要性也 日益明显, 工程造 价的控制与管理是需要较高层次的科学技术水平, 和先进的造价管理经验共同作用才 能有效的控制建设工程造价的。工程造价的 控制与管理对 国家建设资金、 建设工程设施资源的有效利用有着重要意义。随着经济的发展和对造价控制要求的提高, 工程造价的 控制与管理成为工程建设和设计等相关人员均十分重视的重要课题 , 工程造价控制与管理需要与国际接轨, 本文对工程造价的控制
同机 构 负 责 , 每 一个 造 价 管理 部 分 均 是机 构 内部 计算 得 出 , 缺 乏 与其 他 造 价 和 经济 要 求 , 同时对 初 步 检测 符 合要 求 的工 程建 设 方 案 进行 细 节 考 量 , 减 少
投入一定的人员和资金进行造价降低与 管 理 控制 机 构有 效 的沟 通 和交 流 , 工 程建 设 中造 价信 息 不 能有 效 的被 各 个 造 设计技术细节增加工程造价的可能。 以便运 用 到工 程 造价 控制 中。 价控制环节利用 , 失去 了造价信息对工程造价控制的指导意义 。整个工程造 节约 的技 术 方面 的研 究 , 价管理过程不能协调统一 , 而是各 自计算 , 因为造价信息的缺失 , 每一个造价 管理环节均考虑 自己负责范围内的工程造价管理与控制 , 不能兼顾整体 的工

浅谈建筑工程造价的控制和管理

浅谈建筑工程造价的控制和管理

成本 预测工作做得好坏直接关 系到工程投标报价 工作 。施
工企 业为 了中标 , 总是尽量报 出合理低价 , 而合理低价 的确定 ,

定 是以科学合理 的成本预测分析作为依据的。
二、 工 程 实 施 阶 段成 本 控 制
1 . 施 工阶 段 的 成 本 控 制 , 主要应从施工组织设计、 质量 、 工 期


关 键词

容之一 价 的控 程造价
最 大 的 制 重 点
润。
1 . 人 工、 材料 、 机械 等成本 的预测 。( 1 ) 人工费要根据市场 价
工作 。
格和企业 内部人 员工 资标 准进行预测计算 ,根据工期及设备 投
入的人员数量预测该工程 的人工费成本额 。 在人工 费预测时 , 施 工企业应注意不 能完 全按 照定额的规定预测人工费 。由于 国家
0 1 7, 大理 。工期 的延 长或拖 延 , 必 然带
处理措施 。( 3 ) 机械使用成本的预测要 分析使用 自有机械设备 的 来成本的增加 , 造成资金使用费 的上升 。 要合理的制订资金使用 推销 费用 和使用 费用 , 并与使 用租赁机械设备费用相 比较 。当使 计划 , 使成 本控制与 进度控制相 协调 ; 要加强施 工质量管 理 , 控 用租 赁机械设备更划算时 ,应将租金作 为机械 使用费的主要成 制返工率 , 在施工过程 中要严把质 量关 , 使质量管理工作贯 穿于 本标准 。 全施工 费等按照 国家规定 的标准计算 , 不存在预测 , 但 措施项 目
定额编制的滞后性 , 目前定 额规定 的人工 日单价标准是大大 低
于市场人工价格 的。只有按 照市场价格进行的人工费预测才 是

浅谈建筑工程的造价控制和管理

浅谈建筑工程的造价控制和管理

浅谈建筑工程的造价控制和管理摘要:工程造价是关乎建筑成本和经济效益的重要内容,其建筑产品的多样性和计价方法的复杂性决定了工程造价确定的高难度系数。

特别是大型建设工程,对工程造价的控制和管理的要求就更为严格了。

关键词:建筑工程造价控制管理一、建筑工程造价的概述建筑工程造价是指进行某项建筑工程所支付的所有费用,它由建筑安装工程费,设备工器具购置费,工程建设其他费和预备费以及税金组成。

工程造价管理主要指:建设工程投资费用管理。

是为了实现投资的预期目标,在撰写的规划、设计方案的条件下,预测、计算、确定和监控工程造价及其变动的系统活动。

二、我国建筑工程造价管理的现状如何在保证高质量的前提下,缩短工期,减少建筑花销,节约建筑成本,成为了人们普遍关注的问题。

建筑工程造价和管理是集技术、经济、管理于一体的综合性工作,其复杂性和重要性日渐提高发票。

但是目前,我国的工程造价由于管理理念落后、相关法律法规不健全以及从业人员的专业水平较低等问题的存在,使得建筑工程的实际花销远远超出工程预算。

三、我国建筑工程造价中亟待解决的问题(一)建筑工程造价管理的观念比较落后我国建筑工程造价管理的产生有其复杂的背景,受到传统的计划经济模式的深刻影响,我国绝大多数的建筑工程依然停留在“定额的统一性、综合性、指令性和工、料、机价格的静态性”等基础上;而对工程造价的估算、概算、预算和决算是相分离的,造成“三超”现象严重。

(二)建筑工程造价相关法律法规不健全我国的建筑业近几年得到了快速的发展,也有相关的法律法规,但是这些关乎建筑行业运行规则的法律法规却没有与时俱进的得到完善,目前尚处于不健全的阶段,在实施贯彻中也存在很多的问题,同时“有法不依,执法不严”的现象时有发生。

例如,招投标法在实际的运用中,经常被扭曲,议标、串标现象严重。

(三)建筑工程造价从业人员中专业技能较差目前,我国工程造价管理领域的从业人员有80万左右,其中从业人员中本科毕业生还不到1/3,绝大多数是大专、电大、函授毕业。

工程造价的控制和管理策略包括什么?

工程造价的控制和管理策略包括什么?

工程造价的控制和管理策略包括以下几个方面:
1. 预算控制:在工程项目的规划阶段,制定详细的预算计划,并在整个项目实施过程中严格控制预算支出,确保不超出预算范围。

2. 成本控制:通过对工程项目的各个环节进行成本分析和控制,降低工程成本,提高工程效益。

3. 进度控制:通过对工程项目的进度进行监控和管理,确保工程按时完成,避免因工期延误而导致的成本增加。

4. 质量控制:通过对工程项目的质量进行监控和管理,确保工程质量符合要求,避免因质量问题而导致的成本增加。

5. 风险控制:通过对工程项目的风险进行评估和管理,制定相应的风险应对措施,降低风险发生的可能性和影响。

6. 合同管理:对工程项目的合同进行管理,确保合同条款的履行,避免因合同纠纷而导致的成本增加。

7. 信息管理:对工程项目的信息进行管理,确保信息的及时、准确和完整,为工程造价的控制和管理提供支持。

综上所述,工程造价的控制和管理需要综合运用多种策略,从多个方面进行控制和管理,以确保工程项目的顺利实施和成本效益的最大化。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

浅谈工程造价的控制和管理
发表时间:2016-08-02T15:49:48.810Z 来源:《基层建设》2016年9期作者:周民乐
[导读] 随着建筑工业现代化进程的加快,造价控制和管理日益成为工程项目控制的重要目标之一。

杭州运河(江干段)综合整治与保护开发指挥部办公室
摘要:随着建筑工业现代化进程的加快,造价控制和管理日益成为工程项目控制的重要目标之一。

工程造价是全过程系统化的管理过程,即从工程项目可行性研究阶段的概算开始,直至工程竣工决算和经济后评价为止的整个工程项目建设期间的工程造价控制和管理。

关键词:建筑工程;造价;控制和管理
1前言
工程造价的控制和管理是贯穿于项目建设全过程的控制,在项目建议书和可行性研究阶段编制投资估算;初步设计阶段编制设计概算;施工图设计阶段编制施工图预算;招投标阶段确定承发包合同价;合同实施阶段确定结算价;竣工验收阶段编制竣工决算,经济后评价阶段进行经济分析评价总结, 整个计价过程由粗到细,由浅到深,“四算两价”环环相扣,前者制约后者,后者补充前者。

要控制管理好建筑工程造价,需随时纠正发生的偏差,更需全过程系统性充分做好各环节的造价控制和管理:
(1)取得土地经营开发使用权阶段。

需对土地的拿地价格进行预测,并根据土地的用地性质、城市规划、退让事项、建筑高度、建筑密度、绿化率、容积率等等条件进精准定位,设定建设项目的户型比、面积、建筑形式,根据不同地区的建筑市场预测分析各层级的成本和利润。

此阶段的投资经济分析直接影响是否取得土地使用权决策,具有重要的战略决策意义。

设计阶段:据有关数据统计分析:设计费一般只相当于建设工程全寿命周期费用的1%以下,而这1%以下的费用对工程造价的影响却占75%以上。

由此可见,设计质量对整个工程建设的经济效益是至关重要的。

在设计初期就应将控制投资的设计理念融于设计环节中,做到技术与经济的统一。

(3)招标阶段:通过招标能控制建设工程造价在合理范围内。

高价承包使发包方遭受损失;低价承包特别是低于成本价会造成承包商不规范施工、偷工减料、延误工期、管理困难、质量安全隐患多、增加工程项目后期维修费用和使用成本等等不利因素。

(4)施工阶段:这是建设项目投资最大的阶段,此阶段工程造价的控制,主要以经复核的工程量清单造价或建筑工程承包合同价为目标。

相应工程建设主体单位可建立项目造价控制责任人制度,由专业人员对建设项目造价控制和管理负责,包括工程款项的支付、工程变更和现场签证的审核把关等等。

(5)竣工和后评价阶段:这个过程中主要进行工程变更签证的落实、按竣工图核对工程量、隐蔽验收记录的检查、合同文件条款的核对、合同单价的严格执行、各种费用的计算和支取等等。

后评价作为对整个建设项目的一次综合性评价,也是对该项目工程造价管理工作的全面总结。

2 规划设计阶段
规划设计阶段是建设项目造价控制和管理工作的事前控制环节。

是建设项工程造价控制和管理工作的重中之重,它是经济与技术有机结合的过程。

2.1 设计方案招标
聘请设计和经济方面的专家通过设计招标选择优秀的设计单位,良好的工程设计能够有效减少工程建设投资和设计变更、有利于工程施工管理、增加投资经营收入、获得市场认同和赞誉,从而全面提升建设项目的的经济效益和社会效益。

有效控制工程造价的前提应是要有良好的设计方案,必须改变重施工、轻设计的传统理念。

2.2进行限额设计
通过统计、分析、判断建设项目的造价成本,注重设计招标的效果,要求设计单位在符合结构要求、使用功能、城市规划的基础上,尽量节约工程投资。

所有设计中可以进行定量分析的,都要进行优化计算,加强对建设项目功能水平的要求和和功能成本的匹配性设计。

尽量考虑建设项目投资的经济性、可行性,控制建设工程中使用的建筑材料的实用性和经济性。

工程造价管理人员在设计过程中与设计人员密切配合,及时对项目设计进行分析对比,反馈造价信息,能动地影响设计,优化设计,以保证有效地控制投资。

在进行限额设计时还应加强对设计人员主观创造性的激发和激励。

2.3加强图纸会审
要加强图纸会审工作,尽可能在开工之前进行工程设计调整,减少开工后的各种变更。

组织工程建设五方主体的工程技术和造价人员对施工图纸进行工程投资上的经济性、施工上的可行性、技术上的合理性等进行核查,对设计图纸从各个角度进行全方位的审核管理,尽可能地完善设计工作质量,减少由于设计失误或考虑不周而造成今后的工程施工变更。

3招标与施工阶段
3.1 工程招标
招标阶段是建设项目造价控制和管理工作的事中控制环节。

采用科学的和适合的评标办法是优选承包商做好过程造价控制和管理工作的首要工作。

以“合理”作为有效控制建设工程造价的基础,以有效控制作为核心,认真对各种招投标文件和合同文件进行编制和审核,做好评标定标工作。

在中标的基础上,通过协调谈判的方式对合同进行确定。

中标后,要注重合同条款逻辑严密内容齐全、双方的权力义务关系明确对等。

对设计的变更、材料价格的签发、确认、现场签证、计算依据、价款调整的范围、程序等直接影响工程造价的有关条款,要采取相应的约定和对策措施。

由于承包商的优劣直接影响到工程造价控制的成败,因此,要慎重选择承包商,要对其经营管理模式、技术实力、人员配备、业绩资信等等进行考察。

工程施工招标还必须做好招标文件的编制和工程量清单的编制与调整工作,以防止工程造价失控。

首先作为工程项目实施工程的纲领性文件,招标文件中工程造价及相关费用尽量包干不留或少留活口;对于可能增加较多的单项工程量应当约定下调系数;工程量清单外可预见的变更需事先约定计费标准;对市场价格差异大的建筑材料要求描述详尽、封样报价。

其次作为项目造价控制的核心内容的工程量清
单的编制必须与招标文件的要求相呼应,力求表述完整准确,做到不错不漏。

同时建立四项制度来确保不因工程量清单的错漏引起工程造价的失控:建立工程量清单招标答疑和询标制度;建立截标后投标报价澄清制度;建立中标后工程量清单的复核制度;约定费用包干制度。

3.2工程施工
施工阶段是建设项目造价控制和管理工作的事中控制环节。

(1)加强工程变更的管理。

将工程变更尽可能的控制在开工之前,越早发生的变更,所造成的损失就越小,反之就会越大。

施工组织设计是指导施工的纲领性文件,应严格加强编制、审核、遵守施工组织设计,否则会导致施工现场管理混乱、人材机的浪费、工程质量和安全隐患发生等等现象,致使工程造价控制和管理工作失控。

还要做到不随意变更经审批的图纸,不随意提高设计标准,一定要减少变更、提前变更、先计算后变更,有效地对工程造价进行控制。

(2)掌握建筑材料的市场价格。

建筑材料在建筑工程施工阶段占有建设工程造价绝大部分比例,构成工程造价的主要因素是材料费用,但目前的建筑材料市场价格波动较大,所以要采取市场询价和信息查询方式及时掌握市场的行情动态,对建筑材料采购供应要加强动态分析和管理。

严把工程现场签证关。

确定现场签证价款要符合以下原则:合同文件中的有此价格的执行此价格;有类似价格的参照执行;无此价格的变更价格可以由承包商提出,经审核确认以后实施。

为了严格变更流程,可以采取承包方、监理方、建设方、审计单位现场联签的办法,确保变更、签证的合理性、真实性、经济性。

在确保建设项目质量、安全、投资的前提下稳步推进施工进度。

建设项目的质量、安全、投资、进度控制目标之间紧密联系且相互影响。

若施工进度滞后会带来工期的延长直接导致人力成本、管理成本和财务成本的明显增加,同时各种不确定风险因素也在增加,若建设项目质量、安全失控将给工程造价和管理带来不可挽回的经济损失,从而给造价控制和管理工作带来一系列不可估量的损失和难度。

4竣工结算阶段
竣工结算阶段是建设项目造价控制和管理工作的事后控制环节。

首先需认真搜集、核对基础资料,从招标文件、投标文件、承包合同、图纸会审纪要、工程变更联系单、现场签证、材料设备价格、竣工图纸等等逐项核对。

力求资料完整齐全,确保审核工作顺利进行。

其次还需对照竣工项目进行实地考察,核对相关资料的准确性,特别是对工程变更联系单和现场签证更应引起高度关注。

审核工程量是结算审核工作的重点和难点,应严把工程量核实关。

造价人员要掌握好现行政策,依据招投标文件、合同文件、现场变更和签证资料的约定进行各项费用的计取。

5 结语
工程造价控制和管理工程造价是一项专业性、系统性、全面性要求很高的工作,它贯穿整个建设项目实施过程中,对工程造价进行全过程控制是工程造价管理发展的必然趋势。

要有效地控制建设工程造价,就要把控制重点转移到建设前期的投资决策和设计阶段,尤其应抓住设计这个关键阶段,以取得事半功倍的效果。

同时要对工程造价的估算、概算、预算、合同价、结算价、竣工决算实行“一体化”管理,改变过去分段管理的状况。

从而加强对工程造价的主动控制,强化全过程的动态管理和监督,只有这样才能在激烈的市场竞争中立于不败之地,更好地适应我国社会主义市场经济的发展需要。
