鼓风机调试方案
鼓风机更换施工方案

鼓风机更换施工方案一、前期准备在进行鼓风机更换施工之前,需要进行以下准备工作:1.分析鼓风机的工作情况,包括工作时间、工作状态、故障情况等。
2.确定更换鼓风机的原因,可能是老旧设备需要更新,或存在严重故障需要紧急更换。
3.测量鼓风机的尺寸和重量,以便选择适合的新设备。
4.准备必要的工具和材料,如螺丝刀、扳手、托盘、吊装设备等。
二、鼓风机更换步骤1.断电:在更换鼓风机之前,首先要确保设备处于断电状态。
切断电源,并贴上警示标志,以防止他人误操作导致安全事故。
2.拆卸旧鼓风机:使用螺丝刀和扳手,将旧鼓风机上的固定螺丝和连接管件解开。
注意保存好螺丝和连接件,以备将来使用。
3.检查管道状况:拆卸鼓风机之后,检查连接管道的状态。
如遇到损坏或老化严重的情况,应及时更换。
4.安装新鼓风机:根据新鼓风机的尺寸和重量,选择合适的位置进行安装。
使用托盘和吊装设备,将新鼓风机慢慢提起并放置到合适位置。
注意确保鼓风机的稳定性,并利用螺丝刀和扳手固定好连接管件。
5.连接电源:在确定鼓风机安装牢固后,再次检查电源是否已经关闭,并将电源线正确接入新鼓风机。
确保接线正确,以免发生火灾或其他安全事故。
6.调试测试:接通电源后,测试新鼓风机是否正常工作。
可以通过观察鼓风机转动和听觉上的判断来确定设备是否正常运行。
如发现异常情况,应及时进行排除。
7.整理清理:在鼓风机更换完毕后,清理工作现场。
包括清理掉旧鼓风机的残留物和工具材料。
三、注意事项在进行鼓风机更换施工时,需要注意以下事项:1.安全第一:施工人员需戴好安全帽和手套,以防从高处掉落或刺伤手指。
2.施工时间:选择在设备停机或低负载期间进行更换,以减少工作中断时间。
3.施工环境:确保施工现场通风良好,尽量减少粉尘、油污等不利于设备使用的因素。
4.吊装注意:在安装新鼓风机时,严格按照操作规程进行吊装,确保设备安全无误。
5.保养维护:更换完成后,建议设立定期保养计划,定期检查和维护鼓风机,以延长使用寿命。
多级离心式鼓风机故障分析及解决措施

多级离心式鼓风机故障分析及解决措施摘要:随着我国建设资源节约型、绿色社会,高端装备制造业迅速发展,高速高效离心风机作为污水处理领域的关键设备,受到了国家相关政策的鼓励。
本文主要分析多级离心式鼓风机故障分析及解决措施。
关键词:多级离心式鼓风机;动平衡;电机基础;振动引言设备的正常运行离不开操作员对设备的维护,日常检测时必须记录电机和每个轴承的状态、空气流量、风压、声音、振动等变化。
如果出现异常情况,应立即停止工作,并进行解体检查。
在定期检查方面,每年至少进行一次检查,检查有无中断,内部清洗。
定期检查润滑油情况,必要时更换。
油必须在一个半月之前及时补充。
及时发现设备问题,快速准确处理,确保设备长时间、不间断、高效运行。
1、离心式鼓风机的工作原理当发动机转动导致风扇车轮转动时,车轮叶片之间的气体也随之旋转,气体在离心力作用下排出,气体的循环速度提高,即气体将动能转换为流动中的静态能量,然后将静压转换为速度能量由于入口的负压,气体在大气作用下立即补充,气体在车轮转动的持续作用下不断卸载和补充,以达到连续鼓风的目的。
2、多级离心式鼓风机的常见故障多级离心风机故障可分为机械故障和功率故障。
多层离心风机的机械故障包括机械、机械、机械振动、润滑系统故障和轴承故障。
一般来说,多级离心风机的机械故障是由多级离心风机的装配和安装以及多级离心风机的制造质量、故障原因和解决方法造成的:2.1振动过大:1、轴系统倾斜过大:检查热偶的可能基准值。
2 .转子不平衡:检查转子是否由于污垢或磨损不均匀而处于静止状态。
拆卸后重新检查运动平衡,检查热旋转分量是否松动,检查转子是否变形或直旋转。
3轴承储存或磨损错误:检查轴承的储存状态和润滑状态。
4 .润滑油为混浊或其他:更换润滑油。
5 .离合器不平衡权重:检查离合器自动平衡的质量以及与转子的回转。
2.2风扇收敛性:1、系统中的异物:从空气系统中去除异物。
2 .空气滤清器差压:清洁或更换滤清器插头。
罗茨鼓风机调试方案

罗茨鼓风机调试方案1.1、风机启动前的注意事项1、检查地脚螺栓等连接是否牢固。
2、清除管道内焊渣等异物。
3、阀门要置于全开状态,否则风机超负荷运转,风机受损。
4、检查,加注齿轮油。
出厂时,油箱内已经加注齿轮油,请检查齿轮箱中机油油位。
在停机状态,加至油窗中央即可,不要加多,否则将导致漏油。
5、轴承加注黄油。
风机正常运转,视实际工况每周加注一至二次。
6、检查窄V带松紧和皮带轮偏正。
皮带轮偏正可用直尺调正。
皮带的松紧可以参考下表调整。
当使用一段时间后,皮带会变松,此时要重新调整。
7、检查电源电压和频率是否符合电机上的名牌参数。
8、检查皮带轮转向。
面对皮带轮观察,皮带轮转向要与旋转标志箭头相符。
9、启动前用手转动皮带轮,如无异常,即可启动风机。
1.2、工作说明1、运行初期由于润滑油的粘滞,可能出现噪音和电流过高现象,待运行10-20分钟后即可消失。
2、气体流量的调节,气体流量可通过改变风机转速或增减溢流管道调节。
3、同一机型噪音也有差异,因为风机在机械室内的位置及配管情况不同会造成噪音的差异。
4、风机应在说明书铭牌标定的压力内工作。
(1)压力表通过接杆开关与风机管道连接。
仪表适用测量对钢和铜合金无腐蚀性介质的压力。
仪表在测量额稳定压力时不得超过仪表测量上限3/4,测量波动压力时,不得超过仪表上限的2/3.在使用中的仪表必须定期检查,至少三月一次。
(2)仪表适宜在周围环境温度为-40℃至+60℃,相对温度不大于80%场所使用。
仪表装接处和测定点应在同一水平线上。
(3)风机工作时,压力表开关要处在关闭状态,仪表在使用时将顶部通气橡胶头剪开。
如需测定压力时,才将开关打开,测完后再将其关闭。
为减少冲击震动和被测介质急剧变化对仪表的影响,使用时添置有缓冲结构。
1.3、安全阀使用说明1、使用上的注意说明因为要求该安全阀在低压力下工作,所以阀座与阀体的接触面是经过精密加工的,如果有异物附着在阀座周围,阀体动作时,异物就会被吸附到接触面上,由此形成阀体泄露的原因。
鼓风机的控制系统设计

鼓风机的控制系统设计摘要:目前,国内钢厂的空气悬浮鼓风机大多为空气悬浮式或轴流式风机。
随着科学的发展,可编程逻辑控制器(PLC)作为一种先进的电气控制系统,可以有效地替代传统的继电器控制电路,它们的连接简单、技术先进,可以有效地减少系统的故障,并且可以有效地抵御严酷的环境,如潮湿、高温、灰尘或者其他任何影响因子,从而提升系统的可靠性。
这款产品具有出色的逻辑控制和多重优势,既具有良好的抗干扰素力,又具有较低的温度、振动和噪声,而且尺寸紧凑,即使处于极端的工况也能够持久地工作,而且操作简易,维修也十分容易。
这款PLC控制系统具有强大的通信性、高效的数据传输、灵活的操作界面,为不同的应用场景提供了更加有效地控制。
在这篇文章中,我们将深入探讨如何利用plc控制系统来实现对空气悬浮鼓风机的有效控制。
这个系统能够帮助我们更好地操作空气悬浮式吹风器。
关键词:鼓风机;状态;控制系统1控制系统总体方案设计1.1PLC控制系统设计原则(1)可靠性如果因为错误的操作而导致的故障,在重置后,该系统仍然具有良好的稳定性,并且在极端情况下仍然保持着良好的运转状态。
(2)实时性污水处理是一个复杂的系统,必须实时监控设备的运行状态和参数,一旦发现异常,就应立即发出警报,以确保污水处理的有效性。
(3)可扩展性为了满足后期改造的需求,系统的运行时间应该尽可能地延长,可用率应该达到99.99%以上。
4)经济高效性科技的发展不仅带来了更高的功能和性能,而且还大大降低了生产成本,这样才能让自动化技术渗透到生产的每一个环节,从而提升整体的自动化水平。
(5)可操作性通过使用友好的控制计算机监控界面,可以轻松地对主要工艺参数和各种设备的运行状况进行实时监测,并且可以轻松地调整和更新,从而有效地推动流程的变革。
1.2系统功能需求分析(1)在进行数据收集和分析时,我们会收集各种气体的压力信息,例如进气、排气和润滑油的压力。
此外,我们还会收集气体的温度信息,例如进气、排气、油、冷却水、轴瓦和电机的温度等。
磁悬浮鼓风机安装调试方案

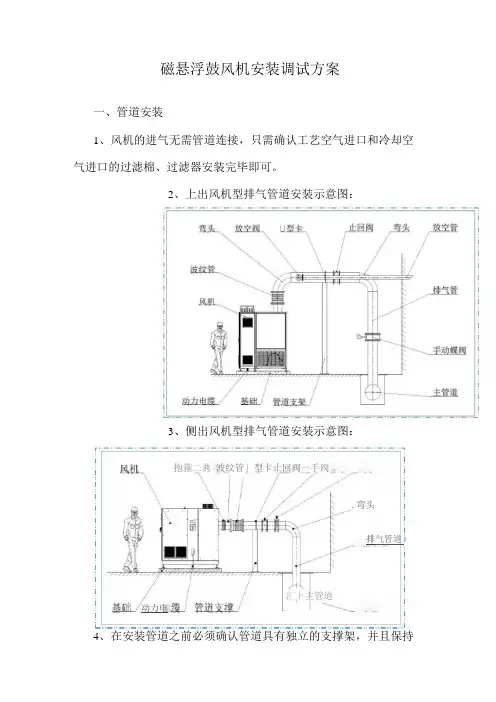

磁悬浮鼓风机安装调试方案一、管道安装1、风机的进气无需管道连接,只需确认工艺空气进口和冷却空气进口的过滤棉、过滤器安装完毕即可。
2、上出风机型排气管道安装示意图:3、侧出风机型排气管道安装示意图:抱箍二典I波纹管」型卡止回阀一手阀.弯头排气管道I汇卜主管道动力电4、在安装管道之前必须确认管道具有独立的支撑架,并且保持管道清洁、内壁光滑,粗糙的管道内壁会增加气流噪声。
5、在拧紧紧固件之前必须对准所有管道法兰和风机出气口法兰,避免管道应力过大。
6、风机的冷却空气出气口可采用管道连接,将热气引到室外。
也可以不连接管道,只需确保出风口气流通畅无阻塞即可。
7、放空阀及冷却空气的排气口必须朝向一个安全的区域,避免造成意外伤害。
8、风机的水平度应控制在10/1000以内,通过旋转底部的4个调整脚可调整风机至合适的高度和水平度。
二、电气安装1、供电电源供电方式为三相五线制(-),供电规格为38、5。
输入电压的偏差应保持在额定电压的±15%,三相电压之间的电压差应保持在额定电压的±2%以内。
2、动力电缆连接(1)设备外接动力电缆为三相,以及线,风机内部自带变频器,供电侧严禁增加各种控制。
(2)观察电缆外观有无磨损破皮,对电缆进行相间绝缘阻值和接地阻值的测量,所有测试结果应全部符合标准。
(3)原则上供电侧电缆、断路器规格不得小于风机内部配置。
(4)供电电缆从风机穿线孔穿入,按相关标准处理电缆接头,三根相线分别用黄、绿、红热缩管标明,地线用黄绿相间热管标明。
(5)地线固定在接地铜排上,接地阻值不大于4,若大于4则选择就近接地和系统接地双重接地,为减少电磁干扰。
3、动力电源检测(1)电缆通电后,用红外线测温枪测量电缆铜接头温度,温度超过50℃为异常。
(2)动力电缆采用电缆管线和桥架进行保护。
(3)风机上电后,相间电压不得低于3,最高可承受44。
(4)磁悬浮风机供电零线、地线不可混用。
三、安装的注意事项1、风机室外配置时,应设置防雨棚。
整体式鼓风机安装施工方案

一、编制依据1. 国家相关建筑安装工程施工及验收规范;2. 鼓风机安装使用说明书;3. 施工现场实际情况。
二、工程概况1. 工程名称:整体式鼓风机安装工程;2. 施工地点:[具体地址];3. 施工单位:[施工单位名称];4. 施工期限:[施工期限]。
三、作业范围及准备1. 作业范围:整体式鼓风机的安装、调试、试运行;2. 作业准备:(1)组织施工人员熟悉鼓风机安装使用说明书及相关规范;(2)准备必要的施工工具、设备;(3)施工现场清理,确保施工环境安全、整洁;(4)制定详细的施工方案。
四、主要材料及设备1. 主要材料:整体式鼓风机、风机支架、基础混凝土、螺栓、垫片等;2. 主要设备:吊车、电焊机、扳手、螺丝刀、水平尺、千分尺等。
五、施工方法及步骤1. 风机基础施工:(1)根据设计图纸,进行基础混凝土浇筑;(2)混凝土达到设计强度后,进行风机基础验收。
2. 风机安装:(1)吊装风机至基础;(2)将风机与基础连接,确保水平度;(3)安装风机支架,调整风机位置;(4)连接风机进出口管道,确保密封性;(5)安装电气控制系统,调试风机运行。
3. 风机调试及试运行:(1)启动风机,检查风机运行状态;(2)调整风机运行参数,确保风机稳定运行;(3)进行风机试运行,检查风机性能及安全性能;(4)试运行合格后,进行风机验收。
六、质量标准和工艺要求1. 风机基础混凝土强度达到设计要求;2. 风机安装位置准确,水平度误差不超过规定范围;3. 风机进出口管道连接牢固,密封性良好;4. 电气控制系统安装正确,调试合格;5. 风机运行稳定,性能符合设计要求。
七、安全及文明施工要求1. 施工人员必须穿戴好安全防护用品;2. 施工现场严禁烟火,保持安全通道畅通;3. 严格遵守施工操作规程,确保施工安全;4. 保持施工现场整洁,减少对周边环境的影响。
八、验收标准1. 风机基础混凝土强度达到设计要求;2. 风机安装位置准确,水平度误差不超过规定范围;3. 风机进出口管道连接牢固,密封性良好;4. 电气控制系统安装正确,调试合格;5. 风机运行稳定,性能符合设计要求;6. 施工现场整洁,安全文明施工。
离心鼓风机试运转和调试方案
离心鼓风机试运转和调试方案一、试运转步骤:1.设备检查:在试运转之前,需要对离心鼓风机进行全面的检查,包括传动装置、润滑系统、冷却系统、电气系统等。
确保各项设备齐全、完好,并进行必要的维护和调整。
2.动力连接:将离心鼓风机与动力源(如电机)连接起来。
确保连接牢固、电气接线正确。
3.润滑系统调试:检查润滑系统的工作情况,包括油位、油泵、油管、油嘴等。
保证润滑油供给充足、流畅。
4.启动试运转:按照设备说明书的要求,启动离心鼓风机进行试运转。
注意观察设备是否运行平稳、无异常振动、噪音等。
如有异常情况,应及时停机检查。
5.检查性能指标:试运转过程中,需要检查离心鼓风机的性能指标,如气流量、气压、转速等。
确保设备输出符合要求。
6.温升检测:通过测量设备不同部位的温度,判断设备是否存在过热情况。
如有过热现象,应及时处理,确保设备正常工作。
7.运行时间延长:试运转一段时间后,逐步增加运行时间,观察设备的长时间运行情况。
检查设备是否稳定、可靠,各项参数是否正常。
8.停止试运转:试运转结束后,按照设备说明书的要求,关闭离心鼓风机。
注意关闭顺序,确保设备停机平稳。
二、调试要点:1.叶轮调整:如果设备性能指标不符合要求,可以通过调整叶轮的角度来改变气流量、气压等参数。
要注意叶轮调整的准确性和平衡性,避免对设备造成损坏或影响设备运行。
2.速度调整:根据实际需要,调整离心鼓风机的转速。
要注意转速调整的平稳过程,避免对设备或系统产生冲击。
3.频率调整:如果离心鼓风机采用变频调速方式,可以通过调整频率来改变设备的运行速度。
要注意频率调整的平稳性和灵活性,确保设备输出符合要求。
4.运行平衡:离心鼓风机的运行平衡是指设备在高速旋转时,各部件之间的平衡状态。
在调试过程中,要注意设备各部件的平衡性,避免因失衡而产生振动、噪音等问题。
5.高温保护:离心鼓风机在运行过程中,由于工作环境的温度较高,设备易受损。
在调试过程中,要注意设置高温保护措施,如风机散热装置、温度传感器等,确保设备运行安全。
鼓风机安装方案
鼓风机安装方案1. 引言鼓风机是一种广泛应用于工业生产中的设备,用来产生并输送压缩空气或气流。
安装鼓风机时需考虑合适的位置和方法,以确保其正常运行和安全使用。
本文将介绍一种鼓风机的安装方案,以指导工程师和技术人员进行正确的安装操作。
2. 安装前准备在开始安装鼓风机之前,需要进行一些准备工作,以确保安装过程顺利进行。
2.1 确定安装位置首先需要确定鼓风机的安装位置。
鼓风机通常应安装在通风良好、无明火和易燃物质的地方,以确保安全性。
此外,应尽量避免安装在人员经常出入或者噪音敏感区域附近。
2.2 测量并准备支架根据鼓风机的尺寸和重量,测量并准备合适的支架。
支架应具备足够的强度和稳定性,以承载鼓风机并避免震动。
根据鼓风机的电气要求,准备电源和电气线路。
确保电源符合鼓风机的额定电压和频率,同时确保电气线路的负载能够满足鼓风机的需求。
2.4 准备气源管路如果鼓风机需要通过管路供气,准备合适的气源管路。
管路应选择合适的材质和规格,能够承受鼓风机输出气流的压力和流量。
3. 安装步骤安装鼓风机的步骤如下:3.1 安装支架将预先准备好的支架固定在安装位置上,确保支架牢固稳定。
需要特别注意支架的高度和水平度,以确保鼓风机安装在合适的位置上。
3.2 安装鼓风机将鼓风机放置在支架上,并根据鼓风机和支架的设计,进行固定。
使用适当的螺栓和螺母进行紧固,并确保鼓风机与支架之间不会产生松动或摇晃。
根据鼓风机的电气要求,将电源和电气线路连接到鼓风机上。
确保电源和线路的连接牢固可靠,并遵循相关电气安全规范。
3.4 连接气源管路如果鼓风机需要通过气源管路供气,根据预先准备好的气源管路,将其连接到鼓风机的进气口。
确保连接密封可靠,并使用合适的工具进行固定。
3.5 测试和调试在安装完成后,进行鼓风机的测试和调试。
连接电源并启动鼓风机,观察其运行情况以及气流是否正常输出。
如有异常情况,应及时排除故障。
4. 安装注意事项在安装鼓风机时,还需要注意以下事项:•遵循鼓风机的安装和使用说明,以确保安全和有效使用。
锅炉辅助设备的安装和调试方案
锅炉辅助设备的安装和调试方案本锅炉设有鼓风机、引风机、二次风机等。
安装顺序及质量要求:1.1、风机安装前的检查(1)根据图纸和制造厂设备清单,详细清点风机设备及零部件应齐全,核对风机的实物型号是否与设计要求相符合。
(2)检查核对风机轴承座和电机底座螺栓孔的尺寸。
(3)用百分表测量风机、电机对轮轴向、径向晃动值。
(4)按图核对叶轮的转速、转向和叶片的弯曲方向是否正确。
(5)检查风机外壳、叶轮焊接焊接质量,应无裂纹、砂眼等缺陷,法兰面应平整。
1.2、基础检查及划线(1)设备基础检查应按《钢筋混凝土施工及验收规范》GBJ204-83的有关规定验收合格。
(2)混凝土的强度应达到设计强度的70%。
(3)基础的标高、纵横向中心线误差应符合下列要求:基础中心线与设计允差±10mm;基础中心线间距离允差±50mm;各预埋螺栓孔中心线允差±10mm;各预埋地脚螺柱中心线允差±2mm;地脚螺栓孔倾斜度≤10mm。
(4)以给定的中心线、标高为基准线,在基础上划测出纵横中心线。
1.3、安装步骤(1)将风机底座吊装就位,并初步进行找正,穿上地脚螺栓,但不可拧紧,以便调整。
(2)转子安装找正,并将上盖扣好。
(3)电动机吊装就位,并作初步找正。
(4)调整电动机、风机对轮之间隙,符合图纸技术要求,轴向、径向偏差应符合有关规定。
(5)拧紧底座两侧地脚步螺栓,依次调整以上各数据达到规定值,确保两轴对轮)的同心度。
(6)安装风壳、叶轮应符合图纸技术要求,并确保其间隙在热膨胀后不相接触。
(7)安装进出口连接烟道,接口法兰间应垫好石棉绳,并拧紧螺栓。
(8)安装调节挡板时应注意方位,手动操作应灵活,指示正确。
1.4、安装质量标准(1)标高允差≤±10mm;(2)纵、横向中心线允差≤±10mm;(3)叶轮与机壳间隙均匀且允差≥2mm;(4)轴、径向晃动值允差≤±0.08mm;1.5、风机的试运(1)风机试运前的检查➢地脚螺栓与各连接螺栓是否紧固。
10鼓风机安全操作规程
鼓风机安全操作规程一、开机前准备及检查内容1、操作人员必须经过鼓风机的培训学习,考核合格后方可操作鼓风机。
2、进入工作岗位必须按规定佩戴好劳保防护用品。
3、操作人员精神状态必须良好,无酒后上岗、疲劳上岗。
4、查阅前班交班记录,了解设备运行情况;二、油站与稀油站说明与调试1、油泵控制说明与调试油泵有两种工作模式:“手动”、“自动”。
当油泵处于手动模式时,手动控制两个油泵均为手动启动、停止。
当油泵处于自动模式时,两个油泵为一个主油泵,一个备用油泵,并且主、备油泵可以互换。
当控制面板上的转换开关打到“1#油泵联锁”时,1#油泵为备用油泵,2#油泵为主油泵;当转换开关打到“2#油泵联锁”时,2#油泵为备用油泵,1#油泵为主油泵;主油泵需手动启动,主油泵启动的同时备用油泵即投入联锁,当油站供油压力低于设定值时,备用油泵自动启动,当高于设定值时,自动停止。
2、稀油站加热器控制说明与调试油箱温度低于 25°C《根据实际情况设定)稀油站可以手动运行加热器,手动启动稀油站加热油箱温度加热到 25°C(根据实际情況设定)时加热自动停止。
3、稀油站加热器运行过程中可以手动停止稀油站加热器。
三、启停风机风机启动/停止操作说明:1、将“调试/报警联锁”转换开关打到报警联锁状态。
2、将“1#泵联锁/2#泵联锁”转换开关打到“1#泵联锁”或“2#泵联锁”,将“手动/检修/自动”转换开关打到“自动”,并开启油泵。
3、在满足启动条件情况下(允许启动指示灯亮,变频就绪指示灯亮,主电机启动在就地状态),按下“主电机启动按钮”,启动风机。
4、当风机电机频率 40HZ 时,打开风机进出口阙门,使风量达到生产工艺要求。
5、风机开启后,观察现场有无异常响声,烟雾,漏油等异常情况,发现问题应及时处理,情节严重的直接停车。
运行期间做好运行记录,正常运行以后每班记录一次。
6、停风机时,按下“主电机停止按钮”停机。
7、风机停稳半小时后,停止润滑油泵,并建议停车后每 30min 手动盘车 180°,直至风机主轴冷却至常温,以此防止主轴弯曲。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
鼓风机调试方案
一、检查
1、检查设备是否有损坏,例如有裂缝的铸件、擦伤或弯曲等。
2、检查设备安装精度;
3、检验设备是否安装牢固、管道安装是否正确;
4、确保所有鼓风机的螺栓已牢固拧紧;
5、检查联轴器安装是否对中;
6、检查联轴器和电机风扇安全罩是否安装到位;
7、检查所有管道盲法兰是否已卸下;
8、检查电机接线是否按相序联接;
9、检查电机绝缘应符合设计和规范要求;
10、检查设备接地是否符合规范要求。
二、调试要求
1、鼓风机试车前,应进行盘车,检查机壳内部应无任何碰撞,磨刮声音。
2、鼓风机试车前,应脱开鼓风机与电机的联轴器,单独对电动机试运转24~72小时,检查电气系统、转向、轴承温度和振动是否正常。
3、电机试车成功后,方可将鼓风机合电机联轴器进行连接。
4、鼓风机试车前,应对各系统(润滑系统、进出风阀门、仪器、仪表等)进行检查。
并关闭出气阀,打开旁通阀。
5、机组在启动过程中要仔细听测机组各机体内部的声响,并注
意轴承、主油泵和密封等工作情况,发现有不正常的振动和声响时,应立即采取措施或停车,检查或排除引起不正常现象的原因。
6、观察鼓风机的机壳在温度上升时膨胀是否正常。
7、机组在无负荷运行正常后,逐渐开启进气阀,直至完全打开,然后关闭出气管路旁通闸阀和开启出气管路上的闸阀,调节出气管道中的气体压力。
此时,机组即可投入生产运行。
8、测定和记录好启动时间、电压、电流。
