桥梁钻孔灌注桩施工工艺框图

桥梁工程-钻孔灌注桩施工工艺
桥梁工程钻孔灌注桩施工工艺灌注桩施工灌注桩,是直接在桩位上就地成孔,然后在孔内安放钢筋笼灌注混凝土而成。
灌注桩能适应各种地层,无需接桩,施工时无振动、无挤土、噪音小,宜在建筑物密集地区使用.但其操作要求严格,施工后需较长的养护期方可承受荷载,成孔时有大量土渣或泥浆排出。
根据成孔工艺不同,分为干作业成孔的灌注桩、泥浆护壁成孔的灌注桩、套管成孔的灌注桩和爆扩成孔的灌注桩等。
灌注桩施工工艺近年来发展很快,还出现夯扩沉管灌注桩、钻孔压浆成桩等一些新工艺.灌注桩施工—干作业成孔干作业成孔灌注桩适用于地下水位较低、在成孔深度内无地下水的土质,不需护壁可直接取土成孔.目前常用螺旋钻机成孔。
施工工艺流程场地清理→测量放线定桩位→桩机就位→钻孔取土成孔→清除孔底沉渣→成孔质量检查验收→吊放钢筋笼→浇筑孔内混凝土。
施工注意事项①开始钻孔时,应保持钻杆垂直、位置正确,防止因钻杆晃动引起孔径扩大及增多孔底虚土.②发现钻杆摇晃、移动、偏斜或难以钻进时,应提钻检查,排除地下障碍物,避免桩孔偏斜和钻具损坏。
③钻进过程中,应随时清理孔口粘土,遇到地下水、塌孔、缩孔等异常情况,应停止钻孔,同有关单位研究处理。
④钻头进入硬土层时,易造成钻孔偏斜,可提起钻头上下反复扫钻几次,以便削去硬土.若纠正无效,可在孔中局部回填粘土至偏孔处0.5m以上,再重新钻进。
⑤成孔达到设计深度后,应保护好孔口,按规定验收,并做好施工记录。
⑥孔底虚土尽可能清除干净,可采用夯锤夯击孔底虚土或进行压力注水泥浆处理,然后快吊放钢筋笼,并浇筑混凝土。
混凝土应分层浇筑,每层高度不大于1.5m。
螺旋钻机螺旋钻机螺旋钻孔机是利用动力旋转钻杆,使钻头的螺旋叶片旋转削土,土块沿螺旋叶片上升排出孔外。
钻孔机由主机、滑轮组、螺旋钻杆、钻头、滑动支架、出土装置等组成,用于地下水位以上的粘土、粉土、中密以上的砂土或人工填土土层的成孔,成孔孔径为300mm~600mm,钻孔深度8-12m。
最新吊车安装小桥梁板和涵洞盖板施工工艺框图
钻孔桩施工工艺框图
施工方案:钻孔灌注桩施工采用冲击钻机成孔,泥浆护壁,吊车配合进行安放导管和钢筋笼,浇筑砼。
扩大基础施工工艺框图
基础开挖施工方案:基础开挖采用机械开挖,人工整修的方案。
空心墩 身 施 工 工 艺 示 意 图
钢筋砼墩台身施工工艺框图
砼用拌和站拌制,砼搅拌运输车运送,吊车或输送泵浇注砼。
后张预应力砼T梁施工工艺框图
后张法预应力T梁施工采用预制场预制、架桥机安装方案,模板采用钢模板,拌合站搅拌混凝土。预应力钢绞线人工进行穿束,千斤顶张拉设备进行张拉,压浆机进行孔道压浆。预 应 力 施 工 工 艺 流 程
钻孔灌注桩施工程序及注意事项
苏古尔大桥施工作业指导书苏古尔大桥为垮阿沙勒河而设,斜交700,位于R=1200m的圆曲线及缓和曲线上,设计为7-32m,全长224m,梁系后张法预应力砼梁。
本桥采用T型桥台,八度区圆形桥墩,钻孔灌注桩基础。
为了本桥安全优质的施工,现编制作业指导书如下:一.开工前的准备工作1.复核图纸,学习与该桥有关技术规范。
2.钻孔桩场地应清除杂物,整平场地。
3.远离河道最少10m挖设泥浆池。
二、钻孔灌注桩施工分施工准备、钻孔、清孔、钢筋笼制作及下放、灌注砼五个阶段。
1.施工准备1)进场设备应进行检修、保养,原材料应进行进场前检验、确保合格,关键作业人员持证上岗,如电焊工。
2)护筒:坚固、密封不漏水,埋置位置准确无误,护筒大小、埋设高度、埋深应满足规范要求。
3)开工报告:必须在开工报告经监理工程师批准后才能开工,施工过程中应按拟定的施工方案进行作业。
2.钻孔1)只有在中心距离5m以内的任何桩的砼浇注24小时以后才能开始。
应注意同一排桩施工顺序安排。
2)钻进过程中经常注意土层变化,并根据地质情况调整钻进速度、泥浆相对密度等。
3)及时做好施工记录。
3.清孔1)在清孔排渣时,必须注意保持孔内水头高度,防止坍孔。
2)不得用加深孔底深度的方法代替清孔。
因为孔内泥浆密度过大,在砼浇注时易产生夹层断桩,另外孔底加深所增加的承载力不能补偿未清孔使孔底减少的承载力。
3)孔底沉淀层厚度<0.4d。
4.钢筋笼1)搭接长度、焊缝宽度、厚度应满足规范要求,同一断面焊接头不大于50%。
必须进行焊接试验。
2)焊接端面应彼此平行,两根钢筋中心线应在同一轴线上。
3)焊条型号满足规范要求。
I级筋结422。
4)保护层厚度满足要求。
5.灌注砼1)灌注砼前应再次检查沉淀层厚度≤0.4d,若不满足应再次清孔。
2)首批灌注砼数量应满足导管埋深≥1.0m要求。
3)导管直径≥25cm,使用前应详细检查。
4)导管埋置深度控制在2-6m。
5)及时按要求制取砼试件。
桥梁施工工艺流程图
一、钻孔灌注桩施工工艺流程图施工准备测量定位护筒准备埋设护筒钻机就位制备泥浆测量孔深钻孔成孔验孔钢筋实验清孔制作钢筋骨架钢筋骨架就位设立导管砼面高度测量砼拌和灌注水下砼砼运输拔护筒制备试件桩基检测二、系梁〔承台〕施工工艺流程图测放系梁〔承台〕平面位置基坑周边设排水沟基坑开挖基坑排水破除桩头处理桩身质量检测、桩位复核基坑处理垫层浇注系梁〔承台〕中线测放系梁〔承台〕模板安装钢筋安装浇注系梁〔承台〕砼钢筋抽检、加工砼养护、模板拆卸砼拌和基坑回填试件制备三、墩柱施工工艺流程图上报方案批准承台柱位凿毛处理检查钢筋检测、制作测量放线定位验收支搭脚手架钢筋绑扎墩柱模板支搭浇注墩柱砼养生检测混凝土强度拆模四、墩身、桥台施工工艺流程图场地平整钢钢测量定位筋筋备制砼安装钢筋骨架料作备试运料验输安装模板制、砼备运浇注砼试输件拆模养生砼检验下道工序`五、盖梁〔台帽〕施工工艺流程图施工准备测量放样安装牛腿或台背土平整钢铺设底模筋砼钢制备筋钢筋绑扎作料备运料安装侧模输砼备浇注砼料养生砼备模板撤除料六、下道工序六、先X法空心板梁预应力施工工艺流程图制作台座底模安装预应力筋X拉安装钢筋钢筋制作安装侧模端模模板制作钢筋模板检查制作试件浇注砼养护测砼强度放X起吊移梁下道工序六、先X法空心板梁预应力施工工艺流程图制作台座底模安装预应力筋X拉安装钢筋钢筋制作安装侧模端模模板制作钢筋模板检查制作试件浇注砼养护测砼强度放X起吊移梁下道工序六、先X法空心板梁预应力施工工艺流程图制作台座底模安装预应力筋X拉安装钢筋钢筋制作安装侧模端模模板制作钢筋模板检查制作试件浇注砼养护测砼强度放X起吊移梁下道工序六、先X法空心板梁预应力施工工艺流程图制作台座底模安装预应力筋X拉安装钢筋钢筋制作安装侧模端模模板制作钢筋模板检查制作试件浇注砼养护测砼强度放X起吊移梁下道工序六、先X法空心板梁预应力施工工艺流程图制作台座底模安装预应力筋X拉安装钢筋钢筋制作安装侧模端模模板制作钢筋模板检查制作试件浇注砼养护测砼强度放X起吊移梁下道工序六、先X法空心板梁预应力施工工艺流程图制作台座底模安装预应力筋X拉安装钢筋钢筋制作安装侧模端模模板制作钢筋模板检查制作试件浇注砼养护测砼强度放X起吊移梁下道工序六、先X法空心板梁预应力施工工艺流程图制作台座底模安装预应力筋X拉安装钢筋钢筋制作安装侧模端模模板制作钢筋模板检查制作试件浇注砼养护测砼强度放X起吊移梁下道工序六、先X法空心板梁预应力施工工艺流程图制作台座底模安装预应力筋X拉安装钢筋钢筋制作安装侧模端模模板制作钢筋模板检查制作试件浇注砼养护测砼强度放X起吊移梁下道工序六、先X法空心板梁预应力施工工艺流程图制作台座底模安装预应力筋X拉安装钢筋钢筋制作安装侧模端模模板制作钢筋模板检查制作试件浇注砼养护测砼强度放X起吊移梁下道工序六、先X法空心板梁预应力施工工艺流程图制作台座底模安装预应力筋X拉安装钢筋钢筋制作安装侧模端模模板制作钢筋模板检查制作试件浇注砼养护测砼强度放X起吊移梁下道工序六、先X法空心板梁预应力施工工艺流程图制作台座底模安装预应力筋X拉安装钢筋钢筋制作安装侧模端模模板制作钢筋模板检查制作试件浇注砼养护测砼强度放X起吊移梁下道工序六、先X法空心板梁预应力施工工艺流程图制作台座底模安装预应力筋X拉安装钢筋钢筋制作安装侧模端模模板制作钢筋模板检查制作试件浇注砼养护测砼强度放X起吊移梁下道工序六、先X法空心板梁预应力施工工艺流程图制作台座底模安装预应力筋X拉安装钢筋钢筋制作安装侧模端模模板制作钢筋模板检查制作试件浇注砼养护测砼强度放X起吊移梁下道工序六、先X法空心板梁预应力施工工艺流程图制作台座底模安装预应力筋X拉安装钢筋钢筋制作安装侧模端模模板制作钢筋模板检查制作试件浇注砼养护测砼强度放X起吊移梁下道工序六、先X法空心板梁预应力施工工艺流程图制作台座底模安装预应力筋X拉安装钢筋钢筋制作安装侧模端模模板制作钢筋模板检查制作试件浇注砼养护测砼强度放X起吊移梁下道工序六、先X法空心板梁预应力施工工艺流程图制作台座底模安装预应力筋X拉安装钢筋钢筋制作安装侧模端模模板制作钢筋模板检查制作试件浇注砼养护测砼强度放X起吊移梁下道工序六、先X法空心板梁预应力施工工艺流程图制作台座底模安装预应力筋X拉安装钢筋钢筋制作安装侧模端模模板制作钢筋模板检查制作试件浇注砼养护测砼强度放X起吊移梁下道工序六、先X法空心板梁预应力施工工艺流程图制作台座底模安装预应力筋X拉安装钢筋钢筋制作安装侧模端模模板制作钢筋模板检查制作试件浇注砼养护测砼强度放X起吊移梁下道工序六、先X法空心板梁预应力施工工艺流程图制作台座底模安装预应力筋X拉安装钢筋钢筋制作安装侧模端模模板制作钢筋模板检查制作试件浇注砼养护测砼强度放X起吊移梁下道工序六、先X法空心板梁预应力施工工艺流程图制作台座底模安装预应力筋X拉安装钢筋钢筋制作安装侧模端模模板制作钢筋模板检查制作试件浇注砼养护测砼强度放X起吊移梁下道工序六、先X法空心板梁预应力施工工艺流程图制作台座底模安装预应力筋X拉安装钢筋钢筋制作安装侧模端模模板制作钢筋模板检查制作试件浇注砼养护测砼强度放X起吊移梁下道工序六、先X法空心板梁预应力施工工艺流程图制作台座底模安装预应力筋X拉安装钢筋钢筋制作安装侧模端模模板制作钢筋模板检查制作试件浇注砼养护测砼强度放X起吊移梁下道工序。
旋挖钻灌注桩技术规范

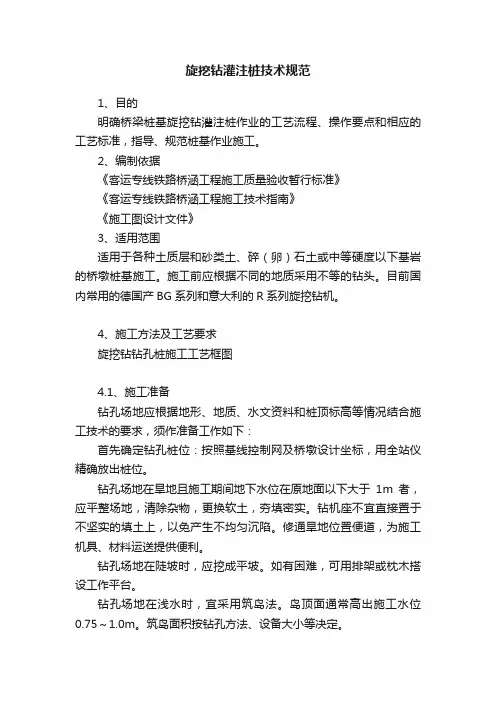

旋挖钻灌注桩技术规范1、目的明确桥梁桩基旋挖钻灌注桩作业的工艺流程、操作要点和相应的工艺标准,指导、规范桩基作业施工。
2、编制依据《客运专线铁路桥涵工程施工质量验收暂行标准》《客运专线铁路桥涵工程施工技术指南》《施工图设计文件》3、适用范围适用于各种土质层和砂类土、碎(卵)石土或中等硬度以下基岩的桥墩桩基施工。
施工前应根据不同的地质采用不等的钻头。
目前国内常用的德国产BG系列和意大利的R系列旋挖钻机。
4、施工方法及工艺要求旋挖钻钻孔桩施工工艺框图4.1、施工准备钻孔场地应根据地形、地质、水文资料和桩顶标高等情况结合施工技术的要求,须作准备工作如下:首先确定钻孔桩位:按照基线控制网及桥墩设计坐标,用全站仪精确放出桩位。
钻孔场地在旱地且施工期间地下水位在原地面以下大于1m者,应平整场地,清除杂物,更换软土,夯填密实。
钻机座不宜直接置于不坚实的填土上,以免产生不均匀沉陷。
修通旱地位置便道,为施工机具、材料运送提供便利。
钻孔场地在陡坡时,应挖成平坡。
如有困难,可用排架或枕木搭设工作平台。
钻孔场地在浅水时,宜采用筑岛法。
岛顶面通常高出施工水位0.75~1.0m。
筑岛面积按钻孔方法、设备大小等决定。
4.2、泥浆制备在砂类土、碎(卵)石土或黏土夹层中钻孔,采用膨润土泥浆护壁。
在黏性土中钻孔,当塑性指数大于15,可利用孔内原土造浆护壁。
钻孔施工时随着孔深的增加向孔内及时、连续地补浆,维持护筒内应有的水头,防止孔壁坍塌。
桩孔砼灌注时,孔内溢出的泥浆引流至泥浆池内,利用于下一基桩钻孔护壁中。
4.3、埋设护筒钻孔前设置坚固、不漏水的孔口护筒。
护筒内径大于钻头直径,使用旋转钻机钻孔比钻头大约20cm,护筒顶面高出施工水位或地下水位2m,埋设钢护筒,护筒内径比桩径大20cm,还需满足孔内泥浆面的高度要求,在旱地或筑岛时还高出施工地面0.2-0.3m。
护筒埋置深度符合下列规定:岸滩上,黏性土不小于1m,砂类土不小于2m。
当表层土松软时,将护筒埋置到较坚硬密实的土层中至少0.5m。
桥梁工程施工方案

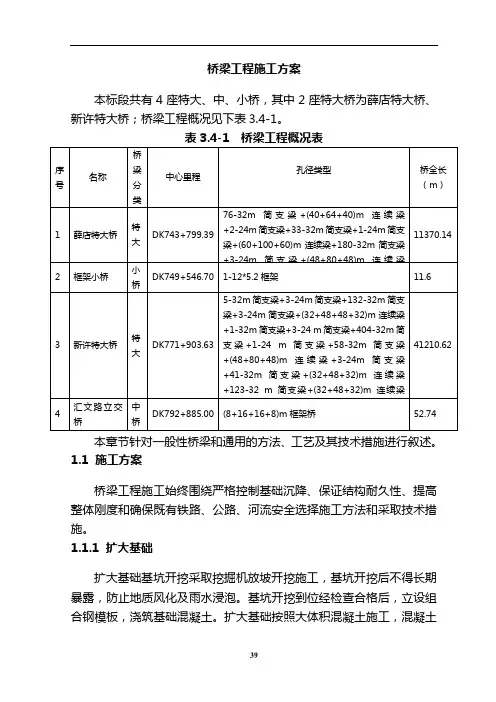

桥梁工程施工方案本标段共有4座特大、中、小桥,其中2座特大桥为薛店特大桥、新许特大桥;桥梁工程概况见下表3.4-1。
本章节针对一般性桥梁和通用的方法、工艺及其技术措施进行叙述。
1.1 施工方案桥梁工程施工始终围绕严格控制基础沉降、保证结构耐久性、提高整体刚度和确保既有铁路、公路、河流安全选择施工方法和采取技术措施。
1.1.1 扩大基础扩大基础基坑开挖采取挖掘机放坡开挖施工,基坑开挖后不得长期暴露,防止地质风化及雨水浸泡。
基坑开挖到位经检查合格后,立设组合钢模板,浇筑基础混凝土。
扩大基础按照大体积混凝土施工,混凝土集中拌制,运输车运送,现场泵送入模,插入式振动棒捣固密实。
基础顶面与墩台身交界处按规范要求设置接茬钢筋。
基础施工完后及时按设计要求的材料快速分层进行回填。
1.1.2 钻孔桩基础钻孔桩采用旋挖钻、反循环回转钻、反循环回转钻冲击钻和冲击钻机成孔,地质条件好的非嵌岩桩采用旋挖钻成孔。
成孔后采用换浆法清孔。
钢筋笼长小于15m时整节制作,超过15m时分节制作,吊车起吊安装就位。
水下混凝土浇筑采用混凝土罐车运输,导管法浇筑水下混凝土。
人工风镐破桩头或静态爆破截除桩头。
1.1.3 水中墩基础本标段桥梁主要在陆上,个别桥墩位于水中,基础施工选择在枯水期进行,浅水基础采用编织袋围堰作为施工平台,深水基础(3~6m)采用钢板板围堰施工,其中跨越双洎河处(如若水深超过6m)采用双壁钢围堰施工。
编织袋围堰施工方案:编织袋围堰顶宽1.0m,外侧1:1,内侧1:0.5放坡。
编织袋内装粘土,袋与袋间交错堆码,以保证围堰的稳定及不漏水。
编织袋围堰形成后,抽干围堰内积水,清除淤泥,重新填筑粘性土至施工水位以上0.5m,形成编织袋围堰筑岛,在其岛面上进行钻孔桩、墩台施工。
1.1.4 承台承台基坑采用机械开挖为主人工清理为辅,钢筋骨架集中预制现场安装组合钢模板,钢管、方木支撑加固体系,混凝土泵送入模。
厚度大于2m的承台按大体积混凝土工艺要求组织施工。
桥涵施工方案
桥涵施工方案1.桥梁工程概况2.钻孔灌注桩施工施工顺序:施工放样→埋设护筒→复核桩位→钻机就位→钻进清孔→制作及安装钢筋笼→安装导管、灌注水下砼→拆除护筒、处理桩头→成桩检验钻孔灌注桩施工工艺框图见表5-9-1。
(1)场地平坦按文明施工要求,对钻孔桩施工场地进行平坦压实,清除桩位附着物以便桩机就位和测量定位。
(2)修筑循环泥浆池在桩位附近适当位置开挖泥浆循环池,安装泥浆泵,预备脚够量优质粘土供调制泥浆。
制浆粘土技术指标符合规范要求。
(3)护筒埋设及钻机安放(4)钻孔钻孔机械就位,进行钻机试运转,检查钻机是否正常。
在钻孔初始时期,潜水砂石泵未进入水中之前,利用泥浆泵向孔内压送泥浆,采纳正循环钻进,当潜水砂石泵潜入水中后,泥浆泵停止工作,解除排碴胶管与泥浆泵连接,启动潜水砂石泵和潜水钻机,进行反循环钻进。
利用潜水砂石泵将钻碴排抽至沉淀池。
钻孔作业分班延续进行,及时填写钻孔施工记录,交接班时交待钻进事情及下一班应注意事项。
定期对钻孔泥浆进行检测和试验,遇土层变化增加检查次数,随时调整泥浆指标,确保成孔质量。
每钻进2m或地层变化处,捞取碴样查明土类并记录,并与地质勘探剖面图核对是否相符。
(5)测孔成孔至设计深度后,采纳标准测绳试孔深,泥渣测定应依照钻具长度和钻头长度及机上余尺来操纵成孔实际深度,依照二次清孔后实测深度之间误差,为孔底沉渣厚度,在孔径倾歪度方面,确保桩身垂直度在1%桩长之内。
钻孔在终孔和清孔后,对孔径、孔形和倾歪度采纳专用仪器测定;也可采纳外径d等于钻孔桩钢筋笼直径加10cm(但别得大于钻头之境),长度别小于4-6d的钢筋检孔器吊入钻孔内进行检测。
(6)清孔检查(7)钢筋骨的制作和起吊钢筋骨架的制作采纳卡板法,本桥钻孔桩钢筋骨架设计长度为25-65米,分克制作,爱护层按设计图纸要求在主筋上焊钢筋鼻环操纵。
(8)安放导管导管由管径为300mm的钢管组成,由法兰盘连接,导管下放前进行水密、承压和接头抗拉试验,同时对其进行编号及管外自下而上标示尺度。
《钻孔灌注桩》课件
桩身断裂等。
02
桩位偏移
由于放样不准确、钻机就位不正或施工中的振动影响等原因所致,应重
新测量并校正钻机位置。
ቤተ መጻሕፍቲ ባይዱ
03
桩身断裂
由于桩身混凝土养护不当、运输和起吊过程中出现裂纹、施工操作不当
等原因所致,应加强混凝土养护,确保运输和起吊过程的安全,同时严
格控制施工操作。
04
CATALOGUE
钻孔灌注桩案例分析
案例一:某大桥钻孔灌注桩施工
总结词
大型桥梁施工,复杂地质条件,高效施工工艺
详细描述
某大型桥梁建设项目,因地质条件复杂,采用钻孔灌注桩基础。施工过程中,采 用先进施工工艺,确保成孔质量和施工效率。同时,严格控制施工过程,确保桥 梁整体稳定性。
案例二:某高层建筑钻孔灌注桩基础
总结词
高层建筑基础,大直径桩基,抗震性 能优越
塌孔
多由于泥浆性能不符合要求、成孔后没有及时浇筑混凝土 所致,应调整泥浆比重,改善泥浆性能,同时应尽量缩短 成孔后浇筑混凝土的时间。
缩孔
由于钻头磨损严重,应及时修补或更换钻头。
混凝土灌注问题
总结词
混凝土灌注是钻孔灌注桩施工的关键环节,常见 问题包括卡管、钢筋上浮和桩身混凝土质量不符 合要求等。
钢筋上浮
控制混凝土配合比
根据设计要求控制混凝土的配 合比,确保混凝土质量。
控制钢筋笼制作质量
确保钢筋笼的制作质量,符合 设计要求。
控制灌注速度
在灌注混凝土时,应控制灌注 速度,确保混凝土密实。
质量检测
桩位检测
检测桩位的偏差是否符合规范要求。
钢筋笼检测
检测钢筋笼的尺寸、焊接质量等是否符合设 计要求。
桥梁桩基础施工方案
桥梁桩基础施工技术方案1.桥墩桩基施工工艺1、工程概况PM12#-PM16#桥墩桩基为6根直径1。
8m,长32m钻孔灌注桩,横桥向双排3根布置;承台高2.75m,横桥向宽12。
35m,纵桥向宽6.9m,PM1#—PM10#桥墩桩基为2根直径1。
8m灌注桩,PM0#、PM11#、PM17#桥台桩基为4根直径1。
8m灌注桩,为双排2根布置。
PM5#—PM16#墩桩基采取“筑岛围堰后干环境施工"的工艺进行。
PM0#~PM4#及PM17#桥墩处于岸边,属于陆上桥墩,不需进行筑岛,只进行简单的场地平整,即可在干环境下进行钻孔施工.本工程共投入9台冲击钻施工,根据制定桩基施工顺序循环施工,争取在枯水期内完成所有水中桩基及承台施工。
2、钻孔平台设计与施工筑岛顶标高至承台顶标高以上。
填料可就地取河滩上的混合料,混合料需进行改良,用装载机装运,由河边开始逐渐向前推挤,避免直接倒入河中被水洗去泥土,填筑宽度应超出承台边缘不小于3m,以便后期施工。
桩基位置处采用先将原覆盖层砂砾挖除,再回填黄土,以便进行钻孔施工.3、桩基施工(1)主要施工方法概述桩基钻孔施工采用2台冲击钻正循环排渣法成孔,配备泥浆分离器。
钻孔桩施工过程中产生的弃浆、弃渣利用专用车辆运到指定地点排放。
桩基钢筋笼在钢筋加工厂采用长线法制作,分节段运输,采用机械接头接长,下放时用履带吊配合吊架下放。
桩基混凝土由商品混凝土拌和站供应,通过混凝土罐车经栈桥运输至墩位.(2)桩基施工工艺流程桩基础利用冲击钻正循环法成孔,一次清孔后下放钢筋笼,二次清孔后检测泥浆指标和孔底沉渣厚度等项目,合格后下放导管,准备灌注桩基混凝土。
具体施工工艺流程图如下:图 3。
3—1钻孔灌注桩施工流程框图(3)钻机及配套设备选型a。
钻机根据桥位处的地质资料和桩基设计资料,CZ-80型冲击钻参数见下表b.旋流除砂器为加快冲击钻施工速度,每台钻机配置1台DLX1—40型旋流除砂器:c.泥浆泵泥浆循环采用正循环,每台冲击钻配置1台BW—250型泥浆泵,其参数见下。
(完整版)桥梁施工技术交底
桥梁施工技术交底桥梁工程是重点工程之一,技术等级高,质量要求严,但我们的质量目标是创“优良工程”,为达到这一目标,除严格按照施工操作规程施工外,还需制定相应的施工技术质量保证措施,以加强管理,指导施工。
1、具体施工方法和措施:a.做好施工前的准备工作施工前组织有关技术管理人员熟悉图纸资料,掌握设计标准和设计意图,并结合本项目特点,学习掌握有关的技术规范和操作规程,进行技术交底,建立有关的规章制度。
尔后对设计文件、图纸资料进行现场核查和核对,必要时进行补充调查,查清设计资料是否齐全、清楚,图纸与实地是否相符,发现图纸资料有不妥或错误之处,及时向监理单位和建设单位提出,加以补充、更正或提出修改意见供建设单位参考。
根据设计文件和任务要求,编制施工方案及实施性施工组织计划,同时认真进行施工测量放样,补充必要的标志,主要的控制桩志加以控制保护,并将护桩展绘于图上,便于施工中寻找查用。
开工前严格按照规范要求做好各种原材料、集料及混合料的试验、配合比设计等工作,报请监理工程师批准后采集运输进场。
桥梁的预制要求精度高,预制梁板的钢模按合同谈判时承诺的使用冷扎钢模板,保证预制梁板时外观尺寸的精确和轮廓线的整齐美观。
故从模板制作精度起每道工序都须严格检查;吊装时要特别小心,防止撞坏预制构件。
b.钻孔灌注桩施工⑴开钻准备:首先做好场地规划布置,清除杂物,换除软土,整平压实,对材料堆放场地进行硬化处理。
为保证桩位的准确,采用全站仪精确地放出孔位,再用钢尺校核,以保证位置准确无误。
搭设钻架平台,安放钻架及钻机,挖掘泥浆沉淀池以及排浆、排污沟渠,修通便道等各种配套工作。
检查钻架的牢固情况及高度能否满足钻孔过程中钻具提升和灌注水下砼的要求,并对全体施工人员进行技术交底,制定各工作岗位的岗位职责。
⑵护筒埋设:根据本合同段桥位的地质水文情况,护筒埋设以保证护筒坚实、不漏水为原则。
我们将采用埋设钢板护筒的方法,护筒内径比桩径稍大于20~40cm,一般情况下护筒埋置深度宜为2~4m,若遇到砂土时将护筒周围0.5~1.0米范围内的砂土挖除,并用粘土夯填深至0.5米以下。
