(完整版)水泥改良土施工方案

合集下载

水泥改造工程施工方案

水泥改造工程施工方案

水泥改造工程施工方案第一节施工前的准备工作一、项目背景水泥改造工程是指对已有的建筑、地面或者其它结构进行改造、修复、加固、保护或者装饰等工程。

水泥改造工程在建筑行业中占有重要地位,可以对建筑物进行修复及美化,提高建筑物的使用寿命和使用效果。

二、项目范围本次水泥改造工程施工的范围为城市商业街道的地面改造,改造范围总面积为5000平方米。

三、施工单位本工程由建筑施工公司承担,公司拥有一支高素质的施工团队和先进的施工设备,具备进行水泥改造工程的能力和经验。

四、施工前期准备1. 项目经理成立施工组织设计小组,根据工程实际情况进行施工组织设计,并制定详细施工方案和施工进度计划。

2. 按照相关法规,完成施工图审批手续,并编制施工图纸。

3. 报请相关审批手续,包括环保、消防等相关手续的审批。

4. 购买所需的水泥、骨料、混凝土搅拌机、砂浆喷涂机等施工设备和材料,并进行现场检查和设备调试。

5. 将施工计划书、施工组织设计书、技术交底书等相关资料提交审批机构进行审批。

6. 宣传教育工作,做好施工区域周边居民和商户的宣传教育工作,提醒他们注意施工期间的安全。

第二节施工过程概述本次水泥改造工程的施工步骤为:准备工作-地基处理-铺设水泥-养护。

具体施工步骤如下:一、准备工作1. 组织施工人员到施工现场进行勘察和测量,确认施工区域的实际尺寸和地形地势。

2. 在确认施工区域的实际尺寸和地形地势后,组织专业技术人员对施工区域进行分析,确定施工的方式和方法。

3. 装卸设备、材料,设立施工标志和施工警示标志。

二、地基处理1. 清理施工区域,清除垃圾、杂草和残渣。

2. 对施工区域的地基进行处理,如需填土加固,必须进行地面打压,保证地基的平整。

三、铺设水泥1. 搅拌水泥和骨料,将混凝土倒入施工区域,通过机械设备将混凝土倒入施工区域。

2. 对已铺设的水泥进行刮光处理,使表面平整。

3. 使用手动或机械器具对铺设的水泥进行捶实,保证水泥层厚度均匀,并且充分结实。

水泥改良土施工方案

水泥改良土施工方案

目录1编制依据 (1)2编制目的 (1)3改良土填料要求 (1)4施工工艺及技术要求 (2)5检验 (4)6注意事项 (5)7安全措施 (6)8环保措施 (6)水泥改良土填筑施工方案1编制依据《客运专线铁路路基工程施工质量验收暂行标准》《客运专线铁路路基工程施工技术指南》《新建铁路郑州至焦作线施工图设计文件》2编制目的选取K0+000—K0+739.6段为水泥改良土路基填筑。

路床采用5%水泥改良土采用不同的施工参数施工,总结出水泥改良土施工工艺来指导后续施工。

按验收标准要求做填筑、压实的试验,以确定合理的铺填厚度、压实遍数、含水量及填筑工艺。

试验时记录好压实设备的类型、最佳组合方式、碾压遍数及碾压速度、工序、每层材料的松铺厚度、材料含水量等。

3改良土填料要求施工前对需取土场填料、改良土外掺料(PC 32.5水泥)进行取样检验,填筑时对运至现场的填料进行抽样检验。

当填料土质发生变化或更换取土场时应重新进行检验。

原材料应符合以下要求:掺入的水泥初凝时间应大于3h,终凝时间宜大于6h。

在设计规定范围内取土,取土时应清除树木、草皮以及表面腐殖土。

当土源发生变化时必须按要求重做配比试验。

施工用水质应符合工程用水标准。

水泥化学改良土外掺料的运输、使用应有环境保护的措施,外掺料应分类堆放、与原地面架空隔离,并有防风、雨设施,防止材料受潮、变质。

4施工工艺及技术要求4.1劳动力、机械设备配置人员、机械设备应结合试验段确定的施工方案、机械、人员的的组合、工期要求进行合理配置。

每个施工单元为一个完整的作业区,包含四个区段既:填土区段、平整区段、碾压区段、检测区段。

每个施工单元人员配置:领工员2名;现场技术员1名:现场检测人员1名;其他机械工、普工6~10人。

路堤填筑区施工单元的主要机械设备:压路机、装载机、挖机、自卸汽车、洒水车。

4.2施工方法及工艺4.2.1施工方法1.施工前按设计提供的配比进行室内试验,确定施工配合比。

水泥改良土施工方案

水泥改良土施工方案

水泥改良土施工方案一、编制目的本工程路基填筑用土的取土场内的土壤土质为灰白色粉质粘土、粉质土、粘土以及粘土及粉质土的混合土,其含水率大,经福建省建筑工程质量检测中心有限公司南分公司检测土的CBR指标达不到规范中“路床填料CBR>5”的要求,不符合技术要求经我项目部召开技术研究,建议以下三种方案进行路基回填土土质改良:方案1:采用含水量适中CBR>5的粘土作为回填料进行路基填筑。

经我部在附近20公里范围内进行调究采点,均无可供应取土场,且征地难度大,时间长,满足不了施工进度要求。

方案2:采用石灰进行土质改良,粉煤灰与现有取土场内的土充分搅拌均匀后能明显改善土的力学性能,但石灰用量较大,货源紧张,搅拌难以均匀,且施工速度较慢。

由于沿线生石灰较少且价格昂贵,使用生石灰改良在经济上不可行,方案3:采用5%水泥进行土质改良,此方案硬化速度快,搅拌均匀,稳定性强。

施工速度快,质量得以保证。

为了保证质量,加快施工进度,在明年4月份完成道路工程,我故仅考虑使用水泥进行改良。

本施工方案将通过试验段明确水泥改良土施工工艺及控制流程,同时严格按照施工技术要点和相应的工艺标准指导和规范工程施工,切实保证工程质量满足规范及设计文件要求。

二、编制依据济南化工产业园区铁路专用线招标文件和有关设计资料等。

铁路路基工程施工质量验收标准TB 10414-2003铁路路基施工规范TB 10202-2002施工区域自然因素、沿线交通情况及现场施工条件。

设计单位提供的施工图及相关说明等设计文件工程变更单(附后)三、适用范围适用于济南化同产业园区铁路专用线水泥改良土工程四、水泥改良土工程施工计划根据项目整体施工计划,2009年7月-8月,试验段确定为DK5+500-DK5+560。

五、主要工程数量区间水泥改良土工程量为16886m3.六、人员及机械配置人员配置2、主要机械设备名称型号数量挖掘机CAT220 1台挖掘机三一225 1台自卸车30台推土机山推160 1台三铧梨1台平地机1台压路机徐工20t 4台洒水车1台全站仪索佳SET210 1台水准仪3台七、水泥改良土工程施工方案采用挖掘机装车,自卸汽车运输,推土机和平地机摊铺土方,人工配合机械摊铺水泥,稳定土路拌机拌和,洒水车补充洒水,压路机碾压成型的方案。

水泥改良土施工(书)

水泥改良土施工(书)

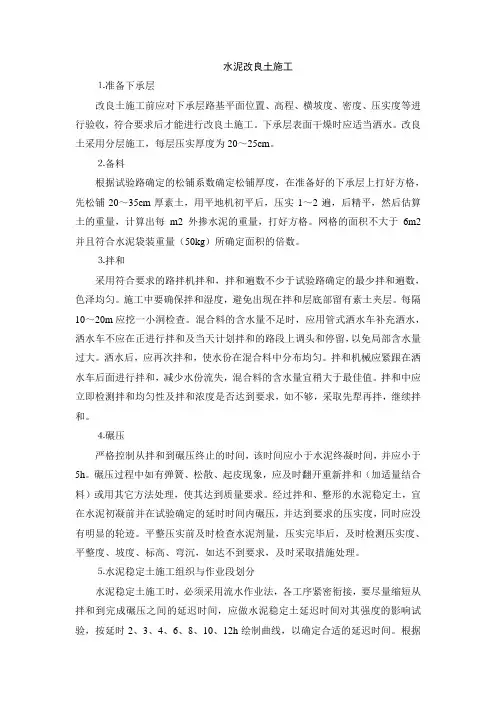

水泥改良土施工⒈准备下承层改良土施工前应对下承层路基平面位置、高程、横坡度、密度、压实度等进行验收,符合要求后才能进行改良土施工。

下承层表面干燥时应适当洒水。

改良土采用分层施工,每层压实厚度为20~25cm。

⒉备料根据试验路确定的松铺系数确定松铺厚度,在准备好的下承层上打好方格,先松铺20~35cm厚素土,用平地机初平后,压实1~2遍,后精平,然后估算土的重量,计算出每m2外掺水泥的重量,打好方格。

网格的面积不大于6m2并且符合水泥袋装重量(50kg)所确定面积的倍数。

⒊拌和采用符合要求的路拌机拌和,拌和遍数不少于试验路确定的最少拌和遍数,色泽均匀。

施工中要确保拌和湿度,避免出现在拌和层底部留有素土夹层。

每隔10~20m应挖一小洞检查。

混合料的含水量不足时,应用管式洒水车补充洒水,洒水车不应在正进行拌和及当天计划拌和的路段上调头和停留,以免局部含水量过大。

洒水后,应再次拌和,使水份在混合料中分布均匀。

拌和机械应紧跟在洒水车后面进行拌和,减少水份流失,混合料的含水量宜稍大于最佳值。

拌和中应立即检测拌和均匀性及拌和浓度是否达到要求,如不够,采取先犁再拌,继续拌和。

⒋碾压严格控制从拌和到碾压终止的时间,该时间应小于水泥终凝时间,并应小于5h。

碾压过程中如有弹簧、松散、起皮现象,应及时翻开重新拌和(加适量结合料)或用其它方法处理,使其达到质量要求。

经过拌和、整形的水泥稳定土,宜在水泥初凝前并在试验确定的延时时间内碾压,并达到要求的压实度,同时应没有明显的轮迹。

平整压实前及时检查水泥剂量,压实完毕后,及时检测压实度、平整度、坡度、标高、弯沉,如达不到要求,及时采取措施处理。

⒌水泥稳定土施工组织与作业段划分水泥稳定土施工时,必须采用流水作业法,各工序紧密衔接,要尽量缩短从拌和到完成碾压之间的延迟时间,应做水泥稳定土延迟时间对其强度的影响试验,按延时2、3、4、6、8、10、12h绘制曲线,以确定合适的延迟时间。

水泥改良土施工方案

水泥改良土施工方案

水泥改良土施工方案1.材料准备1.1水泥:选择普通硅酸盐水泥,按照设计要求确定水泥的掺量。

1.2助剂:可根据需要添加外加剂,如减水剂、增粘剂等,以提高水泥改良土的性能。

1.3原土:选择合适的原土,一般应为黏性土或粉土,同时对原土进行必要的试验性质分析,以确定材料性能。

2.施工工艺2.1排土:清理施工现场,将原土挖掘至设计标高以下,确保施工基层的均匀性和稳定性。

2.2水泥搅拌:将水泥和原土按照一定比例投入搅拌机中进行充分搅拌,使水泥与原土均匀混合,形成改良土。

2.3 施工厚度:根据设计要求和土体的承载能力,确定水泥改良土的施工厚度,一般建议不宜超过30cm。

2.4压实:采用合适的压实设备(如压路机、振动棒等),对水泥改良土进行适当的压实处理,提高其密实度和强度。

3.施工注意事项3.1湿度控制:在搅拌水泥的同时,应控制适当的水分含量,过少会影响搅拌效果,过多会降低改良土的强度。

3.2施工时间:根据气候条件选择合适的施工时间,避免在雨水或极端高温条件下进行施工。

3.3质量监控:对水泥改良土的施工过程和成品进行严格的质量监控,如采样检测、抗压强度试验等,确保施工质量。

4.施工后处理4.1养护:对新施工的水泥改良土进行养护处理,包括覆盖防水膜、喷洒水水养护等,以促进水泥的早期水化反应和强度发展。

4.2现场验收:对施工完成的水泥改良土进行现场验收,按照设计要求进行抗压强度试验和质量检测,确保其达到安全可靠的要求。

以上是一个水泥改良土施工方案的基本内容,施工过程中需要严格遵循相关施工规范和技术要求,确保施工质量和安全。

同时,根据具体工程情况,还需进行必要的设计分析和施工方案的优化调整,以满足工程的实际需求。

(完整版)水泥改良土施工方案

(完整版)水泥改良土施工方案

大广高速公路深州至大名段大名互通连接线增设工程分项工程开工申请单承包单位:合同号:掺4%水泥改良土施工方案一、工程概况及主要工程量1、概述大广高速公路深州至大名段大名互通连接线增设工程全长 7.595Km,路基宽度 24.5m,断面布设为:0.75m(土路肩)+2.5m(硬路肩)+2x3.75m(车行道)+0.5m(左侧路缘带)+2m(中央分隔带)+0.5m(右侧路缘带)+ 2x3.75m(车行道)+2.5m(硬路肩)+0.75m(土路肩)=24.5m。

省道 S215 处平交口处所采用的路基加宽渐变方式为拓展两条路外侧硬路肩增加右转车道,完善等级路交叉。

其中主线硬路肩由 2.5m 渐变为 6m,减速车道渐变段长度 50m,拓宽段长度 40m;加速车道渐变段长度 50m,拓宽段长度80m。

被交路硬路肩由 2m 渐变为 5.5m,减速车道渐变段长度 40m,拓宽段长度 20m;加速车道渐变段长度 40m,拓宽段长度 55m。

路线起终点、中间控制点、全长、沿线主要城镇、河流、公路及铁路等:项目起点为大名县西环与南环交叉处,终点位于省道邯大公路(S313)。

路线走向总体由西向东。

沿线主要控制点有:县道 X153、省道临大公路(S215)、省道邯大公路(S313)。

所经过的主要村镇有:老堤北村、张潭村、丘堤村所经过的主要河流有:超级干渠、引河2、地形与地质简况大名县城城区范围内地形较平坦、局部略有起伏。

老城区内有多处坑塘。

区域底层主要为第三、第四系,由巨厚的松散沉积物组成。

根据工程地质钻孔及机井揭露城区范围内浅部地层(自然地表向下 15 米为浅部地层),主要第四纪新近沉积粘性土。

有粉土、粘土及亚粘土。

此外局部上分布有杂填土及灰褐色含有机质的粘性土。

粉土为黄褐色,一般呈可塑状态。

属中压缩性。

其容许承载力一般为 120—130KPa亚粘土及粘土为黄褐色及红褐色。

一般呈可塑状态。

呈薄层状或层状。

其容许承载力为110—120KPa。

水泥改良土施工方案最新版

水泥改良土施工方案最新版

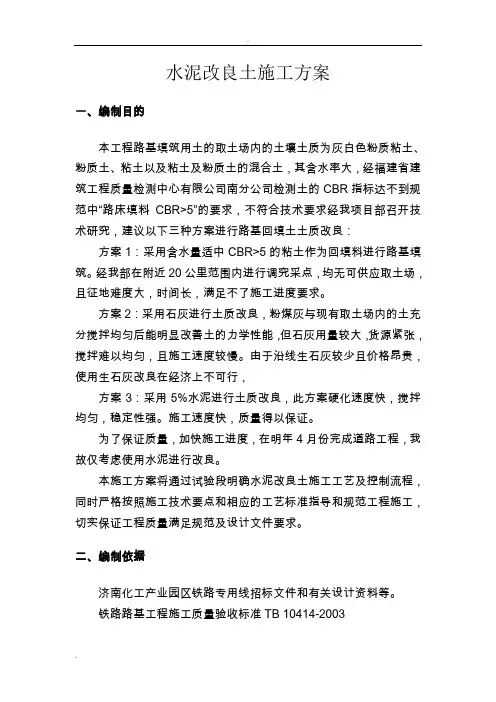

水泥改良土施工方案一、编制目的本工程路基填筑用土的取土场内的土壤土质为灰白色粉质粘土、粉质土、粘土以及粘土及粉质土的混合土,其含水率大,经福建省建筑工程质量检测中心有限公司南分公司检测土的CBR指标达不到规范中“路床填料CBR>5”的要求,不符合技术要求经我项目部召开技术研究,建议以下三种方案进行路基回填土土质改良:方案1:采用含水量适中CBR>5的粘土作为回填料进行路基填筑。

经我部在附近20公里范围内进行调究采点,均无可供应取土场,且征地难度大,时间长,满足不了施工进度要求。

方案2:采用石灰进行土质改良,粉煤灰与现有取土场内的土充分搅拌均匀后能明显改善土的力学性能,但石灰用量较大,货源紧张,搅拌难以均匀,且施工速度较慢。

由于沿线生石灰较少且价格昂贵,使用生石灰改良在经济上不可行,方案3:采用5%水泥进行土质改良,此方案硬化速度快,搅拌均匀,稳定性强。

施工速度快,质量得以保证。

为了保证质量,加快施工进度,在明年4月份完成道路工程,我故仅考虑使用水泥进行改良。

本施工方案将通过试验段明确水泥改良土施工工艺及控制流程,同时严格按照施工技术要点和相应的工艺标准指导和规范工程施工,切实保证工程质量满足规范及设计文件要求。

二、编制依据济南化工产业园区铁路专用线招标文件和有关设计资料等。

铁路路基工程施工质量验收标准TB 10414-2003铁路路基施工规范 TB 10202-2002施工区域自然因素、沿线交通情况及现场施工条件。

设计单位提供的施工图及相关说明等设计文件工程变更单(附后)三、适用范围适用于济南化同产业园区铁路专用线水泥改良土工程四、水泥改良土工程施工计划根据项目整体施工计划,2009年7月-8月,试验段确定为DK5+500-DK5+560。

五、主要工程数量区间水泥改良土工程量为16886m3.六、人员及机械配置人员配置2、主要机械设备名称型号数量挖掘机CAT220 1台挖掘机三一225 1台自卸车30台推土机山推160 1台三铧梨1台平地机1台压路机徐工20t 4台洒水车1台全站仪索佳SET210 1台水准仪3台七、水泥改良土工程施工方案采用挖掘机装车,自卸汽车运输,推土机和平地机摊铺土方,人工配合机械摊铺水泥,稳定土路拌机拌和,洒水车补充洒水,压路机碾压成型的方案。

路拌法水泥改良土施工方案

路拌法水泥改良土施工方案

宁都至定南(赣粤界)高速公路安远至定南高速公路A4标路拌法水泥改良土工方案中铁二十三局集团第一工程有限公司安远高速公路A4合同段项目经理部二〇一六年二月十九日目录一、编制依据 (3)二、工程概况 (3)三、施工准备 (3)四、施工方案和施工方法 (6)五、质量保证措施 (10)六、安全保证措施 (11)七、环境保证措施 (12)附图一工程质量保证体系图 (15)附图二质量管理组织机构框图 (17)附图三安全保证体系 (18)附图四安全保证体系框图 (19)附图五环保体图 (21)路拌法水泥改良土施工方案一、编制依据1、江西省安定高速公路A4标施工设计图。

2、国家、交通部现行设计规范、施工规范、验收标准及有关文件。

3、我公司对施工现场实地勘察、调查资料。

4、我公司积累的成熟技术、科技成果、施工工艺方法及同类工程的施工经验。

二、工程概况本标段改良路段定于三百山互通区域(主线K182+900-K184+100,A,B,C,D,E匝道)及主线K184+100-K185+000,改良范围是路床顶往下30cm,全部按掺5%水泥的标准改良三、施工准备3.1、施工组织机构及质量保证体系路基施工由项目经理部统筹管理,工程部、试验室、安质部、测量班、物质部、综合办公室统一协调工作,现场设立临时办公室,成立施工调度保障组,下设1个路基施工作业组。

人员设备情况一览表组别负责人职责技术组唐为忠施工方案设计与审核,进行全方位质量、进度宏观控制。

施工组李振伟进行现场施工管理,详细记录施工中的各种情况,对各工序进行严格控制。

测量组翟家强负责测量,放样,检测并填写有关报检表格。

试验组范文超负责各种材料和各工序中的全部试验并填写验收表格。

机料组王方亮负责提供各种原材料及设备的组织,协助试验组做好相关材料试验。

安质组房详亭负责全面质量检查,成品验收,施工安全,与监理工程师一起填写各类验收表格,确保优质工程。

3.2、填料的选择填料采用本标段挖方段土方掺拌5%水泥的方式进行土质改良,用于路基填筑施工。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

大广高速公路深州至大名段大名互通连接线增设工程分项工程开工申请单承包单位:合同号:掺4%水泥改良土施工方案一、工程概况及主要工程量1、概述大广高速公路深州至大名段大名互通连接线增设工程全长 7.595Km,路基宽度 24.5m,断面布设为:0.75m(土路肩)+2.5m(硬路肩)+2x3.75m(车行道)+0.5m(左侧路缘带)+2m(中央分隔带)+0.5m(右侧路缘带)+ 2x3.75m(车行道)+2.5m(硬路肩)+0.75m(土路肩)=24.5m。

省道 S215 处平交口处所采用的路基加宽渐变方式为拓展两条路外侧硬路肩增加右转车道,完善等级路交叉。

其中主线硬路肩由 2.5m 渐变为 6m,减速车道渐变段长度 50m,拓宽段长度 40m;加速车道渐变段长度 50m,拓宽段长度80m。

被交路硬路肩由 2m 渐变为 5.5m,减速车道渐变段长度 40m,拓宽段长度 20m;加速车道渐变段长度 40m,拓宽段长度 55m。

路线起终点、中间控制点、全长、沿线主要城镇、河流、公路及铁路等:项目起点为大名县西环与南环交叉处,终点位于省道邯大公路(S313)。

路线走向总体由西向东。

沿线主要控制点有:县道 X153、省道临大公路(S215)、省道邯大公路(S313)。

所经过的主要村镇有:老堤北村、张潭村、丘堤村所经过的主要河流有:超级干渠、引河2、地形与地质简况大名县城城区范围内地形较平坦、局部略有起伏。

老城区内有多处坑塘。

区域底层主要为第三、第四系,由巨厚的松散沉积物组成。

根据工程地质钻孔及机井揭露城区范围内浅部地层(自然地表向下 15 米为浅部地层),主要第四纪新近沉积粘性土。

有粉土、粘土及亚粘土。

此外局部上分布有杂填土及灰褐色含有机质的粘性土。

粉土为黄褐色,一般呈可塑状态。

属中压缩性。

其容许承载力一般为 120—130KPa亚粘土及粘土为黄褐色及红褐色。

一般呈可塑状态。

呈薄层状或层状。

其容许承载力为110—120KPa。

含有机质的粘性土一般为灰色及灰褐色,含有机质、碎砖及瓦片。

其容许承载为 110—120KPa,局部较低为 90—100KPa,局部有杂填土一般有碎砖,杂土等组成。

大名中心城区未进行详细的工程地质勘察。

随着近几年城市建设的加快,一些大型公建的建设,目前已有 15 个钻孔。

据邯郸工程勘察处对大名府路北侧,邮电局西侧的工程地质勘察,地表普遍分布有厚 0.5 米左右的耕植土,其下为第四级新近沉积的黏土层。

大名中心城区及其附近地区,在地质构造上位于多级次构造的复合部位,馆陶断裂,临清断裂,冠县断裂,清丰断裂,长桓断裂在这里与磁县——大名断裂相交或被后者切断,并且又是馆陶凸起、冠县凹陷,南乐凸起,范县——观城凸起,堂邑凸起相接壤的地区,致使本区成为冀、鲁、豫交界地区复杂的构造格局。

3、气候大名县四季分明,光能丰富,温度适宜,雨量适中,雨热同期,干寒同期,无霜期较长,能满足一年两熟制植物生长需要。

全县属于暖温带湿润、大陆性季风气候区。

四季分明,春季(4-5 月)干旱多风,夏季(6-8 月)炎热多雨,秋季(9-10 月)凉爽湿润,冬季(11 月一来年 3 月)寒冷干燥;多年平均气温 13.9℃,极端最高气温 41.5℃,极端最低气温零下17.5℃,最大积雪厚度 11 厘米,最深冻土层为 34 厘米。

年平均降水量 513.4 毫米,日最大降水量 139.2 毫米,夏季主导风向为南风,冬季主导风向为北风,年平均风速 2.7m /s,最大风速 20m/s。

二、主要工程量K0+948~K7+595.856段的路床顶掺4%水泥改良土为73692 m3三、主要施工机械人员投入表⑴机械设备拟定主要机械投入表⑵人力资源拟定基床表层按三阶段、四区段、八流程的施工工艺与流水作业法组织施工,使施工现场井然有序,保证安全、质量、进度与文明施工。

为了集中设备,从K4+000处向起点、终点两个方向顺序施工。

对水泥土施工工期控制的关键是填料含水量的降低与标高控制,因此,提前将填料运施工断面翻晒,进行标高调整。

施工计划:2016年3月21日至2016年6月5日试验段定在K4+000~K4+100四、原材料质量控制水泥:采用红山32.5矿碴硅酸盐缓凝水泥,初凝时间大于3h以上和终凝时间大于6h。

连续进场的水泥每500t做一次水泥强度等级和终凝时间检验。

检验方法应符合《公路工程水泥及水泥混凝土试验规程》(JTG E30-2005)的有关规定。

土:掺4%水泥改良土最大干密度1.85g/cm3,最佳含水量13.9%。

五、施工准备1、基床底层准备基床表层施工前,用压路机碾压3—4遍,如发现表层松散,重新碾压;如土过湿,发生“弹簧”现象,挖开晾晒、换土、掺石灰或水泥等措施进行处理。

恢复路基中线与边线。

2、基床底层验收基床表层施工前,报监理工程师基床底层进行验收。

验收项目见表5-13、水泥进场与保管水泥选用袋装水泥,在仓库中贮存。

仓库要求防雨防潮,设置在地势较高处,周围设置排水沟,堆垛高度不宜大于1.5—2.0m,堆垛架离地面0.2m以上,并距离四周墙壁0.2—0.3m或留一通道。

4、机械检查与保养对新进场的稳定土路拌机与胶轮压路机进行验收。

基床底层使用挖机等施工机械进行一次维修与保养,确保施工机械性能良好。

六、施工方案基床表层设计采用4%水泥改良土填筑,厚0.4m,拟分2层施工,每层平均厚0.2m。

为了确保在水泥终凝时间前碾压合格,每段施工长度以100m—200m为宜。

采取在路基上布格,从取土坑取土或用挖机收多余的加宽土方至路基断面上。

推土机摊铺整平,旋耕机配合铧犁翻晒降底填料含水量,含水量降至最优含水量-1%~+4%范围内(规范成型含水量的规定为最优含水量-3%~+2%,考虑成型间的含水量损失,所以提高含水量)。

压路机稳压,作业人员挂线指挥平地机精平,布格掺水泥均匀,用稳定土路拌机拌和均匀,压路机碾压至合格。

表5-1基床底层验收项目七、具体施工工艺1、施工放样测量人员每20m 放出中桩与边桩,并测量桩顶标高,用以进行现场标高控制。

桩长以60—70cm 为宜,插入路基边坡上20cm 。

2、布格上土与摊铺整平现场施工机械的装载量为每车20m 3(松方),松铺系数拟取1.25,格子尺寸控制为12.5m×6.4m ,即以路基中线平分,左右侧各一车。

作业人员按此布格,自卸汽车运土或挖从边坡收多余至格子内,要求专人指挥卸土,卸土交错布致。

上料长约50m 后,推土机摊铺整平,要求摊铺后的路基表面平整、厚度均匀。

摊铺完毕后的松铺系数拟取1.2,摊铺后的松铺厚度不大于24cm 。

在中桩与路肩处设置的指标桩上用红布条等标示推土机平整后的标高,推土机按标示出的高度进行路基平整。

3、翻拌晾晒旋耕机配合铧犁翻拌晾晒,翻拌主要在中午进行,填料表面泛白即可进行下一遍翻晒。

铧犁在翻晒过程中,作业人员对翻晒情况进行检查,要求翻晒到底,避免夹层,出现夹层时,通知铧犁司机及时调整翻晒深度。

根据以往经验,中午时间每翻晒一遍可降低1个百分点的含水量。

试验人员跟踪对含水量进行检测,含水量降至最优含水量+2%~+4%范围内,即可通知作业工班进行下道工序。

4、表面精平与顶层标高控制压路机对路基表面稳压1遍,测量人员根据拟定的松铺系数与设计标高,在中桩与路肩指示桩标出控制标高点。

作业人员挂线测量线与路基表面的高度,然后用石灰标示出混合料表面高或低的数值,平地机司机根据标示出的数值进行表面标整与标高调整。

混合料表面与设计标高偏差满足±10mm 内(第一层、第二层按误差可控制在±30mm 内)。

即可进行布格掺灰。

5、试验段松铺系数的确定通过干密度确定:试验段整平满足要求,采用灌砂法实测平均干密度d ρ,松铺系数即为d d ρρ/max ,实测点数不少于6个。

通过标高确定:测量布点对碾压前的标高进行测量,路基碾压合格后,对原点位处的标高进行测量,计算平均压沉值h ,并测量布设点位处的平均压实厚度h 。

松铺系数即为hhh 。

松铺系数的确定,取两种方法测定松铺系数的平均值做为最终用施工控制的松铺系数。

6、运输与摊铺水泥格子尺寸控制为12.5m×6.4m,即以路基中线平分,左右侧各一格。

作业人员按此布格,每格23袋水泥,每袋水泥在格子内均匀布置,作业人员用刮板布置大致均匀。

7、拌和水泥布撒均匀,稳定土路拌机拌和1-2遍,要求改良土拌和均匀,色泽一致,无灰条、灰团、花面,拌和物中不得含土块。

拌和过程中,专人对拌和深度进行检查,要求路拌深度达到层底,并破坏下层1-2cm,不得留有“素土”层。

试验人员用EDTA滴定法对水泥土的剂量进行检测,每100m检查3处,水泥剂量允许偏差+1%~-0.5%。

8、碾压试验段碾压工艺确定:采用自重18t的振动压路机,静压1遍,弱振1遍,强振2-3遍。

强振第二遍完成后,利用灌砂法测量压实度,根据实测的压实度指导路基碾压遍数。

碾压过程中,直线段先两侧后中间,曲线先内侧后外侧,由先轻后重,先静压后振动,由低到高的原则进行。

碾压速度不大于4Km/h(碾压过程中,采用I档行驶)。

沿线路纵向行与行之间重叠压实不应小于40cm,各区段搭接压实长度不应小于2m,上下两层填筑接头应错开不小于3m。

禁止压路机在正在碾压或已成型的路基调头或急刹车。

后续段落根据试验段确定的碾压工艺进行路基碾压。

9、钢轮压路光面根据表层含水量情况,必要时对表层进行适当洒水,用钢轮压路机碾压1-2遍使表层密实。

10、接头处理相邻路段接头处,预留5-8m不掺灰,后续段落施工时,一起掺灰拌和进行碾压。

11、质量检测每层碾压完毕,技术人员及时安排试验与测量人员对检测。

地基系数K30检测在填筑层碾压完成后24小时之内进行。

检测项目与要求见表7-1。

基床表层顶面完成后,对路基面进行检测,见表7-2。

表7-1基床表层验收项目12、养生与交通管制每一段下层水泥改良土检测合格后,应及时安排上层素土的运输与摊铺整平,用于下层水泥改良土的保湿养生,碾压宜在养生7d后进行。

施工上层稳定土之前,应始终保持下层表面湿润。

基床顶层水泥稳定土采用塑料薄膜养生覆盖养生不少于7d。

养生期间内禁止重型车辆通行。

表7-2路基面验收项目K30s20mm30不得侵入设计规定的限界,且应保持路基的外观整洁路拱、坡面应平顺。

路肩线肩棱整齐、曲线圆顺、方向闭合:直线按转点正倒镜点位横向差计,曲线按测线会合点的横向差计;测距闭合:均按测距会合点的纵向差相对算;Kc为直线上转点的点间距;Ks为水准基点的距离(Km);高程以设计基点为准,限差按往复或重复测量的诸闭合差。

八、质量保证措施1、施工过程中,技术、测量与试验人员在现场认真控制,认真测量相关的数据,保证取得的各项目数据,准确、真实并具有代表性。

相关文档
最新文档
