混凝土坝的施工技术
混凝土重力坝工程施工方案

混凝土重力坝工程施工方案一、工程概况混凝土重力坝是一种采用混凝土建造的重力式水坝。
它主要依靠自身重量和抗倾覆能力来抵抗水压力和外力作用,具有结构稳定、造价低等优点。
本工程为一座混凝土重力坝,位于XXXX大坝建设项目中,主要承担水库的蓄水和防洪功能。
本施工方案旨在对混凝土重力坝的建造过程进行全面规划和安排,确保工程质量、进度和安全。
二、工程内容本工程包括以下几个主要方面的施工内容:1. 土地平整及基础处理:根据设计要求,对坝址区域进行地面整平,清理遗留物,准备基础工作。
2. 坝基础开挖:开挖混凝土重力坝的坝基,按照设计要求进行挖掘,确保基础结构的承载能力和稳定性。
3. 地基处理:根据地质勘察报告要求进行地基处理,包括加固处理、填筑处理等。
4. 混凝土浇筑:按照设计要求,对混凝土重力坝的主体进行浇筑施工。
5. 防渗处理:对混凝土重力坝本体和坝基进行防渗处理,确保水库的密封性和防渗效果。
6. 辅助设施建设:包括护坡、排水系统、坝顶护栏等辅助设施的建设。
7. 安全设施建设:包括监测设备、报警设备等安全设施的建设。
三、施工组织1. 组织结构:本工程将设立项目经理部、施工部、质量部、安全部、技术部等部门,负责分工协作、监督管理和技术保障。
2. 人员配置:将安排项目经理、总工程师、施工员、监理工程师、施工队长等人员参与本工程的施工和管理。
3. 设备配置:将配置混凝土搅拌站、起重机、挖掘机、压路机、打桩机等设备,在保障施工质量和进度的同时,最大程度保障工人安全。
四、施工工艺1. 土地平整及基础处理:进行坝址区域的场地清理和地面整平工作,清除障碍物,确保施工场地清洁整齐。
2. 坝基础开挖:按设计要求进行开挖工作,确保坝基础的稳定和承载能力。
3. 地基处理:根据地质勘察报告,进行地基处理工作,包括地基加固、填筑等,确保地基的承载能力和稳定性。
4. 混凝土浇筑:依据设计要求进行混凝土浇筑,确保混凝土重力坝的主体结构质量和稳定性。
混凝土坝的施工技术

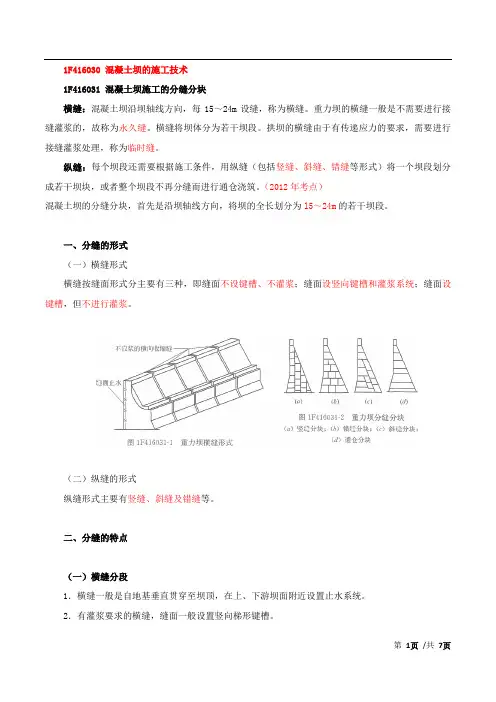

1F416030 混凝土坝的施工技术1F416031 混凝土坝施工的分缝分块横缝:混凝土坝沿坝轴线方向,每15~24m设缝,称为横缝。
重力坝的横缝一般是不需要进行接缝灌浆的,故称为永久缝。
横缝将坝体分为若干坝段。
拱坝的横缝由于有传递应力的要求,需要进行接缝灌浆处理,称为临时缝。
纵缝:每个坝段还需要根据施工条件,用纵缝(包括竖缝、斜缝、错缝等形式)将一个坝段划分成若干坝块,或者整个坝段不再分缝而进行通仓浇筑。
(2012年考点)混凝土坝的分缝分块,首先是沿坝轴线方向,将坝的全长划分为l5~24m的若干坝段。
一、分缝的形式(一)横缝形式横缝按缝面形式分主要有三种,即缝面不设键槽、不灌浆;缝面设竖向键槽和灌浆系统;缝面设键槽,但不进行灌浆。
(二)纵缝的形式纵缝形式主要有竖缝、斜缝及错缝等。
二、分缝的特点(一)横缝分段1.横缝一般是自地基垂直贯穿至坝顶,在上、下游坝面附近设置止水系统。
2.有灌浆要求的横缝,缝面一般设置竖向梯形键槽。
3.不灌浆的横缝,接缝之间通常采用沥青杉木板、泡沫塑料板或沥青填充。
(二)竖缝分块1.竖缝分块,是我国使用最广泛的一种分缝分块形式。
2.纵缝须要设置键槽,并进行接缝灌浆处理,或设置宽缝回填膨胀混凝土。
3.在施工中为了避免冷缝,块体大小必须与混凝土制备、运输和浇筑的生产能力相适应,即要保证在混凝土初凝时间内所浇的混凝土方量,必须等于或大于块体的一个浇筑层的混凝土方量。
4.采用竖缝分块时,尽量加大纵缝间距,减少纵缝数目,直至取消纵缝进行通仓浇筑。
5.浇块高度一般在3m以内。
(三)斜缝分块1.斜缝分块,是大致沿坝体两组主应力之一的轨迹面设置斜缝。
2.斜缝可以不进行接缝灌浆。
5.斜缝分块,坝块浇筑的先后程序,必须是上游块先浇,下游块后浇,不如纵缝分块在浇筑先后程序上的机动灵活。
(四)错缝分块1.坝体尺寸较小,一般长8~14m,分层厚度1~4m。
2.缝面一般不灌浆,但在重要部位如水轮机蜗壳等重要部位需要骑缝钢筋,垂直缝和水平施工缝上必要时需设置键槽。
碾压混凝土坝的施工技术

碾压混凝土坝的施工技术碾压混凝土坝是一种常见的大型水利工程结构,用于蓄水、防洪和发电等方面。
它以其结构坚固、稳定可靠的特点,广泛应用于各地。
本文将介绍碾压混凝土坝的施工技术,包括设计原则、施工步骤和质量控制等方面。
一、设计原则在进行碾压混凝土坝的施工前,需要进行详细的设计工作。
设计原则如下:1. 安全稳定:碾压混凝土坝的主要功能是蓄水和防洪,因此在设计时必须考虑安全和稳定性。
结构设计应满足地质条件、水流冲击、地震等要求,确保坝体的安全性和稳定性。
2. 坝体抗渗性:为了防止水渗漏,碾压混凝土坝需要具备良好的抗渗性能。
设计应合理确定坝体的渗透系数,采取相应的增渗措施,如在坝体表面涂覆防水材料等。
3. 坝体变形和约束:在设计过程中,需要考虑到坝体受力引起的变形和约束。
结构形式应合理选择,应用适当的约束措施,以保证坝体的稳定性和变形控制。
二、施工步骤碾压混凝土坝的施工包括以下几个步骤:1. 基坑开挖:首先,根据设计要求,在施工场地上开挖适当的基坑。
基坑的开挖要保证坚实的基础,以提供稳固的支撑。
2. 基础处理:基坑开挖完成后,对基础进行处理。
处理包括清理坑底、坡度修整、加固等工作,以确保基础的平整和稳定。
3. 混凝土浇筑:在基础处理完成后,进行混凝土的浇筑。
浇筑前,要对混凝土进行充分的搅拌,确保其质量和均匀性。
同时要保证浇筑过程中混凝土的连续性和一致性。
4. 碾压和振动:混凝土浇筑完成后,采用碾压和振动的方式对坝体进行加固。
碾压可以提高混凝土的密实度和坚固程度,增加其抗震能力和防渗性。
5. 坝顶处理:最后,对坝顶进行处理,包括修整、密封和防水等工作。
坝顶的处理应符合设计要求,以确保整个工程的质量和安全性。
三、质量控制在碾压混凝土坝的施工过程中,需要进行严格的质量控制,以确保工程的质量。
以下是一些质量控制的要点:1. 原材料质量:对使用的混凝土、钢筋和其他材料进行质量检测,确保其符合设计和规范的要求。
2. 施工工艺:严格按照设计要求和施工规程进行施工,采取正确的施工工艺和方法,确保施工质量和进度。
混凝土大坝施工技术规程

混凝土大坝施工技术规程一、前言混凝土大坝是一种用于防洪、发电等方面的重要水利工程。
在施工过程中,需要注意很多细节,以确保大坝的质量和安全。
本技术规程旨在指导混凝土大坝的施工,以确保大坝的质量和安全。
二、施工前准备1. 确定施工地点和施工方法2. 制定施工方案和施工图纸3. 确定施工人员和设备4. 进行现场勘测和土质分析5. 制定施工计划和进度安排6. 进行必要的安全培训和防护措施三、土方开挖1. 根据设计要求进行土方开挖,保证坝基的平整和稳定2. 在土方开挖过程中,进行必要的支护和排水措施3. 对土方开挖过程中出现的问题及时处理,保证施工进度和质量四、基础处理1. 对坝基进行清理和处理,确保坝基表面平整、干燥、无杂物、无油污等2. 进行基础处理,如喷涂基础处理剂、灰尘结晶剂等,以增强基础的密实性和稳定性3. 进行基础的钢筋加固和预埋件安装,以增强基础的承载能力和抗震能力五、混凝土浇筑1. 按照设计要求进行混凝土配合比的制定和试验2. 按照混凝土浇筑计划进行浇筑,注意浇筑层数和浇筑顺序3. 在浇筑过程中进行必要的振捣和养护措施,以确保混凝土的密实性和强度4. 对混凝土浇筑过程中出现的问题及时处理,保证施工进度和质量六、坝体加固1. 对坝体进行加固,如设置钢筋混凝土加固带、喷涂加固剂等,以增强坝体的抗震能力和承载能力2. 对坝体进行必要的漏水处理,如喷涂堵漏材料、设置隔离带等,以防止渗漏和渗透七、排水和防渗1. 对大坝进行排水处理,如设置排水管道、排水井等2. 对大坝进行防渗处理,如设置防渗带、喷涂防渗剂等,以防止渗漏和渗透八、养护1. 对大坝进行养护,如喷涂养护剂、设置遮阳网等,以保护混凝土的强度和耐久性2. 按照设计要求进行养护时间和养护措施的制定和实施,以确保大坝的质量和安全九、验收和交付1. 进行大坝的验收和测试,如强度测试、稳定性测试等,以确保大坝的质量和安全2. 对大坝进行交付,并进行必要的技术交底和指导,以保证大坝的正常使用和维护十、安全措施1. 制定详细的施工安全规程和紧急预案,确保施工现场的安全和应急处理2. 对施工人员进行必要的安全培训和防护措施,如佩戴安全帽、安全绳等,以保障施工人员的安全十一、总结混凝土大坝施工是一项复杂的工程,需要进行详细的计划和细致的施工。
混凝土坝体工程施工方案

一、工程概况本项目为一座混凝土重力坝,位于某河流中下游段,坝顶高程为70.5m,坝顶长度为298m。
其中溢流坝段长153.0m,布置3孔低孔泄洪闸和7孔表孔泄洪闸,最大坝高34.0m,坝基宽度33.5m,消力池长62.0m;两岸非溢流坝段长145.0m,非溢流坝段(挡水坝段)坝顶宽度6.0m,左岸布置3段,右岸布置7段。
电站厂房坝段在右岸挡水坝段后,长44.0m。
挡水坝段坝体采用C9015混凝土,溢流坝段坝体为C2815混凝土,溢流面为C2825混凝土,消力池基础采用C9025混凝土,上部为C2825混凝土。
坝体横缝设止水。
二、施工部署1. 施工准备(1)人员组织:成立混凝土坝体施工项目部,负责整个工程的施工管理、技术指导和质量控制。
(2)材料设备:根据工程需求,采购相应数量的水泥、砂、石子、外加剂等原材料,以及混凝土搅拌车、运输车、泵车等设备。
(3)施工场地:对施工场地进行平整、压实,确保施工顺利进行。
2. 施工顺序(1)基础处理:对坝基进行开挖、清理,确保基础表面平整、坚实。
(2)模板安装:根据设计图纸,安装模板,确保模板尺寸、位置准确。
(3)钢筋绑扎:按照设计要求,绑扎钢筋,确保钢筋间距、位置准确。
(4)混凝土浇筑:采用分层浇筑、分段施工的方式,确保混凝土密实、均匀。
(5)养护:混凝土浇筑完成后,及时进行养护,保证混凝土强度和耐久性。
三、施工方法及措施1. 混凝土搅拌(1)根据设计要求,确定混凝土配合比,确保混凝土强度和耐久性。
(2)使用高性能混凝土搅拌设备,确保混凝土搅拌均匀。
2. 混凝土运输(1)采用混凝土搅拌车运输混凝土,确保混凝土运输过程中的温度、坍落度等指标符合要求。
(2)合理配置运输车辆,确保混凝土浇筑连续进行。
3. 混凝土浇筑(1)采用分层浇筑、分段施工的方式,确保混凝土密实、均匀。
(2)严格控制浇筑速度,避免产生冷缝。
(3)采用插入式振捣器进行振捣,确保混凝土密实。
4. 养护(1)混凝土浇筑完成后,及时进行养护,采用喷淋、覆盖等方法,确保混凝土强度和耐久性。
水利工程混凝土坝体施工技术规程

水利工程混凝土坝体施工技术规程水利工程混凝土坝体施工技术规程1. 概述水利工程中的混凝土坝体是一项重要的工程结构,用于堵塞河道通道以形成水库,并控制上游水流的流量。
准确的施工技术是确保混凝土坝体强度和稳定性的关键。
本文将深入探讨水利工程混凝土坝体施工技术规程,从基础知识到具体操作进行详细介绍。
2. 基础知识2.1 混凝土材料选用:混凝土坝体的施工需要选择高质量的混凝土材料。
在选择水泥、骨料和填充料时,应满足强度、耐久性和可持续性的要求。
2.2 坝基处理:在施工过程中,必须对坝基进行适当的处理,以确保基础的坚固和稳定。
对坝基的处理包括清理、凿井和填充等步骤。
2.3 坝体分块施工:根据设计要求,混凝土坝体的施工被分为多个块体。
每个块体的施工顺序和技术要求应严格按照设计规定进行。
3. 施工过程3.1 坝体模板建立:在施工之前,首先需要建立适当的坝体模板。
坝体模板的建立应根据设计要求和地形条件进行,并确保模板的平整和稳定性。
3.2 混凝土浇筑:混凝土的浇筑应根据设计要求和施工计划进行。
在浇筑过程中,需要注意混凝土的均匀性和坡度的控制。
还应注意浇筑过程中的温度和湿度,以免对混凝土强度产生负面影响。
3.3 坝体振捣:在混凝土坝体浇筑完成后,需要进行坝体的振捣工作。
振捣可以提高混凝土的密实度和强度,并确保坝体的稳定性。
3.4 坝体养护:在坝体浇筑和振捣完成后,需要进行养护工作。
养护工作应根据混凝土材料的特性和环境条件进行,以确保混凝土的强度和稳定性。
4. 观点和理解在水利工程中,混凝土坝体的施工技术规程至关重要。
通过严格遵循技术规程,可以确保混凝土坝体的强度和稳定性,从而保证工程的安全和可持续性发展。
施工环境和施工技术的不断改进也为混凝土坝体施工提供了更多的可能性。
随着新材料和新技术的引入,混凝土坝体施工将变得更加高效和可靠。
总结和回顾水利工程混凝土坝体施工技术规程是确保混凝土坝体结构安全和强度稳定的关键。
通过选择高质量的混凝土材料,合理建立坝体模板,严格控制施工过程中的浇筑和振捣工作,以及进行适当的养护工作,可以确保混凝土坝体的质量和性能。
大坝混凝土浇筑工艺介绍

大坝混凝土浇筑工艺介绍混凝土是一种广泛应用于大坝建设中的材料,其具有承载能力强、耐久性好等优点。
本文将介绍大坝混凝土浇筑的相关工艺,包括混凝土材料的准备、施工流程、浇筑技术和质量控制等方面。
一、混凝土材料准备混凝土材料的准备是保证施工顺利进行的基础。
首先,需要根据设计要求确定混凝土的配合比,包括水灰比、水泥用量、骨料比例等参数。
其次,选取优质的水泥、骨料和混凝土掺合料,确保原材料的质量。
在施工现场,需要进行原材料的检测,包括水泥的标号、骨料的级配曲线等,以确保符合规定的技术要求。
二、施工流程大坝混凝土浇筑的施工流程包括基础处理、模板搭设、钢筋安装、混凝土浇筑和养护等环节。
1. 基础处理:在进行混凝土浇筑前,需要对大坝的基础进行处理,包括清除杂物、修复病害、浇筑防水层等。
这些工序的目的是确保基础的坚实和稳定,为混凝土的浇筑提供良好的基础条件。
2. 模板搭设:在大坝建设中,通常采用木模板或钢模板来保持混凝土的几何形状。
模板的搭设需要根据设计要求和施工图纸进行,确保模板的准确性和牢固性。
同时,在模板搭设过程中,需要进行水平和垂直的检查,以保证混凝土浇筑后的结构符合要求。
3. 钢筋安装:钢筋是混凝土构件的骨架,能够增强混凝土的抗拉能力。
在大坝混凝土浇筑前,需要根据设计要求将预制好的钢筋进行安装,包括定位、固定和焊接等工序。
在安装过程中,需要严格按照设计图纸进行,保证钢筋的正确位置和间距,避免出现安装错误导致的结构问题。
4. 混凝土浇筑:混凝土浇筑是大坝建设的关键环节。
在浇筑前,需要进行浇筑前试验,包括流动度试验、坍落度试验等,以确保混凝土的流动性和坍落度满足要求。
在浇筑时,需要采取适当的浇筑工艺,尽量减小混凝土的分层和空隙,保证混凝土的均匀性和致密性。
5. 养护:混凝土浇筑后需要进行养护,以保证混凝土的强度和耐久性。
养护包括覆盖保湿、防止太阳直射、定期养护等措施。
在养护期间,需要根据混凝土的情况进行监测,包括温度和湿度的记录,及时发现问题并采取相应的措施。
第七讲混凝土坝工程施工技术要点

第七讲混凝土坝工程施工技术要点混凝土坝工程施工技术的要点主要包括以下几个方面:1.坝基处理:坝基处理是确保坝体稳定的重要工作。
首先要进行坝基地质勘察,确定坝基的稳定性。
根据坝基地质条件,采取适当的坝基处理措施,如挖掘坝基、加固坝基等,以提高坝基的稳定性。
2.混凝土配制:混凝土坝的强度和稳定性主要依赖于混凝土的质量。
在混凝土配制过程中,要按照设计要求控制混凝土的配合比,保证混凝土的强度和耐久性。
同时,要进行试块试验,对混凝土的强度进行检验,确保混凝土符合设计要求。
3.模板支撑:混凝土坝的施工需要使用模板,模板支撑的稳定性和刚度对于保证混凝土坝的质量和安全至关重要。
在模板支撑过程中,要选用合适的支撑材料,如钢支撑、木支撑等,并采取适当的支撑方式,确保模板的刚度和稳定性。
4.坝体浇筑:混凝土坝的坝体浇筑是施工的关键环节。
在坝体浇筑过程中,要控制混凝土的流动性、均匀性和密实性,避免混凝土的偏析和脱水现象。
同时,要合理控制坝体的浇筑进度和浇筑温度,避免温度应力和裂缝的产生。
5.固化养护:混凝土坝浇筑完成后,要进行养护。
养护的目的是使混凝土坝能够逐渐达到设计要求的强度和稳定性。
养护过程中要注意保持适当的湿度和温度,避免混凝土干燥和温度变化过大。
一般的养护时间为28天,养护周期结束后,进行养护期试验,检验混凝土的强度和质量。
6.溢洪道施工:混凝土坝的溢洪道是保证坝体安全的重要设施。
在溢洪道的施工过程中,要控制混凝土的浇筑质量和坡度,确保水流顺畅和溢洪安全。
同时,要对溢洪道进行适当的排水处理,保证坝体与溢洪道的连接和密封。
总结起来,混凝土坝工程施工技术要点主要包括坝基处理、混凝土配制、模板支撑、坝体浇筑、固化养护和溢洪道施工等方面。
只有在每个环节都严格执行相关要求,才能保证混凝土坝的质量和安全性。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1.混凝土初凝时间。它与水泥品种、外加剂 掺 用 情 况、气
候条件、混凝土保温措施等均 有 一 定 关 系。 施 工 时,可 通 过 试
验确定。
2.允许间隔时间的 确 定。 混 凝 土 允 许 间 隔 时 间,按 照 混
凝土初凝时间和混凝土温控要求两者中较小值确定。混凝土
温控允许间隔 时 间,根 据 混 凝 土 浇 筑 温 度 计 算 确 定 。 按 混 凝
(一 )基 础 面 处 理 对于砂砾地基,应清除 杂 物,整 平 建 基 面,再 浇 10~20cm 低强度等级 的 混 凝 土 作 垫 层,以 防 漏 浆;对 于 土 基 应 先 铺 碎 石,盖上湿砂,压实后,再浇混凝 土;对 于 岩 基,在 爆 破 后,用 人 工清除表面松软 岩 石、棱 角 和 反 坡,并 用 高 压 水 枪 冲 洗 ,若 粘 有油污和杂物,可用金属丝刷 刷 洗,直 至 洁 净 为 止,最 后,再 用 高 压 风 吹 至 岩 面 无 积 水 ,经 质 检 合 格 ,才 能 开 仓 浇 筑 。 (二 )施 工 缝 处 理 。 施工缝指浇筑 块 间 临 时 的 水 平 和 垂 直 结 合 缝 ,也 是 新 老 混凝土的结合 面。 在 新 混 凝 土 浇 筑 前,必 须 采 用 高 压 水 枪 或 风砂枪将老混 凝 土 表 面 含 游 离 石 灰 的 水 泥 膜 (乳 皮)清 除,并 使表层石子半 露,形 成 有 利 于 层 间 结 合 的 麻 面。 对 纵 缝 表 面 可不凿毛,但应 冲 洗 干 净,以 利 灌 浆。 采 用 高 压 水 冲 毛,视 气 温高低,可在浇筑后5~20h进 行;当 用 风 砂 枪 冲 毛 时,一 般 应 在浇后一两天 进 行。 施 工 缝 面 凿 毛 或 冲 毛 后,应 用 压 力 水 冲 洗 干 净 ,使 其 表 面 无 碴 、无 尘 ,才 能 浇 筑 混 凝 土 。
【收 稿 日 期 】2012-01-09 【作 者 简 介 】叶 坤 才 ,广 西 海 河 水 利 建 设 有 限 责 任 公 司 一 分 公 司 。
— 64 —
(四 )错 缝 分 块 1.坝 体 尺 寸 较 小 ,一 般 长 8~14m,分 层 厚 度 1~4m。 2.缝 面 一 般 不 灌 浆 ,但 在 重 要 部 位 如 水 轮 机 蜗 壳 等 重 要 部 位 需 要 骑 缝 钢 筋 ,垂 直 缝 和 水 平 施 工 缝 上 必 要 时 需 设 置 键 槽 。 3.水平缝的搭接部分 一 般 为 层 厚 的 1/3—1/2,且 搭 接 部 分的水平缝要 求 抹 平,以 减 少 坝 块 两 端 的 约 束。 块 体 浇 筑 的 先 后 次 序 ,需 按 一 定 规 律 排 列 ,对 施 工 进 度 影 响 较 大 。 (五 )通 仓 浇 筑 通仓浇筑,是整个坝段不设纵缝,以一个坝段进行通仓浇筑。 通仓浇筑的特点是: 1.坝 体 整 体 性 好 ,有 利 于 改 善 坝 踵 应 力 状 态 。 2.免除了接缝灌浆、减 少 了 模 板 工 程 量,节 省 工 程 费 用, 有利于加快施工进度。 3.仓面面积 增 大,有 利 于 提 高 机 械 化 水 平 ,充 分 发 挥 大 型 、先 进 机 械 设 备 的 效 率 。 4.浇 块 尺 寸 大 ,温 控 要 求 高 。 掌握混凝土的浇筑与养护
一 、混 凝 土 浇 筑 的 工 艺 流 程
混凝土浇筑的 施 工 过 程 包 括 浇 筑 前 的 准 备 作 业 ,浇 筑 时 人 仓 铺 料 、平 仓 振 捣 和 浇 筑 后 的 养 护 。
二 、浇 筑 前 的 准 备 作 业
浇筑前的准备 作 业 包 括 基 础 面 处 理 、施 工 缝 处 理、立 模、 钢筋及预埋件安设等。
市场论坛 MARKET FORUM
工程项目
混凝土坝的施工技术
2012 年 第 02 期 (总 第 95 期 )
叶坤才 (广 西 海 河 水 利 建 设 有 限 责 任 公 司 一 分 公 司 广 西 黎 塘 530409)
【摘 要】重力坝的横缝一般是不需要进行接缝灌浆的,故 称 为 永 久 缝。拱 坝 的 横 缝 由 于 有 传 递 应 力 的 要 求 ,需 要 进 行 接 缝 灌浆处理,称为临时缝。其次,每个坝段还需要根据施工条件,用 纵 缝(包 括 竖 缝、斜 缝、错 缝 等 形 式),将 一 个 坝 段 划 分 成 若 干 坝
块 ,或 者 整 个 坝 段 不 再 分 缝 而 进 行 通 仓 浇 筑 。
【关 键 词 】混 凝 土 坝 施 工 技 术 工 艺 方 法
【中 图 分 类 】F294
【文 献 标 识 码 】A
【文 章 编 号 】1672-8777(2012)沿 坝 轴 线 方 向,将 坝 的 全 长 划分为15—24m 的若干坝段。坝段之间的缝称 为 横 缝。 重 力 坝的横缝一般是不需要进行接 缝 灌 浆 的,故 称 为 永 久 缝,如 图 l所示。拱坝的横 缝 由 于 有 传 递 应 力 的 要 求,需 要 进 行 接 缝 灌 浆处理,称为临时缝。其次,每 个 坝 段 还 需 要 根 据 施 工 条 件,用 纵缝(包括竖缝、斜缝、错缝 等 形 式),将 一 个 坝 段 划 分 成 若 干 坝 块 ,或 者 整 个 坝 段 不 再 分 缝 而 进 行 通 仓 浇 筑 。 如 图 2 所 示 。
土 初 凝 时 间 考 虑 的 混 凝 土 浇 筑 允 许 间 隔 时 间 ,参 见 表 1。
表 1 混 凝 土 浇 筑 允 许 间 隔 时 间 (min)
混凝土浇筑时 中热硅酸盐水泥、硅酸盐 气温(℃) 水泥、普通硅酸盐水泥
低热矿渣硅酸盐水泥、 矿渣硅酸盐水泥、
火山灰质硅酸盐水泥
21~30
90
端铺料,边前进边加高,逐层向 前 推 进,并 形 成 明 显 的 台 阶,直 至 把 整 个 仓 位 浇 到 收 仓 高 程 ,见 图 4。
图 4 混 凝 土 浇 筑 台 阶 法 铺 料 3.斜 层 浇 筑 法 。 斜 层 浇 筑 法 是 在 浇 筑 仓 面 ,从 一 端 向 另 一 端推进,推 进 中 及 时 覆 盖,以 免 发 生 冷 缝。 斜 层 坡 度 不 超 过 10°,否 则 在 乎 仓 振 捣 时 易 使 砂 浆 流 动 ,骨 料 分 离 ,下 层 已 捣 实 的 混凝土也可 能 产 生 错 动。 如 图 5。 浇 筑 块 高 度 一 般 限 制 在 账 1.5m 左右。当浇筑块较薄,且 对 混 凝 土 采 取 预 冷 措 施 时,斜 层 浇 筑 法 是 较 常 见 的 方 法 ,因 浇 筑 过 程 中 混 凝 土 冷 量 损 失 较 小 。
二 、分 缝 的 特 点
(一 )横 缝 分 段 1.横缝一般是自地基垂直贯穿至坝顶,在上、下 游 坝 面 附 近设置止水系统。 2.有 灌 浆 要 求 的 横 缝 ,缝 面 一 般 设 置 竖 向 梯 形 键 槽 。 3.不灌浆的横缝,接缝之间通常采用沥青杉 木 板、泡 沫 塑 料板或沥青填充。
(二 )竖 缝 分 块 1.竖缝分块,是用平行于坝轴线的铅直纵缝,把 坝 段 分 成 为若干柱状体 进 行 浇 筑,又 称 柱 状 分 块。 施 工 中 一 般 从 上 游 到下游将一个坝段的几个柱状块体依次编号。这种分缝分块 形 式 ,是 我 国 使 用 最 广 泛 的 一 种 分 缝 分 块 形 式 。 2.为了恢复因纵缝 而 破 坏 的 坝 体 整 体 性,纵 缝 须 要 设 置 键 槽 ,并 进 行 接 缝 灌 浆 处 理 ,或 设 置 宽 缝 回 填 膨 胀 混 凝 土 。 3.在施工中为了避免冷缝,块体大小必须与 混 凝 土 制 备、 运输和浇筑的生 产 能 力 相 适 应,即 要 保 证 在 混 凝 土 初 凝 时 间 内所浇的混凝土 方 量,必 须 等 于 或 大 于 块 体 的 一 个 浇 筑 层 的 混凝土方量。 4.采用竖缝分块时,纵 缝 间 距 越 大,块 体 水 平 断 面 越 大, 则纵缝数目和缝的总面积越小。接缝灌浆及模板作业的工作 量也就越少,但要求温控越严,否 则 可 能 引 起 裂 缝。 从 混 凝 土 坝施工发展 趋 势 看,是 朝 着 尽 量 加 大 纵 缝 间 距 ,减 少 纵 缝 数 目 ,直 至 取 消 纵 缝 进 行 通 仓 浇 筑 的 方 向 发 展 。 5.浇块高度一般在3m 以内。 (三 )斜 缝 分 块 1.斜缝分块,是大致 沿 坝 体 两 组 主 应 力 之 一 的 轨 迹 面 设 置斜缝。 2.斜缝分块的缝面 上 出 现 的 剪 应 力 很 小,使 坝 体 能 保 持 较 好 的 整 体 性 ,因 此 ,斜 缝 可 以 不 进 行 接 缝 灌 浆 。 3.斜缝不能 直 通 到 坝 的 上 游 面 ,以 避 免 库 水 渗 入 缝 内。 在斜缝的终止处,应 采 取 并 缝 措 施,如 布 置 骑 缝 钢 筋,或 设 置 并缝廊道,以免因 应 力 集 中 导 致 斜 缝 沿 缝 尖 端 向 上 发 展 裂 缝 而贯穿。 4.斜缝分块,施工中 要 注 意 均 匀 上 升 和 控 制 相 邻 块 的 高 差。高差过大将导 致 两 块 温 差 过 大,易 于 在 后 浇 块 的 接 触 面 上产生不利的 拉 应 力 而 裂 缝。 遇 特 殊 情 况,如 作 临 时 断 面 挡 水,下游块进度赶不上而出现过 大 高 差 时,则 应 在 下 游 块 采 取 较 严 的 温 控 措 施 ,减 少 两 块 温 差 ,避 免 裂 缝 ,保 持 坝 体 整 体 性 。 5.斜缝分块,坝块浇筑的先后程序,有一定 的 限 制,,必 须 是上游块先浇,下游块后浇,不如 纵 缝 分 块 在 浇 筑 先 后 程 序 上 的机动灵活。
三 、人 仓 铺 料
(一 )混 凝 土 人 仓 铺 料 方 法 混凝土人仓铺料方法主要有平铺法、台阶法和斜层浇筑法。 1.平铺法。混凝土人 仓 铺 料 时,整 个 仓 面 铺 满 一 层 振 捣 密 实 后 ,再 铺 筑 下 一 层 ,逐 层 铺 筑 ,称 为 平 铺 法 。 见 图 3。
图 5 混 凝 土 浇 筑 斜 层 浇 筑 法 铺 料 (二 )分 块 尺 寸 和 铺 层 厚 度
