轻钢龙骨天棚工程施工方案及及技术措施

合集下载

天棚吊顶工程施工(3篇)

天棚吊顶工程施工(3篇)

第1篇一、工程概述天棚吊顶工程是室内装饰工程的重要组成部分,其主要作用是美化空间、隐藏管线、提升舒适度等。

本工程采用轻钢龙骨石膏板吊顶施工工艺,以确保工程质量和施工效率。

二、施工准备1. 材料准备:根据设计要求,选择合适的吊顶材料,如石膏板、轻钢龙骨等,确保材料质量符合国家标准。

2. 工具准备:准备电钻、螺丝刀、扳手、水平尺、卷尺、线锤等常用工具。

3. 人员准备:组织专业施工队伍,进行技术交底和安全培训。

4. 施工现场准备:清理施工现场,确保场地平整、清洁。

三、施工步骤1. 施工测量:根据设计图纸,确定天棚吊顶的位置和标高线,并在四周墙面上弹线。

2. 吊杆安装:在楼板底部,用膨胀螺栓固定吊杆,吊杆间距根据设计要求确定。

3. 主龙骨安装:根据弹线,将主龙骨固定在吊杆上,主龙骨间距应符合设计要求。

4. 付龙骨安装:在主龙骨上安装付龙骨,付龙骨间距根据设计要求确定。

5. 石膏板安装:将石膏板固定在付龙骨上,确保石膏板平整、牢固。

6. 造型吊顶:根据设计要求,对造型吊顶进行施工,如安装灯具、风口等。

7. 质量检查:对施工过程进行质量检查,确保吊顶平整、牢固、美观。

四、质量控制1. 材料质量:确保所用材料符合国家标准,无破损、变形等现象。

2. 施工质量:严格按照施工规范进行施工,确保吊顶平整、牢固、美观。

3. 隐蔽工程:做好隐蔽工程记录,确保施工质量。

4. 安全文明施工:加强施工现场管理,确保施工安全、文明。

五、施工注意事项1. 施工过程中,注意保护楼板和墙体,避免损坏。

2. 施工过程中,注意安全操作,避免发生安全事故。

3. 施工过程中,注意节约材料,减少浪费。

4. 施工完成后,进行验收,确保工程质量。

通过以上施工步骤和质量控制措施,确保天棚吊顶工程施工顺利进行,达到预期效果。

第2篇一、工程概述天棚吊顶工程是室内装饰工程的重要组成部分,它不仅能够美化空间,还能起到隐藏管线、提升室内舒适度等作用。

本工程采用轻钢龙骨石膏板吊顶,施工过程中需严格按照设计要求和质量标准进行。

天棚工程工程施工方案(3篇)

天棚工程工程施工方案(3篇)

第1篇一、工程概况本工程为某商业综合体天棚工程,建筑面积约为20000平方米,采用现代简约风格设计,主要功能为展示、休闲和购物。

天棚结构采用轻钢龙骨石膏板吊顶,表面涂装环保涂料,以满足美观、环保、防火等要求。

二、施工准备1. 技术准备:组织施工人员学习天棚施工图纸,明确施工工艺、技术要求及施工顺序。

2. 材料准备:按照设计要求,准备轻钢龙骨、石膏板、环保涂料等材料,确保材料质量合格。

3. 机械设备准备:准备电动工具、手动工具、电动吊车等机械设备,确保施工过程中顺利进行。

4. 人员准备:组织施工人员参加培训,提高施工技能和安全意识。

三、施工工艺1. 施工顺序:测量放线→搭建龙骨框架→安装石膏板→表面涂装→质量检查。

2. 测量放线:根据设计图纸,对天棚进行测量放线,确定龙骨位置。

3. 搭建龙骨框架:采用轻钢龙骨,按照设计要求搭建框架,确保龙骨间距均匀、牢固。

4. 安装石膏板:将石膏板固定在龙骨上,注意板缝对齐,表面平整。

5. 表面涂装:待石膏板安装完成后,对天棚表面进行环保涂料涂装,确保涂层均匀、光滑。

6. 质量检查:对施工过程中的每一个环节进行严格检查,确保天棚质量符合设计要求。

四、施工要点1. 龙骨框架:确保龙骨框架牢固、间距均匀,满足承载要求。

2. 石膏板安装:注意板缝对齐,表面平整,避免出现翘曲、裂缝等现象。

3. 表面涂装:确保涂层均匀、光滑,无气泡、漏涂等缺陷。

4. 安全文明施工:加强施工现场安全管理,确保施工人员安全。

五、工期安排1. 施工准备:5天2. 龙骨框架搭建:10天3. 石膏板安装:15天4. 表面涂装:5天5. 质量检查及整改:5天总计:40天六、质量保证措施1. 严格控制材料质量,确保所用材料符合设计要求。

2. 严格按照施工工艺进行施工,确保施工质量。

3. 加强施工过程中的监督检查,及时发现并解决质量问题。

4. 完成施工后,进行质量验收,确保工程质量达到设计要求。

通过以上施工方案的实施,确保天棚工程顺利进行,达到预期效果。

天棚工程施工工艺(3篇)

天棚工程施工工艺(3篇)

第1篇一、施工准备1. 材料准备:根据设计要求,准备好所需的各种材料,如轻钢龙骨、石膏板、铝格栅、乳胶漆、腻子等。

2. 工具准备:准备好施工所需的工具,如切割机、电钻、螺丝刀、水平尺、墨斗、线锤等。

3. 施工人员:组织专业施工队伍,进行施工前的技术交底,确保施工人员掌握施工工艺和注意事项。

二、施工流程1. 基层处理:清理顶棚表面的灰尘、油污、浆粒等,对坑洼、裂缝进行修补,确保基层平整。

2. 划线定位:根据设计要求,在顶棚四周弹出标高水平线,确定吊顶高度和龙骨位置。

3. 龙骨安装:(1)安装吊杆:在顶棚四周固定膨胀螺栓,将吊杆焊接在膨胀螺栓上,确保吊杆垂直。

(2)安装主龙骨:按照设计要求,将主龙骨固定在吊杆上,确保主龙骨水平、垂直。

(3)安装次龙骨:在主龙骨上安装次龙骨,间距按照设计要求进行布置。

4. 吊顶面板安装:(1)纸面石膏板:按照设计要求,将纸面石膏板切割成所需尺寸,安装在龙骨上,确保石膏板平整、牢固。

(2)铝格栅:将铝格栅组拼完整,安装在龙骨上,确保格栅整齐、美观。

5. 墙面处理:(1)腻子刮平:对顶棚表面进行腻子刮平,确保墙面平整。

(2)乳胶漆施工:按照乳胶漆施工工艺,进行墙面涂刷,确保墙面颜色均匀、美观。

6. 收尾工作:检查天棚施工质量,清理施工现场,确保施工安全、整洁。

三、施工注意事项1. 施工前,对施工人员进行技术交底,确保施工人员掌握施工工艺和注意事项。

2. 施工过程中,严格按照设计要求进行施工,确保天棚质量。

3. 施工过程中,注意龙骨的水平和垂直度,确保天棚平整、美观。

4. 施工过程中,注意安全操作,防止事故发生。

5. 施工完成后,对天棚进行验收,确保施工质量符合要求。

四、施工总结天棚工程施工工艺复杂,要求施工人员具备较高的技术水平。

在施工过程中,要严格按照施工流程和注意事项进行施工,确保天棚质量。

通过本次施工,提高了施工人员的技能水平,积累了丰富的施工经验。

第2篇一、施工准备1. 材料准备:根据设计要求,准备相应的轻钢龙骨、石膏板、铝扣板、木龙骨、乳胶漆等材料。

轻钢龙骨铝板天棚施工方案

轻钢龙骨铝板天棚施工方案

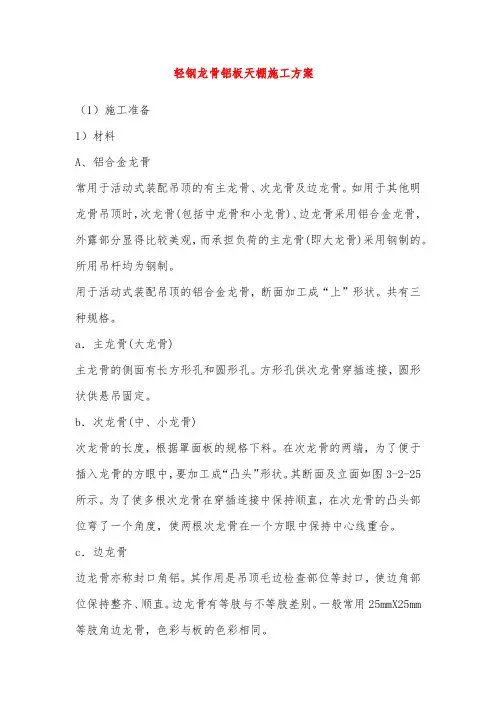

轻钢龙骨铝板天棚施工方案(1)施工准备1)材料A、铝合金龙骨常用于活动式装配吊顶的有主龙骨、次龙骨及边龙骨。

如用于其他明龙骨吊顶时,次龙骨(包括中龙骨和小龙骨)、边龙骨采用铝合金龙骨,外露部分显得比较美观,而承担负荷的主龙骨(即大龙骨)采用钢制的。

所用吊杆均为钢制。

用于活动式装配吊顶的铝合金龙骨,断面加工成“上”形状。

共有三种规格。

a.主龙骨(大龙骨)主龙骨的侧面有长方形孔和圆形孔。

方形孔供次龙骨穿插连接,圆形状供悬吊固定。

b.次龙骨(中、小龙骨)次龙骨的长度,根据罩面板的规格下料。

在次龙骨的两端,为了便于插入龙骨的方眼中,要加工成“凸头”形状。

其断面及立面如图3-2-25 所示。

为了使多根次龙骨在穿插连接中保持顺直,在次龙骨的凸头部位弯了一个角度,使两根次龙骨在一个方眼中保持中心线重合。

c.边龙骨边龙骨亦称封口角铝。

其作用是吊顶毛边检查部位等封口,使边角部位保持整齐、顺直。

边龙骨有等肢与不等肢差别。

一般常用25mmX25mm 等肢角边龙骨,色彩与板的色彩相同。

d.连接件与轻钢龙骨组合拼装成T 型铝合金龙骨吊顶的其他构件在轻钢龙骨中已交代,这里不再重复。

2)固定材料,在固定吊点上采用射钉,膨胀螺栓等。

3)吊杆:4~8 钢筋。

4)覆面材料600mmX600mm 铝扣板2)常用机具电锯、无齿锯、射钉枪。

手锯、手刨子、钳子、螺丝刀、扳子、方尺、钢尺、钢水平等。

3)施工方法A、弹线定位放线主要是弹标高和龙骨布置线。

(1)根据设计图纸,结合具体情况,将龙骨及吊点位置弹到楼板底向上。

如果吊顶设计要求具有—定造型或图案先弹出吊顶对称轴线,龙骨及吊点位置应对称布置。

龙骨和吊杆的间距、主龙骨的间距是影响吊顶高度的重要因素。

不同的龙骨断面及吊点间距,都有可能影响主龙骨之间的距。

各种吊顶、龙骨间距和吊杆间距一般都控制在1.0—1.2m 以内。

弹线应清晰,位置准确。

B、确定吊顶标高:将设计标高线弹到四周墙面或柱面上;如果吊顶有不同标高,那么应将变截面的位置弹到楼板上。

轻钢龙骨、双层纸面石膏板吊顶施工方案

轻钢龙骨、双层纸面石膏板吊顶施工方案

一、施工用材及机具、作业条件1施工用材;主龙骨、次龙骨、吊件、挂件、接插件、纸面石膏板、自攻螺钉、专用补缝膏、专用补缝带2施工机具冲击电锤、手枪电钻、切割机、板锯、安全多用刀、腻子刀、铁抹子。

3作业条件3。

1主体结构完工,并通过验收。

3。

2吊顶内隐蔽的各种管线及通风管道均已安装完毕;3。

3天棚造型、周边窗帘盒等基本安装完毕;3。

4搭好吊顶施工用操作平台;3。

5作好现场劳动力的技术安全交底,以及各工种之间的配合协调交底。

二、工艺原理轻钢龙骨双层纸面石膏板吊顶施工工艺原理是通过自攻螺钉将两层纸面石膏板都与轻钢龙骨连接,使双层纸面石膏板形成一个整体,增强天棚抗裂性及防潮性能.三、工艺流程抄平、放线→排板、分格→(吊顶造型等安装)→安装周边龙骨→吊筋安装→安装主龙骨→拉线粗平→安装次龙骨、横撑龙骨→拉线精平→(吊顶隐蔽验收全部完成后)安装第一层纸面石膏板→补板缝→安装面层纸面石膏板→(开灯孔等)→点防锈漆、补缝、粘贴专用纸带.四、施工技术要点及注意事项1抄平、放线根据现场提供的标高控制点,按施工图纸各区域的标高,首先在墙面、柱面上弹出标高控制线,一般按±0。

000以上1。

40m左右为宜,抄平最好采用水平仪等仪器,在水平仪抄出大多数点后,其余位置可采用水管抄标高.要求水平线、标高一致、准确.2排版、分线根据实际测到的各房间尺寸,按市场采购的板材情况,进行各房间的纸面石膏板排板(包括龙骨排板布置),绘制排板平面图,尽量保证板材少切割、龙骨易于安装。

然后依据实际排板情况,在楼板底弹出主龙骨位置线,便于吊筋安装,保证龙骨安装成直线、吊筋安装垂直. 注意事项:3龙骨排板布置应充分考虑天棚造型、灯具安装、空调孔等位置,主龙骨应尽量错开这些位置.4二层板安装时,其长边所形成的接缝应与第一层板的长边缝错开,至少错开300mm.其短边所形成的板缝,也要与第一层板的短边错开,相互错开的的距离至少是相邻两根次龙骨的中距.5、大型灯盘、孔洞等周边,应重点考虑龙骨排板布置加固.6、安装边龙骨根据抄出的标高控制线以及图纸标高要求,在四周墙体、柱体上铺钉边龙骨,以便控制天棚龙骨安装,边龙骨安装要求牢固、顺直、标高位置准确,安装完毕后应复核标高位置是否正确。

轻钢龙骨石膏板吊顶工程施工方案

轻钢龙骨石膏板吊顶工程施工方案

【1】轻钢龙骨石膏板吊顶工程施工方案(一)施工方法首先确认施工部位,测量天花设计标高与实际高度是否相符,如果天棚标高受到其他设施的影响,即报交技术组负责人落实解决。

接着根据确认下来的标高,准确地在墙上1米高处四周弹水平线,且按如下步骤进行严格的施工:1、熟识图纸,了解天棚上的灯具、广播喇叭、空调口、喷淋头和消防探头的具体位置,使主龙骨在吊放时尽量避开;2、主龙骨吊点间必须保证每一平方米内有一吊杆,吊杆应为直径8毫米的钢筋,钢筋如长度不够需要焊接,必须焊固,不可存在虚焊,同时做好防锈处理。

拉爆螺丝应完全拉紧,不得有松动;3、主龙骨的型号必须满足承受吊顶荷载的要求,主龙骨的间距应在800×800之间,次龙骨的间距不得大于400×600;4、轻钢龙骨在施工中应有起拱高度,且应不小于房间短向跨度的起拱1/1000(10米跨内水平线上中心提升1公分高),跨度越大起拱随之增大。

5、全面校正主次龙骨的位置及水平度,其他各专业工种也必须紧密配合,作好各自的隐蔽验收后,才能进行石膏板封闭;6、接到天棚隐蔽工程记录认可表后,开始石膏板的安装,石膏板宜纵向铺设。

安装时自攻螺丝与板边距离应为10~15毫米,螺钉间距以150~170毫米为宜,均匀固定,钉头嵌入板面深度以0.5~1毫米为宜,板与板之间的缝隙应在3~5毫米左右,固定时应从一块板的中间向板的四边固定,不得多点同时操作;7、凡用夹板造型的迭级天棚,应在地面上开线弹墨定位,再用悬垂挂线定出吊装迭级造型的准确位置,安装好吊装的支撑铁件或吊杆,试吊后临时挂起,通线后调平,再把迭级造型紧固。

所用的木方、夹板均要进行防火处理,高级装饰还要进行防虫处理;8、螺钉眼应先刷防锈漆,再用石膏腻子点补,缝隙在填满后必须用纱布封闭,然后根据面层的装饰材料,做好板面的平整和防潮处理。

9、工程质量允许偏差:(用2米靠尺和楔形塞尺检查)石膏板:表面平整3毫米,立面垂直3毫米,接缝高低1毫米。

轻钢龙骨天棚工程施工方案

轻钢龙骨天棚工程施工方案

一、工程概况本工程采用轻钢龙骨石膏板天棚系统,适用于工业与民用建筑室内装饰装修工程。

轻钢龙骨天棚系统具有自重轻、刚度大、抗震性能好、施工简便等优点,是现代装饰装修工程中常用的一种天棚构造方式。

二、施工准备1. 材料准备:(1)轻钢龙骨:根据设计要求选择合适型号的轻钢龙骨,如U型、T型、C型等。

(2)石膏板:根据设计要求选择合适厚度的石膏板,如9mm、12mm等。

(3)配件:吊杆、连接件、挂插件、膨胀螺栓、自攻螺钉等。

(4)胶粘剂:根据主粘材性能选择合适胶粘剂,并进行粘结试验。

2. 工具准备:电锤、拉铆枪、钢角尺、木锯、手枪砖、锤子、扳手、改锥、方尺、钳子、刨子、壁纸刀、盒尺、手锯等。

3. 作业条件:(1)结构施工时,应在现浇混凝土楼板或预制混凝土楼板缝中,按设计要求间距预埋6~10mm钢筋吊杆,一般间距为900mm、1200mm。

(2)当吊顶房间的墙、柱为砖砌体时,应在砌筑时按顶棚标高预埋防腐木砖,木砖沿墙间距900mm~1200mm,木砖在柱中每边应埋设两块以上。

(3)安装完顶棚内的各种管线及设备,确定好灯位、通风口及各种露明孔口位置。

(4)各种材料全部配套备齐。

(5)顶棚罩面板安装前,应做完墙、地湿作业工程项目。

(6)搭好顶棚施工操作手台架子。

三、施工工艺1. 弹线:根据楼层标高线,用尺竖向量至顶棚设计标高,沿墙、柱四周弹顶棚标高,并沿顶棚的标高水平线,在墙上划好分挡位置线。

2. 安装吊杆:在弹好顶棚标高水平线及龙骨位置线后,确定吊杆下端头的标高,按大龙骨位置及吊挂间距,将吊杆无螺栓丝扣的一端与楼板预埋刚筋连接固定。

3. 安装大龙骨:将组装吊挂件的大龙骨,按分档线位置使吊挂件穿入相应的吊杆螺母,拧好螺母。

大龙骨相接:装好连接件,拉线调整标高起拱和平直。

安装洞口附加大龙骨,按照图集相应节点构造设置连接卡。

固定边龙骨,采用射钉固定,设计无要求时射钉间距为1000mm。

4. 安装中龙骨:按以弹好的中龙骨分档线,卡放中龙骨吊挂件。

天棚工程施工部署(3篇)

天棚工程施工部署(3篇)

第1篇一、工程概况本工程为某建筑物天棚改造工程,工程地点位于XX市XX区,建筑面积为XX平方米。

工程内容包括天棚吊顶、灯具安装、消防设施改造等。

为确保工程顺利进行,特制定以下施工部署。

二、施工部署原则1. 严格按照国家相关法律法规、规范和标准进行施工,确保工程质量、安全、进度和文明施工。

2. 合理安排施工进度,确保工程按期完工。

3. 优化施工组织,提高施工效率,降低施工成本。

4. 注重环境保护,减少施工对周边环境的影响。

三、施工组织设计1. 施工进度安排(1)前期准备:包括施工图纸会审、技术交底、材料设备采购等,预计耗时10天。

(2)主体施工:包括天棚吊顶、灯具安装、消防设施改造等,预计耗时30天。

(3)验收及交付:包括工程验收、资料整理、移交等,预计耗时5天。

总计:45天。

2. 施工资源配置(1)人员配置:成立天棚施工班组,包括施工队长、技术员、电工、木工等,共计20人。

(2)材料配置:根据施工图纸及现场实际情况,提前采购所需材料,确保材料质量。

(3)设备配置:配备电动吊车、切割机、电焊机、灯具安装工具等设备。

3. 施工技术措施(1)天棚吊顶:采用轻钢龙骨吊顶,确保吊顶平整、牢固。

(2)灯具安装:选用节能、环保、安全的灯具,确保照明效果。

(3)消防设施改造:严格按照消防规范进行施工,确保消防设施正常运行。

4. 施工安全措施(1)建立健全安全管理制度,加强安全教育,提高安全意识。

(2)施工现场设置安全警示标志,确保施工安全。

(3)严格执行操作规程,加强现场巡查,及时发现并消除安全隐患。

5. 环境保护措施(1)加强施工现场环境管理,保持施工现场整洁。

(2)合理使用材料,减少废弃物产生。

(3)加强噪声、粉尘等污染治理,降低施工对周边环境的影响。

四、施工协调与沟通1. 施工单位与业主、监理单位保持密切沟通,确保施工顺利进行。

2. 定期召开施工协调会,解决施工过程中出现的问题。

3. 及时汇报施工进度,确保工程按期完工。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

轻钢龙骨天棚工程施工方案及及技术措施
(1)在吊顶施工前,顶棚上的电器配合、布线、空调、消防管道、供水供暖管道、报警线路等都须安装就位,并基本调试完毕、验收合格,方可安排吊顶施工。

(2)放线:以1.00米基准线为准,上下计算地面和顶棚的标高尺寸,在该面弹出标高控制尺寸线,并在平顶上弹出吊点排列线。

(3)吊点设置:吊点位置离墙不大于30CM,吊点间距不大于1.00米,在平顶内高度1.2米-2.0米之间,吊筋加置一隔一梅花风撑,超过2.0米,全部吊筋加置风撑,吊杆采用Φ8钢筋,刷防锈漆二度。

(4)龙骨安装:将大龙骨用吊挂件连接下吊杆,拧紧螺丝卡牢,大龙骨接长用接插件连接。

大龙骨按照大样图的位置和方向安装完毕进行调平,在大龙骨下面拉线找平,拧动吊杆螺栓使大龙骨升降,并考虑顶棚起拱高度不大于房间短向跨度的1/200,大龙骨间距一般为1.2米内,离墙第一根大龙骨距离不超过200mm,排到最后距
墙如超过200mm,应增加一根。

灯带及顶面造型采用细木工板制作,造型顶另设吊点,灯带与大小龙骨连接。

(5)石膏板铺贴:顶棚的轻钢龙骨和顶棚板的排列分隔,以房间中部向两边依次安装,做到对称,使顶棚布置美观整齐,板与龙骨用自攻螺丝拧紧,自攻螺距不得大于200mm,以牢固和不破坏表层纸面为原则。

(6)板面处理:石膏板拼接缝预留5-8mm宽缝,腻子相嵌,在板逢处用刮刀将嵌缝腻子嵌密实,待干后再刮厚3mm宽50-60腻子,随即贴上专用纸带,用刮刀顺纸带方向刮压,使腻子均匀地挤出纸带,接缝处应清理干净,安装双层石膏板时,面层板与基层板的接缝应错开,不得在同一根龙骨上接缝。
